钢筋优化线材下料方案

合集下载

钢筋节约下料十三法

钢筋节约下料十三法

钢筋节约下料十三法钢筋是建筑业用量较大、价格较高的原材料,能否合理的利用、节省材料就显得尤为重要。

我曾经担任过钢筋班长20多年,通过长期施工实践,总结了一些节约钢筋的方法,并在实际操作中应用,使钢筋的损耗由预算的3%降低到0.5%左右,整体经济效益非常可观。

现将钢筋下料的具体做法介绍如下:一、钢筋选择进料法一般来讲,钢筋的进料长度越长越好,这样不仅在下料时少出短料,减少废短头降低焊接量,而且在连续接长时能较少接头。

但实际工程中,需要的钢筋接头千差万别要求用较短的整尺钢筋下料后废料头最少或者为零,所以应在购买或领取钢筋是,针对下料单及工地实际情况,对钢筋的长度进行选择。

例1:某综合楼大梁需用ф25钢筋,料长9.83米,显然进10米的钢筋废料短头最少。

例2:某大型住宅楼基础桩主筋需用ф12钢筋,料长2.23米,2.23米×3=6.69(米),2.23米×4=8.92(米),2.23米×5=11.15(米),显然,应进9米长钢筋。

其具体做法是,以每根柱筋长为9米/4=2.25(米)下料,其中1层柱钢筋缩短2厘米即可。

例3:某商厦基础主梁主筋均为ф25钢筋。

因大梁主筋在同一截面内的焊接接头不允许超过50%,因此大梁主筋的起头除进12米长的钢筋以外,还应进一半9米或10米长的钢筋。

二、钢筋短料合理搭配下料法在钢筋制作过程中,同一种钢筋往往有多种下料尺寸。

不应按下料单中的先后顺序下料,而应先截长料,所余钢筋往往能作短料,反之就会浪费钢筋。

这就是钢筋下料的一项原则。

例:某框架梁需用以下负弯矩筋,现场有9米长ф25钢筋。

○1号筋 4.2米…………○3号筋 4.7米如果按下料单中的顺序分别下料,在截○1号筋时会有600毫米短头出现;而如果截○3号筋时,剩余4.3米钢筋,用搭配法下○1号料,只有10厘米短头出现。

另外在钢筋放样或计算钢筋下料时,应对短料的用处做到心中有数,例如,住宅楼的预制过梁、梁垫、烟道、管道侧面的附加筋、框架梁端头的负弯矩筋等。

钢筋节约下料法

钢筋节约下料法

钢筋是建筑‎业用量较大‎、价值较高的‎一种原料,能否合理地‎利用,节省材料,显得尤为重‎要。

本人曾担任‎钢筋组长近‎20年,曾主持过黄‎骅市信誉楼‎改扩建工程‎、青县信誉楼‎、泊头信誉楼‎等钢筋工程‎的施工,总结了一些‎节省钢筋的‎方法,并在实际操‎作中应用,使钢筋损耗‎率由预算的‎3%降低到0.5%左右,整体经济效‎益非常可观‎。

现将节省钢‎筋的具体下‎料方法介绍‎如下。

一、钢筋选择进‎料法一般来讲,钢筋的进料‎长度越长越‎好,这样不仅在‎下料时少出‎短料,减少废短头‎,降低了焊接‎量,而且在连续‎接长时能减‎少接头。

但实际工程‎中,需要的钢筋‎长度千差万‎别,要求用较短‎的整尺钢筋‎不料后短头‎最少或为零‎,所以应在购‎买或领取钢‎筋时,针对下料单‎及工地实际‎情况,对钢筋的长‎度进行选择‎。

例1:某大型加工‎楼大梁需用‎Ф25钢筋‎,料长9.83m.显然,进10m长‎钢筋废短头‎最少。

例2:某大型加工‎楼基础桩主‎筋需用Ф1‎2钢筋,料长2.23m×4=8.92m,2.23×5=11.15 m,显然,应进9m长‎钢筋。

其具体作法‎是,以每根桩筋‎为9m/4=2.25m下料‎,其中1层柱‎钢筋缩短2‎c m即可。

例3:某住宅楼标‎准层柱子钢‎筋需搭接长‎而进行上一‎层施工,柱子主筋为‎4Ф14钢‎筋,层高为3.3m。

柱筋下料长‎度考虑搭接‎长度为:3300m‎m+672mm‎=3972m‎m,而3.97m m×3=11.9m,显然,应进12m‎长钢筋。

例4:某框架楼,2层,柱筋需对焊‎接长,二层地面已‎留出应有长‎度的钢筋接‎头,2层层高为‎4.4m。

需对焊的柱‎筋下料,一般长度等‎同于层高,不需考虑对‎焊烧蚀余量‎,此处为4.4m。

考虑在9m‎长整尺钢筋‎上易截取的‎4.5m长钢筋‎经对焊后,只是让3层‎地面露出的‎柱头长度比‎2层地面露‎出的柱头长‎度增加7c‎m,不仿碍2层‎主梁钢筋的‎放置,所以应选择‎9m长钢筋‎。

钢筋棒材下料规定

钢筋棒材下料规定
(长度<300mm)、短头 (300≥长度<1000mm)、短料(1000≥长度<2000mm)、 长料(长度≥2000mm)。 2.下料前应对钢筋剪切料单进行全面整合,优化下料方案。 3.有弯折要求的钢筋在大批量下料前、应进行试弯,试弯 合格后方可大量下料。 4.钢筋下料应根据钢筋编号、直径、长度和数量、长短搭 配,先切断数量多的后切断数量少的,先切长的后切短的, 尽量减少短料、短头和废料。 5.长度1000-2000米的短料利用率较低,应尽量避免产生。 不可避免时应向生产主任提出。 6.严禁用整料、长料裁切长度小于2000mm的短钢筋 7. 制作好的钢筋挂上标牌,分类堆放整齐,方便清料或进 入下道工序。 8.剩余的钢筋长料、短料、短头及时退库,废料及时清理, 并按指定地点存放。

简洁高效的钢筋优化下料方法

简洁高效的钢筋优化下料方法

简洁高效的钢筋优化下料方法
钢筋的优化下料是在工程施工中可以节省开支、节约材料、提高效率的重要环节,在推广应用过程中也是比较成熟的技术,它不仅可以减少工程损耗,还可以保证施工环节的全过程质量,在施工管理中有着重要的地位。

一、采用计算机辅助优化下料。

计算机辅助下料是现代施工项目中最受欢迎的施工技术,通过计算机自动完成下料,比较仔细地拆分设计图,综合考虑建筑工程的各种要求,合理利用材料,使钢筋的下料更简洁、高效。

二、科学规划钢筋。

钢筋的规划是指采用新的材料仓储技术,根据施工图纸的要求进行钢筋的下料,采用合理的材料规划,既可以减少现场施工的运输投入,又能够节省钢筋的损耗量。

三、加强库存管理。

施工过程中,钢筋库存要加强管理,因为材料损耗量不容忽视,通过实时库存跟踪,可以及时补充材料、确保材料库存量,同时及时调整施工内容,让施工现场进行有效准备。

四、实施标准化施工。

标准化施工是由一定的理论和实例来建立施工管理技术,它强调标准的规范性,可以让施工现场实现精确的计划,以达到高质量、高效率的目标。

五、利用互联网和大数据。

信息化施工技术可以实现对在线下料过程的远程管理和智能化操作,利用互联网技术可以把施工现场上的实时信息及时传输回来,采用大数据分析方法,可以提高现场效率,减少损耗。

六、推广新能源的应用。

新能源在现代施工中的应用可以减少部分污染,同时也可以改善施工现场的环境状况,使施工现场更加清洁、绿色。

总的来说,钢筋优化下料是提高工程质量、节约施工成本的重要方法,施工管理者需要了解施工现场施工情况,综合运用上述技术,采取科学合理的下料方案,才能有效提高施工效率。

线材下料优化方案

线材下料优化方案

线材下料优化方案

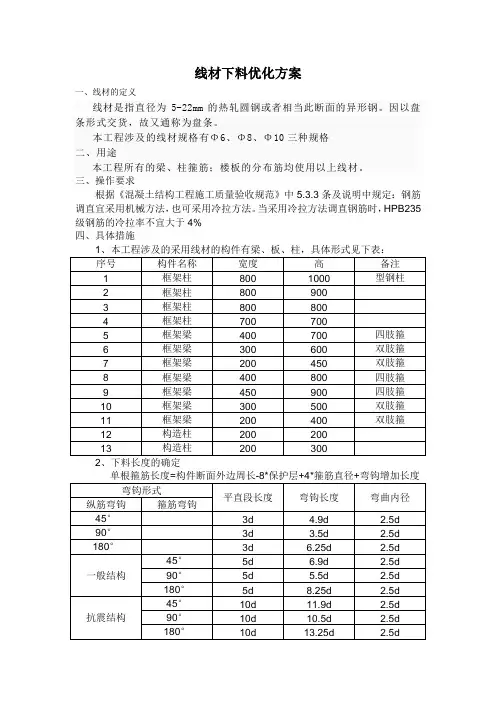

一、线材的定义
线材是指直径为5-22mm的热轧圆钢或者相当此断面的异形钢。

因以盘条形式交货,故又通称为盘条。

本工程涉及的线材规格有Φ6、Φ8、Φ10三种规格
二、用途
本工程所有的梁、柱箍筋;楼板的分布筋均使用以上线材。

三、操作要求
根据《混凝土结构工程施工质量验收规范》中5.3.3条及说明中规定:钢筋调直宜采用机械方法,也可采用冷拉方法。

当采用冷拉方法调直钢筋时,HPB235级钢筋的冷拉率不宜大于4%
四、具体措施
2、下料长度的确定
如:截面为200*500的梁(保护层25mm),箍筋为Φ8的计算长度(取上表)
=(200+500)*2-8*25+4*8+6.25*8
=1282mm
冷拉率控制为4%时,下料长度为1232mm
节约长度为50mm。

五、方案效益分析
方案实施后,根据本工程钢筋线材总量,可节约Φ6钢筋线材1.2T,Φ8钢筋线材5.7T,Φ10钢筋线材6.3T。

实现成本节约6万元。

优化钢筋下料计算,助力项目成本控制

优化钢筋下料计算,助力项目成本控制

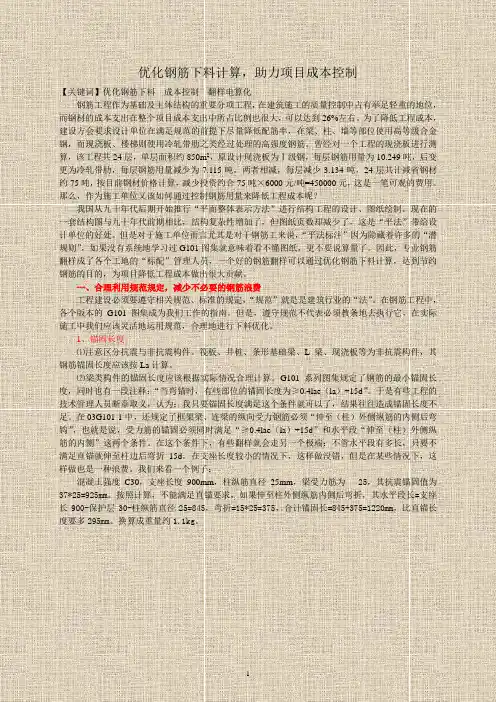

优化钢筋下料计算,助力项目成本控制【关键词】优化钢筋下料成本控制翻样电算化钢筋工程作为基础及主体结构的重要分项工程,在建筑施工的质量控制中占有举足轻重的地位,而钢材的成本支出在整个项目成本支出中所占比例也很大,可以达到26%左右。

为了降低工程成本,建设方会要求设计单位在满足规范的前提下尽量降低配筋率,在梁、柱、墙等部位使用高等级合金钢,而现浇板、楼梯则使用冷轧带肋之类经过处理的高强度钢筋。

曾经对一个工程的现浇板进行测算,该工程共24层,单层面积约850m2,原设计现浇板为Ⅰ级钢,每层钢筋用量为10.249吨,后变更为冷轧带肋,每层钢筋用量减少为7.115吨,两者相减,每层减少3.134吨,24层共计减省钢材约75吨,按目前钢材价格计算,减少投资约合75吨×6000元/吨=450000元,这是一笔可观的费用。

那么,作为施工单位又该如何通过控制钢筋用量来降低工程成本呢?我国从九十年代后期开始推行“平面整体表示方法”进行结构工程的设计、图纸绘制。

现在的一套结构图与九十年代前期相比,结构复杂性增加了,但图纸页数却减少了,这是“平法”带给设计单位的好处。

但是对于施工单位而言尤其是对于钢筋工来说,“平法标注”因为隐藏着许多的“潜规则”,如果没有系统地学习过G101图集就意味着看不懂图纸,更不要说算量了。

因此,专业钢筋翻样成了各个工地的“标配”管理人员,一个好的钢筋翻样可以通过优化钢筋下料计算,达到节约钢筋的目的,为项目降低工程成本做出很大贡献。

一、合理利用规范规定,减少不必要的钢筋浪费工程建设必须要遵守相关规范、标准的规定,“规范”就是是建筑行业的“法”。

在钢筋工程中,各个版本的G101图集成为我们工作的指南。

但是,遵守规范不代表必须教条地去执行它,在实际施工中我们应该灵活地运用规范,合理地进行下料优化。

1、锚固长度⑴注意区分抗震与非抗震构件。

筏板、井桩、条形基础梁、L梁、现浇板等为非抗震构件,其钢筋锚固长度应该按La计算。

钢筋工程施工下料与制作

钢筋工程施工下料与制作

钢筋工程施工下料与制作一、下料1. 下料的定义下料是指将原材料按照设计要求进行切割和切断,以满足建筑工程的需要。

在钢筋工程中,下料是将钢筋根据设计要求进行长度和数量的切割,以便于后续的制作和安装。

2. 下料的要点下料是钢筋加工的第一步,下料质量的好坏将直接影响到后续加工的质量。

因此,在下料过程中需要注意以下几个要点:(1) 严格按照设计要求进行下料,不得随意增加或减少数量和长度。

(2) 下料时需要使用专业的下料设备,确保切割的精确度和平整度。

(3) 下料后需要进行严格的检查,确保长度和数量的准确无误。

(4) 下料后需要进行清理,避免杂物和碎屑影响下一步加工的质量。

3. 下料的工序下料的工序包括测量、切割和清理三个步骤。

(1) 测量:根据设计图纸和要求,使用测量工具对钢筋进行长度和数量的测量。

(2) 切割:根据测量结果,在专业的下料设备上对钢筋进行切割,确保长度和数量的准确无误。

(3) 清理:清理下料后产生的杂物和碎屑,确保下一步加工的质量。

二、制作1. 制作的定义制作是指将下料好的钢筋按照设计要求进行加工和组装,形成符合结构要求的构件。

在钢筋工程中,制作是将下料好的钢筋进行弯曲、焊接、绑扎等加工,形成构件的过程。

2. 制作的要点制作是钢筋加工的关键步骤,制作的质量将直接影响到结构的强度和稳定性。

因此,在制作过程中需要注意以下几个要点:(1) 严格按照设计要求进行制作,不得随意更改构件的尺寸和形状。

(2) 制作时需要使用合适的工艺和设备,确保构件的强度和稳定性。

(3) 制作后需要进行严格的检查,确保构件的质量和尺寸的准确无误。

(4) 制作后需要进行保护和标识,避免构件受到损坏或丢失。

3. 制作的工序制作的工序包括弯曲、焊接、绑扎和保护等几个步骤。

(1) 弯曲:将下料好的钢筋按照设计要求进行弯曲,形成符合结构要求的构件。

(2) 焊接:将下料好的钢筋按照设计要求进行焊接,形成符合结构要求的构件。

(3) 绑扎:将下料好的钢筋按照设计要求进行绑扎,形成符合结构要求的构件。

钢筋工程下料的步骤及方法

钢筋工程下料的步骤及方法

钢筋工程下料的步骤及方法钢筋预算和实际的钢筋下料是不一样的,钢筋预算就是按照建筑的规范或标准平法图集的要求计算出来的钢筋.而下料还要考虑很多施工现场的要求,例如我们的钢筋断点的位置在实际的施工中是有规定的,必须断在跨中1/3的范围内,构件交错的地方要注意钢筋的避让等。

在我们拿到结构图纸后,首先分析此建筑是什么结构形式、大致有哪些构件、基础是什么类型。

然后我们一般剪力墙按照从下向上的顺序,也就是施工的先后顺序进行计算。

(一)基础:这里介绍几中常见的基础.1、独立基础:框架结构中用的较多,在计算钢筋中要注意的就是底板受力钢筋的长度,可取边长或宽度的0.9倍,并交错布置;2、筏板基础:一般用于剪力墙结构,我们可以仔细学习一下04G101—3中的内容,例如对于下沉子筏板中的钢筋中的钢筋应伸出板边LA(最小锚固长度)等方面一些具体要求.3、条形基础:一般用于砖混结构。

(二)上部构件:1、柱:柱钢筋比较简单,只有纵筋和箍筋。

纵筋要注意底层的基础插筋问题,顶层柱纵筋对于边柱、中柱、角柱的锚固长度的区别可以参见(03G101);箍筋要注意加密区长度的取值问题:底层柱根加密〉=Hn/3,柱上部加密长度〉=Hn/6、〉=500取大值,还要注意柱搭接范围内应该加密.(其中,Hn是指所在楼层的柱净高)2、梁:梁钢筋应按照03G101进行计算.梁有上部通长筋、支座负筋(一排1/3Ln,二排1/4Ln,Ln是左右两跨较大值),底筋一般按照每跨分别向两边支座伸入锚固长度的情况进行计算的。

3、剪力墙:剪力墙中的构件一定要计算完全。

其中包括:墙体分布钢筋(有水平钢筋和纵向钢筋,要注意墙和墙交接部位的水平钢筋的锚固、各种转角锚固要求是不一样的)、翼柱的钢筋(墙和墙交接的部位形成的柱子)、剪力墙的连梁钢筋(门窗洞口上面形成的连梁)、暗柱钢筋(门窗洞口两侧形成的暗柱)、端柱钢筋(剪力墙端头的柱子)、暗梁钢筋(由于构造的要求在墙体中所配置的梁)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钢筋优化线材下料方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN
钢筋优化线材下料方案
一、钢筋优化配料
钢筋下料需要考虑在规范允许的钢筋段点范围达到一个钢筋
长度最
优组合的形式,尽量与钢筋的定尺长度的模数相吻合,以达到节约人工、机械和钢筋的目的。

二、优化段料
钢筋料单出来以后,现场截料时优化,减少短料和度料。


据统筹法和
智能筛选优化技术,对料单中的钢筋进行全面整合,把度料减少到最低。

钢筋切断应根据钢筋号、直径、长度和数量、长短搭配,先断数量多的后断数量少的,先断长料后断短料,尽量减少和缩短短钢筋头,以节约钢材。

三、如何优化下料
1、有选择进料
如料长2.23m、×4=8.92m、×5=11.15m自然应进9m长钢筋。


根钢筋一段4即可。

如柱主筋Φ22,柱纵筋采用电渣压力焊接头,不考虑渣焊烧损耗、柱主筋长度为4.4m。

可下断4.50m,上一层柱主筋下料即可减少0.1m选择9m定尺钢筋、度料为0。

如层高为3.3m。

柱主筋Φ14,柱筋下料长度考虑搭接长度为3300+686=3986、选择9m定尺钢筋、一断三。

2、长短合理搭配
在钢筋加工制作过程中,同一种钢筋往往有多种下料尺寸,不能按下料单中的先后顺序下料,而应先截长料、所余钢筋有时与其他编号钢筋长度接近、可利用之反之就会浪费钢筋。

这是钢筋下料时节省钢筋的一项原则。

如框梁梁需用以下负弯矩筋,现场与9m长Φ25钢筋。

○1号筋Φ25L=4.2m
○3号筋Φ25L=4.7m
如果按下料单下料的顺序分别下料、在截○1号筋时×2=短头出现,而如果先截○3筋剩余4.3m,钢筋用来断用搭配法下○1号筋
4.2m料,只有短头出现。

在钢筋下料时对短料的用途处做到心中有数。

如预制过梁、梁垫铁、马凳、烟道、管道侧面的附加筋、次梁端头负弯矩筋、楼梯等这些零量构件可以利用度料来加工。

3、钢筋相加下料
如两种长度的Φ20钢筋,其数量相近。

现场有9m长钢筋。

○1Φ20 3.9m
○2Φ20 4.9m
3.9m +
4.9m =8.8m 只有0.2m短头。

4、钢筋混合下料
如两种长度的Φ20负弯距筋。

现场有12m的钢筋
○1Φ20 3.8 m
○2 20 4.2 m
不要单独下料,可进行优化组合
×2+= 只有0.2m短头
在钢筋下料时,为了减少钢筋短头、需要经常采用相加法和混合法下料。

这两种方法尤其适用于有多个下料尺寸的较粗钢筋的下料,是柜架结构中常用的下料方法。

在柜架结构的钢筋工程施工中,一般安排两个小组分别制作大梁的主筋。

一组负责钢筋成型后的下料长度大于现场整尺长度的钢筋制作;另一组负责钢筋下料长度小于现场整尺长度的钢筋制作。

后一组在下料前应把有多个成型及下料尺寸的某种钢筋下料单抄写在一起,然后运用加法与混合法进行比对计算,设计出节省钢筋的最佳方案。

5、柱筋上下结合下料
如框架层高为4.2m,但在常见的9m或12m整尺钢筋上截取4.2m柱筋,均有大量的废短头及焊接头出现。

如果把第二层柱与第三层结合起来推算,这两根柱筋加起来总长为4.2m+4.2m=8.4m,也有废料,如果第二层柱筋取用4.5m(易从9m长整尺钢筋上取得),第三层柱筋取用4m(易从12m整尺钢筋上取得),则
4.5m+4m=8.5m,二层柱纵筋露出长度650mm,则第三层柱纵筋露出0.95m,第四层柱纵筋露出长度+×30(电渣焊损耗值)=0.66m。

结果既没有短头出现,也避免了短头钢筋又考虑了柱纵筋的焊接损耗。

6、钢筋代用下料
如框架中端支座负弯矩钢筋下料长度为4550mm。

现场有9m 长整尺钢筋。

不能太机械死板,而应灵活机动。

从9m长整尺钢筋上截取4.5m长钢筋,废料0。

但钢筋长度比需用长度短了50mm,应验算一下,在支座内水平投影长度是否不小于和是否伸至主锚区内弯折。

节约钢筋的前提是要保证质量而不偷工减料。

7、短尺定做钢筋下料
有的钢筋经销处能进长短不齐但质量合格的钢筋,长度大多在7m以下,可以根据需要截取各种长度的短料,价格也不贵。

进这种钢筋短料,不仅无短头,而且也省去了机械切断费用,所以当工程中需要钢筋短料时,可以根据下料单提前呈报、定做。

8、改接头钢筋下料
梁上部纵筋接长常常采用绑扎搭接,如果采用焊接方法接长,既节省了绑扎长度的钢筋,也节省了绑扎区需要加密的箍筋。

梁下部纵筋也不要全部在支座处锚固,能通则通,一能减少钢筋用量,二是减轻节点处钢筋的拥挤,保证混凝土对钢筋的全握囊并能方便混凝土的浇捣。

9、废短钢筋头降格使用下料
如框架梁端头需用Φ20负弯矩筋,料长1.88m,现场有直径Φ22、长2m左右的短钢筋头。

可以截取1.88m长Φ22短钢筋头代替
Φ20钢筋使用,如果钢筋根数不变会增大构件配筋率,可进行钢筋等面积代换。

10、无短头起头钢筋下料法
板钢筋ф12按绑扎搭接,现场有12m长钢筋。

施工规范规定:绑扎接头在同一截面内的百分率不大于25%。

所以板钢筋起头至少4根相差倍搭接长度的钢筋为一组,然后平行排列。

为避免出现短头,可按以下方法起头。

先截取长度+后余长度=12m
(1)2m+10m=12m
(2)3m+9m=12m
(3)4m+8m=12m
(4)5m+7m=12m
可任取两组,并成一组,也可以把12m整长钢筋作为每一组的第5根。

但制作时并不与每一组起头捆在起而单在布筋时单独排列。

这种起头方法没有短头钢筋。

在框架梁起头时,如果现场只有一种长度的整尺钢筋,可以把整尺钢筋一分为二,与整尺钢筋各50%起头。

11、短头对接下料
工地上往往堆放着一些暂时不用的短头钢筋,有时经焊接后能做短料。

但这些短头钢筋长短不齐,如果每种钢筋进行对比,速度太慢。

现介绍一个便捷的比对方法。

先在地上画出两道平行的所需钢筋短料的尺寸线,然后把钢筋短头在地上对齐后,分别沿两道尺寸线平行摆放,再站在与钢筋垂直的一侧查看,如果钢筋两个端头和重叠量等于或略大于焊接预留量,可把这两根钢筋拿出进行焊接,之后截成所需的短料。

这种方法不仅快捷,而且废短头钢筋很少,但不能作为受力钢筋使用。

按照《混凝土结构设计规范》(GB 50010)规定,在钢筋焊接区段内,即2倍的35d(动荷载时2×45d)或2×500mm范围内的短钢筋是不能用来连续焊接使用的。

这其实就是排列组合的问题,无穷解!只能取最近的值!
四、贯彻钢筋优化下料,要有人管,加强班组的自身建设,提高
综合水平,从而达到省工、省料降低成本,提高经济效益。

兰州市北环路工程第一项目部
二零一二年三月十七日。

相关文档
最新文档
