预算定额规定的系数调整

预算定额规定的系数调整

预算定额规定的系数调整
系数的调整:
按定额说明中规定的系数乘以相应定额的基价(或定额人工、机械、材料之一部分)后,得到一个新预算定额单价的换算。

楼地面垫层用于基础垫层时,定额人工乘以1.2系数。

单位为10m3。

换算过程:对其中人工费*1.2,造成对定额基本价改变。

换算后定额基价=原定额基价+定额人工费(系数一1)=1673.96+258.72*(1.2-1)=1725.704(元/10m3)
其中:人工费=258.72*1.2=310.464元/10m3
例如,某工程平基土方,施工组织设计规定为机械开挖,在机械不能施工的死角有湿土121m3,需人工开挖,试计算完成该分项工程的直接费。

机械挖土方定额基价为699.60元/100m3,挖湿土乘1.18;人工挖土系数乘1.5。

根据土石方分部说明,得知人工挖湿土时,按相应定额项目乘以系数1.18计算;机械不能施工的土石方,按相应人工挖土方定额乘以系数1.5。

定额基价为699.60元/100m3
计算换算基价:换算后定额基价699.60X1.18X1.5=1238.29(元/100m3)
计算该分项工程的直接费:1238.29元×121m3/100m3=1498.33(元)。

新定额调整系数

新定额调整系数

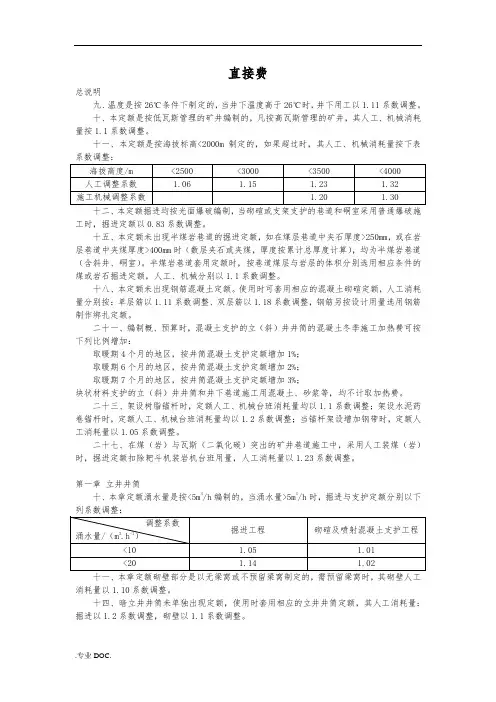

直接费总说明九、温度是按26℃条件下制定的,当井下温度高于26℃时,井下用工以1.11系数调整。

十、本定额是按低瓦斯管理的矿井编制的,凡按高瓦斯管理的矿井,其人工、机械消耗量按1.1系数调整。

十一、本定额是按海拔标高<2000m制定的,如果超过时,其人工、机械消耗量按下表十二、本定额掘进均按光面爆破编制,当砌碹或支架支护的巷道和硐室采用普通爆破施工时,掘进定额以0.83系数调整。

十五、本定额未出现半煤岩巷道的掘进定额,如在煤层巷道中夹石厚度>250mm,或在岩层巷道中夹煤厚度>400mm时(数层夹石或夹煤,厚度按累计总厚度计算),均为半煤岩巷道(含斜井、硐室)。

半煤岩巷道套用定额时,按巷道煤层与岩层的体积分别选用相应条件的煤或岩石掘进定额,人工、机械分别以1.1系数调整。

十八、本定额未出现钢筋混凝土定额。

使用时可套用相应的混凝土砌碹定额,人工消耗量分别按:单层筋以1.11系数调整、双层筋以1.18系数调整,钢筋另按设计用量选用钢筋制作绑扎定额。

二十一、编制概、预算时,混凝土支护的立(斜)井井筒的混凝土冬季施工加热费可按下列比例增加:取暖期4个月的地区,按井筒混凝土支护定额增加1%;取暖期6个月的地区,按井筒混凝土支护定额增加2%;取暖期7个月的地区,按井筒混凝土支护定额增加3%;块状材料支护的立(斜)井井筒和井下巷道施工用混凝土、砂浆等,均不计取加热费。

二十三、架设树脂锚杆时,定额人工、机械台班消耗量均以1.1系数调整;架设水泥药卷锚杆时,定额人工、机械台班消耗量均以1.2系数调整;当锚杆架设增加钢带时,定额人工消耗量以1.05系数调整。

二十七、在煤(岩)与瓦斯(二氧化碳)突出的矿井巷道施工中,采用人工装煤(岩)时,掘进定额扣除耙斗机装岩机台班用量,人工消耗量以1.23系数调整。

第一章立井井筒十、本章定额涌水量是按<5m3/h编制的,当涌水量>5m3/h时,掘进与支护定额分别以下十一、本章定额砌壁部分是以无梁窝或不预留梁窝制定的,需预留梁窝时,其砌壁人工消耗量以1.10系数调整。

4-2、[2018]275号附件:定额调整系数、取费标准和计算方法

4-2、[2018]275号附件:定额调整系数、取费标准和计算方法
生产人员培训费
暂不计算抵扣额
14.3
工器具及生产家具购置费
16%
工器具及生产家具购置费/(1+16%)×16%
14.3
办公及生活家具购置费
16%
办公及生活家具购置费/(1+16%)×16%
……

相关费用
1
国内设备运杂费
10%
国内设备运杂费×80%/(1+10%)×10%
2
国内主材运杂费
10%
国内主材运杂费×80%/(1+10%)×10%
序号
费用名称
调整系数
备注
1
措施费
0.903
2
企业管理费
0.940
3
安全生产费
0.903
注:1.表中未列的费用项目暂不作调整;税金是指按国家税法相关规定应计入的增值税。
2.企业管理费调整系数是将城市维护建设税、教育费附加和地方教育附加纳入后的综合调整系数。
长距离输送管道线路土建工程取费标准
单位:%
序号
引进项目图纸资料翻译复制费
6%
引进项目图纸资料翻译复制费/(1+6%)×6%
7.2
出国人员费用
暂不计算抵扣额
7.3
来华人员费用
暂不计算抵扣额
7.4
进口设备材料国内检验费
暂不计算抵扣额
8
工程保险费
6%
工程保险费/(1+6%)×6%
序号
费用名称
计算税率
计算公式
9
联合试运转费
暂不计算抵扣额
10
特殊设备安全监督检验标定费
3
进口设备材料国内运杂费
10%
进口设备材料国内运杂费×80%/(1+10%)×10%

定额调整系数汇总

定额调整系数汇总

定额调整系数汇总定额系数调整汇总第一章土石方工程1、单独土石方定额项目不能满足需要时,可以借用其他土石方定额项目,但应乘以系数。

2、采取降水措施后,地下常水位以下的挖土,套用挖干土相应定额,人工乘以系数。

3、挡土板下挖槽坑土时,相应定额人工乘以系数。

4、桩间挖土,系指桩顶设计标高以下的挖土及设计标高以上m范围内的挖土。

挖土时不扣除桩体体积,相应定额项目人工、机械乘以系数。

5、机械土方定额项目是按土壤天然含水率编制的。

开挖地下常水位以下的土方时,定额人工、机械乘以系数(采取降水措施后的挖土不再乘该系数)。

6、机械挖土方,应满足设计砌筑基础的要求,其挖土总量的95%,执行机械土方相应定额;其余按人工挖土。

人工挖土套用相应定额时乘以系数2。

7、挖掘机在垫板上作业时,相应定额的人工、机械乘以系数。

挖掘机下的垫板、汽车运输道路上需要铺设的材料,发生时,其人工和材料均按实另行计算。

8、土石方的开挖、运输,均按开挖前的天然密实体积,以立方米计算。

土方回填,按回填后的竣工体积,以立方米计算。

不同状态的土方体积,按下表换算。

土方体积换算系数表表1-2 虚方松填天然密实夯填9、土类为单一土质时,普通土开挖深度大于m、坚土开挖深度大于 1.7m,允许放坡。

土类为混合土质时,开挖深度大于m,允许放坡。

放坡坡度按不同土类厚度加权平均计算综合放坡系数。

计算土方放坡深度时,不计算基础垫层的厚度。

土方放坡系数表表1-4 10 重车上坡运距系数表表1-6 坡度第二章地基处理与防护工程1、层定额按地面垫层编制。

若为基础垫层,人工、机械分别乘以下列系数:条形基础;独立基础;满堂基础。

2、单位工程的桩基础工程量在下表数量以内时,相应定额人工、机械乘以系数。

3、打桩工程按陆地打垂直桩编制。

设计要求打斜桩时,斜度小于1:6时,相应定额人工、机械乘以系数;斜度大于1:6时,相应定额人工、机械乘以系数。

4、桩间补桩或在强夯后的地基上打桩时,相应定额人工、机械乘以系数。

定额调整系数汇总

定额调整系数汇总

定额系数调整汇总第一章土石方工程1、单独土石方定额项目不能满足需要时,可以借用其他土石方定额项目,但应乘以系数0.9。

2、采取降水措施后,地下常水位以下的挖土,套用挖干土相应定额,人工乘以系数1.10。

3、挡土板下挖槽坑土时,相应定额人工乘以系数1.43。

4、桩间挖土,系指桩顶设计标高以下的挖土及设计标高以上0.5m范围内的挖土。

挖土时不扣除桩体体积,相应定额项目人工、机械乘以系数1.3。

5、机械土方定额项目是按土壤天然含水率编制的。

开挖地下常水位以下的土方时,定额人工、机械乘以系数1.15(采取降水措施后的挖土不再乘该系数)。

6、机械挖土方,应满足设计砌筑基础的要求,其挖土总量的95%,执行机械土方相应定额;其余按人工挖土。

人工挖土套用相应定额时乘以系数2。

7、挖掘机在垫板上作业时,相应定额的人工、机械乘以系数1.25。

挖掘机下的垫板、汽车运输道路上需要铺设的材料,发生时,其人工和材料均按实另行计算。

8、土石方的开挖、运输,均按开挖前的天然密实体积,以立方米计算。

土方回填,按回填后的竣工体积,以立方米计算。

不同状态的土 方体积,按下表换算。

土方体积换算系数表 表1-29、土类为单一土质时,普通土开挖深度大于1.2m、坚土开挖深度大于1.7m,允许放坡。

土类为混合土质时,开挖深度大于1.5m,允许放坡。

放坡坡度按不同土类厚度加权平均计算综合放坡系数。

计算土方放坡深度时,不计算基础垫层的厚度。

土方放坡系数表 表1-410 重车上坡运距系数表 表1-6第二章 地基处理与防护工程1、层定额按地面垫层编制。

若为基础垫层,人工、机械分别乘以下列系数:条形基础1.05;独立基础1.10;满堂基础1.00。

2、单位工程的桩基础工程量在下表数量以内时,相应定额人工、机械乘以系数1.05。

3、打桩工程按陆地打垂直桩编制。

设计要求打斜桩时,斜度小于1:6时,相应定额人工、机械乘以系数1.25;斜度大于1:6时,相应定额人工、机械乘以系数1.43。

甘肃省定额系数调整

甘肃省定额系数调整

第一章、土石方工程调整系数1、土壤含水率均以天然湿度为准,若挖土时含水率达到或超过 25%时,应将定额相应项目的人工、机械用量乘系数1.18。

2、单位工程的机械挖土方,工程量小于 2000 m3 和地基强夯面积小于 600m2 时,将各自相应定额项目的人工、材料、机械用量乘系数 1.05。

3、推土机推土和铲运机铲运土方,当上坡坡度大于 5%时,其运距按斜坡长度乘以下表定额人工、机械乘系数 1.10。

5、用抓铲挖掘机挖土时,将反铲挖掘机挖土定额项目内的单斗挖掘机用量乘系数 1.35,其他不再调整。

6、推土机、铲运机在推、铲未经压实的积土时,应将一、二类土定额项目内人工、机械、材料用量乘系数 0.87。

7、挖掘机和强夯机在垫板(或垫木)上进行工作时,应分别将定额项目内的挖掘机和强夯机用量乘系数 1.25,其铺设垫板(或垫木)所用材料、人工另行计算。

8、实际遇到红板岩土壤时可按极软岩、软岩定额项目人工、机械乘系数 1.20。

放坡系数表第二章、桩基工程调整系数1、定额项目内均不包括机械行使道路的铺设,场地的平整压实和施工后的隆起土方处理,发生时应另行计算。

2、接桩定额内的型钢与电焊条用量与设计规定用量不同时,应进行调整。

3、走管式柴油打桩机和履带式柴油打桩机打预制钢筋混凝土方桩定额是按不用辅助起重机械确定的,如需用辅助起重机械时,可按施工现场实际情况另行计算。

4、打试验桩按相应定额项目的人工、机械用量乘系数 2。

5、打桩、打孔,桩间净距小于 4 倍桩径(桩边长)的,按相应定额项目的人工、机械用量乘系数 1.13。

6、单位工程的打(灌注)桩工程量在下表规用量乘系数 1.25,如斜度大于 1:6 者,将相应项目的人工、机械用量乘系数 1.43。

8、定额以平地(坡度小于15º)打桩为准,如在堤坡上(坡度大于15º)打桩时,将相应定额项目的人工、机械用量乘系数 1.15.如在基坑内(基坑深度大于 1.5m)打桩或在地坪上打坑槽内(地槽深度大于 1m)桩时,将相应定额项目的人工、机械用量乘系数 1.11。

山东省安装工程消耗量定额调整系数一览表

山东省安装工程消耗量定额调整系数一览表
1-628~650
1.7
《解释》一册-11
螺旋升降式自动扶梯
按自动扶梯定额,其人工乘以系数1.06
1-681~692
1.8
P269说明四
安装活塞式V、W、S型双级压缩机
定额人工乘以系数1.40
1-1092~1119
1.9
P269说明六
安装双轴(H)型离心机式压缩机时
定额人工乘以系数1.40
1-1128~1157
不扣除5m以下部分的工程量,(超过5m操作物至第一个控制点的全部管线量)
≤10m
定额人工费×1.15
≤15m
定额人工费×1.25
≤20m
定额人工费×1.35
>20m
定额人工费×1.40
2.3
P2册说明五·1
高层建筑增加费
9层(30m)以下
定额人工费×7%
>6层或室外设计地坪至檐口高度>20m的高层民用建筑的电气安装工程(不包括电梯安装)。
见《解释》共性问题第7条
12层(40m)以下
定额人工费×9%
15层(50m)以下
定额人工费×13%
18层(60m)以下
定额人工费×16%
21层(70m)以下
定额人工费×19%
24层(80m)以下
定额人工费×22%
27层(90m)以下
定额人工费×26%
30层(100m)以下
定额人工费×30%
33层(110m)以下
1.15
P315说明六
煤气发生炉重量差调整
设备重量差系数(以内)
调整系数
煤气发生炉安装时,炉膛内径与定额取定内径相似,重量超过10%时,先按公式求其重量差系数后再按表中相应系数调整定额消耗量。

《公路工程预算定额》(2018版)系数调整全集

《公路工程预算定额》(2018版)系数调整全集

《公路工程预算定额》(2018版)系数调整全集随着经济的发展和科技的进步,公路建设已经成为了构建现代化交通体系的重要组成部分。

公路工程预算定额是指在工程设计、建设和管理过程中,根据国家相关法律法规和行业规范,对公路工程各项工作量、费用和质量要求进行科学合理的计算和规定的标准。

该定额的准确度、合理性和完整性直接关系到公路工程建设的成败和实际效益,是公路建设的重要参考依据。

我国对公路工程预算定额的研究和实践已经进行了多年。

从1984年发布的《公路工程预算定额》开始,经过多次修改和完善,目前已经到达了2018年版。

近年来,随着建设成本上涨、工程复杂度增加等情况,公路工程预算定额的系数调整成为了热点问题。

本文将针对2018版公路工程预算定额系数的调整进行全面介绍。

1.总则1.1 系数调整的原则系数调整是公路工程预算定额中的重要内容之一,它是根据实际工程情况和建设成本变化情况,对原定额中的系数进行调整和完善,从而使定额更符合实际建设需要。

系数调整的原则主要有三个方面:(1)经济性原则。

调整系数必须保证建设工程的经济性。

要保证在工程质量达到要求的情况下,尽可能降低工程造价,实现最佳经济效益。

(2)科学性原则。

系数调整必须基于先进科技和完善管理体系的前提下进行,保证其科学性和可靠性。

(3)稳定性原则。

系数调整必须稳定,避免频繁调整引起不必要的费用浪费和工程建设延误。

1.2 系数调整的依据系数调整应该遵循公正合理、科学规范、及时透明的原则,按照以下依据进行:(1)经过调研和分析,确定系数调整的必要性和可行性。

(2)对各种因素进行综合考虑,包括工程建设成本、质量指标、技术进步、材料价格波动、市场竞争情况等。

(3)参考国家有关标准和规定,规范系数调整的内容和程序。

2.系数调整的具体实施2.1 调整原则系数调整是按照工程建设的实际情况进行的,必须准确、严谨,应根据实际情况提出合理的建设成本及价格调整要求,以确保系数调整的公正、合理和可行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

直接费总说明九、温度是按26℃条件下制定的,当井下温度高于26℃时,井下用工以1.11系数调整。

十、本定额是按低瓦斯管理的矿井编制的,凡按高瓦斯管理的矿井,其人工、机械消耗量按1.1系数调整。

十一、本定额是按海拔标高<2000m制定的,如果超过时,其人工、机械消耗量按下表十二、本定额掘进均按光面爆破编制,当砌碹或支架支护的巷道和硐室采用普通爆破施工时,掘进定额以0.83系数调整。

十五、本定额未出现半煤岩巷道的掘进定额,如在煤层巷道中夹石厚度>250mm,或在岩层巷道中夹煤厚度>400mm时(数层夹石或夹煤,厚度按累计总厚度计算),均为半煤岩巷道(含斜井、硐室)。

半煤岩巷道套用定额时,按巷道内煤层与岩层的体积分别选用相应条件的煤或岩石掘进定额,人工、机械分别以1.1系数调整。

十八、本定额未出现钢筋混凝土定额。

使用时可套用相应的混凝土砌碹定额,人工消耗量分别按:单层筋以1.11系数调整、双层筋以1.18系数调整,钢筋另按设计用量选用钢筋制作绑扎定额。

二十一、编制概、预算时,混凝土支护的立(斜)井井筒的混凝土冬季施工加热费可按下列比例增加:取暖期4个月的地区,按井筒混凝土支护定额增加1%;取暖期6个月的地区,按井筒混凝土支护定额增加2%;取暖期7个月的地区,按井筒混凝土支护定额增加3%;块状材料支护的立(斜)井井筒和井下巷道施工用混凝土、砂浆等,均不计取加热费。

二十三、架设树脂锚杆时,定额人工、机械台班消耗量均以1.1系数调整;架设水泥药卷锚杆时,定额人工、机械台班消耗量均以1.2系数调整;当锚杆架设增加钢带时,定额人工消耗量以1.05系数调整。

二十七、在煤(岩)与瓦斯(二氧化碳)突出的矿井巷道施工中,采用人工装煤(岩)时,掘进定额扣除耙斗机装岩机台班用量,人工消耗量以1.23系数调整。

第一章立井井筒十、本章定额涌水量是按<5m3/h编制的,当涌水量>5m3/h时,掘进与支护定额分别以十一、本章定额砌壁部分是以无梁窝或不预留梁窝制定的,需预留梁窝时,其砌壁人工消耗量以1.10系数调整。

十四、暗立井井筒未单独出现定额,使用时套用相应的立井井筒定额,其人工消耗量:掘进以1.2系数调整,砌壁以1.1系数调整。

第三章斜巷三、本章定额涌水量是按<2m3/h编制的,当涌水量>2m3/h时,下行掘进与支护定额分四、当斜巷上、下行的倾角>45°时,掘进及支护定额按<45°定额套用,其人工消耗量以1.12系数调整。

第四章平硐及平巷三、硐口明槽施工中混凝土砌碹,套用平硐及平巷混凝土砌碹定额,其中外模板消耗量按定额模板消耗量的80%增加;支拆模板人工及混凝土养护费用,按定额人工消耗量的1.1系数调整。

六、本章定额是按正坡掘进考虑的,当采用反坡掘进时,掘进与支护人工消耗量均按1.1系数调整。

第五章硐室七、定额中煤仓和溜煤眼支护是按圆形立仓制定的,未出现斜仓支护定额,使用时,圆形斜煤仓和溜煤眼砌碹支护分别套用相应条件的煤仓和溜煤眼砌碹定额,人工消耗量以1.06系数调整;喷射混凝土支护套用硐室喷射混凝土(墙部)定额,人工消耗量以1.32系数调整;半圆拱形斜煤仓和溜煤眼按支护形式套用其他硐室砌碹定额或喷射混凝土定额,人工消耗量以1.32系数调整。

十、交岔点及按断面分档的其他硐室是按平硐室制定的,斜硐室时,掘进与支护定额人工消耗量以1.2系数调整。

第六章铺轨三、铺设道岔定额是按水平巷道编制的。

当斜井及斜巷铺设道岔时,按同型号平巷道岔铺设定额人工消耗量以1.11系数调整,其他材料费按材料费的2%计算。

四、本章定额中是按铺设单轨编制的。

当铺设双轨时,定额人工和机械台班消耗量按单轨定额以1.86系数调整,材料消耗量按单轨定额增加一倍。

计算铺轨长度时,应减去道岔长度。

五、本章定额中的钢筋混凝土轨枕是按木栓道钉扣件计算的。

如采用螺栓扣件时,应扣除道钉的消耗量,其人工消耗量以1.15系数调整,并相应增加以下各项材料(分子为个数,分母为kg)见下页表。

六、本章定额包括填铺道砟,如果不铺道砟,应将定额中的工、料消耗数量扣除,道砟按定额中的数量扣除,人工消耗量按每立方道砟扣0.29工日。

八、道轨拆除及改拨定额:5.本章定额未制定拆除、改拨道轨时,按下列规定执行:1)拆除100m轨道定额:按铺设1km同类型轨道定额中的人工消耗量的40%计算。

2)改拨100m轨道(拨距0.3m以内)定额:按铺设1km同类型轨道定额中的人工消耗量的70%计算。

3)拆除一组道岔定额:按铺设一组同类型道岔定额中的人工消耗量的40%计算。

4)拆除一台转车盘定额:按铺设一台同类型转车盘定额中的人工消耗量的40%计算。

第七章注浆二、当工作面注浆孔打钻倾角<65°时,立井井筒以1.15、斜井及斜巷以1.10系数调整注浆打钻定额人工和机械台班消耗量。

三、本章定额分为单液浆(水泥浆)和双液浆(水泥—水泥玻璃),注浆定额用量是以半成品形式出现并标有水灰比。

设计注浆材料的水灰比与定额不同时材料消耗量可以调整,人工和机械台班消耗量不做调整。

第十章成品及半成品制作八、井口需要设混凝土集中搅拌站时,每立方米混凝土可增加机械使用费10.88元,包干使用。

九、本章未出现U型钢支架附件制作定额,实际使用时按U型钢支架制作定额乘1.5系数计算。

辅助费第三条本定额为综合成巷定额,工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、台阶、扶手、设备基础、铺轨(不含斜井井筒及平硐硐身)、管线敷设、机电设备安装及其他零星工程。

还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下一处冒落体积在20m3以内的局部片帮冒顶;壁厚注浆;3小时以内的临时停水、停电和其他非主观原因造成的较少时间的影响。

凡定额中包括的内容,不得另取井巷工程辅助费。

设计为无永久轨道、带式(刮板)输送机、搪瓷(铸石)溜槽、单轨吊的工程(不含斜井井筒及平硐硐身)以0.96系数调整。

第四条本定额施工工期中不包括下列内容:二、处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。

第八条本定额是按单一开拓方式制定的,当设计为联合开拓时,选用定额的原则和方法是:3.平硐与暗立(暗斜)井联合开拓时,第一期分别选用平硐和立井(斜井)井筒定额;第二、三、四期按暗立(暗斜)井井筒技术条件选用定额,并以下表所列系数进行调整:第十五条第一期定额是按一个广场双井筒制定的,单井筒或三井筒时按下表所列系数第十六条本定额是按低瓦斯矿井编制的,用于高瓦斯矿井时分别按第二期1.09,第一、三、四期1.07系数调整。

瓦斯突出、煤尘突出及煤油气共生矿井根据施工组织设计的设备配备及要求进度,按基础定额编制补充预算。

第十七条大钻机钻进法施工的立井井筒,在钻进期间不计取井巷工程辅助费。

竣工交接期间发生的提升、给排水、通风、照明供电等以及破锅底、破井壁等所发生的辅助费用按每10m井筒7100元,由矿建施工单位计取。

第十八条表土段冻结法施工的立井井筒,选用涌水量<5m3/h的基岩段相应条件定额,并按下表所列系数进行调整:转入基岩段后,其定额排水电耗以下表所列系数进行调整:第十九条倾角调整。

斜井开拓定额是按井筒倾角<18°制定的。

倾角不同时按下表所第二十条斜长调整。

斜井斜长>1200m时,选用<1200m定额,并以下表所列系数进行调第二十一条断面调整一、斜井听筒、平硐硐身掘进断面<6㎡时,按相应条件<10㎡定额以0.92系数进行调整。

二、硐室掘进断面<10㎡时,立方米定额以1.22系数进行调整。

三、掘进断面>30㎡,按相应条件<30㎡定额以1.07系数进行调整。

第二十二条支护厚度调整。

立井井筒定额是按正常支护厚度制定的,当设计支护厚度不同时,表土段按下表系数进行调整,基岩段按下表系数×1.136后调整:第二十三条支护形式调整。

一、立井井筒定额是按砌碹支护条件制定的,当设计为钢筋混凝土支护时,按相应定额以1.08系数调整;设计为锚喷支护时,按相应定额以0.9系数进行调整。

二、斜井(斜巷)、平硐(平巷)设计为砌碹带底拱或圆形砌碹支护时,按相应条件的砌碹支护定额以1.24系数进行调整;锚喷或支架支护带底拱时,按相应条件支护定额以1.29系数进行调整;砌碹支护的井筒、巷道铺设混凝土坪的以1.14系数进行调整;其他支护形式的井筒及巷道,铺设混凝土地坪,均按其掘进断面套用相应条件的砌碹岩巷定额以0.14系数调整调增费用;斜井井筒及平硐硐身采用支架支护时,采用相应条件的锚喷支护定额,并以0.89系数进行调整;设计为钢筋混凝土支护时,按相应条件砌碹定额,斜井(斜巷)以1.06系数进行调整,平硐(平巷)以1.04系数进行调整。

三、本定额第二、三期编制了锚喷、砌碹、支架支护定额,其中锚喷支护综合了锚喷混凝土、金属网锚喷、钢带(托梁)锚喷等方式。

当采用素喷砂浆、素喷混凝土时,按其相应条件锚喷支护定额分别以0.77、0.92系数进行调整;当采用锚杆支护时以0.8系数进行调整;当采用砌墙金属梁支护时,按砌碹支护和支架支护定额的平均值计算。

当设计为裸体巷道时,执行锚喷支护定额,以0.6系数进行调整。

四、设计为多层支护时,按设计掘进断面(净径)按下列系数调增:1.每增加一层砌碹支护,按砌碹岩巷(井筒)定额的0.3调增;2.每增加一层支架支护,按支架岩巷定额的0.1调增;3.每增加一层喷射混凝土支护,按锚喷岩巷定额的0.08调增。

第二十四条煤岩类别调整。

一、本定额第一期未出现煤巷(硐室)定额,巷道期未出现煤硐室定额,使用时按其相应条件岩石巷道(硐室)定额,锚喷以0.83、砌碹以0.79、支架以0.70系数进行调整。

二、本定额未出现半煤岩巷道(硐室)定额,使用时可按照相应条件岩石巷道(硐室)定额以0.90系数进行调整。

第二十六条本定额第二、三期未出现斜巷硐室定额,使用时按其相应条件硐室定额以1.216系数进行调整。

第三十条因地质等客观原因造成巷道二次刷大并支护时,套用刷大后相应条件巷道定额并以下式计取辅助费。

巷道刷大并支护辅助费=刷大后相应条件巷道定额×【{刷大后掘进断面/刷大前实测断面-1}×0.6+0.4】因地质原因造成巷道起底时,按起底体积套用一般硐室砌碹定额,以0.4系数调整。

第三十五条斜井井筒、平硐硐身的永久铺轨工程在第一、二、三期内施工时,由施工单位计取辅助费,使用时按其斜长(硐身长)套用尾工期巷道工程量<20000m铺轨定额,在一期施工以1.38系数进行调整,在二、三期以1.05系数进行调整;在第四期施工时,按尾工期结算办法统一结算。
