工艺流程:
1.设计方案:根据建筑或装饰需求,设计出适合的EPS线条方案,包
括线条形状、尺寸、颜色等。
2.材料准备:准备所需的EPS线条材料,EPS材料一般为聚苯乙烯泡
沫塑料,可以选择不同的密度和硬度。
3.切割EPS线条:将EPS材料按照设计要求切割成所需的线条形状和
长度,可以使用电热线切割机或者手工切割工具。
4.粘贴固定:将切割好的EPS线条固定在墙面或天花板上,可以使用
建筑胶、建筑胶带或者专用的粘合剂。
5.接缝处理:EP线条之间的接缝需要处理平整,可以使用填缝剂填
充接缝,然后打磨修整,确保接缝无明显痕迹。
6.打磨润色:将安装好的EPS线条进行打磨润色,使其表面光滑均匀,可以使用手工砂纸或者打磨机进行处理。
7.涂装养护:根据设计需求进行线条的涂装,可以使用喷漆、刷漆或
者上贴面板等方式进行涂装,待涂装完全干燥后进行养护。
8.养护与维护:完成线条安装后,需要进行养护与维护,定期检查线
条是否有破损,如有损坏需要及时修复或更换。
以上就是EPS线条施工的工艺流程。
在施工过程中,需要注意材料的
选择和质量,保证安装质量和使用寿命。
同时还需进行施工现场的环境清
理和安全保护,确保施工过程的顺利进行。

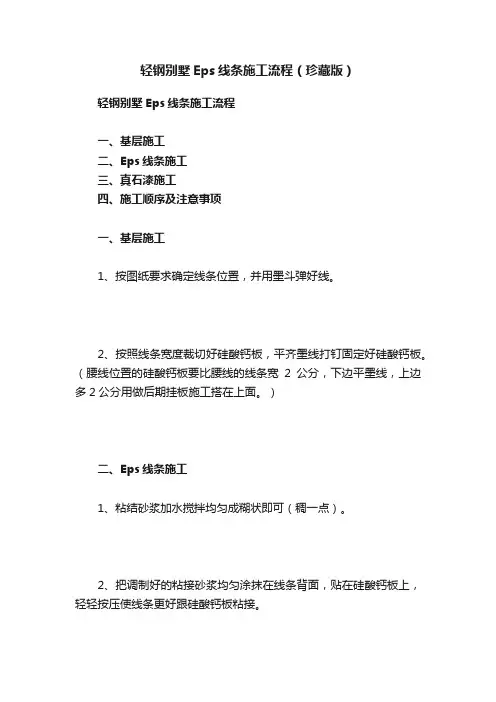

轻钢别墅Eps线条施工流程(珍藏版)

轻钢别墅Eps线条施工流程(珍藏版)轻钢别墅Eps线条施工流程一、基层施工二、Eps线条施工三、真石漆施工四、施工顺序及注意事项一、基层施工1、按图纸要求确定线条位置,并用墨斗弹好线。
2、按照线条宽度裁切好硅酸钙板,平齐墨线打钉固定好硅酸钙板。
(腰线位置的硅酸钙板要比腰线的线条宽2公分,下边平墨线,上边多2公分用做后期挂板施工搭在上面。
)二、Eps线条施工1、粘结砂浆加水搅拌均匀成糊状即可(稠一点)。
2、把调制好的粘接砂浆均匀涂抹在线条背面,贴在硅酸钙板上,轻轻按压使线条更好跟硅酸钙板粘接。
3、线条之间的接缝用网格布处理,网格布上面盖薄一层粘结砂浆(厚度不超过1.5毫米,方便后期真石漆能保证平面平整度),使平面尽量平整。
4、每根线条上面应加两颗钉子辅助粘结砂浆固定线条(钉子应加垫圈),钉眼用粘结砂浆补平。
5、窗套等线条接缝应切45度角做无缝连接。
三、真石漆施工1、基层干透后,清理线条表面杂物及边角多余的粘接砂浆,使平面平整,角度横平竖直。
2、线条四边(上下左右)应最少要做60到80公分宽的保护措施,防止污染(保护措施应离线条3毫米缝隙,方便之后撕掉保护膜)。
3、先用搅拌机把抗碱底漆搅拌3到5分钟,搅拌均匀。
然后均匀喷涂一次抗碱底漆,不能有漏喷。
4、真石漆喷涂,真石漆开桶后用搅拌机搅拌3到5分钟,使真石漆均匀,喷枪应垂直于表面约30公分按从上往下,从左到右的顺序依次均匀喷涂。
一般喷涂两遍(每遍厚度1.5到2个毫米)。
5、真石漆半干后,用砂纸轻轻打磨掉表面尖锐的颗粒。
,然后均匀喷涂一次罩面漆。
6、待罩面漆干透后(正常时间约为24小时,气温低时,应适当增加干透时间。
)撕掉保护措施。
四、施工顺序及注意事项1、按图纸确定位置弹好线。
2、硅酸钙板垫层。
3、线条施工。
4、真石漆喷涂。
5、挂板施工。
6、特别注意:先线条施工,再挂板施工,线条接缝处理要用网格布,保护措施要做好。
每根线条上要加钉子辅助固定,挂板与线条交接缝应用结构胶填补。
eps线条施工方案

eps线条施工方案EPS线条是指建筑墙体表面处理用的一种线条,采用聚苯乙烯及塑料复合材料制成。
其特点为轻质、高硬度、绝缘、耐腐蚀、可加工性强等。
在卫生间、厨房等高湿环境中,EPS线条施工可以提高墙体的防水性能,防止水气渗透。
下面为大家介绍EPS线条的施工方案。
一、施工前准备1. 设计图纸确认:施工前需仔细确认建筑设计图纸,确定EPS 线条的施工位置、线条类型和颜色。
2. 网格布处理:在施工前,需要将EPS线条对应的墙面位置先安装好网格布,以便于在施工完成后,将EPS线条安装在网格布上。
3. 墙面清洁:墙面要求清洁、平整、无留油、泥土及其他附着物,且表面粗糙度不大于1mm。
4. 工具准备:施工前需准备好专业的EPS线条切割机,螺丝刀等施工工具。
二、施工步骤1. 线条切割:按照设计图纸的要求,将EPS线条切割成所需要的长度。
为保证安装质量,切割精度要求较高。
2. 线条固定:将对应长度的EPS线条放置在已安装好网格布的墙面上,使用螺丝钉将EPS线条固定在墙面上。
3. 掩盖处理:EPS线条的安装需要与墙面形成紧密的结合。
对于EPS线条之间和EPS线条与墙面之间的接口处,需用特殊的材料进行修补处理。
4. 表面处理:EPS线条安装完成后,需对其表面进行涂装处理。
根据具体要求,可选用水漆或油漆进行表面处理。
5. 检查验收:施工完成之后,需对EPS线条的安装进行检查验收。
检查内容包括线条长度、固定牢固程度、衔接紧密度等,确保EPS线条的质量达到设计要求。
三、施工注意事项1. 施工环境:EPS线条的安装需要在干燥、通风、温度适宜的环境下进行,避免在多雨、多风、高温或低温情况下进行施工。
2. 施工过程:切割、固定、材料处理等环节中,需要根据EPS线条的类型和要求,选择专业的材料及工具进行,保证施工过程顺畅。
3. 安全防护:施工人员需佩戴工作服、手套、口罩等防护用品,保障自身安全。
四、施工后维护EPS线条的维护通常包括清洗、保养、涂装等环节。

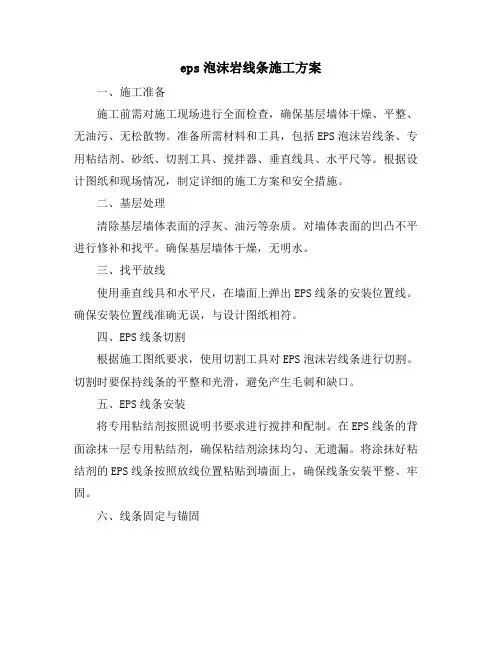

eps泡沫岩线条施工方案

eps泡沫岩线条施工方案一、施工准备施工前需对施工现场进行全面检查,确保基层墙体干燥、平整、无油污、无松散物。
准备所需材料和工具,包括EPS泡沫岩线条、专用粘结剂、砂纸、切割工具、搅拌器、垂直线具、水平尺等。
根据设计图纸和现场情况,制定详细的施工方案和安全措施。
二、基层处理清除基层墙体表面的浮灰、油污等杂质。
对墙体表面的凹凸不平进行修补和找平。
确保基层墙体干燥,无明水。
三、找平放线使用垂直线具和水平尺,在墙面上弹出EPS线条的安装位置线。
确保安装位置线准确无误,与设计图纸相符。
四、EPS线条切割根据施工图纸要求,使用切割工具对EPS泡沫岩线条进行切割。
切割时要保持线条的平整和光滑,避免产生毛刺和缺口。
五、EPS线条安装将专用粘结剂按照说明书要求进行搅拌和配制。
在EPS线条的背面涂抹一层专用粘结剂,确保粘结剂涂抹均匀、无遗漏。
将涂抹好粘结剂的EPS线条按照放线位置粘贴到墙面上,确保线条安装平整、牢固。
六、线条固定与锚固在EPS线条安装完毕后,使用专用锚固钉对线条进行固定和锚固。
锚固钉的间距和深度要符合设计要求,确保线条的稳定性和安全性。
七、灰缝处理在EPS线条之间的缝隙中填入专用灰缝材料。
使用灰刀将灰缝材料压实、抹平,确保灰缝光滑、美观。
八、质量验收对安装完成的EPS泡沫岩线条进行全面检查,确保线条安装平整、牢固、无损坏。
检查灰缝处理是否美观、均匀,无开裂、脱落等现象。
如有不合格部分,及时进行整改和修复,确保整体施工质量符合要求。
本施工方案仅供参考,具体施工过程中需根据实际情况进行调整和优化。
同时,施工过程中要严格遵守安全操作规程,确保施工人员的安全和施工质量。
eps线条施工方案

eps线条施工方案前言:EPS线条在建筑装饰中有着广泛的应用,不仅能够增添室内装饰的美感,还能起到保护角线的作用。
下面就为大家介绍一种适用于EPS线条施工的方案。
一、施工准备1. 工具准备:直尺、量角器、铅笔、电钻、砂纸、螺丝刀、胶水等。
2. 材料准备:EPS线条、上胶剂、底胶剂、螺丝等。
二、线条安装1. 确定安装位置:在需要安装EPS线条的墙角、门窗框等位置,用直尺和量角器测量出合适的角度和长度。
2. 制作线条:根据测量结果,用电钻和锯子将EPS线条修剪为合适的尺寸,并用砂纸打磨边缘,使其光滑。
3. 固定线条:将线条放在安装位置,用螺丝固定,注意螺丝的数量和位置要均匀分布,使线条牢固固定在墙面上。
如果安装位置不能使用螺丝固定,可以使用上胶剂和底胶剂进行粘贴。
4. 粘贴线条:将线条粘贴在安装位置,使用胶水将线条粘贴在墙面上,注意胶水的用量要适中,避免过多的胶水流出破坏线条的外观。
三、线条修整1. 整体修整:将线条固定在墙面上后,用直尺和量角器再次测量线条的安装位置,确保线条与墙面之间的角度和长度没有偏差。
2. 边缘修整:使用砂纸修整线条的边缘,使其光滑平整,避免出现棱角和毛刺。
3. 涂料处理:根据实际需要,可以选择使用与墙面颜色相同的涂料对线条进行上色,使其与墙面相协调。
四、施工注意事项1. 安全第一:在施工过程中要注意安全,避免使用过多的力量造成手部受伤。
2. 量准确:在测量线条位置和长度的时候要准确,以免影响线条的安装效果。
3. 修整细致:线条的修整工作要细致,确保线条与墙面之间的接触紧密,无松动和空隙。
总结:以上就是一种适用于EPS线条施工的方案,通过以上的施工步骤,可以保证EPS线条的安装牢固,外观美观,并且能够起到保护角线的作用。
施工过程中要注意安全,准确测量和细致修整。
希望以上方案对大家有所帮助。
EPS装饰线条施工指南

EPS装饰线条施工指南
一、准备工作
1.1 材料准备
- EPS装饰线条
- 乳胶漆
- 打孔机
- 手锯
- 压克力胶
- 钢尺
- 铅笔
- 打泡钉
1.2 工具准备
- 电钻
- 手电钻
- 台钻
- 手电锤
- 电锉
- 绞刀
- 钉枪
- 打钉机
二、施工步骤
2.1 定位、测量、划线
根据图纸或设计要求确定定位位置,用钢尺、直尺等量具进行测量,然后用铅笔在墙面上标出要安装EPS装饰线条的位置。
2.2 打孔
用打孔机在划好线的位置上打孔,孔的间距一般为20-30cm。
2.3 铺胶
将压克力胶均匀地涂在EPS线条背面,然后用手按压,将EPS 线条贴在墙面上。
2.4 裁剪
按需要用手锯或电锯将EPS线条裁剪成所需长度和形状。
2.5 镶嵌
按照设计要求,将裁剪好的EPS线条镶嵌在墙面上。
2.6 固定
用打泡钉或其他合适的固定材料将EPS线条固定在墙面上。
2.7 填缝
在EPS线条接头处及固定处用乳胶漆填缝。
三、注意事项
- EPS装饰线条施工前应进行充分的准备工作,确保材料和工具的齐备。
- 施工时要注意安全,需佩戴好防护装备。
- 施工前应对所要镶嵌的EPS线条进行预处理,确保墙面结实牢固。
- 施工过程中应按照设计要求进行施工,确保施工质量。
- 施工完成后应对施工区域进行清理,保持施工场地的整洁。
外墙EPS线条施工方案

外墙EPS线条施工方案一、施工前准备1.调查测量:对建筑外墙进行测量,确定线条的位置、尺寸和数量。
2.材料准备:准备所需的EPS线条、胶水、钉子等材料,并进行验收,确保质量符合要求。
3.施工区域准备:清理施工区域,移除障碍物以保证施工的顺利进行。
4.人员培训:对参与施工的人员进行培训,以确保施工过程中的安全和质量。
二、施工流程1.标线:根据测量结果,在建筑外墙上进行标线,确定EPS线条的位置和长度。
2.切割EPS线条:根据需要的尺寸,使用电锯或者手工切割EPS线条,并进行修整。
3.清洁施工区域:将EPS线条放置在干净的工作台上,清洁施工区域以确保胶水的粘附性。
4.涂胶:在EPS线条的背面均匀涂上胶水,确保胶水的适量并均匀。
5.粘贴EPS线条:将涂有胶水的EPS线条粘贴在建筑外墙上,按照标线的位置和长度进行粘贴。
同时,使用橡皮锤轻轻敲打EPS线条以确保其与墙面的贴合。
6.固定EPS线条:用钉子将EPS线条固定在墙面上,按照一定的间距均匀钉入,并保持钉子与墙面垂直。
7.规整线条:使用工具或者手工进行调整,让EPS线条与墙面平齐并呈现出美观的效果。
8.检查质量:施工完成后,对施工质量进行检查,确保EPS线条的粘贴牢固、表面平整。
9.清理施工区域:清理施工区域,清除杂物和废料,保持施工现场的整洁。
三、施工注意事项1.施工过程中要做好安全防护措施,如佩戴安全帽、工作鞋等。
2.施工人员需具备一定的技术和操作经验,以确保施工质量。
3.EPS线条的粘贴要均匀、牢固,确保与墙面的贴合性。
4.切割EPS线条时要注意安全,避免切割出不均匀或不符合要求的尺寸。
5.施工现场要保持整洁,清理废料和杂物,以确保施工的顺利进行。
6.进行施工时要注意天气情况,避免在雨雪天气或者温度过高或过低的情况下施工,以免影响粘贴效果和质量。
四、施工总结通过以上的施工流程和注意事项,可以有效地进行外墙EPS线条的施工。
EPS线条的施工不仅可以提升建筑的美观度,还能保护外墙的耐久性和保温性能。
EPS装饰线条施工工法

EPS装饰线条施工工法EPS装饰线条施工工法一、前言EPS装饰线条施工工法是一种应用于建筑装饰领域的工艺技术,通过使用EPS材料制作、切割和安装线条,以实现建筑内外墙面的装饰效果。
本文将对该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例进行详细介绍。
二、工法特点1. 轻巧柔软:EPS材料重量轻,柔软易弯曲,适合用于制作各种线条形状。
2. 耐用性强:EPS材料耐腐蚀、耐久性好,能够保持长期的使用寿命。
3. 施工简便:EPS线条可以通过简单的切割和粘贴进行安装,施工速度快。
4. 装饰效果好:EPS线条具有质感优良、表面平整、细节清晰的特点,能够增强建筑物的装饰效果。
5. 色彩丰富:EPS材料可以喷涂各种颜色,适应不同装饰风格的需求。
三、适应范围EPS装饰线条施工工法适用于各类建筑物,包括住宅、商业建筑和公共场所等。
它不仅可以应用于内外墙面的装饰,还可用于门、窗、天花板、阳台等部位的装饰,广泛满足人们对于建筑装饰的需求。
四、工艺原理EPS装饰线条施工工法通过将EPS材料进行切割、加工和安装,使得线条能够贴合建筑物的曲面,并能与墙面形成紧密的连接。
EPS材料具有一定的柔韧性,能够根据建筑物的曲线进行调整和自由变形,从而满足设计要求。
在施工过程中,需要将EPS线条切割成所需的形状,然后使用特殊的胶粘剂将其粘贴在建筑物的墙面上。
五、施工工艺1. 准备工作:了解设计要求,制定施工方案并准备所需的材料、机具。
2. 墙面处理:清洁墙面,确保墙面平整干燥。
3. EPS线条制作:根据设计要求将EPS材料切割成所需的线条形状。
4. 线条安装:使用胶粘剂将EPS线条贴合到墙面上,调整线条位置并确保与墙面连接牢固。
5. 掩膜保护:对已安装的线条进行保护,避免其他施工活动对其造成损坏。
6. 结束工作:清理施工现场,进行必要的检查和验收。
六、劳动组织施工过程中需要具备技术熟练的施工人员,他们应该熟悉EPS装饰线条施工工艺,掌握相应的操作技巧和安全知识。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
EPS线条施工工艺及流程
安装工人首次安装作业,必须在公司驻现场工程师指导下进行。
一、施工工具
锯条、手锯、卷尺、角尺、抹子、壁纸刀、剪刀、托线板、2m靠尺、扫帚、灰刀、电动搅拌器、钢丝刷、墨斗、砂纸、切割造型所用电热丝等。
二、施工工艺
1、待施工安装墙面,窗门洞口等其他施工程序已经完成并验收合格。
(1)基层清理。
①清理混凝土墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等。
②剔除墙面接槎处劈裂的混凝土块、夹杂物、空鼓等,并重新进行修补;窗台挑檐按照2%用水泥砂浆找坡,外墙各种洞口填塞密实。
③要求粘贴聚苯板表面平整度偏差不超过4 mm,超差时对突出墙面处进行打磨,对凹进部位进行找补(需找补厚度超过6 mm时用1:3水泥砂浆抹灰,需找补厚度小于6 mm时由保温施工单位用聚合物黏结砂浆实施找补);以确保整个墙面的平整度在4 mm内,阴阳角方正、上下通顺。
(2)配制砂浆。
①施工使用的砂浆分为专用黏结砂浆及面层聚合物抗裂砂浆。
②施工时用手持式电动搅拌机搅拌,拌制的黏结砂浆质量比为水:砂浆=1:5,边加水边搅拌;搅拌时间≥5 min,搅拌必须充分、均匀,稠度适中,并有一定黏度。
③砂浆调制完毕后,须静置5 min,使用前再次进行搅拌,拌制好的砂浆应在1 h内用完。
(3)在粘贴聚苯板前,在聚苯板粘贴面薄薄涂刷一道专用界面剂,可增强聚苯板与黏结砂浆的结合力;待界面剂晾干后方可涂抹聚合物黏结砂浆进行墙面粘贴施工。
(4)预粘板端翻包网格布在飘窗板、挑檐、阳台、伸缩缝等位置预先粘贴板边翻包网格布,将不小于220 mm宽的网格布中的80 mm宽用专用黏结砂浆牢固粘贴在基面上(黏结砂浆厚度不得超过2 mm)
2、根据施工图纸,在待安装EPS构件的部位弹出定位线(中线或边线)。
3、根据图纸安装尺寸切割EPS构件。
EPS构件均为标准尺寸,切割时要考虑拼接缝宽。
4、EPS构件粘贴时,网格布应当翻包,如有特殊情况可直接粘贴不翻包。
聚苯EPS构件粘结剂使用优质粘结砂浆,采用薄层满粘法进行粘贴,用力挤压EPS构件使砂浆从周边溢出,粘接缝宽不大于3mm。
粘结缝应随粘随勾,灰缝饱满,并保持EPS构件表面的整洁。
5、对于较大EPS构件,安装时要求设置支撑进行临时固定。
6、安装时,若需拼接,应事先测量好拼装尺寸和角度,并在平整地方进行预拼装,缝隙不大于3mm。
用优质粘结砂浆作拼接粘结材料,砂浆稠度可稍大些,采用薄层满粘法进行。
拼接时要求稍微、均匀用力挤压锤打,以使灰缝满足要求。
7、拼接完灰缝应用灰刀勾平,使EPS构件成为一体。
干燥后,若EPS构件拼缝处留有多余粘结砂浆可用砂纸进行打磨。
8、干燥后,EPS构件拼接部位采用EPS构件抗裂专用胶进行处理。
处理方法见抗裂专用胶使用说明。
9、拼缝处理:粘接缝宽不大于3mm时,在安装完的次日进行拼缝的砂纸打磨处理,使用优质罩面砂浆粘贴100mm宽玻纤网格布,厚度小于2mm;粘接缝宽大于3mm时,缝内用薄聚苯片填塞后,再使用优质罩面砂浆粘贴100mm宽玻纤网格布加强。
干燥后,若线脚拼缝处留有多余砂浆处理方法同上。
10、施工完的EPS构件就注意成品保护,严禁蹬踏、重物撞击。
如有损坏,应将整块EPS构件剔除重装。
三、注意事项
1、施工时环境温度应不大于38℃,不低于5℃,低于此温度时粘结砂浆必须采用抗冻配方。
风力不大于5级。
2、安装、切割EPS构件前,墙面不需洒水湿润,粉尘、污渍等影响粘结强度杂物应清理干净。
3、拼装时,拼装缝应尽量留于整根EPS构件中间部位。
4、粘结EPS构件时,砂浆用水按推荐加水量进行。
但拼接时砂浆加水量应较推荐用量在1~2%。
5、刚粘结的EPS构件应注意保养,防止雨水冲刷、人为损坏等。
