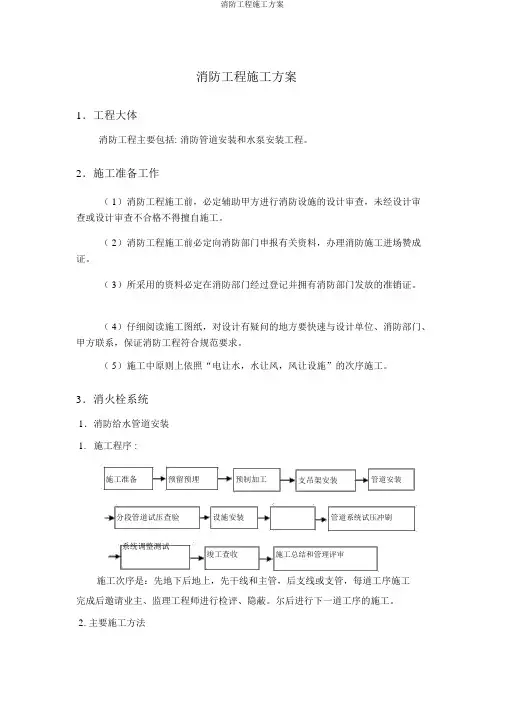

消防工程施工方案1.工程大体消防工程主要包括: 消防管道安装和水泵安装工程。

2.施工准备工作(1)消防工程施工前,必定辅助甲方进行消防设施的设计审查,未经设计审查或设计审查不合格不得擅自施工。

(2)消防工程施工前必定向消防部门申报有关资料,办理消防施工进场赞成证。

(3)所采用的资料必定在消防部门经过登记并拥有消防部门发放的准销证。

(4)仔细阅读施工图纸,对设计有疑问的地方要快速与设计单位、消防部门、甲方联系,保证消防工程符合规范要求。

(5)施工中原则上依照“电让水,水让风,风让设施”的次序施工。

3.消火栓系统1.消防给水管道安装1.施工程序 :施工准备预留预埋预制加工支吊架安装管道安装分段管道试压查验设施安装管道系统试压冲刷系统调整测试竣工查收施工总结和管理评审施工次序是:先地下后地上,先干线和主管,后支线或支管,每道工序施工完成后邀请业主、监理工程师进行检评、隐蔽。

尔后进行下一道工序的施工。

2.主要施工方法2.1 预留预埋(1)预留预埋是给排水专业在主体施工中的工作重点,它主要包括屋面水箱防水套管、穿墙、穿梁钢套管,管道穿楼板孔洞及预埋件等。

预留预埋正确与否对整个工程至关重要。

它将直接影响给水管道安装的顺利进行。

(2)施工准备期间,专业工长仔细熟悉施工图纸,找出所有预埋预留点,并一致编号,同时与其他专业交流,以防备此后安装有矛盾、交叉现象,减少不用要的返工。

(3)所有出外墙和过楼板管道先预留钢套管,立管预留孔洞上下应竖直,预留孔洞应比相应水管径大 1.5 倍。

(4)隐蔽预埋的管道,试压合格并经监理查收后才可隐蔽。

(5)所有预留预埋都须进行二次复核。

2.2 套管安装(1)刚性套管安装:主体结构钢筋绑扎好后 , 依照给排水施工图标高几何尺寸找准地址,尔后将套管置于钢筋中,焊接在钢筋网中,若是需气割钢筋安装的,安装后必定用加强筋加固,并做好套管的防堵工作。

(2)穿墙套管安装:土建专业在砌筑隔墙时,按专业施工图标高,几何尺寸将套管置于隔墙中,用砌块找平后用砂浆固定,尔后交给土建队伍连续施工。

消防)电线、电缆穿管和线槽敷线

消防)电线、电缆穿管和线槽敷线

消防)电线、电缆穿管和线槽敷线期xx年月日交底内容一、严格执行《建筑电气工程施工质量验收规范》GB50303-2002的国家标准进行施工。

二、电线导管、电缆导管和线槽敷设施工工艺及要求:1、金属的导管和线槽必须接地(PE)或接零(PEN)可靠,并符合下列规定:1)镀锌的钢导管、可挠性导管和金属线槽不得熔焊跨接接地线,以专用接地卡跨接的两卡间连线为铜芯软导线,截面积不小于4mm2。

2)当非镀锌钢导管采用螺纹连接时,连接处的两端焊跨接接地线;当镀锌钢导管采用螺纹连接时,连接处的两端用专用接地卡固定跨接接地线。

3)金属线槽不作设备的接地导体,当设计无要求时,金属线槽全长不少于2处与接地(PE)或接零(PEN)干线连接。

4)非镀锌金属线槽间连接板的两端跨接铜芯接地线,镀锌线槽间连接的两端不跨接接地线,但连接板两端不少于2个有防松螺帽或防松垫圈的连接固定螺栓。

2、金属导管严禁对口熔焊连接;镀锌和壁厚小于2mm的钢导管不得套管熔焊连接。

3、防爆导管不应采用倒扣连接;当连接有困难时,应采用防爆活接头,其接合面应严密。

4、当绝缘导管在砌体上剔槽埋设时,应采用强度等级不小于M10的水泥砂浆抹面保护,保护层厚度大于15mm。

5、室外埋地敷设的电缆导管,埋深不应小于0、7m。

壁厚小于等于2mm的钢电线导管不应埋设于室外土壤内。

6、室外导管的管口应设置在盒、箱内。

在落地式配电箱内的管口,箱底无封板的,管口应高出基础面50~80mm。

所有管口在穿入电线、电缆后应做密封处理。

由箱式变电所或落地式配电箱引向建筑物的导管,建筑物一侧的导管管口应设在建筑物内。

7、电缆导管的弯曲半径不应小于电缆最小允许弯曲半径应符合本规范表12、2、1-1的规定。

8、金属导管内外壁应防腐处理;埋设于混凝土内的导管内壁应防腐处理,外壁可不防腐处理。

9、室内进入落地式柜、台、箱、盘内的导管管口,应高出柜、台、箱、盘的基础面50~80mm 、专业技术负责人:交底人:接受人:续表电线导管、电缆导管和线槽敷设分项工程质量技术交底卡GD□□施工单位广东省保安消防机电装饰工程有限公司工程名称美的北居项目二期消防及水电安装工程分部工程建筑电气(自动报警系统)交底部位地下负一层日期xx年月日交底内容10、暗配的导管,埋设深度与建筑物、构筑物表面的距离不应小于15mm;明配的导管应排列整齐,固定点间距均匀。

电气给排水工程分部、分项划分

电气给排水工程分部、分项划分
防雷及接地安装
接地装置安装,避雷引下线和变配电室接地干线敷设,建筑物等电位联结,接闪器安装
建筑给水、排
水及采
暖工程
室内给水系统
给水管道及配件安装、室内消火栓系统安装、给水设备安装、管道防腐、绝热
室内排水系统
排水管道及配件安装、雨水管道及配件安装
室内热水供应系统
管道及配件安装、辅助设备安装、防腐、绝热
卫生器具安装
卫生器具安装、卫生器具给水配件安装、卫生器具排水管道
室内采暖系统
管道及配件安装、辅助设备及散热器安装、金属辐射板安装、低温热水地板辐射采暖系统安装、系统水压试验及调试、防腐、绝热
室外给水管网
给水管道安装、消防水泵接合器及室外消火栓安装、管沟及井室
室外排水管网
排水管道安装、排水管沟与井池
室和动力、照明配电箱(盘)及安装,电线、电缆导管和线槽敷设,电线、电缆穿管和线槽敷线,槽板配线,钢索配线,电缆头制作、导线连接和线路电气试验,普通灯具安装,专用灯具安装,插座、开关、风扇安装,建筑照明通电试运行
备用和不间断电源安装
成套配电柜、控制柜(屏、台)和动力、照明配电箱(盘)及安装,柴油发电机组安装,不间断电源的其他功能单元安装,裸母线、封闭母线、插接式母线安装,电线、电缆导管和线槽敷设,电线、电缆穿管和线槽敷线,电缆头制作、导线连接和线路电气试验,接地装置安装
分部工程
子分部工程
分项工程
建筑电气
电气动力
成套配电柜、控制柜(屏、台)和动力、照明配电箱(盘)及安装,低压电动机、电加热器及电动执行机构检查、接线,低压电气动力设备检测、试验和空载试运行,桥架安装和桥架内电缆敷设,电线、电缆导管和线槽敷设,电线、电缆穿管和线槽敷线,电缆头制作、导线连接和线路电气试验,插座、开关、风扇安装

电缆配管及敷设方式

电缆配管及敷设方式

电缆配管电气安装知识电力电缆配管注:适用于三芯、三芯+N及四芯等截面电力电缆。

电力电缆的敷设方式有几种?如简很据敷设方式选用电缆?电力电缆的敷设方式有以下几种:(1)直接埋在地下。

(2)安装在架空钢索上。

(3)安装在地下隧道内。

(4)安装在电缆沟内。

(5)安装在建筑物墙上或天棚上。

(6)安装在桥梁构架上。

(7)敷设在水下。

以上各种敷设方式各有优缺点,采取何种敷设方式,应由具体情况决定,一般要考虑到城市发展规划、现有建筑物的密度、电缆线路的长度、敷设电缆的根数及其周围环境的影响。

将电缆直接埋在地下,是最经济而又最广泛采用的敷设方式,它适用于郊区和车辆通行不太频繁的地方。

电力电缆的敷设方式不同时,应选用不同的电缆。

直埋敷设应使用具有铠装和防腐层的电缆;在室内、沟内和隧道内敷设的电缆,应采用阻燃(难燃)或非阻燃交联聚乙烯铠装电缆;确保无机械外力时,可选用无铠装电缆;易发生振动的区域必须使用铠装电缆。

承受压力的敷设条件下,应选用钢带铠装电缆;承受拉力的敷设条件下,应选用钢丝铠装电缆。

PR 塑料线槽敷设PC 硬制塑料管敷设FPC 半硬制塑料管敷设SC 薄电线管敷设RC 水煤气管敷设MR 封闭式金属线槽敷设CT 电线桥架或托盘敷设K 瓷瓶或拄式绝缘子敷设PCL 塑料夹敷设CP 蛇皮管/金属软管敷设QR 铝合金线槽敷设PL阻燃半硬聚乙烯管敷设AL 铝皮线卡敷设SR 沿钢索敷设BE 沿屋架或跨屋架敷设CLE 沿柱或跨柱敷设WE 沿墙面敷设ACE 能进入的吊顶内敷设CE 沿顶棚面或顶板面敷设BC 暗敷设在梁内CLC 暗敷设在柱内WC 暗敷设在墙内FC 暗敷在地面CC 暗敷在顶板内ACC 暗敷在不能进人的吊顶内要穿金属管SCE 在吊顶内敷设要穿金属管CEC或CC都表示暗敷设在顶板内CEC表示:暗敷设在顶板内--现浇板.空芯预制板,线就穿预制板孔CEC是一种不常用的敷设方式,CE在这里是天棚的意思,而后面的C为暗敷设,即天棚内暗敷设,实际就是在吊顶内沿楼板下敷设。

电线、电缆穿管及线槽敷设

电线、电缆穿管及线槽敷设

一、施工准备1、技术准备1.1按照已批准的施工组织设计(施工方案)进行技术交底2、材料要求2.1 主材:电线、电缆有合格证、“CCC”认证检验报告,线缆上标示清楚、齐全。

2.2 附材:钢带线、护口、接线端子、焊锡、焊剂、绝缘胶布、粘塑料绝缘带、滑石粉、布条等。

3、作业条件3.1 配管工程或线槽安装已配合土建完成。

3.2 土建墙面、地面抹灰作业完成,初装修完毕。

4、材料准备4.1 所用主材、附材已运至施工现场,规格、型号符合图纸要求,数量满足现场需要。

5、主要机具5.1 克丝钳、尖嘴钳、剥线钳、压接钳、万用表、兆欧表等电工工具。

5.2 放线架、酒精喷灯、锡锅。

二、操作工艺1 工艺流程选择线缆→穿带线→扫管→放线及断线→导线与带线的绑扎→带护口→穿线(敷设)→导线接头→接头包扎→线路检查绝缘摇测2 选择导线2.1 按设计图纸选择导线的规格、型号。

2.2 为便于检查和维修,导线颜色见导线颜色选用:序号导线相别导线颜色备注1 A (L1) 黃色2 B (L2) 绿色3 C (L3) 红色4 N 淡蓝色5 PE 黃、绿双色6 灯具控制线白色3 穿带线3.1 选择适用的钢带线。

3.2 将钢丝的一端弯成不封口的圆圈,把带线穿入管内。

3.3 穿带线受阻时,用两根钢丝在管的两端同时搅动,使两钢丝的端头钩绞在一起,把带线拉出。

4 扫管4.1 将布条的两端牢固绑扎在带线上,两人来回拉动。

4.2 将管路中的污物清理干净。

5 放线及断线5.1 放线5.1.1放线前根据图纸选择线缆的规格、型号。

5.1.2放线时将线缆置于放线架上。

5.2 断线断线时为保证导线不浪费,同时满足接线长度的需要,可参考:序号断线部位导线预留长度备注1 进出配电箱导线配电箱体周长的1/22 开关盒等的导线 100~150mm3 进出户导线 1500~2000mm 或根据甲方要求6 导线与带线的绑扎6.1 导线根数较少时,将导线前端绝缘层削去,把线芯直接插入带线的盘圈内并折回压实,绑扎牢固,绑扎处形成一个平滑的锥形。

最新版电气工程管内穿线和槽盒内敷线分项工程检验批质量验收记录

最新版电气工程管内穿线和槽盒内敷线分项工程检验批质量验收记录

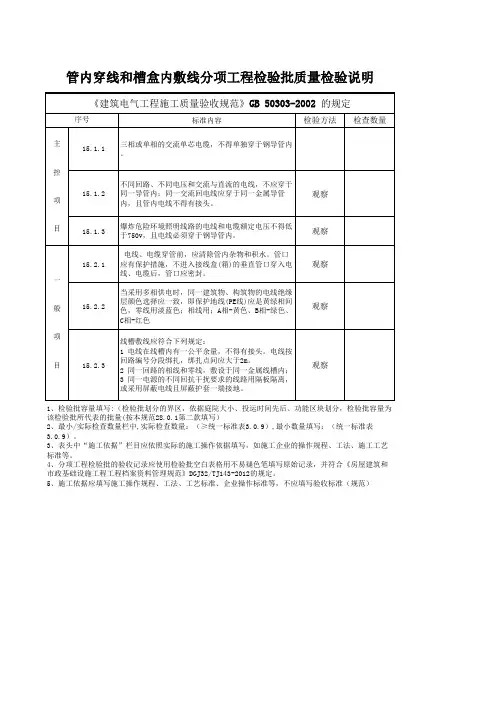

管内穿线和槽盒内敷线分项工程检验批质量检验说明
1、检验批容量填写:(检验批划分的界区,依据庭院大小、投运时间先后、功能区块划分,检验批容量为该检验批所代表的批量(按本规范28.0.1第二款填写)
2、最小/实际检查数量栏中,实际检查数量:(≥统一标准表3.0.9),最小数量填写:(统一标准表
3.0.9)。

3、表头中“施工依据”栏目应依照实际的施工操作依据填写,如施工企业的操作规程、工法、施工工艺标准等。

4、分项工程检验批的验收记录应使用检验批空白表格用不易褪色笔填写原始记录,并符合《房屋建筑和市政基础设施工程工程档案资料管理规范》DGJ32/TJ143-2012的规定。

5、施工依据应填写施工操作规程、工法、工艺标准、企业操作标准等,不应填写验收标准(规范)。

电线导管、电缆导管和线槽敷设工程检验批3

电线、电缆穿管和线槽敷线工程检验批质量验收记录表
GB50303—2002
单位(子单位)工程名称 分部(子分部)工程名称 施工单位 分包单位 施工执行标准名称及编号 × 建筑公司 × 安装 京建 × 工程 × 验收部位 项目经理 分包项目经理 建筑电气工程施工质量验收规范(GB50303-2002) 施工单位检查评定记录 第15.1.1条 第15.1.2条 第15.1.3条
√ √ 监理(建设) 单位验收记 录
060105 060406 060606 060305 060503
三层 ×× ×
施工质量验收规范的规定 1 主 控 项 目 交流单芯电缆不得单独穿于 钢导管内
2 电线穿管 爆炸危险环境照明线路的电 3 线、电缆选用和穿管
合格

1理 同一建筑物、构筑物内电线 绝缘层颜色的选择
第15.2.1条 第15.2.2条 第15.2.3条 √ 合格 √
3 线槽敷线
专业工长(施工员)
×× ×
施工班组长
×× ×
施工单位检查 评定结果
主控项目、一般项目全部合格 。
项目专业质量检查员:
×× ×
× 月× 年× 日
监理(建设)单位 验收结论
同意验收 专业监理工程师: (建设单位项目专业技术负责人) × × × × 月× 年× 日

电线、电缆穿管和线槽敷设的意思

电线、电缆穿管和线槽敷设的意思1. 电线、电缆穿管和线槽敷设的定义电线、电缆穿管和线槽敷设是指在建筑中进行电气线路布置时,为了保护电线、电缆以及方便维护和管理,采用管道或槽道进行敷设和保护的一种技术手段。

其中,电线、电缆穿管是通过将电线、电缆放入金属或塑料管道中,起到保护和导管作用;线槽则是一种集中敷设电线、电缆的凹槽,通常位于建筑墙壁或地面下,便于管理和维护。

2. 电线、电缆穿管和线槽敷设的重要性在建筑中,电线、电缆是承载电能传输的重要组成部分,其敷设的质量直接关系到建筑的用电安全和稳定性。

电线、电缆穿管和线槽敷设的规范与否,直接关系到建筑用电的质量和安全。

3. 电线、电缆穿管和线槽敷设的深度探讨3.1 电线、电缆穿管电线、电缆穿管作为电线、电缆敷设的一种常见方式,其主要作用是保护电线、电缆,防止外界环境对其造成损害。

穿管还能够方便日后维护和更换电线、电缆,提高了建筑电路的可维护性。

不同材质的穿管还能够抗腐蚀、防火等特殊功能。

3.2 线槽敷设线槽敷设是将电线、电缆敷设在建筑或设备的凹槽中,通过盖板或其他材料进行保护的方式。

线槽敷设能够将零散的电线、电缆集中起来,方便日后维护和管理,同时也美观大方,不会破坏建筑的整体美观性。

4. 电线、电缆穿管和线槽敷设的个人观点作为电气工程领域的一种重要技术手段,电线、电缆穿管和线槽敷设在建筑中具有重要的作用。

我个人认为,规范的电线、电缆穿管和线槽敷设能够提高建筑用电的安全性和可靠性,减少日后的维护成本,同时也为建筑的美观性提供了保障。

在建筑设计和施工中,应当充分重视电线、电缆穿管和线槽敷设的规范和技术要求,确保其质量和稳定性。

总结回顾电线、电缆穿管和线槽敷设作为建筑电气工程中的重要环节,对于电力设备的安全运行和故障排除起着不可替代的作用。

本文围绕电线、电缆穿管和线槽敷设的定义、重要性、深度探讨和个人观点展开了论述,希望能为读者提供全面、深入并且有趣的电气知识。

电线、电缆穿管和线槽敷设隐蔽工程验收记录

电线、电缆穿管和线槽敷设隐蔽工程验收记录1. 验收内容本次验收的内容包括电线、电缆穿管和线槽敷设隐蔽工程,主要检查以下方面:1.管道、线槽敷设是否符合设计要求;2.管道、线槽墙体开槽是否垂直,打胶是否牢固;3.防水处理是否到位;4.线管、线槽内的电缆是否符合规定敷设标准。

2. 验收人员本次验收由以下人员参加:1.业主代表:XXX2.建设单位代表:XXX3.施工单位代表:XXX4.监理单位代表:XXX3. 验收标准本次验收的标准依据以下文件:1.《电缆敷设工程验收规范》GB50168-922.《建筑电气工程施工及验收规范》GB50303-20023.《建筑设备工程质量验收规范》GB50330-2002根据上述标准,对电线、电缆穿管和线槽敷设隐蔽工程进行验收,合格标准为:1.管道、线槽敷设应符合设计要求,布局合理,位置准确,且符合相关国家标准;2.管道、线槽墙体开槽应垂直,打胶牢固,没有开裂及变形现象;3.防水处理部位应满足防水标准,符合相关规定;4.电缆敷设应受力均匀,不应损伤电缆绝缘层及导体表面,弯曲半径不应小于电缆规定的曲径。

4. 验收过程和结果验收人员按照以下步骤进行验收,并记录相关结果。

步骤一:查看设计图纸和施工方案查看了电线、电缆穿管和线槽敷设隐蔽工程的设计图纸和施工方案,经过比对,确认设计方案符合国家标准和相关要求。

步骤二:检查管道、线槽敷设从施工图纸上找出各个敷设管道、线槽的位置,检查其敷设是否符合设计要求。

检查如下:1.管道、线槽敷设是否符合设计要求,管道直径是否符合规定;2.管道、线槽的墙体开槽是否垂直;3.管道、线槽打胶是否牢固;4.是否有开裂、变形等情况。

经过检查,管道、线槽敷设符合验收标准。

步骤三:检查防水处理查看防水处理部位,检查是否安装符合国家标准和施工方案要求的防水处理材料,并记录情况。

经过检查,防水处理部位符合验收标准。

步骤四:检查电缆敷设检查线管、线槽内的电缆是否符合规定敷设标准。

电线电缆导管和线槽敷设、敷线

电线、电缆导管和线槽敷设、敷线 NO: D-1电线、电缆导管和线槽敷设、敷线1适用范围本章适用于民用建筑电气照明与动力电线、电缆导管和线槽敷设、敷线安装工程。

2编制依据《建筑电气工程施工质量验收规范》(GB50303-2002)3施工准备3.1材料准备3.1.1镀锌钢管(或电线管)壁厚符合设计要求且均匀,焊缝均匀规则,无劈裂、砂眼、棱眼、棱刺和凹扁现象。

除镀锌管外其它管材的内外壁需预先除锈刷防腐处理(埋入砼内可不刷防腐漆,但应除锈)。

镀锌管或刷过防腐漆的钢管外表层完整,无剥落现象,有产品合格证和材质化验报告。

3.1.2管箍使用通丝的,丝扣清晰无乱扣现象,镀锌层完整,无剥落,无劈裂,两端光滑无毛刺,有产品合格证。

3.1.3锁紧螺母外形完好无损伤,丝扣清晰。

3.1.4护口有薄、厚壁管之区别,护口要完整无损。

3.1.5铁制灯头盒、开关盒、接线盒等,板材厚度应不小于1.2mm,镀锌层无剥落,无变形开焊,敲落孔洞完整无缺,面板安装孔与地线连接孔齐全,有产品合格证。

3.1.6面板、盖板的规格、尺寸、安装孔距与所用盒相配套,外形完整无损,板面颜色均匀一致,有产品合格证。

3.1.7使用的各种型钢应符合国家标准,镀锌层完整无损,有产品合格证。

3.1.8螺丝、螺栓、膨胀螺栓、螺母,垫圈等应采用镀锌件。

3.1.9凡所使用的阻燃型(PVC)塑料管,其材质均应具有阻燃、耐冲击性能并符合防火规范要求,有产品合格证及材质化验报告。

3.1.10阻燃型塑料管应有间距不大于1m的连续阻燃标记和制造厂厂标,管子内、外壁光滑、无凸棱、凹陷、针孔、气泡,内外径的尺寸应符合设计要求及国家统一标准,管壁厚度应均匀一致。

电线、电缆导管和线槽敷设、敷线 NO: D-13.1.11阻燃型塑料管的配件如各种灯头盒、开关盒、插座盒、管箍、端接头等,必须使用配套的阻燃塑料制品。

3.1.12阻燃型塑料灯头盒、开关盒、接线盒,其外观应整齐,预留孔齐全,无劈裂等损坏现象。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
专业技术负责人:交底人:接受人:
12、绝缘导管敷设应符合以下要求:
1)管口平整光滑;管与盒(箱)等器件采用插入法连接时,连接处结合面涂专用胶合剂,接口牢固密封;
2)直埋于地下或楼板仙的刚性绝缘导管,在穿出地面或楼板易受机械损伤的一段,采取保护措施;
3)当设计无要求时,埋设在墙内或混凝土内的绝缘导管,采用中型以上的导管;
4)沿建筑物、构筑物表面和在去架上敷设的刚性绝缘导管,按设计要求装设温度补偿装置。
3、防爆导管不应采用倒扣连接;当连接有困难时,应采用防爆活接头,其接合面应严密。
4、当绝缘导管在砌体上剔槽埋设时,应采用强度等级不小于M10的水泥砂浆抹面保护,保护层厚度大于15mm。
5、室外埋地敷设的电缆导管,埋深不应小于0.7m。壁厚小于等于2mm的钢电线导管不应埋设于室外土壤内。
6、室外导管的管口应设置在盒、箱内。在落地式配电箱内的管口,箱底无封板的,管口应高出基础面50~80mm。所有管口在穿入电线、电缆后应做密封处理。由箱式变电所或落地式配电箱引向建筑物的导管,建筑物一侧的导管管口应设在建筑物内。
7、电缆导管的弯曲半径不应小于电缆最小允许弯曲半径应符合本规范表12.2.1-1的规定。
8、金属导管内外壁应防腐处理;埋设于混凝土内的导管内壁应防腐处理,外壁可不防腐处理。
9、室内进入落地式柜、台、箱、盘内的导管管口,应高出柜、台、箱、盘的基础面50~80mm .
专业技术负责人:交底人:接受人:
续表
二、电线导管、电缆导管和线槽敷设施工工艺及要求:
1、金属的导管和线槽必须接地(PE)或接零(PEN)可靠,并符合下列规定:
1)镀锌的钢导管、可挠性导管和金属线槽不得熔焊跨接接地线,以专用接地卡跨接的两卡间连线为铜芯软导线,截面积不小于4mm2。
2)当非镀锌钢导管采用螺纹连接时,连接处的两端焊跨接接地线;当镀锌钢导管采用螺纹连接时,连接处的两端用专用接地卡固定跨接接地线。
电线导管、电缆导管和线槽敷设分项工程质量技术交底卡
GD2301003□□
施工单位
广东省保安消防机电装饰工程有限公司
工程名称
美的北居项目二期消防及水电安装工程
分部工程
建筑电气(自动报警系统)
交底部位
地下室
日期
2011年月日




一、严格执行《建筑电气工程施工质量验收规范》GB 50303-2002的国家标准进行施工。
13、绝缘线槽敷设应符合以下要求:
1)线槽应平直、无弯曲变形,内壁应光滑、无毛刺。线槽敷设应平直整齐,水平和垂直偏差符合设计要求或施工规范,连接应连续无间断,接口平直,严密,线槽出口应位置正确、光滑、无毛刺,槽盖应齐全、平整、无翘角。
2)每节线槽的固定点不少于两个,两个固定点的距离应符合设计要求和施工规范,在转角、分支处和端部均设固定点,并应紧贴墙面固定,固定或连接线槽的螺钉或其他紧固件,紧固后其端部应与线槽内表面光滑相接。
3)金属线槽不作设备的接地导体,当设计无要求时,金属线槽全长不少于2处与接地(PE)或接零(PEN)干线连接。
4)非镀锌金属线槽间连接板的两端跨接铜芯接地线,镀锌线槽间连接的两端不跨接接地线,但连接板两端不少于2个有防松螺帽或防松垫圈的连接固定螺栓。
2、金属导管严禁对口熔焊连接;镀锌和壁厚小于2mm的钢导管不得套管熔焊连接。敷设方式Fra bibliotek导管种类
导管直径(mm)
15-20
25-32
32-40
50-65
65以上
管卡间最大距离(m)
支架或沿墙明敷
壁厚>2mm刚性钢导管
1.5
2.0
2.5
2.5
3.5
壁厚≤2mm刚性钢导管
1.0
1.5
2.0
-
-
刚性绝缘导管
1.0
1.5
1.5
2.0
2.0
11、线槽内的各种连接螺栓,均要由内向外穿,应尽量使螺栓的头部与线槽内壁平齐,以利敷设,不致敷设线时损坏导线的绝缘护层。
电线导管、电缆导管和线槽敷设分项工程质量技术交底卡
GD2301003□□
施工单位
广东省保安消防机电装饰工程有限公司
工程名称
美的北居项目二期消防及水电安装工程
分部工程
建筑电气(自动报警系统)
交底部位
地下负一层
日期
2011年月日




10、暗配的导管,埋设深度与建筑物、构筑物表面的距离不应小于15mm;明配的导管应排列整齐,固定点间距均匀。安装牢固;在终端、弯头中点或柜、台、箱、盘等边缘的距离150~500mm范围内设有管卡,中间直线段管卡间的最大距离应符合下表的规定。
