电梯前室公共走廊地砖铺贴施工技术交底复习课程
地砖工程技术交底(走廊、电梯前室、楼梯间)

地砖工程技术交底 、工程概况:( )建筑名称:圣地秋实 、 楼( )建设地点:大连开发区淮河西路与东北七街交汇处( )建设单位:大连圣地房地产开发有限公司( )建筑面积、层数等情况见表表 工程概况交底内容:施工部位: 、 楼 层走廊、电梯前室、楼梯踏步玻化砖。
、 施工准备材料及主要机具:水泥: 号以上普通硅酸盐水泥或矿渣硅酸盐水泥,应有出厂证明。
砂:粗砂或中砂,用时要过筛含泥量不大于 。
玻化地砖:进场后应拆箱检查颜色、规格、形状、粘贴的质量等是否符合设计要求和有关标准的规定。
主要机具:小水桶、半截桶、笤帚、方尺、水平尺、手锹、铁抹子、大杠、窄手推车、钢丝刷、喷壶,锤子、合金尖凿子、合金扁凿子(用φ 钢筋焊接 一 合金钢片)、小型切割机。
铺砌前将砖板块放入半截水桶中浸水润湿,晾干后表面无明水时,方可使用。
、 作业条件墙面抹灰作完并已弹好 水平标高线、踏步位置线及梯井中心线。
走廊、电梯前室、楼梯地面清渣完毕,管线铺设完毕。
卫生间地面防水层已经做完,室内墙面润湿作业已经做完。
穿楼地面的管洞已经堵严塞实。
楼地面垫层已经做完。
板块应预先用水浸湿,并码放好,铺时达到表面无明水。
复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工。
操作工艺工艺流程:→→→→→→→楼梯铺砖清理基层、弹线:将基层清理干净,表面发浆皮要铲掉、扫净。
将水平标高控制线弹在墙上。
在平台处弹出中心线以控制地砖位置及梯井宽度,要求平台砖与踏步砖通缝粘贴刷水泥素浆:在清理好的地面上均匀洒水,然后用笤帚均匀洒刷水泥素浆(水灰比为 )。
刷的面积不得过大,须与下道工序铺砂浆找平层紧密配合,随刷水泥浆随铺水泥砂浆。
水泥砂浆结合层:用 ∶ 干硬性水泥砂浆(干硬程度以手捏成团,落地开花为准),铺设厚度约为 ,用大杠将砂浆刮平,木抹子拍实,抹平整。
结构偏差大时,用豆石砼提前补充,预留 粘接层。
掌握好虚铺厚度,以防上部粘贴时将下部已经贴好的地砖,因挤压翘起,造成空鼓。
电梯前室地砖技术交底

C01-21技术交底交底内容:电梯前室贴地砖一、材料准备:1、水泥采用普通硅酸盐水泥。
砂采用洗砂。
配合比水泥砂浆1 : 4 (体积比)干性水泥砂浆结合层普通硅酸盐水泥水泥50您、洗砂200 kg 。
2、地砖规格:电梯前室地砖规格600 mmX 600 mm,外观颜色一致,表面平整,边角整齐,无翘曲及窜角,踢脚线所用地砖质量与地砖一致。
二、施工机具:水桶、笤帚、平锹、铁抹子、筛子、锤子、切割机、橡皮锤子、凿子、方尺。
三、作业条件1、内墙1m水平标高线已弹好,并校核无误。
2、墙面抹灰、门框已装完。
3、地面垫层:40mn厚炉渣混凝土垫层、各种管线已做完。
4、做好样板间,经检查验收合格后方可大面积施工。
四、操作工艺1、基层处理T找标高T抹找平砂浆T铺砖T勾缝T养护T踢脚线2、基层处理:将地面垫层上杂物清理干净,洒水湿润。
3、找标高:根据墙上的+1m水平标高线,往下量测出面层标高,贴完地砖面层距1m线93cm,电梯门槛下5mm4、铺砖控制线:涂刷一遍水灰比为〜的水泥浆粘结层,要随涂刷随铺砂浆,根据尺寸从中间向两边贴,铺贴缝隙宽度为1mm铺贴时要弹好控制线。
5、铺砖:地砖损耗率不得大于3%从门口开始,配合比宜为1: 4 (体积比)干硬性砂浆,应随拌随用,初凝前用完。
6、勾缝:面层铺贴应在24h内进行,擦缝、勾缝工作应采用同一品种、同标号、同颜色的水泥。
7、擦缝:在铺实修整好的砖面层上用浆壶往缝内浇水泥浆,然后用干水泥撒在缝上,再用棉纱团擦,将缝隙擦满,最后将面层上的水泥浆擦干净。
8养护:铺完砖24h后洒水养护,时间不应少于7d。
9、镶贴踢脚板:找好标高线,带线定出标高,配合比为1:3水泥砂浆,使砂浆粘满整块砖,及时粘贴在墙上,随之将挤出砂浆刮掉,将面层清理干净(在粘贴前,砖块要浸水凉干,墙面洒水湿润),踢脚板150 mmx 600 mm。
01-21技术交底2016/7/15五、质量标准一)主控项目1、地砖的规格、品种、质量必须符合设计要求。
电梯前室公共走廊地砖铺贴施工技术交底

工名称
宝鸡市天地源九悦香都一期工程
交底部位
2#-7#楼公共部位地砖铺贴施工技术交底
施工单位
中铁港航局天地源九悦香都项目部
交底时间
2015年9月2日
项目(专业)
技术负责人
交底人
张佳烈
接受
交底人
交底内容:室内地砖施工技术交底(下沉广场)
1 设计做法
①铺6-10厚地砖楼面,干水泥擦缝
②5厚1:2.5水泥砂浆粘接层(内掺建筑胶)
4.7养护:擦缝完成24内应进行养护,养护时间不应少于7d。
4.8勾缝、擦缝:当砖面层的强度达到可上人的时候,进行勾缝,用同种、同强度等级、同色的水泥膏或1:1水泥砂浆;要求缝清晰、顺直、平整、光滑、深浅一致,缝应低于砖面0.5~1.0㎜。
5 质量标准要求
5.1主控项目
5.1.1面层所用板块的品种、规格、级别、形状、光洁度、颜色和图案必须符合设计及甲方要求。
4.6铺砖:将砖放置在干拌料上,用橡皮锤敲打找平,滞后将砖拿起,在干拌料上浇适量素水泥浆,同时在砖背面涂厚度1mm的素水泥膏,在将砖放置在找过平的干拌料上,用橡皮锤将瓷砖按标高线和方正控制线坐平坐正。为了找好位置和标高,应从电梯前室开始,纵向先铺2~3行砖,以此为标筋拉纵横水平标高线,铺时应从电梯前室向东西两边退着操作,人不得踏在刚铺好的砖面上。铺贴做到砂浆饱满、相接紧密、坚实,与地漏相接处,用砂轮锯将砖加工成与地漏相吻合。
项次
项目
允许误差(mm)
检验方法
1
表面平整度
2
2米靠尺和塞尺
2
缝格平直
3
拉5米线和钢尺
3
接缝高低差
0.5
直尺塞尺检查
4
电梯前室贴砖技术交底.doc

表C1-3技术交底记录2014年 9月 3日工程名称阳泉国电满庭春1#、2#楼分项名称内墙电梯前室贴墙地砖共5页第1页交底内容:、施工方法先进行地砖铺贴完毕后,然后进行贴墙砖及踢脚线施工。
电梯前室、玄关部位水泥砂浆铺贴地砖800*800,四周贴波打线。
电梯前室水泥砂浆铺贴墙砖300*600,从底到顶2.78m高,阳角采用不锈钢阳角扣条,墙砖排砖时注意墙垛、门头均为中分,具体排砖要求见样板间。
玄关部位水泥砂浆贴踢脚板。
负责白水泥擦缝。
二、施工工艺地砖:基层清理→找标高、弹线→浇水→调砂浆→摆砖排尺、找方、拉线→刷素水泥浆→运砂浆找平铺砖→皮锤敲实→拔缝、修整→白水泥勾缝、擦缝→养护→墙砖及踢脚板铺贴墙砖:基层清理→调砂浆→摆砖排尺、找方、拉线→运砂浆→刮粘结砂浆→铺砖→皮锤敲实→拔缝、修整→白水泥勾缝、擦缝→养护三、质量要求粘贴砖粘贴必须牢固检查应无空鼓、裂缝,表面应平整、洁净、色泽一致,无裂痕和缺损,边角整齐、光滑。
踢脚线表面应洁净、高度一致、结合牢固、出墙厚度一致,非整砖使用部位应符合美观要求。
偏差控制允许范围:立面垂直度 2mm,表面平整度 2mm,阴阳角方正 2mm,接缝直线度 1mm,接缝高低差 0.5mm,接缝宽度 1mm。
四、地板砖铺贴技术要求1、基层清理:应将垫层表面浮灰、杂物及落地灰清理干净,用钢丝刷刷净浮灰层,边角污物刷干净。
2、找标高、弹线:根据室内墙上的+50水平标高线,使用激光水平仪将标高线引到施工墙,用墨斗,往下量出地面标高弹出墨线。
3、铺砖:铺砖时检查砖的颜色、规格尺寸是否一致,材料表面是否平整,必须先挑好砖,先将地面垫层浇水侵透,撒素水泥面用扫帚扫匀,面积大小根据铺贴速度决定,应随扫浆随铺干硬性1:4水泥砂浆进行铺贴,。
铺砖时为了找好位置和标高,应从门口开始先留出波打线位置尺寸,把电梯前室地面先把两头砖根据位置标高线贴好作为标筋,然后拉纵横水平线进行中间砖的铺贴,中间砖铺贴完毕后最后进行波打线的铺贴。
电梯前室公共走廊地砖铺贴施工技术交底

4工艺流程及施工操作要点
基层清理f找标高、弹线f弹铺砖控制线f浸砖f铺设结合层砂浆f铺砖f养护f勾缝、擦
缝f分项工程验收
基层清理:将混凝土基层上的杂物清理掉,并用錾子剔掉砂浆落地灰,用钢丝刷刷净浮浆层,在
用扫帚将浮土灰ቤተ መጻሕፍቲ ባይዱ清扫干净,方可进入下一道工序。
找标高、弹线:根据墙上的建筑1000mm水平标高线,往下量测出面层标高,并弹在墙上,按图纸设计要求,根据建筑1000线2#-6#楼应往下量出1000mm7#楼往建筑线往下翻出970mm(根据现场实际尺寸调整)
弹铺砖控制线:根据设计要求和砖的规格尺寸进行排版,砖缝隙宽度不大于2mm在电梯前室分
技术交底记录
交底内容:室内地砖施工技术交底(下沉广场)1设计做法
1铺6-10厚地砖楼面,干水泥擦缝
25厚1:水泥砂浆粘接层(内掺建筑胶)
320厚1:3干硬性水泥砂浆结合层(内掺建筑胶)
4水泥浆一道(内掺建筑胶)
585厚轻集料混凝土垫层
6钢筋混凝土楼板
2施工准备
材料要求
主要材料:标准层电梯前室公共走廊为600*600mm地砖,所有产品必须有产品合格证及检测报告,样品经甲方确认封样留存,进入施工现场后进行抽样复检合格并报验监理同意后方可使用。
水泥:水泥,不同品种、标号严禁混用。
中砂:用之前需要过筛,含泥量不大于3%
施工机具
小水桶、笤帚、平锹、铁抹子、大木杠、小木杠、筛子、推车、海绵喷壶、橡皮锤子、方尺、砖切割机等劳动工具。
3作业条件
墙面抹灰、公共部位一遍墙面腻子已经施工完成。
墙面建筑+1000cm水平标高线已弹好,并校核无误。
地面垫层以及地面各种预埋管线已完成施工,穿过楼面的竖管已经安装完成,且缝隙已按照设计要求封堵完毕。

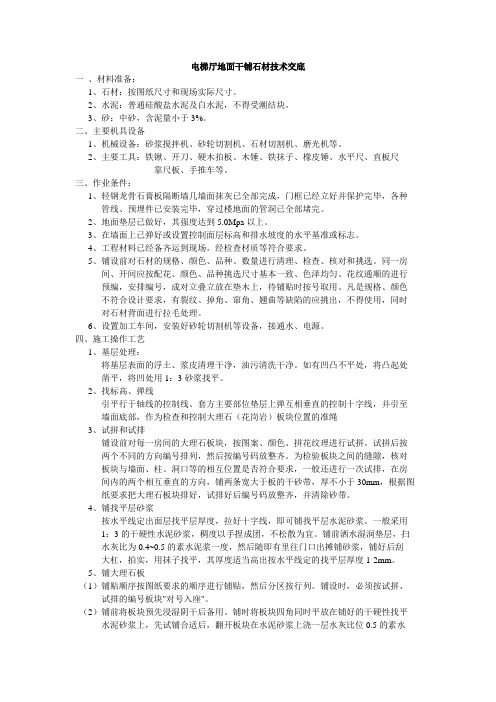

电梯厅地面干铺石材技术交底

电梯厅地面干铺石材技术交底一、材料准备:1、石材:按图纸尺寸和现场实际尺寸。
2、水泥:普通硅酸盐水泥及白水泥,不得受潮结块。
3、砂:中砂,含泥量小于3%。
二、主要机具设备1、机械设备:砂浆搅拌机、砂轮切割机、石材切割机、磨光机等。
2、主要工具:铁锹、开刀、硬木拍板、木锤、铁抹子、橡皮锤、水平尺、直板尺靠尺板、手推车等。
三、作业条件:1、轻钢龙骨石膏板隔断墙几墙面抹灰已全部完成,门框已经立好并保护完毕,各种管线、预埋件已安装完毕,穿过楼地面的管洞已全部堵完。
2、地面垫层已做好,其强度达到5.0Mpa以上。
3、在墙面上已弹好或设置控制面层标高和排水坡度的水平基准或标志。
4、工程材料已经备齐运到现场,经检查材质等符合要求。
5、铺设前对石材的规格、颜色、品种、数量进行清理、检查、核对和挑选。
同一房间、开间应按配花、颜色、品种挑选尺寸基本一致、色泽均匀、花纹通顺的进行预编,安排编号,成对立叠立放在垫木上,待铺贴时按号取用。
凡是规格、颜色不符合设计要求,有裂纹、掉角、窜角、翘曲等缺陷的应挑出,不得使用,同时对石材背面进行拉毛处理。
6、设置加工车间,安装好砂轮切割机等设备,接通水、电源。
四、施工操作工艺1、基层处理:将基层表面的浮土、浆皮清理干净,油污清洗干净。
如有凹凸不平处,将凸起处凿平,将凹处用1:3砂浆找平。
2、找标高、弹线引平行于轴线的控制线、套方主要部位垫层上弹互相垂直的控制十字线,并引至墙面底部,作为检查和控制大理石(花岗岩)板块位置的准绳3、试拼和试排铺设前对每一房间的大理石板块,按图案、颜色、拼花纹理进行试拼。
试拼后按两个不同的方向编号排列,然后按编号码放整齐。
为检验板块之间的缝隙,核对板块与墙面、柱、洞口等的相互位置是否符合要求,一般还进行一次试排,在房间内的两个相互垂直的方向,铺两条宽大于板的干砂带,厚不小于30mm,根据图纸要求把大理石板块排好,试排好后编号码放整齐,并清除砂带。
4、铺找平层砂浆按水平线定出面层找平层厚度,拉好十字线,即可铺找平层水泥砂浆。
电梯前室地板砖粘贴技术交底
3、踢脚板出墙厚度不一致:由于墙体抹灰垂直度、平整度超出允许偏差,踢脚
技术负责人:交底人:接交人:
技术交底记录
工程名称
怡园风景C#住宅楼
交底部位
电梯前室地砖粘贴
工程编号
河南开宇建筑有限公司
日期
2015-5-15
交底内容:
二、主要机具
1、机具:砂浆搅拌机、无齿锯等。
2、工具:小水桶、半截大桶、笤帚、平锹、铁抹子、大木杠、小木杠、筛子、窄手推车、钢丝刷、喷壶、锤子、橡皮锤子、凿子、方尺、粉线包、溜子等。
三、作业条件
1、内墙+50cm水平标高线已弹好,并校核无误。
2、墙面抹灰已完。
3、地面垫层以及预埋在地面内各种管线已做完。穿过楼面的竖管已安完,管洞已堵塞密实。
4、提前做好选砖的工作,预先用木条钉方框(600×600)模子,拆包后块块进行套选、长、宽、厚不得超过±lmm,平整度用直尺检查,不得超过±0.5mm。外观有裂缝、掉角和表面上有缺陷的砖和色差大的砖要剔除。
5、地砖大面积粘贴前,先做样板间,经检查合格后方可继续施工。
6、地砖、踢脚板粘贴前,应在水中浸泡晾干后表面无明水再使用。
四、操作工艺
工艺流程:
基层处理→找标高、弹线→抹找平层砂浆→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装
基层清理:首先将砼面上的杂物清理干净。
找标高、弹线:根据墙上的+50cm水平标高线和标在墙面的地面作法,往下量出面层标高,并弹在墙上。
在砼垫层或找平层上弹铺砖纵、横控制线,西单元地砖从电梯门口向楼梯平台处排砖,即从西向东,从南向北;
技术交底记录
电梯前室公共走廊地砖铺贴施工技术交底
2.1.3中砂:用之前需要过筛,含泥量不大于3%。
2.2施工机具
2.2.1小水桶、笤帚、平锹、铁抹子、大木杠、小木杠、筛子、推车、海绵喷壶、橡皮锤子、方尺、砖切割机等劳动工具。
3 作业条件
3.1墙面抹灰、公共部位一遍墙面腻子已经施工完成。
技术交底记录
工程名称
宝鸡市天地源九悦香都一期工程
交底部位
2#-7#楼公共部位地砖铺贴施工技术交底
施工单位
中铁港航局天地源九悦香都项目部
交底时间
2015年9月2日
项目(专业)
技术负责人
交底人
张佳烈
接受
交底人
交底内容:室内地砖施工技术交底(下沉广场)
1 设计做法
①铺6-10厚地砖楼面,干水泥擦缝
②5厚1:2.5水泥砂浆粘接层(内掺建筑胶)
6.3每次贴砖完毕后,用棉丝将面砖仔细清理干净。镶贴好的面砖应有切实可靠的防止污染的措施,同时要及时清擦干净残留在门窗框、扇上的砂浆。特别是塑钢门窗框、扇,事先应粘贴好保护膜,防止污染。灰层在凝结前应防止风干、水冲、撞击和振动。注意其他专业施工时,不要破坏现有成品。
项次
项目
允许误差(mm)
检验方法
1
表面平整度
2
2米靠尺和塞尺
2
缝格平直
3
拉5米线和钢尺
3
接缝高低差
0.5
直尺塞尺检查
4
踢脚线上口平直
3
拉5米线和钢尺
5
板块间隙宽度
2
钢尺和塞尺
6 成品保护
6.1运输地砖和水泥砂浆时,应采取措施防止碰撞已做完的墙面、门口等。
公共部分装修墙地砖粘贴施工技术交底
交底内容:一、总体图纸及建设单位要求施工前认真熟悉装修设计图纸平、立面图并按甲方的要求进行施工;二、施工准备1、材料及主要机具:1墙地砖的品种、规格应符合设计要求,技术等级、光泽度、外观质量要求;2水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不宜小于325号;3砂:特细砂,其含泥量不应大于3%;4机具;手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤或木锤、铁水平尺、弯角方尺、钢錾子、合金钢扁錾子、台钻、合金钢钻头、笤帚、砂轮锯、钢丝刷;2、作业条件:1施工图纸己交底;地砖面以电梯门坎低5mm为粘贴控制水平标高;墙砖门洞预留尺寸电梯门按内侧至预留位置.具体为现场样板验收时确定;2进场材料报验己合格、监理同意使用;3施工机具设备良好、齐全;4安全环保交底己进行;3、人员部署:班组长 ,工人16人;4、施工时间:3月1日至4月15日,合计46天;三、施工工艺1、基层检查处理:1地面上的坑、洞、埋设管道的沟槽应提前抹平,高出4mm的部分应剔凿和重新抹平2砖墙应清理干净,提前一天浇水湿润,光滑混凝土地面应凿毛或用界面剂或素水泥浆拉毛,以保证结合层粘接牢固;3地面上灰尘、附着物等清理干净;地面洒水充分湿润;4用水灰比为素水泥浆刷一遍,地面不得有积水;2、确定标高、贴标准点:1距墙面1米或根据地面情况,确定完成面层的标高;2在公共通道四周墙上标注标高、核对标高控制线;3标志点是用废面砖用水泥砂浆粘贴在找平层上,按此拉通线或用靠尺板作为铺贴面砖的控制点;4标志点间距为×或2×3m为宜,面砖铺贴到此处时再敲掉;注意标志点贴完,有强度后进行一次预检;3、选砖、浸砖:1砖在浸水前,开箱检查砖的色差、直角度、翘曲度;2砖提前2小时浸水,不泛泡时取出,表面无明水方可使用;4、试排试拼:根据设计和工艺情况,试排砖块,核对与门口、柱边、墙边位置砖的套割情况;5、铺贴地砖:1贴砖顺序:先贴标准交叉列地砖,再根据交叉列分割的四个部分,进行铺贴;2铺贴方法:拉线将板块平稳铺下,用橡皮锤敲击板块,振实混凝土;揭开板块,用水灰比为的素水泥浆,均匀地摸在砖的背面,厚度控制在5-7mm;将砖平放到揭起时的位置,用橡皮锤敲击板块致标准砖的高度,清理砖上的泥浆,用靠尺和水平尺检查确认后进行下一块的铺贴;若高度太低或位置不准,应揭开后重;6、镶贴墙砖镶贴用1:1水泥砂浆体积比,使用水泥不低于级普通硅酸盐水泥,加2O%的108胶, 砂子为中细砂过筛,施工环境温度最低在5℃以上,在瓷砖背面满抹灰浆,四边刮成斜面,厚度5mm左右,注意边角满浆,瓷砖就位后用次木柄轻轻敲击砖面,使之与邻面平;粘贴8~10块,用靠尺板检查表面平整,并用卡子将缝拨直;阳角拼缝可用云石机或磨砂机将面砖边沿切磨成45°斜角,保证接缝平直、密实;扫去表面灰浆用卡子划缝,并用棉丝拭净,镶完一面墙后要将横竖缝内灰浆清理干净;阴角应大面砖压小面砖,并注意考虑主视线面向;确保在阴阳角处的缝通顺;厕浴间的缝隙一般采用塑料十字卡控制;镶贴面砖工程,室内一般由下向上镶贴,面砖镶贴前,墙面要先清理干净并洒水润湿,每面墙从下向上镶贴,从最下两排砖的位置稳好靠尺,竖缝用水平尺吊垂直,上口拉水平通线;镶贴高度一般为每天~;必须检查瓷砖上口灰缝是否饱满,不饱满一定要先喂灰饱满,采用塑料卡子,以确保灰缝通顺,随贴随将缝口的灰浆划出;7、擦缝和清理贴好的砖,在两小时后清理拼缝,然后用素水泥浆灌缝,用棉纱擦缝;待墙面砖贴好24h后,用白水泥浆涂满缝隙,再用棉砂蘸浆将缝隙擦平实,待稍有强度,用镏子勾缝,镏子可采用3mm不掉色塑料圆线;保证平滑凹缝l~2mm,但必须一致彩色面砖可加适量颜料调成色浆擦缝;缝馏完后要浇水养护;待嵌缝材料硬化后再清洗表面,必要时用布或棉纱头蘸稀盐酸擦洗一遍,再用清水清洗一遍;8、养护、自检、保护1铺好的砖,3天内不得重压、上人和受振动;23天后检查有无空鼓、铺贴不平、缝宽不一致等缺陷,不符合要求的应返工;3对铺贴好的地面应采取覆盖措施,纸制品、木板类在可能水湿的情况下,不得保护地面;四、质量标准1、主控项目1面层所用板块的品种、规格、级别、形状、光洁度、颜色和图案必须符合设计要求;2面层与基层的结合粘结应牢固,无空鼓;2、一般项目1砖面层的表面应洁净、图案清晰,色泽一致,接缝平整,深浅一致,周边顺直;板块无裂纹、掉角和缺楞等缺陷;2面层邻接处的镶边用料及尺寸应符合设计要求,边角整齐、光滑;3踢脚线表面应洁净、高度一致、结合牢固、出墙厚度一致;4楼梯踏步和台阶板块的缝隙宽度应一致、齿角整齐;楼层梯段相邻踏步高度不应大于10mm;防滑条顺直;5面层表面的坡度应符合设计要求,不倒泛水、不积水,与地漏、管道结合处应严密牢固,无渗漏;6墙砖粘贴阴阳角必须用角尺检查成90度,墙砖粘贴阳角必须45°碰角,碰角严密,缝隙贯通;7墙砖镶贴时,与门洞的交口应平整,缝隙顺直均匀;地砖面层的允许偏差应符合建筑地面工程施工质量验收规范GB50209-2010内墙面砖质量要求符合建筑装饰装修工程施工质量验收规范GB50210-2001的规定;五、应注意的质量问题1、板块空鼓:基层清理不净、撒水湿润不均、砖未浸水、水泥浆结合层刷的面积过大、风干后起隔离作用、上人过早影响粘结层强度等因素都是导致空鼓的原因;2、踢脚板空鼓原因,除与地面相同外,还因为踢脚板背面粘结砂浆挤不到边角,造成边角空鼓;3、踢脚板出墙厚度不一致:由于墙体抹灰垂直度、平整度超出允许偏差,踢脚板镶贴时按水平线控制,所以出墙厚度不一致;因此在镶贴前,先检查墙面平整度,进行处理后再进行镶贴;4、板块表面不洁净:主要是做完面层之后,成品保护不够,油漆桶放在地砖上、在地砖上拌合砂浆、刷浆时不覆盖等,都造成层面被污染;5、地面铺贴不平,出现高低差:对地砖未进行预先选挑,砖的薄厚不一致造成高低差,或铺贴时未严格按水平标高线进行控制;6、地面标高错误:多出现在阴阳角转角处标注水平标记;7、面砖排砖不正确;解决办法是:1从顶板吊顶面往下排,防止顶部出现20~30mm的破砖,如顶部是整砖,下部出现20~50mm 的破砖时,应把顶部面砖裁小一些,使上下两部位均为两个大半砖;图纸要求:顶板预留1CM 往下排,下部预留都少是都少等地砖施工完成在压入地砖面;防火门窗压入框边收完成2门窗口及阳角处须以整砖镶贴,破砖位置应放在阴角或门窗洞口中间部位,如果阴角处及门窗洞口中间部位的破砖大于1/3面砖宽度时.可以镶贴,如果小于1/3瓷砖宽度,应镶贴两块相等的大半砖;8、面砖套割尺寸过大、不吻合及出现破砖;解决办法是:1镶贴时,应确定管道及支、托架大概位置,在镶贴到管道支托架位置时,预留上下或左右两块面砖;2根据投影到两块面砖的竖缝或水平缝的位置确定管道支、托架位置,在安装管道支、托架后,按照支、托架的厚度,从上、下或左、右方向量出距面砖边缘的距离,最后按此尺寸套割面砖补贴;9、镶贴瓷砖应事先挑选,凡外形歪斜、缺角、脱边、翘曲和裂缝的不得使用;颜色和规格不一的应分别存放;10、注意事先预排,使得砖缝分配均匀,遇到突出的管线、支架等部位应用整砖套割吻合,不能用破砖凑合;11、为了防止空鼓和脱落,墙面基层必须清理干净,泼水润湿;瓷砖使用前,必须清洗干净,用水浸泡时间不少于2h,然后取出,待表面晾干后方可镶贴;必要时在水泥砂浆中掺入水泥重量3%~5%的108胶或众霸胶,使粘结的砂浆和易性和保水性较好,并有一点缓凝作用,不但增加粘结力,而且可以减少粘结层的厚度,易于保证镶贴质量;12、大模板结构,注意电开关盒在开洞时一定要注意和砖缝的配合,在规范允许范围内调整在对称位置上;13、注意吊顶标高和排砖要配合起来;六、施工安全、消防保证措施1、严格执行安全生产管理网络,确保施工过程安全生产2、落实安全管理制度1认真贯彻党和国家有关安全生产的方针、政策、法令及公司的安全生产管理办法;要求第一线施工管理人员和生产工人都熟知自己的安全职责和应承担的责任,严格按照园区有关安全施工规定进行施工,达到园区安全施工验收标准;2建立安全生产保证体系,加强安全生产的管理;设立专职安全员,具体负责安全生产;3牢固树立“安全第一,预防为主”的方针政策,切实做好施工安全的宣传、教育、布置、检查、整改、评比工作,做到三不伤害,坚持安全值日,谁负责施工,谁负责安全;4坚持持证上岗制度,特殊工种必须经培训考核合格持证上岗;中小型机械必须定机定人,机操人员必须经公司统一组织培训后,经考核合格才允许操作;施工员、质量员、安全员等必须持证上岗;5设专职安全员,全面负责现场施工的安全工作,做到现场有工人施工就有安全人员值班;6所有施工现场需动用明火,风电焊,均需有安全监督人员在场,严防火灾,各施工点配备足够的消防器材;7认真执行“安全生产技术交底制度”,安全交底与施工技术交底同时进行;安全交底必须结合具体操作,有针对性;8建立安全监督制度,消除事故隐患,杜绝三违现象发生,班组有权拒绝违章指挥,并有权将违章行为越级上报;3、施工现场安全管理1在施工现场入口处设六牌二图:安全生产六大纪律、十项安全技术措施牌、防火须知牌、工程项目负责人名单、创工程质量优良和施工现场标化管理、安全生产天数计数、施工平面布置图,标牌的制作、挂置必须符合标准,现场必须指定卫生负责人,明确职责;2所有施工人员必须佩带安全帽,并系好帽带;3进入施工现场施工必须选穿合身的工作服,并做到“三紧”:领带、袖口紧、下摆紧才起到保护工作的作用,穿合适软底的鞋并系紧鞋带;4操作人员不得负荷作业、带病作业、更不准酒后上岗、上岗期间严禁打闹;5临时用电必须由专业电工进行接设,请电工接设前检查电线配电箱是否漏电,是否有接零保护;6使用电动工具,使用前必须检查,外壳手柄、插头开关是否完好,空载运转正常后在使用;7每天要对操作人员进行安全教育,加强安全意识,确保人员安全;8在楼上施工中,严禁向窗户外乱丢垃圾材料等;9使用切割机等机具,要带好手套,提高注意,避免切割到手指造成人身伤害;4、严格执行用电安全措施,落实临时用电制度5、严格执行施工机械安全技术措施七、成品保护1、运输地砖和水泥砂浆时,应采取措施防止碰撞已做完的墙面、门口等;2、地砖铺贴完工后,过道应进行封闭或在其表面加以覆盖保护;3、每次贴砖完毕后,用棉丝将面砖仔细清理干净;镶贴好的面砖应有切实可靠的防止污染的措施,同时要及时清擦干净残留在门窗框、扇上的砂浆;特别是塑钢门窗框、扇,事先应粘贴好保护膜,防止污染;灰层在凝结前应防止风干、水冲、撞击和振动;注意其他专业施工时,不要破坏现有成品;。
公共部分装修墙地砖粘贴施工技术交底
公共部分装修墙地砖粘贴施工技术交底交底内容:、总体图纸及建设单位要求施工前认真熟悉装修设计图纸(平、立面图)并按甲方的要求进行施工。
、施工准备1 、材料及主要机具:)墙(地)砖的品种、规格应符合设计要求,技术等级、光泽度、外观质量要求。
)水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不宜小于 325号。
)砂:特细砂,其含泥量不应大于 3%。
)机具;手推车、铁锹、靠尺、浆壶、水桶、皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、钢丝刷。
2、作业条件:1 )施工图纸己交底;地砖面以电梯门坎低侧至预留位置为120mm(具体为现场样板验收时确定);2) 进场材料报验己合格、监理同意使用; 3) 施工机具设备良好、齐全; 4)安全环保交底己进行。
3、人员部署:班组长 *** ,工人 10人。
4、施工时间: 4月8日至5月10日,合计 35天。
三、施工工艺1 、基层检查处理:(1) 地面上的坑、洞、埋设管道的沟槽应提前抹平,高出4mm 的部分应剔凿和重新抹平( 2)砖墙应清理干净,提前一天浇水湿润,光滑混凝土地面应凿毛或用界面剂或素水泥浆拉毛,以保证结合层粘接牢固;( 3) ( 4)2 、(1) ( 2) ( 3)( 4) 进行一次预检。
选砖、浸砖:砖在浸水前,开箱检查砖的色差、直角度、翘曲度;砖提前 2 小时浸水,不泛泡时取出,表面无明水方可使用。
试排试拼:根据设计和工艺情况,试排砖块,核对与门口、柱边、墙边位置砖的套割情况; 5、铺贴地砖:( 1 )贴砖顺序:先贴标准交叉列地砖,再根据交叉列分割的四个部分,进行铺贴;( 2)铺贴方法:拉线将板块平稳铺下,用橡皮锤敲击板块,振实混凝土;揭开板块,用水灰比为 0.45的素水泥浆,均匀地摸在砖的背面,厚度控制在5-7mm ;将砖平放到揭起时的位置,用橡皮锤敲击板块致标准砖的高度,清理砖上的泥浆,用靠尺和水平尺检查确认后进行下一块的铺贴;若高度太低或位置不准,应揭开后重。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电梯前室公共走廊地砖铺贴施工技术交底
2#-7#楼公共部位地砖铺贴施工技术交
底
技术交底记录
工程名称宝鸡市天地源九悦香都一期工程交底部位
交底内容:室内地砖施工技术交底(下沉广场)
1设计做法
① 铺6-10厚地砖楼面,干水泥擦缝
② 5厚1:2.5水泥砂浆粘接层(内掺建筑胶) ③ 20厚1:3干硬性水泥砂浆结合层(内掺建筑胶) ④ 水泥浆一道(内掺建筑胶) ⑤ 85厚CL7.5轻集料混凝土垫层 ⑥ 钢筋混凝土楼板
2施工准备 2.1材料要求
2.1.1主要材料:标准层电梯前室公共走廊为 600*600mm 地砖,所有产品必须有产品合格证及 检测报
告,样品经甲方确认封样留存,进入施工现场后进行抽样复检合格并报验监理同意后方可 使用。
2.1.2水泥:P.O 32.5水泥,不同品种、标号严禁混用。
2.1.3中砂:用之前需要过筛,含泥量不大于 3% 2.2施工机具
2.2.1小水桶、笤帚、平锹、铁抹子、大木杠、小木杠、筛子、推车、海绵喷壶、橡皮锤子、 方尺、砖切
割机等劳动工具。
3作业条件
3.1墙面抹灰、公共部位一遍墙面腻子已经施工完成。
3.2墙面建筑+1000cm 水平标高线已弹好,并校核无误。
3.3地面垫层以及地面各种预埋管线已完成施工,穿过楼面的竖管已经安装完成,且缝隙已按 照设计要求
封堵完毕。
3.4、施工前先做出样板间,经检查合格后方可大面积施工。
4工艺流程及施工操作要点
施工单位 中铁港航局天地源九悦香都项目
部
交底时间 2015 年 9 月 2日 项目(专业) 技术负
交底人 张佳烈
接受 交底人
2#-7#楼公共部位地砖铺贴施工技术交
底
基层清理f 找标高、弹线f 弹铺砖控制线f 浸砖f 铺设结合层砂浆f 铺砖f 养护f 勾缝、 擦缝f 分项工
程验收
中铁港航局天地源九悦香都项目 部
交底时间 2015 年 9 月 2日
施工单位 4.1基层清理:将混凝土基层上的杂物清理掉,并用錾子剔掉砂浆落地灰,用钢丝刷刷净浮浆 层,在用扫
帚将浮土灰尘清扫干净,方可进入下一道工序。
4.2找标高、弹线:根据墙上的建筑1000mn 水平标高线,往下量测出面层标高,并弹在墙上, 按图纸设
计要求,根据建筑1000线2#-6#楼应往下量出1000mm 7#楼往建筑线往下翻出 970mm (根据现场实际尺寸调整)
4.3弹铺砖控制线:根据设计要求和砖的规格尺寸进行排版,砖缝隙宽度不大于
2mm 在电梯前
室分中,从纵、横两个方向排尺寸,当尺寸不足整砖倍数时,将非整砖用于边角处。
.4浸砖:瓷砖铺贴前应在水中充分浸泡湿润,以保证铺贴后不至吸走灰浆中的水分而粘贴不
牢。
4.5铺设结合层砂浆:铺设前应将基底湿润,并在基底上刷一道素水泥浆或界面结合剂,随刷
随铺设干硬性水泥砂浆。
4.6铺砖:将砖放置在干拌料上,用橡皮锤敲打找平,滞后将砖拿起,在干拌料上浇适量素水 泥浆,同时
在砖背面涂厚度1mm 勺素水泥膏,在将砖放置在找过平的干拌料上,用橡皮锤将瓷 砖按标高线和方正控制线坐平坐正。
为了找好位置和标高,应从电梯前室开始,纵向先铺
2〜3
行砖,以此为标筋拉纵横水平标高线,铺时应从电梯前室向东西两边退着操作,人不得踏在刚 铺好的砖面上。
铺贴做到砂浆饱满、相接紧密、坚实,与地漏相接处,用砂轮锯将砖加工成与 地漏相吻合。
4.7养护:擦缝完成24内应进行养护,养护时间不应少于 7d 。
4.8勾缝、擦缝:当砖面层的强度达到可上人的时候,进行勾缝,用同种、同强度等级、同色
的水泥膏或1:1水泥砂浆;要求缝清晰、顺直、平整、光滑、深浅一致,缝应低于砖面
0.5〜
1.0 mm 。
5质量标准要求 5.1主控项目
5.1.1面层所用板块的品种、规格、级别、形状、光洁度、颜色和图案必须符合设计及甲方要
求。
5.1.2面层与基层的结合(粘结)应牢固,无空鼓。
5.2 一般项目
5.2.1砖面层的表面应洁净、图案清晰,色泽一致,接缝平整,深浅一致,周边顺直。
板块无裂
项目(专业) 技术负
交底人
张佳烈
接受 交底人
中铁港航局天地源九悦香都项目 部
交底时间 2015 年 9 月 2日
施工单位
纹、掉角和缺楞等缺陷
5.2.2面层邻接处的镶边用料及尺寸应符合设计要求,边角整齐、光滑。
523踢脚线表面应洁净、高度一致、结合牢固、出墙厚度一致。
524楼梯踏步和台阶板块的缝隙宽度应一致、齿角整齐;楼层梯段相邻踏步高度差不应大于 10mm 每踏步两端宽度差不应大于5mm 楼梯踏步应做防滑条且顺直牢固 5.2.5面层表面的坡度应符合设计
要求,不倒泛水、不积水,与地漏、管道结合处应严密牢固, 无渗漏
6成品保护
6.1运输地砖和水泥砂浆时,应米取措施防止碰撞已做完的墙面、门口等。
6.2地砖铺贴完工后,过道应进行封闭或在其表面加以覆盖保护。
6.3每次贴砖完毕后,用棉丝将面砖仔细清理干净。
镶贴好的面砖应有切实可靠的防止污染的措
施,同时要及时清擦干净残留在门窗框、扇上的砂浆。
特别是塑钢门窗框、扇,事先应粘贴好 保护膜,防止污染。
灰层在凝结前应防止风干、水冲、撞击和振动。
注意其他专业施工时,不 要破坏现有成品。
项目(专业) 技术负
交底人 张佳烈
接受 交底人。
