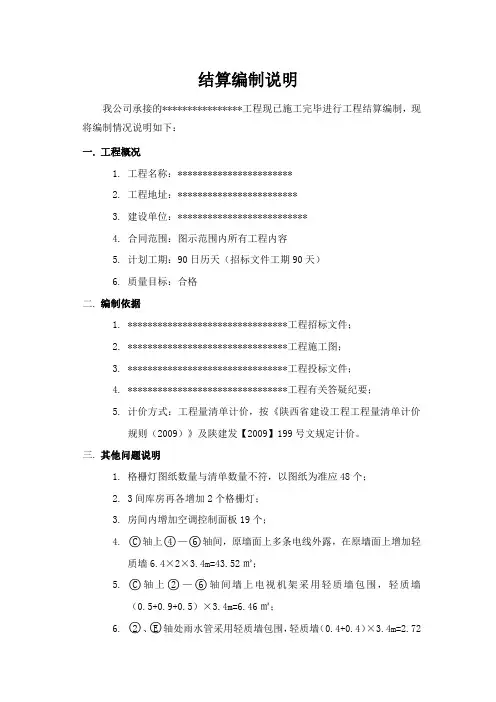

结算编制说明我公司承接的****************工程现已施工完毕进行工程结算编制,现将编制情况说明如下:一. 工程概况1.工程名称:***********************2.工程地址:************************3.建设单位:**************************4.合同范围:图示范围内所有工程内容5.计划工期:90日历天(招标文件工期90天)6.质量目标:合格二. 编制依据1.********************************工程招标文件;2.********************************工程施工图;3.********************************工程投标文件;4.********************************工程有关答疑纪要;5.计价方式:工程量清单计价,按《陕西省建设工程工程量清单计价规则(2009)》及陕建发【2009】199号文规定计价。
三. 其他问题说明1.格栅灯图纸数量与清单数量不符,以图纸为准应48个;2.3间库房再各增加2个格栅灯;3.房间内增加空调控制面板19个;4.○C轴上○4—○6轴间,原墙面上多条电线外露,在原墙面上增加轻质墙6.4×2×3.4m=43.52㎡;5.○C轴上○2—○6轴间墙上电视机架采用轻质墙包围,轻质墙(0.5+0.9+0.5)×3.4m=6.46㎡;6.○2、○E轴处雨水管采用轻质墙包围,轻质墙(0.4+0.4)×3.4m=2.72㎡;7.○5、○A轴处雨水管采用轻质墙包围,轻质墙(0.4+0.4)×4.8m=3.84㎡;8.○E-2/A轴,○7-1/6轴间走道增铺地板砖46.86㎡;9.○E-2/A轴,○7-1/6轴间走道墙面、顶棚增加乳胶漆170.15㎡;10.考虑与楼内其他吊顶保持一致,走廊吊顶阴角处增加装饰线条,走廊吊顶阴角处增加装饰线条(台阶式)75.6m;11.房间内窗帘盒用15厚木工板做,刷白油漆,窗帘盒处窗口高,吊顶低,高差1.4m处用吊顶材料做,窗帘盒处增加吊顶面积40.32㎡。
工程结算编制说明 2

编制说明一、工程概况:本工程系盘县南湖壹号工程,位于胜景大道延长线。
建设单位为六盘水红果经济开发区九洲房地产有限公司、设计单位为北京龙安华诚建筑设计有限公司、监理单位为四川江阳工程项目管理有限公司、总承包为四川泸县建筑安装工程总公司。
二、编制范围:1、设计图纸范围内工程平基土石方,基坑边坡、挡土墙及桩基础部分。
2、现场验收及签证部分。
3、相关费用的统计。
三、编制依据:1、《贵州省建筑工程计价定额》(2004版);2、《贵州省建筑装饰工程计价定额》(2004版);3、《贵州省安装工程计价定额》(2004版);4、黔建建通[2011]564号人工费,机械费调整的通知;5、黔建施通[2007]285号文,关于贵州省2004版五部计价定额有关问题的综合解释;6、黔建施通[2008]385号文,关于贵州省2004版五部计价定额有关问题的综合解释;7、建设单位提供的北京龙安华诚建筑设计有限公司设计的施工图纸及设计修改通知单;8、2013年10月30日双方代表在九洲房地产公司会议室协商,该结算书作为工程进度款拨付依据,暂不作平基土石方,基坑边坡、挡土墙、现场验收签证及桩基础部分最终结算依据;9、有关材料设备情况证明、主要材料发票、设备供销合同;10、施工组织设计及其他方案;11、钢材、红砖、水泥、砂石按施工方采购的经甲乙双方签字认可的材料采购单价格为准,商品混凝土价格采用合同价格,其余辅材按贵州省建设工程造价管理站发布的《建设工程造价管理信息》同期指导价;12、黔建建通〔2012〕271号调整后的税率标准,税金按县城、乡镇以3.41%计取。
四、工程量计算说明:1、平基土石方和基坑边坡、挡土墙部分及现场签证部分,以双方实际签证量,按定额计算;2、桩基础部分因前期和后期的测量方式不一,导致双方对该部分实际完成的工程量有局部的争议,桩基础部分结算书工程量按实际完成量及建设单位现场签证计算;五、单位为人民币元。
结算编制说明

结算编制说明
一、工程概况
1、工程名称:
吉大派出所4楼办公楼及竹苑警务室一楼走道维修工程
2、建设单位:珠海市公安局拱北口岸分局
3、工程内容:维修改造
二、编制依据
1、工程量计算依据:根据甲方提供的现场实测工程量进行计价;
2、计价依据:采用工程量清单计价,执行国家《广东省房屋建筑与装饰工程综合定额(2018)》、《广东省建筑与装饰修缮工程综合定额(2012)》、《广东省通用安装工程综合定额(2018)》及有关规定计算。
3、材料价格:按照2021年《珠海工程造价信息》材料市场价格第02期中档价格计入;没有《珠海工程造价信息》公布价格的材料,按照市场询价及附近地市材料设备厂商报价综合考虑,作为材料价格进入清单子目中组价。
三、其他说明
1、绿色安全防护措施费:以分部分项工程的人工费与施工机具费之和的13%计算;
2、预算包干费:以分部分项工程的人工费与施工机具费之和的7%计算;
3、利润以人工费与施工机具费之和为基础按20%计算;
4、税金按3%计算;管理费按二类地区考虑;
智埔国际工程咨询有限公司。
总包工程结算编制说明

土建工程
2
给排水工程
3
电气照明工程
4
合计造价
5
增加总包配合费
6
总计:
单位工程结算后扣款清单(决算阶段)
项目名称:
合同编号:
施工单位
序号
结算项目名称
金额(元)
备 注
1
合同造价
2
施工单位报送结算造价
3
双方确认最终审定结算造价
4
应扣款项:
4.1已付工程款42代付款4.3
工程水电费
4.4
代购材料、设备费
4.5
代购物业所投入的费用
4.6
零星返修工程费
4.7
代交劳动保险统筹基金
4.8
代交定额编制管理测定费
4.9
代交税金
4.10
四项措施费用
4.11
其它
5
质量奖罚
5.1
工期奖罚
5.2
安全文明奖罚
5.3
其它费用
6
保修款
质保金5%
7
应付余款(1-2-3)
此表由成本控制部填制,填制的数据来源于工程管理部提交的《工程结算申请单》。
甲方:(盖章) 乙方:(盖章)
代表:(签字) 代表:(签字)
日期: 年 月 日 日期: 年 月 日
总包工程结算编制说明(模板)
一、编制依据
1、此预算以竣工图及变更、洽商为依据;
2、套用2000年定额,取费以三类工程三类企业80%计取;
3、材料价差执行2007年全年平均价下浮5%;
4、三项措施费执行60%;
二、工程(总包)建安汇总表(结算阶段)
建筑面积:
序号
工程项目内容
工程造价(元)
平米造价(元/M2)
项目工程竣工和结算编制说明

项目工程竣工和结算编制说明项目工程交工和竣工结算编制说明为了做好清连项目连南段的交工、竣工结算工作,更合理指导承包人编制交工计量证书,实现交工结算目标,制订本编制说明。
一、《分项工程完工计量证书》编制说明1、《分项工程完工计量证书》正式稿编制五份,编制分项工程完工计量证书不要求设置封面及目录。
主要表格有支表5,16,2、5,16,3、附件资料。
2、分项工程完工计量证书、分项工程完工计量计算单附件资料包括《分项工程完工证书》、支持相关数据的设计图纸(有变更的为变更后图纸)、变更单、联测资料等。
若多个分项工程附件为同一套资料,可在使用同一套附件资料的分项工程完工计量单后只附一套证明资料,例如,涵洞工程为一个分部工程,编制涵洞工程完工计量证书,按一套多个分项工程进行编制。
3、《分项工程完工计量证书》中,分项工程完工计量证书编号、计量细目、单位、数量、计算单编号必须与相应计算单一致。
4、《分项工程完工计量计算单》中,分项工程编号、名称、工程名称、工程细目号、细目名称、单位必须正确。
计算单编号按照每个分项工程进行流水号(01、02、03)编制即可,细目要求写出上一级细目名称。
5、《分项工程完工计量计算单》中,所有数量必须书写计算式,每个数据必须提供依据和来源。
计算方法必须符合技术规范要求的计量法则,计算结果必须正确。
6、及时建立分项工程完工计量电子台帐,可按支表5,16的格式编制。
二、《交工支付申请书》编制说明1、承包人应按本《交工支付申请书》中规定的格式,编制一式五份《交工支付申请书》,交由监理办和项目管理处审查,建设管理总部审批之后办理交工支付手续。
2、《交工支付申请书》的支付金额系指承包人在工程交工验收后根据合同能及时得到的应得工程款项,而不是对合同完工数量、价格或费用的最终确认。
合同工程的最终价格(包括数量、价格及相关费用)在竣工结算中确认。
对于合同双方在本《交工支付申请书》审核中可能存在的争议部分的费用(包括数量、价格、索赔等引起的费用变化),可通过暂定的数量或价格办理,其争议部分可在双方达成一致意见后支付或在竣工结算中办理。
工程结算编制说明

XXXX
景观工程结算部分

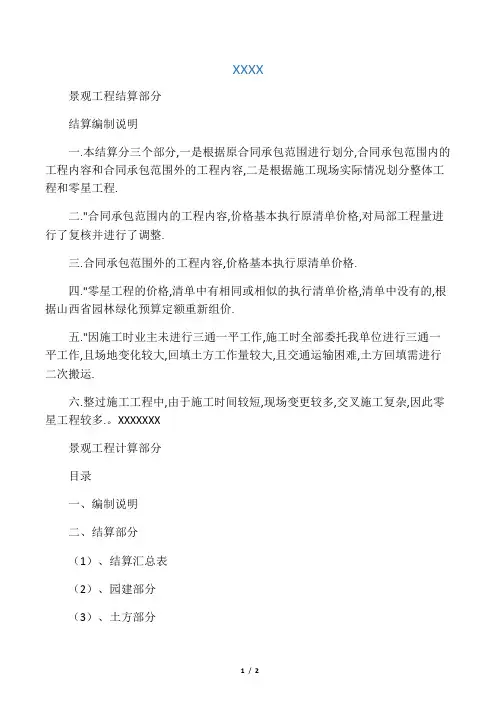

结算编制说明
一.本结算分三个部分,一是根据原合同承包范围进行划分,合同承包范围内的工程内容和合同承包范围外的工程内容,二是根据施工现场实际情况划分整体工程和零星工程.
二."合同承包范围内的工程内容,价格基本执行原清单价格,对局部工程量进行了复核并进行了调整.
三.合同承包范围外的工程内容,价格基本执行原清单价格.
四."零星工程的价格,清单中有相同或相似的执行清单价格,清单中没有的,根据山西省园林绿化预算定额重新组价.
五."因施工时业主未进行三通一平工作,施工时全部委托我单位进行三通一平工作,且场地变化较大,回填土方工作量较大,且交通运输困难,土方回填需进行二次搬运.
六.整过施工工程中,由于施工时间较短,现场变更较多,交叉施工复杂,因此零星工程较多.。
XXXXXXX
景观工程计算部分
目录
一、编制说明
二、结算部分
(1)、结算汇总表
(2)、园建部分
(3)、土方部分
(4)、绿化部分(5)、电气部分(6)、广播系统部分(7)、给排水部分(8)、洽商部分三、计算部分(1)、园建部分(2)、土方部分(3)、洽商部分。
工程结算编制说明
工程结算编制说明一、本工程结算编制依据:1、、《南沙滨海花园一期(启动期二期)别墅标段一及标段二工程结算专题会议纪要》;2、、投标文件;3、《南沙滨海花园一期(启动期二期)别墅标段二建安工程施工承发包合同》第23条:合同价款及调整方式的规定;4、《关于南沙滨海花园一期(启动区二期)别墅标段二装饰工程施工委托函》及《关于南沙滨海花园一期(启动区二期)别墅标段二装饰工程报价申请的批复》。
5、其它有关文件。
二、本工程结算造价分以下两部分进行编制:1、工程量清单项目结算造价2:新增,设计变更、洽商及现场签证项目结算造价第一部分:工程量清单项目结算造价一、工程量清单内项目结算计价方法:(一)、原工程量清单内项目各分部分项工程基本按投标文件进行编制,各分部工程调整情况如下:土建及装饰工程:1、按投标文件工程量和综合单价或甲方审核单价进行结算,其中调整的项目有:(1)扣除由其他分包单位施工项目的工程造价:○1、扣除铝合金门窗施工单位施工项目投标造价(采光天棚、夹板装饰门、金属平开门、金属推拉门、金属推拉窗),但增加了铝合金门窗的安装费;○2、扣除栏杆施工单位施工项目投标造价(金属扶手带栏杆、栏板)。
(2)工程量清单中的装饰工程项目:装饰工程中块料楼地面(厨房厕所防滑砖、阳台仿古砖),块料墙面(厨房厕所阳台栏板内侧防滑砖),天棚吊顶(厨房厕所)、外墙刷喷涂料等项目,在结算时扣除原投标造价,直接按《关于南沙滨海花园一期(启动区二期)别墅标段二装饰工程报价申请的批复》中审定的单价重新计价。
(3)工程量调增的项目有:砖水池、化粪池由原工程量清单中的5座调整为9座(投标时没图,在招标答疑上是暂按5座计算,而实际在施工中按室外排水平面图要求施工的数量为9座)。
给排水工程:扣减了甲供卫生洁具主材费用(按招标答疑中确定的单价),其他项目没有调整,按原投标中标计价表编制安装费结算。
电气安装工程:电气工程没有进行调整,按原投标时中标计价表及总造价编制结算;(二)、项目措施费及其他项目费(1)、项目措施费:土建、装饰工程,给排水及电气安装工程结算中的项目措施费按原投标时的项目措施费结算;在原投标的临时设施费的基础上增加了以下项目措施费:1、样板房主体工程赶工费:为了保证在2004年10月对外开放样板房,开发公司徐宁、何绍东,监理公司王林、张晓国,省八建集团公司李观福、梁何、童彬等人在省八建滨海花园项目部会议室开会商讨赶工的问题,经协商同意给予赶工费的补偿,见会议纪要及签证单编号26。
项目工程结算编制说明
XX城市XX项目X期X标段XX工程结算编制说明
一、结算概述
1、合同执行情况:(工期、施工范围是否与合同一致,合同金额、结算金额分别为多少)
2、与目标成本对比情况:目标成本为多少,是否超目标成本
3、结算超合同说明:增项金额为多少,主要原为;减项金额多少,主要原因
4、承包界面:例如:甲方提供的景观园林施工图纸及室外污水图纸范围内所包含的绿化、铺装、构筑物及小品、水电安装、室外雨污水工程及主楼周边散水明沟,单元门外侧铺装平台、残破等
5、定价过程:直接委托/费率招标/暂定单价清单招标/固定总价清单招标,若为费率招标,需明确优惠率(包含单位报价情况、我方测算情况、最终定价情况。
)
6、结算方式:工程量计算规则、价格调整方式等
二、结算造价分析
1、合同结算分析
2、工期对造价的影响:
3、工程质量:
4、造价指标分析
2、建筑单方=拟报审结算金额/本合同对应的总建筑面积;
3、综合单方=拟报审结算金额/本合同工程结算总量
4、含量指标=合同结算总量/本合同对应的建筑面积(新风、空调可按户)
三、本结算复审情况,结算质量是否符要求
原因分析:。
工程结算编制说明
结算书华为环保园M地块室外工程年月日工程结算编制说明——华为M地块室外工程一、本工程结算编制依据:1、深圳市华为投标控股有限公司北京环保科技示范园M02、M05、M08、M10地块无线终端研发中心科技厂房总承包工程承包合同;2、投标文件;3、其它有关文件。
二、本工程结算造价分以下四个部分进行编制:1、工程量清单项目结算造价2、设计变更、洽商及现场签证项目结算造价(指令变更)3、新增工程(冷却塔、BC楼地下U型车库、暖沟、G楼坡道)4、其他部分第一部分:原合同部分本部分在合用清单(十四、十五号清单)造价的基础上(10850208.28元、14392364.18元)降幅4.4%,即原合用清单结算价为:10,372,799.12元+13,759,100.16 元=24,131,899.27元第二部分:设计变更、洽商及现场签证项目部分一、业主指令变更部分根据业主指令的内容,我司对以下指令做出费用变更申请(详见《华为M 地块室外工程结算金额汇总表》);相关业主指令有:130-ZL-M-12、130-ZL-M-15、130-ZL-M-31、130-ZL-M-43、130-ZL-M-44、130-ZL-M-63、130-ZL-M-73、130-ZL-M-74、130-ZL-M-76以上费用详见汇总表和明细表,共计元,大写:。
二、建筑师指令变更部分根据建筑师指令的内容,我司对以下指令做出费用变更申请(详见《华为M 地块室外工程结算金额汇总表》);相关建筑师指令有:1、室外景观M02M05M08M10-0047、M02M05M08M10-0062、M02M05M08M10-0166、M02M05M08M10-0066、M02M05M08M10-0124、M02M05M08M10-02342、室外管道M02M05M08M10-0030、M02M05M08M10-0064、M02M05M08M10-0086、M02M05M08M10-0104、M02M05M08M10-0109、M02M05M08M10-0129、M02M05M08M10-0177、M02M05M08M10-0236、M02M05M08M10-0234、M02M05M08M10-0236以上费用详见汇总表和明细表,共计元,大写:。
工程结算书编制说明
编制说明
一、本预算为2011年8月份进度,根据施工图纸及合同有关规定计算。
二、本预算套价按山西2005建筑工程量消耗定额及相关文件进行计算。
三、材料价差暂按临汾地区出版的2011年第三期信息指导价格进行动态调整。
四、本月形象进度:
1、空分厂房:主厂房3层框架砼完。
4层框架钢筋完,模板完。
副楼室内回填到-1.2标高,条形基础施工完。
氧气压缩机基础施工完。
空冷塔、水冷塔基础施工完。
分馏塔基础顶部抗冻、抗渗细石砼完。
空气压缩机基础、柱施工完,顶板钢筋完。
氮气压缩机基础垫层、基础钢筋、模板完,NC134砼浇筑完,NC133承台浇筑完。
分子筛钢筋、模板完,砼浇筑1台,低温液体储槽施工完。
钢屋架吊车梁、支撑制作喷砂除锈完,2遍底漆完。
2、配电室:墙体砌筑完,构造柱、过梁完。
墙体抹灰200m2.
房心回填土完。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程结算编制说明
一、本工程结算编制依据:
1、、《南沙滨海花园一期(启动期二期)别墅标段一及标段二工程结算专题会议纪要》;
2、、投标文件;
3、《南沙滨海花园一期(启动期二期)别墅标段二建安工程施工承发包合同》第23条:合同价款及调整方式的规定;
4、《关于南沙滨海花园一期(启动区二期)别墅标段二装饰工程施工委托函》及《关于南沙滨海花园一期(启动区二期)别墅标段二装饰工程报价申请的批复》。
5、其它有关文件。
二、本工程结算造价分以下两部分进行编制:
1、工程量清单项目结算造价
2:新增,设计变更、洽商及现场签证项目结算造价
第一部分:工程量清单项目结算造价
一、工程量清单内项目结算计价方法:
(一)、原工程量清单内项目各分部分项工程基本按投标文件进行编制,各分部工程调整情况如下:
土建及装饰工程:
1、按投标文件工程量和综合单价或甲方审核单价进行结算,其中调整的项目有:
(1)扣除由其他分包单位施工项目的工程造价:
○1、扣除铝合金门窗施工单位施工项目投标造价(采光天棚、夹板装饰门、金属平开门、金属推拉门、金属推拉窗),但增加了铝合金门窗的安装费;
○2、扣除栏杆施工单位施工项目投标造价(金属扶手带栏杆、栏板)。
(2)工程量清单中的装饰工程项目:
装饰工程中块料楼地面(厨房厕所防滑砖、阳台仿古砖),块料墙面(厨房
厕所阳台栏板内侧防滑砖),天棚吊顶(厨房厕所)、外墙刷喷涂料等项目,在结算时扣除原投标造价,直接按《关于南沙滨海花园一期(启动区二期)别墅标段二装饰工程报价申请的批复》中审定的单价重新计价。
(3)工程量调增的项目有:砖水池、化粪池由原工程量清单中的5座调整为9座(投标时没图,在招标答疑上是暂按5座计算,而实际在施工中按室外排水平面图要求施工的数量为9座)。
给排水工程:
扣减了甲供卫生洁具主材费用(按招标答疑中确定的单价),其他项目没有调整,按原投标中标计价表编制安装费结算。
电气安装工程:
电气工程没有进行调整,按原投标时中标计价表及总造价编制结算;
(二)、项目措施费及其他项目费
(1)、项目措施费:
土建、装饰工程,给排水及电气安装工程结算中的项目措施费按原投标时的项目措施费结算;
在原投标的临时设施费的基础上增加了以下项目措施费:
1、样板房主体工程赶工费:为了保证在2004年10月对外开放样板房,开发公司徐宁、何绍东,监理公司王林、张晓国,省八建集团公司李观福、梁何、童彬等人在省八建滨海花园项目部会议室开会商讨赶工的问题,经协商同意给予赶工费的补偿,见会议纪要及签证单编号26。
2、临时设施费:
(1)第二次搭建临时设施费:我司进场正式施工前,在建设单位及监理公司指定的地点搭建临时设施,其场地硬化、围墙砌筑、工棚搭设、办公室搭建、厨房及卫生间等设施建筑物都基本搭建完成,但由于该地块是在稻田上用土方堆填起来的,深度达到3-4米,又没经过重型机械碾压,土质松软,加上我司地块处于最外边沿,在连日大雨的冲洗下边坡滑坡,造成我司搭建好的临时设施塌陷面积超过一半,即使未倒塌的,墙面也都裂缝,屋面变形,根本无法继续在这里居住和办公。
经多次与建设单位单位和监理公司协商,最后确定在南沙公司的斜对面征地重新搭建临时设施,这样我司施搭建了两次临时设施,并造成了工人长时间无法进住和施工的事实,也造成了我司经济上的损失,我司在投标时根本
没办法估计和预测会发生这样的事情,因此我司请求重复计算临时设施费。
最后通过协商同意按原投标时的临时设施费的75%给予补偿,见签证单编号27。
(2)临时设施补偿费:我司完工后,由于开放公司征用我司临设板房作为其它施工单位临时设施办公用,经协商同意板房补偿38000元整。
见签证单28。
3、其他项目费:
扣除预留金,扣除总包服务费中未发生项目的费用(煤气工程总包服务费)。
三、工程量清单项目结算造价
工程量清单项目结算总造价:10509475.6元
大写:壹仟零伍拾万零玖仟肆佰柒拾伍元陆角整。
第二部分、新增,设计变更、洽商及现场签证项目结算编制
一、图纸及工程量清单外新增项目工程结算
根据“南沙滨海花园启动期二期别墅标段二工程结算专题会议纪要”的精神我司在结算时增加了以下项目的工程造价;
1、桩芯工程:
在招标文件中1.3中1.3.1说明桩芯工程不含在本次报价范围内,基础部分只包括承台、地梁、土方挖填及凿桩头,在1.4中也说明桩工程已完工,且清单工程量无该项目,我司在投标时也未对该项目进行报价,而在施工时要求我司完成该部分工程的施工,属招标范围外新增工程项目;
2、二次装修项目:
我司在完成框架结构的施工后,广州城建开发南沙房地产公司曾要求我司完成二次装饰的报价,并于2005年5月24日收到“关于南沙滨海花园一期(启动期二期)别墅标段二装饰工程报价申请的批复”,同意我司按审核后的单价完成二次装饰工程的施工(《关于南沙滨海花园一期(启动区二期)别墅标段二装饰工程施工委托函》),该部分施工内容属清单外增加工程项目,并按委托函的有关结算的规定进行该部分项目的结算:
(1)、原工程量清单中已有的装饰工程项目在工程量清单项目结算时已按
“关于南沙滨海花园一期(启动期二期)别墅标段二装饰工程报价申请的批复”文件审定的单价进行了调整。
其项目有:块料楼地面(厨房厕所防滑砖、阳台仿古砖),块料墙面(厨房厕所阳台栏板内侧防滑砖),天棚吊顶(厨房厕所)等,详见工程量清单项目结算有关内容;
(2)、原工程量清单中未有的装饰项目在结算时,按《关于南沙滨海花园一期(启动区二期)别墅标段二装饰工程施工委托函》中结算有关精神执行,原工程量清单中有可参照的工程量按投标工程量清单中的工程量,以“别墅标段二装饰工程报价申请的批复”审核的单价进行结算。
3、市政工程:
该部分工程施工图纸在施工过程中增加的图纸,不在招标范围内,属新增加的工程项目;详见签证编号24有关内容。
4、室外电缆:
招标文件中“1.3.2施工图纸范围内安装工程:1.3.2.4户内电表箱后的户内照明电气工程”,清单工程量也无室内配电箱(MX1)到室外(MX)的配电项目ZR-VV-5*10MT40/F,在招标答疑纪要第3页:“2、电源进线管预埋项目,清单中未列明,是否漏项?答:不包。
”在施工时要求我司完成该部分工作,我司也按照要求完成了该项目的施工,在投标报价时我司也未对该项目进行报价,属新增加的工程项目。
详见签证编号25有关内容。
二、设计变更和设计洽商项目工程结算
该部分工程为设计变更及设计洽商修改的项目,其中:
1、屋架钢管支架:
C型屋面钢管支架原图纸未出大样和标明使用材料,只说节点大样详一期(见图J-C-3-09),其节点大样是在施工时后补的(建字号(别-7改)号),清单工程量也无此项目,在投标报价时我司无法对该项目进行报价,也未对该项目
进行暂报价,结算应增加该工程项目造价;
2、天面女儿墙钢筋混凝土:
CL别墅天面女儿墙施工图大样未注明女儿墙使用的材料,也没有具体的配筋图纸,在施工时我司经与设计院联系,确认该型号女儿墙为钢筋混凝土墙,并补充了钢筋配置,且清单工程量无此项目,在投标报价时我司也未对该项目进行报价,结算应增加该工程项目造价;见图纸会审记录。
3、厕所沉箱填充陶粒混凝土:
厕所沉箱原施工图纸无大样图,总说明里面也没有说明填充的材料及做法,在施工过程中经与设计院联系,以设计变更的方式补充了大样图(建字第(别-1)号),确定使用陶粒混凝土作为填充材料,我司已按要求完成该项目的施工;工程量清单无此项目,在投标报价时我司也未对该项目进行报价,结算应增加该工程项目造价;
4、厕所沉箱刚性防水:
厕所沉箱原施工图纸无大样图,说明里面也没有刚性防水,清单工程量亦无此项目,在投标报价时我司也未对该项目进行报价。
在施工工程中经与设计院联系,以设计变更的方式补充了大样图(建字第(别-1)号),增加了刚性防水,工程量清单无此项目,在投标报价时我司也未对该项目进行报价,结算应增加该工程项目造价;
5、墙面抹灰(分格):
在施工图纸总说明及立面图上都未要求对外墙面抹灰进行分格,在清单工程量项目特征中也未提及抹灰分格,而在施工时设计院和开发公司要求对外墙抹灰进行分格,并在样板房施工时确定了分格的具体方案。
我司在报价时的单价分析里未包含墙面分格的工作内容即未报价,结算应增加该工程项目造价;见设计变更及洽商编号14有关内容。
三、现场签证项目工程结算造价
1、该部分工程为施工过程中现场签证增加的项目;
2、工程量按现场签证单计算工程量。
四、新增项目,设计变更、洽商和现场签证项目工程结算造价
结算申报造价:3191780.17 元,
大写:叁佰壹拾玖万壹仟柒佰捌拾元壹角柒分。
其中:
1、新增项目结算申报造价:2081948.81元
2、设计变更、洽商结算申报造价:649241.75元
3、现场签证项目结算申报造价:450071.35元
4、其他项目结算申报造价:10518.27元
五、本工程结算申报造价:13701255.77元,大写:壹仟叁佰柒拾万零壹仟贰佰伍拾伍元柒角柒分。
