旋流沉淀池专项施工方案

旋流沉淀池专项施工方案一、前期准备工作1.施工前,首先要进行现场勘察和测量。
确定旋流沉淀池的施工位置、尺寸和布置。
2.在施工地点设立工地标志,并组织人员进行安全培训,确保施工过程中的安全。
二、土方开挖及基础施工1.根据旋流沉淀池的尺寸,进行土方开挖作业。
开挖时要注意土方的坚实和平整。
2.清理土方开挖后的废弃物,并进行必要的填土和夯实作业。
3.为旋流沉淀池的基础施工混凝土,根据设计图纸进行定位和浇筑混凝土。
4.混凝土浇筑后,进行养护,确保其具有足够的强度和稳定性。
三、设备安装和连接1.根据设计图纸,安装旋流沉淀池的各个设备,包括进水管道、出水管道、旋流器和底部沉淀池等。
2.进行设备的连接和固定,确保设备的正常运行和稳定性。
四、管道和阀门安装1.根据设计要求,进行进水管道和出水管道的安装。
注意管道的安装质量和密封性。
2.安装旋流沉淀池的进水阀门和出水阀门,确保其操作灵活、可靠,并进行试压测试。
五、电气线路安装和调试1.根据设计要求,进行旋流沉淀池的电气线路布置和安装。
2.安装电气设备,如电动机、控制柜等,并进行连线和调试。
六、保护和防腐处理1.对旋流沉淀池进行保护处理,如刷漆、喷涂等,以提高其耐候性和抗腐蚀性。
2.安装护栏和防护设施,确保旋流沉淀池的安全使用。
七、验收和试运行1.完成旋流沉淀池的全部施工任务后,进行验收。
检查设备安装和连接是否符合设计要求,管道和阀门是否正常运行。
2.进行试运行,检测旋流沉淀池的性能和效果。
根据试运行结果,进行调整和改进。
以上是旋流沉淀池专项施工方案的主要内容。
在实际施工过程中,还需要根据具体情况进行调整和补充。
同时,施工过程中要遵守相关的安全规定,确保施工人员的安全。
沉淀池专项施工方案Word版

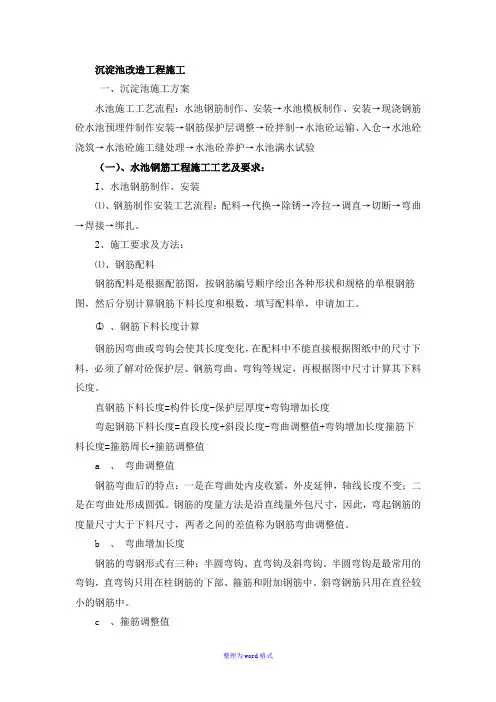

沉淀池改造工程施工一、沉淀池施工方案水池施工工艺流程:水池钢筋制作、安装→水池模板制作、安装→现浇钢筋砼水池预埋件制作安装→钢筋保护层调整→砼拌制→水池砼运输、入仓→水池砼浇筑→水池砼施工缝处理→水池砼养护→水池满水试验(一)、水池钢筋工程施工工艺及要求:I、水池钢筋制作、安装⑴、钢筋制作安装工艺流程:配料→代换→除锈→冷拉→调直→切断→弯曲→焊接→绑扎。
2、施工要求及方法:⑴、钢筋配料钢筋配料是根据配筋图,按钢筋编号顺序绘出各种形状和规格的单根钢筋图,然后分别计算钢筋下料长度和根数,填写配料单,申请加工。
○1、钢筋下料长度计算钢筋因弯曲或弯钩会使其长度变化,在配料中不能直接根据图纸中的尺寸下料,必须了解对砼保护层、钢筋弯曲、弯钩等规定,再根据图中尺寸计算其下料长度。
直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度箍筋下料长度=箍筋周长+箍筋调整值a 、弯曲调整值钢筋弯曲后的特点:一是在弯曲处内皮收紧,外皮延伸,轴线长度不变;二是在弯曲处形成圆弧。
钢筋的度量方法是沿直线量外包尺寸,因此,弯起钢筋的度量尺寸大于下料尺寸,两者之间的差值称为钢筋弯曲调整值。
b 、弯曲增加长度钢筋的弯钢形式有三种:半圆弯钩、直弯钩及斜弯钩。
半圆弯钩是最常用的弯钩,直弯钩只用在柱钢筋的下部、箍筋和附加钢筋中。
斜弯钢筋只用在直径较小的钢筋中。
c 、箍筋调整值箍筋调整值,即为弯钩增加长度和弯曲调整值两项之差或之和,根据箍筋量外包尺寸或内皮尺寸确定。
⑵、钢筋除锈○1、钢筋的表面应洁净。
油渍、漆污和用锤击时能剥落的浮皮、铁锈等在使用前清除干净。
在焊接前,焊点处的水锈应清除干净。
○2、钢筋的除锈,一般可通过以下两个途径:一是在钢筋冷拉或调直过程中除锈,对于大量钢筋的除锈较为经济省力;二是用机械方法除锈,如采用电动除锈机,对钢筋的局部除锈较为方便。
还可以用手工钢丝刷除锈。
沉淀池施工方案

沉淀池施工方案沉淀池施工方案一、施工前准备工作:1、组织专业施工人员对场地进行勘察,确定施工位置和尺寸,并与设计单位进行沟通,确保施工方案与设计方案一致。
2、确定施工方案,包括沉淀池的结构形式、尺寸、材料、防渗措施等,确保施工质量。
3、组织材料供应,包括混凝土、钢筋、水泥等。
4、组织机械设备进场,包括挖掘机、起重机、混凝土搅拌机等。
5、制定施工安全措施,包括施工现场的安全警示标志、施工人员的安全防护措施等。
二、施工步骤:1、清理施工现场,清除垃圾、杂草等。
2、按照设计方案的尺寸要求,在地面上进行标线,确定沉淀池的位置和尺寸。
3、使用挖掘机进行开挖作业,根据设计方案的要求,挖掘坑底。
同时要进行边坡的处理,确保边坡的坡度和稳定性。
4、进行防渗措施。
根据设计方案,选择适当的防渗材料,覆盖在坑底和边坡上,以确保沉淀池的密封性。
5、加固坑底和边坡。
根据设计方案,进行加固处理,包括加设钢筋、灌注混凝土等。
6、进行沉淀池的主体结构施工,包括墙体、底板等。
根据设计方案和施工图纸,进行模板安装、钢筋施工、混凝土浇注等工作。
7、进行沉淀池的设备安装,包括输泥泵、清淤机等。
8、进行沉淀池的填充和抹平工作。
9、进行草坪和绿化工作,将施工现场恢复成绿意盎然的景观。
10、进行施工验收,对沉淀池进行检查,确保施工质量符合要求。
三、施工安全措施:1、所有施工人员必须佩戴安全帽,穿着安全鞋,遵守安全操作规程。
2、施工现场必须设置警示标志,明确指示施工区域,避免行人和车辆误入施工区域。
3、施工现场必须设置隔离栅栏,限制非施工人员进入施工区域。
4、施工现场必须保持整洁,确保施工人员的安全。
5、进行高处作业时,必须使用安全带,并设置保护网等安全设施。
6、严格遵守施工方案和安全操作规程,确保施工质量和工期。
以上是沉淀池施工方案的主要内容,通过严格按照施工方案进行施工,可以确保沉淀池的施工质量和安全。
施工完成后,还需要进行施工验收,确保沉淀池的使用效果和环境效果。
沉淀池及蓄水池施工方案

沉淀池及蓄水池施工方案1.设计在开始施工前,需要进行详细的设计工作,包括沉淀池或蓄水池的尺寸、形状、容积等。
设计时需要考虑到所要处理的水量、水质要求以及现场的实际条件等,以确保沉淀池或蓄水池能够满足要求并顺利运行。
2.材料选择沉淀池和蓄水池的材料一般选择混凝土或玻璃钢。
混凝土是常用的材料,其耐久性和稳定性较好,同时也具有较低的成本。
玻璃钢由玻璃纤维和树脂组成,具有重量轻、强度高、耐腐蚀等优点。
3.施工步骤(1)准备工作:确定施工现场,清理现场上的垃圾和杂草,确保施工安全和顺利进行。
(2)地基处理:挖掘沉淀池或蓄水池的基坑,并进行地基处理,以确保基坑坚固和耐久。
(3)施工模板:根据设计要求,搭建混凝土模板或玻璃钢模板,以确定沉淀池或蓄水池的形状和尺寸。
(4)构筑物施工:根据模板的形状和尺寸,开始进行混凝土浇筑或玻璃钢制作,确保结构的稳定性和密封性。
(5)安装配件:安装相应的出入口管道、检查井、闸阀等配件,以实现沉淀池或蓄水池的正常运行和维护。
(6)防水处理:对施工完成的沉淀池或蓄水池进行防水处理,以避免水渗漏和结构受损。
(7)验收和试运行:对沉淀池或蓄水池进行验收,并进行试运行,测试其运行效果和性能。
4.施工注意事项在沉淀池及蓄水池的施工过程中,需要注意以下几点:(1)施工现场的安全:确保施工现场的安全,做好施工边坡的支护和防滑处理,以防止意外事故的发生。
(2)施工质量的控制:严格按照设计要求进行施工,选用优质的材料,合理控制施工工艺和过程,以保证施工质量。
(3)施工环境的保护:在施工过程中,需要保护周围环境,避免对周围的土壤、水体等产生污染。
(4)施工期限的控制:制定合理的施工计划,控制施工进度,确保工期能够按时完成。
总结:沉淀池和蓄水池的施工需要进行详细的设计工作,并选择合适的材料。
在施工过程中,需要注意施工安全、施工质量、环境保护和工期控制等方面的问题。
通过科学、合理的施工方案,能够确保沉淀池和蓄水池能够满足要求,发挥其应有的作用。
沉淀池施工方案(1)

沉淀池施工方案(1)
引言
沉淀池是污水处理工程中重要的设施之一,用于将污水中的悬浮物沉淀下来,
净化水质。
本文将讨论沉淀池施工方案的相关内容。
设计参数
1.沉淀池尺寸:根据处理污水量和水质要求确定沉淀池的尺寸,一般需
要考虑长度、宽度和深度。
2.污泥收集系统:设计合理的污泥收集系统,方便后续处理和清理操作。
3.受水口设计:保证污水可以均匀地进入沉淀池,避免局部浓缩。
施工步骤
1.地面准备:清理施工区域,确保承载力符合要求。
2.基础施工:根据设计要求施工沉淀池的基础,保证结构稳固。
3.壁板建设:安装沉淀池的壁板,通常采用混凝土浇筑或预制板安装。
4.设备安装:安装污水进口管道和出口管道,设置污泥收集系统等设备。
质量控制
1.施工过程中应严格按照设计图纸和规范进行操作,确保结构的牢固性
和密封性。
2.定期进行质量检查,确保沉淀池建设符合标准要求。
3.各项工程验收合格后方可投入使用,避免因施工质量问题导致后续运
营问题。
结论
良好的沉淀池施工方案是污水处理工程中的关键环节,通过合理设计和严格质
量控制,可以确保沉淀池的稳定运行和有效处理污水。
希望本文提供的沉淀池施工方案内容能对相关工程实践提供一定帮助。
井下沉淀池施工方案

井下沉淀池施工方案一、施工准备确定施工图纸,明确设计要求及施工规范。
编制施工组织设计,明确施工流程、时间节点及责任人。
准备施工材料、机械设备,确保材料质量符合标准,设备运转正常。
对施工人员进行安全技术交底,确保施工过程中的安全。
二、场地清理清除施工区域内的杂物、垃圾等。
平整场地,确保施工区域的地面平整,无积水。
三、测量定位根据设计图纸,在施工现场进行测量定位,标定基坑开挖的边界线。
设立临时水准点,确保施工过程中的高程控制。
四、基坑开挖根据定位线进行基坑开挖,确保开挖尺寸符合设计要求。
开挖过程中,定期检测边坡稳定性,确保施工安全。
基坑开挖完成后,进行底部找平,确保垫层施工的平整度。
五、桩头处理对桩头进行清理,确保无杂物、无浮浆。
对桩头进行破桩处理,确保桩头平整、垂直。
六、垫层施工根据设计要求,铺设垫层材料。
确保垫层材料铺设均匀、密实,无空鼓、裂缝等现象。
七、池体浇筑按照设计图纸要求,进行池体钢筋骨架的搭建。
确保钢筋骨架的间距、位置准确,符合设计要求。
浇筑混凝土前,对钢筋骨架进行验收,确保符合要求。
浇筑混凝土时,确保混凝土质量,避免出现空鼓、裂缝等现象。
八、附属设施施工根据设计要求,进行沉淀池附属设施的施工,如检查井、爬梯等。
确保附属设施的位置、尺寸准确,符合设计要求。
九、进出水管安装根据设计图纸,进行进出水管的安装。
确保管道安装位置准确,坡度符合设计要求。
对管道进行密封性检查,确保无渗漏现象。
十、满水试验在沉淀池施工完成后,进行满水试验。
确保沉淀池无渗漏现象,结构稳定。
十一、回填土施工对基坑进行回填土施工,确保回填土质量符合要求。
回填土过程中,进行分层回填、分层压实,确保回填密实度。
十二、散水坡及栏杆施工根据设计要求,进行散水坡的施工。
确保散水坡的坡度、宽度符合设计要求,表面平整。
安装栏杆,确保栏杆位置准确、稳固,符合安全要求。
以上为井下沉淀池施工方案的主要内容,施工过程中应严格按照方案执行,确保施工质量及安全。
沉淀池专项施工方案

沉淀池专项施工方案沉淀池是一种常用的污水处理设备,主要用于去除废水中的悬浮物和沉淀物。
在进行沉淀池专项施工时,需要考虑到施工的目标和需求、施工的方式和步骤、施工的材料和设备、施工的安全和环境等方面。
下面是一个关于沉淀池专项施工方案的例子,供参考。
一、施工目标和需求基于现有的污水处理工艺和设备,沉淀池专项施工的主要目标和需求如下:1.提高沉淀效果:通过优化沉淀池的结构和流动方式,提高悬浮物和沉淀物的分离效果,达到更好的净化效果。
2.提高处理能力:增加沉淀池的容积和处理速度,提高处理能力,适应污水处理量的增加。
3.降低运维成本:减少沉淀池的清理和维护频次,降低运维成本,提高设备的可靠性和稳定性。
二、施工方式和步骤基于上述目标和需求,沉淀池专项施工的主要方式和步骤如下:1.设计优化:根据污水处理工艺和要求,对现有的沉淀池进行结构和参数的分析和优化设计,确定施工方案。
2.设备更新:根据施工方案和需要,更新或更换沉淀池相关的设备,包括进水管道、出水管道、泥浆排放管道、气动阀门等。
3.施工准备:进行工地勘察,清理施工区域,准备施工所需的材料、设备和人员。
4.拆除旧设备:拆除旧的沉淀池设备,清理施工区域。
5.安装新设备:根据施工方案和设计要求,安装新的沉淀池设备,包括底部污泥回流系统、上清水排放系统、搅拌系统等。
6.连接管道:根据施工方案和设计要求,连接进水管道、出水管道、泥浆排放管道等,确保顺畅的流通。
7.填充介质:根据施工方案和设计要求,在沉淀池内填充适量的沉积介质,如粒状活性炭、活性氧化铁等,提高沉淀效果。
8.测试调试:进行沉淀池的测试和调试,调整和优化设备的工作参数,确保设备的正常运行。
9.工程验收:进行工程的质量验收,达到设计要求后,交付使用。
三、施工材料和设备在沉淀池专项施工中,主要需要的材料和设备包括:1.沉淀池材料:沉淀池本体的材料一般为钢筋混凝土、不锈钢或玻璃钢。
2.管道材料:进水管道、出水管道和泥浆排放管道等的材料一般为PVC、HDPE等。
沉淀池施工方案

沉淀池施工方案实行科学管理,确保施工安全和质量。
3.1.2平面管理体系:建立完善的管理体系,明确责任和职责。
3.1.3管理计划的制定:根据工期和进度要求,制定详细的管理计划。
3.1.4管理计划的实施:严格按照管理计划执行,及时调整和完善。
3.2、施工工期与进度计划:根据工程要求和施工难度,合理安排工期和进度计划,确保工程按时完成。
四、施工工序与主要分部施工工艺4.1定位测量:对施工现场进行精确的定位和测量。
4.2土方开挖:按照设计要求进行土方开挖,确保施工质量。
4.3素砼垫层浇筑:在基础上浇筑素砼垫层,保证地基承载力和稳定性。
4.4钢筋工程:按照设计要求进行钢筋加工和安装,确保结构稳定和安全。
4.5模板工程:按照设计要求进行模板制作和安装,确保混凝土浇筑质量。
4.5.1整板基础模板施工:按照设计要求制作整板基础模板,确保基础平整。
4.5.2墙体模板施工:按照设计要求制作墙体模板,确保墙体平整和垂直。
4.5.3框架柱模板施工:按照设计要求制作框架柱模板,确保柱子垂直和精度。
4.5.4梁板模板施工:按照设计要求制作梁板模板,确保梁板平整和精度。
4.5.5模板拆模:按照设计要求进行模板拆除,确保模板完好无损。
4.6脚手架工程:按照安全技术规范进行脚手架搭设,确保工人安全。
4.7混凝土工程:按照设计要求进行混凝土浇筑,确保混凝土质量。
4.7.1混凝土浇筑:按照设计要求进行混凝土浇筑,确保混凝土强度和密实度。
4.7.2施工缝的处理:按照设计要求进行施工缝的处理,确保施工缝平整和美观。
4.7.3砼工程的质量控制点:按照质量控制点要求进行砼工程的质量控制,确保砼工程质量。
4.8满水试验:按照设计要求进行满水试验,确保沉淀池密封性和稳定性。
4.9土方回填工程4.9.1土料要求:按照设计要求选择合适的土料进行回填。
4.9.2操作要点及质量保证措施:按照操作要点进行土方回填,并采取质量保证措施。
4.9.3回填土的质量控制与检验:按照质量控制要求进行回填土的质量控制和检验。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
雨水沉淀池施工方案
目录
1. 工程概况
2. 施工准备
3. 施工进度及劳动力、设备机具需求计划
4. 施工方法及主要技术要求
5. 质量保证措施
6. 安全措施及要求
7. 文明施工措施
1. 工程概况
1.1 工程概况
煤场雨水沉淀池内壁西北角座标A=394.20, B=683.00,详细位置见总交图。
该建筑物设计为砼结构。
池壁砼厚500、550mm,底板厚为600mm,采用抗冻标号为F200,抗渗标号为W6的C30砼。
设计要求水池内壁抹20mm厚水泥砂浆,内掺水泥用量5渐水粉。
为防冻胀,设计要求池底板下填0.5m池壁外填1.0m粗砂,并分层夯实。
沉淀池士0.000,相对应绝对高程为203.00米,池底标高为-5.500米,池壁高度为4800mm。
由于沉淀池的特点,至使该构筑物施工工艺复杂。
对施工中砼浇筑连续性密实程度及施工缝处理也更为严格。
1.2沉淀池施工程序
根据该工程结构特点,确定以下施工作业顺序:
定位放线一一土方开挖一一基础底部填砂夯实一一素砼垫层一一垫层弹线一一底板部分砼浇筑一一池壁砼浇筑一一拆模一一梁板浇筑一一土方回填及壁外粗砂回填夯实——梁板拆模——内壁抹防水砂浆
2. 施工准备
2.1技术准备:
2.1.1会审施工图。
施工图下达工地后施工技术人员会同设计院、发电公司有关人员进行图纸会审,主设者给予设计交底,明确设计意图和主要技术要求,对设计图中一些问题及时解决并做好会审纪要。
2.1.2编制施工方案。
根据施工图设计和施工单位劳动力配备、施工用设备机具、
发电公司施工进度安装,编制切实可行施工方案,经批准后以其指导施工管理和施工技术工作。
2.1.3技术资料准备。
浇筑砼用砂、碎石、钢筋除据出厂合格证外,均要进行二次检验。
砼材料配合比由试验室确定。
2.2施工现场准备
221定位控制。
采用十字形砼控制桩。
控制桩做法:C2o砼预制,截面为350X 350, L=250mm,顶部预埋300X 300铁件,共设四根,在其中一根上留高程控制点。
控制桩埋设时四周要分层夯实。
控制桩位置见施工现场平面图。
2.2.2抄测放线。
按总交图该工程座标和控制网给定工程轴线,池西北角座标为
A=394.20 B=683.00。
先确定土方开挖边线,土方开挖至设计标高,清土验槽后,将座标点导至槽内。
2.2.3施工场地基本平整,临时道路形成,施工现场内设有配电箱,由附近自来水
管网引入水源。
2.2.4施工队伍已组建,设备机具到位,木工、钢筋工工作棚搭建,已经具备开工条件。
3. 施工进度及劳动力设备机具需求计划
3.1施工进度计划
定位放线土方开挖一一基础底部填砂夯实一一素砼垫层一一垫层弹线一一
底板部分砼浇筑一一池壁砼浇筑一一拆模一一梁板浇筑一一土方回填及壁外粗砂回填
夯实一一梁板拆模一一内壁抹防水砂浆
3.2施工用设备机具需用计划
3.3劳动力需用计划
总计:46人4. 施工方法及主要技术要求
4.1 土方工程:
4.1.1 土方工程采用机械开挖(反铲)翻斗车运土。
开挖深度按-
5.200m控制,局部深度按-
6.200m控制,放坡系统1:0.5,开挖基坑底面素砼外留500mm宽工作面。
开挖过程中要严格控制开挖标高,底部预留300mm厚,由人工清槽处理,严防开挖超深。
4.1.2基底500厚砂夯填,采用蛙式打夯机每夯层厚250mm,每层至少夯实三遍。
要保证二台夯机同时工作。
每层夯实后要取样检验。
为防止填砂边坡松散而影响上部结构,基坑内填砂必须按基坑实际底面进行满填。
4.1.3 土方回填。
待砼浇筑完成后,回填池壁四周500mm厚粗砂,按250mm厚分层夯实蛙式夯机夯实不少于三遍,土方回填与填砂交替进行,以确保结构四周填砂厚度。
4.2模板工程
4.2.1配模要求有足够的强度、刚度和稳定性,保证结构外形尺寸所规定的精度和结构在空间位置上的正确性。
4.2.2模板在安装前必须经项目部技术质量部专业人员检查验收后方可进行安装
4.2.3模板支撑采用钢管满堂脚手架构结构体系。
4.2.4根据水池设计标高,内外模均采用木模板。
木模采用3 =20mm木板,涂刷隔离剂拼缝严密。
采用钢脚手支撑及对拉螺栓加固。
对拉螺栓采用①12@500。
425模板工程支撑系统要牢固可靠,足以支撑施工荷载,确保模板位置准确,拼
接严密,平整度满足标准要求,模板表面涂刷隔设剂,以确保拆模后砼工艺质量。
砼浇筑过程中要设专人监督模板情况。
4.3钢筋工程
4.3.1钢筋20采用机械连接,小于20采用搭接绑扎,搭接倍数按非抗震考虑。
钢筋制作安装。
钢筋制作按施工图设计认真核算放样加工,安装时要划线保证各型号钢筋数量位置正确。
安装支撑详见附图。
432垫块制作安装。
钢筋安装前要制作1:2水泥砂浆垫块,规格为50 X 50 X 35, 安装时间距900mm,梅花形布设。
433不得使用用锈蚀钢筋。
支模过程上要保持钢筋表面清洁,不得沾有污物。
4.4 砼工程
砼材料配合比应提前委托试验室进行配比试验。
由于本工程所采用的是抗渗抗冻
砼,因此选用产425#水泥,公司统一供应江砂,颗粒级配为5~31.5mm边续级配碎石。
4.4.1采用集中搅拌站生产砼,罐车运输,人工浇筑,机械振捣,为使砼具有较好合易性,选择坍落度为8cm。
施工时要互相协作,保证砼浇筑连续进行。
442施工过程上要认真做好砼试块并送检测中心进行标准养护,期满及时委托试验。
便于检查砼实物浇筑质量。
4.4.3砼浇筑完成后要表面覆盖保温养护不少于14天。
砼养护期间设专人看护浇水。
4.4.4砼振捣。
采用振捣棒振捣。
按六台振捣棒准备,以保证3~4台同时工作。
均匀布设振点,按间距300mm控制。
每次插入深度伸入下层已振完砼200mm,细心操作,以确保振捣质量。
4.4.5砼浇筑前要认真检查钢筋模板,清除杂物,板底不得有积水,砼浇筑在完成各级质量验怍程序后进行。
5. 工程质量保证措施
5.1根据本工程的特殊要求及施工过程复杂性,在图约会审后,组织有关人员并请
有关部门参加进行认真细致的技术交底工作。
5.2严格控制材料质量,按要求进行复检。
按程序报审合格方能用于工程中。
5.3严格执行各级验收程序,认真作好质量技术资料,真实地反映施工中实际情况,提高施工作业人员质量意识,遵循规范,按方案施工。
5.4钢筋加工过程中,模板安装时,施工技术人员、质量检查人员要加强质量检查
和控制。
使其符合设计要求和规范规定。
把可能出现的位置不准确、尺寸偏差消灭在各道工序验收之前
5.5全面落实施工质量责任制。
项目经理为工程质量第一责任者,质检员、技术负
责人、工长对工程质量实施具休管理,QC小组在日常施工中经常检查、监督质量工作, 提出和解决质量出现问题
5.6强化质量检查工作。
班组每班必须进行自检,工地日检,把质量不合格消灭在施工作业过程中,杜绝不合格成品出现。
6. 安全措施及要求
6.1施工前组织全体施工作业人员,进行安全技术交底,坚持每周一安全活动。
实
行安全作业票工作制。
6.2工地设一名专职安全员,对施工过程中安全工作进行监督和检查,负责贯彻执行省吉林电力建设总公司安全部门的各项安全措施和工作中的具体要求。
6.3施工作业人员进行现场必须戴安全帽。
高处作业要系牢安全带,立体交叉作业时要互相关照,协调工作,保证安装
6.4 施工脚手架、跳板要绑扎牢固,安全网铺设做到可靠实用。
6.5 夜间施工要有足够照明。
基坑周边设围栏,安装警示灯。
6.6 施工机械由专业工种人进行操作,并需持证上岗,严格遵守机械操作规程
6.7施工用动力电源、线路、照明用电设施由专业电工进行维护,关键部位悬挂标志牌。
6.8 由于基坑深度大,施工作业时要经常检查坑壁,若出现裂纹或塌方预兆要
先撤出施工作业人员,后采取相应加固措施。
7. 文明施工措施及要求
7.1按电厂工程指挥总布置,做好弃土堆放,排出污水,淤泥处置,保证施工现场整洁。
7.2有秩序地组织材料进场。
对已进场原材料、周转性材料及时清理,整齐堆放。
杜绝材料、工具乱丢乱放现象。
7.3施工现场按总平面图布置,做到文明整洁,建筑垃圾及时清理出工地。
7.4工地禁止吸烟。
施工作业要精力集中。
禁止说笑打闹,不准讲不文明语言。
7.5悬挂工程广告牌,标明荛名称、结构形式、建筑面积及工期、工程负责人及技术负
xOOOl 责人和质量、安全检查专职人员。
7.6施工现场必须做好防火工作,备足消防器具,消防器具不得随便动用
