土建施工作业指导书
土建施工范本编制作业指导书

土建施工范本编制作业指导书1. 引言土建施工是工程项目中不可或缺的一部分,编制土建施工范本对于有效指导和管理施工工作具有重要意义。
本指导书旨在提供土建施工范本编制的详细步骤和注意事项,以帮助施工人员准确、高效地完成施工文件的编制工作。
2. 范本编制前的准备工作在正式开始土建施工范本的编制之前,需要进行以下准备工作:•确定工程项目的基本信息,包括项目名称、地点、施工时间等;•收集与工程项目相关的规范、标准和技术要求;•分析工程项目的特点和施工难点,确定编制范本的重点和重要注意事项。
3. 土建施工范本编制的步骤3.1 建立文档结构在开始编制土建施工范本之前,首先需要建立文档结构,包括以下主要部分:1.项目概述2.工程总体设计3.施工图纸与技术要求4.施工组织设计5.施工工艺与方法6.施工安全与质量控制7.环境保护与资源节约8.施工进度计划与效果评估3.2 编写每个部分的内容根据文档结构,逐个部分地编写相应的内容。
在编写过程中需要注意以下几点:•准确、清晰地表达每个部分的要点,避免冗长的叙述;•使用适当的技术术语,以确保施工人员能够准确理解;•参考相关规范、标准和技术要求,确保内容的规范性和可行性;•突出重要的施工要求和注意事项,以提醒施工人员注意事项;•细化施工步骤和控制指标,以确保施工的质量和安全性。
3.3 审核与修订完成土建施工范本的编写后,需要进行审核与修订,以确保范本的准确性和可操作性。
具体步骤如下:1.请相关专业技术人员对范本进行初步审核,对内容的合理性和准确性进行评估;2.根据专业技术人员的审核意见,对范本进行必要的修订和完善;3.经过初步修订后,再次请相关技术人员进行终审,确保范本的质量和实用性。
4. 范本编制的注意事项在进行土建施工范本编制时,需要注意以下几点:•尽量避免使用复杂、冗长的语句和术语,以提高施工人员的理解和操作效率;•在编制范本的过程中,及时更新相关的规范和标准,以确保范本的合规性;•根据具体的工程项目特点,有针对性地编制施工范本,突出施工的关键环节和注意事项;•鼓励施工人员参与范本编制过程,以提高范本的可操作性和实用性;•定期对已编制的范本进行更新和修订,以适应工程项目的变化和发展。
工程施工作业指导书

工程施工作业指导书一、编制依据1.1 本作业指导书根据国家及行业标准、施工图纸、施工方案、施工现场实际情况等因素编制,旨在指导施工现场作业人员按照标准化、规范化要求进行施工,确保工程质量、安全、进度等目标的顺利实现。
1.2 本作业指导书适用于本项目施工现场的各类施工活动,包括土建、安装、装修、市政、绿化等工程。
二、作业准备2.1 人员组织(1)施工现场应建立健全组织机构,明确各级负责人及职责,确保施工过程的有效管理。
(2)作业人员应具备相应的技能和资质,参加施工前应进行技术培训和安全教育。
2.2 材料准备(1)施工材料应符合设计要求和相关标准,具备出厂合格证明和质量检验报告。
(2)施工材料应按照施工进度计划提前准备,确保施工过程中不因材料供应不足而影响进度。
2.3 设备准备(1)施工设备应满足施工需求,具备有效检定证书,确保设备安全可靠。
(2)施工设备应按照施工进度计划提前准备,确保施工过程中不因设备故障而影响进度。
2.4 施工现场准备(1)施工现场应平整、无障碍,具备施工所需的交通、水电等基础设施。
(2)施工现场应做好安全防护措施,包括施工现场围挡、安全标志、夜间照明等。
三、施工过程控制3.1 施工工序(1)施工应按照施工方案和工艺流程进行,确保工序之间的衔接顺畅。
(2)施工过程中应严格执行操作规程,确保施工质量。
3.2 施工质量控制(1)施工质量应符合设计要求和相关标准,确保工程实体质量。
(2)施工过程中应做好质量检查和验收工作,及时发现和整改质量问题。
3.3 施工安全控制(1)施工现场应做好安全管理工作,严格执行安全操作规程,确保作业人员安全。
(2)施工过程中应做好安全隐患排查和整改工作,预防安全事故的发生。
3.4 施工进度控制(1)施工现场应做好进度管理工作,确保工程按计划推进。
(2)施工过程中应根据实际情况调整施工计划,确保工程进度目标的实现。
四、施工结束后的工作4.1 施工结束后,应组织相关人员进行工程验收,确保工程质量符合要求。
关键工序作业指导书(土建部分)

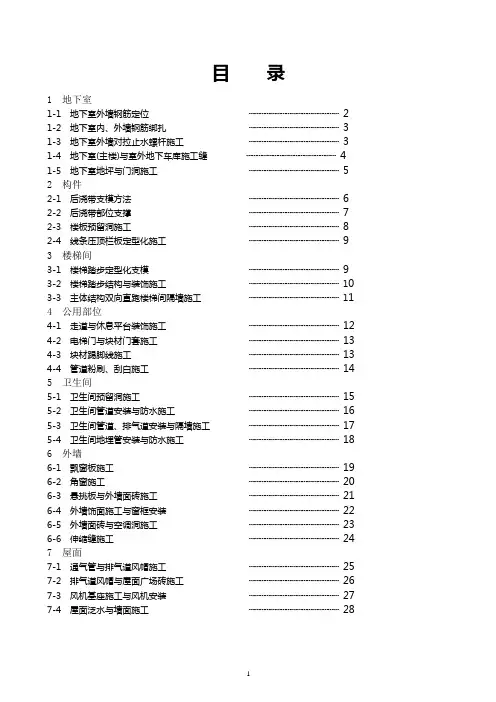

目录1 地下室1-1 地下室外墙钢筋定位┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄2 1-2 地下室内、外墙钢筋绑扎┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄3 1-3 地下室外墙对拉止水螺杆施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄3 1-4 地下室(主楼)与室外地下车库施工缝┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄4 1-5 地下室地坪与门洞施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄5 2 构件2-1 后浇带支模方法┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄6 2-2 后浇带部位支撑┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄7 2-3 楼板预留洞施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄8 2-4 线条压顶栏板定型化施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄9 3 楼梯间3-1 楼梯踏步定型化支模┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄9 3-2 楼梯踏步结构与装饰施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄10 3-3 主体结构双向直跑楼梯间隔墙施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄11 4 公用部位4-1 走道与休息平台装饰施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄12 4-2 电梯门与块材门套施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄13 4-3 块材踢脚线施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄13 4-4 管道粉刷、刮白施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄14 5 卫生间5-1 卫生间预留洞施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄15 5-2 卫生间管道安装与防水施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄16 5-3 卫生间管道、排气道安装与隔墙施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄17 5-4 卫生间地埋管安装与防水施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄18 6 外墙6-1 飘窗板施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄19 6-2 角窗施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄20 6-3 悬挑板与外墙面砖施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄21 6-4 外墙饰面施工与窗框安装┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄22 6-5 外墙面砖与空调洞施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄23 6-6 伸缩缝施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄24 7 屋面7-1 通气管与排气道风帽施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄25 7-2 排气道风帽与屋面广场砖施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄26 7-3 风机基座施工与风机安装┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄27 7-4 屋面泛水与墙面施工┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄281、地下室1-1地下室外墙钢筋定位部位:地下室外墙关键词:钢筋绑扎、外架搭设工序:抗水板钢筋绑扎完成,进行剪力墙钢筋插筋定位,外墙通长钢筋未与外架搭设施工相结合常见问题: a剪力墙竖筋倾斜、b上口高低不一、或高于板面或低于楼板、c暗梁主筋绑扎不到位;d墙体绑扎后垂直度无法校正到位,造成保护层不符合规范要求。
建筑施工现场安全文明施工作业指导书

建筑施工现场安全文明施工作业指导书一、安全生产1、安全报监1)工程开工前,施工单位应为职工办理意外伤害保险,并到工程所在地建设行政主管部门办理建筑施工安全报监手续。
2)工程开工前,施工单位必须会同建设、监理单位对周边环境进行安全评估,制定有针对性的防范措施,并填写评估报告.评估人应对评估结论的可靠性负责。
3)施工期间施工单位应会同建设、监理单位按规定分阶段对工程的安全状况进行综合评定,采取有效措施消除安全隐患,并将评定结果报告当地建设行政主管部门。
2、目标责任1)施工单位应建立健全各级、各部门、各岗位的安全生产目标责任制并上墙,安全目标责任分解到人,执行安全管理“从零工作法”.“从零工作法”.2)施工单位应对安全生产文明施工费用专款专用,不得挪作他用。
施工单位内部经济承包合同中必须有安全生产文明施工控制指标,并有明确的奖罚措施。
3)施工现场应配备有关安全生产的标准规范,制定各工种安全技术操作规程.安全技术操作规程应列为日常安全活动和安全教育的主要内容,并悬挂在操作岗位前。
4)施工单位在施工现场必须配备专职安全管理人员。
建筑工程建筑面积1万平方米一下、安装工程总造价在5000万元一下的不少于1人;建筑工程建筑面积1—5万平方米、安装工程总造价在5000万-1亿元的不少于2人;建筑工程建筑面积5万平方米以上、安装工程总造价在1亿元以上的不少于3人,按土建、机电设备等专业设置,并设安全主管。
5)建设单位应为施工单位提供必要的安全文明施工环境,及时提供地下管线和相邻建筑物的有关资料;开工前,及时足额支付安全生产文明施工费用;施工现场有多个施工单位的,应当有效协调安全生产文明施工的管理工作。
不得要求施工单位在不具备安全生产条件下强行施工。
6)监理单位应审查施工组织设计中安全技术措施或专项施工方案;施工中,发现安全事故隐患,应要求施工单位及时整改,情况严重的,应要求施工单位暂时停止施工;施工单位拒不整改或不停止施工的,应及时向建设行政主管部门报告。
建筑工程施工作业指导书_8册

第四节、风管及部件保温工艺标准1适用范围本工艺标准适用于通风与空调系统风管及部件的保温工程。
2施工准备2.1材料要求:2.1.1所用保温材料应具有出厂合格证,并附有相关管理部门的认证及有关法定检测单位的证明。
2.1.2使用的保温材料应符合空调设计参数要求和消防防火规范要求。
2.1.3常用保温材料一般有两大类:1)纤维状:岩棉板、铝箔岩棉板、超细玻璃棉毡、铝箔玻璃棉板等。
2)多孔状:自熄性聚苯乙烯泡沫塑料、聚氨酯泡沫塑料、矿物棉泡沫保温材料。
2.1.4保温附属材料:玻璃丝布、防火涂料,粘结胶、铁皮、保温钉,应符合设计要求及有关规定。
2.2主要机具:圆盘锯或平板锯、手锯、保温刀、钢板尺、圈尺、毛刷子、打包钳等。
2.3作业条件:2.3.1现埸土建结构已完工,无大量施工用水情况发生。
2.3.2风管、部件安装质量符合质量标准,需防腐部位已作好刷漆工作。
2.3.3保温工程冬季或户外施工应有防冻及防雨措施。
2.3.4风管、部件及空调设备绝热工程施工应在风管系统严密性检验合格后进行。
3操作工艺3.1工艺流程:隐检→领料→粘保温钉,保温材下料→铺覆保温材→内保温和检验,聚苯板类或岩棉类外保温→缠玻璃丝布→刷防火涂料→室外保温层外加铁皮壳→检验。
3.2保温材料下料要准确,切割面要平齐,在裁料时要使水平、垂直面搭接处以短面两头顶在大面上。
3.3粘接保温钉前要将风管壁上的尘土、油污擦拭净,将粘接剂分别涂抹在管壁和保温钉的粘接面上,稍后再将其粘上。
3.4矩形同风管及设备保温钉密度应均布,底面不少于每平方米16个,侧面不少于10个,顶面不少于6个。
首行保温钉距风管或保温材料边沿的距离应小于120mm。
3.5保温材料铺覆应使纵、横缝错开。
小块保温材料应尽量铺在水平面上。
3.6各类保温材料做法:3.6.1内保温。
保温材如采用岩棉类,铺覆后应在法兰处保温材断面上涂抹固定胶,防止纤维被吹起。
岩棉内表面应涂有固化涂层。
3.6.2聚苯板类外保温。
300MW项目工程200kV升压站土建工程施工作业指导书

中广核宏基风电场300MW项目工程200kV升压站土建工程施工作业指导书XXX送变电第一分公司中广核宏基风电场土建项目部目的:使变电所土建架构、设备基础工程施工全过程在受控状态下进行。
使施工人员明确施工程序、操作方法、质量要求,确保工程质量、环境、安全符合有关规程、规范和用户的要求。
2 适用范围:本作业指导书适用于变电所土建工程及一般工业建筑工程的基础工程施工过程控制。
3 编制依据:3.1施工图纸3.2施工设计说明书3.3施工图会审纪要3.4设计变更通知单3.5施工组织设计3.6《建筑安装工程施工及验收规范》3.7国家现行的《质量检验评定标准》4 职责项目经理职责:1.组织建立健全本工地的质量、安全管理组织机构网络,负责本工地的全面质量管理工作。
2.严格贯彻执行规程、规范及相关质量管理程序。
3.负责组织职工的技术培训和质量教育。
4.如有不符合标准和程序要求的施工有权下令停工。
5.对工程负主要领导责任,出现重大质量事故及时上报公司,参加并组织有关职能部门及人员做好事故分析和处理工作。
6.对本工程的不合格品的纠正和预防进行管理和控制。
7.参加质量回访及保修期内质量信息进行处理,并负责对施工过程中顾客要求的服务进行实施。
8.预防事故,确保安全施工。
9.保护环境,节约资源。
项目技术负责人职责:1.协助项目经理搞好本工地的全面质量管理工作。
2.负责本工程的技术管理与质量管理工作。
3.负责组织施工人员的现场技术培训和质量教育。
4.负责对新工艺、新技术的推广和应用,提高施工水平。
5.负责施工图纸、设计变更的审查、管理工作。
6.负责施工方案与作业指导书的编审工作,并组织技术交底工作。
7.参加工程质量验收评定工作,配合公司和甲方进行三、四级检查验收工作。
8.负责严格贯彻执行有关规程、规范及各项技术质量管理制度和技术工作标准。
9.参加质量事故的调查、分析和处理工作,对由于技术原因造成的质量事故负责。
10.主持不合格品的评审及验证工作,并及时制定纠正和预防措施。
土建部分作业指导书
目录第一章编制依据和说明第二章工程概况··························页第三章主要工序措施和管理措施···············页3、1 测量工程3、2 土方开挖3、3 土方回填3、4 现浇结构第四章工程质量目标和控制措施·················页第五章工期安排和劳动力计划···················页第六章生产安全、文明施工措施··················页附件·············································页第一章编制依据和说明1、1编制依据本作业指导书根据以下文件和标准进行编制:1、家现行的技术政策、技术标准、电力标准、施工及验收规范、工程质量检验评定标准及操作规程等;2、南通六建公司质量体系文件;3、南通六建公司拥有的机构设备状况及技术力量水平;4、业主提供的施工图纸等;5、施工现场及周边环境情况;6、表一所示现行的有关国家规范、标准、规程、图集等;7、施工图纸T0101-01~05等。
工程施工标准化作业指导书
工程施工标准化作业指导书一、前言为了规范工程施工过程,提高工程质量,保证工程安全,降低工程成本,提高施工效率,制定本作业指导书。
本作业指导书适用于我国各类建筑工程的施工过程,包括土建、安装、装饰等各个分部分项工程。
二、施工准备1. 技术准备:熟悉施工图纸、设计文件、相关规范和技术标准,制定施工方案和施工组织设计,对施工人员进行技术交底。
2. 现场准备:完成施工现场的平整、清理、围挡、临时设施搭建等工作,确保施工场地符合规定要求。
3. 材料准备:根据施工方案和工程量清单,提前组织原材料、构配件、设备等物资的采购和进场,并进行检验。
4. 设备准备:根据施工需要,提前准备各类施工机械、设备、工具等,并进行检查、维修和保养。
5. 人员准备:组织具备相应资质的施工队伍,对施工人员进行培训、考核,确保施工人员掌握相关技能。
三、施工过程控制1. 施工质量控制:按照设计文件和施工规范,严格把控施工过程中的各个环节,确保工程质量。
2. 施工安全控制:制定施工现场安全管理制度,落实安全防护措施,加强施工现场的安全巡查,预防安全事故的发生。
3. 施工进度控制:根据施工组织设计,合理安排施工计划,确保工程按时完成。
4. 施工成本控制:合理控制施工成本,降低浪费,提高经济效益。
四、施工验收与移交1. 施工过程中,应定期对工程质量、安全、进度、成本等方面进行自检、互检、他检,确保工程质量符合规定要求。
2. 工程竣工后,组织相关单位进行验收,办理验收手续,确保工程合格。
3. 工程移交时,应将所有施工资料、验收报告、使用说明书等文件齐全地移交给业主或使用单位。
五、施工环境保护1. 施工过程中,应采取有效措施,减少对周边环境的污染和破坏。
2. 妥善处理施工过程中的废弃物、废水、噪声等,符合国家相关环保规定。
六、施工安全管理1. 施工过程中,应严格遵守国家法律法规、施工现场安全管理制度。
2. 施工人员应具备相应的职业技能和安全意识,定期进行安全培训和教育。
建筑施工安全技术作业指导书
建筑施工安全技术作业指导书
1、进入现场必需遵守平安生产六大纪律。
2、挖土中发觉管道、电缆及其它埋设物应准时报告,不得擅自处理。
3、挖土时要留意土壁的稳定性,发觉有裂缝及倾坍可能时,人员要马上离开并准时处理。
4、人工挖土,前后操作人员间距离不应小于2-3M,堆土要在1M以外,并且高度不得超过1.5M。
5、每日或雨后必需检查土壁及支撑稳定状况,在确保平安的状况下连续工作,并且不得将土和其它物件堆在支撑上,不得在支撑下行走或站立。
混凝土支撑梁底板上沾粘物必需准时清除。
6、机械挖土,启动前应检查离合器、钢丝绳等,经空车试运转正常后开头作业。
7、机械操作中进铲不应过深,提升不应过猛。
- 1 -。
南方电网公司基建工程土建作业指导书
南方电网公司基建工程土建作业指导书土方开挖作业指导书编码BDTJ-ZW-01目次1 适用范围................................................................................................3 2 编写依据................................................................................................3 3 作业流程 (3)4 工作前安全风险辨析及控制措施..................................................................4 5 作业准备.................................................................................................4 6 作业方法.................................................................................................5 7 质量控制措施及检验标准.. (6)1 适用范围本作业指导书适用于110~500KV电网工程的建筑物、构筑物的大型基坑(槽)、管沟、大面积平整场地以及开山取土等机械挖土和人工挖土。
2. 编写依据表2-1 编写依据序号引用资料名称1 GB 50202-2002《建筑地基基础工程施工质量验收规范》2 GB 50300-2001 《建筑工程施工质量验收统一标准》3 DL/T52101.1-2005《电力建设施工质量验收及评定规程第一部分:土建工程》4 Q/CSG10017,.3-2007《110KV~500KV送变电工程质量检验及评定标准第三部分:变电土建工程》5 Q/CSG11105-2008《南方电网工程施工工艺控制规范》6 工程设计图纸、施工组织设计(方案)等技术文件3 作业流程作业(工序)流程图见图3-1.开始确定坡度确定开挖的顺序测量放线土方开挖修边清底完成图3-1 作业(工序)流程图 4 工程前安全风险辨析及控制措施表4-1工程前安全风险辨析及控制措施表序号安全风险预控措施检查结果1 机械伤害 1. 建立现场车辆运输、设备管理的有关制度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
精品word文档值得下载值得拥有本页为作品封面,下载后可以自由编辑删除,欢迎下载!品文档1【精品word文档、可以自由编辑!】施工作业指导书(土建部分)目录一、基础分部二、主体分部三、装饰分部(一)防水施工(二)室内找平层(地砖)施工(三)墙面抹灰饰面与瓷砖粘贴(四)铝合金施工(五)内墙腻子涂料施工(六)成品木门、防火、防盗门安装(七)铝合金栏杆、铁花栏杆安装四、重要提示所有工序必须进行100%的检查,关键部位及关键工序必须进行旁站监理。
施工单位必须有监理工程师对上一道工序质量的认可签字,方可进入下道工序施工。
监理对施工的全过程负责!一、基础分部从土方开挖到基础施工、地下室的防水、回填土作业都必须有针对性的施工方案,经监理、甲方审核通过后,方能满足进度和质量要求。
(一)土方开挖基础土方采用机械开挖,地下室、筏板及独立柱均采用大开挖方式,土方外运,基坑周边采用喷锚护壁,基坑周边设置降水井进行降水作业。
(二)基础、地下室、半地下室施工1、降水及排水:本项目所处位置为城南新会展侧,土质以连砂石为主,透水性好,地下水位较浅,基坑周边设置降水井。
2、护壁:地下室周边采用护壁桩进行支护。
3、基坑验槽:基坑开挖到设计基底标高以上300mm后,施工单位、监理及地勘单位现场作钎探试验,钎探合格后进行地基捡底。
施工单位捡底至设计标高后,施工单位必须请质监站、设计、地勘、监理、建设单位共同参加验槽,验槽合格后应立即用砼封闭基坑。
4、基础部分的钢筋、砼施工,应参照大体积砼施工要求进行;应强调的是钢筋的保护层必须满足设计要求。
5、防水工程:严格按照设计施工图纸进行施工。
地下室底板:混凝土垫层表面压光,直接施工4mm厚SBS改性沥青卷材防水(不作找平层),防水层上做40mm厚C20细石混凝土保护层。
地下室侧壁:20mml厚1:3水泥砂浆找平,4mm厚SBS改性沥青卷材防水,20mml厚1:3水泥砂浆外抹于卷材外面,120mm厚M5水泥砂浆砖砌保护墙。
(三)回填土的选择与夯填要求基坑回填土选用不得含有腐质物、淤泥等,对颗粒的限制执行不大于300*300*300。
回填夯实按照每300mm高分层夯实,采用压路机、蛙式打夯机、立夯机结合夯填,每回填一层必须报请监理验收后方可进行上层回填施工,密实度要求达到90%以上。
此项工作为关键工序,监理必须实行旁站监理。
(四)防潮措施1、墙体按设计要求设置防潮层。
若设计未明确,按照西南J102第8页注a施工,即:1:2.5水泥砂浆抹灰(三层)防潮层,厚度30mm2、结构地面做法时,按设计要求施工。
二、主体分部主体梁、板、柱、剪力墙砼施工及养护必须严格按照《砼施工及验收规范》执行。
出现质量缺陷时,严禁自行处理,必须立即上报监理和建设单位现场工程师;若发生严重质量缺陷时,必须请设计人员到场确立相关处理方案,在完善相关手续后方能进行处理。
(一)KZ、KL、XB等的模板支撑与起拱1、KZ、KL、XB的支撑体系必须有足够的刚度、强度和稳定性。
模板工程有经审查批准的专项施工方案且模板支撑系统有设计计算书,在浇注砼前必须有监理工程师对支撑体系的检查认可记录,否则不能进行下道工序的施工。
2、对KL、XB必须按施工规范要求和设计进行起拱,原则上大于4m的KL及XB至少按1〜3%。
起拱,若有特殊要求时,须经监理认可。
3、KL、XB混凝土浇注后,在拆除底模支撑前,施工单位必须提交同条件养护混凝土试块试压报告,试块试压达到底模拆模要求强度后,施工单位必须向监理部提出书面申请,由监理工程师签字审核,监理审核通过后才能进行底模拆除。
否则将对施工单位处以每次1000.00元的罚款。
(二)模板封闭前必须完成接头处理并打扫干净,报监理检查验收。
(三)钢筋保护层措施1、KZ钢筋保护层可用高标号砂浆垫块或成品塑料卡,在钢筋绑扎时一并施工,必须提前制作砂浆垫块,待强度合格后方可使用。
2、KL钢筋、XB钢筋保护层,建议下部均采用花岗石碎块做保护层垫块,强度及工期均能满足施工要求,易于施工、保证功能;KL侧面同KZ保护层一样处理。
3、现浇板负筋的准确定位,必须采用①10以上钢筋制作板凳铁(500〜1000mm长),梅花型布置支撑,杜绝采用①10以下的“ Z”型支凳。
(四)凸窗施工的质量控制为避免凸窗周边渗水,防止结构开裂。
要求在凸窗施工时必须采用与主体同步浇注的方法,不得留设施工缝;凸窗周边外墙抹灰增设一道防水砂浆,并添加杜拉纤维防开裂。
窗的上、下部均统一作50mn宽滴水线内嵌10mm塑料成品滴水凹线,外窗台按高差10mm向外放坡,内外窗台的高差必须达到10mml以上。
(五)入户门洞口的质量控制入户门洞的高度控制,一直是施工的一个难点。
究其原因主要是高度标准和模板的支撑牢固与否。
因此根据设计门洞高度再加30mm作为结构施工门洞高度是多次经验的总结结果,同时门上过梁底模的支撑系统,应作为重要的质量控制点,监理应当100 %的检查。
(六)砌体施工1、材料:根据设计要求采用壁厚为30mm的KF或KP砖,门窗洞周边墙体应使用实心砖。
砌体的洞口宽度按照建筑尺寸施工。
洞口在窗台处的按设计高度,门洞高度(铝合金、木门、防盗门、防火门)为建筑尺寸加30mm宽度按图施工。
2、墙体拉结筋要求在主体施工时一并考虑,可以为预埋铁@50叶KZ中,亦可以留设2①6@500埋筋,杜绝后期用铁膨胀点焊处理,若有其他处理意见,必须有设计认可、签字,方可执行。
拉结筋作为一项隐蔽验收。
3、砌体施工时,设计有明确要求增设砼腰带的如商业,按照设计文件及施工规范要求进行施工。
对住宅部分,在1.2m高处设置60厚,2①6.5通常、①6.5@250分部筋,C15细石砼腰带。
当遇到窗洞口,腰带高度调整为窗台上口。
作为一项隐蔽验收。
4、斜砖顶砌部分,必须是在下部砌体完成不少于7天后进行,要求斜砖座浆及塞缝必须饱满,斜砖中部采用及端头采用预制等腰三角形直角混凝土块(混凝土强度等级不低于C20)。
斜砖顶砌作为一项隐蔽验收。
5、砌体与主体结构砼交接处,在立面在砌体顶部(底部除外)设置钢丝网片,该钢丝网片要求宽度为300mm采用射钉枪固定、马口铁片钉配合专用粘贴胶或采用电钻加木楔结合20x20x0.3厚铁皮固定;在管线槽采用砼补偿时,也必须设置钢丝网片,与两边搭接宽度均不小于100mm钢丝网片作为一项隐蔽工程验收。
6、构造柱按规范或设计文件留设,上部与KL连接处,采用预埋件或相同规格的预埋筋处理。
7、砌体采用M5混合砂浆砌筑(设计有要求除外),凡有预留管线集中处,禁止对空心砖打凿,(后期开槽必须采用手提切割机切槽),必须预留管线槽及拉结筋,采用C10细石砼浇注补赏;水平留设电线、水管槽时,采用C10砼补偿浇注。
补偿砼的浇注与数量作为一项隐蔽工程验收。
8、出屋面的女儿墙及阳台墙体均采用页岩实心砖砌筑。
(七)底层砌体及特殊部位控制要点:1、在厨房、卫生间等有防水要求的房间,墙体下部要求作250mm高C10素砼(主体施工时预留钢筋),宽度同墙厚。
2、窗台上口必须设置60mm厚C15细石砼(结合砌体腰带施工),向外坡斜15%,以防止雨水倒灌及渗漏到室内。
三、装饰分部:重点在必要的工序间隔时间及三检工作的落实(一)防水施工:防水施工必须严格按照设计,必须使用专业的施工队伍。
A. 屋面防水:a)在结构施工中,屋面女儿墙的底部作300mm高(宽度同墙厚)砼反坎,同屋面砼一起浇注。
b)平屋面、露台等均需作闭水实验(闭水试验分四次进行,分别为吊洞浇注后、防水施工后、地砖施工后、交物业前)。
C)露台及平屋面防水基层为结构层,防水选用聚酯胎SBS改性沥青防水卷材(设计明确的除外),厚度为4.0mm,在所有阴阳角及有凸出部分,必须增设一道加强层。
此分部需作四次闭水实验(吊洞浇注后、防水施工后、地砖施工后、交物业前),由施工单位报验,监理及现场代表共同验收认可。
保温层必须按照规范设置透气孔(槽)。
设计有明确要求除外。
B. 厨卫间、阳台防水要求:设计要求选用防水材料),标准层未封闭阳台采用防水砂浆粘贴地砖、不作全范围防水,仅在管道周边作R= 350mm 1.5mm厚防水层;楼、地板与墙体交界处基层作R=30mm小圆角,防水上翻墙面------------------ 精品word 文档值得下载值得拥有----------------------------------300mm (建筑完成地砖面)高。
所有有防水要求的屋面及楼、地面需作四次闭水实验厨卫间需作四次闭水实验(吊洞浇注后、防水施工后、地砖施工后、竣工验收后),由施工单位报验,监理及现场代表共同验收认可。
2、厨卫清水房:除按照精装房作防水要求外,施工厨、卫间保护层后,墙地面还需作一道8厚1 : 3 水泥砂浆面层(搓毛),要求墙面洁净、接槎平整、颜色均匀。
3、阳台:除洞口需作JS防水涂膜,(按设计要求选用防水材料),粘贴面砖必须采用防水砂浆。
(二)室内找平层(地砖)施工:1、地面找平层基层厚度为20mm 1 : 2水泥砂浆,施工前必须将原结构面上的建筑垃圾及主体、装饰施工的浮浆清理干净,充分润湿基层,刷水泥浆结合层一道;面层施工在室内门边、客厅的适当地方设置3mm厚玻璃条分仓以防开裂。
表面采用拉毛或压光后定。
2、地砖(厨卫间、阳台、露台)粘贴的坡度为1.5 %,在地漏周边设置汇水面,地漏与地砖高差控制为5mm设计未明确的楼梯间地砖粘贴时,标准层不予放坡,底层在单元门内,按1%向单元门放坡且在单元门处、平齐外墙的地方设置高差,高度为50mm施工完毕后要求做淋水试验。
(三)墙面抹灰与瓷砖粘贴♦内墙面抹灰A.厅、房抹灰:1、墙面抹灰必须在砌体完成至少7天后,才可插入,抹灰前一天必须充分润湿基层,且作为一项隐蔽验收。
抹灰采用水泥混合砂浆,具体作法为:基层处理,12厚水泥混合砂浆打底扫毛(混凝土墙面增设素水泥浆一道),8厚水泥混合砂浆罩面压光,满刮腻子两遍,分层抹灰作为隐蔽验收。
2、墙面抹灰按照设计要求施工,底层糙灰与面层施工间歇至少24h,插座与预留空调导管等地坪控制线上墙后进行准确定位,一次成活,为了防止抹灰开裂,在暗盒周边作C10细石砼补偿灌缝。
墙面平整度、垂直度、阴阳角等按规范约定。
3、天棚采用不抹灰工艺,直接施工内墙腻子,要求平顺,不现阴包。
B.卫生间、厨房抹灰:1、墙面施工做法为:基层处理,12厚水泥砂浆打底扫毛(混凝土墙面增设素水泥浆一道),8厚水泥砂浆面层(搓毛)2、面层要求为:要求墙体抹必须在防水施工完成,一次性到位,不留接槎。
按照外墙搓砂灰要求或专用工具划槽拉痕,颜色一致,不现疤痕、包块;所有预埋、预留暗盒、水头出墙距离一致,暗盒出墙15mm水头出墙10mm 3、天棚及天棚下50mm采用内墙腻子饰面,门框边按照室内腻子施工,且向内翻边50mm内墙腻子。
