灌注桩后压浆施工质量控制QC成果
提高钻孔灌注桩成孔施工质量合格率(优秀QC成果)

提高钻孔灌注桩成孔施工质量合格率QC小组名称:单位名称:时间:年月目录一、工程概况............................................... - 3 -二、小组简介............................................... - 3 -三、选题理由............................................... - 4 -四、现状调查............................................... - 4 -五、设定目标............................................. - 5 -六、分析原因:............................................. - 6 -七、确定主要原因........................................... - 6 -八、制定对策.............................................. - 8 -九、按对策实施............................................. - 9 -十、检查效果.............................................. - 11 - 十一、制定巩固措施........................................ - 11 - 十二、总结和下一步打算.................................... - 11 -一、工程概况工程地处合肥市包河区,站址位于包河大道以西,宿松路以东,站房位于徽州大道与机场专用线之间,地势西高东低,南广场位于高速路以南繁华大道以北,是集铁路,城市轨道,城市道路交通功能换乘于一体的现代化大型交通枢纽。
2、长螺旋压灌混凝土桩后注浆施工工法【QC成果范本】

长螺旋压灌混凝土桩后注浆施工工法1 前言长螺旋钻孔压灌桩是使用长螺旋钻机成孔,成孔后自空心钻杆向孔内泵压桩料,边压入桩料边提钻直至成桩的一种施工工艺。
长螺旋钻机压灌成桩工艺由于施工噪声低、设备行走灵活、成桩速度快,解决了泥浆污染问题,降低了造价,并可成功用于地下水位以下地层的成桩。
长螺旋钻孔压灌桩后压浆技术是在长螺旋压灌桩施工完毕后采用高压注浆设备,通过预先在桩体内预埋的注浆管路向桩底注入一定量的水泥浆液,通过浆液的压力劈裂管路的包裹层,水泥浆液对桩底松软部分有填充、压密、固结等作用,能大大提高桩基承载力。
2 工法特点2.0.1 不受地下水位的限制, 可用于地下水位较高、易塌孔的粘性土、粉土、砂土、淤泥质土、素填土,非密实的碎石类土、强风化岩等地层。
2.0.2 施工无噪声、无振动、无排污,没有大量泥浆制配和处理带来的环境污染。
2.0.3 由于长螺旋钻孔压灌混凝土是在连续压力泵送下,桩身完整性好,桩身混凝土与嵌固土层结合紧密,没有断桩、缩颈和孔底沉渣等普通泥浆护壁钻孔桩的质量通病。
2.0.4 长螺旋钻孔压灌桩采用高压向孔内压入高流量混凝土桩料,通过预先在桩体内预埋的注浆管路向桩底注入一定量的水泥浆液,对桩周和桩底的土有渗透、挤密作用,提高了桩周和桩端阻力,使桩基具有较强的承载力、抗拔力、抗水平力。
2.0.5 由于桩径相对较小,且桩基承载力较高,材料用量少,造价较低。
3 适用范围本工法不受地下水位的限制, 可用于地下水位较高、易塌孔的粘性土、粉土、砂土、淤泥质土、素填土,非密实的碎石类土、强风化岩等地层的桩基。
可用于建(构)筑物基础桩、基坑的支护桩等。
桩的长度一般不超过30m。
4 工艺原理本工法是采用长螺旋钻机钻孔至设计标高,利用混凝土泵将混凝土从钻头底压出,边压灌混凝土边提升钻头直至成桩,然后利用专门振动装置将带有注浆管的钢筋笼一次插入混凝土桩体,形成钢筋混凝土灌注桩,经过一定时间后再通过预埋的注浆管向桩底注入一定量的水泥浆液, 水泥浆液对桩底松软部分有填充、压密、固结等作用,能大大提高桩基承载力。
提高灌注桩质量QC成果

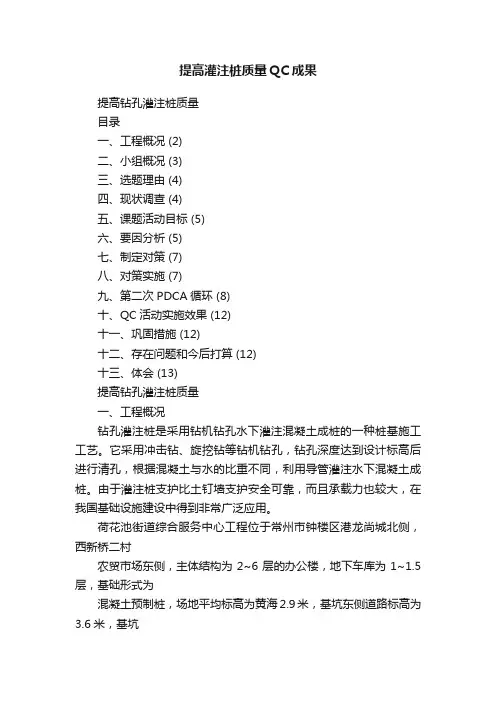

提高钻孔灌注桩质量目录一、工程概况 (2)二、小组概况 (3)三、选题理由 (4)四、现状调查 (4)五、课题活动目标 (5)六、要因分析 (5)七、制定对策 (7)八、对策实施 (7)九、第二次PDCA循环 (8)十、QC活动实施效果 (12)十一、巩固措施 (12)十二、存在问题和今后打算 (12)十三、体会 (13)提高钻孔灌注桩质量一、工程概况钻孔灌注桩是采用钻机钻孔水下灌注混凝土成桩的一种桩基施工工艺。
它采用冲击钻、旋挖钻等钻机钻孔,钻孔深度达到设计标高后进行清孔,根据混凝土与水的比重不同,利用导管灌注水下混凝土成桩。
由于灌注桩支护比土钉墙支护安全可靠,而且承载力也较大,在我国基础设施建设中得到非常广泛应用。
荷花池街道综合服务中心工程位于常州市钟楼区港龙尚城北侧,西新桥二村农贸市场东侧,主体结构为2~6层的办公楼,地下车库为1~1.5层,基础形式为混凝土预制桩,场地平均标高为黄海2.9米,基坑东侧道路标高为3.6米,基坑开挖深度为4.45~6.50米。
支护桩桩径为φ800,有效桩长在7.45-15.5米之间;为确保工程质量和工期要求,结合我公司的装备及施工经验,本工程施工拟采用GPS-10(俗称300型)型钻机正循环钻进成孔、清孔、水下砼灌注成桩工艺本基坑±0.00为黄海高程 4.20m,场地地坪平均标高 2.90m,东侧道路标高3.60m,基底标高-1.55m~-3.60m,则挖深4.45-6.50m。
本基坑支护深度影响范围内土层为:①杂填土;②1粉质粘土;②2粉土;②3淤泥质粉质粘土;②4粉质粘土;⑤1粉土夹粉砂等。
本基坑的特点:(1) 本基坑开挖深度范围内土层分布不均匀,东侧、北侧分布有较厚的②2粉土。
(2) 本工程周边临近道路,各市政管线较多:雨污水管分布四周道路中间,管径约1m,埋深约2m;东南侧煤气管沿围墙布设,埋深约2m。
(3)基底标高为黄海-1.55m~-3.60m,揭露的土体为②2粉土。
(QC成果)提高桥梁钻孔灌注桩施工质量

参建队伍技术力量不强 工序质量控制难度大
四.现状调查
序号 1 2 3 4 5 6 7 8
项目 孔径 孔深 孔位中心偏差 倾斜度 桩底沉渣 钢筋笼 砼浇筑 合计
不良点数 4 3 0 1 1 1 0 10
所占百分比 (%)
40
累计百分比 (%)
40
30
70
0
70
10
80
10
90
10
100
0
100
100
实施 效果
通过奖惩制度的制定实施 提高了施工人员的责任心 避免了因责任心差而导致质量事故的发生
九.实施对策
针对“钻机性能不满足施工要求”
进
钻机的出厂证明文件、使用检测报告
场
项目部
施工队
前
合格后方准许进场
自制 小钻机
进
验证钻机与报验资料
场
项目部
时
符合后允许使用 提高桥梁钻孔灌注桩施工质量
2021/4/7
导
操作人员全面掌握技术 要领
编制详细的技术交底 对操作工人进行详细交底 做好交底签字手续
操作人员责任心
2
不强
加强教育 提高责任心
责任心得到增加
制定责任制,认真落实 实施质量奖罚措施
钻机不满足施工 严禁使用自制的 使钻机的各项性能满足 进场前对钻机的各证明文件进行审查
3
要求
小型钻机
施工需要
九.实施对策
针对“技术交底不明确”
交底前
技术负责人
专项施工方案
钻孔灌注桩施工技术交底
交底时
技术负责人
施工现场
签字
详细交底
操作步骤:工艺流程、操作步骤、操作要点、质量标准、安全防护
提高灌注桩质量QC成果

提高灌注桩质量QC成果提高钻孔灌注桩质量目录一、工程概况 (2)二、小组概况 (3)三、选题理由 (4)四、现状调查 (4)五、课题活动目标 (5)六、要因分析 (5)七、制定对策 (7)八、对策实施 (7)九、第二次PDCA循环 (8)十、QC活动实施效果 (12)十一、巩固措施 (12)十二、存在问题和今后打算 (12)十三、体会 (13)提高钻孔灌注桩质量一、工程概况钻孔灌注桩是采用钻机钻孔水下灌注混凝土成桩的一种桩基施工工艺。
它采用冲击钻、旋挖钻等钻机钻孔,钻孔深度达到设计标高后进行清孔,根据混凝土与水的比重不同,利用导管灌注水下混凝土成桩。
由于灌注桩支护比土钉墙支护安全可靠,而且承载力也较大,在我国基础设施建设中得到非常广泛应用。
荷花池街道综合服务中心工程位于常州市钟楼区港龙尚城北侧,西新桥二村农贸市场东侧,主体结构为2~6层的办公楼,地下车库为1~1.5层,基础形式为混凝土预制桩,场地平均标高为黄海2.9米,基坑东侧道路标高为3.6米,基坑开挖深度为4.45~6.50米。
支护桩桩径为φ800,有效桩长在7.45-15.5米之间;为确保工程质量和工期要求,结合我公司的装备及施工经验,本工程施工拟采用GPS-10(俗称300型)型钻机正循环钻进成孔、清孔、水下砼灌注成桩工艺本基坑±0.00为黄海高程4.20m,场地地坪平均标高2.90m,东侧道路标高3.60m,基底标高-1.55m~-3.60m,则挖深4.45-6.50m。
本基坑支护深度影响范围内土层为:①杂填土;②1粉质粘土;②2粉土;②3淤泥质粉质粘土;②4粉质粘土;⑤1粉土夹粉砂等。
本基坑的特点:(1) 本基坑开挖深度范围内土层分布不均匀,东侧、北侧分布有较厚的②2粉土。
(2) 本工程周边临近道路,各市政管线较多:雨污水管分布四周道路中间,管径约1m,埋深约2m;东南侧煤气管沿围墙布设,埋深约2m。
(3)基底标高为黄海-1.55m~-3.60m,揭露的土体为②2粉土。
提高灌注桩质量QC成果

提高灌注桩质量QC成果引言灌注桩是一种常见的基础设施工程,质量的优劣直接决定了工程的安全性和可持续性。
因此,在灌注桩的施工过程中,必须加强质量控制(QC)工作,提高灌注桩的质量。
本文将从不同角度探讨如何提高灌注桩的质量QC成果。
施工前灌注桩的施工前,必须进行一系列的前期准备工作。
其中,最重要的就是勘测与设计。
然而,在实际工程中,由于时间紧张、预算有限等原因,勘测与设计工作往往没有得到充分的重视。
在这种情况下,我们可以采用以下几个方法来提高灌注桩质量QC成果:•加强勘测,尽可能地获得更多的地质、地貌等信息,从而制定更准确的设计方案;•利用现代化技术手段,如3D建模、数值模拟等,进行可视化设计,以提高设计的准确性;•结合实际施工情况,进行现场勘测,及时修正设计方案。
施工中灌注桩的施工过程中,质量的控制是至关重要的。
其中,最容易出现问题的是浆液的质量控制。
因此,我们需要采取以下措施来提高灌注桩质量QC成果:•严格控制浆液配比,确保水泥、水及其他材料的比例准确无误;•对浆液进行详细的化验,检查其是否符合要求,确保其强度、硬化和其它性能指标;•对现场施工进行监督,确保施工工艺与标准相符。
此外,在灌注桩施工中,还需要注意以下几点:•严格控制灌注桩垂直度,避免塌陷、偏离等问题;•保持施工现场清洁卫生,避免污染、浆液泄漏等;•严格按照施工程序操作,避免操作失误等。
施工后施工后,应进行严格的质量检查,以确保灌注桩的质量符合标准。
具体来说,需要采取以下措施:•对灌注桩外观进行检查,如是否有大洞、龟裂、结瘤等缺陷;•进行抽芯检查,检查内部是否存在空洞、裂缝等质量问题;•进行现场试验,检查灌注桩的承载力、水密性、渗透性等性能。
结论总之,在提高灌注桩质量QC成果方面,我们需要采取一系列的措施。
除了上述提到的方法外,还可以适时地采用专业的质量检测设备,并对灌注桩工程人员进行培训等。
只有这样,才能确保灌注桩工程的质量,保障人民群众的生命财产安全。
提高灌注桩后压浆施工质量控制QC成果

施工
注浆管连接安装到
6
注浆管安装方 法不当
现场检查
注浆管安装方法是否符合 管件安装要求
位,接头应牢固紧 密,外露丝应不多
钟宜周
8月21日
于2扣
7
对周边环境及 地下水影响了
解太少
检查记录
周边地下水情况掌握是否 明了
对地勘报告了解明 确,并对降雨量实
时监测记录
付广德
8月20日
8
注浆设备不能 满足施工要求
制表人:王龙
制图日期:2013年9月10日
依据不合格统计表绘制排列图:
桩
基
后
压
浆
质
量
缺
陷
排
列
图
制图人:王龙
制图日期:2013年9月10日
由排列图分析得出:“压浆量不足”、“注浆管安装不合格”及“浆液 配比达不到设计要求”,是影响灌注桩后压浆质量问题的主要症结所在。
五、设定目标
根据不合格统计表和排列图分析得出,只要将:“压浆量不足”、 “注浆管安装不合格”及“浆液配比达不到设计要求”三个质量问题 完全解决,灌注桩后压浆质量合格率能达到:(328-49+39) /328*100%=96.9%,所以小组以灌注桩后压浆质量合格率达96.9%为标 准,制定了活动目标。
六、原因分析
针对从排列图中得出的主要问题QC小组成员邀请业内部分有经验的工程 技术专家、设计单位主要负责人于2013年8月17日召开了专题会。从人、机、 料、法、环、测等六个方面进行了深入的分析、细致的讨论,对该课题的难 点、原因、施工控制进行了 粗步策划。且小组成员广泛 收集现场工人,班组长、质 量检查员的意见,集思广益 ,相互启发,相互补充,画 出灌注桩后压浆施工质量控 制的关联图,分析产生质量 问题的原因。
QC成果省体训中心桩底压浆

浙江国泰建设集团有限公司QC成果报告加强桩底压浆施工控制提高桩的抗压承载力编制人:沈国建周银编制部门:浙江省体育训练中心教学行政大楼工程项目部编制日期:二〇〇五年五月加强桩底压浆施工控制,提高桩的抗压承载力省体训中心教学行政大楼工程项目部桩底压浆质量控制QC小组一、工程概况浙江省体育训练中心教学行政大楼(A楼)工程位于钱塘江南面,萧山区体育训练基地内,地下一层,地上12层,现浇钢筋混凝土框架结构。
工程由杭州江南建筑设计院有限公司设计,桩基采用钻孔灌注桩,桩直径为600、1000两种,以⑦层砂砾夹卵石为持力层,桩长约38m,桩身混凝土强度等级C30,φ600桩59根,φ1000桩114根,其中φ1000桩底压浆桩共39根,设计取单桩竖向承载力特征值φ1000(桩底压浆)4300KN,φ1000(桩底未压浆)3520KN。
二、小组概况QC小组概况QC小组活动统计表三、选题理由①.钻孔灌注桩桩底后压浆施工技术在国内尚属于新工艺,杭州地区运用较少,施工经验不丰富,对于我项目部来说,更是首次接触。
②.本工程要求确保创“钱江杯”,桩基工程的施工质量目标是:“承载力合格率达100%,桩完整性Ⅰ类桩达85%”,而本工程钻孔灌注桩桩底压浆施工质量的好坏,将直接影响到桩基的抗压承载力,开展QC小组活动有助于确保此质量目标。
四、现状调查杭州地区对钻孔灌注桩进行后压浆技术的施工工程主要有杭州第二长途电信枢纽楼工程、萧山开元名都工程等,根据我们的调查显示,采用钻孔灌注桩桩底后压浆施工技术对桩基承载力的提高效果如下:制表:周 银 日期:2005.1.15从统计结果可知:采用钻孔灌注桩桩底压浆技术的桩基承载力提升值主要集中在15%~25%之间,且提升值的离散性也较大,说明桩底压浆的施工技术并不稳定。
五、活动目标为了确保本工程创优夺杯,桩基工程必须100%合格,进行钻孔灌注桩桩底压浆施工质量的控制,是确保单桩竖向承载力特征值由3520KN (桩底未压浆)提升到4300KN (桩底压浆)的关键,我们对本次QC 小组的活动提出如下目标:加强桩底压浆施工控制,在确保桩基工程合格率达100%,桩完整性Ⅰ类桩达85%的基础上,使桩底压浆后桩身竖向抗压承载力提高20%以上。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
压浆管安装
压浆量不足
不合格
浆液配比不 符合设计要
求
影响后压浆质量关联图
制图人:王龙
制图日期:2013年8月23日
七、要因确认
由关联图我们共找到9个末端因素,并制定了要因确认计划表,对
其进行了逐项调查及论证分析。
要因确认计划表
序号 末端因素 确认方法
确认内容
确认标准
1
注浆所用水泥 不合格
检查记录
所用材料是否符合标准要 求进场物资是否检验
六、原因分析
针对从排列图中得出的主要问题QC小组成员邀请业内部分有经验的工程 技术专家、设计单位主要负责人于2013年8月17日召开了专题会。从人、机、 料、法、环、测等六个方面进行了深入的分析、细致的讨论,对该课题的难 点、原因、施工控制进行了 粗步策划。且小组成员广泛 收集现场工人,班组长、质 量检查员的意见,集思广益 ,相互启发,相互补充,画 出灌注桩后压浆施工质量控 制的关联图,分析产生质量 问题的原因。
施工
注浆管连接安装到
6
注浆管安装方 法不当
现场检查
注浆管安装方法是否符合 管件安装要求
位,接头应牢固紧 密,外露丝应不多
钟宜周
8月21日
于2扣
7
对周边环境及 地下水影响了
解太少
检查记录
周边地下水情况掌握是否 明了
对地勘报告了解明 确,并对降雨量实
制表人:王龙
制图日期:2013年9月10日
依据不合格统计表绘制排列图:
桩
基
后
压
浆
质
量
缺
陷
排
列
图
制图人:王龙
制图日期:2013年9月10日
由排列图分析得出:“压浆量不足”、“注浆管安装不合格”及“浆液 配比达不到设计要求”,是影响灌注桩后压浆质量问题的主要症结所在。
五、设定目标
根据不合格统计表和排列图分析得出,只要将:“压浆量不足”、 “注浆管安装不合格”及“浆液配比达不到设计要求”三个质量问题 完全解决,灌注桩后压浆质量合格率能达到:(328-49+39) /328*100%=96.9%,所以小组以灌注桩后压浆质量合格率达96.9%为标 准,制定了活动目标。
序号
存在问题
频数 频率(%) 累计频率(%)
1 压浆量不足
17
34.7
34.7
2 注浆管安装不合格
12
24.5
59.2
3 浆液配比达不到设计要求
10
20.4
79.6
4 注浆压力不符合设计要求
5
10.2
89.8
5 其他
5
10.2
100
合计
49
100
灌注桩后压浆质量合格率为:(328-49)/328=85.1%
善
底培训
负责人 付广德 崔剑宇 宋冠鹏 崔剑宇
时间 8月19日 8月19日 8月21日 8月21日
序号 末端因素 确认方法
确认内容
确认标准
负责人 时间
施工人员责任
是否存在因施工人员责 现场施工人员按照
5 心不强质量意 现场检查 任心不强影响工程质量的 质量标准要求进行 王龙 8月20日
识淡薄
问题。
二、小组简介
中建八局雅昌文化QC小组共10人,平均年龄29岁,每月活动2次,每 次不少于1.5小时,小组及成员简介见下表:
小组名称
中建八局雅昌文化QC小组
课题名称
提高灌注桩后压浆施工质量
小组类型
攻关型
组长
郭学伟
小组成立时 2013年8月5日 小组注册时间 2013年8月7日 间
活动日期
2013年8月-10 小组注册号 CSCEC-82-068 月
进场水泥符合标 准要求,且按要 求复试检测合格
2
管理制度不
完善验收检查 不到位
现场检查
管理制度检查考核是否齐 全
管理制度完善, 检查考核到位
3
钢筋笼吊运拖 拽吊放时损坏
注浆管
现场检查
搬运、吊放过程中是否损 坏注浆管
在钢筋笼搬运、 吊放过程中控制
严格
4
对施工人员及 管理人员技术 检查记录
培训不够
施工交底技术培训是否完 施工前做技术交
活动频次 小组成员
每周活动两次,出勤率92%
10人
QC教育时间 40学时
制表人:王龙
时间:2013年9月5日
序号
1 2 3 4 5 6 7 8 9 10
姓名
郭学伟 王东晓
徐超 王龙 崔剑宇 宋冠鹏 李凯凯 付广德 钟宜周 姜欣
小组成员及分工
职务
组长 副组长 副组长 组员 组员 组员 组员 组员 分包队长 分包组员
时间:2013年9月5日
三、选题理由
1、本桩基工程采 用后压浆工艺施工 且施工量大,后压 浆施工质量直接影 响到桩底及桩侧阻 力的发挥,造成桩 承载力的下降,影 响主体结构安全。
2、专业分包队伍 提供的以往后压浆 施工记录及施工经 验,后压浆工艺在 若干工地都有使用, 但是质量难以控制, 因此必须探索研究 出控制措施,保证 压浆质量。
本工程的旋挖灌注桩采用桩底后压浆施 工工艺,桩底和桩侧后压浆是近年来发展的 桩基改良技术,通过压浆,使桩周及桩底松 软土体得到固结,从而大幅度提高灌注桩的 桩侧阻力和桩端承载力,大幅度提高灌注桩 的承载能力,而后压浆施工质量控制是后压 浆工艺的重中之重,会直接影响到单桩承载 力能否达到设计要求,因此本项目成立QC小 组以攻克此难题。
提高灌注桩后压浆的施工质量
中建八局雅昌文化QC小组 发布人:王龙
发布日期:2013年4月11日
1 工程概况 2 QC小组简介 3 选题理由 4 现状调查 5 目标设定 6 原因分析
目录
7 要因确认 8 制定对策 9 对策实施 10 效果检查 11 巩固措施 12 总结
一、工程概况
本工程位于北京中心城区东北向的金马工业园区,京顺公路以西1500 米,顺于路南侧,总建筑面积61485m²。主体结构分为Ⅰ区和Ⅱ区,Ⅰ区 (生产区)地上为四层,地下为局部一层;Ⅱ区(生活区)地上为四层, 无地下室。本工程质量目标为结构及建 筑长城杯金杯。
文化程度
本科 大专 本科 大专 本科 本科 本科 专科 专科 专科
技术职称
高级工程师 高级工程师
工程师 助理工程师 助理工程师 助理工程师 助理工程师 助理工程师
/ /
ห้องสมุดไป่ตู้
制表人:王龙
职责
负责推进QC活动及活动指导 对策实施及活动部署 方案优化、设计及交底 现场实施及成果撰写 现场实施 现场实施 现场实施 现场实施 现场实施 现场实施
3、本工程质量要 求较高,目标为北 京结构及建筑长城 杯金杯,也是业主 关注的焦点,对灌 注桩后压浆的施工 质量提出了严格的 要求。
基于以上理由,我小组选择“提高灌注桩后 压浆施工质量”为本次活动的课题。
四、现状调查
小组成员通过对灌注桩后注浆施工相关规范和类似工程,共检查328点, 不合格频数、频率统计如下:
