煤矿基建期工程质量管理办法实施细则
煤矿工程质量管理办法(新版)

煤矿工程质量管理办法(新版)Safety management refers to ensuring the smooth and effective progress of social and economic activities and production on the premise of ensuring social and personal safety.( 安全管理)单位:_______________________部门:_______________________日期:_______________________本文档文字可以自由修改煤矿工程质量管理办法(新版)1总则1.1本制度规定了国电建投内蒙古能源有限公司(以下简称公司)对本煤矿工程项目的设计、设备制作、工程施工(包括矿建、土建、安装)、调试全过程质量管理工作。
1.2本制度适用于公司对察哈素煤矿工程项目的工程质量管理。
1.3工程建设必须坚决贯彻“百年大计,质量第一”的方针,当质量与工期、质量与成本发生矛盾时必须把质量放在首位。
1.4公司察哈素煤矿项目工程部全面负责本工程项目的质量管理,对本工程项目的质量负责。
工程参建各方均应按合同约定的质量标准和目标履行自己的义务,对其所承担的工程质量负责。
1.5公司和有关承包该工程的监理、设计、设备制造、施工、检测、调试、试生产单位必须按照中华人民共和国行业标准:MT5009-94《煤矿井巷工程质量检验评定标准》MT5010-95《煤矿安装工程质量检验评定标准》GBJ213-1990《矿山井巷工程施工及验收规范》建立质量管理体系,使工程建设质量管理工作制度化、规范化、标准化、程序化,并确保体系在本工程各项活动中有效运行,接受国家、地方管理部门和上级机关的指导、检查。
1.6工程监理、设计、设备制造、施工、检测、调试、承包商均必须依法通过招标择优确定。
2工程目标2.1工程施工质量目标井巷单项工程优良率100%,井巷分部工程优良率95%,井巷分项工程合格率100%,井巷分项工程优良率95%,矿建指定单位工程观感质量优良率100%,安装单位工程优良率100%,分部工程优良率100%,分项工程优良率>98%,其中主要分项工程优良率100%;土建单项、分部、分项工程合格率100%;主要井巷工程、主要设备安装全部达到验评标准优良级;实现主皮带、副井提升机、主要通风机、主排水泵、系统试运、联合试运转等项工作一次成功;2.2工程安全目标2.2.1杜绝发生安全事故;2.2.2杜绝发生重大质量事故;2.2.3一般质量事故3‰以下。
煤矿基建期工程煤管理制度

水磨湾煤业公司基建期工程煤管理制度第一章总那么第一条为加强水磨湾煤业公司建设期间工程煤销售管理,完善公司煤炭销售内部控制措施,防治煤炭流失,保障煤炭销售工作科学、合理、高效进行,特制定本方法。
第二条本方法适用于国电建投内蒙古能源水磨湾矿井建设期间工程煤的储存、运输和销售活动各环节。
第三条公司各部门及购煤单位按照各自的职责范围,负责本业务内煤炭销售过程中监督管理。
各部门应当严格执行相关制度,保障煤矿建设顺利进行,维护建设期间工程煤经营秩序,制止各类不良行为。
第二章工程煤销售管理体系第一节组织机构第四条成立公司煤矿建设期间工程煤销售管理领导小组组长:王奋文副组长:刘天明曹希恒刘金龙张杰孙存山杨优波孟润林成员:何明庆郑君李洋宋福栓刘峰孟寓刘晓华刘海波领导小组下设矿井建设期间工程煤销售管理办公室,办公室设在销售部,具体负责工程煤销售管理的日常工作。
主任:曹希恒副主任:郑君第二节职责第五条山西煤炭运销集团水磨湾煤业有限责任公司工程煤销售管理领导小组职责1、负责全公司建设期间煤炭销售管理工作,建立煤炭销售行政管理体系、工程煤煤质管理实施体系、煤场管理方法、销售期间车辆管理方法实施体系及销售管理制度,形成山西煤炭运销集团水磨湾煤业有限责任公司建设期间工程煤销售管理网络。
2、贯彻落实山西煤炭运销集团大同公司有关建设期间工程煤管理的规章制度,并组织实施。
3、领导各工程煤销售管理体系,部署、检查和指导煤炭销售管理工作。
4、协调解决生产、储装运各环节及客户反应的各类问题,对重大问题向大同公司销售部汇报。
5、根据矿井建设施工情况,结合销售期间储装运环节,组织审定保障矿井正常施工工程煤销售措施。
同时,保证工程煤销售管理工作在人力、财力、物力方面的需要。
6、对造成重大工程煤销售事故单位的负责人及相关责任人,给予处分;对矿井建设期间对工程煤销售有重大奉献的单位或个人给予奖励。
第六条矿井建设期间工程煤销售管理办公室职责一、销售管理人员1、跟踪、分析煤炭市场行情。
煤矿工程质量管理办法

煤矿工程质量管理办法1. 引言煤矿工程建设是煤炭行业发展的重要支撑。
为了保障工程建设的质量,有效预防和控制工程建设安全事故的发生,制定本管理办法。
2. 适用范围本管理办法适用于我单位煤矿工程建设全过程的质量管理。
3. 建设前期管理3.1 工程设计阶段1.制定详细的技术方案和设计方案,并严格执行设计文件审查和设计交底规定;2.由专业技术人员进行技术方案和设计方案的审核,并完整记录审核过程,确保设计方案合理、可行、符合标准规定;3.结合质量检验、安全评价等要求,对工程设计方案进行全面性评估和综合评价;4.推行工程设计质量打分制度和评审制度,对满分及以上的设计团队给予表扬,对低分团队进行回访和整改。
3.2 施工前期管理1.严格按照工程设计文件进行施工,特别是对于涉及安全、环保的部位,应按设计要求进行加固,确保施工强度,减少事故发生的可能性;2.建立施工质量控制制度,监督施工过程中的各项质量工作,对质量问题及时纠正并整改,做到事前防范和事中控制;3.实行保险制度,为施工等环节出现的操作失误或质量问题建立责任制度,提高管理的针对性和惩戒效果。
4. 工程施工中期管理4.1 施工过程中的质量管理1.强化工程现场的质量标准,建立质量档案,确保原始资料和施工记录的准确性;2.实行工序检验,对施工过程中的重要节点进行抽检,及时发现问题并处理;3.加强现场管理,实行责任制,确保工程施工的有序进行;4.推行现场质量管理“三双一”规定,即施工现场每个岗位均需有专业工种双证实行、施工人员持证上岗实行、验收“三同时”实行、技术管理、技术监督等全程“一人跟随”,以确保施工质量的稳定和持续提高。
4.2 工程安全管理1.在施工现场进行雅阁的规划、标准化建设和管理员的管理;2.对施工生产中存在的安全隐患进行严格规范和作业安全教育培训;3.建立动态监控机制,实施安全行为监察,对不符合安全管理要求的行为进行纠正和处理;4.定期开展安全检查、安全演习,完善安全管理制度,提高安全管理的水平和效果。
煤矿工程基建期质量监督实施办法

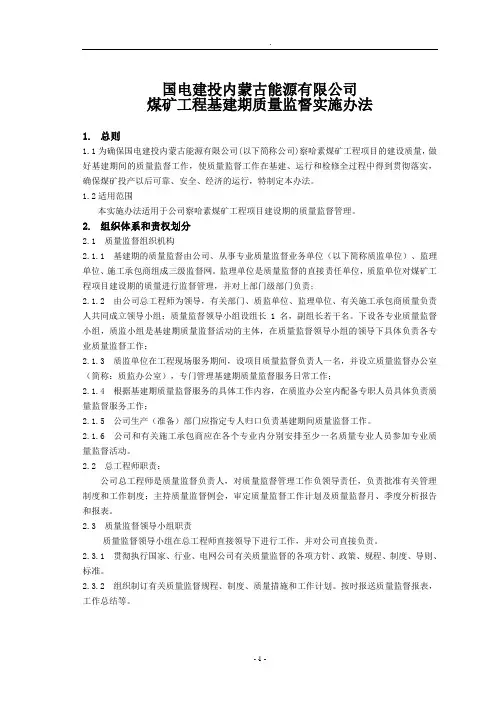

国电建投内蒙古能源有限公司煤矿工程基建期质量监督实施办法1.总则1.1为确保国电建投内蒙古能源有限公司(以下简称公司)察哈素煤矿工程项目的建设质量,做好基建期间的质量监督工作,使质量监督工作在基建、运行和检修全过程中得到贯彻落实,确保煤矿投产以后可靠、安全、经济的运行,特制定本办法。
1.2适用范围本实施办法适用于公司察哈素煤矿工程项目建设期的质量监督管理。
2.组织体系和责权划分2.1 质量监督组织机构2.1.1 基建期的质量监督由公司、从事专业质量监督业务单位(以下简称质监单位)、监理单位、施工承包商组成三级监督网。
监理单位是质量监督的直接责任单位,质监单位对煤矿工程项目建设期的质量进行监督管理,并对上部门级部门负责;2.1.2 由公司总工程师为领导,有关部门、质监单位、监理单位、有关施工承包商质量负责人共同成立领导小组;质量监督领导小组设组长1名,副组长若干名。
下设各专业质量监督小组,质监小组是基建期质量监督活动的主体,在质量监督领导小组的领导下具体负责各专业质量监督工作;2.1.3 质监单位在工程现场服务期间,设项目质量监督负责人一名,并设立质量监督办公室(简称:质监办公室),专门管理基建期质量监督服务日常工作;2.1.4 根据基建期质量监督服务的具体工作内容,在质监办公室内配备专职人员具体负责质量监督服务工作;2.1.5 公司生产(准备)部门应指定专人归口负责基建期间质量监督工作。
2.1.6 公司和有关施工承包商应在各个专业内分别安排至少一名质量专业人员参加专业质量监督活动。
2.2 总工程师职责:公司总工程师是质量监督负责人,对质量监督管理工作负领导责任,负责批准有关管理制度和工作制度;主持质量监督例会,审定质量监督工作计划及质量监督月、季度分析报告和报表。
2.3 质量监督领导小组职责质量监督领导小组在总工程师直接领导下进行工作,并对公司直接负责。
2.3.1 贯彻执行国家、行业、电网公司有关质量监督的各项方针、政策、规程、制度、导则、标准。
《煤矿建设工程管理规定》

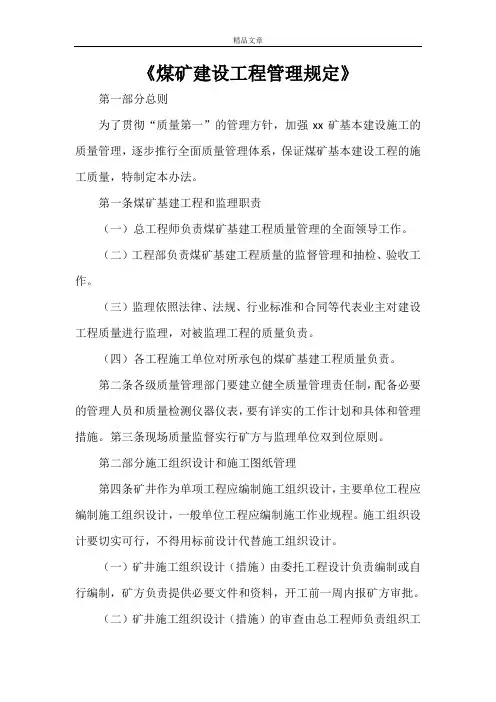

《煤矿建设工程管理规定》第一部分总则为了贯彻“质量第一”的管理方针,加强xx矿基本建设施工的质量管理,逐步推行全面质量管理体系,保证煤矿基本建设工程的施工质量,特制定本办法。
第一条煤矿基建工程和监理职责(一)总工程师负责煤矿基建工程质量管理的全面领导工作。
(二)工程部负责煤矿基建工程质量的监督管理和抽检、验收工作。
(三)监理依照法律、法规、行业标准和合同等代表业主对建设工程质量进行监理,对被监理工程的质量负责。
(四)各工程施工单位对所承包的煤矿基建工程质量负责。
第二条各级质量管理部门要建立健全质量管理责任制,配备必要的管理人员和质量检测仪器仪表,要有详实的工作计划和具体和管理措施。
第三条现场质量监督实行矿方与监理单位双到位原则。
第二部分施工组织设计和施工图纸管理第四条矿井作为单项工程应编制施工组织设计,主要单位工程应编制施工组织设计,一般单位工程应编制施工作业规程。
施工组织设计要切实可行,不得用标前设计代替施工组织设计。
(一)矿井施工组织设计(措施)由委托工程设计负责编制或自行编制,矿方负责提供必要文件和资料,开工前一周内报矿方审批。
(二)矿井施工组织设计(措施)的审查由总工程师负责组织工程部、安检部、机电部、监理等部门进行;其他单位工程的施工组织设计、作业规程由工程部专业人员审查、总工师审批后方可施行。
(三)审查期限。
矿井(或项目)总体施工组织设计必须在开工前3个月审查完毕;重要单位工程施工组织设计(措施)必须在开工前7天审查完毕;一般单位工程施工组织设计或作业规程必须在开工前3天审查结束。
第五条主要单位工程施工组织设计的编制内容应包括以下几项:工程概况、施工准备工作、施工方案及施工方法和工艺、施工辅助系统、施工组织与管理、施工进度计划与进度控制、施工技术安全措施、施工现场平面布置图、施工进度计划、施工机械需用量计划、劳动力需用量计划、工程质量检测管理与质量保证体系和文明施工与环境保证措施。
第六条在施工过程中遇到需要对原设计进行变更时,施工单位必须以书面形式通知工程部和监理,按程序经过设计单位认定后方可施工,不按程序擅自变更,涉及到费用增加的,不予认可,并按有关规定追究当事人责任。
2023年煤矿基建期工程煤管理制度范文

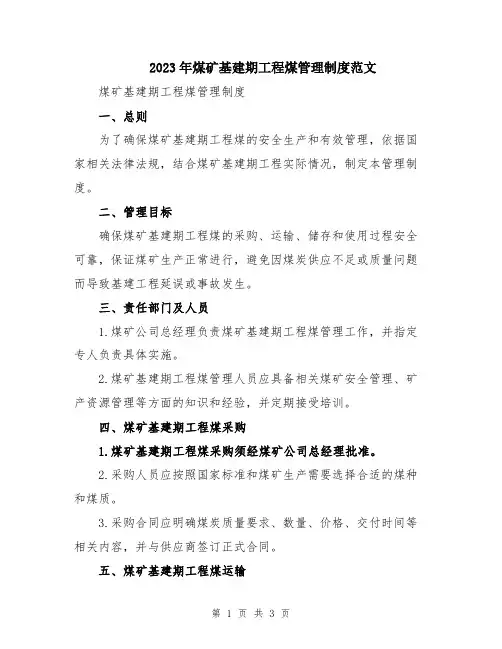

2023年煤矿基建期工程煤管理制度范文煤矿基建期工程煤管理制度一、总则为了确保煤矿基建期工程煤的安全生产和有效管理,依据国家相关法律法规,结合煤矿基建期工程实际情况,制定本管理制度。
二、管理目标确保煤矿基建期工程煤的采购、运输、储存和使用过程安全可靠,保证煤矿生产正常进行,避免因煤炭供应不足或质量问题而导致基建工程延误或事故发生。
三、责任部门及人员1.煤矿公司总经理负责煤矿基建期工程煤管理工作,并指定专人负责具体实施。
2.煤矿基建期工程煤管理人员应具备相关煤矿安全管理、矿产资源管理等方面的知识和经验,并定期接受培训。
四、煤矿基建期工程煤采购1.煤矿基建期工程煤采购须经煤矿公司总经理批准。
2.采购人员应按照国家标准和煤矿生产需要选择合适的煤种和煤质。
3.采购合同应明确煤炭质量要求、数量、价格、交付时间等相关内容,并与供应商签订正式合同。
五、煤矿基建期工程煤运输1.煤矿基建期工程煤运输须由专业的煤炭运输企业承担,严禁非法私运煤炭。
2.运输车辆应符合国家相关标准,并按照煤矿公司的要求进行定期维护和保养。
3.运输过程中,应严禁超载、超速、超时行驶,确保煤炭运输安全。
六、煤矿基建期工程煤储存1.煤矿基建期工程煤储存须按照国家相关规定进行,严禁在无煤仓储存或露天堆放煤炭。
2.煤炭储存仓库应定期检查,确保仓库结构完整、通风正常、防火设施齐全。
3.煤炭储存过程中,应定期清理积存煤尘,确保仓库环境清洁。
七、煤矿基建期工程煤使用1.煤矿基建期工程煤使用应按照煤矿生产计划和相关安全规定进行。
2.煤矿基建期工程煤使用前应进行检验,确保煤炭质量符合要求。
3.煤矿基建期工程煤的使用过程中,应按照操作规程执行,严禁逾时使用或超负荷使用。
八、安全生产措施1.煤矿基建期工程煤管理人员应加强安全教育和培训,提高员工对安全生产的意识和能力。
2.煤矿基建期工程煤使用区域应配备足够的消防器材,保证安全。
3.煤矿基建期工程煤运输车辆应安装车载监控设备,实时监控车辆运行情况。
煤矿工程质量管理办法

煤矿工程质量管理办法指的是为了有效控制和管理煤矿工程建设过程中的质量问题,确保工程质量达到国家标准和要求而制定的管理措施和规定。
煤矿工程质量管理办法主要涉及工程建设前、中、后各个阶段的质量管理要求,以及必要的质量保证措施。
下面将对煤矿工程质量管理办法进行详细解析。
一、工程建设前期质量管理要求1.项目筹备阶段:煤矿工程在开工建设之前,需要进行项目筹备。
此阶段的质量管理重点是确保项目计划的科学合理性,包括合理的项目布局、设计方案和工期安排等。
2.前期调查研究阶段:在进行前期调查研究时,应注重煤矿资源评价、地质勘察和环境影响评价等工作的质量,以确保后续工程建设的稳定性和可行性。
二、工程建设中期质量管理要求1.设计阶段:设计阶段是煤矿工程建设的核心阶段,质量管理的重点是确保设计方案的科学合理性和可靠性,包括工艺流程、设备选型和布局等方面的合理性。
2.施工阶段:施工阶段是煤矿工程建设的实施阶段,质量管理的重点是确保施工工艺的合规性和质量控制的有效性,包括施工过程的监督和质量检查等。
3.安全生产阶段:安全生产是煤矿工程建设必须重视的方面,质量管理的重点是确保按照国家标准和要求进行安全生产,包括安全设备的使用和安全操作的培训等。
三、工程建设后期质量管理要求1.竣工验收阶段:竣工验收是煤矿工程建设的最后阶段,质量管理的重点是确保工程达到国家标准和要求,包括工程质量的检查和验收等。
2.运营管理阶段:煤矿工程建成后需要进行长期的运营管理,质量管理的重点是确保工程运营的安全可靠性和经济效益,包括设备的维护和管理等。
四、质量保证措施1.建立质量管理体系:每个煤矿工程项目都应建立科学完善的质量管理体系,包括质量组织架构、质量管理制度和质量管理流程等。
2.制定质量检查计划:根据工程的实际情况,制定质量检查计划,并按照计划进行质量检查和监督,发现问题及时整改,确保工程质量符合要求。
3.加强技术培训:为工程建设人员提供必要的技术培训和专业知识的更新,提高工程人员的技术能力和素质水平,保证工程质量的提升。
煤矿建设工程质量管理制度

煤矿建设工程质量管理制度第一章总则第一条为了规范煤矿建设工程的质量管理工作,提高工程质量,保障煤矿建设工程安全和稳定可靠运行,特制定本制度。
第二条本制度适用于煤矿建设工程的设计、施工、验收、竣工和运维阶段,适用于我公司内部的所有煤矿建设工程。
第三条煤矿建设工程应当按照国家相关法律法规、标准和规范进行设计、施工和运行,确保煤矿建设工程的质量和安全。
第四条煤矿建设工程质量管理的基本原则是全员参与、科学管理、持续改进、依法依规。
第二章质量管理组织第五条公司成立质量管理部门,负责煤矿建设工程质量管理工作的领导、协调和监督。
第六条煤矿建设工程项目部应当设立质量管理岗位,配备专职质量管理人员,负责工程质量管理工作。
第七条公司应当建立煤矿建设工程质量检测实验室,配备专业的检测设备和技术人员,保障工程质量的检测。
第八条公司应当建立健全煤矿建设工程质量管理的组织架构和工作程序,明确各级负责人的职责和权利。
第三章质量管理要求第九条煤矿建设工程的设计应当符合国家标准和规范,满足建设工程质量、安全和环保的要求。
第十条煤矿建设工程的施工应当按照设计方案和施工规范进行,保证施工质量和安全。
第十一条煤矿建设工程竣工验收应当按照国家相关规定进行,确保工程符合设计要求和施工标准。
第十二条煤矿建设工程的运维应当实行定期检查和维护,保障工程的安全和稳定运行。
第十三条煤矿建设工程出现质量问题或安全事故时,应当立即报告,采取有效措施加以解决,并进行事故调查和处理。
第四章质量管理措施第十四条煤矿建设工程应当建立健全工程质量管理体系,进行全过程的质量管理。
第十五条煤矿建设工程应当加强设计审查、施工监督和验收检查,确保工程质量。
第十六条煤矿建设工程应当加强施工单位和监理单位的管理,提高管理水平和责任意识。
第十七条煤矿建设工程应当定期开展质量管理培训,提高员工的质量意识和操作技能。
第五章质量管理评估第十八条公司应当建立煤矿建设工程质量管理评估制度,定期对工程质量管理工作进行评估。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
甘肃万胜矿业有限公司二矿
矿建工程质量及文明施工管理办法实施细则
为了使矿建工程在施工过程中,能够保质保量达到设计要求,特制定本管理办法。
一、混凝土浇注工程
1、基础施工不符合设计要求,不进行整改而进行下一
道工序施工的,要返工并处罚500-2000元;
2、墙部、拱部浇注厚度不符合要求,不进行整改而进
行下一道工序施工的,要返工并处罚500-2000元;
3、钢筋材质不符合要求,严禁使用;
4、钢筋生锈的,要进行除锈处理,不除锈而进行使用
的,要返工并处罚500-2000元;
5、钢筋搭接要符合要求,一处不符合要求的,处罚200
元;
6、钢筋间排距要符合要求,一处不符合要求的,处罚
200元;
7、钢筋帮扎要符合要求,一处不符合要求的,处罚50元;
8、钢筋距模板、岩壁的距离不符合要求的,要返工并
处罚500-2000元;
9、使用的模板要符合要求,浇注前模板要擦油或在模
板上使用塑料薄膜等材料,确保浇注后,砼表面光滑;
10、稳模要符合要求,验模时发现不合格处要立即整改,
另处罚500-2000元;
11、混凝土浇注时,模板加固要牢固,不得发生跑模,如发生跑模要立即整改,另处罚500-2000元;
12、明槽部分浇注前,要设外模,没有外模不得浇注,如浇注处罚50000-100000元;
13、浇注材料要符合要求,要有砂子、石子、水泥、外加剂、水的检验报告,要有混凝土配比试验报告;
14、材料配比要用自动计量系统,如发现一次配比不符合要求处罚5000-1000元;加水要符合配比试验单要求,不符合一次处罚500-2000元;
15、浇注混凝土要充分振捣,出现漏振、振捣不充分或振捣过分出现离析发现一次处罚500-2000元;
16、混凝土接茬部分,预留钢筋长度要符合要求,接茬面要粗糙不得有杂物,混凝土接茬要严密不得有空隙;
17、拆模后,混凝土表面不得有蜂窝、麻面、狗洞,发现一处处罚500-5000元;
18、拆模后,要及时进行混凝土养护;
19、混凝土工程验收时,出现不合格部分,能够整改的要立即进行整改另处罚1000-5000元;不能整改的要以质量事故上报,并以质量事故进行处理;
20、现场检验混凝土强度不符合要求时,要以质量事故上报,并以质量事故进行处理;
二、锚网喷巷道工程
21、打眼严格按照光爆要求进行打眼,周边眼距超过300mm的,一处处罚100元;布眼数量不符合施工措施要求的,一次处罚500元;
22、严格按照施工措施进行装药,发现一次不按措施进行装药的,一次处罚500元;
23、地质条件发生变化时,要重新编制施工措施;
24、锚杆、钢筋网、锚索材质要符合设计要求;
25、锚杆角度、间排距要符合设计要求,发现一处不符合要求,要重新补打另处罚100元;
26、锚杆托盘要紧贴岩面,发现一处松动不符合要求,要立即整改另处罚100元;
27、安装后的锚杆不能用来挂耙矸机的回头滑子、挂风筒或做其它使用导致锚杆失效,发现一次要重新补打另处罚1000元;
28、锚杆拉拔力要符合要求,发现一处不符合要求的,要重新补打另处罚1000-5000元;
29、钢筋网搭接要符合设计要求,一处不符合设计要求的要立即整改另处罚200元;
30、钢筋网搭接处要用扎丝绑扎,绑扎要符合设计要求,一处不符合设计要求的要立即整改另处罚100元;
31、钢筋网距岩面距离要符合设计要求,一处不符合设
计要求的要立即整改另处罚100元;
32、安装后的锚杆、钢筋网、锚索要及时进行初喷,防
止放炮崩坏,崩坏一处要立即进行整改另处罚100-500元;
33、掘进的巷道要及时进行初喷,防止围岩风化;
34、初喷厚度不得低于30-50mm;
35、需要隐蔽的工程要经过监理和甲方验收记录,允许
隐蔽后方能进行隐蔽;不经过监理和甲方验收而自行隐蔽的,
此段工程量在月底将不予验收另处罚5000-20000元;
36、由于冒顶、片帮造成的隐蔽工程,壁后充填要按要
求充实,不符合要求的,发现一处要在限期内整改完毕另处罚
1000-5000元;
37、喷浆施工的砂子、石子、水泥、外加剂要有检验报
告,喷浆料配比要有配比试验单;配料时要采用自动计量系统;
38、配料不符合设计要求,发现一次处罚5000-10000
元;
39、成巷验收不符合要求的部分不予验收,并定期进行整改;
40、成巷后的巷道发现漏打锚杆、漏挂钢筋网的,发现
一处处罚10000-50000元;
41、对质量上出现的问题要立即整改,不能立即进行整
改的要在规定时间内整改完毕,整改后要经过监理和甲方验收
后方能通过;
42、对监理和甲方提出的问题不进行整改,不听从管理我行我诉的,甲方要给予通报批评并加倍处罚;
43、对监理和甲方提出的问题在规定时间内没有整改完毕的,甲方和监理将给予加倍处罚;
44、在施工过程中投机取巧不按要求进行施工的,一经发现,甲方将给予加倍处罚,并将通报以书面的形式通知施工单位的上一级领导单位;
三、文明施工
45、工广内材料堆放要整齐,要有标识牌,场地要清扫干净不得有杂物;各种牌板吊挂要整齐;电缆管线吊挂要整齐;
46、井下电缆管线吊挂要整齐;
47、风筒吊挂要符合标准化要求;
48、井下各种牌板吊挂要整齐;
49、临时轨道要符合临时钉道标准;
50、地轮要按要求摆放;
51、地面要干净不得有杂物,且要整平,不得有积水淤泥;
52、井下设备要干净;摆放要符合要求;
53、井下巷道、风筒、管线等要清洗干净,不得有浮尘等其它杂物;
54、井下材料堆放要整齐,要有标识牌;
55、水沟要通畅,不得有杂物等;
55、45—55条有一处不符合要求的,处罚50--100元。
甘肃万胜矿业有限公司二矿矿建工程质量及文明施工管理办法实施细则
2012年5月1日。
