(夹套管)夹套管施工规范 第三版 20180101

合集下载

全夹套管管线施工工法介绍

全夹套管管线施工工法介绍

全夹套管管线施工工法夹套管在化工装置管道系统中是很重要的管线,所输送的介质对加热温度要求较为严格,其安装质量将直接影响整个装置的运行。

随着精细化工及先进生产工艺的进一步发展,夹套管在化工装置管线中所占比重越来越大。

我通过********工程的施工总结出符合我公司条件的全夹套管管线施工工法。

一:特点1.本工法是以夹套管的现场制作、预制、安装为基础,合理安排工艺环节,对关键工序采用程序化做法,从而提高了制作安装进度和施工速度,提高了施工工艺水平,施工质量易于控制。

2.对管工及焊工的素质要求较高。

二:适用范围本工法适用于各种规格全夹套管的现场制作安装。

三:工艺原理全夹套管以先主管后支管,先内管后外管的基本顺序施工,内管全部采用手工氩弧焊打底盖面焊接,外管采用手工氩弧焊打底再用手工电弧焊填充盖面焊接。

根据规范GB50235-97及设计规范要求,内管对接焊缝采用100%X射线探伤,角焊缝采用PT探伤。

在夹套管的制作安装过程中其质量控制遵守ISO9000质量体系及压力管道安装质量体系规定,在施工图上对焊点进行标注,建立DIN日报制,并用焊接DIN日报表对施工质量总体进度进行跟踪检查。

四:施工工艺流程及操作要点1.夹套管配件的检验核对1.1根据设计要求及规范GB50235-97,对到货的管材管件进行检验:其材质,外形尺寸,制造偏差均应符合要求,且要有三证;夹套管内外管管材均为无缝管,不同管材管件均应有相应色标,标注方法及措施详见附录1。

1.2内管的弯头,大小头均采用成品对焊管件,其制造标准GB12459-90,弯头弯曲半径为:R=1.5D。

1.3外管弯头采用非标对剖弯头,R=1.0D。

1.4内管有支管处采用在主管上开孔焊接的方式连接。

1.5在制作安装前,根据施工图对夹套管的管材管件阀门及导向块隔板等进行检查核对,应与施工图一致。

2.管道校直及内外表面处理2.1到场的管道若有弯曲现象,应在专用校直工作平台上进行校直处理,不能用榔头等铁器工具敲击,不锈钢管严禁用火烤。

2018年造价师安装计量知识点预习:夹套管道系统

2018年造价师安装计量知识点预习:夹套管道系统

2018年造价师安装计量知识点预习:夹套管道系统三、夹套管道系统(一)夹套管的组成夹套管在石油化工、化纤等装置中应用较为广泛,它由内管(主管)和外管组成。

一般工作压力小于或等于25MPa、工作温度20~350℃,材质采用碳钢或不锈钢,内管输送的介质为工艺物料,外管的介质为蒸汽、热水、冷媒或联苯热载体等。

1.夹套管型式夹套管的型式有内管焊缝隐蔽型与外露型两类。

内管焊缝隐蔽型的内管焊缝均被外管所包覆,而内管焊缝外露型则将内管的焊缝暴露在外。

一般工艺夹套管多采用内管焊缝外露型。

2.夹套管分类夹套管按内管、外管进行分类。

夹套管的类别不同,其制作、安装要求也不同。

(二)夹套管制作夹套管的加工,应符合设计文件的规定。

一般夹套管的制作程序如下:1.管子、管道附件,阀门及弹簧支吊架检验2.内管预制3.定位板设置(1)定位板尺寸。

为了保证内、外管的夹套间隙均匀,应在内管外壁上焊以相同材质的定位板。

定位板与外管内壁的间隙宜大于等于1.5mm。

(2)定位板的安装。

应不影响介质的流动和不妨碍内管与外管的胀缩。

4.外管预制(三)夹套管安装(1)夹套管安装应在有关设备、支吊架就位、固定、找平后进行,且夹套管应先于邻近有关管道的安装。

(2)夹套管穿墙、平台或楼板,应装设套管和挡水环。

(3)夹套管上安装的阀门、仪表等已进行强度和密封试验,调试合格。

(4)夹套管的内管管件应使用无缝或压制对接管件,外管可采用压制剖切件。

(5)采用吊架固定时,其吊杆应按设计规定位移值的一半反向安装。

两根位移不同的夹套管,不得使用同一根吊杆。

(6)使用滑动支架时,滑动支架与导向板相对安装位置从支撑面中心向热膨胀反向偏移,其偏移值为位移值的一半。

(7)夹套管焊缝的射线探伤要求应按规定执行。

(8)夹套管的角焊缝和法兰焊缝均需进行着色试验检查,合格后方能进行下一步工作。

(9)内管加工完毕后,焊接部位应裸露进行压力试验。

试验压力应以内管的内部或外部设计压力大者为基准进行压力试验。

夹套管施工方案

夹套管施工方案

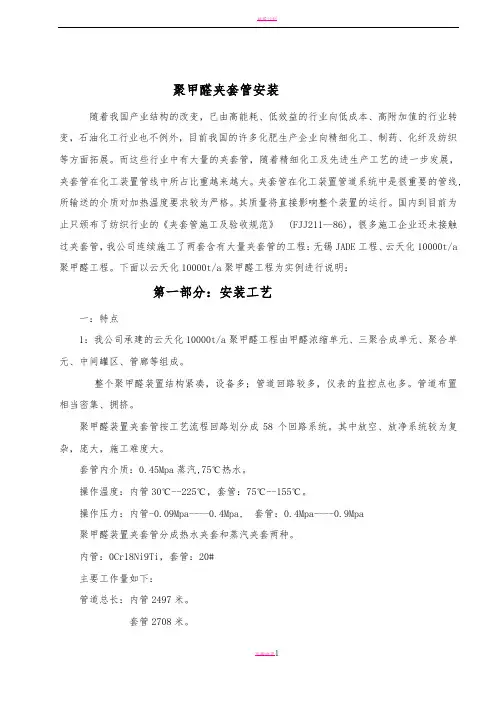

聚甲醛夹套管安装随着我国产业结构的改变,已由高能耗、低效益的行业向低成本、高附加值的行业转变,石油化工行业也不例外,目前我国的许多化肥生产企业向精细化工、制药、化纤及纺织等方面拓展。

而这些行业中有大量的夹套管,随着精细化工及先进生产工艺的进一步发展,夹套管在化工装置管线中所占比重越来越大。

夹套管在化工装置管道系统中是很重要的管线,所输送的介质对加热温度要求较为严格。

其质量将直接影响整个装置的运行。

国内到目前为止只颁布了纺织行业的《夹套管施工及验收规范》 (FJJ211--86),很多施工企业还未接触过夹套管,我公司连续施工了两套含有大量夹套管的工程:无锡JADE工程、云天化10000t/a 聚甲醛工程。

下面以云天化10000t/a聚甲醛工程为实例进行说明:第一部分:安装工艺一:特点1:我公司承建的云天化10000t/a聚甲醛工程由甲醛浓缩单元、三聚合成单元、聚合单元、中间罐区、管廊等组成。

整个聚甲醛装置结构紧凑,设备多;管道回路较多,仪表的监控点也多。

管道布置相当密集、拥挤。

聚甲醛装置夹套管按工艺流程回路划分成58个回路系统。

其中放空、放净系统较为复杂,庞大,施工难度大。

套管内介质:0.45Mpa蒸汽,75℃热水。

操作温度:内管30℃--225℃,套管:75℃--155℃。

操作压力:内管-0.09Mpa----0.4Mpa, 套管:0.4Mpa----0.9Mpa聚甲醛装置夹套管分成热水夹套和蒸汽夹套两种。

内管:0Cr18Ni9Ti,套管:20#主要工作量如下:管道总长:内管2497米。

套管2708米。

焊接量:内管7488个DIN。

套管11546个DIN。

本工法是根据夹套管现场的制作、预制、安装的实际情况,合理安排工艺环节,对关键工序进行程序化施工,从而提高了制作、安装精度和施工速度,施工质量也易于控制。

同时对管工及焊工的素质要求较高。

二:工艺程序全夹套管以先主管后分支管为基本顺序施工。

制作安装程序见附图一(施工流程图):三:操作要点:1:夹套管配件的检验、核对1-1:内管管材、管件的材质为:TP321,外管为:20#。

夹套管施工措施

夹套管施工措施

夹套管施工措施夹套管道施工工艺本工程管道管道等级为CF2的管道为夹套管。

夹套管道施工严格按本施工工艺要求进联系,严禁班组自己随便施工。

行施工,班组施工如不清楚,及时与技术人员夹套管道施工程序:管道下料组对焊接?定位块焊接?RT检测?防冲击板安装?内管安装?临时支架夹套管下料?部分管子管件剖分?把内管套入?进排气管安装?安装?内管试压?套管(剖分管等)焊接?套管PT检测?正式支架安装?夹套内试压?封闭进排气管?交工验收具体施工措施如下:一、夹套管都是316/316L材质的管道,管道切割下料、管道组对、焊接、支架安装、清洗等其它要求详见工艺管道技术交底。

二、管道如为焊接钢管的需要在组对时要仔细考虑焊缝位置,焊缝不应在下方,剖分管子焊缝与其它连接部分管道、管子与管件之间焊缝错开至少45?,以防止焊缝应力集中及焊接外观大的变形。

内管预制管段焊接完毕后及时进行内管检测探伤,整趟管道预制段检测合格后才能进行套管焊接安装。

三、定位块焊接要求:定位块板δ=6*40mm长材质为不锈钢,焊接后外圈直径比套管内径小2mm(见下图),定位块按图纸支架号为space的位置进行焊接固定。

直管段每隔3m设置一个定位块,如图纸没有显示定位块的请班组找技术人员现场确定。

四、每个封闭段夹套管设置一个进气管一个排气管(此管口作为试压接口),管道统一设置公称直径为3/4英寸。

在每个进气口处设防冲击板(见图),防冲击板大小为50mm*50mm*5mm,材质同管道,尽量在封闭空间两侧开孔,高点为进气点,低点为排气点,具体开孔位置在图纸上注明并重新下发。

五、套管材料图纸要求进行核对选用,特别套管弯头为R=1.0DN的弯头,不可用错。

在预制时仔细考虑好每段管线如何预制,部分套管要在预制时提前套好,以防止加大工作量。

直管段较长留好剖分段,需要剖分的套管提前准备好,放好的套管不得影响内管焊缝的检测及试压的观测。

套管焊接等内管试压结束后才能焊接。

法兰、三通、弯头等焊接见下方示意图。

夹套管及伴热管道的安装方案

夹套管及伴热管道的安装方案

夹套管及伴热管道的安装方案一、夹套管安装施工程序技术交底绘制单线图内管确定几何尺寸定位板(支撑块)部分施焊外管确定几何尺寸和配件局部施焊管道脱脂处理外管套入确定调整半管部位实测几何尺寸内管检测试验强度和严密性试验吹干封闭外管焊接套管内腔清理调整半管封焊检测吹干封闭预制件编号登记固位待装现场安装系统试验吹扫交工验收。

二、施工准备2 熟习图纸。

2 开工前对所有参加施工的人员进行技术交底,使施工人员全面了解工程要求、施工难点和技术要求。

2 准备施工机械及施工工具。

2 编制施工进度计划。

2 材料计划及采购。

三、施工基本要求2 氩弧焊作业时,风速 >2m/s 级时应加防风措施,焊工必须持证上岗。

2 施工前应对各部尺寸、选用材料和配件认真校核,合理安排组对程序,使焊缝减少到最低限度。

2 内管施工完毕并经检验合格,进行强度和严密性试验完毕,方可进行外管的封闭焊接。

2 夹套管所用的管子、管道附件及阀门,应具有制造厂的合格证。

不同材质的管子,管件及阀门等要妥善保管和维护,不得混淆和损坏。

2 各种冲压管件的外观不应有裂纹、折叠、夹渣、重皮等缺陷。

2 夹套管支、吊架所用的弹簧,其外观构造、尺寸和材质应符合设计规定要求。

支、吊架弹簧应有制造厂的合格证。

四、内管和外管的制作2 管子的切口、坡口不宜用手工火焰切割,应用等离子切割或机械方法进行;并应保证管子端面垂直度。

2 有夹套管加工和夹套管敷设内外管的坡口型式和对口间隙应满足焊接工艺要求。

对于错边量:中心管偏差 0.15 倍壁厚且不大于 1mm ;外管偏差 0.15 倍壁厚且不大于 2mm 。

2 外管段制作时,应比相应的内管段短 50~100mm ,以方便内管的各项检测和试验。

外管的封焊由调整半管实测尺寸补偿。

2 夹套管制作应保证它的直线性和水平转角,立体转角的准确性。

利用平台和角规严格控制其几何尺寸。

2 对于交叉焊缝,先进行长直缝的焊接,然后再进行环焊缝的焊接。

2 夹套内外管的焊缝不允许在同一截面上,必须相互错开。

GYBWJ-1 (夹套管)夹套管施工规范 第三版 20180101

GYBWJ-1 (夹套管)夹套管施工规范  第三版 20180101

苯酐项目苯酐夹套管施工方案和技术要求编制:修订:审核:一概述:1、夹套管概念夹套管是伴热管的一种,即在工艺管道的外面安装一套管,类似套管式换热器进行伴热。

在理论上,只要伴热介质温度与内管介质的温度相同,或略高一些,就能维持内管介质的温度,这时蒸汽消耗量只需满足本身的热损失,因而伴热效率是比较高的。

夹套管在石油化工等装置中应用较为广泛,它由内管(主管)和外管组成,一般工作压力≤ 25MPa、工作温度在-20~350℃之间,材质采用碳钢或不锈钢,内管输送的介质为工艺物料,外管的介质为蒸汽、热水、冷媒或联苯热载体等。

夹套管主要应用在输送介质对热损失要求较高的场合。

由于介质热损失后粘度增高,系统阻力增大,无法满足正常输送量的工艺需要;或者介质本身极易在冷却后凝固,贴面伴热无法满足需要,夹套伴热无疑是最好的解决办法。

苯酐装置中,大量应用夹套管,尤其在切换冷凝和精馏管段管道中工艺介质全部使用夹套伴热方式,且使用焊缝外漏的形式,种类多、数量多,施工的难度非常大。

苯酐装置夹套管因施工质量造成内漏蒸汽后,蒸汽与苯酐反应生成二酸,腐蚀性特别强,将继续腐蚀管道,且二酸熔点高,一旦出现将堵塞管道,管道基本作废。

我依据规范和以往已建成的苯酐装置夹套管施工经验和不足,对规范相对较少且苯酐常用的夹套管,规范施工和管理,取得了一定的效果,也获取了宝贵的经验,愿和大家一同分享。

本文内容适用于苯酐夹套管的设计和施工指导,具体情况可根据实际工况进行变更。

2、夹套管施工常用的标准规范:1 .《工业安装工程质量检验评定统一标准》GB50252-20102. 《工业金属管道工程施工及验收规范》GB50235-20104. 《现场设备、工业管道焊接工程施工及验收规范》GB50236-20115. 《现场设备及管道绝热工程施工及验收规范》GBJ126-896. 《石油化工设备和管道隔热技术规范》SH3010-20007. 《石油化工有毒、可燃介质管道施工及验收规范》SH3501-20028. 《钢制压力容器焊接工艺评定》JB4708-20009. 《石油化工钢制管道工程施工工艺标准》SH/T3517-200110.《石油化工企业设备和管道涂料防腐技术规范》SH3022-200311.《阀门检验与管理规程》SH3518-200013.《石油化工企业设备管道钢结构表面色和标志》SH3043-2001 14.《石油化工管道伴热和夹套管设计规范》SH/T3040-2002 15.《石油化工钢制夹套管法兰通用图》SHT501-199716.《石油化工管道伴管和夹套管设计规范》SH3040-2002 17.《夹套管施工及验收规范》FJJ211-86最后一种规范可能已经不用,但是可以作为施工补充参考。

夹套管施工方法及要求

夹套管施工方法及要求

夹套管施工方法及要求1、一般供货条件·内管与普通配管一样,但个别配件是特制的,如法兰等。

·外管供货状态一般原则是:直管供管道素材,弯头、三通、大小头供“两片瓦”。

2、施工方法·预制时应考虑夹套管安装的可能性,在弯头或三通组对前,应将外套管直段预先套上,在套上外套管之前,直管段应按设计规定设置支撑块(例如DN100管,直段长≥8m时应加一组支撑)。

·探伤问题:无论采用哪种预制方法,内管的探伤必须保证有办法进行,如果套上夹套后焊口就无法探伤,则必须在套装前完成探伤。

一般情况下,在外套的弯头、三通、大小头安装之前,内管的焊缝可以进行X射线探伤,方法是让套管滑向另一端,一般情况下可使焊缝露出夹套外有100mm以上(视管径而不同),这个空间足够贴片子用。

·试压内管试压应在夹套封闭安装前进行,无论怎样,内管的焊口在试压时应该有办法检查,因此,大多数情况下,内管的试压是分段的(非系统的)。

外夹套的试压可以在系统形成后进行。

·弯头、三通、大小头的安装径典的安装方法是在内管成型后,把两片扣起来组对好,进行焊接。

但是可以根据具体情况确定是否也可以先组对成型后,象直管段一样地预套在内管上。

一个典型的例子是45度弯头,当把它套在内管上后,拨向一端,另一端就会有足够的空间供探伤用。

·预制活口问题比起一般配管,夹套管更应仔细考虑好活口处的调整余量。

必要时,外管可有意短100mm左右,最后封闭时做两片瓦扣上。

·检查确认工作该工作要及时,夹套管封闭前应由相关部门(例如监理方)确认在隐蔽记录上签字,避免句纠葛。

有关焊接材料:注:316焊条也可选进口牌号ER316,但公司无此焊评。

GYBWJ -1 (夹套管)夹套管施工技术交底和要求

GYBWJ -1 (夹套管)夹套管施工技术交底和要求

2、材料准备
1、夹套管管道组成件应有质量证明文件,并应符合SH3501的规定。 2、夹套管内管采用焊接钢管时,质量证明文件应含有相应的无损检
测结果。 3、阀门应逐个进行压力试验,除进行常规的密封性和强度试验外,
对阀门的夹套部分应以1.5倍设计压力进行压力试验,无泄漏为合格。 4、剖切型管件应对称,剖切面要平直,坡口表面应光洁、平整、无
专业术语和定义:
1、夹套管:由内管和套管组成的管道; 2、定位板:用于保证内管和套管最小距离的限位块; 3、端板:用于套管端部与内管外部连接形成封闭空间的钢板; 4、跨接管:夹套管系统中跨接法兰、阀门、端板等隔断部位的连通
管; 5、全夹套:内管完全被夹套包围的夹套管形式; 6、半夹套:内管焊缝不被夹套包围的夹套管形式
裂纹,坡口角度符合要求
二、夹套管制作的一 般要求
1、夹套管焊接应应符合以下要 求:
1、内管的单面焊缝应采用氩弧焊打底,电 弧焊盖面进行焊接;
2、定位板与内管的角焊缝应满焊,焊脚高 度不低于定位板厚度;
3、定位板、端板及内管、套管连接处的角 焊缝不得咬边。
4、蒸汽和凝液管开孔必须使用机械开孔;
76 100 φ25 20 防冲板
仅N2B等级有
80
57 89 115 φ25 20 防冲板
仅N2B等级有
125
76~89 133 135 φ25 20 防冲板
仅N2B等级有
150
108 159 150 φ25 25 防冲板
仅N2B等级有
200 133~159 219 190 φ25 25 防冲板
仅N2B等级有
夹套管的安装与施工
苯酐项目部 高艺斌
工程概括
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

苯酐项目苯酐夹套管施工方案和技术要求编制:修订:审核:一概述:1、夹套管概念夹套管是伴热管的一种,即在工艺管道的外面安装一套管,类似套管式换热器进行伴热。

在理论上,只要伴热介质温度与内管介质的温度相同,或略高一些,就能维持内管介质的温度,这时蒸汽消耗量只需满足本身的热损失,因而伴热效率是比较高的。

夹套管在石油化工等装置中应用较为广泛,它由内管(主管)和外管组成,一般工作压力≤25MPa、工作温度在-20~350℃之间,材质采用碳钢或不锈钢,内管输送的介质为工艺物料,外管的介质为蒸汽、热水、冷媒或联苯热载体等。

夹套管主要应用在输送介质对热损失要求较高的场合。

由于介质热损失后粘度增高,系统阻力增大,无法满足正常输送量的工艺需要;或者介质本身极易在冷却后凝固,贴面伴热无法满足需要,夹套伴热无疑是最好的解决办法。

苯酐装置中,大量应用夹套管,尤其在切换冷凝和精馏管段管道中工艺介质全部使用夹套伴热方式,且使用焊缝外漏的形式,种类多、数量多,施工的难度非常大。

苯酐装置夹套管因施工质量造成内漏蒸汽后,蒸汽与苯酐反应生成二酸,腐蚀性特别强,将继续腐蚀管道,且二酸熔点高,一旦出现将堵塞管道,管道基本作废。

我依据规范和以往已建成的苯酐装置夹套管施工经验和不足,对规范相对较少且苯酐常用的夹套管,规范施工和管理,取得了一定的效果,也获取了宝贵的经验,愿和大家一同分享。

本文内容适用于苯酐夹套管的设计和施工指导,具体情况可根据实际工况进行变更。

2、夹套管施工常用的标准规范:1 .《工业安装工程质量检验评定统一标准》GB50252-20102. 《工业金属管道工程施工及验收规范》GB50235-20104. 《现场设备、工业管道焊接工程施工及验收规范》GB50236-20115. 《现场设备及管道绝热工程施工及验收规范》GBJ126-896. 《石油化工设备和管道隔热技术规范》SH3010-20007. 《石油化工有毒、可燃介质管道施工及验收规范》SH3501-20028. 《钢制压力容器焊接工艺评定》JB4708-20009. 《石油化工钢制管道工程施工工艺标准》SH/T3517-200110.《石油化工企业设备和管道涂料防腐技术规范》SH3022-200311.《阀门检验与管理规程》SH3518-200013.《石油化工企业设备管道钢结构表面色和标志》SH3043-2001 14.《石油化工管道伴热和夹套管设计规范》SH/T3040-2002 15.《石油化工钢制夹套管法兰通用图》SHT501-199716.《石油化工管道伴管和夹套管设计规范》SH3040-2002 17.《夹套管施工及验收规范》FJJ211-86最后一种规范可能已经不用,但是可以作为施工补充参考。

经常处于重力自流,或停滞状态的易燃介质的管道和有毒介质(含苯酐)的工艺管道应采用“内管焊缝外露型”夹套管,一般工艺夹套管也多采用内管焊缝外露型如图:内管焊缝外露型焊缝外漏椭圆封头式结构2)内管隐蔽式夹套管一般输送介质的凝固点高于100℃的工艺管道宜采用“内管焊缝隐蔽型”夹套管,内管焊缝隐蔽型的内管焊缝均被外管所包覆见图:焊缝隐藏夹套管焊接方式(3MP以下低压夹套管)5、夹套管等级分类1)夹套管按照热源介质可以分为:蒸汽夹套、热水夹套两种;2)按照外观可分为:半夹套和全夹套;3)夹套管按内管、外管进行分类,夹套管的类别不同,其制作、安装要求也不同。

1、夹套管内管的外压应为外管内的伴热介质的设计压力,外管(包括端板)的内压也应为伴热介质的设计压力;2、设计的温度参数应取:内管的工艺介质或外管内伴热介质设计温度两者中最高者。

3、外管取伴热介质的操作温度;4、内管温度取工艺介质或伴热介质的操作温度两者中最高者,也应校核外管的环境温度和内管的工艺介质的操作温度。

具体分类见表1.5.1表:1.5.1夹套管等级分类苯酐装置中的萘系统和苯酐系统采用夹套管伴热,内管材质304或316奥氏体不锈钢。

二夹套管制作及施工1、施工流程见附表2、技术交底及图纸会审1)在收到施工图纸后、立即组织管道施工人员仔细进行图纸会审,并适时组织设计交底会议,将图纸上的问题尽量在施工前解决,全面地了解整个装置的管道布置情况、特点、重点、难点所在、了解设计的意图,对审图过程中发现的问题及有疑问的地方记录下来并汇总,适时参加设计交底及答疑,将发现的问题尽量在施工之前解决掉,在此基础上编制工艺管线施工方案。

2)管道施工员根据设计院所提供的管段图(蓝图)及单线图,对管道的安装焊口位置和数量进行指定,并且根据管段图的尺寸对每一管号上的所有焊口进行编号,指定时与施工班组充分协商,一旦确定,不能随意改动。

3)管道施工员将已经形成的“焊接工作记录”按区号、管段图号、焊口号、焊工号、焊接材料、焊接日期、质量检测情况等输入微机,形成管道焊接记录数据库,用做收集、查寻、整理资料使用。

对于管道施工中形成的施工记录(如隐蔽工程记录、管道试压记录、管道的预拉伸记录等)应及时办理各方的签字确认,并妥善保存。

3、夹套管施工准备1)施工机具的准备:根据施工方案的要求配备足够的处于完好状态的机具设备。

2)材料的准备:在施工之前,由技术人员根据施工图纸统计出工艺管线的材料数量,提出管线的材料领用计划,并根据施工进度安排陆续进料,供应库房必须有足够的储备量,以保证管线能连续施工。

3)施工现场的准备:根据总体施工规划,合理布置管道的预制场地,管道半成品的存放场地,铺设管道预制平台,接通水、电、气,根据平面图要求合理布置管道施工所需施工机具。

4、材料检验夹套管所用的管子、管道附件及阀门必须具有制造厂的质量证明书,其质量不得低于国家现行标准的规定。

设计文件要求进行晶间腐蚀性试验的不锈钢管子及管件,供货方应提供晶间腐蚀性试验结果的文件,其标准不得低于设计文件的规定。

合金钢管道组成件应采用光谱分析或其他方法对材质进行复查,并应做标记。

1)阀门的检验阀门在施工前应进行外观检查,检查阀门内部零、部件的材质、阀芯与阀座连接情况及垫片、填料材质等,必要时进行抽样解体检查、作光谱分析并应逐个进行强度和严密性试验,如有不合格,则应逐只检查。

合金钢阀门的内件材质应进行抽查,每批(同制造厂、同规格、同型号、同时到货,下同)抽查数量不得少于1个。

输送设计压力大于1MPa或设计压力小于等于1MPa且设计温度大于186℃的阀门应逐个进行壳体压力试验和密封试验。

不合格者,不得使用。

阀门的壳体(包括夹套)的试验压力的不得小于公称压力的1.5倍,壳体试验时间不得少于5min,以壳体填料无渗漏为合格;密封试验宜以公称压力进行,以阀瓣密封面不漏为合格。

阀门试压见《夹套阀试压规程》2)管道检测所用钢管,其种类、材质、壁厚及外观等必须符合要求,有耐晶间腐蚀要求的不锈钢管采用抽检晶间腐蚀试验,高压钢管的校验性检查应更加严格;3)管件、支架的检测1)夹套管支吊架所用弹簧应有制造厂合格证,其外观构造、尺寸、材质应符合设计要求。

2)管道附件:如弯头、异径管、三通、法兰、补偿器等必须有出厂合格证,抽检;3)弹簧支、吊架的检验:核对型号、尺寸、材质及状态情况,必须有出厂合格证。

5、管线下料1)管道下料前要对管道根据相关规范进行除锈、防腐工作。

2)预制管段用空压机将管内部冲洗、吹扫清理干净,管内不得有砂土、铁屑及其他杂物,然后用塑料管帽或用盖板封好管口,防止异物进入管内。

3)每一预制段都应标明区号、管号、焊口号、焊工号,按区摆放。

合金钢、不锈钢材质的管段应分开摆放。

以便安装时对号入座。

4)管子下料尺寸应根据管段图对照总的管道施工平面及竖面图来确定。

对于机泵及大型设备进出口管线预制下料时,须留有一定的活口和调整余地。

5)在计算下料尺寸时,同时要考虑对口间隙、切割余量和焊接收缩量。

6)焊缝边缘100mm范围内不允许开孔及设置支架;班组在下料时应考虑到管道的开孔及支吊架应尽量避开焊缝,如无法避免时应取得设计方同意。

7)夹套管的预制要分段下料,以方便运输和安装尺寸的调整为前提。

应对焊缝间隙、打摩余量、垫片厚度、焊缝收缩量、焊缝布局、开孔、支、吊架位置等因素在空间三个方面综合考虑,预留调整段30-100mm为宜。

6、管线切割及坡口加工1)对于公称直径小于1″钢管,无论其材质,均采用无齿锯切割,角向磨光机修磨坡口;2)对于公称直径大于1″、壁厚≤19mm的碳钢管用氧乙炔半自动切割机切割、角向磨光机打磨;3)管材切割后的剩余部分应作标记移植,以免材质混乱;4)管子坡口加工型式如下图,图中L≥4(S1-S2);α7、端面垂直度内外管切割和打磨后端面垂直度e不能大于下表:8、内管预制1)夹套管应在预制厂进行预制,环境条件必须满足要求,必须无土化施工;2)夹套管预制前应对施工图纸各部尺寸、技术要求、选用材料和配件认真校核。

合理安排组对程序,制定内外管分段切割计划,使焊缝减少到最底限度,同时,应采取有效措施,保证管内清洁度要求;3)夹套管内管预制时,不能有焊缝;如有焊缝,该焊缝应按相同类管道设计或规范要求进行检测,管道的探伤比例进行射线照相检验,并经试压合格后,方可封入夹套内;4)内管的几何尺寸和形状应便于外管的套入,因此应综合考虑管道的分段、焊缝的布局、检测点的设置等;5)将已制作好的内管管段按空视图要求预组对、点焊,并预安装;并视预安装的情况,再次调整各管段的尺寸,使其满足设计要求和现场实际情况;6)确定出内管活口及调整段的具体位置,其操作原则为:在X、Y、Z轴三个方向各预留一个活口,用这个活口调整尺寸,如有法兰,尽量留在法兰口处,对半直管一般留在支管三通处,若无支管三通,可留在弯头或法兰处,来调整外管尺寸;7)焊接定位板、放冲板等要符合具体要求。

9、内管安装检查内管预制完后要对内管进行检查:1)看内管是否按施工图施工完毕,并符合设计要点。

2)内管的焊缝是否全部完成,并按设计规范要求作无损检验。

3)内管试压是否已按设计要求、规范标准进行试压。

4)认真对内管、外管进行清理检查,经质量检验部门确认后,方能整体封口。

10、外管预制1)外管制作时,其总长度应比内管段短50-100mm,依据内管预安装情况以及到现场的尺寸情况确定出套管的长度,以方便内管的检测和试验,并保证螺栓拆装方便;2)外管的封闭焊接,应在内管施工完毕、各项检测和试验合格后进行。

3)蒸汽、凝液开孔要求要按照具体要求。

4)为了提高管道进度,提高施工质量,在管道预制时,尽力加大预制深度,减少固定焊口的工作量。

5)管道预制前将检查合格的管子,弯头清理干净。

管子、弯头内不允许有油垢、泥巴、石子等杂物,有条件时将每根管子垂直倾倒干净管内杂物。

6)要校对管子的平直度,特别是口径较大的管子,如外观存在明显缺陷,应作退货处理,并做好不合格评审与处理记录。
