Q/CDT

工程造价管理规定

中国大唐集团公司 发布

目次

前言............................................................................. II 引言............................................................................ III

1 范围 (1)

2 规范性引用文件 (1)

3 术语和定义 (1)

4 管理职责 (2)

5 管理内容 (2)

前言

为规范集团公司、分子公司和项目公司工程建设造价管理工作,依据GB/T 1.1—2009《标准化工作导则第一部分:标准的结构和编写》、DL/T 800--2001《电力企业标准编制规则》制定本标准。

本标准代替大唐集团制【2007】49号《中国大唐集团公司工程造价管理办法》、大唐集团制【2005】85号《中国大唐集团公司工程造价管理办法》、大唐集团制【2003】XX号《中国大唐集团公司工程造价管理办法(试行)》。

本标准的附录A、B 是规范性附录。

本标准由集团公司工程管理部归口。

本标准起草单位:集团公司工程管理部。

引言

制订本标准的目的在于加强中国大唐集团公司(以下简称集团公司)工程项目管理,控制工程建设成本,提高投资效益。

工程造价管理工作应贯彻“目标管理、分类对标、全程控制、全员参与”的总体要求,完善工程造价目标管理机制,健全控制标准和指标体系,强化工程建设全过程的分类对标,落实单位工程造价控制要求,实现工程项目造价的可控在控。

工程造价管理规定

1 范围

本标准规定了集团公司建设项目工程造价管理的职责、管理内容与方法。

本标准适用于集团公司,上市公司、分公司、省发电公司、专业公司,直属企业火电、水电、风电、煤矿、能源化工、热网工程等新建、扩建、改建项目的工程造价管理工作。

2 规范性引用文件

下列文件对于本文件的应用是必不可少的。凡是注日期的引用文件,仅注日期的版本适用于本文件。凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。

电力工程基本建设预算管理规定

煤炭建设工程费用定额及造价管理有关规定

石油化工工程建筑、安装费用定额

石油建设工程概(预)算编制办法

石油建设引进工程概算编制办法

石油建设工程其他费用规定

3 术语和定义

下列术语和定义适用于本文件。

3.1

投资估算

是指在项目投资决策阶段,按照现有的资料和特定的方法,对建设项目的投资数额进行估计的经济文件。是(初步)可行性研究报告(水电和风电项目预可行性研究报告)的组成部分。是选定开发项目、批准项目建议书、开展可行性研究的依据。

3.2

设计概算

是指在设计阶段,由设计单位根据设计及说明、概算定额或指标、取费标准、设备材料概算价格等资料,编制和确定的建设项目从筹建至竣工交付生产所需全部费用的经济文件。是初步设计文件(水电和风电项目可行性研究设计文件)的重要组成部分。是进行财务评价、控制固定资产投资规模、开展工程项目稽查审计、筹措建设资金和控制工程造价的主要依据。

3.3

执行概算

是指在工程开工后,项目单位根据工程建设管理需要,在设计概算基础上结合工程招标和合同实施实际情况,组织编制的工程造价文件。是编制年度投资计划和完成统计报表,开展项目经济活动分析和进行工程总结算完成情况对比的基础,也是验证工程经济合理性,进行工程造价管理目标考核的主要依据。

3.4

工程总结算

是指在工程全部投产后,根据工程建设实际情况及所对应的各个标段的招标文件、澄清答疑、合同协议条款等,对工程设备购置费、建筑安装工程费、其他费用(包括移民安置补偿费)、预备费等按照电

力、煤矿、煤化工工程概预算管理制度和规定,对应执行概算项目和费用类别划分,由项目公司组织编制用于确定主体工程结算原则和控制工程结算总费用的管理性文件。是从工程管理角度对工程实际完成投资合理性的全面分析、预测和确认,是检验单项工程(费用)项目结算进度情况、结算质量和工程造价管理水平的重要手段,是反映工程项目造价控制绩效并对管理目标进行考核的主要依据,是编制工程竣工决算的基础和依据,也是积累项目技术经济指标和管理经验,服务后续工程建设的重要手段之一。

4 管理职责

4.1 集团公司

4.1.1 制定集团公司工程造价管理规定和相关标准;

4.1.2 审批项目设计概算、执行概算和工程总结算;

4.1.3 审批重大设计变更和预备费的使用;

4.1.4 检查、考核、指导工程造价控制工作。

4.2 上市公司

4.2.1 贯彻落实工程造价管理规定,制定造价管理实施细则;

4.2.2 负责审查和审批项目执行概算和工程总结算,报集团公司备案;

4.2.3 检查、考核工程造价管理情况。

4.3 分公司、省发电公司、专业公司、直属企业

4.3.1 贯彻落实工程造价管理规定,制定造价管理实施细则;

4.3.2 负责组织项目执行概算和工程总结算的审查,报集团公司审批;

4.3.3 检查、考核工程造价管理情况。

4.4 项目公司

4.4.1 贯彻落实集团公司和分子公司的工程造价管理规定;

4.4.2 负责组织编制项目工程造价有关文件;

4.4.3 负责项目工程造价的具体管理和控制工作。

5 管理内容

5.1 设计阶段造价管理

5.1.1 工程设计工作应贯彻安全、可靠、经济、适用的原则,以提高集团公司经济效益为宗旨,合理确定设计原则、设备选型原则和建设标准。

5.1.2 应在充分考虑项目生命周期内的综合成本和收益的基础上,将严格设计原则、优化设备选型、生产工艺、控制建设标准作为设计阶段造价管理的重点,努力抓好设计方案的技术经济论证和优化比选。

5.1.3 项目公司应认真开展工程设计招标,落实限额设计工作,促进设计单位提高设计水平、加强设计优化、保证设计深度和设计质量,避免发生设计方案变更和重大工程量变化,大力要求和鼓励设计单位采取积极有效的措施降低工程造价。

5.1.4 项目公司应重视施工组织设计大纲(总体规划或总设计)在控制工程造价中的特殊作用。应通过优化生产工艺、施工总平面布置、优化场地平整方案和重大施工方案、提前规划永临结合项目、优化施工组织和施工计划、控制生产和生活临建的规模和标准等手段降低工程造价。

5.1.5 投资估算受勘测、设计和科研工作深度限制,存在较多不确定因素。应加强调研分析,保证投资估算的编制深度,合理打足投资,以提高项目决策依据的可靠性。

5.1.6 设计概算按照《中国大唐集团公司工程设计管理规定》规定的程序进行编制和审查。设计概算一经批准,即作为项目筹措建设资金和指导工程造价管理的依据,原则上不得突破。

5.1.

6.1 设计概算应严格按照国家规定的编制深度、项目划分和费用构成进行编制,在充分考虑工程建设特点的基础上合理确定各部分投资。

5.1.

6.2 工程建设过程中发生重大设计变更时,应严格按照《中国大唐集团公司工程设计管理规定》规定的重大设计变更范围和审查程序对原设计概算中相应内容进行调整。

5.1.7 执行概算

5.1.7.1 执行概算的编制和管理按照《中国大唐集团公司工程执行概算管理规定》执行。

5.1.8 项目公司应在初步设计开始后,按照《中国大唐集团公司工程项目全过程造价咨询管理规定》并结合工程管理特点,确定工程项目造价管理要求和咨询服务机构。

5.2 采购阶段造价管理

5.2.1 工程项目设计、监理、施工、设备和材料采购等应按照公开、公平、公正的原则招标,择优确定承包商和供货商,以降低工程造价和控制工程风险。招标活动必须严格按照《中国大唐集团公司工程招标管理规定》的规定进行。

5.2.2 项目公司应通过合理划分采购标段,提高投标竞争性,降低合同履约风险。

5.2.3 项目公司应强化招标文件编制和审查的组织工作,招标程序和招标文件范本应执行《中国大唐集团公司工程招标程序及招标文件范本》的规定。招标文件有实质性修改时,必须报集团公司审批。

5.2.4 工程合同形式的采用应遵循以下原则:

5.2.4.1 主体工程施工合同一般采用工程量清单计价模式,并根据具体项目不同采取固定总价、综合单价和暂定金额等不同的结算形式,施工工期较长或工程量变化较大的项目一般采用综合单价结算,并需明确工程量变更和价格变动的调整原则和方法。

5.2.4.2 设备采购合同均采用固定价格形式,招标文件应要求投标商注明单件价格和总价格,所有价格均为固定不变价。

5.2.4.3 甲供材料(如大型项目钢材、水泥和火工材料,高压管道及阀门,集团公司集中招标采购的电缆等)应在保证供应和质量的情况下集中组织招标采购,一般采用固定单价形式。

5.2.5 项目设计、施工、监理等有关各方在控制工程造价方面的责任以及奖惩办法,应在合同条款中予以明确。

5.2.6 工程合同的签订应遵守《中国大唐集团公司工程合同管理规定》中的会签制度。

5.3 建设过程造价管理

5.3.1 工程建设过程的造价管理以合同管理为中心。项目公司应落实《中国大唐集团公司工程合同管理规定》的要求。

5.3.2 项目公司应加强资金使用计划管理。根据批准的施工进度网络计划及设备、材料交货计划,做好月、季、年度资金使用计划,合理均衡安排资金,减少建设期财务费用。

5.3.3 设计变更和变更设计执行《中国大唐集团公司工程设计管理规定》,工程合同索赔执行《中国大唐集团公司工程合同管理规定》。

5.3.4 项目公司应认真落实执行概算确定的单位造价控制目标,工程变更增加费用不超过执行概算单位工程投资的项目,由分子公司负责审批,增加费用在相应项目工程费用中调剂;发生变更使工程费用超过执行概算的项目,以及执行概算外新增项目,须由分子公司初审后报集团公司审批,增加费用从预备费中支付。

5.3.5 项目公司应加强工程结算管理,及时进行完成合同和完工单项工程的结算。

5.3.6 项目公司应大力推进信息化建设,建立高效适用的工程造价管理系统。加强工程建设过程中造价信息资料的收集、整理、积累和反馈工作,为工程控制造价和集团公司投资决策提供参考。

5.3.7 项目公司应按照《中国大唐集团公司工程项目经济活动分析管理规定》的要求及时开展经济活动分析,对已招标(或已完成)工程的造价控制情况进行分析总结,对未开工工程的执行概算控制风险进行分析预测,相应调整资金使用计划。

5.3.8 项目公司应督促监理单位履行建设过程中的工程造价控制职责。

5.4 交付阶段造价管理

5.4.1 项目公司应按《中国大唐集团公司工程设备、材料管理规定》及时处置变现工程剩余物资,变现后的资金及时冲减工程成本。

5.4.2 项目公司应在工程投产后按照《中国大唐集团公司工程总结算管理规定》编制并上报工程总结算。

5.4.3 竣工决算报告按照《中国大唐集团公司工程竣工决算管理规定》执行。

5.4.4 项目竣工决算报告必须经审计部门审计。

5.4.5 工程全部竣工后,项目公司应对工程建设全过程的经验进行分析,及时组织参建单位编写工程总结。

5.4.6 对工程特点明显或工程造价与设计概算相比有较大偏差的,按照集团公司工程项目后评价的有关要求,开展项目后评价工作,编制项目后评价报告。

电力工程造价管理与控制措施

电力工程造价管理与控制措施 电力企业是高科技产业,同时也是资金密集型产业,要想全面发展电力产业,则需要大量的资金作为支撑,这样才能满足区域发展需要,形成供电规模,推动经济发展。电力项目工程建设除了要有资金支撑外,还要有先进的技术做保障,这样才能在有效时间段完成建设任务,实现快速供电需要。如何在保质保量、按时完工的基础上降低工程造价,是企业发展过程中需要解决的问题,解决了工程造价问题,也就解决了市场销售问题,从产供销环节上优化了电力结构,实现了企业健康良性循环发展。电力企业只有不断创新管理能力,从工程造价方面不断强化管控、减少资源浪费,才能从本质上降低工程造价,进一步提升电力工程社会和经济综合效益,为经济建设与发展服务。 1电力工程造价管理的含义 电力工程较为复杂,涉及到的内容较多,要想满足管理目标,则需要从造价入手,以此为出发点,对各环节进行有效控制。电力工程造价管理有着深刻的内涵,要想做好管理,则需要严格把握内涵实质,电力工程造价管理是在全面把握经济、法律、技术等多种手段基础上,通过合理调配与控制,有效释放工程最大生产力,优化配置资源,通过降低制造成本,达到全面控制造价范围的目的,把项目各节点按优化条件进行限额等分,形成项目科学规划与设计,从而对项目建设全过程进行有力的管控、预测、分析、监督、优化等,确保电力工程项目实现预定目标,保证企业实现项目投资效益最大化。

2加强电力工程造价管理的必要性 市场经济快速发展,带来了经济活跃的同时,也使行业成本增高,各行业在竞争中,要想胜出就需要减少投入,扩大产出。电力企业也是面临同样的问题。特别是近年来,电力工程造价越来越高,已经到了只增不减的地步,增加了企业负担,也使用电费用提高,给电力企业带来了严重的经营发展负担,面对电力项目减少、电力设施老化陈旧、市场竞争加剧等新问题,电力企业资金链问题一直困扰企业向前发展,电力企业普遍均面临一个筹资难的问题,甚至有的电力工程因企业资金周转困难被迫停建,由此造成的损失难以估计,导致企业无法向前发展。从整个社会大环境看,电力工程造价普遍升高是整个电力行业的问题,是不可逆转的大趋势,不是几个电力企业就可以转变的,所以面临这种形式,就需要企业不断提高管理能力,通过科学管理强化软实力建设。电力企业必须要通过内部深化改革,来适应市场、赢得竞争,企业需要从内部管理入手,严格落实精细化管理措施,从自身做起、从内部抓起、从管理入手,做好工程建设流程环节控制,以此保证造价降低,维护企业发展利益。但是,从目前我国电力各个企业管理层次、层级上看,造价管理还不尽如人意,制度不完善、意识不到位、管理水平低档的问题,实在是令人堪忧,正是大多数电力企业疏于对内部的精细管理和对工程造价管理认识不够,才导致了行业造价居高不下,企业发展后劲不足,使企业发展更加沉重。新时期新形态,在这种高压的严峻形势下,电力企业只有不断创新发展能力,摆脱高造价阴影,形成自己的竞争优势,才能赢得市场,所以,加强

电力线路工程设计阶段造价控制的措施和建议

电力线路工程设计阶段造价控制的措施和建议 电力线路工程项目的造价控制是建设前期、工程实施、工程竣工的全过程控制,虽然每个阶段的造价控制都很重要,但设计阶段的造价控制和管理是关键中的关键。对此,本文对电力线路工程设计阶段造价控制提出以下几点措施和建议。 1、推行限额设计。 推行限额设计有利于强化设计人员对工程全过程的造价意识,有利于经济管理人员及时进行造价计算,为设计人员提供信息,使勘测设计小组内部形成有机整体,克服设计深度不够及勘测设计相互脱节的现象,改变设计过程不算账、设计完成见分晓的现象,使投资达到动态控制的目的。同时,推行限额设计还可以促使设计和造价人员进行项目全寿命费用的分析,使他们不仅要考虑项目一次性投资,还要考虑施工阶段和运行后的经济费用。比如:在电力线路工程项目设计过程中对于主变容量选择、主接线方案的确定和线路选线定位以及在雷区的防雷、冰区的避冰、抗冰、防冰、融冰等对运行成本影响较大设计方案的优化时,就有利于设计人员进行全面分析、仔细考虑,认真权衡,最大限度降低工程成本,在投资限额内控制好工程造价。 2、实行ISO 9000系列质量管理体系认证。

ISO 9000系列质量管理体系认证是近几年来我国从国际标准化组织引进的一种企业管理模式,勘测设计单位全面实行ISO 9000系列质量管理体系认证有很多优势:通过第三方认证,取得质量管理体系认证证书,证实其有能力稳定地提供满足顾客和适用法律法规要求的产品;取得质量管理体系认证证书,勘测设计人员可在第三方的监督和内部审核管理约束下自觉按照体系文件中的勘测和设计过程控制程序以及后评价程序进行项目的勘测设计和后评价分析,对进一步提高工程质量,有效控制工程造价成本,有良好的效果;取得质量管理体系认证证书,可以提升勘测设计单位的形象和信誉,增强勘测设计单位在设计市场的竞争能力。因此,有关部门应加大力度督促勘测设计单位申报和完成质量管理体系认证工作,将勘测设计单位是否通过质量管理体系认证视为进入勘测设计市场的准入条件之一。 3、健全设计单位经济责任制,严格控制工程成本,提高竞争意识。设计单位和主管部门对于设计节约和浪费应制定明确的奖罚标准,促使设计人员提高自身素质和相互间竞争能力,增强为业主控制投资成本的意识。 4、提高工程设计、造价人员的素质和加强设计、造价人员的管理。 电力线路工程的新工艺、新方法发展和运用很快,作为一个合格的工程设计、造价人员,除必须懂得和掌握全面的专业知识和相关知

造价咨询管理办法

工程造价咨询企业管理办法 第一章总则 第一条为了加强对工程造价咨询企业的管理,提高工程造价咨询工作质量,维护建设市场秩序和社会公共利益,根据《中华人民共和国行政许可法》、《国务院对确需保留的行政审批项目设定行政许可的决定》,制定本办法。 第二条在中华人民共和国境内从事工程造价咨询活动,实施对工程造价咨询企业的监督管理,应当遵守本办法。 第三条本办法所称工程造价咨询企业,是指接受委托,对建设项目投资、工程造价的确定与控制提供专业咨询服务的企业。 第四条工程造价咨询企业应当依法取得工程造价咨询企业资质,并在其资质等级许可的范围内从事工程造价咨询活动。 第五条工程造价咨询企业从事工程造价咨询活动,应当遵循独立、客观、公正、诚实信用的原则,不得损害社会公共利益和他人的合法权益。 任何单位和个人不得非法干预依法进行的工程造价咨询活动。 第六条国务院建设主管部门负责全国工程造价咨询企业的统一监督 管理工作。 省、自治区、直辖市人民政府建设主管部门负责本行政区域内工程造价咨询企业的监督管理工作。 有关专业部门负责对本专业工程造价咨询企业实施监督管理。 第七条工程造价咨询行业组织应当加强行业自律管理。 鼓励工程造价咨询企业加入工程造价咨询行业组织。 第二章资质等级与标准 第八条工程造价咨询企业资质等级分为甲级、乙级。 第九条甲级工程造价咨询企业资质标准如下: (一)已取得乙级工程造价咨询企业资质证书满3年; (二)企业出资人中,注册造价工程师人数不低于出资人总人数的60%,且其出资额不低于企业注册资本总额的60%; (三)技术负责人已取得造价工程师注册证书,并具有工程或工程经济类高级专业技术职称,且从事工程造价专业工作15年以上;

工程造价管理办法

中华人民共和国建设部令 第149号 《工程造价咨询企业管理办法》已于2006年2月22日经建设部第85次常务会议讨论通过,现予发布,自2006年7月1日起施行。 建设部部长汪光焘 二○○六年三月二十二日 工程造价咨询企业管理办法 第一章总则 第一条为了加强对工程造价咨询企业的管理,提高工程造价咨询工作质量,维护建设市场秩序和社会公共利益,根据《中华人民共和国行政许可法》、《国务院对确需保留的行政审批项目设定行政许可的决定》,制定本办法。 第二条在中华人民共和国境内从事工程造价咨询活动,实施对工程造价咨询企业的监督管理,应当遵守本办法。 第三条本办法所称工程造价咨询企业,是指接受委托,对建设项目投资、工程造价的确定与控制提供专业咨询服务的企业。 第四条工程造价咨询企业应当依法取得工程造价咨询企业资质,并在其资质等级许可的范围内从事工程造价咨询活动。

第五条工程造价咨询企业从事工程造价咨询活动,应当遵循独立、客观、公正、诚实信用的原则,不得损害社会公共利益和他人的合法权益。 任何单位和个人不得非法干预依法进行的工程造价咨询活动。 第六条国务院建设主管部门负责全国工程造价咨询企业的统一监督管理工作。 省、自治区、直辖市人民政府建设主管部门负责本行政区域内工程造价咨询企业的监督管理工作。 有关专业部门负责对本专业工程造价咨询企业实施监督管理。 第七条工程造价咨询行业组织应当加强行业自律管理。 鼓励工程造价咨询企业加入工程造价咨询行业组织。 第二章资质等级与标准 第八条工程造价咨询企业资质等级分为甲级、乙级。 第九条甲级工程造价咨询企业资质标准如下: (一)已取得乙级工程造价咨询企业资质证书满3年; (二)企业出资人中,注册造价工程师人数不低于出资人总人数的60%,且其出资额不低于企业注册资本总额的60%; (三)技术负责人已取得造价工程师注册证书,并具有工程或工程经济类高级专业技术职称,且从事工程造价专业工作15年以上; (四)专职从事工程造价专业工作的人员(以下简称专职专业人员)不少于20人,其中,具有工程或者工程经济类中级以上专业技术职称的人员不少于16人;取得造价工程师注册证书的人员不少于10人,其他人员具有从事工程造价专业工作的经历; (五)企业与专职专业人员签订劳动合同,且专职专业人员符合国家规定的

电力工程建设造价管理与控制

电力工程建设造价管理与控制 发表时间:2016-08-29T09:51:08.203Z 来源:《电力设备》2016年第12期作者:夏丽荣 [导读] 电力工业对我国经济来说是一项重要的存在,电力工业的进步有助于提升我国国民经济水平。 夏丽荣 (国网江西省电力公司鹰潭供电分公司) 摘要:随着社会经济的快速发展,电力工程建设规模不断加大,但是,当前电力工程造价管理中存在诸多问题,严重影响了电力企业的健康持续发展,因此,我们要提高对电力工程造价成本的重视。电力工程建设的关键是如何在保证电力工程质量的前提下将电力工程的造价成本进行合理、科学的控制。 关键词:电力工程造价;管理;控制 引言 电力工业对我国经济来说是一项重要的存在,电力工业的进步有助于提升我国国民经济水平,所以我们应当对电力工程建设的造价成本问题高度重视。电力工程系统的建设是一个复杂的过程,需要耗费大量的资金,所以,电力工程造价成本控制成了电力工程永远不变的话题。管理电力工程造价成本的主要内容是对造价成本进行合理、有效的控制,在保证工程质量的基础上,尽可能多的降低成本造价,为电力工业节约成本。 1 电力工程造价管理存在的问题 电力工程造价管理即是在工程施工的过程中对工程造价进行分析、预测、监督、控制、优化等,然后获得电力工程项目建设最大投资效益,对工程造价进行分析、预测、监督、控制、优化可以通过经济、法律、技术等多样化的手段进行。如何对电力工程造价进行科学、合理的管理是电力工程造价管理的主要内容,另外对工程造价进行有效的确定以及有效的控制也是非常重要的。当下的电力工程建设成本造价管理主要存在以下几方面的问题: 1.1 项目设计阶段存在的管理问题 电力工程设计阶段是电力工程建设的起始阶段,在电力工程设计的阶段存在的管理问题即是电力工程采取的设计方法,电力工程设计采用的限额设计,工程投资控制的主动性是工程限额设计的本质特征,工程限额设计的重点是强调设计限额的关键性,因而在电力工程造价管理初级阶段设计阶段存在许多的不足之处。当一项电力工程设计受到限额设计的几大限制的时候,从另一种角度讲就是限制了设计人员创造性思维的发展,设计人员的是创造性思维无法发展,导致一些具有特色的设计得不到认可,设计就显的古旧,工程造价成本没有在开始阶段就得到有效的控制。 1.2 招投标阶段存在的管理问题 电力工程的建设需要进行招投标,工程进行招投标面对的竞争力是非常大的。招投标要具有公平、公正、公开、竞争的特性。但是电力工程投招标经常出现偏爱的情况,没有将公平公正做到实处,也就不存在完全的竞争,电力工程招投标出现偏爱主要是因为电力工程企业和电力工程发包企业通常为电力系统的内部企业,这就导致了招投标不能做到完全的公平、公正,招投标重要的特点竞争性也就不能玩去哪体现出来。 1.3 合同签订阶段存在的问题 根据现今工程量清单的调查,发现施工单位承揽工程的方法通常为“低价中标,索赔盈利”。在合同的签订阶段,业主方的管理人员对合同中涉及的价格调动范围不够明确,对接个计算依据、材料价格、设计更改、现场签证等规定不了解,对合同执行过程中可能会出现的问题、风险分析不足,事前没有做好把关工作。没有做到对整个工程进行主动监控以及审核整个工程的变更,更没有提出可以规避风险的策略。 1.4 项目施工阶段存在的问题 在电力工程的施工阶段,电力使用的业主与承包工程的承包商都会以自己的利益为出发点看待整个问题,都想使自己可以获取最大利益,这一问题的存在使双方对合同的看法不能统一。企业对整个工程项目的施工没有提前做出预算,对造价的动态管理不够重视,也没有将被动局面进行改变。在电力工程施工阶段存在着工作量大、涉及范围广、工程建设周期长等特点,这些特点都可以对整个工程造价成本产生一定的影响,使企业对施工成本不能恰当的控制,导致企业入不敷出的局面出现,出现经营管理不善的现象。 2 电力工程造价的控制 电力工程在近些年来得到了快速发展,但是当前电力工程造价管理水平直接关系到电力工程的整体发展电力工程造价出现上涨迅猛的局面使得筹集资金的难度增加,电力工程为了可以适应现阶段的发展状况,需要构造一套科学、合理的工程造价管理体系,将每个整个工程阶段的控制与管理水平提高,有效的对工程造价成本进行控制与降低,这一管理体系的制定需要建立在保证工程质量的基础上完成。 2.1 控制项目设计阶段的电力工程造价 根据对多个电力工程项目的分析了解得知,一个电力工程项目中重要的阶段是设计阶段,工程项目设计阶段的设计费用虽然只占到整个工程项目成本的百分之一,但是它可以影响到整个工程造价成本的百分之七十五,所以对电力工程项目的设计阶段一定要重视起来。设计方案一定要采用经济合理的设计方法并且要做到设计科学先进可以被安全使用。电力工程的建设项目一旦确定,首先要进行的便是工程设计,工程设计即成为了可以影响整个工程造价成本的关键。一个电力工程项目做到设计科学、技术先进,有利于减少企业的投资成本,降低经营费用,提高电力工程的效益。 2.3 控制合同签订间断的电力工程造价 当今,双方签订施工合同不仅是为了约束双方,更是成为了一项可以工程计费的基础,所以整个电力工程的造价是否可以被有效的控制直接受到施工合同的影响。通过签订施工合同将电力工程造价成本进行控制,这就需要制定合同的管理部门抓好合同的管理,将合同中

电力工程概预算及工程造价控制管理规定(试行)

精品 Q/FJG 电力工程概预算及工程造价控制管理规定 (试行) 福建省电力有限公司发布

目次 前言.............................................................................................................................................................................. I I 1 范围 (1) 2 规范性引用文件 (1) 3 总则 (1) 4 工程概(预)算的编制 (2) 5 工程概(预)算的审批 (4) 6 工程造价控制 (5) 7 工程概预算管理职责和考核 (7) 8 附则 (9)

前言 为了规范我省输变电工程概预算及工程造价管理,合理确定和有效控制工程造价,合理使用建设投资,提高投资效益,同时规范电力建设市场秩序,维护工程建设当事人的合法权益,特制定本规定。随着工程量清单计价规范的颁发与执行,省公司将在适当时期,总结执行情况,对本规定作修改。 本规定由省公司工程部提出并归口管理 本规定由省公司工程部负责解释 本规定主要起草单位:省公司工程部 本规定主要起草人:陈宏衍、蔡敬东、蔡信回、林冶、翁永模 本规定批准人:许新生

电力工程概预算及工程造价控制管理规定 1 范围 本办法适用于福建省电力有限公司(以下简称省公司)出资建设的35~500千伏电压等级的新建、扩建和改建输变电基本建设工程。其他业主委托建设项目可参照执行。 2 规范性引用文件 下列文件中的条款通过本标准的引用而成为本标准的条款。凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。凡是不注日期的引用文件,其最新版本适用于本标准。 《电力工业基本建设预算编制办法》 《电力工业基本建设预算项目及费用性质划分办法》 《火电、送变电工程建设预算费用构成及计算标准》 《福建省建设工程综合单价计价办法》 3 总则 3.1 为了规范我省输变电工程概预算及工程造价管理,合理确定和有效控制工程造价,合理使用建设投资,提高投资效益,同时规范电力建设市场秩序,维护工程建设当事人的合法权益,特制订本规定。 3.2 本规定所称工程概(预)算是指初步设计概算、施工图预算,是企业对工程建设最高定价。至于工程结算和招投标活动中标底价、最高控制价、投标报价等不在本规定管理范围。 3.3 本规定所称工程造价控制仅指通过工程概(预)算管理和控制措施来控制工程造价,不涉及设备选型、方案优化和工程量控制。

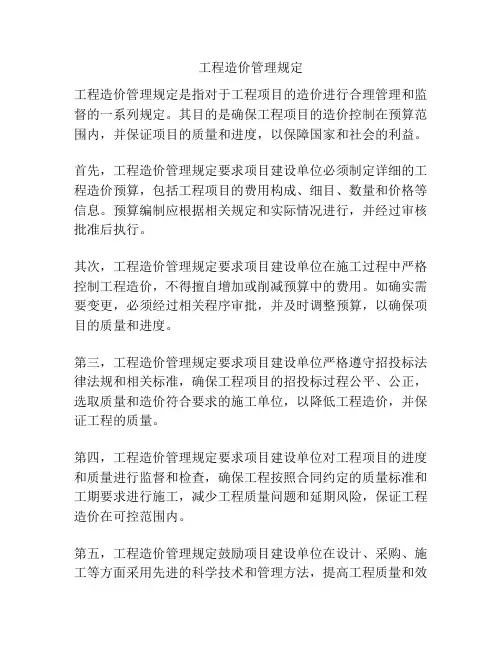

最新工程造价管理制度

XX投资集团有限公司 工程造价管理制度 第一章总则 第一条为适应国家和地方关于工程造价法规和政策的规定及市场价格的变化,满足XX投资集团有限公司(以下简称“集团公司”)新形势下的造价管理要求,特制定本制度。 第二条工程造价管理是指对工程建设各阶段预算、结算计价的管理。 第三条工程预(结)算计价是指工程项目的工程量、单价、总价等的计量和确认工作。 第四条本制度适用于集团公司及各分、子公司的新建、改扩建、维修等所有工程的造价管理工作。 第五条工程预(结)算计价原则 1.廉洁奉公原则:应遵守法律法规,恪守职业道德,始终以公司利益为最高利益。 2.准确高效原则:各项计算工作应准确、清晰、合规,体现出较高的工作效率,以适应工程招标、核算、工期等多方面的要求。 3.可复查性原则:应有详细、真实、完整的记录、量价计算过程、审批记录等,使工程造价具备完全的可复查性。 4.合理低价原则:应以客观事实及工程合同等为依据,充分理解并灵活运用当地的工程造价管理规定,并利用市场竞争,以合理较低的价格确定工程造价。 5.合同清算原则:所有合同在除保修条款外,应就合同范围内所有经济事项进行全面结算,但一份合同最终只能办理一次《竣工结算报告》。 第二章管理机制与职责 第六条管理机制 工程造价实行项目单位与集团公司工程管理部协同管理的体制。工程管理部对工程计价负主要责任,其他部门或单位应依照本制度积极配合、参与并负相应责任。 第七条工程管理部职责

1.负责工程预算、结算的编制与审查。 2.负责审核工程进度款的拨付。 3.负责编制招标工程标底及零星工程的计价。 4.负责审核合同造价条款。 第八条项目单位职责 1.负责工程总包、分包招标、比价及相关备案工作,并及时向工程管理部提供编制预算、标底的相关资料。 2.负责合同的起草、签订、执行。 3.负责有效控制工程变更、工程形象进度。 4.负责编制零星工程的施工图纸及施工说明。 5.单项合同价2万元以下的零星项目,可直接洽商确定施工价格。 6.负责建立甲供材料的领用及付款台账。 7.负责提供工程结算资料,并保证资料的真实性和完整性。 第三章工程预算管理 第九条工程预算是确定工程造价、签订合同、拨付工程价款及办理工程结算的依据。工程预算分为招标工程预算和非招标工程预算。 第十条招标工程预算应依据招标文件编制,标底的内容、项目划分、单价应与招标文件中对投标报价的要求一致。 招标工程预算应作为招标评标的参考,检验施工图技术经济合理性的依据,也可作为材料选择的指导。 第十一条非招标工程预算应作为合同的预算包干价使用或经济指标评价的参考。 第十二条工程预算计价时,工程量清单计价应优先于工料单价法计价。 第十三条工程预算编制的主要依据 1.批准的概算书。 2.经会审的施工图纸、会审纪要或工程量核定单及说明。 3.经批准的施工组织设计或技术措施。 4.设计变更、现场签证、施工任务书等造价资料。 5.各类现行定额、计量、计价规范及公司相关规定。

2020年最新安徽省建设工程造价管理办法

2020年最新安徽省建设工程造价管理办法 《安徽省建设工程造价管理条例》已经20xx年8月21日安徽省第十二届人民代表大会常务委员会第十三次会议通过,现予公布,自20xx年11月1日起施行。下文最新版的安徽省建设工程造价管理办法。 20xx年最新安徽省建设工程造价管理办法 第一章总则 第一条为了规范建设工程造价管理,合理确定和有效控制建设工程造价,保障建设工程质量和安全,维护建设工程当事人的合法权益,根据《中华人民共和国建筑法》和有关法律、行政法规,结合本省实际,制定本条例。 第二条本条例适用于本省行政区域内建设工程造价管理与监督活动。 本条例所称建设工程造价,是指建设工程从筹建到交付使用期间,因工程建设活动所需发生的费用,包括项目前期费、建筑安装工程费、设备购置费及其他相关费用。 第三条建设工程造价的编制、确定、控制和咨询服务,应当遵循合法、客观、公正、诚信的原则,不得损害公共利益和他人的合法权益。 第四条县级以上人民政府住房和城乡建设行政主管部门(以下

简称建设主管部门)负责本行政区域内建设工程造价的管理监督。 省及设区的市人民政府建设主管部门所属的建设工程造价管理机构(以下简称工程造价管理机构)具体负责建设工程造价的管理工作。 县级以上人民政府发展改革、财政、审计等部门按照各自职责做好建设工程造价管理监督的相关工作。 第二章工程造价的编制和确定 第五条编制建设工程造价,依据下列规范、指标、定额、价格信息进行: (一)工程量清单计价规范; (二)投资估算指标、设计概算定额、施工图预算定额、工程费用定额、工期定额; (三)人工、材料、设备、施工机械台班等市场价格信息; (四)企业定额; (五)国家和省规定的其他依据。 前款第一项、第二项由省人民政府建设主管部门制定发布,第三项由设区的市工程造价管理机构发布。 第六条项目建议书编写和可行性研究阶段应当编制投资估算。投资估算应当根据建设项目的规模、标准、技术条件、工期等,按照编制期的计价依据以及建设期间的价格、利率、汇率变化等因素编制。 第七条初步设计阶段应当编制设计概算。设计概算应当依据初步设计和概算定额等计价依据以及建设期间价格、利率、汇率等因素

建设工程造价管理办法

建设工程造价管理办法 建设工程造价管理办法是为加强建设工程造价管理,合理确定和有效控制工程造价,促进建设工程质量与安全,维护工程建设各方的合法权益,根据《中华人民共和国建筑法》、《中华人民共和国招投标法》、《中华人民共和国合同法》等国家有关法律、法规而制定的。下面是关于建设工程造价管理办法的主要内容介绍以供参考。 建设工程造价是指工程建设项目从筹建到竣工验收交付使用所需全部费用,包括建筑安装工程费、设备购臵费、工程建设其他费用、预备费、建设期间贷款利息和固定资产投资方向调节税以及按照国家和省规定计入的有关费用。 建设工程造价计价依据是指用来计算、合理确定和有效控制工程造价的标准,主要包括: 投资估算指标、概算指标、概算定额及其基价表; 预算定额、消耗量定额及其基价表; 费用定额、工期定额、劳动定额、施工机械台班费用定额; 建设工程量清单计价规则; 人工、材料及设备、施工机械台班价格; 国家和省规定的其他计价依据。 工程造价计价依据制定应公开征求社会各方面的意见和建议,组织专家审定。 建设工程投资估算指标、概算指标、概算定额编制后,报省建设

行政主管部门,并由其会同省发展改革、财政等行政主管部门审定后联合发布。其他建设工程造价计价依据由省建设行政主管部门批准发布。 建设工程造价计价依据的修订、补充和解释工作由工程造价管理机构负责。 计价活动内容 建设工程计价包括下列内容: 编制和审核投资估算、设计概算、施工图预算、工程量清单、招标控制价、招标标底、投标报价、竣工结算; 约定和确认工程合同价款; 进行工程计量和价款支付: 办理变更签证和工程索赔、工程结算和决算; 全过程工程造价控制。 确定与控制原则 建设工程造价应当按照建设工程项目全过程、分阶段合理确定,严格按基本建设程序有效控制。全部使用国有资金投资或者以国有资金投资为主的和实行招投标的建设项目基本建设程序,未经省人民政府批准不得擅自改变和简化。 建设项目的投资估算控制设计概算,设计概算控制施工图预算,施工图预算控制工程结算,招标控制价控制中标合同价。 经批准的建设项目投资估算为工程造价的最高限额。投资估算、设计概算及修正概算一经批准,不得随意突破,确需调整的,应当经

工程造价管理规定(电力建设工程必备)

ICS Q/CDT 工程造价管理规定 中国大唐集团公司 发布

目次 前言............................................................................. II 引言............................................................................ III 1 范围 (1) 2 规范性引用文件 (1) 3 术语和定义 (1) 4 管理职责 (2) 5 管理内容 (2)

前言 为规范集团公司、分子公司和项目公司工程建设造价管理工作,依据GB/T 1.1—2009《标准化工作导则第一部分:标准的结构和编写》、DL/T 800--2001《电力企业标准编制规则》制定本标准。 本标准代替大唐集团制【2007】49号《中国大唐集团公司工程造价管理办法》、大唐集团制【2005】85号《中国大唐集团公司工程造价管理办法》、大唐集团制【2003】XX号《中国大唐集团公司工程造价管理办法(试行)》。 本标准的附录A、B 是规范性附录。 本标准由集团公司工程管理部归口。 本标准起草单位:集团公司工程管理部。

引言 制订本标准的目的在于加强中国大唐集团公司(以下简称集团公司)工程项目管理,控制工程建设成本,提高投资效益。 工程造价管理工作应贯彻“目标管理、分类对标、全程控制、全员参与”的总体要求,完善工程造价目标管理机制,健全控制标准和指标体系,强化工程建设全过程的分类对标,落实单位工程造价控制要求,实现工程项目造价的可控在控。

电力工程结算审核的控制措施

龙源期刊网 https://www.360docs.net/doc/3b15909521.html, 电力工程结算审核的控制措施 作者:贾川江 来源:《山东工业技术》2016年第04期 摘要:随着我国电力事业的飞速发展,电网规模不断扩大,电力工程项目日渐增多,相 应的电力安装工程也越来越多,久而久之很多问题也逐渐暴露出来。结算审核工作是指以成本预算部门在工程竣工与施工方结算价款时进行的工程成本造价审核,确定工程成本电力安装工程结算审核是一项很重要的工作。在实际工作中,经常会发现一些问题,例如定额换算不合理、高估冒算等。基于此,文章针对电力工程结算审核的控制措施进行了探讨。 关键词:电力工程;结算审核;控制措施 DOI:10.16640/https://www.360docs.net/doc/3b15909521.html,ki.37-1222/t.2016.04.172 结算审核,就是施工单位、监理单位、结算单位以及建设管理单位对各施工单位提供的工程结算资料所进行的审核活动。结算审核包括审核竣工结算的编制依据、审核其工程量、审核施工企业资质以及审核工程合同等。其主要是通过科学、技术原理以及经济、法律手段,解决工程建设活动中工程造价的确定和控制问题,从而达到提高投资效益和经济效益的目的。 1 工程结算审核的依据 工程结算审核的依据应当参考当地工程的具体案例,具体应该包括:工程招投标文件的商务条款、工程竣工图纸、施工图纸、工程计算规则、工程施工水文地质情况、施工经济签证、甲供材料清册、施工组织设计方案、平面图布置、现行国家有关价格调整文件等。 确立好审核的依据之后就需要收集整理工程竣工资料,包括工程竣工图、工程设计变更情况、工程安装材料的价格以及各种签证等等。 2 工程结算审核中造价控制的问题 施工单位经济签证信息错误、施工完成以后才进行补签,施工单位经济签证对其内容表述的不清楚、准确度也不够,签证模板不对,日期不对。结算单位对工程量计算出现误差,个别单位不一致、计算错误,造成工程量的小数点错位。设计单位对定额忽略其综合解释,致使高套定额使套用定额出现误差。甲供材料的价格出现偏差,虽然在概算中用市场价来进行计算,但是在实际有可能会高于市场价。最后影响了结算的造价。建设管理单位管理过松,基本工作不扎实,对结算单位管理太过松散。 3 前期对电力工程结算审核进行的策划 3.1 保证合同的公平性,给结算审核工作提供条件

天津市建设工程造价管理办法「全文」

天津市建设工程造价管理办法「全文」天津市建设工程造价管理办法「全文」 第一章总则 第一条为加强建设工程造价管理,规范建设工程造价计价行为,维护工程建设各方合法权益,保证工程造价的合理调整与结算,促 进建筑市场的健康发展,根据国家有关法律、法规,结合本市实际,制定本办法。 第二条在本市行政区域内从事建设工程造价及监管活动,适用本办法。 国家另有规定或由国务院有关行业部门负责管理的,从其规定,也可参照本办法的有关规定。 第三条建设工程造价是指建设项目从立项到竣工交付使用所需的全部费用。在不同阶段体现为投资估算、初步设计概算、施工图预算、竣工结算。包括建筑安装工程费、设备及工具购置费、工程建 设其他费、预备费和国家规定应计入工程造价的其他有关费用。其 中建筑安装工程费是指建设项目实施阶段发、承包双方在施工合同 中约定的工程价格。 第四条建设工程造价应在政府宏观调控下,由市场竞争形成。工程建设各方从事造价活动,应遵循公平、公正、合法和诚信的原则。 第五条市建设行政主管部门对全市建设工程造价及相关活动实施统一管理,并履行下列职责: (一)负责本市建设工程造价计价依据的编制、修订、补充和解释; (二)建立并完善建设工程造价数据库,发布建设工程造价信息;

(三)负责建设工程造价咨询企业资质和造价从业人员资格的监督管理; (四)对建设工程造价相关活动进行监督管理; (五)建立造价咨询企业和从业人员信用评价体系; (六)调解建设工程有关造价问题的争议; (七)法律、法规规定的其他职责。 市建设工程定额管理研究站负责建设工程造价的日常管理工作。 第二章计价依据 第六条建设工程造价计价依据主要包括估算指标、概算定额、预算基价(定额)、计价指引、费用标准、工期定额、计价规则及工程计价的有关文件、办法。 第七条市建设工程定额管理研究站根据国家标准和规范,结合本市实际组织编制计价依据。 各专业定额站在市建设工程定额管理研究站的委托和指导下,编制各专业工程计价依据。 第八条施工企业可根据相关的法律、法规、规范、计量规则和编制原则自行编制能反映本企业技术及管理水平的企业定额,用于投标报价和成本核算。 第九条建设工程实施过程中需要对采用新材料、新工艺、新技术予以补充计价依据的,相关单位应提供新项目的计价资料和数据,由市建设工程定额管理研究站负责编制,市建设行政主管部门审定颁发。 第十条市建设工程定额管理研究站对工程造价实行动态管理,根据市场变化,依据国家和本市有关办法定期公布人工、材料、机械台班价格信息和建设工程造价指数。 第三章工程造价确定与控制

电力工程造价管理【论文】

电力工程造价管理 关键词:电力造价;施工阶段;问题;对策 前言 由于电力工程自身所具有的特殊性,导致管理具有一定的复杂性,文章对造价管理在施工阶段的控制进行了探究,由于造价管理对整个工程具有重要作用,因此,对其效益产生直接影响,造价管理工作的好坏直接影响到工程发展,因此,需对存在的问题进行分析,并提出有效的处理对策,以促进电力行业的发展。 1电力工程造价管理概述 1.1概念 在电力工程施工阶段中,造价管理工作贯穿于始终,是一个全面的管理过程。工程造价管理是以企业批准的预算为基础,包含成本控制与管理,结合预算的范围与价值,保证在已批准的预算内完成对全过程的控制与管理。在对造价效益进行管理的时候,节约资金是其发展的关键方式,以提升

资源的有效利用,避免浪费问题的产生,从而提升电力工程经济效益。造价管理工作是企业管理过程中的一项关键内容,对于企业经济效益产生直接影响。 1.2特征 在人们日常生活中,电力是必不可少的物质基础,各类工程具有施工环境复杂、工期长的特点,想要实现统一管理具有一定的困难。因此,在实际工作的过程中,需严格控制施工资源,并分阶段进行管理,结合工程实际,为工程施工做好准备。 2电力工程造价管理在施工阶段中的问题 在电力工程中,造价管理工作对整体效益产生直接影响,对造价管理工作来说,需对其准确掌握,以确保成本的降低。在电力工程中,需投入非常多的人力、财力,若无法对其合理规划管理,就会导致企业造成较大的损失。因此,下面就将存在的问题进行了研究。 2.1造价管理与监督工作有待提升

任何工程没有合理的监督与管理,都会影响到工程质量与效率,而对于电力工程来说,一套完善的管理手段,能够促进工程的顺利开展,造价管理工作也不例外,需对施工过程的每一个环节进行监督,并全面进行监控,不能出现超出投资的问题,不然就会很难进行管控。随着经济的发展和各项政策的更新,各行业也要提升相关要求,提升工作人员专业水平,以促进企业高质量的发展。因此,在管理工作中,需改变传统管理模式,对开发成本合理进行控制,并掌握好投资力度,确保各类资源的有效分配与应用,以提升企业经济效益。 2.2过分重视盈利却忽略了管理 在电力企业中,大多存在着过分追求利益的现象,却忽略了管理工作,这种错误的观念导致缺乏对设计及其材料的合理利益,也影响到工程质量,进而导致经济损失。因此,企业在发展过程中,需对管理工作引起足够的重视,并将施工阶段的管理放在首位,通过建立各项制度,促进造价管理工作的顺利开展。 2.3缺乏完善的造价管理模式

浅析电力工程全过程造价控制措施

浅析电力工程全过程造价控制措施 发表时间:2019-01-24T11:18:23.800Z 来源:《河南电力》2018年16期作者:何秀连 [导读] 随着市场经济的快速发展,我国的电力工程建设从传统的单一性投资模式转变成为多元化的投资模式这样的模式推动了电力建设的快速发展 何秀连 (广州艾博电力设计院有限公司 510000) 摘要:随着市场经济的快速发展,我国的电力工程建设从传统的单一性投资模式转变成为多元化的投资模式这样的模式推动了电力建设的快速发展,有效缓解了电力短缺的问题。但是因为政策原因以及电力建设管理方面的问题,造成我国的电力工程造价没有得到很好的控制,上涨非常快,所以如何控制电力工程造价全过程的价格是新时期重要的问题之一。本文就电力工程全过程造价控制措施做了简单介绍。 关键词:电力工程;造价控制;有效措施 引言 随着我国对电力建设日益重视,除大力发展新型清洁能源,包括核电、风电等之外,还开始建设特高压交直流远距离送电工程,电力工程建设投资日益加大,如何有效的利用投资和控制成本支出成为电力工程建设环节的重要课题,也是影响电力工程投资效益的关键。电力工程控制是一个完整的过程,而传统的电力工程控制主要集中于施工过程中,其实施工过程是一个中期具体实施的过程,它的资金开销是由之前的预算和估算与实际支出相结合而确定的,所以,施工过程只是工程项目的冰山一角,而真正的工程控制措施是要实践于整个电力工程的全过程。 1电力工程全过程造价控制的概念与意义 1.1电力工程造价控制的概念 电力工程项目从可行性研究开始经初步设计、扩大初步设计、施工图设计、承发包、施工、调试、竣工投产、决算、后评估等的整个过程称为建设项目全过程。工程造价控制是对建设项目全过程造价的控制,即从项目可行性研究开始一直到项目竣工决算、后评估为止的工程造价的控制。 1.2电力工程造价控制的意义 我们要知己知彼,才能百战百胜,所以在实施措施之前,设计者要充分了解并考察施工现场的情况,这样使得工程设计方案能够与现实项目所匹配,不仅使得工程设计与具体施工过程协调一致,而且能够使得工程控制连续不断,不会出现工作衔接不当的问题。但是如果设计者不进行实地考察,那么可能导致施工整体的无序性,比如,施工程序不能有序进行,施工人员没有程序意识,这样还可能导致施工程序的重复,不但浪费时间和财力,增加施工难度,减缓施工进度并降低施工质量,最终,还会造成工程造价成本的上升,从而增加我国财政负担。因此,设计者要从整个电力工程全过程考虑问题,将所有的电力环节融合在一起,综合考虑、综合应用。从项目设计到项目竣工的全过程中,都要进行科学的调查和控制,从而促进施工程序的顺利进行。另外,一项电力工程的实施与否,一定程度上也取决于它的可靠性,因此,施工决策阶段中工程造价是最后拍板的关键因素,那么就需要决策者全面考虑影响造价成本的因素,而造价风险又是一个最为容易被人忽视的因素,它是潜在的挑战,决策者要全程监控,提高决策的可靠性。 2投资决策阶段的控制点 投资决策阶段其实是决策者的一个观望时期,准确的说这是一个考察和犹豫的阶段。在这一阶段中,决策者不仅要全面了解周围一切环境,还要做好各项设计方案以及其他各项工作,另外,还要协调各组织部门的关系,以及内部部门与国家其他相关部门的关系,为以后实施方案奠定基础。再者,投资决策阶段也是一个从零开始的时期,这一时期不管是硬件设备还是软实力方面都处于一个婴儿期,是那样弱小又是那样有希望,所以,我们在投资决策阶段有无限种可能,这是一个新的开始。当然,凡事都有两面性,在充满机遇的同时也充满着风险和挑战,因此,工作人员在投资决策阶段要对工程造价风险进行评估,尽量将风险降到最低。 在项目决策阶段中,建设项目造价会受到项目规模、建设地点以及建设标准的影响,而这三大因素将直接影响项目造价的高低。从查询的资料上了解到,决策阶段对整个建设项目造价的影响可以达到90%。因此,在全过程造价控制中,必须从决策阶段做起。其次,决策阶段造价控制具有决定性的作用。在项目投资决策期间,投资估算是主要的造价文件,同时也是项目建议书与可行性研究报告的重要组成部分。投资决策对整个项目造价控制具有非常重要的作用。在投资估算的时候,必须充分考虑,且估算必须合理。估计项目建设期间和建成后产生的效益与可能出现的风险,同时提出相应的防范措施。在此期间,应注意避免过于高估,估算尽可能全面、合理、准确。在前期的决策阶段中,如果估算失误。那么后期的所有努力将付诸东流。 3设计阶段的控制点 在决策之后,设计又是一个关键程序。“设计”看似简单的字眼,却在整个工程造价中有着一定的分量,设计本身不具有太大影响,而它所展现出来的成果却可以致命性的影响着电力工程的全过程。所以,工程设计对电力工程全过程造价有着蝴蝶效应式的影响。传统的造价控制措施较为保守,没有太大的突破性和创新性,设计者一般不会考虑项目的实际情况,而是采用样板设计模式,这种模式是前人根据实际经验做出的总结,将具体操作上升到理论层面,具有一定的客观性和可行性,但是它没有结合实际施工情况来加以运用,虽然也能够反应出一些特征,但这毕竟脱离了现实情况,没有真实反映实际问题,也不是项目设计的最优方案,从而降低工程造价的影响力。所以,为了降低设计阶段所带来的损失,设计人员对设计阶段的造价控制显得尤为重要,首先,要在投资机制上下功夫,工作人员可以引入大量竞争者,在竞争中不断进步,设计出属于自己风格的方案,这也有利于设计者增强自身的责任心,尽心尽力而为,从而提高设计质量,这中间也要与时俱进,不断更新技术,努力提高竞争实力,最终,提高综合能力。 对建设项目进行全面规划和描述,就是所说的工程设计。对建设项目来说,工程设计是工程项目建设的灵魂,同时也是处理经济与技术的关键环节。项目建设是否科学,将对工程造价产生非常重要的影响。就建设项目来说,设计是否符合实际应用标准,设计质量是否达

工程造价管理及相关管理制度汇总

工程造价及相关管理制度汇总 2016.4.8

一、工程造价管理制度

一、工程造价管理制度 目录 第一章总则 第二章管理机制与职责 第三章初步设计概算管理 第四章施工图预算管理 第五章招标标底管理 第六章工程结算管理 第七章建筑安装工程材料预算价格(信息价)及价差管理第八章建筑安装工程预算定额及费率定额管理 第九章工程造价人员管理 第十章奖罚 第十一章造价中心档案管理

第一章总则 第一条为了切实加强工程建设管理,节约投资,减少浪费,提高投资效益,实现工程造价的合理确定,有效控制,结合集团公司的实际情况,制定本办法。 第二条工程造价管理指对工程建设各阶段所编制的工程预算、中间结算、竣工结算的价格管理。 第三条确定工程造价应遵循经济规律和实事求是的原则,严禁弄虚作假、高估冒算、随意压价等不正当的计价行为。 第四条本办法适用公司新建、改扩建、维修项目(含地面和矿井(露天)基建工程、地质测量工程、大型土石方工程、巷道与露天的接续延深及改造工程、房屋及附属设施改造工程、机电设备改造安装工程、供配电改造安装工程、热力、给排水改造安装工程、道路及基础改造工程、绿化工程、零星工程等)。 第二章管理机制与职责 第五条根据集团公司加强部门职能管理的精神,工程造价由各项目负责单位与造价中心协同管理的体制。财务部、审计部、生产技术部和项目负责单位依照本办法和公司工程管理办法履行业务管理和监督职能。 第六条项目负责单位(生产技术部、煤矿)是项目建设工程造价的直接责任者,其主要职责: 一、工程造价在50万元以上的项目,提供已批准的立项申请表(见附表一)、招标文件、图纸、图纸会审纪要(见附表二),及其它编制工程预算所需的基础资料。 二、工程造价在50万元以下不进行招标的项目,提供立项申请表、商务谈判纪要(按工程管理办法)、呈批件(见附表三)、图纸、说明等编制预算所必需的资料。 三、下达中标通知书(见附表四),起草合同并办理合同审批,准备开工条件,办理工程开竣工。(见附表五、六) 四、在施工过程中,审查施工组织设计(见附表七),及时组织工程验收,办理工程变更、隐蔽工程等签证手续。 五、及时上报产值进度情况。 六、及时上报材料供应情况(有甲供材料的情况),编制材料供应清单、

工程造价管理制度(汇编)

工程造价管理制度 一、造价的编制与交底 1、工程造价是投标报价的基础资料,编制工作必须严肃认真,根据工程规模,按以下分工编制。 (1)由公司承接的建筑、市政等工程的造价。 (2)由造价部承接的建筑、市政等工程的造价。 2、编制造价的依据 (1)建设单位招标文件中有关工程报价的条款; (2)招标图纸及答疑会议纪要; (3)施工组织设计或施工方案; (4)施工现场的地形、地貌、位置、标高及障碍物情况; (5)各专业施工图册、图集及施工详图和建筑工程机关造价信息; (6)现行建设工程造价定额 (7)按照陕西省统一的计价规范,结合本公司的技术装备,施工方案、施工水平以及内部消耗等进行测算编制,实行单价报价或工程量报价等方式进行编制。 3、工程造价必须在投标期内编审完毕,其编审程序为: (1)根据各级分工,由组织报价部门的负责人对编制造价人员进行交底和分配工作;由参加工程发标的人员向编制造价人员介绍投标要求和工程情况; (2)工程造价人员按照编制标书的要求,编制完整的各专业工程造价,并自行复核一次; (3)造价部设专人负责造价审核工作,对编出的造价进行复核和汇总,确认无误后,汇出报价; (4)投标报价单位的领导组织有关部门和人员对标价做最终审定。 4、不参加投标或工程施工过程造价管理项目和零星项目的预结算只执行前三项程序。 5、造价内容要求套用定额合理,计量准确,价格可靠,内容齐全,力求

避免出差错,既要防止低估漏算,也要杜绝高估冒算。具体内容为:(1)造价编制说明 A、工程概况; B、编制依据; ——设计图纸,标准图集及材料做法; ——参考定额,材料价格及费用标准,并确定有关费用; ——招标文件中有关报价附表的具体规定。 C、编制说明 ——造价定额允许调整的项目,在造价中已经调整或未做调整(如暂定价格及暂估设备价格等风险材料); ——各项可调费用费率标准; ——给出的参考价、暂估价的材料、设备,须待竣工结算时按规定调整; ——招标文件的规定进行适当调整。 ——市政工程考虑的施工组织设计或施工方案内容。 (2)工程量计算底稿 A、基本数据,以土建为例: ○1外墙外围水平面积; ○2基础轴线长度; ○3门窗框外围尺寸; ○4预留洞口尺寸; ○5层高; ○6檐高 B、工程量计算表按施工图纸循序计算,不得重复和遗漏。主要有: ○1土建工程分基础、结构、屋面、门窗、楼地面、装饰、室外工程,按照定额工程量计算规则,计算工程量。 ○2市政工程分管道、道路、桥梁等不同工程对象,单独按照定额分项目,计算降水、土方、基底处理、下部结构、上部结构、附属设施、管道敷设及装修等项目,以及按照施工组织设计,计算临时设施各分项工程量;
