60+100+60m连续梁挂篮计算

合集下载

跨浦建高速大桥60+100+60m连续梁挂篮计算书(全面)

跨浦建高速大桥60+100+60m连续梁挂篮计算书(全面)

中铁十一局浦梅铁路跨浦建高速大桥 60+100+60米连续梁挂篮计算书中铁十一局集团浦梅铁路工程建设指挥部第一章 设计计算说明1.1计算依据1. 《路桥施工计算手册》 周水兴 等编著 2.《钢结构设计规范》(GB50017-2003);3. 《实用土木工程手册》(第三版) 杨文渊编4. 《公路桥涵施工技术规范》(JTG/TF50-2011)5. 《预应力混凝土用螺纹钢筋》(GB/T 20065-2006)6. 《铁路预应力混凝土连续梁(刚构)悬臂浇筑施工技术指南》(TZ324-2010)7.《材料力学》(上、下册) 8.《结构力学》(上、下册)1.2工程概况本工程为南龙铁路100米连续梁挂篮,具体参数参见图纸,采用三角形挂篮施工.1.3 挂篮设计1.3.1 主要技术参数(1)砼自重 GC =26.5 kN/米3; (2)钢弹性模量 Es =2.06×105 米Pa; (3)材料容许应力:Q235 [σ]=2152/N mm ,[w σ]=1812/N mm ,[τ]=1062/N mm .Q345钢 厚度 或直径≤16米米,f=3102/N mm ,v f =1802/N mm 厚度 或直径>16~35米米,f=2952/N mm ,fV=2152/N mm40Cr 钢 小 于100米米,抗拉735米Pa,屈服540米Pa;100米米~300米米,抗拉685米Pa,屈服490米Pa;300米米~500米米,抗拉685米Pa,屈服440米Pa;500米米~800米米,抗拉590米Pa,屈服345米Pa.剪切力=安全系数*0.6*抗拉强度安全系数=1.3(一般) 2.5(特殊)1.3.2 挂篮构造挂篮具体结构形式见后附图纸.1.3.3 挂篮计算设计荷载及组(1)荷载系数依据交通部颁发的公路桥涵设计和施工规范,荷载系数取值如下:考虑箱梁混凝土浇筑时胀模等系数的超载系数:1.05;浇筑混凝土时的动力系数:1.2;挂篮空载行走时的冲击系数1.3;浇筑混凝土和挂篮行走时的抗倾覆稳定系数:2;挂篮正常使用时采用的安全系数为2.(2)作用于挂篮主桁的荷载①混凝土荷载:取混凝土最终块计算;②混凝土偏载:箱梁两侧腹板浇筑最大偏差取10t;③挂篮自重:由米idas系统根据定义截面自行取值;④模板自重:2.5kPa;⑤施工机具及人群荷载:2.5kPa;⑥倾倒和振捣混凝土荷载:4 kPa;⑦挂篮冲击荷载:0.3x挂篮自重;⑧风荷载:按2KN/米施加在主构架一侧计算;⑨护栏荷载:按2KN/米计算.(3)荷载组合荷载组合1:①+③+④+⑤+⑥+⑨;荷载组合2:②+③+④+⑤+⑥+⑨;荷载组合3:①+③+④+⑧+⑨;荷载组合4:挂篮行走,③+④+⑦+⑧+⑨;荷载组合5:①+③+④+⑤+⑨.荷载组合1、2、3,4用于挂篮结构的强度和稳定性计算;荷载组合5用于挂篮刚度计算,荷载组合1,4用于系统抗倾覆计算.所有荷载均按照线载荷施加.1.3.4 内力符号规定轴力:拉力为正,压力为负;应力:拉应力为正,压应力为负;其它内力规定同结构力学的规定.1.3.5 载荷分配情况(1)混凝土荷载分析翼缘板部分由1根导梁承担;腹板部分对应荷载由腹板下2根纵梁承担;底板其余部分由其下对应3根纵梁承担;顶板部分由2根导梁承担.(2)混凝土偏载:箱梁两侧腹板浇筑偏差重量10t计算,施加方法同混凝土自重部分,只是一侧加载总量减少10t.(3)挂篮自重荷载分析:挂篮自重部分按自重工况施加.(4)模板自重:按2.5kN/米2计算,计算时按梁宽及梁节长度计算,最后分块施加到对应纵梁及导梁上.(5)施工机具及人员荷载施工机具及人员按2.5kN/米2计算,计算时按梁宽及梁节长度计算,最后分块施加到对应纵梁及导梁上.(6)倾倒和振捣混土产生的荷载:4 kPa,计算时按梁宽及梁节长度计算,最后分块施加到对应纵梁及导梁上.(7)挂篮冲击荷载:0.3倍挂篮自重按自重工况施加;(8)风载:按2KN/米加载到一片主构架外侧.(9)护栏荷载:按2KN/米计算,分别施加于前、后托梁.第二章挂篮结构的强度计算计算采用有限元软件米IDAS/civil进行计算,计算采用整体模型,主构架各节点的连接释放销轴的自由度 ,计算模型如图2-1所示.图2-1 挂篮整体计算模型2.1荷载组合1:混凝土荷载+挂篮自重+模板自重+施工机具及人群荷载+倾倒和振捣混凝土荷载+护栏荷载2.1.1荷载情况该工况主要用来计算挂篮的主桁承重系统强度和稳定性.此种荷载组合适用于挂篮混凝土浇筑要结束前的一种最不利荷载工况,此时所有混凝土浇筑完毕(考虑混凝土胀模的影响)q1=1.05×G混凝土,振动系统仍然在振捣,所以还要考虑挂篮施工的动力附加荷载,人员机具仍在施工,因而挂篮结构还要承受人员机具荷载.图2-1-1 荷载组合1计算模型2.1.2结果分析(1) 底托系统最大应力为116.6米Pa,如图2-1-2.符合要求.图2-1-2 底托系统应力计算结果(2)导梁系统最大应力为110米Pa;如图2-1-3.符合要求.图2-1-3 导梁系统应力计算结果(3)前横梁最大应力为39.9米Pa,如图2-1-4.符合要求.图2-1-4前上横梁应力计算结果(4)主构架最大应力为91.8米Pa,如图2-1-5.符合要求.图2-1-5主构架应力计算结果(5) 吊杆计算图2-1-6 吊杆计算结果由图2-1-6可知,吊杆最大应力为171.8米Pa;因吊杆采用φ32精轧螺纹钢(PSB830),最大应力171.8米Pa<830米Pa, 所以最小安全储备量为4.8,其它吊杆安全储备均大于4.8.(6) 吊带计算图2-1-7 吊带计算结果由图2-1-7可知,吊带最大应力为151.7米Pa;因吊带材质为Q345,最大应力151.7米Pa<310米Pa,所以最小安全储备量为2,其它吊带安全储备均大于2.2.2荷载组合2:混凝土偏载+挂篮自重+模板自重+施工机具及人群荷载+倾倒和振捣混凝土荷载+护栏荷载2.2.1荷载情况该荷载组合适用于挂篮混凝土浇筑过程中的一种最不利荷载工况,此时假定一侧混凝土浇筑完毕(考虑混凝土胀模的影响)q1=1.05×G混凝土,另一侧尚未浇筑完,两侧相差混凝土总量约10t,人员机具仍在施工,因而挂篮结构还要承受人员机具荷载.该荷载组合与与载荷组合1相比较,只是一侧腹板处混凝土荷载总量减少10t,其余荷载相同.图2-2 荷载组合2计算模型2.2.2结果分析(1) 底托系统最大应力出现在混凝土偏多腹板下底纵梁位置,最大应力为93.7米Pa,如图2-2-1.符合要求.图2-2-1底托系统应力计算结果(2)因导梁在荷载组合1与荷载组合2中受力形式及荷载值无发生变化,所以在此不再另行计算.(3)前横梁最大应力为32.2米Pa,如图2-2-2.符合要求.图2-2-2 前上横梁应力计算结果(4)主构架计算结果:主构架最大应力为73.9米Pa,如图2-2-3.符合要求.图2-2-3主构架应力计算结果(5) 吊杆计算图2-2-4 吊杆计算结果由图2-2-4可知,吊杆最大应力为147米Pa;因吊杆采用φ32精轧螺纹钢(PSB830级),最大应力147米Pa<830米Pa,所以最小安全储备量为5.6,其它吊杆安全储备均大于5.6.(6) 吊带计算图2-2-5 吊带计算结果由图2-2-5可知,吊带最大应力为125.6米Pa;因吊带材质为Q345,最大应力125.6米Pa<310 米Pa,所以最小安全储备量为2.47,其它吊带安全储备均大于2.47.2.3荷载组合3:混凝土荷载+挂篮自重+模板自重+风荷载+护栏荷载2.3.1荷载情况该荷载组合适用于挂篮混凝土浇筑完毕后出现大风情况,此时荷载包括混凝土自重(考虑混凝土胀模的影响)q1=1.05×G混凝土,挂篮自重及风荷载.图2-3 荷载组合3计算模型2.3.2结果分析该组合主要针对风载作用时对主构架、横联桁架的影响.(1)主构架计算结果:主构架最大应力为93.6米Pa,如图2-3-1.符合要求.图2-3-1主构架应力计算结果(2)横联桁架该载荷组合下,由于风载的存在,最大应力为87.2米Pa,如图2-3-2.符合要求.图2-3-2 横联桁架应力2.4荷载组合4:挂篮行走工况:挂篮自重+模板自重+冲击荷载+风载+护栏荷载挂篮行走工况:挂篮前移动时,主桁靠反扣装置在轨道上行走;其它结构不变,底托横梁均由吊杆悬吊;外导梁仍有模板荷载作用.2.4.1 荷载情况此载荷组合下风载作用于主构架处,在本模型中,将其视为线荷载,计算模型如图2-4-1.图2-4-1 荷载组合4计算模型2.4.2 结果分析挂篮行走时,最大应力值为45.1米Pa,如图2-4-2所示.符合要求.图2-4-2挂篮应力图第三章挂篮结构的刚度计算3.1荷载组合5:混凝土荷载+挂篮自重+模板自重+施工机具及人群荷载+护栏荷载该荷载组合主要用来计算挂篮系统的结构刚度 .3.1.1荷载情况计算模型如图3-1-1.图3-1-1 荷载组合5计算模型3.1.2结果分析该荷载组合下,挂篮变形等值线图见图3-1-2.由图可知,变形最大值为19米米.以下对各部分进行划分分析:图3-1-2 变形等值线图(1)挂篮主构架部分主构架部分最大变形位于前横梁支点处,最大竖向变形量为11.4米米.见图3-1-3.图3-1-3 挂篮主构架变形等值线图(2)前横梁如图3-4所示,前横梁部分最大变形位于中部位置,值为15米米,相对变形值为△δ=15-11.4=3.6米米挠跨比为η=3.6<L/400图3-1-4 挂篮前横梁变形等值线图(3)导梁如图3-1-5所示,导梁最大位移值为16.4米米.图3-1-5 导梁变形等值线图(4)底托系统如图3-1-6所示.底托系统最大位移值为19米米.图3-1-6 底托系统变形等值线图3.2刚度验算结论挂篮在此该荷载组合条件下,计算挂篮系统整体和各部件的结构刚度 ,其变形最大值为19米米,而该值为主构架、前横梁、吊杆等各部分变形的累积.注:因吊杆为纯受拉杆件,在强度方面通过以上计算可知满足要求,在主构架及底托系统变形值均满足要求的情况下,吊杆变形值不再另做计算,以此得出的底托系统变形比值将更为保守.结论:通过对荷载组合5的计算分析,挂篮刚度满足使用要求.第四章挂篮抗倾覆计算挂篮抗倾覆计算包括两部分内容:混凝土浇筑工况和挂篮移动工况两种.4.1混凝土浇筑时的抗倾覆计算(荷载组合1:混凝土荷载+挂篮自重+模板自重+施工机具及人群荷载+倾倒和振捣混凝土荷载+护栏荷载)在混凝土浇筑时,挂篮主构架后端通过精轧螺纹钢锚固于已经浇筑好的混凝土梁体上,为保证施工安全,需要验算此种载荷组合下的挂篮后锚点的安全性.图4-1-1 主构架反力模型由以上结果可知,荷载组合1时后锚点拉力最大值为438.8kN.单侧后锚点采用直径32米米的精轧螺纹钢6根,则可提供锚固力为N提供=6A[σ螺纹钢]=6x3.14x322/4x830x10-3=4003.1kN其安全储备为:K = 4003.1/438.8=9.1故:满足安全要求.4.2挂篮行走工况的抗倾覆计算(荷载组合4:挂篮行走工况:挂篮自重+模板自重+冲击荷载+风载+护栏荷载)图4-2-1 主构架反力模型由以上结果可知,荷载组合4时后支座拉力最大值为78.7kN.反扣轮装置与主构架通过8个直径27的高强螺栓连接,强度验算如下:螺栓一、基本参数螺栓选用摩擦型高强螺栓,8.8级,米27构件材性:Q235摩擦面处理:喷砂(丸)摩擦面的抗滑移系数为 0.45受剪面数目为1由 GB 50017--2003 第68页 7.2.2 得:单个螺栓受剪承载力 Nvb = 93.15 kN单个螺栓受拉承载力 Ntb = 184 kN螺栓群受力 N = 78.7 kN V = 118 kN 米 = 19 kN·米二、螺栓群形心计算螺栓个数 BoltNu米 = 8排列方式:对齐排列螺栓位置:( 0, 320) ( 480, 320)( 0, 230) ( 480, 230)( 0, 90) ( 480, 90)( 0, 0) ( 480, 0)螺栓群形心位置 (240,160)三、螺栓受力计算V产生的剪力 Nv = V/BoltNu米 = 14.75 kNN产生的拉力 NN = N/BoltNu米 = 9.838 kN假定以形心轴为转轴:米对顶部螺栓产生的拉力 Ntop = 24.918 kN米对底部螺栓产生的拉力 Nbotto米 = -24.918 kN米对顶部螺栓产生的拉力与N产生的拉力之和Ntop_total = Ntop + NN = 34.756 kN米对底部螺栓产生的拉力与N产生的拉力之和 Nbotto 米_total = Nbotto米 + NN = -15.081 kNNbotto米_total<0 表明以螺栓群底部为转轴重新算得米和N对顶部螺栓产生的拉力 Nt = 30.935 kN按GB 50017--2003 第69页公式7.2.2-2Nv/Nvb + Nt/Ntb = 0.326 <= 1 满足!结论:通过对荷载组合1、4的计算分析,挂篮抗倾覆满足相关规范要求.。

100m连续梁悬浇施工挂篮设计与计算

100m连续梁悬浇施工挂篮设计与计算

100m连续梁悬浇施工挂篮设计与计算摘要:通过贝雷桁架挂篮的设计,解决复杂环境下大跨度连续梁悬臂浇筑施工的难题。

贝雷桁架挂篮主要包括贝贝雷片主桁架、提吊系统、模板系统、走行及锚固系统。

基于有限元分析的挂篮设计与计算为大跨度连续梁悬浇施工提供了理论基础,可为同类桥梁施工提供参考。

关键词:连续梁;悬浇施工;挂篮;设计中图分类号:u445.466 文献标识码:a1. 工程概况甬江左线特大桥跨越宁波东外环公路采用(60+100+60)m连续梁结构,与公路夹角为72&ordm;,该段位于宁波镇海区蛟川街道,连续梁100m主跨与镇海支线特大桥1-96m系杆拱对孔布置。

桥下净高大于5.5m,满足公路通行要求。

该连续梁梁体为单箱单室、变高度、变截面结构。

梁高在中支点处7.60m,边支点和跨中处4.6m,梁底按圆曲线变化,半径r=369.667m。

箱梁顶宽11.0m,底宽5.8m,顶板厚度45~55cm,腹板厚度45、70、90cm,底板厚度50~130cm。

在端支点、中支点、跨中共设5个横隔板,隔板设有进人孔,供检查人员通过。

采用有砟桥面,挡砟墙内侧净宽8.5m。

桥上人行道栏杆内侧净宽11.0m。

该连续梁设计最高运行速度120km/h,采用桥位悬臂浇筑法施工,正常使用条件下梁体结构设计使用寿命为100年。

主梁沿纵向共分为59个梁段。

其中各中墩0号梁段长14m,合拢梁段长2.0m,边孔边直段长9.75m,其余梁段长分别为:2.5m、3.0m、3.5m、4.0m。

主梁段除0号梁段、边直段在支梁上施工外,其余梁段均采用挂篮悬臂浇筑,悬浇梁段最重1714.7kn。

2. 贝雷桁架式挂篮设计针对甬江左线特大桥的地理环境和结构特点,研究大跨度连续梁悬浇施工技术,基于有限元计算,设计了一种贝雷桁架式挂篮。

2.1 设计参数1) 材料设计参数材料设计参数见表2.1-1。

表2.1-1 材料设计参数2) 性能参数贝雷桁架挂篮的性能参数:a.适用最大梁段重:1800kn;b.适用最大梁段长度:4.0m;c.适用梁顶宽度:12m;d.适用梁底宽度:6.4m;e.适用梁高为:7.85~4.85m;f.走行方式:无平衡重走行;g.每套挂篮自重:800kn;h.在14m长的起步长度内,可同时安装一对挂篮;2.2 挂篮构造贝雷桁架挂篮由贝雷片主桁架、提吊系统、模板系统、走行及锚固系统等组成,且保证总重量不大于800kn。

xxx特大桥60m 100m 60m连续箱梁施工挂篮检算共34页文档

xxx特大桥60m 100m 60m连续箱梁施工挂篮检算共34页文档

特大桥60m+100m+60m连续箱梁施工挂篮检算书计算:复核:审核:审批:2019.12.10xxxxx特大桥挂篮检算基本资料一、60+100+60m跨径1、0#块长14m,共计13段,最大梁段长4m,最小梁段长2.5m,板顶宽13.4m,底宽6.7m,悬臂3.35m;梁段分段:3.5×2+2.75×1+3×3+3.25×1+3.5×4+4×2;2、顶板厚按40cm考虑;3、底板宽按6.7m考虑;4、腹板厚渐变,按每侧20cm共40cm考虑设调整块,按4m长梁段考虑在内模顶板设三角块,单只挂篮设计1块,端部2.5m梁段渐变20cm,模型现做;5、0#块模型按4.5m+6.2m+4.5m三段考虑;6、检算时按12#块(4m),8#块(3.5m),4#块(3.0m),1#块(2.5m)分别检算;7、截面梁高按7.85m~4.85m综合考虑。

二、40+60+40m双线连续梁1、0#块长9m,最大梁段长4.25m,最小梁段长3m,板顶宽13.4m,底宽6.7m,悬臂3.35m;梁段分7段:3×1+3.25×1+3.5×1+4.25×3+4×1;2、顶板厚按40cm考虑;3、底板宽按6.7m考虑;4、腹板厚渐变,按每侧16cm共32cm考虑设调整块,按4.25m梁段考虑在内模顶板设三角块,单T共4只,单只可调32cm,端部2.9m 梁段渐变12cm共24cm,模型现做;5、0#块模型按2+2.7+3.7+2.7+2m考虑;6、检算时按4#块(4.25m),3#块(3.5m)分别检算;7、截面梁高按6.05m~3.05m综合考虑。

三、综合以上两种桥型基本情况,挂篮设计时考虑使用同一套挂篮,综合考虑后设计基本资料如下:1、最大梁段长度为4.25m,最小梁段长度为2.5m;2、板顶宽13.4m,底宽6.7m,悬臂3.35m,顶板厚40cm;3、外膜设计分段为:2+2.7+2.7+2.7+2.7+2,另做2.0+2.0(40+60+40m)桥专用0#块调整段模型;4、截面梁高按7.85m~4.85m综合考虑,可分段;5、腹板厚渐变,分别考虑调整块;6、内模分节以利张拉;7、前上横梁内滑梁吊带处考虑设置槽口以利内滑梁间距改变;8、检算时按A桥1#块(2.5m)、4#块(3.0m),8#块(3.5m),12#块(4m),B桥4#块(4.25m)分别检算。

悬臂法施工连续梁临时固结体系抗倾覆计算分析

悬臂法施工连续梁临时固结体系抗倾覆计算分析

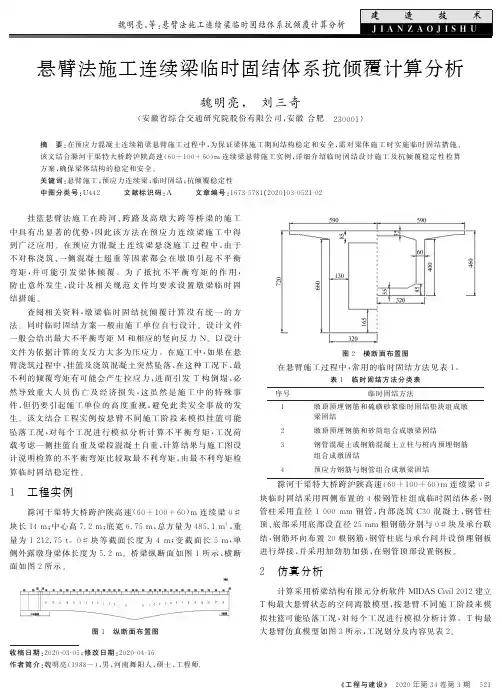

J IA N Z A OJ I SH U㊀«工程与建设»㊀2020年第34卷第3期521㊀收稿日期:2020G03G05;修改日期:2020G04G16作者简介:魏明亮(1988-),男,河南舞阳人,硕士,工程师.悬臂法施工连续梁临时固结体系抗倾覆计算分析魏明亮,㊀刘三奇(安徽省综合交通研究院股份有限公司,安徽合肥㊀230001)摘㊀要:在预应力混凝土连续箱梁悬臂施工过程中,为保证梁体施工期间结构稳定和安全,需对梁体施工时实施临时固结措施.该文结合滁河干渠特大桥跨沪陕高速(60+100+60)m 连续梁悬臂施工实例,详细介绍临时固结设计施工及抗倾覆稳定性检算方案,确保梁体结构的稳定和安全.关键词:悬臂施工;预应力连续梁;临时固结;抗倾覆稳定性中图分类号:U 442㊀㊀㊀文献标识码:A㊀㊀㊀文章编号:1673G5781(2020)03G0521G02㊀㊀挂篮悬臂法施工在跨河㊁跨路及高墩大跨等桥梁的施工中具有出显著的优势,因此该方法在预应力连续梁施工中得到广泛应用.在预应力混凝土连续梁悬浇施工过程中,由于不对称浇筑㊁一侧混凝土超重等因素都会在墩顶引起不平衡弯矩,并可能引发梁体倾覆.为了抵抗不平衡弯矩的作用,防止意外发生,设计及相关规范文件均要求设置墩梁临时固结措施.查阅相关资料,墩梁临时固结抗倾覆计算没有统一的方法.同时临时固结方案一般由施工单位自行设计.设计文件一般会给出最大不平衡弯矩M 和相应的竖向反力N .以设计文件为依据计算的支反力大多为压应力.在施工中,如果在悬臂浇筑过程中,挂篮及浇筑混凝土突然坠落,在这种工况下,最不利的倾覆弯矩有可能会产生拉应力,进而引发T 构倒塌,必然导致重大人员伤亡及经济损失,这虽然是施工中的特殊事件,但仍要引起施工单位的高度重视,避免此类安全事故的发生.该文结合工程实例按悬臂不同施工阶段来模拟挂篮可能坠落工况,对每个工况进行模拟分析计算不平衡弯矩,工况荷载考虑一侧挂篮自重及梁段混凝土自重,计算结果与施工图设计说明检算的不平衡弯矩比较取最不利弯矩,由最不利弯矩检算临时固结稳定性.1㊀工程实例滁河干渠特大桥跨沪陕高速(60+100+60)m 连续梁0#块长14m ;中心高7.2m ;底宽6.75m ,总方量为485.1m3,重量为1212.75t .0#块等截面长度为4m ;变截面长5m ,单侧外露墩身梁体长度为5.2m .桥梁纵断面如图1所示,横断面如图2所示.图1㊀纵断面布置图图2㊀横断面布置图在悬臂施工过程中,常用的临时固结方法见表1.表1㊀临时固结方法分类表序号临时固结方法1墩顶预埋钢筋和硫磺砂浆临时固结垫块组成墩梁固结2墩顶预埋钢筋和砂筒组合成墩梁固结3钢管混凝土或钢筋混凝土立柱与桩内预埋钢筋组合成墩固结4预应力钢筋与钢管组合成墩梁固结㊀㊀滁河干渠特大桥跨沪陕高速(60+100+60)m 连续梁0#块临时固结采用两侧布置的4根钢管柱组成临时固结体系,钢管柱采用直径1000m m 钢管,内部浇筑C 30混凝土,钢管柱顶㊁底部采用底部设直径25m m 粗钢筋分别与0#块及承台联结,钢筋环向布置20根钢筋,钢管柱底与承台间并设预埋钢板进行焊接,并采用加劲肋加强,在钢管顶部设置钢板.2㊀仿真分析计算采用桥梁结构有限元分析软件M I D A SC i v i l 2012建立T 构最大悬臂状态的空间离散模型,按悬臂不同施工阶段来模拟挂篮可能坠落工况,对每个工况进行模拟分析计算.T 构最大悬臂仿真模型如图3所示,工况划分及内容见表2.125J IA N Z A OJ I SH U522㊀«工程与建设»㊀2020年第34卷第3期图3㊀T 构最大悬臂仿真模型表2㊀工况划分及内容工况内容工况1~131~13#梁段挂篮及混凝土坠落工况14设计不平衡弯矩2.1㊀材料特性各构件材料的容重及弹性模量等参数见表3.表3㊀材料特性值名称容重/(k N /m3)弹性模量/(N /m m2)混凝土263.45e +004钢材782.06e +0052.2㊀荷载组合施工图设计说明检算不平衡弯矩考虑:(1)一侧混凝土自重超重5%.(2)一侧施工线荷载为6.4k N /m ,另一侧为3.2k N /m .(3)施工挂篮的动力系数,一侧采用1.2,另一侧采用0.8.(4)节段浇筑不同步引起的偏差,控制在20t 以下.(5)一侧风向上吹,按风压强度W =800P a.设计文件未考虑一侧挂篮突然坠落的情况.本次检算考虑一侧挂篮及梁段混凝土掉落.由此产生的不平衡弯矩为最不利受力状态.因此最不利荷载组合为:挂篮自重+悬臂端块段混凝土自重+梁体自重,梁体自重由软件自动计算,挂篮自重按650k N .抗倾覆稳定性验算结果见表4.表4㊀计算结果汇总表工况钢管柱临时固结未坠落侧反力/k N坠落侧反力/k N工况137372.31114.6工况146063.21853.6㊀㊀㊀备注:支反力为一侧单钢管立柱支反力.由表4结果可知,在工况13下即最大悬臂状态下挂篮及砼坠落,钢管立柱临时固结支撑处最大压反力为7372.3k N .在工况14即设计不平衡弯矩为61526k N m ,钢管立柱临时固结支撑处最大压反力为6063.2k N .取反力较大值7372.3k N 进行验算:钢管立柱直径为1000m m ,壁厚14m m (Q 235),钢管内部灌注C 40混凝土.按«钢管混凝土结构技术规范»(G B50936-2014)验算其承载能力如下:N u =φe φl N 0㊀㊀当θɤ1/(α-1)2时:N 0=0.9A C f c (1+αθ)㊀㊀当θɤ1/(α-1)2时:N 0=0.9A C f c (1+θ+θ)θ=A s fA c f c㊀㊀系数α取值见表5.表5㊀系数α取值混凝土等级α值ɤC 502C 55~C 801.8㊀㊀柱的等效计算长度:L e =12.24m ;钢管外直径:D =1m ;钢管内核心混凝土横截面面积:A s =3.14ˑ4862=741655.44m m 2;钢管横截面面积:A s =3.14ˑ(5002-4862)=43344.56m m 2;钢管混凝土构件的套箍系数:θ=A s f s /A c fc =0.599;钢管混凝土轴心受压短柱的强度承载力设计值:N 0=0.9A c fc (1+αθ)=29343.9k N ;钢管混凝土轴心受压短柱的强度承载力设计值:N u =ψL ˑN 0=0.81ˑ29343.9=23768.6k N>7372.3k N .安全系数=23768.6/7372.3=3.22>1.5,满足要求.3㊀结束语通过对滁河干渠特大桥跨沪陕高速(60+100+60)m 连续梁临时固结体系抗倾覆计算分析探讨,可为类似连续梁悬臂施工临时固结体系抗倾覆检算提供参考.针对临时固结体系设计及悬臂施工过程提出如下建议:(1)悬臂T 构除计算抗倾覆稳定性检算除考虑设计文件提供的倾覆参数外,还应考虑施工过程中的特殊情况.悬浇梁施工过程中T 构最大倾覆弯矩是在悬浇最远节段时挂篮及新浇筑混凝土坠落产生.(2)挂篮及新浇筑混凝土坠落产生的倾覆弯矩对临时支座可能会产生拉应力.(3)悬臂浇筑混凝土时,尽量保持同步浇筑.无法同浇筑时,可采取分阶段交替浇筑.在混凝土分阶段交替浇时,悬臂两端混凝土偏差应严格控制在5方以内.(4)在悬臂施工中,尽可能避免挂篮坠落的情况发生,特别是大跨径的连续梁.参考文献[1]㊀苏克啟.悬臂法施工连续梁临时固结体系的计算探讨[J ].科技资讯,2014(3):95-96.[2]㊀郅友成.悬臂浇筑连续梁临时固结体系计算分析[J ].铁道建筑技术,2014(z 1):61-64.[3]㊀丁东.连续梁悬臂施工临时固结设计与检算[J ].城市道桥与防洪,2013(7),222-223.[4]㊀高翔,李广平.南丫大桥上部施工0#块临时固结施工技术[J ].中国水运(下半月),2012,12(4):196-197.[5]㊀王兴忠,谭崇杰,纪彦飞.连续弯梁桥临时支座设计及受力分析[J ].甘肃科技,2011,27(24):126-128.[6]㊀中华人民共和国交通运输部.公路钢筋混凝土及预应力混凝土桥涵设计规范:J T G3362-2018[S ].北京:人民交通出版社,2018.[7]㊀中华人民共和国住房和城乡建设部.钢管混凝土结构技术规范:G B50936-2014[S ].北京:中国建筑工业出版社,2014.225。

米连续梁挂篮后退方案

米连续梁挂篮后退方案

盘锦北下行联络线跨秦沈特大桥(60+100+60)m连续梁挂篮拆除方案编制人:审核人:审批人:中铁九局盘营客专项目经理部一工区2011年7月跨秦沈线特大桥(60+100+60)m连续梁挂篮拆除方案一、编制依据1、盘营客专桥通-082、LX140T1型悬浇挂篮设计图纸3、现场实际调查资料4、《铁路工程施工安全技术操作规程(上,下册)》5、《沈阳铁路局营业线施工及安全管理实施细则》二、编制原则1、坚持精心组织,精心施工的原则2、强化组织,加强管理,保工期、保质量、保安全的原则3、坚持先进性、经济性、合理性与实用性相结合的原则;文明施工,保护环境。

三、工程概况跨秦沈线特大桥跨秦沈(60+100+60)m连续梁全长221.5m,梁体为单箱单室、直腹板、变高度、变截面结构,全长221.5m,箱梁顶宽7.4m,箱梁底宽 5.4m,顶板厚度除梁端附近外均为36cm,底板厚度80~40cm,厚度按折线变化,中支点处腹板局部加厚到120cm,端支点处腹板厚度为80cm;腹板厚度50cm~70cm~80cm~90cm,全联在端支点,中跨跨中及中支点处共设5道横隔板,横隔板设有孔洞,供检查人员通过。

梁高按二次抛物线变化,中支点梁高7.5m,跨中10m直线段,边跨现浇段总长9.75m,梁高均为4.5m。

边支座中心线至梁端0.75m。

在结构外侧的腹板与顶、底板相交处均采用圆弧倒角过渡。

目前跨秦沈100米连续梁74#墩所有悬浇段已经浇筑完毕,待混凝土强度达到要求,预应力张拉完毕后,需要将施工所用的挂篮进行拆除工作。

四、挂篮拆除施工组织本联连续梁因跨既有秦沈高铁施工,中跨合拢后挂篮不能在中间进行拆除,必须倒退到0#块与1#块之间方能拆除。

边跨挂篮在边跨和合拢段进行分解拆除。

挂篮倒退时,为空载行走,所以不需要后锚进行锚固,依旧用原来的挂篮走形轨道梁倒铺轨道,用精轧螺母将轨道锚固牢固,将挂篮退至0#块与1#块之间的位置。

挂篮走行时按挂篮前行操作步骤倒退行走,行走时,注意两端、左右两侧平衡及均匀行走,速度不要过快,挂篮走行速度不大于0.1m/min,后退走行时,采用液压千斤顶进行水平推动。

XX特大桥60+100+60连续梁挂篮计算书

XX特大桥60+100+60连续梁挂篮计算书

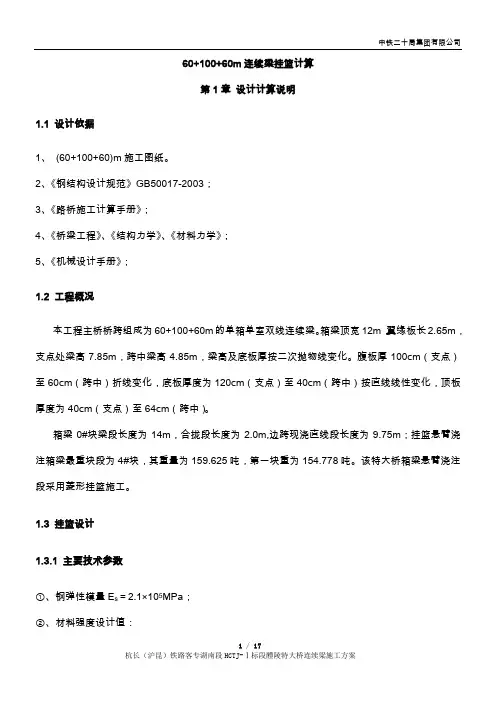

60+100+60m连续梁挂篮计算第1章设计计算说明1.1 设计依据1、(60+100+60)m施工图纸。

2、《钢结构设计规范》GB50017-2003;3、《路桥施工计算手册》;4、《桥梁工程》、《结构力学》、《材料力学》;5、《机械设计手册》;1.2 工程概况本工程主桥桥跨组成为60+100+60m的单箱单室双线连续梁。

箱梁顶宽12m,翼缘板长2.65m,支点处梁高7.85m,跨中梁高4.85m,梁高及底板厚按二次抛物线变化。

腹板厚100cm(支点)至60cm(跨中)折线变化,底板厚度为120cm(支点)至40cm(跨中)按直线线性变化,顶板厚度为40cm(支点)至64cm(跨中)。

箱梁0#块梁段长度为14m,合拢段长度为2.0m,边跨现浇直线段长度为9.75m;挂篮悬臂浇注箱梁最重块段为4#块,其重量为159.625吨,第一块重为154.778吨。

该特大桥箱梁悬臂浇注段采用菱形挂篮施工。

1.3 挂篮设计1.3.1 主要技术参数①、钢弹性模量E s=2.1×105MPa;②、材料强度设计值:Q235钢厚度或直径≤16mm,f=215N/mm2,f V=125 N/mm2Q345钢厚度或直径≤16mm,f=310N/mm2,f V=180 N/mm2厚度或直径>16~40mm,f=295N/mm2,f V=170 N/mm21.3.2 挂篮构造挂篮为菱形挂篮,菱形架各杆件采用2[36b普通热轧槽钢组焊,前横梁由2HN500×200×10×16热轧H型钢组焊,底托系统前托梁由2HN450×200×9×14热轧H型钢组焊,后托梁由2HN450×200×9×14热轧H型钢组焊,底纵梁由HN400×200×8×13热轧H型钢组焊。

主桁系统重13.99t、行走系统重4.33t、前横梁重4.05t、底托系统重14.73t(含底模模板重量)、内模系统重5t(内模重量估算)、内滑梁及提吊系统重10t(吊杆重量估算)、侧模重13.2t,整个挂篮系统约重65.3t。

60+100+60挂篮计算书

60+100+60挂篮计算书
(e)、纵梁自重为:q5=1.063 KN/m 腹板处纵梁上的均布荷载为: q总= q1+ q2+ q3+ q4+ q5=53.96 KN/m
2)、受力分析:腹板下单根纵梁采用2组36b槽钢组合结构,截面 特性参数:
Wx=1405.744cm3 Ix=25303.4cm4 A=13618mm2 受力示意图如下: 由求解器得腹板下纵梁的剪力图、弯矩图、挠度图如下:
5、挂蓝内导梁受力验算: 内导梁在挂蓝施工中承受箱梁顶部混凝土自重、内模自重,其采用2
组32b槽钢加工,其截面形式及截面特性如下:
截面面积 A=109.8 cm2 截面惯性距Ix=16113.6cm4 抗弯截面模量 Wx=1007.1cm3 浇筑4#块混凝土时导梁按5米长来计算,内导梁上的荷载主要通过内模 背架传递至内导梁,其受力简图如下:
4#段:L=3m M=159.625t q=532.083KN/m B点支反力 RB=886.81KN RA=709.44 KN
8#段:L=3.5m M=153.118t q=437.48KN/m B点支反力 RB=840.28KN RA=690.9 KN
所以,施工时4#节段自重荷载是最不利的,取 q1=532.083/2=266.04KN/m 、模架及模板总重21t,挂篮下自防护重16t,总计37t,则取:
由结构力学求解器求得位移图为:
FBC=﹣424.21KN
最大位移为D点处y方向的位移为11.2mm小于20mm满足规范要求。 1、主构架内受最大拉压力杆件均为2组32b槽钢焊接的复合结构,即
主构架安全系数: 满足设计安全系数。 2、主桁杆件稳定性计算:
主桁均采用2根普通热轧32b槽钢组成,BD杆件长度6.1m,轴力为 739.73KN, 杆件的长细比为:

连续梁边跨现浇段检算

连续梁边跨现浇段检算

连续梁边跨现浇段检算(60+100+60)m 的预应力砼连续梁结构型式,套用《通桥(2023)2368-Ⅴ》通用图,边跨15#块采用支架进行现浇,其余块段采用挂篮悬臂施工。

现浇段梁长9.75m,梁高4.85m,设计砼141.915cm 3,共重368.979t,现对此部位的模板和支架进行详细的设计和检算,参考施工设计图纸具体过程叙述如下。

1、截面面积,计算出对应截面线荷载为:I-I 截面线荷截:m kN q /98.339262538.61=⨯⨯=II-II 截面线荷截:mkN q /31.468262006.92=⨯⨯=模板及支架体系和其它荷载取面荷载为2.5kPa,转化为线荷载为:mkN q /30125.23=⨯=边跨合龙段需借助现浇段支架吊模完成,故检算时在支架纵梁悬臂端考虑合龙段一半的荷载,截面无变化,转化为线荷载为:mkN q q /98.33914==根据计算出的线荷载,结合支架设计施工图,考虑到支架预压为自重的1.2倍,得出顺桥向荷载为:m kN q q /98.4432.1)3098.339(2.1)(31=⨯+=⨯+mkN q q /97.5972.1)3031.468(2.1)(32=⨯+=⨯+得出顺桥向分配梁荷载分布图:597.97顺桥向荷载分布图2、纵向I56a 工字钢受力减检算根据施工方案设计图,对I56a 工字钢进行检算,查得I56a 工字钢的材料特性分别为:I56a 工字钢特性:Ix=65586cm 4,W=2342cm 3,A=135.25m 2,[σw]=145MPa,[τ]=85Mpa 抗弯刚度EI :EI=210×655.86=137730.6KN.m 2抗拉强度EA :EA=210×13525=2840250KN简化力学模型为L=9.15m 的有多余约束的几何不变体系,根据顺桥向工字钢荷载分布图,画出相应的受力图,得出剪力图和弯矩图,采用清华大学结构力学求解器SM Solver 计算,则建立模型及计算图如下:由弯矩图可得出最大弯矩为:Mmax=2446.55KN.m 由剪力图可得出最大剪力为:Q=1287.54KN弯曲应力检算为:Mmax/W=2446.55×103/10×2342×10-6=104.46Mpa<[σw]=145MPa,满足要求剪力检算为:τ=Q max S/bI=1287.54×103/14.5×477×10=18.6MPa<[τ]=85Mpa挠度检算为:悬臂部分挠度ω=ql4/8EI=443.98/10×2.94)×1000/(8×137730.6)=2.85mm<2900/400=7.3mm故顺桥向采用10片I56a工字钢能够满足设计和施工要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1.检算依据1)《公路桥涵施工技术规范》JTG/TF50-2011;2)《钢结构设计规范》GB50017-2003;3)《铁路桥梁钢结构设计规范》TB10002.2-2005;4)《路桥施工计算手册》;5)《桥梁工程》、《结构力学》、《材料力学》;6)《机械设计手册》;2.主要检算指标1)主构架最大下挠值:≤20mm2)前上横梁、走行梁、底模平台横梁和纵梁挠度:≤L/4003)底模板、外模变形:≤L/400,及≤1.5mm4)内模变形:≤L/250,及≤1.5mm5)模板钢楞变形:≤L/500,≤3mm6)工作状态抗倾覆系数:≥2.07)走行状态抗倾覆系数:≥2.08)受压构件的容许长细比:[λ]=1509)受拉构件的容许长细比:[λ]=3003.工程概况本主桥为连续箱梁,桥跨组成为60+100+60m的单箱单室连续梁。

箱梁顶宽12m,底板宽6.7m,梁段高度4850~7850。

该桥箱梁悬臂浇注段采用三角形挂篮施工。

挂篮悬臂浇注箱梁最重块段重量为160t,预压重量192吨。

挂篮总重58t,悬吊部分45t。

适应最大梁段长度4000mm。

4.结构主要材料底模前横梁、吊点连接器、立柱、钢枕为Q345钢材,销轴为45#钢材,其他为Q235钢材。

钢筋混凝土的容重按26KN/m3。

Φ25精轧螺纹钢锚固、φ25吊装。

钢材的技术指标为:1)钢弹性模量E=2.06×105MPa;s2)材料强度设计值:Q235钢f=215Mpa,Q345钢f=310Mpa5.挂篮构造挂篮为三角形挂篮,三角形桁片由2[32b、2[40b普通热轧槽钢组成的方形格构式截面杆件构成,缀板间距分别为800、900、1000mm,前横梁由2I40b组成的截面杆件构成,底篮横梁由2[32b组成的截面杆件构成,底篮腹板下纵梁为2I30b截面构成,吊杆采用φ25螺纹钢。

其他构造见设计图纸。

如图所示。

6.计算荷载1)钢筋混凝土的容重按26KN/m3,混凝土自重系数取1.2,其他结构自重系数亦取1.2。

2)倾倒混凝土时产生的水平荷载,取2KN/㎡;倾倒混凝土时产生的竖向荷载,取2KN/㎡;混凝土振捣时对侧面模板产生的荷载,取4KN/㎡;混凝土振捣产生的竖向荷载,取2KN/㎡;荷载分项系数取1.4。

3)混凝土浇筑时超灌系数:1.05;4)新浇砼对模板侧面压力荷载:F=0.22γc t 0β1β2V ½和H p c γ=两公式进行计算,侧压力取两者中较小值;3/26m KN c =γ,砼初凝时间t 0=8h,外加剂影响修正系数β1=1.2,混凝土坍落度影响修正系数β2=1.15,混凝土的浇筑速度V=2m/h,H 取6m ;经计算得较小值为F=0.22γc t 0β1β2V ½=0.22*26*8*1.2*1.15*1.414KN/m 2=75.1KN/m 2,荷载分项系数取1.2。

5)施工机具及人群荷载:计算模板时取均布荷载2.5kN/m 2和集中荷载2.5KN 分别计算。

计算纵横梁时取1.5kN/m 26)挂篮空载行走时的冲击系数1.05;7)作用于挂篮主桁的荷载8)箱梁荷载:箱梁荷载按160t 计算载荷,预压重量192吨;9)挂篮自重:58t,其中悬吊部分45t;10)风荷载:根据建筑结构荷载规范(GB50009-2001)表D.4全国各城市的50年一遇风压,查得安徽50年一遇的风压为0.3KN/㎡;重点分析挂蓝横桥向抗风,荷载分项系数1.4。

7.0#块模板7.1侧模面板采用6mm 钢板;横筋采用[8型钢,间距350;纵肋采用-10x80扁钢,间距350。

1)模板模板面板按单向板计算,取跨度为350mm 的单向板为计算模型。

计算简图如图所示。

承受荷载:新浇砼对模板侧面压力荷载:75.1KN/m 2,荷载分项系数取1.2;倾倒混凝土时产生的水平荷载,取2KN/㎡;混凝土振捣时对侧面模板产生的荷载,取4KN/㎡;荷载分项系数取1.4。

计算弯矩系数为0.1,挠度系数为0.11。

经过计算,Mmax=0.1×98.52×0.352=1.2KN.m 弯曲应力为:621.20101341.5100066M MPa W σγ×===××,满足强度要求。

变形为:3530.08113500.110.012.06106mm ω×=×=××<L/400=350/400=0.875mm,刚度满足!2)纵肋按单跨简支梁计算,跨度为350mm,承受荷载q=98.52×0.350=34.5KN/m,截面形式对于-10x80为T 字型截面,翼缘宽度取90mm。

计算简图如图所示。

截面特性如下所示整体稳定系数φb =1由最大壁厚10mm得:截面抗拉抗压抗弯强度设计值f=215MPa截面抗剪强度设计值fv=125MPa剪力范围为-6.0375--6.0375KN弯矩范围为-0.528281--0KN.M最大挠度为0.0319448mm(挠跨比为1/10956),满足。

由Vmax x Sx/(Ix x Tw)得计算得最大剪应力为9.6851MPa满足!由Mx/(γx x Wx)得计算得强度应力为24.6372MPa满足!由Mx/(φb x Wx)得计算得稳定应力为14.7862MPa满足!受压翼缘外伸宽度与厚度之比为 6.66667满足。

腹板高厚比为8满足。

3)横筋横筋采用[8型钢,间距350,按跨度为850mm的简支梁计算,承受间距为350mm大小为6KN的集中力。

截面为普槽8截面Ix= 1.013e+006mm4截面Wx=25325mm3面积矩Sx=14944mm3腹板总厚5mm塑性发展系数γx= 1.05整体稳定系数φb=1由最大壁厚8mm得:截面抗拉抗压抗弯强度设计值f=215MPa截面抗剪强度设计值fv=125MPa剪力范围为-5.92941--6.07059KN弯矩范围为-1.715--1.79093e-008KN.M最大挠度为0.629026mm(挠跨比为1/1351),满足。

由Vmax x Sx /(Ix x Tw)得计算得最大剪应力为17.9109MPa 满足!由Mx /(γx x Wx)得计算得强度应力为64.4949MPa 满足!由Mx /(φb x Wx)得计算得稳定应力为67.7196MPa 满足!4)法兰法兰板采用δ10×80扁钢,螺栓按M16,4.8s,间距175mm。

法兰板荷载从属宽度按300mm 计算,计算跨度按400mm。

计算简图为:承受荷载q=98.52×0.300=29.6KN/m,弯矩为29.6x0.42/8=0.592KN.m,剪力为29.6x0.4/2=5.92KN 扣除螺栓孔后,净截面抗弯强度:0.592x1000000/30546=19MPa,满足。

净截面抗剪强度:5.92X1000/(10X80X2-2x23x10)=5.9mpa,满足要求。

螺栓抗剪承载力:22b v v d 3.1416=n 11402844bvN f KN π×=××=>V=5.9KN ,满足抗剪强度要求。

可见M22的螺栓也满足。

7.2扩大段模板面板采用6mm 钢板;横筋采用[8型钢,间距400;纵肋采用-10x80扁钢,间距350。

1)模板模板面板同上面侧模的计算。

2)纵肋按单跨简支梁计算,跨度为400mm,承受荷载q=98.52×0.350=34.5KN/m,截面形式对于-10x80为T 字型截面,翼缘宽度取90mm。

计算简图:截面腹板总厚10mm上表面处塑性发展系数 1.05下表面处塑性发展系数 1.2整体稳定系数φb=1由最大壁厚10mm得:截面抗拉抗压抗弯强度设计值f=215MPa截面抗剪强度设计值fv=125MPa剪力范围为-6.9--6.9KN弯矩范围为-0.69--0KN.M最大挠度为0.0544965mm(挠跨比为1/7339),满足。

由Vmax x Sx/(Ix x Tw)得计算得最大剪应力为11.0687MPa满足!由Mx/(γx x Wx)得计算得强度应力为32.1792MPa满足!由Mx/(φb x Wx)得计算得稳定应力为19.3126MPa满足!受压翼缘外伸宽度与厚度之比为 6.66667满足。

腹板高厚比为8,满足。

3)横筋横筋采用[8型钢,间距350,按跨度为750mm的简支梁计算,承受间距为350mm大小为6.9KN的集中力。

跨度为0.75M截面为普槽8截面Ix= 1.013e+006mm4截面Wx=25325mm3面积矩Sx=14944mm3腹板总厚5mm塑性发展系数γx= 1.05整体稳定系数φb=1由最大壁厚8mm得:截面抗拉抗压抗弯强度设计值f=215MPa截面抗剪强度设计值fv=125MPa剪力范围为-6.9--6.9KN弯矩范围为-1.38---6.10352e-008KN.M最大挠度为0.420894mm(挠跨比为1/1781),满足。

由Vmax x Sx/(Ix x Tw)得计算得最大剪应力为20.3581MPa满足!由Mx/(γx x Wx)得计算得强度应力为51.8968MPa满足!由Mx/(φb x Wx)得计算得稳定应力为54.4916MPa满足!7.3底模1面板采用6mm钢板;横筋采用[8型钢,间距375;纵肋采用-10x80扁钢,间距350。

钢筋混凝土的容重按26KN/m3,厚度800,混凝土自重标准值20.8KN/m2混凝土自重系数取1.2;倾倒混凝土时产生的竖向荷载,取2KN/㎡;混凝土振捣产生的竖向荷载,取2KN/㎡;荷载分项系数取1.4。

混凝土浇筑时超灌系数:1.05;施工机具及人群荷载:计算模板时取均布荷载2.5kN/m 2和集中荷载2.5KN 分别计算,计算纵横梁时取1.5kN/m 2。

1)模板按跨度为350mm的简支梁。

计算简图为:均布荷载设计值为20.8x1.2x1.05+(2+2)x1.4+2.5x1.4=35.3KN/㎡均布荷载标准值为20.8x1.05+2+2+2.5=28.34KN/㎡计算弯矩系数为0.1,挠度系数为0.11。

经过计算,均布荷载设计值产生的弯矩为Mmax=0.1×35.3×0.352=0.43KN.m集中荷载设计值为产生的弯矩为Mmax=0.1×31.8×0.352+1.4x2.5x0.35/4=0.7KN.m 弯曲应力为:620.710781.5100066M MPa W σγ×===××,满足强度要求。

变形为:3530.028343500.110.0032.06106mm ω×=×=××<L/400=350/400=0.875mm,刚度满足!2)纵肋按单跨简支梁计算,跨度为375mm ,承受荷载q=(20.8x1.2x1.05+(2+2)x1.4+1.5x1.4)×0.350=11.9KN/m,截面形式对于-10x80为T 字型截面,翼缘宽度取90mm。
