1设备、人员动员周期和设备、人员、材料运到施工现场的方法接到中标通知书,立即进行开工动员和设备调遣工作,5日内管理人员、技术人员和各队负责人进驻工地。

与业主、监理和当地政府接洽的同时,详细调查施工沿线环境,尽快安排施工营地,着手水、电、路三通的准备工作,开始料场、拌和场、预制场等筹建工作。

按照施工组织计划的顺序,组织相应的机械设备、测量试验仪器进入工地。

原材料试验及混凝土配合比设计与设备、人员进场同步进行。

设备、人员动员周期7天。

我方承诺业主指定的设备、人员全部按时到位,其他设备、人员随工程进度和场面的展开陆续进场。

大型机械设备采用平板拖车运至工地。

各种施工汽车直接开往工地。

小型设备采用汽车运输。

人员通过火车和汽车到达工地。

主要材料钢筋、水泥等在定点厂家或指定厂家购买,直接送货到场。

砂、石等地材在指定料场采购,自卸汽车运输至现场。

2 主要工程项目的施工方案、施工方法2.1施工总体布置本工程实行项目法管理,按照精干高效、统一负责的原则,组建“中国铁路工程总公司宜昌长江公路大桥至宜都市洋溪公路扩建工程一期土建工程第五合同段项目部”,全面负责合同工程的实施、缺陷责任与保修。

项目部由项目经理、副经理、总工程师三人组成领导层,下设工程技术部、安全质量环保部、计划合同部、设备物资部、财务部、综合办公室、工程试验室等7个职能部门。

配置路基工程队,桥涵工程队等2个专业工程队,按期优质完成合同工程。

详见《项目经理部组织结构框图》。

根据本工程项目特点及分布,划为2个施工区段4个作业面同时开展施工。

分别由路基和桥涵两个工程队实施。

第一施工区段(K37+136~K40+000):其中路基工程队承担该区段内路基土石方及路基排水、防护工程;桥涵工程队承担该区段内的K37+296.15~K37+311.69水泥厂小桥及该段内的涵洞工程。

第二施工区段(K40+000~K42+800):其中路基工程队承担该区段内路基土石方及路基排水、防护工程;桥涵工程队承担该区段内的本标段的其余三座小桥及该段内的涵洞工程。

大桥施工组织实施方案

大桥施工组织实施方案

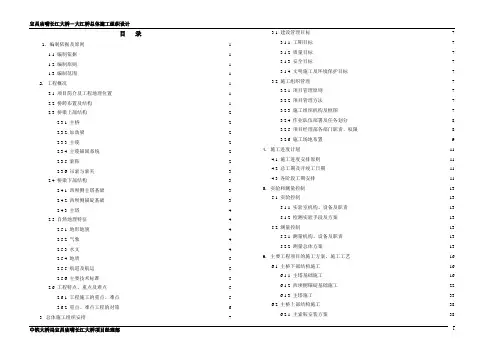

目录1. 编制依据及原则 (1)1.1 编制依据 (1)1.2 编制原则 (1)1.3 编制范围 (1)2. 工程概况 (1)2.1 项目简介及工程地理位置 (1)2.2 桥跨布置及结构 (1)2.3 桥梁上部结构 (2)2.3.1 主桥 (2)2.3.2 加劲梁 (2)2.3.3 主缆 (2)2.3.4 主缆锚固系统 (2)2.3.5 索鞍 (2)2.3.6 吊索与索夹 (3)2.4 桥梁下部结构 (3)2.4.1 西坝侧主塔基础 (3)2.4.2 西坝侧锚碇基础 (3)2.4.3 主塔 (4)2.5 自然地理特征 (4)2.5.1 地形地貌 (4)2.5.2 气象 (4)2.5.3 水文 (4)2.5.4 地质 (5)2.5.5 航道及航运 (5)2.5.6 主要技术标准 (5)2.6 工程特点、重点及难点 (5)2.6.1 工程施工的重点、难点 (5)2.6.2 重点、难点工程的对策 (6)3.总体施工组织安排 (7)3.1 建设管理目标 (7)3.1.1 工期目标 (7)3.1.2 质量目标 (7)3.1.3 安全目标 (7)3.1.4 文明施工及环境保护目标 (7)3.2 施工组织管理 (7)3.2.1 项目管理原则 (7)3.2.2 项目管理方法 (7)3.2.3 施工组织机构及框图 (7)3.2.4 作业队伍部署及任务划分 (8)3.2.5 项目经理部各部门职责、权限 (8)3.2.6 施工场地布置 (9)4. 施工进度计划 (11)4.1 施工进度安排原则 (11)4.2 总工期及开竣工日期 (11)4.3 各阶段工期安排 (11)5. 实验和测量控制 (13)5.1 实验控制 (13)5.1.1 实验室机构、设备及职责 (13)5.1.2 检测实验手段及方案 (13)5.2 测量控制 (13)5.2.1 测量机构、设备及职责 (13)5.2.2 测量总体方案 (13)6. 主要工程项目的施工方案、施工工艺 (16)6.1 主桥下部结构施工 (16)6.1.1 主塔基础施工 (16)6.1.2 西坝侧锚碇基础施工 (22)6.1.3 主塔施工 (33)6.2 主桥上部结构施工 (38)6.2.1 主索鞍安装方案 (38)6.2.2 索鞍安装方案 (39)6.3 主缆安装 (39)6.3.1 总体规划 (39)6.3.2 猫道架设 (40)6.3.3 主缆索股架设 (41)6.3.4 主缆紧缆、缠丝施工 (45)6.3.5 索夹、吊索安装 (46)6.3.6 猫道体系转换 (47)6.3.7 加劲梁架设 (48)6.4 附属设施安装 (53)6.4.1 主要内容 (53)6.4.2 主缆附属设施安装 (54)6.4.3 加劲梁附属设施安装 (54)6.5 涂装防护 (55)6.6 大临设施拆除 (55)6.6.1 主要内容 (55)6.6.2 猫道拆除 (55)6.6.3 其他大临设施拆除 (55)6.7 边跨、引桥箱梁现浇支架 (55)7. 质量保证措施 (57)7.1 质量保证体系 (57)7.2 质量目标 (57)7.3 质量管理机构及职责 (57)7.3.1 质量管理组织机构 (57)7.3.2 质量监察体系 (57)7.3.3 质量管理职责 (57)7.4 创优措施 (58)7.5 质量保证措施 (60)7.5.1 建立工程质量保证制度 (60)7.5.2 加强施工前的质量控制工作 (61)7.5.3 做好施工全过程的质量控制工作 (61)7.5.4 做好施工材料的质量控制 (61)7.5.5 加强施工过程的实验与检验 (61)7.5.6 保证施工中的资料完整齐全 (61)7.5.7 加强冬季、雨季施工的质量控制 (61)7.5.8 工期紧时的质量保证措施 (61)7.5.9 关键工程施工工艺的质量保证措施 (61)8. 安全保证措施 (64)8.1 安全目标 (64)8.2 安全保证体系 (64)8.3 安全管理职责 (65)8.4 安全保证措施 (65)8.4.1 安全防范要点 (65)8.4.2 建立安全生产体系 (65)8.4.3 建立健全各项安全制度 (65)8.4.4 加强安全教育与培训 (66)8.4.5 认真执行安全检查制度 (66)8.4.6 认真执行事故报告制度 (66)8.4.7 突发性灾害应急救援预案 (66)8.4.8 危险性较大工程的安全技术方案的编制审批 (66)8.4.9 主要项目的安全技术措施 (66)8.5 事故应急预案 (68)9. 工期控制措施 (69)9.1 工期目标 (69)9.2 工期保证体系 (69)9.3 保证工期的组织措施 (69)9.4 保证工期的技术措施 (69)9.5 资源保证措施 (69)9.6 建立施工进度的控制系统 (70)10. 劳动力组织计划 (71)10.1 专业技术工人的来源与岗前培训 (71)10.1.1 专业技术工人的来源 (71)10.1.2 岗前培训 (71)10.2 主要劳动力组织计划 (71)10.3 特殊时期劳动力保证措施 (71)10.3.1 春节期间劳动力保证措施 (71)10.3.2 夏季高温天气劳动力保证措施 (71)10.3.3 农忙季节劳动力保证措施 (72)11. 主要施工机械设备、实验、质量检测设备配备 (73)11.1 设备的配备原则 (73)11.2 机械设备进场方式 (73)12. 施工环保、水土保持措施 (74)12.1 环境保护、水土保持保证体系 (74)12.2 施工环保、水土保持措施 (74)12.2.1 建立健全专职的环境保护管理机构,强化管理 (74)12.2.2 施工准备阶段的保护措施 (74)12.2.3 制定严格的奖惩制度,抓好落实工作 (74)12.2.4 施工阶段环保、水土保持措施 (74)12.2.5 竣工后的环境保护措施 (75)12.2.6 中华鲟保护专项措施 (75)13. 文明施工 (76)13.1 文明施工目标 (76)13.2 文明施工措施 (76)13.2.1 现场文明施工措施 (76)13.2.2 文明施工资料管理 (76)13.2.3 周围建筑物保护措施 (76)14. 冬季、雨季和夜间的施工措施 (77)14.1 冬季施工安排 (77)14.1.1 做好混凝土的浇筑与养护工作 (77)14.1.2 做好设备的防寒保养 (77)14.2 雨季施工安排 (77)14.3 夜间施工安排 (77)15. 节能减排 (78)15.1 建立组织体系 (78)15.2 节能减排目标指标 (78)15.2.1 总体目标 (78)15.2.2 具体指标 (78)15.2.3 节能减排管理制度 (78)15.2.4 节能减排主要措施 (78)宜昌庙嘴长江大桥-大江桥施工组织设计1.编制依据及原则1.1编制依据1.国家的法律、法规及地方有关施工安全、工地保安、人员健康、劳动保护、土地使用与管理、水上水下作业要求、环境保护与文明施工方面的具体规定和技术标准。

宜昌公路施工工程(3篇)

宜昌公路施工工程(3篇)

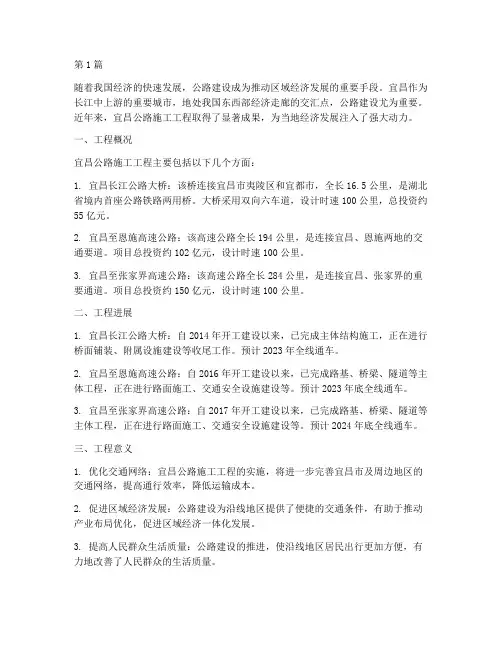

第1篇随着我国经济的快速发展,公路建设成为推动区域经济发展的重要手段。

宜昌作为长江中上游的重要城市,地处我国东西部经济走廊的交汇点,公路建设尤为重要。

近年来,宜昌公路施工工程取得了显著成果,为当地经济发展注入了强大动力。

一、工程概况宜昌公路施工工程主要包括以下几个方面:1. 宜昌长江公路大桥:该桥连接宜昌市夷陵区和宜都市,全长16.5公里,是湖北省境内首座公路铁路两用桥。

大桥采用双向六车道,设计时速100公里,总投资约55亿元。

2. 宜昌至恩施高速公路:该高速公路全长194公里,是连接宜昌、恩施两地的交通要道。

项目总投资约102亿元,设计时速100公里。

3. 宜昌至张家界高速公路:该高速公路全长284公里,是连接宜昌、张家界的重要通道。

项目总投资约150亿元,设计时速100公里。

二、工程进展1. 宜昌长江公路大桥:自2014年开工建设以来,已完成主体结构施工,正在进行桥面铺装、附属设施建设等收尾工作。

预计2023年全线通车。

2. 宜昌至恩施高速公路:自2016年开工建设以来,已完成路基、桥梁、隧道等主体工程,正在进行路面施工、交通安全设施建设等。

预计2023年底全线通车。

3. 宜昌至张家界高速公路:自2017年开工建设以来,已完成路基、桥梁、隧道等主体工程,正在进行路面施工、交通安全设施建设等。

预计2024年底全线通车。

三、工程意义1. 优化交通网络:宜昌公路施工工程的实施,将进一步完善宜昌市及周边地区的交通网络,提高通行效率,降低运输成本。

2. 促进区域经济发展:公路建设为沿线地区提供了便捷的交通条件,有助于推动产业布局优化,促进区域经济一体化发展。

3. 提高人民群众生活质量:公路建设的推进,使沿线地区居民出行更加方便,有力地改善了人民群众的生活质量。

4. 保障国防安全:公路建设对于提高国防运输能力具有重要意义,有助于保障国家战略安全。

总之,宜昌公路施工工程是我国公路建设的重要组成部分,对于推动区域经济发展、提高人民群众生活质量具有重要意义。

长江大道施工组织设计

长江大道施工组织设计

长江大道供电线路工程(土建部分)施工组织设计编制单位:武汉华源电力建筑工程有限公司建设地点:武汉市长江大道沿线编制人:邹京李萌审核人:丁烈编制日期:二○一二年十一月二十八日1.工程概况及特点:1.1工程概况本工程为武汉市长江大道沿线供电线路迁改新建工程,地点位于武汉市江汉区范湖转盘,途经青年路、航空路、武胜路至武昌阅马场,途经阅马场、大东门、中南路、街道口、广埠屯,终点光谷步行街转盘,工作内容为长江大道两侧电缆线路土建,施工内容包括新建管群、电缆井、顶管等。

2.指导思想及施工目标2.1指导思想鉴于本工程的重要性,属省供电直属管理,我们施工组织的指导思想是以质量为中心,按照ISO9001标准建立工程质量保证体系,编制项目创优计划选配高素质的管理人员和技术骨干组成项目班子,选择技术熟练的施工作业队伍,按项目法组织施工,采用先进成熟的新技术、新工艺、新设备、新材料,精心组织、科学管理、文明施工、紧紧围绕工程质量、工期、安全及文明施工目标,严格履行合同,按照设计图纸和施工验收规范安全、优质、高速完成工程施工任务。

2.2施工目标2.2.1质量目标严格按现行建筑工程施工质量验收规范施工,遵守《中华人民共和国建筑法》、《建设工程质量管理条例》,工程质量符合优良要求。

2.2.1工期目标为使本工程早日投入使用,满足业主要求,本公司在人员组织、施工工艺搭接、设备投入、材料供应等方面精心策划布置,在具备断面的情况下,用最短时间完成合同所规定的全部工作内容。

2.2.2安全生产目标严格遵守《中华人民共和国安全生产法》、《湖北省建设工程安全生产管理办法》(省政府令227号)以及《建筑施工安全检查标准》(JGJ59-99),杜绝重伤及死亡事故,年工伤率控制在0.15%以下,确保施工安全优良。

2.2.3文明施工目标严格执行《武汉市建筑工程文明施工管理办法》,为确保文明施工,创造一个安静、清洁的施工环境,我们将采取分段施工全封闭作业,在居民通道设置安全警示牌,派专人管安全,设专职保洁员,做到物流有序,施工顺畅,文明施工。

桥边河大桥1~5#墩柱施工方案

桥边河大桥1~5#墩柱施工方案

宜昌市南站路及改线段市政工程墩柱5#桥边河大桥1~施工方案中国葛洲坝集团第五工程有限公司宜昌市南站路及改线段市政工程项目部月年20173目录1.编制依据 02.工程概况 02.1 工程位置及规模 02.2主要工程数量 03、地质条件 (1)4、施工组织机构 (1)5、施工形象进度计划及设备劳动力计划 (3)5.1施工安排具体进度计划 (3)6、施工工艺及施工方法 (4)6.1 施工流程 (4)6.2 施工脚手架搭设 (4)6.3 模板安装 (5)6.4 混凝土浇筑 (7)7、冬雨季及大风天气施工措施 (7)7.1雨季施工措施 (7)7.2 冬季施工措施 (8)7.3 大风天气措施 (9)8、质量管理和质量控制措施 (9)8.1 质量目标 (9)8.2 质量保证体系 (9)8.3 质量保证措施......... 99、安全管理及施工安全技术措施119.1 安全目9.2 安全生产保证体系.. (11)9.3 安全管理制度 (13)9.4安全生产教育及培训 (13)9.5安全生产检查制度 (13)9.6 安全事故报告制度 (14)9.7 安全奖惩制度 (15)10、文明施工及环境保护 (15)10.1 文明施工及环保目标 (15)10.2 文明施工及环境保护组织机构 (16)10.3 文明施工及环境保护管理措施 (17)10.4 文物的保护 (23)1.编制依据1、《公路桥涵施工技术规范》(JTG/F50-2011);2、《公路工程质量检验评定标准》(JTGF80/1-2004);3、《公路桥涵地基与基础设计规范》(JTG D63-2007);2.工程概况2.1 工程位置及规模南站路位于宜昌市点军区,本次设计范围为点军大道至点军路,道路全长约1651.808m,道路等级为城市主干路,道路红线宽度44m,车道按双向六车道形成,车速为50km/h。

本桥上跨桥边河,平面位于直线上,桥梁设计起点桩号为K0+104.136,终点桩号为K0+291.296,全长187.16m,桥梁布置为正交90°。

墩顶现浇段施工方案

墩顶现浇段施工方案

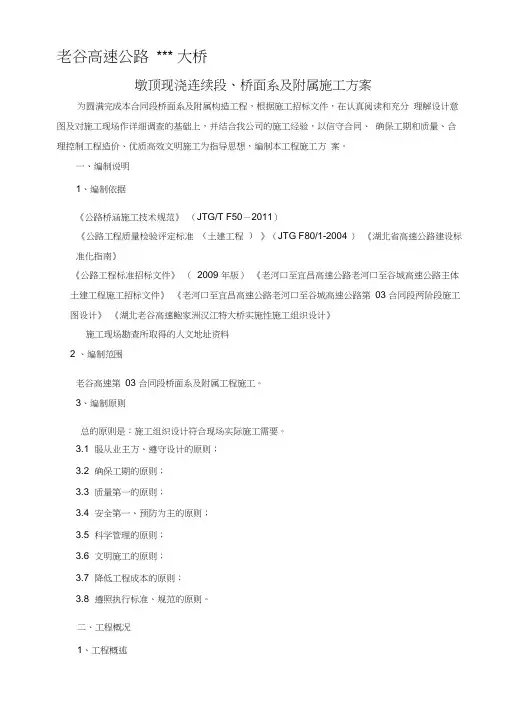

老谷高速公路*** 大桥墩顶现浇连续段、桥面系及附属施工方案为圆满完成本合同段桥面系及附属构造工程,根据施工招标文件,在认真阅读和充分理解设计意图及对施工现场作详细调查的基础上,并结合我公司的施工经验,以信守合同、确保工期和质量、合理控制工程造价、优质高效文明施工为指导思想,编制本工程施工方案。

一、编制说明1、编制依据《公路桥涵施工技术规范》(JTG/T F50-2011)《公路工程质量检验评定标准(土建工程)》(JTG F80/1-2004 )《湖北省高速公路建设标准化指南》《公路工程标准招标文件》(2009 年版)《老河口至宜昌高速公路老河口至谷城高速公路主体土建工程施工招标文件》《老河口至宜昌高速公路老河口至谷城高速公路第03 合同段两阶段施工图设计》《湖北老谷高速鲍家洲汉江特大桥实施性施工组织设计》施工现场勘查所取得的人文地址资料2 、编制范围老谷高速第03 合同段桥面系及附属工程施工。

3、编制原则总的原则是:施工组织设计符合现场实际施工需要。

3.1 服从业主方、遵守设计的原则;3.2 确保工期的原则;3.3 质量第一的原则;3.4 安全第一、预防为主的原则;3.5 科学管理的原则;3.6 文明施工的原则;3.7 降低工程成本的原则;3.8 遵照执行标准、规范的原则。

二、工程概况1、工程概述*** 特大桥是老谷高速公路位于谷城冷集镇和老河口间跨过汉江的一座双幅双向高速公路特大桥。

大桥全长4063m桥宽25.5m。

其中,南北汊航道为两个(65.5+2-116+65.5 )m主桥三向预应力连续钢构桥,跨铁路、302省道一联采用3-40m预应力小箱梁形式外,其他引桥均为30m 预应力T梁,先简支后结构连续体系。

30m T梁共计1284片,联数划分基本为5 跨一联,全桥共50 联。

30m T梁预制梁高2.0m,半幅每孔布置6片T梁,梁距2.15m,边梁外侧翼板悬臂长1.0m,梁间横向采用45cm宽湿接头连接,桥梁宽度变化时采用调整纵向湿接缝的宽度来调整。

长江大桥施工组织设计(完整版)

长江大桥施工组织设计(完整版)

表1 施工组织设计文字说明第一章编制依据和编制原则一、编制依据1、重庆地维长江专用大桥工程项目招标文件、补遗书等招标资料。

2、由招标文件明确的国家、建设部、交通部颁发的现行设计规范、施工规范及技术规程、质量检验评定标准及验收办法。

3、交通部交公路发[1999]615号自2000年1月1日起施行的《公路工程国内招标文件范本》。

4、踏勘工地现场,自行调查工地周边环境条件所了解的情况和收集的信息。

5、国家的法律、法规及地方有关施工安全、工地保安、人员健康、劳动保护、土地使用与管理、环境保护与文明施工方面的具体规定和技术标准。

二、编制范围施工组织设计编制范围为重庆地维专用长江大桥B段(北岸)实施部分,即:1、主塔5# 墩2、主塔5#墩主塔边跨、中跨(含斜拉索)3、6#桥台4、桥面辅助工程三、编制原则1、遵守招标合同文件各项条款要求,全面响应招标文件,认真贯彻业主或监理工程师及其授权人士或代表的指示和要求。

2、严格遵守招标合同文件明确的设计规范、施工规范和质量评定与验收标准。

3、坚持技术先进性、科学合理性、经济适用性、安全可靠性与实事求是相结合。

4、自始至终对施工现场坚持实施全员、全方位、全过程严密监控、动静结合、科学管理的原则。

5、实施项目法管理,通过对技术、方案、劳务、设备、材料、资金、信息、时间与空间条件的优化处置,实现工期、成本、质量及社会信誉的预期目标效果。

6、合理安排施工顺序,做到布局合理、突出重点、全面展开、平行作业、科学组织、均衡生产,以保证施工连续均衡地进行。

7、尊重和保护工程施工所在地民众多年来形成的民俗民情和行为准则。

8、强化精品意识,以“视昨天为落后,视精品为合格”的企业精神为指导,努力使本工程达到棱角分明、线条流畅、色泽一致,表面光洁。

向业主交一项优质的工程,并以此作为对业主给予投标人信任的答谢!第二章工程概况一、工程建设的意义拟建重庆地维专用长江大桥是为了沟通南北通道,为重庆地维水泥有限责任公司矿产、水泥运输创造条件,同时结合二期隧道工程和二级公路的修建,打通南自帽合山,北至滨江路的交通,可使该桥申报为收费工程,以尽快收回投资。

宜万铁路宜昌长江大桥基础施工组织设计

宜万铁路宜昌长江大桥基础施工组织设计

第一章编制依据一、国家、铁道部和地方政府的有关政策、法规、条例和规定《中华人民共和国安全生产法》(2002)《水土保持法》(1991)《环境保护法》(1989)《水污染防治法》(1996)《固体废物污染环境防治法》(1997)《污水综合排放标准》(GB8978-96)二、国家和铁道部现行设计规范、施工规范及验收标准《铁路桥涵施工规范》(TB10203-2002)《铁路混凝土与砌体施工质量验收标准》(TB10424-2003)《铁路桥涵工程施工质量验收标准》(TB10415-2003)《铁路桥涵设计基本规范》(TB10002.1-99)《铁路桥梁钢结构设计规范》(TB10002.2-99)《铁路桥涵钢筋砼和预应力砼结构设计规范》(TB10002.3-99)《铁路桥涵砼和砌体结构设计规范》(TB10002.4-99)《铁路桥涵地基和基础设计规范》(TB10002.5-99)《新建铁路工程测量规范》(TB10101-99)《铁路砼强度检验评定标准》(TB/10425-94)《铁路工程施工安全技术规程(上册)》(TB10401.1-2003)《铁路工程施工安全技术规程(下册)》(TB10401.2-2003)三、现行铁路施工、材料、机具、设备等定额铁建[1994]78号文发布的《铁路路基工程概(预)算定额》及《铁路轨道工程概(预)算定额》。

铁建[1995]138号文发布的《铁路桥涵工程概(预)算定额》。

建技[2000]135号文发布的《铁路工程补充预算定额》。

定额不足部分按《编制办法》的有关规定以及相关工程行业定额进行补充定额及补充单价分析。

四、新建铁路宜昌至万州线土建工程承包合同及施工招标文件。

五、新建铁路宜万线宜昌长江大桥线路平面图、新建铁路宜万线宜昌长江大桥线路纵断面图、新建铁路宜万线宜昌长江大桥应急施工图、设计技术交底(第一批施工应急资料)、宜万铁路宜昌长江特大桥工勘报告、“关于明确宜昌长江大桥中线及中心里程的函”的回复。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

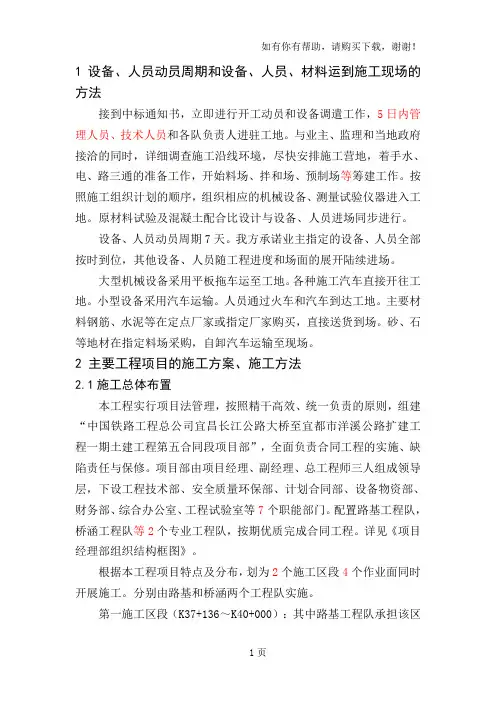

1设备、人员动员周期和设备、人员、材料运到施工现场的方法接到中标通知书,立即进行开工动员和设备调遣工作,5日内管理人员、技术人员和各队负责人进驻工地。

与业主、监理和当地政府接洽的同时,详细调查施工沿线环境,尽快安排施工营地,着手水、电、路三通的准备工作,开始料场、拌和场、预制场等筹建工作。

按照施工组织计划的顺序,组织相应的机械设备、测量试验仪器进入工地。

原材料试验及混凝土配合比设计与设备、人员进场同步进行。

设备、人员动员周期7天。

我方承诺业主指定的设备、人员全部按时到位,其他设备、人员随工程进度和场面的展开陆续进场。

大型机械设备采用平板拖车运至工地。

各种施工汽车直接开往工地。

小型设备采用汽车运输。

人员通过火车和汽车到达工地。

主要材料钢筋、水泥等在定点厂家或指定厂家购买,直接送货到场。

砂、石等地材在指定料场采购,自卸汽车运输至现场。

2 主要工程项目的施工方案、施工方法2.1施工总体布置2.1.1施工组织机构本工程实行项目法管理,按照精干高效、统一负责的原则,组建“中国铁路工程总公司宜昌长江公路大桥至宜都市洋溪公路扩建工程一期土建工程第五合同段项目部”,全面负责合同工程的实施、缺陷责任与保修。

项目部由项目经理、副经理、总工程师三人组成领导层,下设工程技术部、安全质量环保部、计划合同部、设备物资部、财务部、综合办公室、工程试验室等7个职能部门。

配置路基工程队,桥涵工程队等2个专业工程队,按期优质完成合同工程。

详见《项目经理部组织结构框图》。

2.1.2施工任务划分根据本工程项目特点及分布,划为2个施工区段4个作业面同时开展施工。

分别由路基和桥涵两个工程队实施。

第一施工区段(K37+136~K40+000):其中路基工程队承担该区段内路基土石方及路基排水、防护工程;桥涵工程队承担该区段内的K37+296.15~K37+311.69水泥厂小桥及该段内的涵洞工程。

第二施工区段(K40+000~K42+800):其中路基工程队承担该区段内路基土石方及路基排水、防护工程;桥涵工程队承担该区段内的本标段的其余三座小桥及该段内的涵洞工程。

2.1.3施工总体目标2.1.3.1工期目标计划工期:15个月。

本工程2007年10月拟开工,具体开工时间以监理工程师下达开工令为准。

按照施工进度计划表进行施工。

2.1.3.2质量目标项目经理部组织结构框图达到国家质量验收规范合格标准,单位工程一次合格率达到100%。

建立强有力的质保系统和质检系统,认真执行国家和交通部有关加强管理的法规与文件,开展全面质量管理,确保工程质量达到优良。

2.1.3.3安全目标控制年负伤率在行业标准以下;消灭违章指挥、违章操作、惯性事故;杜绝工伤死亡和重伤事故,杜绝交通死亡事故,杜绝机械设备重大安全事故及杜绝爆炸、火灾事故。

2.1.3.4文明施工目标创文明标准化工地。

工地现场施工材料堆放整齐,工地生活设施清洁文明,做到文明风范、文明建设、文明撤离。

2.1.3.5环境保护目标各种污染物达标排放,节能降耗,降低噪声污染。

杜绝重大环境事故2.1.4施工进度计划2.1.4.1总工期及开竣工日期拟于2007年10月25日开工,2009年1月25日竣工,施工总工期15个月。

2.1.4.2阶段控制工期2007年底完成路基土石方的20%;桥涵的(含通道)30%;桥梁下部工程20%。

2008年完成全部工程,其中桥涵及附属工程10月底全部完成。

2008年5月底前完成软基处理;2008年12月底前完成全部工程。

2.1.4.3分项工程进度施工准备 10天挖方工程 240天填方工程 439天路基附属工程 133天桥梁工程 360天涵洞通道工程 180天收尾工程 10天详见:图1《施工横道图》、图2《施工进度计划网络图》、表4《分项工程进度计划斜率图》表5《分项工程生产率和施工周期表》。

2.1.5施工总平面布置根据施工进度计划的要求,组织机构设置及任务划分,结合沿线的用地和交通条件以及主要工程量分布状况,本着满足施工、保护环境、安全可靠、节约投资的原则,确定总平面布置方案。

2.1.5.1驻地建设1)办公室、住房及生活区2)工地试验室3)医疗卫生与消防设施4)工作场地根据标段工程需要,安排修建仓库、贮料场、施工机械停放场及拌和场。

2.1.5.2临时工程与设施1)临时设施供电、供水、供风电信设备污水与垃圾处理2)临时道路、桥涵3)临时用地详见:图3《施工总平面布置图》、表9《临时用地计划表》、表11《外供电力需求计划表》2.2主要工程项目的施工方案、方法及工艺2.2.1施工总体方案本合同段控制工期的工程为路基工程,其中填方施工为路基的关键工序。

桥梁工程的关键工序为钻孔桩及后张法空心板的施工。

在确保工期的前提下,狠抓重点工程、关键工序,精心组织,统筹安排,充分发挥机械设备和劳动效率,在保证重点工程的同时兼顾一般工程,使本合同工程施工合理有序,做到均衡生产。

2.2.1.1施工准备1)行政准备在搞好驻地建设的同时,全面展开各项准备工作。

重点是按施工总平面布置的要求,抓紧完成施工便道、便桥及生产、生活设施的安装维修工作。

积极与业主和当地政府、公安、电力、环保、气象等相关部门联系,主动征求各部门和当地居民的意见及建议,取得各方面的理解和支持。

2)技术准备组织技术、管理人员学习招标文件、相关的规范、标准及监理的指令。

仔细地阅读、复核图纸,领会设计意图和工程项目的技术交底。

编报实施性施组,制定严格的技术管理和质检制度。

着手进行各种结构模板的设计和制作。

尽快与业主、监理联网沟通。

组建有着丰富经验的测量队,负责定线复测工作,按工程实际情况,增设中线控制桩和高程桩,设定护桩,复测成果图和护桩图,报监理工程师审核3)试验准备配备满足本工程试验及检验所需要的试验量测设备,选派具有经验的专职试验工程师,全面负责本合同工程的试验工作。

着手试验设备的安装和调试及标定,确保开工前试验室正常运转。

4)施工劳力配置计划及时配齐本项目的工程技术和管理人员,实行项目法管理模式。

按合同工期要求及阶段工期进度安排,合理配置劳力,实行浮动管理,岗位责任制。

详见:表8《劳动力配置计划表》及《劳力配置曲线图》。

5)施工机械配置计划按工程进度的需要分期配备,施工机械性能符合技术规范要求,机组组合合理,充分发挥机组效率,各工序协调进展,达到充足、高效、低耗、环保。

详见:表6《投入本合同工程的主要施工机械表》6)试验、测量、质检仪器设备配置计划尽早尽快建立工地试验室和流动试验室。

按工程项目分类配齐完善的试验仪器和现场质量检测仪器,同时配备工程施工的测量仪器及配套用具,满足施工试验、检测之需。

详见:表7《拟配备本合同工程主要的材料试验、测量、质检仪器设备表》7)主要材料供应计划根据工程进度计划,提报施工材料供应计划。

主要材料做好相应的储备,满足均衡生产及阶段进度的要求。

2.2.2路基工程2.2.2.1施工方案1)土方开挖:根据运距不同分别采用推土机开挖、挖掘机开挖配合自卸车运输的施工方案。

2)石方开挖:采用综合爆破方案,根据开挖断面尺寸分别采用浅孔爆破法与预裂爆破法。

清渣采用挖掘机和大马力推土机,装载机铲装,自卸汽车运输。

3)土方填筑:整平采用推土机粗平,平地机精平,光轮振动压路机及冲击式压路机压实。

4)石方填筑:根据试验段确定的施工参数进行分层填筑、碾压。

2.2.2.2施工方法及工艺1)填方路基(1)路堤基底处理将路基范围内的垃圾、有机物残渣及原地面以下100mm~300mm 内的草皮、农作物的根系和表土清除,全面进行填前碾压,密实度达到规定的要求。

路基及取土场范围内的树根全部挖除。

填土高度小于800mm时,对于原地表清理与挖除之后的土质基底,将表层翻松深300mm,然后整平压实。

自然横坡或纵坡陡于1:5时,将挖成台阶,台阶宽度不小于1m。

台阶顶做成2%~4%的内倾斜坡。

砂类土不挖台阶,将原地面以下300mm的表土翻松。

(2)填土路基①路基填筑方法(路基填筑分水平分层填筑法、纵坡分层填筑法、横向填筑法和混合填筑法等四种方法。

)水平分层填筑法:填筑时按照横断面全宽分成水平层次,逐层向上填筑。

如果原地面不平,从最低处分层填筑起,每填一层经过压实符合规定要求后再填筑上层。

纵向分层填筑法:用推土机从路堑取料填筑距离较短的路基(堤),原地面纵坡大于12%的地段,沿纵坡分层,逐层向上填筑碾压密实。

横向填筑法:从路基一端或两端同时按横断面的全部高度,逐步推进填筑,仅用于无法自下而上填筑的深谷、陡坡、断岩、泥沼等运土和机械无法进场的路堤。

因填土过厚,需采用砂性土和石方填料。

混(联)合填筑法:即路堤下层用横向填筑而上层用水平分层填筑。

混合填筑法适宜于因地形限制或填筑堤身较高,不宜采用水平分层法和横向填筑法,自始至终进行填筑的情况。

②路基边坡路基整修时,边坡部位留有一定的余量,以方便进一步整修后达到设计要求标准。

施工时,采取必要措施预防因遭雨水冲刷和水渗透发生边坡滑移。

边坡坡度在1∶1.75左右时,坡面拉线先放粗坡,用3t以上的振动压路机(拖式)从填土坡脚开始往上牵引振动压实。

然后采用平地机进行坡面整形作业。

(3)填石路堤用于填石路堤的石料最大粒径不宜超过层厚的2/3,堤路床顶面以下50cm范围内,填料最大粒径不大于10cm;分层填筑填层厚度为50cm,个别不平处配合人工用细石块、石屑找平。

填石路堤路床顶部至路床底部50cm范围内用符合路床要求的土填筑,并分层压实,可以提高路床面的平整度,使其均匀受力,并有利于路面底层的连接。

(4)土石路堤土石混合填料中石料强度大于200MPa时,其粒径不得超过压实层厚度的2/3,超过的予以清除。

土石路堤只能采用分层填筑,分层压实,填层厚度不宜超过40cm。

路床顶面以下50cm范围内用符合路床要求的土填筑,并分层压实。

(5)高填方路堤高填方路堤在施工前,对原地面进行清理,如地基土的强度不符合设计要求时,则进行处理或加固。

若基底为斜坡时,按规定挖好横向台阶。

高填方路堤采用分层填筑,分层压实的方法施工。

按路堤高度和边坡度将该层的路堤宽度(包括加宽量)填足。

高填方路堤时,每层填筑厚度,据所采用的填料确定。

如填料来源不同,其性质差异较大时,将分层填筑,不分段或纵向分幅填筑。

(处于水淹路段的高填方路堤,除承受一般外力和自重外,其淹没部分还要承受水的浮力及渗透动水压力的作用。

)路堤浸水部分采用水稳性较高及渗水性好的填料。

其边坡比不小于1∶2,以避免边坡失稳。

施工工艺详见《路基填筑施工工艺框图》。

(6)软土路基填筑①施工方法:软土路堤全断面分层填筑,采用挖掘机挖装,自卸汽车运输,推土机、平地机摊平,压路机碾压。

软土路基施工前对取土场进行取样试验,分类取用施放中心线、边线和高程控制桩,疏通水沟,达到排水畅通。
