路基防护工程施工方案
防护工程施工方案

路基防护工程施工方案一、基本情况:四合同内路基防护分A型、C型两种。
当路基填土高度小于等于4m时,坡面采用A型(植草防护);当路基填土高度大于4m时,坡面采用C型(浆砌片石拱防护即拱形骨架防护),坡面施工除拱形骨架采用C25砼预制块砌筑,其余骨架外面部分采用25cm厚的7.5#浆砌片石(骨架内植草),下面为10cm的砂垫层。
二、工艺流程:三、施工工序具体操作1、准备工作平整场地,规划好施工现场,保证材料和设备进场顺畅,对砂料堆放和拌和场地进行硬化。
进场石料均匀、不易风化、无裂纹,厚度不小于150mm。
砂浆拌制用中砂,最大粒径不超过5mm;2、施工放样首先放样刷坡,刷坡并将坡面人工平整后用放出外侧砌石路肩边线、沿坡面向下放出拱顶和拱脚线并撒出拱形骨架埋设灰线;放出坡脚控制点,挂上施工线;3、砌筑片石和拱形骨架坡面密实、平整后开始铺砌(包括砂垫层),砂砾垫层材料粒径不宜大于50mm,含泥量不超过5%,含砂量不超过40%。
垫层与铺砌层配合进行,随铺随砌。
铺砌时自下而上分层进行,砌块交错嵌紧,严禁浮塞,砌缝宽度不大于4cm。
片石铺筑时不得大面积平铺,石块要彼此交错搭接,不得松动。
石块砂浆在砌体内必须饱满,密实,不得有悬浆。
坡岸砌体两端及顶部边坡或岩坡衔接牢固、平顺、密贴。
砌筑时留够预制块埋设位置,并在片石砌筑结束后进行拱形骨架的安装,勾缝,勾缝采用平缝,1cm。
拱形骨架安装时要保证拱顶线形圆顺,拱柱在一条直线上,上部拱径(直径)为2.5m。
沿纵向每长15.0m留2cm宽的伸缩缝,缝内填塞沥青麻絮。
4、勾缝及养护砌石勾缝采用凹缝,勾缝嵌入砌缝内不小于20mm,缝槽深度不足时,凿够深度后再勾缝。
砌筑完毕后,在砂浆初凝后,采用塑料薄膜覆盖养生7-14天,养护期间避免碰撞、振动或承重。
5、坡面植草待砌石护坡养护七天后,在拱形骨架内开始人工植草(A型防护直接人工植草)。
草种选择易成活,适于当地栽种,种源供应充足的“狗牙根”。
路基防护工程施工方案范文

路基防护工程施工方案概述路基防护是保证道路稳定和使用寿命的重要措施。
因此,路基防护工程施工方案的制定和实施至关重要。
本文将详细介绍路基防护工程的施工方案。
工程内容路基防护工程包括以下方面:1.路基基础工程:路基基础工程包括路基填方、压实、上部碾压等基础工作。
2.桥涵路基工程:包括桥涵上部结构的建造以及与之配合的桥涵路基的铺设。
3.防护工程:包括防护墙、挡土墙、护栏等防护工程。
施工准备1.现场勘察:在施工前必须进行现场勘察,以确定道路、桥涵和防护工程的建设位置和施工要求。
2.现场布置:在施工前,必须根据施工要求进行场地平整、设备布置、桩基施工等准备工作。
施工过程1.路基基础工程(1)疏浚土壤:首先需要对路基土壤进行疏浚,以确保土壤干燥,为后面的填方工作创造条件。
(2)填方加固:填方加固需要选用合适的填土进行填充,在填土过程中要求固定填方位置,加强填方结构的稳定性。
(3)碾压工作:在填方加固结束后,需要对路基进行碾压处理,以确保路基的平整和坚固。
2.桥涵路基工程桥涵路基工程需要依据桥涵结构情况、桥涵位置和周边环境等因素进行设计和施工。
具体工作如下:(1)维护桥面防水层:若桥面防水层存在损坏,需要进行修补,确保桥面的防水效果。
(2)摆放垫层材料:在桥涵路基铺设之前,需要先将垫层材料摆放到桥面上,以保证桥涵路基的稳定性。
(3)铺设基础层:在摆放垫层材料之后,需要铺设基础层,以确保桥涵路基的密实性和稳定性。
(4)修整坡度:为了保证桥涵路基的排水量,需要对其进行坡度修整。
3.防护工程防护工程包括防护墙、挡土墙、护栏等方面。
具体工作如下:(1)修建防护墙:根据设计要求和施工现场情况,我们需要选用合适的建筑材料修建防护墙,确保其美观和功能性。
(2)修建挡土墙:挡土墙的建造需要根据场地的高度、倾斜角度和所选用的材料,铺筑挡土墙的固定点和斜坡。
(3)安装护栏:在道路两侧设置护栏,可有效避免车辆意外驶出道路。
以上三个方面的防护工程应在路基施工结束后进行。
路基防护工程及施工方案

路基防护工程及施工方案一、路基防护工程的意义1. 保护道路基础:路基是支撑道路的基础,其稳定性直接关系到道路的使用寿命和安全性。
路基受到外界侵害会导致变形、沉陷、甚至崩塌,严重危害交通安全。
2. 保护周边环境:路基防护工程能有效控制路面水土流失,减少对周边环境的破坏。
同时,合理设置路基防护设施,还能保护附近建筑物和农田等。
3. 提高路面使用寿命:路基受到侵蚀和损坏会加速路面老化,降低使用寿命。
路基防护工程可以减轻道路承受的压力,延长其使用寿命。
二、施工方案的制定原则1. 合理规划布局:根据路基的特征和周边环境情况,合理布局路基防护设施,保证其有效性。
2. 遵守法规标准:严格按照国家相关法规和标准进行设计和施工,确保施工质量和安全。
3. 综合考虑经济性和实用性:施工方案要考虑路基防护设施的经济性和实用性,以尽量节约成本,同时满足使用要求。
4. 全面考虑环境因素:施工方案中需要充分考虑周边环境情况,尽量减少对自然环境的影响。
5. 强调施工管理:施工方案要注重施工管理,确保施工过程中的安全和质量。
三、施工设备和材料1. 施工设备:常用的施工设备包括挖掘机、装载机、压路机、混凝土搅拌站等。
这些设备主要用于挖掘、填筑、夯实、混凝土浇筑等工序。
2. 施工材料:主要包括砾石、碎石、砂土、水泥、沥青等。
其中,砾石和碎石主要用于路基填筑,砂土用于路基夯实,水泥和沥青用于混凝土路面的浇筑。
四、施工工序和管理1. 前期准备:施工前需要进行勘测、设计、方案制定等工作。
同时要做好场地清理和设备材料的储备工作。
2. 路基填筑:根据设计要求,采用挖掘和填筑等方法进行路基填筑,保证路基的平整和坚固。
3. 路基夯实:采用夯实机对路基进行夯实,确保路基的紧实度和稳定性。
4. 路面浇筑:在路基夯实完成后,进行路面混凝土的浇筑工作,保证路面的平整和坚固。
5. 路基防护设施的安装:包括护栏、护坡、防撞墙等设施的安装,以及相关标志和标线的绘制。
路基防护工程施工方案

路基防护工程施工方案主要包括以下几个方面:工程概况、编制依据、原则及范围、施工总体部署、施工方案、施工方法、质量保证措施、安全保证措施、特殊季节施工措施、环境、水土保持措施等。

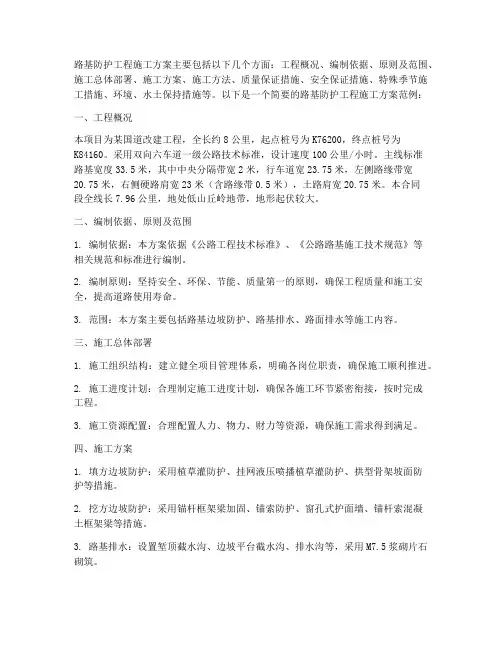

以下是一个简要的路基防护工程施工方案范例:一、工程概况本项目为某国道改建工程,全长约8公里,起点桩号为K76200,终点桩号为K84160。
采用双向六车道一级公路技术标准,设计速度100公里/小时。
主线标准路基宽度33.5米,其中中央分隔带宽2米,行车道宽23.75米,左侧路缘带宽20.75米,右侧硬路肩宽23米(含路缘带0.5米),土路肩宽20.75米。
本合同段全线长7.96公里,地处低山丘岭地带,地形起伏较大。
二、编制依据、原则及范围1. 编制依据:本方案依据《公路工程技术标准》、《公路路基施工技术规范》等相关规范和标准进行编制。
2. 编制原则:坚持安全、环保、节能、质量第一的原则,确保工程质量和施工安全,提高道路使用寿命。
3. 范围:本方案主要包括路基边坡防护、路基排水、路面排水等施工内容。
三、施工总体部署1. 施工组织结构:建立健全项目管理体系,明确各岗位职责,确保施工顺利推进。
2. 施工进度计划:合理制定施工进度计划,确保各施工环节紧密衔接,按时完成工程。
3. 施工资源配置:合理配置人力、物力、财力等资源,确保施工需求得到满足。
四、施工方案1. 填方边坡防护:采用植草灌防护、挂网液压喷播植草灌防护、拱型骨架坡面防护等措施。
2. 挖方边坡防护:采用锚杆框架梁加固、锚索防护、窗孔式护面墙、锚杆索混凝土框架梁等措施。
3. 路基排水:设置堑顶截水沟、边坡平台截水沟、排水沟等,采用M7.5浆砌片石砌筑。
4. 路面排水:设置路面排水设施,确保路面排水畅通。
五、施工方法1. 施工准备:进行现场调查,明确施工范围和施工内容;组织人员培训,提高施工技能;准备施工所需材料和设备。
2. 植草灌防护:采用播种、植灌等方式进行植草灌防护,确保植被生长良好。
公路路基防护工程施工方案

一、工程概况本工程为某地区公路路基防护工程,位于该地区某段公路路段,全长XX公里。
该路段地势复杂,路基土质较差,存在较大的安全隐患。
为确保行车安全,提高公路通行能力,需对该路段进行路基防护工程。
二、施工目标1. 确保路基稳定性,提高公路抗滑、抗冲刷能力;2. 优化路基排水系统,降低路基病害发生率;3. 确保施工质量,满足设计要求。
三、施工方法1. 路基加固(1)采用土工布、土工网等材料对路基进行加固,提高路基稳定性。
(2)在路基两侧设置排水沟,确保路基排水畅通。
2. 边坡防护(1)采用植草、喷播植草、挂网液压喷播植草等生态防护措施,提高边坡稳定性。
(2)对易发生滑坡、坍塌的边坡,采用浆砌片石护脚墙、护面墙、衡重式片石混凝土挡墙等结构防护。
3. 路基排水(1)对路基排水系统进行全面检查,确保排水设施完好。
(2)对损坏的排水设施进行修复或更换。
(3)在路基两侧设置排水沟,确保路基排水畅通。
四、施工工艺1. 施工准备(1)对施工现场进行勘察,了解路基土质、地形地貌等情况。
(2)制定详细的施工方案,明确施工工艺和质量要求。
(3)组织施工人员培训,提高施工人员技能水平。
2. 施工过程(1)路基加固:根据设计要求,铺设土工布、土工网等材料,确保路基稳定性。
(2)边坡防护:根据边坡实际情况,选择合适的生态防护措施,提高边坡稳定性。
(3)路基排水:对路基排水系统进行全面检查,确保排水设施完好,修复或更换损坏的排水设施。
(4)施工监测:对施工过程进行实时监测,确保施工质量。
3. 施工验收(1)按照设计要求,对路基加固、边坡防护、路基排水等工程进行验收。
(2)对验收不合格的工程进行整改,直至合格。
五、质量保证措施1. 严格遵循施工规范,确保施工质量。
2. 对施工材料进行严格检验,确保材料质量。
3. 加强施工过程监控,及时发现并解决质量问题。
4. 定期对施工人员进行质量培训,提高质量意识。
六、安全保证措施1. 制定安全施工方案,明确安全措施。
路基结构防护工程施工方案

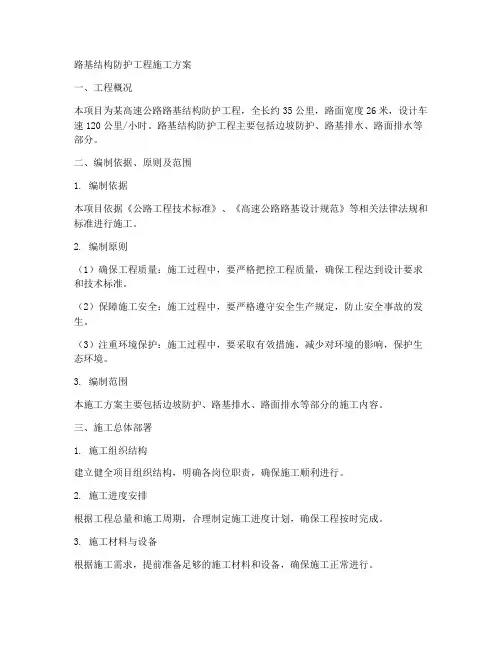

路基结构防护工程施工方案一、工程概况本项目为某高速公路路基结构防护工程,全长约35公里,路面宽度26米,设计车速120公里/小时。
路基结构防护工程主要包括边坡防护、路基排水、路面排水等部分。
二、编制依据、原则及范围1. 编制依据本项目依据《公路工程技术标准》、《高速公路路基设计规范》等相关法律法规和标准进行施工。
2. 编制原则(1)确保工程质量:施工过程中,要严格把控工程质量,确保工程达到设计要求和技术标准。
(2)保障施工安全:施工过程中,要严格遵守安全生产规定,防止安全事故的发生。
(3)注重环境保护:施工过程中,要采取有效措施,减少对环境的影响,保护生态环境。
3. 编制范围本施工方案主要包括边坡防护、路基排水、路面排水等部分的施工内容。
三、施工总体部署1. 施工组织结构建立健全项目组织结构,明确各岗位职责,确保施工顺利进行。
2. 施工进度安排根据工程总量和施工周期,合理制定施工进度计划,确保工程按时完成。
3. 施工材料与设备根据施工需求,提前准备足够的施工材料和设备,确保施工正常进行。
四、施工方案1. 填方边坡防护(1)采用锚杆喷混凝土防护:在边坡表面喷射混凝土,并布置锚杆,增强边坡稳定性。
(2)采用格构梁防护:在边坡表面设置格构梁,通过梁与边坡的锚固,提高边坡稳定性。
2. 挖方边坡防护(1)采用锚杆喷混凝土防护:在边坡表面喷射混凝土,并布置锚杆,增强边坡稳定性。
(2)采用拱型骨架坡面防护:在边坡表面设置拱型骨架,通过骨架与边坡的锚固,提高边坡稳定性。
3. 路基排水(1)设置排水沟:在路基两侧设置排水沟,汇集路面和边坡的水分,并引出路基。
(2)设置排水管:在路基底部设置排水管,将汇集的水分排出路基。
4. 路面排水(1)设置路面排水沟:在路面两侧设置排水沟,汇集路面水分,并引出路基。
(2)设置雨水井:在路面适当位置设置雨水井,收集路面雨水,并通过排水管排出路基。
五、施工方法1. 施工准备(1)测量放样:根据设计图纸,进行测量放样,确定施工位置。
路基防护工程施工方案

路基防护工程施工方案路基防护工程施工方案1. 引言路基防护工程是道路施工中的重要环节,其主要目的是保护道路基础免受外界因素的影响,提高道路的承载能力和使用寿命。
本文档将详细介绍路基防护工程的施工方案,包括施工前的准备工作、施工过程的主要步骤以及施工后的验收和保养措施。
2. 施工前的准备工作2.1 路基设计方案的审查:在施工前,施工方需仔细审查路基设计方案,确保施工方案与设计要求无冲突。
2.2 材料和设备准备:根据设计方案的要求,准备所需的材料和设备,包括路基防护材料、施工机械和工具等。
2.3 施工人员培训:对施工人员进行培训,确保他们了解施工方案和操作规程,并做好相关安全措施的培训。
2.4 施工场地准备:清理施工场地,确保施工区域的平整和安全。
3. 施工过程3.1 现场测量和标线:在施工前,根据设计方案要求,在路基上进行测量和标线,确定施工的起止点和边界。
3.2 路基处理:根据设计要求,对路基进行处理,包括削坡、填方和挖掘等工作。
3.3 基层处理:在路基处理完毕后,对基层进行处理和加固,确保其承载能力和稳定性。
3.4 防护层施工:在基层处理完毕后,开始进行防护层的施工。
根据设计要求,选择适合的防护材料和施工方法,进行铺设和固定。
3.5 精细处理:对施工完成的防护层进行精细处理,包括修整、表面平整度的检查和调整等。
3.6 防护层维护:在施工过程中,要对防护层进行适当的维护,包括及时清理垃圾、检查和修复损坏部分等。
4. 施工后的验收和保养措施4.1 防护层验收:在施工完工后,进行防护层的验收工作。
检查防护层是否符合设计要求,例如厚度、平整度等。
4.2 保养措施:根据防护层材料的特点和使用环境,制定适当的保养措施,延长防护层的使用寿命。
保养措施包括定期清洗、检查和维修等。
4.3 施工记录和总结:对施工过程进行记录和总结,包括施工情况、问题和解决方法等。
为今后的施工提供参考和借鉴。
5. 安全措施在施工过程中,施工方需重视安全工作,制定并执行相关的安全措施,保证施工人员的人身安全和工程质量。
路基防护工程施工施工方案

一、工程概况本工程为某地区公路建设的重要组成部分,全长XX公里,采用双向XX车道一级公路技术标准,设计速度为XX公里/小时。
路基宽度为XX米,其中中央分隔带宽XX 米,行车道宽XX米,左侧路缘带宽XX米,右侧硬路肩宽XX米。
工程地质条件复杂,涉及填方、挖方、桥梁、涵洞等多种结构物,对路基防护的要求较高。
二、编制依据及原则1. 编制依据:(1)国家及地方相关法律法规;(2)公路工程技术标准及规范;(3)工程地质勘察报告;(4)设计文件及相关资料。
2. 编制原则:(1)确保路基稳定,提高公路使用寿命;(2)遵循经济、合理、安全、环保的原则;(3)结合实际情况,选择合适的防护措施。
三、施工总体部署1. 施工顺序:按照“先施工基础,后施工防护”的原则,依次进行填方、挖方、桥梁、涵洞等施工,最后进行路基防护。
2. 施工组织:成立路基防护施工项目部,负责路基防护工程的施工组织、协调、监督等工作。
3. 施工进度:根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
四、施工方案1. 填方路基防护:(1)采用M7.5浆砌片石护坡,坡比1:1.5,厚度0.5米;(2)在护坡外侧设置M7.5浆砌片石排水沟,深度0.3米,宽度0.4米;(3)在填方路基两侧设置M7.5浆砌片石边沟,深度0.3米,宽度0.4米。
2. 挖方路基防护:(1)采用M7.5浆砌片石护坡,坡比1:1.5,厚度0.5米;(2)在护坡外侧设置M7.5浆砌片石排水沟,深度0.3米,宽度0.4米;(3)在挖方路基两侧设置M7.5浆砌片石边沟,深度0.3米,宽度0.4米。
3. 桥梁、涵洞路基防护:(1)桥梁、涵洞基础采用M7.5浆砌片石护坡;(2)桥梁、涵洞两侧设置M7.5浆砌片石排水沟,深度0.3米,宽度0.4米;(3)桥梁、涵洞两侧设置M7.5浆砌片石边沟,深度0.3米,宽度0.4米。
五、质量保证措施1. 严格执行施工规范和质量标准,确保施工质量;2. 加强原材料检验,确保材料质量;3. 加强施工过程控制,确保施工质量;4. 定期进行质量检查,及时发现和处理质量问题。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
XXXXXXXXXXXXXXXXXXXXXX 路基防护工程施工方案编制:复核:审核:XXXXXXXXXXXXXXXXXXXXXXXXXXXXX第一章编制依据原则及适用范围第一节、编制依据XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX2、现行的《城镇道路工程施工与质量验收规范》CJJ 1-2008《砌体工程施工及验收规范》GB50203-98《简明公路施工手册》第三版《公路勘测规范》JTG C10-2007《施工现场临时用电安全技术规程》JGJ46-883、拥有的科技成果、工法成果、机械机具设备、管理、技术以及积累的类似工程施工经验。
第二节编制原则1、根据工程实际情况,制定切实可行的施工方案,合理安排施工顺序,确保工期目标的圆满实现。
2、精心组织施工、搞好现场过程控制,尽量减少工程材料物资消耗降低成本。
3、积极采用推广新工艺、新技术和新材料,增加产品的科技含量。
第三节编制范围XXXXXXXXXXXXXXXXXXXXXXXXXXXX第二章工程概况第一节工程概述一、地理位置XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX二、路基防护工程数量XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX第三章、施工组织与施工方法第一节计划工期XXXXXXXXXXXXXXXXXXXXX第二节施工组织机构一、组织机构主要人员第三节机具设备及人员一、计划进场机械二、计划进场人员1、挡墙施工设1个施工作业队, 5个施工组。
设施工队长1人、工长5人、技术工20人、普工20人。
2、水沟施工设2个施工作业队,10个施工组。
设施工队长1人、工长10人、技术工60人、普工40人。
设质检工程师1人、质检员5人、道路工程师1人、技术员5人、测工6人、试验工程师1人、试验员6人。
3、边坡植草设1个施工作业队,设施工队长1人、工长2人、技术工10人、普工10人。
第四节防护工程施工方法一、植草护坡(一)、工流程图植草护坡施工工艺(二)、主要施工方法1、清理整平坡面一般用人工方法进行处理,清理坡面浮石、浮土等,并且作到处理后的坡面倾斜一致、平整、无大的石头突出与其它杂物存在,使其有利于基材和边坡表面的岩土自然结合。
覆以5~7cm厚的土壤,并辅以喷药以抑制野草生长2、测量放样在原地面利用全站仪放出护坡位置,定出护坡设计上、下坡口线桩位,并测坡口线的地面高程作好记录。
3、播植草施工(1)、为了确保回填土的密实度,用人工方式分3步自坡顶向下充填土壤和肥料:一是网筛回填干土并拍实;二是喷水沉降(防止“空鼓”现象);三是泥浆回填。
(2)、采用液压喷播机将混有种籽、肥料、土壤改性剂、保水剂和水的混合物均匀喷洒在坡面上。
(3)、覆盖无纺布。
一是防止雨水冲刷,阻滞种子在发芽生根期内的移动;二是部分阻止水分蒸发,起保温保湿作用。
注意不露边口,轻柔操作,保持布面完好。
(4)、分前、中、后期对植草进行养护:前期60天以喷水为主,经常保持土壤湿润,以促进种子发芽、生根和快速生长;中期靠自然雨水养护,若遇干旱每月喷1~2次水;后期养护每月喷水2次,并施追肥,促苗转青,并防止病虫害发生。
(三)、技术措施1、喷射机作业应严格执行操作规程:①应连续向喷射机供料;②保持喷射机工作风压稳定;③完成或因故中断喷射作业时,应将喷射机和输料管内的积料清除干净。
2、养护管理(1)、定期浇水养护;(2)、及时揭开无纺布;(3)、喷播高效肥、促进草坪生长;(4)、喷施农药、预防病虫害;(5)、定期清除杂草;二、浆砌片石挡土墙、护坡工程(一)、施工顺序1、拆除、清除各种障碍物2、测量放线并定出沟槽开挖边线(验线)3、挖沟槽(验槽)4、铺筑碎石垫层(如基底承载力满足设计要求,此项取消)5、片石挡墙基础砌筑6、挡土墙墙身砌筑(泄水管安装穿插其中)7、挡土墙顶抹浆8、勾缝9、场地清理(二)、主要施工方法1、基槽开挖片石路堤挡土墙基槽开挖采用机械开挖,自卸汽车运输,人工配合,随挖随运。
开挖至基底设计高程以上,保留20cm,采用人工清挖,找平至设计标高。
开挖不得扰动基底原状土,挖至设计标高时,对基底进行承载力检测,看是否满足设计要求。
如有超挖,应回填碎石至设计标高。
由现场监理工程师进行检查,验收。
深度达 1.2m 的要求 1:0.3 放坡。
如土质情况不良,可加大放坡系数,防止塌方。
做好排水措施,开挖至施工过程中,保持基底干槽施工。
在基础范围外挖通长排水沟,设集水井,将基坑槽内的水由排水沟排至集水井内,由Ф50 潜水泵抽排水。
对坑穴、树坑、基底淤泥、腐植土应由现场监理工程师认可、按指定的方法和材料进行处理。
不得擅自处理,处理过的地基要进行检验。
2、浆砌片石挡土墙施工方法①砌块在使用前必须浇水湿润,表面如有泥土、水锈,应清洗干净。
②砌筑基础的第一层砌块时,如基底为岩层或混凝土基础,应先将基底表面清洗、湿润,再做浆砌筑,如基底为土质,可直接做浆砌筑。
③砌体应分层砌筑,砌体较长时可分段分层砌筑,但两相邻工作段的砌筑高差一般不宜超过 1.2m,分段位置宜尽量设在沉降缝或伸缩缝外,各段水平砌缝一致。
④各砌层应先砌外圈定位行列,然后砌筑里层,外圈砌块应与里层砌块交错连成一体。
砌体外露镶面种类应符合设计规定。
砌体里层堆筑整齐,分层应与外圈一致,应先铺一层适当厚度的砂浆再安放砌块和填塞砌缝。
砌体外露应进行勾缝,并应在砌筑时靠外露面预留深约 2cm的空缝备作勾缝之用,砌体隐蔽面砌缝可随砌随刮平,不另设缝。
⑤各砌层的砌块应安放稳固,砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。
砌筑时,底浆应铺满,竖缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实。
用小石子混凝土填塞竖缝时,应扁铁捣实。
⑥砌筑上层砌块时,应避免振动下层砌块。
砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润。
⑦片石应分层砌筑,宜以 2—3 层砌块组成一工作层,每一工作台层的水平缝应大致找平。
各工作台层竖缝应相互错开,不得贯通。
⑧外圈定位行列和转角石,应选择形状较为方正及尺寸较大的片石,并长短相间的与里层砌块咬接。
砌缝宽度一般不应大于 4cm,用小石子混凝土砌筑时,可为3—7cm。
⑨较大的砌体应使用于下层,安砌时应先取形状及尺寸较为合适的砌块,尖锐突出部分应敲除,竖缝较宽时,应在砂浆中塞以小石块,不得在石块下面用高于砂浆砌缝的小石片支垫。
3、土方回填:按路基填方标准执行。
三、排水沟、边沟工程(一)、施工准备:1、测量放线:排水沟工程分段施工,分段放样,由测量工程师根据路基中线及护坡道高程放出两侧坡角线,再根据地面上地形情况确定水沟纵向坡坡度,以确定边沟流水高程坡比及护坡道宽度,然后放出排水沟中线及边线控制桩,用石灰撒出开挖线,并做好水准点及引桩。
线位设好以后请监理检测,符合要求后再进行下道工序。
2、现场布置:根据现场情况确定施工便道位置及走向,砂石材料等的分类堆码场地,机具设备、拌和机械的摆放位置。
3、材料试验送检工作:做好砂、石、水泥、施工用水、钢筋等原材料的取样送检工作,确定砂浆的配合比。
(二)、施工方法及质量要求:1、护坡道碾压:在放好坡脚以后按护坡道高程将护坡道及边沟位置推平,振动压路机碾压2遍,以防止护坡道沉降。
2、基础开挖:(1)在基础开挖开始之前通知监理工程师,以便检查、测量基础平面位置和现有地面标高。
在未完成检查测量及监理工程师批准之前不得开挖。
为便于开挖后检查校核,基础轴线控制桩应延长至基坑外加以固定。
(2) 护坡道碾压以后,根据测量组放出的开挖线,清除施工区域内的树木、草皮、树根等杂物、障碍物,放好边沟沟底沟沿边线,并用白灰在地上画出,利用人工配合挖掘机械开挖,自卸汽车运输,开挖深度至距设计尺寸10~15cm 时,改以人工挖掘。
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖;开挖清理完毕后,请监理检验。
开挖过程中密切关注边坡稳定性,如发现坑边缘顶面土有裂纹情况出现,应及时予以可靠的支撑,并使监理工程师认可。
3、片石砌筑前准备:沟槽检验合格后,先用木桩每10米一处钉好砌石位置,曲线段每5米一处用木桩钉好砌石位置,挂好横断面线及纵断面线,即可按线砌筑,砌筑工艺要严格执行技术规范及招标文件的施工技术要求。
4、材料要求:(1)、石料选用厚度不小于15cm具有一定长度和宽度的片状石料,石料质地强韧、密实,无风化剥落、裂纹和结构缺陷,表面清洁无污染。
(2)、砂浆使用强制式拌和机现场拌和,材料使用中(粗)砂,且为河砂,过筛后机拌3~5min后使用。
砂浆随拌随用,保持适宜稠度;在拌和3~5h使用完毕;运输过程或存贮过程中发生离析、泌水砂浆,砌筑前重新拌和;已凝结的砂浆不得使用。
(3)、施工现场不堆放不合格材料,废弃的材料及时清理出场。
5、沟体片石砌筑:排水沟采用挤浆法分层砌筑每分层高度10~15cm(2层卧片石)分层与分层间的砌筑砌缝应大致找平,各工作层应相互错开,不得贯通。
较大的片石使用于下层且大面朝下,砌筑时选取形状及尺寸较为合适的片石,尖锐突出部分敲除,竖缝较宽时,在砂浆中塞以小石块,砌缝宽度不大于2cm,砌筑过程中要注意选用较大、较平整的石块为外露面和坡顶、边口,石块使用时应洒水湿润,若表面有泥土、水锈先冲洗干净,尤其下层砌及角隅石不能偏小,砂浆要饱满,石缝以砂浆和小碎石充填,片石不能竖立使用,石料挤浆要符合要求,不能紧贴无砂浆,宽度要一致,不能有假缝,当分几段同时砌筑时,相邻高差不大于1.2m,各段水平砌缝一致。
砌筑中的三角缝不得大于20mm;各工作缝相互错开。
若石块松动或砌缝开裂,要将石块提起,将垫层砂浆与砌缝砂浆清扫干净,然后将石块重铺砌在新砂浆上。
在砂浆凝固前将外露缝勾好,勾缝深度不小于20mm,若不能及时勾缝,则将砌缝砂浆刮深20mm 为以后勾缝做准备。
所有缝隙均应填满砂浆。
6、沉降缝、泄水孔的设置:根据施工段长度以20m-50m分段砌筑并以20m~30m设置沉降缝,沉降缝用沥青麻絮或其它防水材料填充;按设计要求,在每米高度上横向间隔2m左右设置一个排泄水孔,上下错开布置。
7、勾缝及养生:勾缝一律采用凸缝,勾皮带缝;勾缝采用的砂浆强度M7.5,砌体勾缝高出砌体面5~10mm,缝槽宽度应在40 mm以内。
每砌好一段,待浆砌砂浆初凝后,用湿草帘覆盖定时洒水养护,覆盖养生7~14d。
养护期间避免外力碰撞、振动或承重。
五、检测:1、原材料检验材料进场前,要提供片石、砂、水泥,样品报送监理、实验室,检验合格后才能进场,材料进场后要经监理现场检验合格才能使用。
2、砌筑砂浆要按实验室提供配合比搅拌采用搅拌机拌和,按要求做好试块,送实验室检测。
