燃煤电厂综合升级改造机组性能测试技术要求
火电机组启动验收性能试验导则

火电机组启动验收性能试验导则火电机组启动验收性能试验导则电综[1998]179号各电管局,各省(自治区、直辖市)电力局,华能集团公司,华能国际电力开发公司,上海电建局,西北电建总公司,西安热工研究院:为规范火电机组的启动蒸汽吹管工作和试生产期间的性能试验工作,提高火电机组建设的质量和水平,我部组织编写了《火电机组启动蒸汽吹管导则》和《火电机组启动验收性能导则》。
现颁发给你们,请贯彻执行,并将执行中问题及时上报。
附件:一、火电机组启动蒸汽吹管导则二、火电机组启动验收性能试验导则中华人民共和国电力工业部一九九八年三月十日1.总则1.0.1 本导则适用于按新启规的有关要求完成机组满负荷试运行并移交试生产的国产200MW及以上容量的火力发电机组。
200MW 以下火力发电机组若安排试生产期可参照执行。
凡合同规定的机组性能考核试验项目,按合同的规定进行试验,其结果视同本导则规定的相应性能试验项目的结果;合同未规定的项目,可招行本导则的有关条款。
1.0.2 火电机组的性能试验应由建设单位(即项目法人,下同)组织,具体的试验工作由有关单位协商确定的试验单位负责,设备制造厂、电厂、设计、安装等单位配合。
全部性能试验工作应在试生产期结束前完成,有些项目可在机组整套启动试运期间进行。
1.0.3 机组的性能试验是考验机组各主、辅机及系统是否达到设计性能的主要依据。
1.0.4 机组的性能试验应执行国际标准、国家标准或有关行业标准,暂无国际标准、国家标准和行业标准的项目执行本导则。
1.0.5 在机组初步设计阶段就应确定性能试验的负责单位,试验单位应确定试验负责人。
在设计联络会上由试验负责人负责,会同建设、设计、制造等单位确定试验采用的标准、试验测点位置、测点型式、规格尺寸,并确定测点制造、安装单位。
1.0.6 设备供货合同确定的机组性能等与性能试验有关的技术资料,在设备订货合同正式签定后由建设单位提供给试验负责单位。
1.0.7 本导则自颁布之日起实施,解释权在国家电力公司,2.试验目的2.0.1 检验与考核机组的各项技术经济指标是否达到合同、设计和有关规定的要求。
火电工程调整试运质量检验及评定标准 (2)

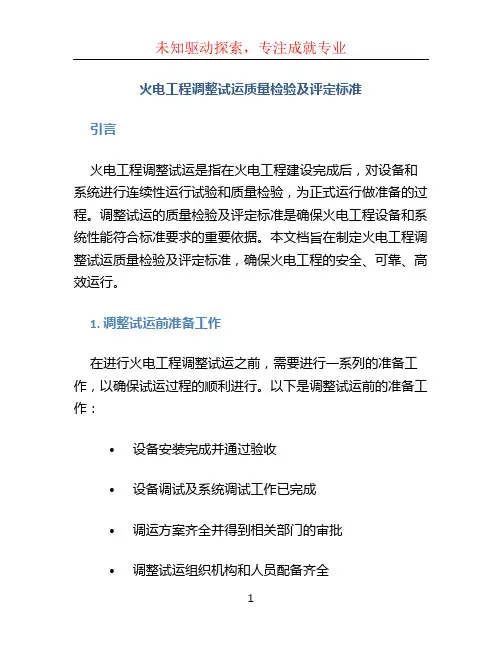

火电工程调整试运质量检验及评定标准引言火电工程调整试运是指在火电工程建设完成后,对设备和系统进行连续性运行试验和质量检验,为正式运行做准备的过程。
调整试运的质量检验及评定标准是确保火电工程设备和系统性能符合标准要求的重要依据。
本文档旨在制定火电工程调整试运质量检验及评定标准,确保火电工程的安全、可靠、高效运行。
1. 调整试运前准备工作在进行火电工程调整试运之前,需要进行一系列的准备工作,以确保试运过程的顺利进行。
以下是调整试运前的准备工作:•设备安装完成并通过验收•设备调试及系统调试工作已完成•调运方案齐全并得到相关部门的审批•调整试运组织机构和人员配备齐全•调试方案和质量检验计划已编制完毕2. 调整试运质量检验内容调整试运质量检验内容主要包括设备运行试验和系统运行试验两个方面。
在进行调整试运过程中,需要对设备和系统的运行参数、运行状态、运行特性等进行全面检验和评定。
以下是调整试运质量检验的主要内容:2.1 设备运行试验•设备启停试验:对全部或部分设备进行多次启停试验,检查设备在不同工况下的启停性能和运行稳定性。
•设备负荷试验:逐步增加设备负荷,检验设备在额定负荷运行下的稳定性、效率和热工性能。
•设备性能试验:定期对设备进行性能试验,如发电机的励磁特性试验、锅炉的燃烧特性试验等。
2.2 系统运行试验•电力输出试验:检验火电站的电力输出是否满足设计要求,包括实际发电量、负荷递送可靠性等指标。
•热力系统试验:检验锅炉系统、汽轮机系统、给水系统等的稳定性、运行特性及自动控制系统的可靠性。
•电气系统试验:检验火电站的电气系统性能,包括输电线路、开关设备、保护装置等的运行特性和可靠性。
3. 调整试运质量评定标准调整试运的质量评定是对调试试运工作的结果进行评价和判定,以确定试运是否符合相关标准和要求。
以下是调整试运质量评定的标准:•设备运行试验合格指标:设备在各项试验中性能稳定,启停可靠,运行参数符合设计要求。
火电机组启动验收性能试验导则

中华人民共和国电力工业部火电机组启动验收性能试验导则一九九八年三月火力发电厂机组启动蒸汽吹管系统的设计附录编写说明为贯彻落实《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》(以下简称《新启规》)关于机组性能试验的有关要求,规范火电机组在试生产期间的性能试验工作,提高机组性能试验的水平,保证机组安全、稳定、经济运行、在试生产期结束时按《火电机组移交生产达标考核评定办法(1998年版)》考核实现达标投产,根据国家标准和有关行业标准制定本导则。
本导则编审部门:电力工业部工程建设协调司主审:梁兵段喜民本导则主编部门:华北电力科学研究院执笔:梁燕钧编写人:黄安平余元张清峰游永坤李学尧黄乃民孙丽燕严冬华目录1 总则2 试验目的3 试验项目及要求4 试验准备5 性能试验内容及要求5.1 锅炉热效率试验5.2 锅炉最大出力试验5.3 锅炉额定出力试验5.4 锅炉断油(气)最低出力试验5.5 制粉系统出力试验5.6 磨煤单耗试验5.7 机组热耗试验5.8 机组轴系振动试验5.9 汽机最大出力试验(VWO工况)5.10 汽机额定出力试验5.11 机组RB功能试验5.12 机组供电煤耗测试5.13 污染物排放测试5.14 机组噪音(声)测试5.15 机组散热测试5.16 机组粉尘测试5.17 除尘器效率试验6 试验技术报告7 参考标准8 附录(略)1.总则1.0.1 本导则适用于按《新启规》的有关要求完成机组满负荷试运行并移交试生产的国产200MW及以上容量的火力发电机组。
200MW以下火力发电机组若安排试生产期可参照执行。
凡合同规定的机组性能考核试验项目,按合同的规定进行试验,其结果视同本导则规定的相应性能试验项目的结果;合同未规定的项目,可执行本导则的有关条款。
1.0.2 火电机组的性能试验应由建设单位(即项目法人,下同)组织,具体的试验工作由有关单位协商确定的试验单位负责,设备制造厂、电厂、设计、安装等单位配合。
电厂机组改造后热力性能试验方案

电厂机组改造后热力性能试验方案目录1 概述 (1)2 试验目的 (1)3 主要设备技术规范 (1)4 试验标准与依据 (2)5 试验测点布置及测量方法 (2)6试验条件及试验方法 (3)7 热力性能的计算和修正 (4)8 试验组织与分工 (7)9 职业健康安全控制 (9)10 环境管理控制 (10)11 质量管理控制 (10)12 危险点(源)辨识及其控制措施 (10)13 应急处置措施 (12)附录A:试验测点及仪器仪表清单 (12)附录B:系统隔离清单 (14)1 概述电厂5号机组为哈尔滨汽轮机厂生产的300MW亚临界、一次中间再热、两缸两排汽、单抽供热汽轮机。
机组型号为C250/N300-16.67/537/537/0.4。
机组热力系统采用单元制方式,共设有8段抽汽,分别供给3台高压加热器、1台除氧器和4台低压加热器用汽,小汽轮机用汽由四抽供给。
电厂将5号机组汽轮机改成高背压式供热机组,低压缸不进汽,主蒸汽由高压主汽门、高压调节汽门进入高中压缸做功。
中压排汽全部进入热网加热器供热。
低压转子拆除,更换成一根光轴,连接高中压转子与发电机,起到传递扭矩的作用。
在采暖期机组采用光轴方案运行,即背压运行,在非采暖期机组按业主要求需切换回冷凝模式运行。
为取得机组目前的各项实际经济指标,获得汽轮机的热力特性数据,评估机组光轴改造效果,大唐华中电力试验研究院(以下简称华中院)近期将对此机组进行5号机组光轴改造后热力性能试验,特制定本试验方案。
2 试验目的在制造厂规定的运行条件下,测定不同负荷工况下汽轮机汽耗率、热耗率、供热热量、热电比和供电煤耗等指标。
3 主要设备技术规范型号:C250/N300-16.67/537/537/0.4型式:亚临界、一次中间再热、两缸两排汽、单抽供热汽轮机额定功率:300MW额定主蒸汽压力:16.67MPa额定主蒸汽温度:537℃额定再热蒸汽温度:537℃额定工况排汽压力: 5.39kPa最终给水温度:273.2℃凝汽工况设计热耗率:7951.9kJ/kWh4 试验标准与依据1)中国国家标准化管理委员会《汽轮机热力性能验收试验规程第2部分:方法B——各种类型和容量的汽轮机宽准确度试验》(GB/T 8117.2-2008)2)《汽轮机热力特性计算书》3)国际公式化委员会(IFC)《具有㶲参数的水和水蒸汽性质参数手册》(1967年工业用公式IFC公式计算)4)设计、制造技术文件、资料等。
国家发展和改革委员会、国家能源局、财政部关于开展燃煤电厂综合升级改造工作的通知

国家发展和改革委员会、国家能源局、财政部关于开展燃煤电厂综合升级改造工作的通知文章属性•【制定机关】国家发展和改革委员会,财政部,国家能源局•【公布日期】2012.06.12•【文号】发改厅[2012]1662号•【施行日期】2012.06.12•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】电力及电力工业正文国家发展和改革委员会、国家能源局、财政部关于开展燃煤电厂综合升级改造工作的通知(发改厅[2012]1662号)各省、自治区、直辖市、新疆生产建设兵团发展改革委(能源局)、经信委(经贸委、工信委、经委)财政厅,国家电网公司、南方电网有限责任公司、华能、大塘、华电、国电、中电投、华润、神华集团公司、国家开发投资公司、中国国际工程咨询公司、中国电力工程顾问集团公司、西安热工研究院有限公司:目前,全国煤电装机约7亿千瓦,消耗煤炭占全社会消费总量的一半。
近年来,通过“上大压小”、技术进步和加强管理等措施,全国平均供电煤耗较“十一五”初期下降了10%。
另一方面,部分机组仍存在技术粗放、管理不善、能耗偏高等问题。
实施在役煤电机组综合升级改造,是能源“十二五”规划和电力“十二五”规划提出的一项重要任务,对于提高能源资源利用效率,推进电力行业加快转变发展方式,建设资源节约型、环境友好型社会具有重要意义。
现将有关事项通知如下:一、原则和目标按照“市场运作、政策扶持、试点先行、有序实施”的原则,“十二五”期间,采用成熟可靠、经济适用的先进发电技术和管理办法(详见附件一),对在役煤电机组进行综合升级改造,首批启动1000万千瓦示范项目,待取得经验后,再逐渐扩大改造规模。
二、范围和重点鼓励对供电煤耗高出同类机组平均水平5克/千瓦时以上的煤电机组实施综合升级改造。
重点支持满足下列条件的机组申报国家燃煤电厂综合升级改造项目年度实施计划。
(一)单机容量大于10万千瓦、小于100万千瓦。
(二)投产运行2年以上。

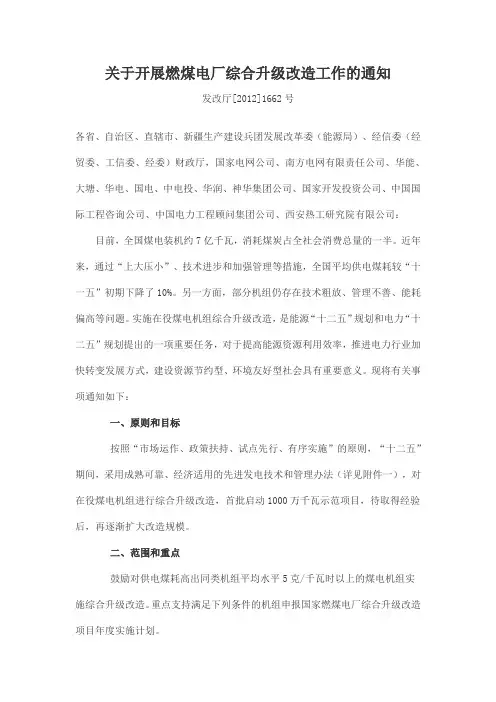

1662号 关于开展燃煤电厂综合升级改造工作的通知

关于开展燃煤电厂综合升级改造工作的通知发改厅[2012]1662号各省、自治区、直辖市、新疆生产建设兵团发展改革委(能源局)、经信委(经贸委、工信委、经委)财政厅,国家电网公司、南方电网有限责任公司、华能、大塘、华电、国电、中电投、华润、神华集团公司、国家开发投资公司、中国国际工程咨询公司、中国电力工程顾问集团公司、西安热工研究院有限公司:目前,全国煤电装机约7亿千瓦,消耗煤炭占全社会消费总量的一半。
近年来,通过“上大压小”、技术进步和加强管理等措施,全国平均供电煤耗较“十一五”初期下降了10%。
另一方面,部分机组仍存在技术粗放、管理不善、能耗偏高等问题。
实施在役煤电机组综合升级改造,是能源“十二五”规划和电力“十二五”规划提出的一项重要任务,对于提高能源资源利用效率,推进电力行业加快转变发展方式,建设资源节约型、环境友好型社会具有重要意义。
现将有关事项通知如下:一、原则和目标按照“市场运作、政策扶持、试点先行、有序实施”的原则,“十二五”期间,采用成熟可靠、经济适用的先进发电技术和管理办法(详见附件一),对在役煤电机组进行综合升级改造,首批启动1000万千瓦示范项目,待取得经验后,再逐渐扩大改造规模。
二、范围和重点鼓励对供电煤耗高出同类机组平均水平5克/千瓦时以上的煤电机组实施综合升级改造。
重点支持满足下列条件的机组申报国家燃煤电厂综合升级改造项目年度实施计划。
(一)单机容量大于10万千瓦、小于100万千瓦。
(二)投产运行2年以上。
对20万千瓦级及以下纯凝机组,除供热改造外,服役运行年限在15年以内。
(三)供热改造项目,单台机组供热能力达到工业热负荷70吨/小时或采暖热负荷240万平方米以上。
(四)单台机组预计年节能量超过7500吨标准煤。
综合升级改造项目的年节能量包括发电降耗、供热改造提效两部分(具体计算详见附件二)。
三、支持政策(一)支持发展。
对煤耗指标领先、积极实施燃煤电厂综合升级改造并取得显著成效的企业,优先支持其火电项目建设。
国家能源局、财政部关于印发燃煤电厂综合升级改造机组性能测试有关规定的通知

国家能源局、财政部关于印发燃煤电厂综合升级改造机组性能测试有关规定的通知文章属性•【制定机关】财政部,国家能源局•【公布日期】2012.08.31•【文号】国能电力[2012]280号•【施行日期】2012.08.31•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】能源及能源工业综合规定正文国家能源局、财政部关于印发燃煤电厂综合升级改造机组性能测试有关规定的通知(国能电力[2012]280号)各省、自治区、直辖市、新疆生产建设兵团发展改革委(能源局)、财政厅,国家电网公司、南方电网公司、华能、大唐、华电、国电、中电投集团公司:按照国家发展改革委、国家能源局、财政部《关于开展燃煤电厂综合升级改造工作的通知》(发改厅[2012]1662号)要求,为进一步规范机组性能测试,确保测试结果真实可信,特制定《燃煤电厂综合升级改造机组性能测试管理细则》、《燃煤电厂综合升级改造机组性能测试技术要求》、《燃煤电厂综合升级改造实施前机组性能测试报告(提纲)》和《燃煤电厂综合升级改造实施后机组性能测试暨实施效果报告(提纲)》,并公布20家燃煤电厂综合升级改造机组性能测试机构名单。
现印发你们,请遵照执行。
联系人:国家能源局电力司王志群 68555063/68555073(传真)**************财政部经建司谢秉鑫 68552977/68552870(传真)*******************通讯地址:北京市西城区月坛南街三里河南4巷1号楼420房间国家能源局电力司火电处100045附件: 1、燃煤电厂综合升级改造机组性能测试管理细则2、燃煤电厂综合升级改造机组性能测试技术要求3、燃煤电厂综合升级改造实施前机组性能测试报告(提纲)4、燃煤电厂综合升级改造实施后机组性能测试暨实施效果报告(提纲)5、燃煤电厂综合升级改造机组性能测试机构名单国家能源局财政部2012年8月31日附件1:燃煤电厂综合升级改造机组性能测试管理细则为规范燃煤电厂开展综合升级改造的机组性能测试和效果审核管理工作,制定本细则。
660MW机组脱硫性能考核试验方案(A版)

x x x电厂2×660M W机组脱硫性能考核试验方案X X热工研究院有限公司X X X X年X X月版本更新记录目录1前言 (1)2设备概述 (1)3性能保证值 (3)4试验依据 (5)5试验条件及要求 (6)6试验内容及测量方法 (6)7试验工况设置 (12)8试验测点 (12)9试验仪器、仪表校验 (12)10试验方法 (13)11试验数据处理 (13)12试验组织机构 (14)附件 1 试验测点清单 (15)附件 2 试验所需仪器及材料 (16)21前言xxx电厂新建工程为2×660MW超临界燃煤机组。
根据供货合同规定,在每台机组完成168小时试运后,根据业主安排将进行性能考核试验工作。
本方案为脱硫性能考核中各项试验的指导性文件,制定了试验的方法及为确保测试精度所应采取的测试手段。
2设备概述2.1本期工程装设2台600MW燃煤汽轮发电机组,锅炉为超临界参数、变压运行直流炉,一次中间再热、单炉膛平衡通风、露天布置、固态排渣、全钢构架、全悬吊结构Π型锅炉,采用三分仓回转式空气预热器。
2.2本期工程2×660MW机组采用石灰石-石膏湿法脱硫工艺系统,脱硫岛系统设计时煤质的收到基硫分按1.2%,保证此时在锅炉BMCR工况下,处理全烟气量时的脱硫效率不小于94.4%且最终SO2排放浓度小于200mg/Nm3,当脱硫燃用校核煤种2(Sar=0.69%)时,保证此时在锅炉BMCR工况下,处理全烟气量时的脱硫效率不小于95%。
脱硫装置可用率不低于98%,采用一炉一塔;石灰石浆液制备采用湿磨系统,石膏脱水采用真空皮带脱水系统,均为两套脱硫装置公用。
脱硫装置与机组同步建设。
2.3煤质数据第1页共16页2.4石灰石品质22.5F GD入口烟气参数燃烧设计煤种时,FGD入口烟气参数如下:锅炉BMCR工况烟气成分(设计煤种,标准状态,实际O2)锅炉BMCR工况烟气参数燃烧脱硫设计煤种时,FGD入口烟气参数如下:)锅炉BMCR工况烟气成分(校核煤种1,标准状态,实际O锅炉BMCR工况烟气参数3.1 脱硫效率保证当燃用脱硫设计煤种(Sar=1.2%)时,锅炉BMCR工况下,石灰石耗量、工艺水耗量、电耗、压缩空气量消耗量、废水排放量不超过保证值,处理全烟气量时的脱硫效率不小于94.4%且最终SO2排放浓度小于200mg/Nm3;当燃用校核煤种2第3页共16页(Sar=0.69%)时,处理全烟气量时的脱硫效率不小于95%且最终SO2排放浓度小于150mg/Nm3。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
附件2:燃煤电厂综合升级改造机组性能测试技术要求
一、锅炉性能试验及修正
(一)锅炉性能试验应执行最新版《电站锅炉性能试验规程》(GB/T 10184)或《锅炉机组性能试验规程》(ASME PTC 4.1)、《磨煤机试验规程》(ASME PTC 4.2)、《空气预热器试验规程》(ASME PTC 4.3)等规程,原则上执行高标准规程。
(二)锅炉性能试验应优先采用反平衡法,在额定工况下至少开展两次,在修正到相同条件后,两次试验结果(锅炉热效率)的偏差不大于0.35个百分点。
(三)改造前后锅炉性能试验煤种,原则上应采用设计煤种。
采用其他煤种时,改造前后试验煤种收到基低位发热量(Q net.ar)偏差不超过1200kJ/kg、收到基挥发分(V daf)偏差不大于3个百分点、收到基灰分(A ar)偏差不大于5个百分点。
变更设计煤种的综合升级改造,改造前后锅炉性能试验煤种应分别采用对应的设计煤种。
(四)锅炉性能试验结果应按相应规程修正。
若进行空气预热器、省煤器、低温省煤器等改造,应通过试验确定改造后锅炉排烟温度、空气预热器漏风率、锅炉热效率和供电煤耗变化量。
若进行制粉系统、燃烧器等改造,应通过试验确定改造后磨煤机出力、制粉单耗、锅炉飞灰和底渣可燃物、锅炉排烟温度、锅炉热效率和供电煤耗变化量。
二、汽轮机性能试验及修正
(一)汽轮机性能试验执行最新版《汽轮机热力性能验收试验规程的第1部分:方法A —大型凝汽式汽轮机高准确度试验》(GB/T 8117.1)、第2部分:方法B—各种类型和容量的汽轮机宽准确度试验》(GB/T 8117.2)。
原则上执行高标准规程。
(二)汽轮机性能试验应在额定工况下开展,不明泄漏量不大于新蒸汽流量的0.3%,试验结果不确定度不大于0.5%;汽轮机性能试验应开展两次,在修正到相同条件后,两次试验结果(汽轮机热耗率)的偏差不大于0.25%。
(三)汽轮机性能试验结果原则上应合理修正主蒸汽压力、主蒸汽温度、再热蒸汽温度、再热器减温水流量(或过热减温水流量)和凝汽器压力(或凝汽器入口循环水温度)等参数。
变更设计主蒸汽压力、主蒸汽温度、再热蒸汽温度、再热器减温水量(或过热器减温水流量)的综合升级改造,可不修正相应参数。
汽轮机冷端系统改造,可参考相应标准,通过试验确定凝汽器压力及循环水泵功耗变化后,再确定供电煤耗变化,并计算节能量。
三、厂用电率和辅机功耗试验及修正
(一)厂用电率和辅机功耗试验参照执行最新版《火力发电厂技术经济指标计算方法》(DL/T 904)。
(二)电动机变频改造或高低速改造的辅机功耗试验在75%负荷下进行,其它节省厂用电相关改造在100%负荷下进行;试验煤种要求同锅炉性能试验。
(三)厂用电率和辅机功耗试验应开展两次,在修正到相同条件后,两次试验结果(厂用电率)的偏差不大于0.1个百分点。
(四)多台机组公用系统的公用负荷原则上按原工程设计分摊,并考虑公用负荷所带系统或设备的投运情况。
(五)改造前、后厂用电率和辅机功耗试验的工况和辅机投运数量不同时,原则上应将改造前、后的试验结果均修正到机组设计运行工况,或使改造前、后实际运行工况相同。
若改造前、后的试验工况不同,应修正相关辅机功耗变化。
例如,改造前、后试验中的汽轮机排汽压力不相同,导致主蒸汽流量存在差别,引起凝结水和给水流量变化,宜考虑修正相关辅机的功耗变化;改造前、后环境温度或主蒸汽流量不相同,导致锅炉给煤量和送风量存在差异,应修正磨煤机、一次风机、除尘器、送风机、引风机、脱硫系统等相关辅机的功耗变化。
若改造前、后试验的辅机投运数量不同,宜考虑修正其功耗变化对厂用电率的影响。
例如,循环水泵(或空冷风机)运行数量不同,宜考虑修正该部门设备的功耗变化对厂用电率的影响。
四、供热机组试验及修正
对纯凝机组改供热或热电机组扩大供热能力的项目,机组性能试验只进行纯凝汽额定工况试验,不进行供热工况试验。
其中,简单打孔抽汽供热改造项目若不涉及锅炉、汽机系统和重要辅机的升级改造,可不进行改造后性能测试。
其他要求同前。
其他相关未尽技术要求适时另行明确。
