三、技术措施在合同规定的工期内,保质保量,按期完成合同所有的工作量。
在满足工程总工期的前提下,由项目工程师会同项目经理、施工员,编制各施工阶段各施工节点月、旬施工作业计划,并制订出完成计划的有效奖惩措施,确保月、旬节点的按时、保质、保量完成。
详见施工进度计划横道图。
1.施工机械设备、周转材料供给依本工程的特点,现场配置充足的施工机械。
9、施工组织设计中制定的施工方案应根据施工实际情况进行优化,使其技术上更加可行,经济上更加合理,安全上更加可靠,对加快施工进度更加有利。
10、考虑冬、雨季对施工进度的影响,根据工程实际进展情况和在保证质量的前提下,及时了解天气变化情况,采取可行的冬、雨季施工的措施,加快施工进度。
11、根据项目部提出的施工总平面布置和前期工作计划,组织有关人员参加讨论,审定合理的总平面布置和具体落实各部门及有关责任人对前期工作计划内的保证责任。
公交路线改造工程施工组织设计技术标

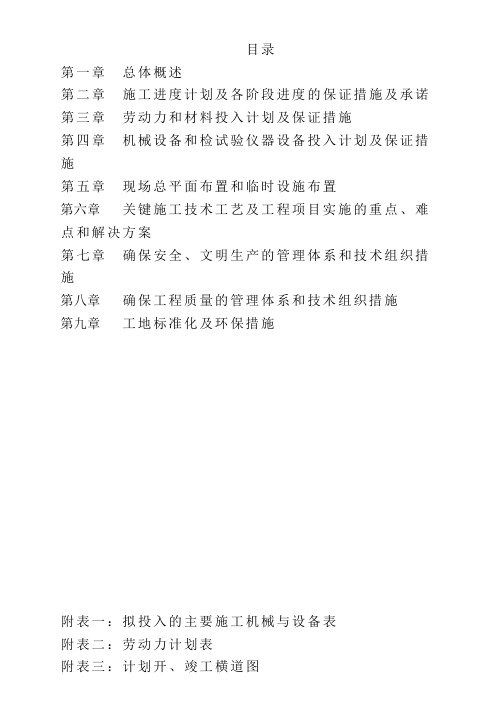

公交路线改造工程施工组织设计技术标目录第一章总体概述第二章施工进度计划及各阶段进度的保证措施及承诺第三章劳动力和材料投入计划及保证措施第四章机械设备和检试验仪器设备投入计划及保证措施第五章现场总平面布置和临时设施布置第6章关键施工技术工艺及工程项目实施的重点、难点和解决方案第七章确保安全、文明生产的管理体系和技术组织措施第8章确保工程质量的管理体系和技术组织措施第9章工地标准化及环保措施附表一:
12、安排专业测量组进驻现场,配备先进的全站仪等测量仪器,及时复测、接收并妥善保护业主提供坐标引入点、水准引入点,作好施工准备工作。
13、需要复试的钢材、水泥、砂石料等材料,考虑复试周期,提前进场,由专职取样员做好复试工作,使材料处于合格待用状态。
3.建立现场协调机构由项目经理部统一指挥,建立现场生产协调机构,加强各专业工种之间的协调平衡工作。

成都市某交通改善项目施工组织设计方案

成都市某交通改善项目施工组织设计方案

成都市某交通改善项目施工组织设计方案1. 项目背景成都市交通改善项目旨在提升城市交通系统的效率和安全性,改善居民的出行体验。

本文档将详细介绍该项目的施工组织设计方案。

2. 施工组织设计目标项目的施工组织设计旨在确保施工过程的顺利进行,保证施工质量和进度,同时最大程度地减少对居民和交通的影响。

3. 施工组织设计方案3.1 施工分期根据项目的特点和规模,我们将该项目分为若干个施工阶段,每个阶段的施工目标、时间表和资源需求将在具体施工计划中详细说明。

3.2 施工区域划分根据施工分期,在每个阶段确定施工区域的范围,并制定相应的交通管制措施。

我们将尽量减少对交通的影响,确保施工区域内的通行安全。

3.3 施工流程规划详细制定施工流程,并确保施工人员按照流程进行作业。

在施工过程中,我们将严格遵守安全规定,确保施工质量和施工人员的安全。

3.4 交通管理措施针对施工区域内的交通管理,我们将采取一系列措施,包括但不限于:- 制定交通管制方案,规范交通流量;- 设置临时交通标识,引导交通流向;- 配置交通警力,维护交通秩序;- 定期进行交通安全巡查,及时解决问题。

3.5 环境保护措施我们将尽量减少施工对环境的影响,采取合理的措施进行噪音、粉尘等污染物的防控。

同时,我们将积极与相关部门合作,确保环境监测和治理的有效进行。

4. 项目预期效果通过本次交通改善项目的施工组织设计方案,我们预期达到以下效果:- 施工质量、进度得到保障;- 对交通和居民影响最小化;- 施工过程中的安全风险减少;- 对环境的影响得到控制。

5. 结束语本文档详细介绍了成都市某交通改善项目的施工组织设计方案。

通过科学合理的施工组织,我们将确保项目在安全、高效、环保的前提下顺利进行,为城市交通的改善做出积极贡献。

(建筑工程管理)公交站施工技术标

(建筑工程管理)公交站施工技术标

目录第一章编制说明第二章工程概况第三章施工部署第四章主要工程项目的施工工艺及技术组织措施第五章劳动力计划第六章确保工程质量的技术组织措施第七章确保工程安全施工的技术组织措施第八章确保文明施工的技术组织措施第九章确保工期的技术组织措施第十章雨季、冬季和农忙季节的施工安排第十一章施工现场防噪声污染的各项措施第十二章环境保护、文物处理及其他第十三章地下管线、地上设施、周边建筑物保护措施第十四章保证工程质量的合理化建议附表一拟投入本标段的主要施工设备表附表二劳动力计划表附表三计划开、竣工日期和施工进度网络图附图四施工总平面图第一章、编制说明1.1 编制范围本施工组织设计书的编制范围为公交候车站新(改)建工程。

1.2 编制依据1.2.1依据对施工现场考察了解的施工条件、周围环境及我单位的技术力量,施工经验、队伍素质、施工生产力和资源状况。

1.2.2中华人民共和国行业标准《城市道路路基工程施工及验收规范》CJJ44-911.2.3 中华人民共和国行业标准《公路路面基层施工技术规范》JIJ034—2000。

1.2.4 中华人民共和国国家标准《沥青路面施工及验收规范》GB50092-961.2.5中华人民共和国行业标准《城市测量规范》CJJ8—991.2.6中华人民共和国行业标准《市政道路工程质量检验评定标准》CJJ1-901.2.7中华人民共和国建设部《市政基础设施工程施工技术文件管理规定》建城(2002)221号1.3 编制原则1.3.1以科学先进的施工管理、施工方法和工艺为手段,遵循设计图纸、施工技术规范、规程及验收标准的原则,以满足施工安全和工程质量要求为目标,严格按照设计图纸的要求,认真执行有关的施工规范、规程及验收标准,确保工程质量。

1.3.2坚持实事求是的原则,以保证施工总工期的要求为目标,充分研究、分析工程的特点和难点,科学组织、合理安排、均衡生产,确保按期完成本合同工程。

1.3.3坚持施工全过程的严格管理原则,以保证优良工程为目标,严格执行监理工程师的各项指令,尊重业主和设计代表的意见,严格管理,确保创优计划的实现。

公交路线改造工程施工组织设计技术标

公交路线改造工程施工组织设计技术标

目录第一章总体概述第二章施工进度计划及各阶段进度的保证措施及承诺第三章劳动力和材料投入计划及保证措施第四章机械设备和检试验仪器设备投入计划及保证措施第五章现场总平面布置和临时设施布置第六章关键施工技术工艺及工程项目实施的重点、难点和解决方案第七章确保安全、文明生产的管理体系和技术组织措施第八章确保工程质量的管理体系和技术组织措施第九章工地标准化及环保措施附表一:拟投入的主要施工机械与设备表附表二:劳动力计划表附表三:计划开、竣工横道图附表四:施工现场平面布置图第一章总体概述项目内容:x区白茆公交路线(x路、x路)改造工程。

质量要求:合格的质量标准;工期要求:本工程要求建设工期为240日历天。

第二章施工进度计划及各阶段进度的保证措施及承诺一、施工总体计划表具体见《施工进度计划表》(后附)二、组织措施1、本公司一旦中标承建本工程,即将工程列入年度重点工程实施计划,并按严格业主批准的项目实施计划节点要求进行工期考核,确保工程按合同工期履约。

2、我公司将根据施工总进度计划,分施工区段、分专业编制月度计划和周计划,将总工期目标分解成若干阶段目标落实到各施工班组。

要求施工队伍编制相应的详细施工计划监控,并提供全方位的配合,对影响专业分包切入的时间等关键节点进行考核。

我们将合理地分阶段、分专业有序同步组织施工作业,通过阶段工期目标的实现来确保总工期目标。

3、在接到招标文件后,本公司有关部门认真研究并确定了最合适的项目经理及项目技术负责人,并安排他们参与投标书的编制工作,对工程情况和施工筹划有了全面深刻的了解和领悟,思想上已有了充分的准备。

当接到中标通知后,我们将立即办理有关手续,第二天就能进驻现场。

4、在投标阶段本公司根据本工程的特点,以精干高效、团结协作、人尽其才为原则,以经验丰富、工作踏实、一专多能为准绳,进行项目经理管理人员的初选工作。

结合候选人员的工作特长、个人意想,并听取了项目经理的意见,初步确定了项目经理部各类管理人员组成。

市政道路公交站施工组织设计(DOC 53页)

市政道路公交站施工组织设计(DOC 53页)

市政道路公交站施工组织设计(DOC 53页)————————————————————————————————作者:————————————————————————————————日期:南京小行公交枢纽站工程施工组织设计施工组织设计目录一、施工组织设计编制依据及指导说明二、工程概况三、施工前准备四、主要工程施工方案1、工程测量2、路基工程施工3、雨、污水工程施工及构筑物等4、沥青砼工程施工5、混凝土路面工程施工6、土建、水电安装工程施工7、施工机械进场计划8、工程材料进场计划9、雨季施工措施10、保证安全、文明施工、降低环境污染措施11、5月22日至6月21日中考、高考期间的防噪音及施工进度的保证措施五、施工平面布置六、施工进度计划表七、项目管理配备第一章施工组织设计编制依据及指导说明一、编制依据1、南京小行公交枢纽站工程施工招标文件;2、南京小行公交枢纽站工程施工图设计;3、现场踏勘调查资料;4、技术规范《城市道路交通规划设计规范》(GB50220-95)《城市道路设计规范》(CJJ37-90)《沥青路面施工及验收规范》(GB50092-96)《混凝土路面施工及验收规范》《粉煤灰石灰类道路基层施工及验收规程》(CJJ4-97)《给水排水管道工程施工及验收规范》(GB50268-97)《普通混凝土用砂质量标准及检验方法》(JGJ52-92)《普通混凝土用碎石和卵石质量标准及检验方法》(JGJ53-92)《房屋基础施工规范》、《砌体施工规范》、《屋面施工规范》、《水电安装施工规范》二、指导说明1)本《施工组织设计》编制的主要目标为:科学地安排施工工序和进度,使合同工期得以顺利实现;以创工程“优良”为质量目标,全面贯彻公司ISO—9002质量管理程序文件,采取针对性的措施,加强工程质量的监控和管理;制定严格的安全生产制度和完善的保障措施;健全文明生产管理细则,创建文明施工的标准化现场,千方百计为业主着想,合理地降低生产成本和工程造价。

公交站点建设工程施工组织设计

公交站点建设工程施工组织设计

XXX公交站点建设工程施工组织设计建设单位:监理单位:施工单位:编制人:年月日目录一、工程概况………………………………………………二、工程施工部署…………………………………………三、施工总平面布置………………………………………四、施工方案………………………………………………五、冬期施工………………………………………………六、技术保证措施…………………………………………七、质量保证措施…………………………………………八、安全保证措施…………………………………………九、文明施工………………………………………………一、工程概况工程名称:XXX公交站点建设单位:设计单位:施工单位:建筑性质:公共建筑结构形式:基础结构:钢筋混凝土基础,并配套电气穿管、穿线上部结构:钢结构Q235无缝镀锌钢管立柱、顶梁形式装饰装修:顶棚12mm钢化夹胶玻璃、灯箱、座椅、防腐木、玄武岩、铝单板装修建设地点:工程概述:本工程坐落于XXX白河大街、白山大街、池北大街等几条主要交通干线,防火等级为二级,结构设计年限为50年,按重要性分类,结构安全等级为二级。

建筑平面呈一字型,其中白山大街站点一4个,公交治安岗台1个,白钢座椅7个;白河大街站点二14个,站牌1个;美人松路、池北大街站点四14个。

本工程±0.000相当站点地面,基础采用C30砼,基础垫层采用C20砼,基础以上结构采用钢结构形式,配合电气进行连接、安装。

装饰装修工程材料包括2.5mm铝单板,12mm和10mm厚钢化玻璃,玄武岩及实木木板等等。

编制依据:1.公交站点图纸。

2.我国及地方现行的相关工程质量验收标准、规范和规程。

3.我国及地方现行的安全生产、文明施工、环保及消防等有关文件。

4.企业标准。

5.《建筑法》6.关于工程施工管理的相关管理手册。

7.《钢结构工程施工质量验收规范》 GB50202-20018.《建筑钢结构焊接规程》 JGJ82-919.《建筑装饰装修工程质量验收规范》 GB50210-200110.《建筑安装工程施工及验收规范》 JBJ73-9111.《建筑电气工程质量验收规范》 GB50303-200212.《建筑结构可靠度设计统一标准》GB50068-2001主要承包内容:根据合同的要求,本工程主要承包内容为:土建工程、钢结构工程、电气工程、装饰装修工程。

公交场站4#---施工组织设计

公交场站4#---施工组织设计目录第一章:编制依据 (4)一、招标文件和编制依据 (4)二、本工程适用的规范、规程和标准 (4)三、效力顺序 (4)四、编制原则 (5)第二章:工程概况 (6)一、工程简介 (6)二、工程位置及规模 (6)三、主要工程内容 (6)四、工期要求和质量标准 (7)五、工程现况及设计情况 (7)六、施工注意事项 (7)七、主要工程数量表 (8)第三章:工程特点、重点、难点及主要对策 (9)一、工程特点 (9)二、工程重点 (9)三、工程难点及主要对策 (9)第四章:施工组织与施工部署 (11)一、施工组织机构 (11)二、管理人员职责 (11)三、施工总体部署和计划安排 (14)四、交通疏导 (15)五、施工准备工作计划 (16)六、工程目标 (16)第五章:施工现场总平面布置 (18)一、总体布置原则 (18)二、项目经理部和项目分部总体布置 (18)三、施工围挡 (19)四、施工道路 (19)第六章:施工组织设计和总体施工方案 (20)二、现况路面铣刨施工 (21)三、排水设施施工 (23)四、道路及附属设施施工 (26)五、沥青砼路面施工 (37)第七章:专项施工方案 (39)一、夜间施工措施 (39)二、交通疏导的配合和实施措施 (40)三、冬季施工措施 (42)四、应急抢险预案 (42)五、地下管线及其他地上地下设施的保护加固措施 (45)六、为完成本工程所涉及的相关部门协调 (47)第八章:施工进度计划及措施 (48)一、总工期控制和计划编制形式 (48)二、技术组织措施 (48)三、资源供应计划 (48)四、施工管理 (49)五、工期保证措施 (50)六、项目资金、财务运作和保证措施 (51)第九章:质量保证体系及措施 (52)一、工程质量保证体系 (52)二、工程施工重点质量控制 (52)三、质量管理保证措施 (52)四、成品保护措施 (53)五、质量控制措施 (54)六、分项工程质量控制措施及质量标准 (56)七、竣工技术资料的整理、编制 (56)第十章:安全管理体系及措施 (58)一、安全保证体系 (58)二、安全保护措施 (59)三、安全教育 (59)四、认真执行安全检查制度 (60)六、工程安全事故应急救援预案 (62)第十一章:文明施工、环境保护体系及措施 (65)一、管理目标及保证体系 (65)二、施工现场管理及文明施工 (66)三、环境保护措施 (68)第十二章消防、保卫、健康体系及措施 (70)一、职业健康方针 (70)二、职业健康、安全保证体系 (70)三、施工人员职业健康保证措施 (70)四、消防、保卫管理措施 (72)第十三章:机械、设备配置计划 (74)一、机械、设备配置原则 (74)二、施工机械、设备的使用、维护、保养制度 (74)三、项目检测和试验设备的使用、检测制度 (75)第十四章:劳动力、材料配置计划及用款计划 (76)一、人员组织、调配及劳动力计划 (76)二、构成工程主体各种材料及构件的进场计划及保障措施 (76)三、用款计划 (77)第十五章:与业主、监理、设计的配合措施 (79)一、与设计及监理人员的配合措施 (79)二、与当地政府及其他单位配合 (80)三、配合与服务工作 (80)拟投入本标段主要施工机械设备表 (81)拟投入本标段主要试验检测设备表 (82)劳动力计划表 (83)主要材料需用量计划表 (84)项目经理部组织结构图 (85)质量保证体系框图 (86)安全保证体系框图 (87)文明施工、环境保护体系框图 (88)公交场站停车场路面改造工程第四包施工进度计划横道图 (89)第一章:编制依据本施工组织设计根据国家和北京市现行法律、法规和施工技术规范、规程、标准,北京公共交通控股(集团)有限公司公交场站停车场路面改造工程第四包招标文件、设计情况和对本标段地理位置,现状交通情况,本企业的综合实力水平,成功管理经验及近年来同类工程的施工成果等编制而成。

公交站施工技术标(终审稿)

公交站施工技术标公司内部档案编码:[OPPTR-OPPT28-OPPTL98-OPPNN08]目录第一章编制说明第二章工程概况第三章施工部署第四章主要工程项目的施工工艺及技术组织措施第五章劳动力计划第六章确保工程质量的技术组织措施第七章确保工程安全施工的技术组织措施第八章确保文明施工的技术组织措施第九章确保工期的技术组织措施第十章雨季、冬季和农忙季节的施工安排第十一章施工现场防噪声污染的各项措施第十二章环境保护、文物处理及其他第十三章地下管线、地上设施、周边建筑物保护措施第十四章保证工程质量的合理化建议附表一拟投入本标段的主要施工设备表附表二劳动力计划表附表三计划开、竣工日期和施工进度网络图附图四施工总平面图第一章、编制说明编制范围本施工组织设计书的编制范围为公交候车站新(改)建工程。

编制依据1.2.1依据对施工现场考察了解的施工条件、周围环境及我单位的技术力量,施工经验、队伍素质、施工生产力和资源状况。

中华人民共和国行业标准《城市道路路基工程施工及验收规范》CJJ44-91中华人民共和国行业标准《公路路面基层施工技术规范》JIJ034—2000。

中华人民共和国国家标准《沥青路面施工及验收规范》GB50092-961.2.5中华人民共和国行业标准《城市测量规范》CJJ8—99中华人民共和国行业标准《市政道路工程质量检验评定标准》CJJ1-901.2.7中华人民共和国建设部《市政基础设施工程施工技术文件管理规定》建城(2002)221号编制原则1.3.1以科学先进的施工管理、施工方法和工艺为手段,遵循设计图纸、施工技术规范、规程及验收标准的原则,以满足施工安全和工程质量要求为目标,严格按照设计图纸的要求,认真执行有关的施工规范、规程及验收标准,确保工程质量。

1.3.2坚持实事求是的原则,以保证施工总工期的要求为目标,充分研究、分析工程的特点和难点,科学组织、合理安排、均衡生产,确保按期完成本合同工程。

公交站规范化改造工程施工组织设计方案

绵阳市城区道路渠化零星工程施工方案绵阳市同立建筑工程有限公司二0 一三年五月第一章编制依据第二章工程概况第三章施工目标第四章施工现场总平面布置第五章主要机械设备配备计划第六章主要分部分项工程施工技术方案第七章工程质量保证措施第八章安全施工保证措施第九章文明施工保证措施第十章工期保证措施第一章编制依据编制依据1、设计资料、图纸;2、本工程施工招标文件;3、技术规范:《市政公用工程设计文件编制深度规定》(2004.03)《城市道路设计规范》(CJJ37-2012)《公路路基设计规范》(JTGD30-2004《公路路面基层施工技术规范》(JTJ034-2000)《城市道路交叉口设计规程》(CJJ152-2010)《公路工程抗震设计规范》(JTJ004-89)《城镇道路工程施工与质量验收规范》(CJJ11-2008)《沥青路面施工及验收规范》4、现场考查情况及本公司多年来对同类工程的施工经验。

第二章工程概况工程概况本工程为涪城区大西门公交站台二改造工程。

工程内容包括施工图范围内①检查井、②雨水口、③人行道、④车行道、⑤路缘石改造。

第三章施工目标针对本工程特点和业主要求,我公司作如下总体目标规划1、质量目标质量目标:工程质量等级达到合格。

2、安全目标确保安全零事故,实现施工全过程安全生产。

3、文明目标做到文明工地标准。

4、工期目标确保30日历天完成全部工程,力争提前完工。

第四章施工现场总平面布置根据现场实地踏勘的实际情况,结合本工程的特点,施工场地用地范围有限,故总平面布置的原则是在施工现场就近租用现有民房设立项目部,在空地上借地搭设施工作业组驻地、加工间等临设, 以方便本工程的施工进行布置,具体布置情况详见附后的施工总平面布置图。

第五章主要机械设备配备计划1、主要机具设备和检验仪器配置原则(1)、根据施工技术要求和施工作业条件确定设备选型。

优选精良设备,并合理匹配,形成综合生产能力。

(2)、根据本项目工期及标段工程量,按照施工进度计划指标配备数量,使机械设备能力大于进度计划指标能力,有足够的设备储备量。

公交车专用道改造工程施工设计书

公交车专用道改造工程施工设计书第一章编制说明根据XX市城区建设管理处对公交专用道改造工程的招标文件和设计图纸的所列要求,我方经过认真阅读、研究,仔细考察工程施工现场和交通状况,组织了项目经理及主要项目技术、管理人员对实际情况进行分析之后,编制本工程的施工组织设计。

在编制过程中,充分考虑了各关键重点工序间的衔接与协调。

在严格遵守有关技术规范的前提下,按照市政道路、排水工程的施工与组织管理程序,结合我公司多年的施工经验和目前的施工技术,编制本工程的施工组织设计。

一、编制依据1、由XX有限公司设计的施工设计图。

2、工程地质勘察报告。

3、工程现场踏勘及业主介绍的情况。

4、遵循和参考的规范、规程(CJJ1-2008、GB50268-2008)、《江苏省给水排水标准图集》(苏S01-2004)等。

5、本公司近年来已承建过类似工程的施工经验。

6、本公司ISO9002质量体系系列文件。

二、编制原则1、遵照招标文件中的各项条款要求进行编制。

2、按“项目法”的施工原则进行管理和施工,严格执行有关的施工规范和验收标准,按图施工。

3、制定创优良目标,严格执行各项施工保证措施,确保工程质量达到优良。

4、保证重点、兼顾一般、统筹安排,科学合理地安排进度计划。

5、采用先进的施工方案和技术管理措施,确保施工实施方案的可行性和合理性。

6、制定施工所需的劳动力、材料及施工机具的投入计划,确保工程施工最合理的平面布置方案。

7、实行经济核算,推广增产节约,努力降低生产,材料成本,提高经济效益的措施。

第二章工程概况一、工程简介:本工程南起朝阳路,北至环北路,全长1.7km;朝阳路至震川路路段远期有新规划形式,仅作过渡性改造,将两侧机非隔离带拆除作为行车道使用,施工长度0.5km;震川路至环北路路段挖除侧分带及慢车道,新建改为机动车道结构,全长1.2km;本工程施工内容主要包括雨水管道、污水管道、道路工程。

本工程建设单位为昆山市城区建设管理处,设计单位为苏州市慧杰工程设计有限公司,监理单位为昆山加林工程项目管理有限公司,施工单位为昆山市市政工程有限公司。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第一章总体概述第二章施工进度计划及各阶段进度的保证措施及承诺第三章劳动力和材料投入计划及保证措施第四章机械设备和检试验仪器设备投入计划及保证措施第五章现场总平面布置和临时设施布置第六章关键施工技术工艺及工程项目实施的重点、难点和解决方案第七章确保安全、文明生产的管理体系和技术组织措施第八章确保工程质量的管理体系和技术组织措施第九章工地标准化及环保措施附表一:拟投入的主要施工机械与设备表附表二:劳动力计划表附表三:计划开、竣工横道图附表四:施工现场平面布置图第一章总体概述项目内容:x区白茆公交路线(x路、x路)改造工程。

质量要求:合格的质量标准;工期要求:本工程要求建设工期为240日历天。

第二章施工进度计划及各阶段进度的保证措施及承诺一、施工总体计划表具体见《施工进度计划表》(后附)二、组织措施1、本公司一旦中标承建本工程,即将工程列入年度重点工程实施计划,并按严格业主批准的项目实施计划节点要求进行工期考核,确保工程按合同工期履约。

2、我公司将根据施工总进度计划,分施工区段、分专业编制月度计划和周计划,将总工期目标分解成若干阶段目标落实到各施工班组。

要求施工队伍编制相应的详细施工计划监控,并提供全方位的配合,对影响专业分包切入的时间等关键节点进行考核。

我们将合理地分阶段、分专业有序同步组织施工作业,通过阶段工期目标的实现来确保总工期目标。

3、在接到招标文件后,本公司有关部门认真研究并确定了最合适的项目经理及项目技术负责人,并安排他们参与投标书的编制工作,对工程情况和施工筹划有了全面深刻的了解和领悟,思想上已有了充分的准备。

当接到中标通知后,我们将立即办理有关手续,第二天就能进驻现场。

4、在投标阶段本公司根据本工程的特点,以精干高效、团结协作、人尽其才为原则,以经验丰富、工作踏实、一专多能为准绳,进行项目经理管理人员的初选工作。

结合候选人员的工作特长、个人意想,并听取了项目经理的意见,初步确定了项目经理部各类管理人员组成。

接到中标通知后一周将根据项目需要全部调配到位,形成一个强有力的项目经理部,开展现场的施工筹备工作。

5、在施工班组的选择上,派遣具有相当施工管理水平和思想素质、技艺娴熟、作风正派,能打硬仗的优秀施工班组。

在班组中开展劳动竞赛活动,激发他们的荣誉感和工作积极性。

6.设置专职对外协调员,负责协调好当地村民、社会团体、政府机关的关系,对于因工程施工造成不便,取得各方的谅解,避免不必要的干扰。

及时与业主沟通解决交通等各类新情况新问题,以合理安排施工。

6.1根据本工程的特点,建立完善、高效的现场施工组织体系。

6.1.1 由计划员编制机械设备和机具的进场计划,对根据进度安排工程初期施工所用的工程机械设备和机具在开工前进场,为正式开工创造必要的条件。

三、技术措施在合同规定的工期内,保质保量,按期完成合同所有的工作量。

在满足工程总工期的前提下,由项目工程师会同项目经理、施工员,编制各施工阶段各施工节点月、旬施工作业计划,并制订出完成计划的有效奖惩措施,确保月、旬节点的按时、保质、保量完成。

详见施工进度计划横道图。

1.施工机械设备、周转材料供给依本工程的特点,现场配置充足的施工机械。

配备有充足的周转材料。

详见拟投入本项目的机械设备表。

2.组织精良的施工队伍,按施工进度提供劳动力保障公司对本工程高度重视,将选调参加过与本工程类似的工程项目的技术骨干,计划施工劳动力详见拟投入本项目的劳动力计划表.以确保本工程的工期和质量,在施工安排上,实施两班作业制,有效的缩短日历工期。

施工作业队将以本公司技术工人为主,保证工程按计划进行。

3.建立现场协调机构由项目经理部统一指挥,建立现场生产协调机构,加强各专业工种之间的协调平衡工作。

定期检查计划实施情况,如实际施工进度与计划进度发生脱节,应跟踪查明原因,采取补救措施。

4.项目部由项目工程师牵头组织管理人员,在投标书的基础上,根据实际情况。

通过组织内部讨论,抓紧编制施工组织设计,报公司审批和建设单位、工程监理单位确认。

5.合理划分施工段,分部分项工程施工中安排流水搭接作业,必要时考虑立体交叉的施工,应用电脑管理软件等先进管理手段,编制合理的施工总进度网络计划。

对关键线路进行重点控制,通过优化,压缩工期限。

6.施工工程中重点跟踪关键线路上的施工进度,预测可能发生的各种干扰并予以排除。

控制调配好相应的劳动力,组织好各种材料、设备的供应。

各道工序之间做到充分、有条不紊、衔接紧密、互相合作,避免造成人为的停工或等料现象。

根据实际情况动态调整施工总进度计划,采取有效措施保证工期目标。

7.开工前做好现场的通水、通电、通讯、通路、排水和场地平整工作,设置好各类堆场,搭设所需的办公室、仓库等生产、生活临时设施,需要大批自拌混凝土的,要搭设好搅拌站,为工程实施做好充分准备。

8.及时将施工图发放给有关人员,组织图纸会审领会设计意图和要求,全面查找图纸上不明确和差错的内容,提出能加快施工进度的优化意见,尽量将图纸上的问题,全部在设计交底会上解决。

在施工过程中积极主动地与业主、设计单位联系,催促未发的图纸,及时解决施工中新出现的与设计相关的问题,杜绝因图纸原因造成工期拖延。

9、施工组织设计中制定的施工方案应根据施工实际情况进行优化,使其技术上更加可行,经济上更加合理,安全上更加可靠,对加快施工进度更加有利。

10、考虑冬、雨季对施工进度的影响,根据工程实际进展情况和在保证质量的前提下,及时了解天气变化情况,采取可行的冬、雨季施工的措施,加快施工进度。

11、根据项目部提出的施工总平面布置和前期工作计划,组织有关人员参加讨论,审定合理的总平面布置和具体落实各部门及有关责任人对前期工作计划内的保证责任。

12、安排专业测量组进驻现场,配备先进的全站仪等测量仪器,及时复测、接收并妥善保护业主提供坐标引入点、水准引入点,作好施工准备工作。

13、需要复试的钢材、水泥、砂石料等材料,考虑复试周期,提前进场,由专职取样员做好复试工作,使材料处于合格待用状态。

14、施工中设计变更,技术复核,检查验收和材料试验等技术工作均应按规定及时办理。

15、广泛采用机械化施工替代人工,积极挖掘我们现有机械设备的潜能,发挥机械效率,为工程争取时间。

时间用足,空间占满,交叉施工,力争多开作业面,要见缝插针,把工作尽量做在前,实行轮班作业,提高施工效益。

四、经济措施1、当发生短期的工程款拖欠时,本公司将凭借雄厚的经济实力,通过垫付或内部欠款予以解决,保证工程的连续进行。

2、为保证材料及时供应及施工队伍的施工进度,本公司将按照合同如期支付货款、工程备料款和每月的工程款。

3、根据材料采购合同、劳务合同、本公司内部考核制度,分别对材料供应商、施工班组的实际进度进行严格的过程及关键节点考核,实施经济奖励或罚款。

4、将关键节点的工期目标考核与项目部管理人员的收入挂钩,实施奖罚调动项目部管理人员的积极性。

五、保证措施1、充分做好施工前准备工作,在工程开工后半月内,完成全部施工准备工作,生产、生活临时设施、材料、加工机具、人员均按计划进场。

为保证工程开工后连续不断按计划实施,为此必须做好材料采购,加工件配制、施工机具进场、专业工种力量配备、熟悉施工图、施工技术准备、编制施工组织设计和各专业施工方案等工作。

2、设计单位、建设单位、施工单位三方紧密配合、通力协作,工程开工后要求设计代表、甲方代表、监理工程师进驻施工现场。

使工程在进行中出现的各类有关问题能得到及时解决,确保各部位施工顺利进行。

3、开展各作业队施工班组之间的劳动竞赛,明确操作人员的责、利、权,每完成一个施工节点或控制进度结算一次,经济兑现,增强操作班组的战斗力。

4、根据工程进度,周密计划采购各种原料和安排劳动力,合理使用资金,确保生产机制有次序的运行。

5、设专职技术管理员与设计、建设、监理紧密配合,及时解决有关问题。

6.农忙季节工期保证措施6.1、在选择专业劳务队时就加以考虑农忙季节的出工率。

对不受农忙季节影响且工人技术水平、操作技能好的劳务队优先考虑。

6.2、到农忙季节前,事先落实劳务队的最大出工率。

6.3、对选好的专业劳务队在签订劳务合同时,对其不影响农忙季节出工率收风险抵押金,兑现承诺时给奖励,否则加倍处罚。

6.4、对工期进度计划进行合理编排,在不影响总工期的情况下,把大量使用力工和一般作业的工序尽量不安排在农忙季节。

6.5、对在农忙季节坚守岗位的工人进行经济补助。

7.节假日工期保证措施7.1、在选择专业劳务队时就加以考虑节假日的出工率。

对不受节假日影响且工人技术水平、操作技能好的劳务队优先考虑。

7.2、农忙时,为不影响施工工期,做好统筹安排,事先落实劳务队的最大出工率。

7.3、对选好的专业劳务队在签订劳务合同时,对其不影响节假日出工率收风险抵押金,兑现承诺时给予奖励,否则加倍处罚。

7.4、对在节假日坚守岗位的工人进行经济补助及重奖并做好职工的生活安排。

8.科学安排施工工序8.1、采用两班作业,以加快施工进度。

8.2、合理划分施工流水段,采取小流水段施工的方法,有效节省人力、机械、材料的投入(比常规施工节省1/3),加快施工进度(约比常规施工缩短1/4—1/3)。

9.分阶段进行工程质量验收,使装修、安装施工尽快插入道路施工期间分阶段进行结构验收,以便给排水和综合管线队伍提前插入施工,可充分利用空间,优化资源调配组合,也可节省因工期加长而增加的各项费用。

六、管理措施对专业施工队的管理措施及要求1、为专业安装队伍提供足够的安装时间尽早提供专业队伍进场的条件,向业主提供各专业队伍最早及最迟进场时间,控制总工期。

各专业队伍必须服从总包的进度计划,选择合理的穿插时机。

协助专业队伍编制详细专业施工计划,找出可能影响施工进度的关键工序,及时解决随时出现的各种问题,做到不影响施工进度计划。

2、为专业安装施工队伍提供便利的施工条件进入装修、安装施工阶段,重新合理安排施工场地,使各专业队伍均有材料堆放地和仓库。

对专业施工队伍的安装设备进出提供畅通的道路。

第三章劳动力和材料投入计划及保证措施一、劳动力计划1、根据劳动法规要求,与现场施工人员签订劳动合同,做好安全技术交底,发放劳保用品,统一调度,统一指挥。

2、劳动力按现场施工实际情况,随时增加或减少劳动力,保证有施工经验劳动力供应充足,不影响施工进度。

3、现场管理人员和测量人员分工合作,确保工程的顺利实施。

4、特殊工种人员(如水、电工)和机修人员,时刻驻扎在施工现场。

5、拟派的安全维护人员均有现场交通指挥经验和人员、车辆疏通能力,保证不应施工现场交通复杂而影响施工工期和施工安全。

具体劳动力投入情况见附表:二、材料设备计划(一)、材料的进场计划1)主要材料及设备在使用前考虑材料的生产、运输及送审检验提前定货,在使用过程中根据堆放场地情况分批进场,以保证施工需要。
