安徽省建设工程造价管理总站文件

合集下载

安徽2018计价办法及费用定额

安徽2018计价办法及费用定额

2021/6/3
6
9.增设《共用册》,将原来分散在不同专业中的相同
定额项目汇总合并在一起,统一测定消耗量,解决现行
定额中不同专业相同项目定额消耗量水平不统一的问题。
10.根据工程实际情况,将市政定额中路灯工程并入
安装工程中的电气安装册,解决水平不统一,及缺漏项
的问题。
11.按材料性质和管径区分管网工程在市政定额和安
专业人员共80多人,对我省现行建设工程计价依据(2005、
2009)进行全面修编。经过全体编制人员三年多时间的努
力,新修编的安徽省建设工程计价依据将于2018年1月1日
起实施。整个修编工作遵循依法合规、科学合理、简明适
用原则。结合现行设计规范、施工验收规范、质量评定标
准和安全操作规程,按实际施工发生来调整取定定额工、
③使用国有企事业单位自有资金,并且国有资产投资者实际拥有控制权的 项目。
2.国家融资项目的范围包括: ①使用国家发行债券所筹资金的项目; ②使用国家对外借款或者担保所筹资金的项目; ③使用国家政策性贷款的项目; ④国家授权投资主体融资的项目; ⑤国家特许的融资项目。
2021/6/3
10
【条文】5.1.1 国有资金投资的建设工程招标,招标人必须编制 招标控制价。
4.按照“营改增”的相关要求,对适用一般计税方法或简 易计税方法计税的建设工程造价计算,分别规定了相应的 计算方法。
5.取消工程类别,取消区间费率 6.结合现阶段对工程质量、安全、扬尘防治的要求,根 据工程实测,提高了安全文明施工费的费率标准,并列为 不可竞争性用,提升了定额对市场的指导和约束作用。 7.根据不同专业的施工特点,增列了部分措施费项目。 8.统一了清单计价与定额计价的费用组成和造价计算方 法。

安徽2018计价办法及费用定额

安徽2018计价办法及费用定额
12.市政工程计价定额中新增“生活垃圾处理工程”, 填补了我省长期以来生活垃圾处理厂建设项目无专项定 额可套的空白。
13.将仿古建筑工程与园林绿化工程分为成两个专业 分别编制,并结合我省皖南地区建筑特点增设“徽派建 筑”章节,体现地方特色。
14.建立2018版计价依据标准数据库,统一工、料、 机编码。
【条文】3.4.2 由于下列因素出现,影响合同价款调整的,应由发 包人承担 :
1.国家法律、法规、规章和政策发生变化; 2.省级或行业建设主管部门发布的人工费调整,但承包人对人工 费或人工单价的报价高于发布的除外; 3.由政府定价或政府指导价管理的原材料等价格进行了调整。
★国家法律、法规、规章和政策发生变化。由于发承包双方都是 国家法律、法规、规章和政策的执行者,当其发生变化影响合同价款 时,应由发包人承担,此类变化主要反应在规费、税金上。
(编制人:造价师、造价员 复核人:造价师) 3.承担工程造价文件编制与审核的工程造价专业人员及其所在 单位,应对其工程造价文件的质量负责。 4.采用工程量清单计价方式招标的建设工程,招标人应当按规 定编制并公布最高投标限价。公布的最高投标限价,应当包括总价、 各单位工程分部分项工程费、措施项目费、其他项目费、不可竞争 性费用和税金。 (中华人民共和国住房和城乡建设部令第16号令 第八条) 《安徽省建设工程造价管理条例》 第九条
【条文】7.1.3 实行工程量清单计价的工程,应采用单价合同;建 设规模较小,技术难度较低,工期较短,且施工图设计已审查批准的 建设工程可采用总价合同;紧急抢险、救灾以及施工技术特别复杂的 建设工程可采用成本加酬金合同。
本条规定了不同工程采用的合同形式,明确了三种合同形式的适用对象。 1.根据工程量清单计价的特点,本条规定对实行工程量清单计价的工程, 应采用单价合同,单价合同约定的合同价款中所包含的工程量清单项目综合单 价在约定条件内是固定的,不予调整,工程量允许调整。工程量清单项目综合 单价在约定的条件外,允许调整。但调整方式、方法应在合同中约定。 2.所谓总价合同是指总价包干或总价不变合同,如有的地区就规定工期 半年以内,工程施工合同总价200万元以内,施工图纸已经审查完备的工程施 工发、承包可以采用总价合同。 3.所谓成本加酬金合同是承包人不承担任何价格变化风险的合同。因此, 适用于时间特别紧迫,来不及进行详细的计划和商谈,以及工程施工技术特别 复杂的建设工程。

建价[2008]1号 关于贯彻执行安徽省调整建设工程定额人工费标准的通知

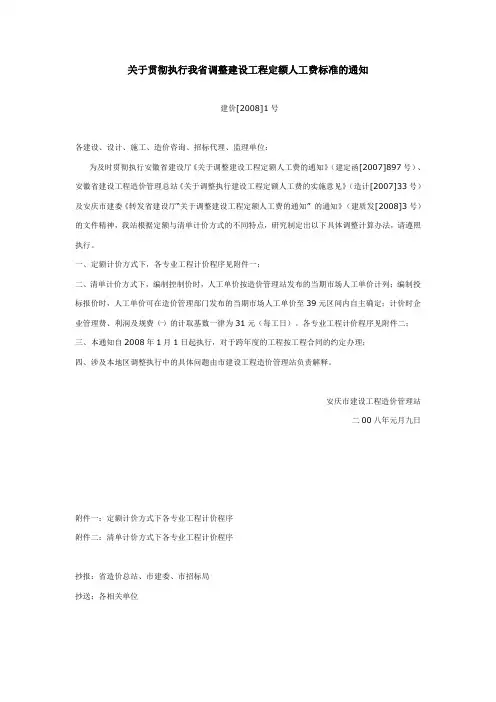

建价[2008]1号 关于贯彻执行安徽省调整建设工程定额人工费标准的通知

关于贯彻执行我省调整建设工程定额人工费标准的通知建价[2008]1号各建设、设计、施工、造价咨询、招标代理、监理单位:为及时贯彻执行安徽省建设厅《关于调整建设工程定额人工费的通知》(建定函[2007]897号)、安徽省建设工程造价管理总站《关于调整执行建设工程定额人工费的实施意见》(造计[2007]33号)及安庆市建委《转发省建设厅“关于调整建设工程定额人工费的通知” 的通知》(建质发[2008]3号)的文件精神,我站根据定额与清单计价方式的不同特点,研究制定出以下具体调整计算办法,请遵照执行。

一、定额计价方式下,各专业工程计价程序见附件一;二、清单计价方式下,编制控制价时,人工单价按造价管理站发布的当期市场人工单价计列;编制投标报价时,人工单价可在造价管理部门发布的当期市场人工单价至39元区间内自主确定;计价时企业管理费、利润及规费㈠的计取基数一律为31元(每工日)。

各专业工程计价程序见附件二;三、本通知自2008年1月1日起执行,对于跨年度的工程按工程合同的约定办理;四、涉及本地区调整执行中的具体问题由市建设工程造价管理站负责解释。

安庆市建设工程造价管理站二00八年元月九日附件一:定额计价方式下各专业工程计价程序附件二:清单计价方式下各专业工程计价程序抄报:省造价总站、市建委、市招标局抄送:各相关单位附件一:安庆市定额计价方式下各类专业工程造价计算程序1、2000年全国统一建筑工程基础定额安徽省建筑工程综合估价表㈠定额直接费㈡流动施工津贴=定额工日×3.5元㈢材料价差=∑(信息价-定额价)×材料消耗量㈣计取综合费=[㈠+㈡+㈢]×综合费率㈤安全防护文明施工措施费=[㈠+㈡+㈢]×规定费率×(1+税率)㈥定额人工费调整=定额工日×9.66元×(1+税率)㈦机械台班费中人工调整=工日总量×9.66元×(1+税率)㈧工程总造价∑=㈠+㈡+㈢+㈣+㈤+㈥+㈦2、1999年全国统一建筑工程基础定额安徽省装饰工程综合估价表㈠定额直接费㈡流动施工津贴=定额工日×3.5元㈢材料价差=∑(信息价-定额价)×材料消耗量㈣计取综合费率=(定额人工费+流动施工津贴)×综合费率㈤定额测定编制管理费=[㈠+㈡+㈢+㈣] ×1.24‰㈥计取税金=[㈠+㈡+㈢+㈣+㈤] ×税率㈦安全防护文明施工措施费=(定额人工费+流动施工津贴)×规定费率×(1+税率)㈧定额人工费调整=定额工日×15.81元×(1+税率)㈨机械台班费中人工调整=工日总量×9.66元×(1+税率)㈩工程总造价∑=㈠+㈡+㈢+㈣+㈤+㈥+㈦+㈧+㈨3、2000年全国统一安装工程预算定额安徽省估价表㈠定额直接费㈡流动施工津贴=定额工日×3.5元㈢材料价差=∑(信息价-定额价)×材料消耗量㈣计取综合费率=(定额人工费+流动施工津贴)×综合费率㈥计取税金=[㈠+㈡+㈢+㈣+㈤] ×税率㈦安全防护文明施工措施费=(定额人工费+流动施工津贴)×规定费率×(1+税率)㈧定额人工费调整=定额工日×9.66元×(1+税率)㈨机械台班费中人工调整=工日总量×9.66元×(1+税率)㈩工程总造价∑=㈠+㈡+㈢+㈣+㈤+㈥+㈦+㈧+㈨4、1999年全国统一房屋修缮工程预算定额安徽省综合价格(土建、安装分册)㈠定额基价㈡计取综合费用=定额人工费×综合费率(包工不包料53%,包工包料140%)㈢计取税金=[㈠+㈡] ×税率㈣定额人工费调整=定额工日×(39-19.69-2.0)元×(1+税率)㈤机械台班费中人工调整=工日总量×(39-19.69-2.0)元×(1+税率)㈥工程总造价∑=㈠+㈡+㈢+㈣+㈤5、2000年全国统一市政工程预算定额安徽省估价表Ⅰ。

造价〔2016〕11号

造价〔2016〕11号

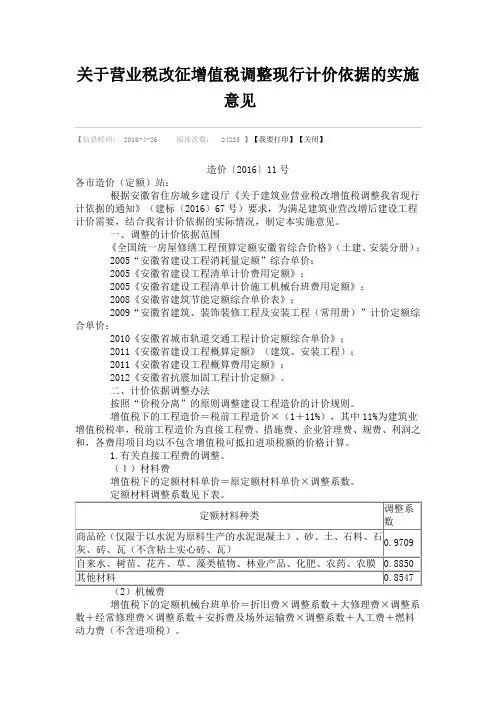

关于营业税改征增值税调整现行计价依据的实施意见【信息时间: 2016-4-26 阅读次数:24235 】【我要打印】【关闭】造价〔2016〕11号各市造价(定额)站:根据安徽省住房城乡建设厅《关于建筑业营业税改增值税调整我省现行计依据的通知》(建标〔2016〕67号)要求,为满足建筑业营改增后建设工程计价需要,结合我省计价依据的实际情况,制定本实施意见。

一、调整的计价依据范围《全国统一房屋修缮工程预算定额安徽省综合价格》(土建、安装分册);2005“安徽省建设工程消耗量定额”综合单价;2005《安徽省建设工程清单计价费用定额》;2005《安徽省建设工程清单计价施工机械台班费用定额》;2008《安徽省建筑节能定额综合单价表》;2009“安徽省建筑、装饰装修工程及安装工程(常用册)”计价定额综合单价;2010《安徽省城市轨道交通工程计价定额综合单价》;2011《安徽省建设工程概算定额》(建筑、安装工程);2011《安徽省建设工程概算费用定额》;2012《安徽省抗震加固工程计价定额》。

二、计价依据调整办法按照“价税分离”的原则调整建设工程造价的计价规则。

增值税下的工程造价=税前工程造价×(1+11%),其中11%为建筑业增值税税率,税前工程造价为直接工程费、措施费、企业管理费、规费、利润之和,各费用项目均以不包含增值税可抵扣进项税额的价格计算。

1.有关直接工程费的调整。

(1)材料费增值税下的定额材料单价=原定额材料单价×调整系数。

增值税下的定额机械台班单价=折旧费×调整系数+大修理费×调整系数+经常修理费×调整系数+安拆费及场外运输费×调整系数+人工费+燃料动力费(不含进项税)。

补充机械(仪器、仪表)台班单价=原定额台班单价×0.8952。

折旧费、大修理费、经常修理费、安拆费及场外运输费的调整系数见下增值税下,调整后的措施费、企业管理费、规费、利润取费费率见附件。

2020年最新安徽省建设工程造价管理办法

2020年最新安徽省建设工程造价管理办法

2020年最新安徽省建设工程造价管理办法《安徽省建设工程造价管理条例》已经20xx年8月21日安徽省第十二届人民代表大会常务委员会第十三次会议通过,现予公布,自20xx年11月1日起施行。

下文最新版的安徽省建设工程造价管理办法。

20xx年最新安徽省建设工程造价管理办法第一章总则第一条为了规范建设工程造价管理,合理确定和有效控制建设工程造价,保障建设工程质量和安全,维护建设工程当事人的合法权益,根据《中华人民共和国建筑法》和有关法律、行政法规,结合本省实际,制定本条例。

第二条本条例适用于本省行政区域内建设工程造价管理与监督活动。

本条例所称建设工程造价,是指建设工程从筹建到交付使用期间,因工程建设活动所需发生的费用,包括项目前期费、建筑安装工程费、设备购置费及其他相关费用。

第三条建设工程造价的编制、确定、控制和咨询服务,应当遵循合法、客观、公正、诚信的原则,不得损害公共利益和他人的合法权益。

第四条县级以上人民政府住房和城乡建设行政主管部门(以下简称建设主管部门)负责本行政区域内建设工程造价的管理监督。

省及设区的市人民政府建设主管部门所属的建设工程造价管理机构(以下简称工程造价管理机构)具体负责建设工程造价的管理工作。

县级以上人民政府发展改革、财政、审计等部门按照各自职责做好建设工程造价管理监督的相关工作。

第二章工程造价的编制和确定第五条编制建设工程造价,依据下列规范、指标、定额、价格信息进行:(一)工程量清单计价规范;(二)投资估算指标、设计概算定额、施工图预算定额、工程费用定额、工期定额;(三)人工、材料、设备、施工机械台班等市场价格信息;(四)企业定额;(五)国家和省规定的其他依据。

前款第一项、第二项由省人民政府建设主管部门制定发布,第三项由设区的市工程造价管理机构发布。

第六条项目建议书编写和可行性研究阶段应当编制投资估算。

投资估算应当根据建设项目的规模、标准、技术条件、工期等,按照编制期的计价依据以及建设期间的价格、利率、汇率变化等因素编制。

造价〔2016〕11号--安徽省关于营业税改征增值税调整现行计价依据的实施意见

造价〔2016〕11号--安徽省关于营业税改征增值税调整现行计价依据的实施意见

附件:安徽省现行计价依据费用调整一览表一、2005《安徽省建设工程清单计价费用定额》工程造价计算程序表1.建筑工程取费费率(1)建筑工程施工组织措施费费率(2)建筑工程企业管理费费率(3)建筑工程利润率(4)建筑工程规费费率2.装饰装修工程取费费率(1)装饰装修工程施工组织措施费费率(2)装饰装修工程企业管理费费率(3)装饰装修工程利润率(4)装饰装修工程规费费率3.安装工程取费费率(1)安装工程施工组织措施费费率(2)安装工程企业管理费费率(3)安装工程利润率(4)安装工程规费费率4.市政工程取费费率(1)市政工程施工组织措施费费率(2)市政工程企业管理费费率(3)市政工程利润率(4)市政工程规费费率5.园林绿化及仿古建筑工程取费费率(1)园林绿化及仿古建筑工程施工组织措施费费率(2)园林绿化及仿古建筑工程企业管理费费率(3)园林绿化及仿古建筑工程利润率(4)园林绿化及仿古建筑工程规费费率二、2008年《安徽省建筑节能定额综合单价表》工程造价计算程序表1.建设工程综合费构成及费率综合费率构成2.规费规费构成三、2009“安徽省建筑、装饰装修工程及安装工程(常用册)”计价定额综合单价工程造价计算程序表1.建筑工程综合费构成及费率建筑工程综合费构成及费率2.装饰装修工程综合费构成及费率装饰装修工程综合费构成及费率3.安装工程(常用册)综合费构成及费率安装工程(常用册)综合费构成及费率4.安全文明施工费及费率安全文明施工费及费率5.规费及费率规费构成及费率四、2012《安徽省抗震加固工程计价定额》1.工程造计计算程序表2.综合费构成及费率表五、2010《安徽省城市轨道交通工程计价定额综合单价》1.工程量清单计价(1)工程造价计算程序表(2)工程综合费构成及费率(3)安全文明施工费(4)规费2.定额计价(适用于城市轨道交通工程编制概算、预算)(1)工程造价计算程序表○1上册、土石方工程○2下册(2)定额费率六、2011年《安徽省建设工程概算定额》建设工程费用(建筑安装工程费)有关费率标准。

安徽省住房和城乡建设厅关于调整建设工程定额人工费的通知-建标[2013]155号

安徽省住房和城乡建设厅关于调整建设工程定额人工费的通知-建标[2013]155号

安徽省住房和城乡建设厅关于调整建设工程定额人工费的通知
正文:
---------------------------------------------------------------------------------------------------------------------------------------------------- 安徽省住房和城乡建设厅关于调整建设工程定额人工费的通知
(建标〔2013〕155号)
各市住房城乡建设委(城乡建设委)、建管局(处),广德、宿松县住房城乡建设委(局),省直有关厅局:为客观反映建筑市场劳动力价格的变化,合理确定建设工程造价,维护建设工程各方的合法权益,促进建设市场健康有序发展,经测算,决定将我省建设工程定额人工费单价由57元/工日调整为68元/工日。

现就调整执行的有关问题通知如下:
一、凡在我省从事建筑、安装、装饰装修、市政、房屋修缮、抗震加固、园林绿化及仿古建筑、城市轨道交通等工程,并执行现行计价依据的均执行本通知。

二、调整增加的人工费只计取税金,不计取其他费用。

三、调整执行的具体事宜由安徽省建设工程造价管理总站负责办理。

四、本通知自2013年11月1日起执行。

2013年10月15日
——结束——。

安徽省造价管理总站计价释疑学习资料

安徽省造价管理总站计价释疑学习资料

安徽省造价管理总站计价释疑1999 年《全国统一建筑工程基础定额安徽省装饰工程综合估价表》:问题解释1、99装饰估价表2-181、2-191子目单位应为100m。

2、铝合金门窗制造安装项目4-64~4-94、4-107~4-113取消,施工企业在附属加工厂制作的均按成品门窗安装项目执行2000年《全国统一建筑工程基础定额安徽省综合估价表》:问题解释1、电渣压力焊接(04-103)项目与市场价格相差较大,根据市场调查并测算,每个接头参考价3.0元,04-103项目不再使用。

2、现浇空心无梁板可按定额中无梁板子目执行,GRF薄壁管按实铺长度单独计算,另增加其安装人工每米0.15工日。

3、塔式起重机股东是基础(带配重)(15-001)其砼量与定额不同时,其超过部分按砼设备基础相应项目套用。

4、附录一标准木门窗中民用木门(除储藏室门、厕所门、弹簧门外)五金中含锁价,锁价为12.51元/把。

5、轨道式基础(双轨)(15-002)项目单位为m。

2000年省土建工程综合估价表问题解释(二)转载自2002年安徽省建设工程造价管理站《工程造价》1、有梁板的支模超高增加费规定3.6米是指梁底还是板底高度,怎样计算?答:有梁板的支模超高增加费指板底高度。

若板下梁底支模高度超过3.6米时,可将梁的两侧支模面积并入板的面积计算。

2、挑檐板、挑檐沟及天沟的区别?答:挑檐板、挑檐沟均为民用建筑中平屋面的挑檐,挑出一字形的为挑檐板,带落水沟的为挑檐沟。

天沟为工业厂房所用的沿墙沟及两跨中间的落水沟。

3、如果套用了室内回填土项目能否再套平整场地项目?答:不能,因室内回填土项目已含平整场地的工作内容。

4、砖基础中地圈梁、构造柱是否扣除?答:砖基础中地圈梁应扣,构造柱不扣。

5、基础垫层及基础子目中,均已综合了挖、填、运的土方工作量,什么情况下土方工程可以另行计算?答:地下室、满堂基础的大开挖土方,设备基础以及非建筑物的基础土方可以另行计算。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

安徽省建设工程造价管理总站文件
关于调整执行建设工程定额人工费的实施意见
造计〔2007〕33号
各市造价(定额)站:
根据省建设厅建定函〔2007〕897号文件精神,我省建设工程定额人工费单价调整为39元/工日。

为便于贯彻实施,经研究提出如下实施意见:
一、适用范围:凡执行我省现行建设工程计价依据的,包括建筑、安装、装饰装修、市政、房屋修缮、园林绿化及仿古建筑等工程,均按调整定额人工费文件要求进行调整。

二、调整的人工费单价所包括的内容:主要包括定额人工费组成的内容,也含流动施工津贴,不包括社会保障费、住房公积金等其他费用。

三、执行清单计价的工程:其定额人工费单价,即综合工日单价由原来的31元/工日调整到39元/工日,调整增加的人工费不参与取费,只计取税金。

其中装饰装修工程定额人工费单价可以由当事人视工程技术特点、难易程度等,在合同中约定单价标准,但不得超过每工日60元。

四、执行定额计价的工程:其定额人工费单价统一调整为39元/工日(含流动施工津贴)。

1、现行计价依据的定额人工费单价已由19.69元/工日调整到25.84元/工日,现再次统一调整为39元/工日,调整价差(见表1)作为人工费价差,计取税金后,计入工程总价。

2、对于执行1999年《全国统一建筑工程基础定额安徽省装饰工程综合估价表》的,原定额人工综合
工日单价分别为19.69元/工日、22.00元/工日、26.00元/工日,按表2计算人工价差,其价差计取税金后,计入工程总价。

3、施工机械台班费中的人工费调整应根据相应的定额和施工机械台班费用定额,结合工程量,分析机械台班用工后,进行人工价差调整,其调整部分计取税金后,计入工程总价。

五、调整的定额人工费单价,自2008年1月1日起执行。

对于跨年度的工程按工程合同约定办理。

安徽省建设工程造价管理总站
二○○七年十二月二十日。
