某机场场道土石方工程投标施工组织设计[精编版]
民用机场土石方施工方案施工组织设计

民用机场土石方施工方案施工组织设计1.项目概述本土石方施工方案施工组织设计是为了顺利进行民用机场土石方工程,确保施工安全和质量。
2.项目背景该民用机场位于市,总用地面积1000亩,用于民航运输,需要进行土石方工程建设。
3.施工目标确保土石方施工安全、质量,按照合同约定的时间完成施工任务。
4.项目内容(1)土石方工程勘测设计,包括用地勘探、地质勘察等。
(2)土石方工程施工方案编制,包括开挖、填方、回填等工艺。
(3)土石方工程施工组织设计,包括工期计划、人员组织、设备调配等。
(4)施工过程中的安全管控和质量控制。
5.施工方案设计(1)开挖工程根据地质勘察结果,确定开挖土体的性质和稳定性,选择合适的开挖方式和施工工艺。
采用挖掘机等机械设备进行开挖,确保开挖面的坚实性和平整度。
(2)填方工程根据设计要求,选择合适的填方材料,进行填方施工。
通过回填机械进行填方,保证填方坡面的均匀和平整。
(3)回填工程在填方工程完成后,进行回填施工。
确保回填土的质量和均匀性,采用夯实机等设备进行回填夯实。
(4)安全管控对施工现场进行安全检查和评估,确保施工人员的安全。
设置安全警示标志,对施工人员进行安全培训。
(5)质量控制制定质量验收标准,对施工过程进行质量检查和验收。
加强现场材料的管理,确保施工材料符合质量要求。
(1)人员组织成立施工队伍,明确各个工种的职责和工作内容。
严格执行工艺操作规程,确保施工人员按照规范操作。
(2)设备调配根据施工计划和工程量,合理调配施工所需设备。
确保设备的正常运行和维护,提高施工效率。
(3)工期计划制定详细的工期计划,明确各个施工阶段的时间节点。
安排人员和设备合理配合,确保施工进度的顺利进行。
7.施工安全措施(1)设置施工现场围栏和警示标志,防止外来人员进入施工区域。
(2)对施工人员进行安全培训,提高施工人员的安全意识。
(3)严格执行施工操作规程,确保施工过程的安全。
8.施工质量控制(1)制定质量验收标准,对施工过程进行质量检查和验收。
某机场扩建土方(土面区)工程(投标)施工组织设计

某机场扩建土方(土面区)工程施工组织设计1、施工质量保证措施1.1、质量方针依靠科技,规范管理,质量保证,顾客满意。
1.2、质量目标本工程质量目标为:招标文件要求工程质量为合格;我单位的质量目标为工程质量合格率100%,争创优良。
1.3、质量保证体系根据ISO9001国际质量管理标准建立了质量保证体系,并通过认证,从管理评审、质量计划、物资采购、产品标识和可追溯性到过程控制、检验和试验、不合格品控制、纠正和预防措施及搬运、防护、交付、统计技术的应用、服务等覆盖项目工程,从开工到责任缺陷期满的全过程进行明确规定,对施工全过程的质量活动作具体的描述,提出具体的质量控制规定和要求。
在本项目中我们将严格按照招标文件及有关规定做好质量管理,并深入开展贯彻ISO9001质量管理标准和质量改进活动,建立本项目的质量保证体系,把质量管理的每项工作具体落实到每个部门、每个人,使质量工作事事有人管,人人有职责,办事有标准,工作有检查,检查有落实,使全体职工都担负起质量责任。
1.3.1、质量管理组织机构建立以自检为主的质量保证体系,成立以项目经理为施工质量第一责任人的质量管理组织机构—全面质量管理领导小组,下设质检职能机构—质检室,质检室内配有专业技术职称的专职质检工程师负责质量检查和质量监督工作,同时由试验室通过对各项工程进行试验来控制施工质量。
项目工程队成立质量自检小组,由队长和技术主管任正、副组长,安排技术人员担任质检员,把住现场自检关。
1.3.2、质量保证体系框图质量保证体系框图见下图。
质量保证体系框图1.4、保证工程质量措施树立“百年大计,质量第一”的指导思想,增强全员质量意识,高起点、严要求,控制好工程测量、施工监测、工程试验等关键环节;保证技术管理力量,建立技术管理体系;完善施工组织管理,技术图纸复核、技术交底、隐蔽检查、试验检验、技术资料管理等各项技术管理制度,并在工程实施过程中严格执行。
1.4.1、组织保证措施1)成立以项目经理为施工质量第一责任人的全面质量管理领导小组。
机场工程施工组织设计

机场工程施工组织设计一、项目概况本项目为某地区机场新建工程,总占地面积约1000亩,总建筑面积约50万平方米,工程包括航站楼、停机坪、飞机库等建筑及相关设施的建设。
项目预算约10亿人民币,工程周期为3年,预计每年完成工程量约为总量的1/3。
二、施工组织设计1、施工总体分为三个阶段:土方工程、主体工程和装饰工程。
每个阶段的施工内容、工期和质量要求不同,需要有针对性地制定施工方案。
2、土方工程阶段主要包括场地平整、土方开挖和填方工程。
施工过程中需注意场地排水和料场设置,避免因雨水造成的滑坡和坍塌现象。
土方工程阶段需按照设计要求进行测量和验收,确保土方质量满足后续施工要求。
3、主体工程阶段包括航站楼、停机坪和飞机库等建筑工程。
施工过程中需注意材料的选用和施工工艺的控制,确保建筑结构的安全和稳定。
同时,还需注意配电、水暖等设备的安装和调试,确保建筑设施的正常运行。
4、装饰工程阶段包括室内外装饰及园林绿化等工程。
施工过程中需注意装饰材料的选用和施工工艺的控制,确保装饰效果符合设计要求。
同时,还需注意环保、安全等方面的要求,确保工程质量满足验收标准。
5、施工期间应每周召开工程进度会议,及时总结施工进度和问题,调整施工计划,确保工程按时按质完成。
6、施工期间应严格按照规范和标准进行施工,确保各项工程符合法律法规和质量要求。
7、施工人员应持证上岗,做好安全防护,严格遵守施工规程,严禁违章施工。
8、工程竣工后应及时进行验收,确保工程质量和安全。
三、施工组织机构1、项目部:负责全面组织、协调和管理工程施工工作,负责工程进度计划和质量控制。
2、总工程师:负责工程的技术指导和监督,确保工程质量和安全。
3、工程监理:负责施工现场监督和质量检查,提出合理化建议,确保工程符合设计要求。
4、施工队:负责具体的施工工作,按照项目部的安排和计划进行施工。
四、施工安全措施1、施工过程中应做好安全防护,配备必要的安全设备和人员,确保施工安全。
贵州省某机场场道土石方工程(投标)施工组织设计

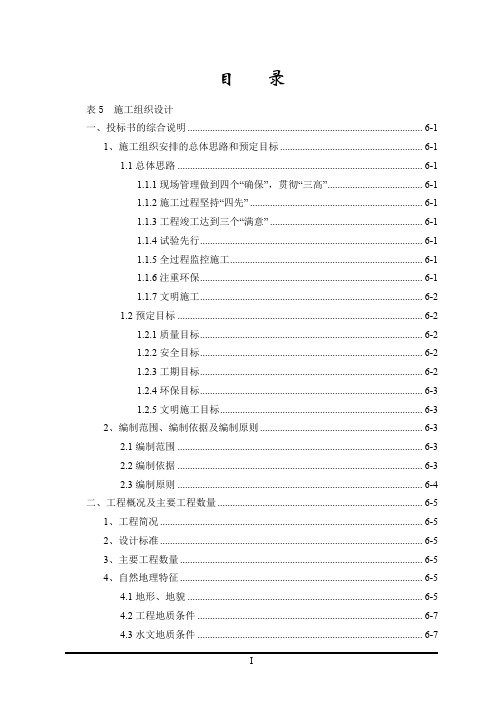

目录表5 施工组织设计一、投标书的综合说明 .............................................................................................. 6-11、施工组织安排的总体思路和预定目标 ......................................................... 6-11.1总体思路 .................................................................................................. 6-11.1.1现场管理做到四个“确保”,贯彻“三高”...................................... 6-11.1.2施工过程坚持“四先” ..................................................................... 6-11.1.3工程竣工达到三个“满意” ............................................................. 6-11.1.4试验先行......................................................................................... 6-11.1.5全过程监控施工............................................................................. 6-11.1.6注重环保......................................................................................... 6-11.1.7文明施工......................................................................................... 6-21.2预定目标 .................................................................................................. 6-21.2.1质量目标......................................................................................... 6-21.2.2安全目标......................................................................................... 6-21.2.3工期目标......................................................................................... 6-21.2.4环保目标......................................................................................... 6-31.2.5文明施工目标................................................................................. 6-32、编制范围、编制依据及编制原则 ................................................................. 6-32.1编制范围 .................................................................................................. 6-32.2编制依据 .................................................................................................. 6-32.3编制原则 .................................................................................................. 6-4二、工程概况及主要工程数量 .................................................................................. 6-51、工程简况 ......................................................................................................... 6-52、设计标准 ......................................................................................................... 6-53、主要工程数量 ................................................................................................. 6-54、自然地理特征 ................................................................................................. 6-54.1地形、地貌 .............................................................................................. 6-54.2工程地质条件 .......................................................................................... 6-74.3水文地质条件 .......................................................................................... 6-74.5水文 .......................................................................................................... 6-74.6地震烈度 .................................................................................................. 6-85、工程施工条件 ................................................................................................. 6-85.1材料供应 .................................................................................................. 6-85.2交通条件 .................................................................................................. 6-85.3施工及生活用水 ...................................................................................... 6-85.4施工用电 .................................................................................................. 6-85.5通讯条件 .................................................................................................. 6-96、工程特点及重难点工程 ................................................................................. 6-96.1工程特点 .................................................................................................. 6-96.2重难点工程 ............................................................................................ 6-10三、施工机械的配置、工程材料的供应及进场计划 ............................................. 6-111、施工机械、试验检测仪器配置及进场计划 ................................................ 6-112、材料供应及进场计划 ................................................................................... 6-12四、施工组织机构、劳动力安排及进场计划 ........................................................ 6-141、施工组织机构 ............................................................................................... 6-142、施工队伍布置及任务划分 ........................................................................... 6-182.1施工队伍布置 ........................................................................................ 6-182.2任务划分 ................................................................................................ 6-183、主要劳动力安排 ........................................................................................... 6-183.1主要劳动力安排 .................................................................................... 6-183.2劳动力配置 ............................................................................................ 6-184、劳动力的调配及进场计划 ........................................................................... 6-19五、施工现场及施工道路平面布置 ........................................................................ 6-211、施工总平面布置 ........................................................................................... 6-211.1施工道路平面布置 ................................................................................ 6-211.2临时房屋 ................................................................................................ 6-211.3施工道路 ................................................................................................ 6-211.4施工、生活用水 .................................................................................... 6-211.5施工、生活用电 .................................................................................... 6-211.7火工品保管库 ........................................................................................ 6-221.8砂浆拌合及材料堆放场地 .................................................................... 6-221.9现场的排水系统 .................................................................................... 6-221.10现场的管理措施 .................................................................................. 6-23六、施工准备 ............................................................................................................ 6-251、施工调查 ....................................................................................................... 6-252、技术准备 ....................................................................................................... 6-252.1核对设计文件 ........................................................................................ 6-252.2施工测量 ................................................................................................ 6-252.3编制实施性施组及作业指导书 ............................................................ 6-252.4技术交底 ................................................................................................ 6-263、劳动力组织准备 ........................................................................................... 6-264、机械准备 ....................................................................................................... 6-265、材料准备 ....................................................................................................... 6-266、开工报告申请 ............................................................................................... 6-26七、各分部分项工程的施工方案及方法 ................................................................ 6-281、地基处理 ....................................................................................................... 6-282、土石方工程 ................................................................................................... 6-282.1工程概况 ................................................................................................. 6-282.2施工安排 ................................................................................................. 6-282.3施工方案 ................................................................................................. 6-292.4施工原则 ................................................................................................. 6-292.5施工准备 ................................................................................................. 6-302.5.1填料选择....................................................................................... 6-302.5.2施工测量....................................................................................... 6-302.5.3土石方调配................................................................................... 6-302.5.4清理地表层................................................................................... 6-302.5.5试验段施工................................................................................... 6-302.6开挖施工方法 ......................................................................................... 6-312.6.1土方开挖....................................................................................... 6-312.6.2石方开挖....................................................................................... 6-312.7填筑施工方法 ......................................................................................... 6-352.7.1压实标准与压实度....................................................................... 6-352.7.2基底处理....................................................................................... 6-362.7.3场道填土施工............................................................................... 6-362.7.4场道填石施工............................................................................... 6-382.7.5场道土石混填施工....................................................................... 6-392.7.6强夯补强施工方法....................................................................... 6-402.7.7冲击碾压施工方法....................................................................... 6-412.7.8填挖交界处处理........................................................................... 6-422.7.9高填方地段边坡施工................................................................... 6-422.7.10道槽精加工................................................................................. 6-422.7.11施工中可能出现特殊地质的处理措施..................................... 6-452.8弃土场处理 ............................................................................................. 6-463、防护、排水 ................................................................................................... 6-463.1防护工程 ................................................................................................ 6-463.2排水工程 ................................................................................................ 6-463.2.1工程概况....................................................................................... 6-463.2.2浆砌水沟施工............................................................................... 6-473.2.3盲沟施工....................................................................................... 6-47八、雨、冬季的施工安排及保证措施 .................................................................... 6-481、雨季施工 ....................................................................................................... 6-481.1施工前的准备 ........................................................................................ 6-481.2土石方施工 ............................................................................................ 6-481.3防讯措施 ................................................................................................ 6-492、冬季的施工安排及保证措施 ....................................................................... 6-492.1土石方工程 ............................................................................................. 6-502.2砌体施工 ................................................................................................. 6-50九、质量保证体系及确保工程质量的措施 ............................................................ 6-511、质量保证体系 ............................................................................................... 6-511.1质量方针和质量目标 ............................................................................ 6-511.2质量管理体系及组织机构 .................................................................... 6-511.3质量控制程序 ........................................................................................ 6-531.4文件和资料控制 .................................................................................... 6-591.5设计控制 ................................................................................................ 6-601.6采购控制 ................................................................................................ 6-601.7物项控制 ................................................................................................ 6-601.8过程控制 ................................................................................................ 6-611.9检查和试验 ............................................................................................ 6-631.10对不符合项的控制 .............................................................................. 6-641.11纠正措施............................................................................................... 6-661.12记录 ...................................................................................................... 6-671.13监查 ...................................................................................................... 6-671.14工程质量自检体系 .............................................................................. 6-682、创优工作计划 ............................................................................................... 6-682.1创优规划 ................................................................................................ 6-682.2创优保证措施 ........................................................................................ 6-692.3创优承诺 ................................................................................................ 6-703、确保工程质量的措施 ................................................................................... 6-703.1确保工程质量的管理措施 .................................................................... 6-703.2保证工程质量的技术措施 .................................................................... 6-723.3分部分项工程质量控制 ........................................................................ 6-723.3.1土方施工质量控制....................................................................... 6-723.3.2排水工程质量控制....................................................................... 6-733.3.3防护工程质量控制....................................................................... 6-733.4预防质量通病的措施 ............................................................................ 6-733.4.1土石方工程................................................................................... 6-733.4.2浆砌工程....................................................................................... 6-743.5工地试验检测控制措施 ........................................................................ 6-743.6回访维修制度 ........................................................................................ 6-76十、地下管道及其他地上设施的加固保护措施 .................................................... 6-78 十一、安全保证体系及安全保证措施 .................................................................... 6-791、安全保证体系 ............................................................................................... 6-791.1安全目标 ................................................................................................ 6-791.2安全保证体系 ........................................................................................ 6-791.2.1安全保证体系图........................................................................... 6-791.2.2安全管理组织机构....................................................................... 6-791.3安全管理制度措施 ................................................................................ 6-791.4安全生产责任制 .................................................................................... 6-812、安全保证措施 ............................................................................................... 6-842.1施工用电安全措施 ................................................................................ 6-842.2施工机械安全措施 ................................................................................ 6-852.3施工现场及施工人员安全措施 ............................................................ 6-852.4安全防护与劳动保护 ............................................................................ 6-862.5其他安全措施 ........................................................................................ 6-862.6安全管理网络 ........................................................................................ 6-862.7事故处理 ................................................................................................ 6-872.8防火措施 ................................................................................................ 6-87 十二、环境保护及水土保持、防止扰民、降低噪音的保证措施 ........................ 6-881、环境保护目标 ............................................................................................... 6-882、环境保护保证体系 ....................................................................................... 6-882.1建立健全环境保护管理机构 ................................................................ 6-882.2建立健全环境保护保证体系 ................................................................ 6-883、环境保护的内容 ........................................................................................... 6-884、环境保护法律依据 ....................................................................................... 6-905、环境保护工程实施过程中的监督管理 ....................................................... 6-906、施工环境保护主要技术措施 ....................................................................... 6-906.1水环境保护方案 .................................................................................... 6-906.2大气环境保护方案 ................................................................................ 6-906.3防止固体废弃物污染的方案 ................................................................ 6-907、环境保护技术措施 ....................................................................................... 6-918、水土保持措施的主要技术措施 ................................................................... 6-919、生态环境保护措施 ....................................................................................... 6-92。
机场场道土石方工程投标施工组织设计

某机场场道土石方工程(投标)施工组织设计一、投标书的综合说明1、施工组织安排的总体思路和预定目标1.1总体思路根据某省XX州某机场场道土石方工程施工内容,现场情况,以及业主对质量、进度的要求,民航西南管理局关于机场工程施工的相关规定,结合我公司对该类工程的施工经验,确定本工程施工组织,总体思路如下:1.1.1现场管理做到四个“确保”,贯彻“三高”四个“确保”即:确保工程质量、确保施工安全、确保工程工期、确保环保达标。
“三高”即:高标准控制本工程、高水平建设本工程、高效率完成本工程。
1.1.2施工过程坚持“四先”一要采用先进的设备,科学的配置来满足设计要求、规程要求及业主要求;二要采用先进的技术与工艺来保证质量的要求;三要采用先进的组织管理技术来保证工期的要求;四要采用先进的工程质量概念来保证工程的创优实现。
1.1.3工程竣工达到三个“满意”即:工程最终达到业主满意、监理满意、自己满意。
1.1.4试验先行根据本工程的特点,对土石方填筑、砌石防护、排水等重点部位工程,先行试验,确定施工参数,报监理审批后,再进行施工。
1.1.5全过程监控施工施工过程实行动态管理,对各道工序进行全过程的跟踪监测,并及时将施工过程中的各类信息反馈到设计监理部门,经设计监理部门处理后再反馈指导施工。
1.1.6注重环保施工过程中要严格按照某省、民航总局等有关施工环境保护的规定,严格控制对植被的破坏,注重绿化,并控制施工噪音、机械废气的排放,施工道路要经常洒水除尘。
施工废弃物运至指定地点堆放或掩埋,运输过程中进行覆盖严防洒漏,确保施工区内环境保护达到有关要求。
1.1.7文明施工施工全过程按照有关工程建设、文明、安全施工管理的各种规定的要求,对施工驻地、施工场地、机械和材料的停存放场地进行统一规划,做到整齐、清洁、美观。
采取可靠的施工措施防止扰民,维护和保持与施工相关的道路畅通。
注重保护高低压线路,主动解决与相邻合同段及后续工程施工单位的相关问题,不扯皮、不推诿。
民用机场土石方施工组织设计

民用机场土石方施工组织设计1. 引言民用机场土石方施工是机场建设过程中的重要环节之一。
土石方工程的施工组织设计对于保证施工质量、提高工程效率和确保施工安全至关重要。
本文档旨在对民用机场土石方施工组织设计进行详细的阐述和规划,确保土石方工程的顺利实施。
2. 施工组织设计原则在民用机场土石方施工组织设计过程中,需要遵守以下原则:2.1 安全第一原则在施工组织设计中,安全是最重要的考虑因素。
必须确保施工过程中的安全措施得到充分的考虑和落实,以保障工人和施工现场的安全。
2.2 高效率原则在施工组织设计中,需要考虑施工工期和资源的最优化配置,以提高施工效率并保证工程进度。
2.3 质量可控原则在施工组织设计中,需设立有效的质量控制措施,确保土石方工程质量符合相关标准和要求。
2.4 环境保护原则在施工组织设计中,需要充分考虑环境保护问题,合理安排施工工序,减少对周边环境的影响。
3. 施工组织设计步骤民用机场土石方施工组织设计包括以下步骤:3.1 工程概况分析对民用机场土石方工程的规模、地理条件、交通条件等进行综合分析,了解工程的特点和要求,为后续施工组织设计提供基础数据。
3.2 施工方法选择根据工程的具体情况,包括土石方的性质、规模以及现场条件等,选择合适的施工方法,如开挖法、填筑法、爆破法等。
3.3 施工工序划分根据施工方法和工程要求,将整个施工过程划分为若干个工序,并确定每个工序的施工内容、工艺流程和工期。
3.4 施工组织设计根据工序划分结果,制定施工组织设计方案。
包括施工任务分解、施工队伍组织、工程设备配置、物资供应等内容,确保施工过程的协调进行。
3.5 施工安全计划根据施工组织设计方案,制定施工安全计划。
包括安全技术措施、应急预案、安全培训等,确保施工过程中的安全。
3.6 质量控制计划根据工程质量要求,制定质量控制计划。
包括质量检查、试验要求、质量记录等,确保土石方工程的质量可控。
3.7 环境保护措施根据环境保护要求,确定相应的环境保护措施。
贵州省某机场场道土石方工程(投标)施工组织设计
贵州省某机场场道土石方工程(投标)施工组织设计一、投标书的综合说明1、施工组织安排的总体思路和预定目标1.1总体思路根据贵州省XX州某机场场道土石方工程施工内容,现场情况,以及业主对质量、进度的要求,民航西南管理局关于机场工程施工的相关规定,结合我公司对该类工程的施工经验,确定本工程施工组织,总体思路如下:1.1.1现场管理做到四个“确保”,贯彻“三高”四个“确保”即:确保工程质量、确保施工安全、确保工程工期、确保环保达标。
“三高”即:高标准控制本工程、高水平建设本工程、高效率完成本工程。
1.1.2施工过程坚持“四先”一要采用先进的设备,科学的配置来满足设计要求、规程要求及业主要求;二要采用先进的技术与工艺来保证质量的要求;三要采用先进的组织管理技术来保证工期的要求;四要采用先进的工程质量概念来保证工程的创优实现。
1.1.3工程竣工达到三个“满意”即:工程最终达到业主满意、监理满意、自己满意。
1.1.4试验先行根据本工程的特点,对土石方填筑、砌石防护、排水等重点部位工程,先行试验,确定施工参数,报监理审批后,再进行施工。
1.1.5全过程监控施工施工过程实行动态管理,对各道工序进行全过程的跟踪监测,并及时将施工过程中的各类信息反馈到设计监理部门,经设计监理部门处理后再反馈指导施工。
1.1.6注重环保施工过程中要严格按照贵州省、民航总局等有关施工环境保护的规定,严格控制对植被的破坏,注重绿化,并控制施工噪音、机械废气的排放,施工道路要经常洒水除尘。
施工废弃物运至指定地点堆放或掩埋,运输过程中进行覆盖严防洒漏,确保施工区内环境保护达到有关要求。
1.1.7文明施工施工全过程按照有关工程建设、文明、安全施工管理的各种规定的要求,对施工驻地、施工场地、机械和材料的停存放场地进行统一规划,做到整齐、清洁、美观。
采取可靠的施工措施防止扰民,维护和保持与施工相关的道路畅通。
注重保护高低压线路,主动解决与相邻合同段及后续工程施工单位的相关问题,不扯皮、不推诿。
XXXX民用机场土石方工程施工设计方案
第一章编制说明1、指导思想1.1 通过对劳动力、机械、材料、施工方案的合理组织和安排,实现工期、质量、安全的最佳组合完成工程任务。
1.2 坚持先进性、科学性和适用性相统一的原则,做到精心组织、统筹管理、合理安排,以质量创信誉、工期树形象、安全作保证、管理创效益。
1.3 管理人员与施工队伍:项目经理部由具有丰富施工经验的同志组成。
组建一支技术力量强,施工经验丰富,施工设备先进,能够打硬仗的项目经理部。
1.4 施工组织:采用先进的组织管理技术,统筹计划,合理安排,组织分段平行流水作业,均衡生产。
保证业主要求的工期。
1.5 机械设备配套:采用先进的机械设备,科学配置生产要素,根据工程的具体特点组建性能匹配、搭配合理的机械配套组合,充分发挥机械设备生产能力。
1.6 施工工艺:根据工程特点,采用先进,成熟的施工工艺,实行样板引路、试验先行,全过程监控信息化施工。
1.7 质量控制:施工中严格按照ISO9001标准质量体系进行质量程序控制,对施工现场实施施工动态管理和严密监控,上道工序必须为下道工序服务,质量实行一票否决制。
确保所交付的工程符合规、设计和合同条款的要求。
2、编制原则2.1 坚持实事的原则,在制定施工方案中,充分发挥我公司的施工优势,坚持科学组织、合理安排、均衡生产,确保安全、优质、高效地完成本工程的建设,确保施工组织的合理性、实用性。
2.2 坚持项目法管理的原则。
通过与业主、监理工程师和设计部门的充分合作,综合运用人员、机械、物资、方法、资金和信息,实现质量和造价的最佳组合。
2.3 坚持严格管理的原则,在施工过程中,严格执行业主及监理工程师的指令。
2.4 坚持用工制度的动态管理,根据本工程的实际需要,合理配备劳动力资源。
3、编制依据3.1 招标文件、设计图纸及补遗文件。
3.2 技术标准《建筑地基基础设计规》(GB 50007-2011)《建筑抗震设计规》(GB 50011-2010)《建筑边坡工程技术规》(GB 50330-2002)《建筑地基处理技术规》(JGJ 79-2002)《强夯地基处理技术规程》(CECS 279-2010)《公路土工合成材料应用技术规》(JTG/T D32-2012)《岩土工程勘察规(2009年版)》(GB 50021-2001)《民用机场勘测规》(MH/T 5025-2011)《土工试验方法标准》(GB/T 50123-1999)《公路土工试验规程》(JTG E40-2007)《公路工程土工合成材料试验规程》(JTG E50-2006)《工程测量规》(GB 50026-2007)《土石坝安全监测技术规》(DL/T 5259-2010)《民用机场飞行区技术标准》(MH5001-2006)及2009年修订部分《民用机场飞行区土(石)方与道面基础施工技术规》(MH5014-2002)《民用机场飞行区排水工程施工技术规》(MH5005-2002)《民用机场飞行区工程竣工验收质量检验评定标准》(MH5007-2000)《土石方与爆破工程施工质量验收规》(GBJ 201-2002)《建筑施工土石方工程安全技术规》(JGJT 180-2009)第二章工程概况工程名称:XXXX民用机场项目全场土石方及飞行区场道工程三标段。
民用机场土石方施工组织设计
民用机场土石方施工组织设计第一章编制说明1、指导思想1.1 经过对劳动力、机械、材料、施工方案的合理组织和安排,实现工期、质量、安全的最佳组合完成工程任务。
1.2 坚持先进性、科学性和适用性相统一的原则,做到精心组织、统筹管理、合理安排,以质量创信誉、工期树形象、安全作保证、管理创效益。
1.3 管理人员与施工队伍:项目经理部由具有丰富施工经验的同志组成。
组建一支技术力量强,施工经验丰富,施工设备先进,能够打硬仗的项目经理部。
1.4 施工组织:采用先进的组织管理技术,统筹计划,合理安排,组织分段平行流水作业,均衡生产。
保证业主要求的工期。
1.5 机械设备配套:采用先进的机械设备,科学配置生产要素,根据工程的具体特点组建性能匹配、搭配合理的机械配套组合,充分发挥机械设备生产能力。
1.6 施工工艺:根据工程特点,采用先进,成熟的施工工艺,实行样板引路、试验先行,全过程监控信息化施工。
1.7 质量控制:施工中严格按照ISO9001标准质量体系进行质量程序控制,对施工现场实施施工动态管理和严密监控,上道工序必须为下道工序服务,质量实行一票否决制。
确保所交付的工程符合规范、设计和合同条款的要求。
2、编制原则2.1 坚持实事求是的原则,在制定施工方案中,充分发挥我公司的施工优势,坚持科学组织、合理安排、均衡生产,确保安全、优质、高效地完成本工程的建设,确保施工组织的合理性、实用性。
2.2 坚持项目法管理的原则。
经过与业主、监理工程师和设计部门的充分合作,综合运用人员、机械、物资、方法、资金和信息,实现质量和造价的最佳组合。
2.3 坚持严格管理的原则,在施工过程中,严格执行业主及监理工程师的指令。
2.4 坚持用工制度的动态管理,根据本工程的实际需要,合理配备劳动力资源。
3、编制依据3.1 招标文件、设计图纸及补遗文件。
3.2 技术标准《建筑地基基础设计规范》(GB 50007- )《建筑抗震设计规范》(GB 50011- )《建筑边坡工程技术规范》(GB 50330- )《建筑地基处理技术规范》(JGJ 79- )《强夯地基处理技术规程》(CECS 279- )《公路土工合成材料应用技术规范》(JTG/T D32- )《岩土工程勘察规范()》(GB 50021- )《民用机场勘测规范》(MH/T 5025- )《土工试验方法标准》(GB/T 50123-1999)《公路土工试验规程》(JTG E40- )《公路工程土工合成材料试验规程》(JTG E50- )《工程测量规范》(GB 50026- )《土石坝安全监测技术规范》(DL/T 5259- )《民用机场飞行区技术标准》(MH5001- )及修订部分《民用机场飞行区土(石)方与道面基础施工技术规范》(MH5014- )《民用机场飞行区排水工程施工技术规范》(MH5005- )《民用机场飞行区工程竣工验收质量检验评定标准》(MH5007- )《土石方与爆破工程施工质量验收规范》(GBJ 201- )《建筑施工土石方工程安全技术规范》(JGJT 180- )第二章工程概况工程名称:XXXX民用机场项目全场土石方及飞行区场道工程三标段。
民用机场土石方施工方案施工组织设计
民用机场土石方施工方案施工组织设计一、前言民用机场的建设是一个复杂的工程项目,其中土石方施工是其中至关重要的一环。
本文旨在针对民用机场土石方施工的具体情况,提出一套合理有效的施工组织设计,以确保施工的顺利进行,保障工程质量和进度。
二、施工前准备1. 场地勘测与规划在进行土石方施工前,必须对工地进行全面细致的勘测,包括地质条件、地形地貌等因素的分析。
根据勘测结果,制定施工方案和组织设计,确定施工的主要工艺流程和施工要点。
2. 人员配备与培训为确保施工顺利进行,应根据项目规模和要求,合理配备相关技术人员和施工人员。
同时,对施工人员进行必要的技术培训和安全教育,提高他们的专业素质和安全意识。
三、施工方案设计1. 施工序列安排根据实际情况,确定土石方施工的具体施工序列,包括挖土、填方、压实等工序的安排和顺序。
合理的施工序列可以最大程度地提高施工效率和质量。
2. 设备选择与调配在进行土石方施工时,应根据工程规模和施工要求,选择合适的施工设备,并合理配置和调配,以确保施工过程中设备的高效利用。
3. 施工技术与方法针对不同地质条件和施工要求,选择合适的施工技术和方法。
在施工过程中,应加强质量控制和安全监管,及时处理施工中出现的问题,确保施工符合设计要求。
四、施工组织管理1. 施工进度管理建立施工进度计划和监控体系,及时跟踪施工进度,发现问题及时处理,确保工程按时完成。
2. 质量管理建立严格的质量管理制度,对施工过程进行全程监控和检查,确保施工质量符合标准要求,防止出现质量问题。
3. 安全管理加强安全教育和培训,建立安全生产管理制度,保障施工现场的安全生产,有效预防和控制施工安全风险。
五、施工结束与总结1. 施工结束在施工完成后,对项目进行验收和交付,清理现场并做好收尾工作,确保施工后的环境整洁有序。
2. 总结与改进对整个施工过程进行总结和评估,分析施工中存在的问题和不足,提出改进意见和措施,为今后类似项目的顺利进行提供经验和借鉴。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
某机场场道土石方工程投标施工组织设计[精编版]贵州省某机场场道土石方工程(投标)施工组织设计一、投标书的综合说明、施工组织安排的总体思路和预定目标总体思路根据贵州省州某机场场道土石方工程施工内容,现场情况,以及业主对质量、进度的要求,民航西南管理局关于机场工程施工的相关规定,结合我公司对该类工程的施工经验,确定本工程施工组织,总体思路如下:现场管理做到四个“确保”,贯彻“三高”四个“确保”即:确保工程质量、确保施工安全、确保工程工期、确保环保达标。
“三高”即:高标准控制本工程、高水平建设本工程、高效率完成本工程。
施工过程坚持“四先”一要采用先进的设备,科学的配置来满足设计要求、规程要求及业主要求;二要采用先进的技术与工艺来保证质量的要求;三要采用先进的组织管理技术来保证工期的要求;四要采用先进的工程质量概念来保证工程的创优实现。
工程竣工达到三个“满意”即:工程最终达到业主满意、监理满意、自己满意。
试验先行根据本工程的特点,对土石方填筑、砌石防护、排水等重点部位工程,先行试验,确定施工参数,报监理审批后,再进行施工。
全过程监控施工施工过程实行动态管理,对各道工序进行全过程的跟踪监测,并及时将施工过程中的各类信息反馈到设计监理部门,经设计监理部门处理后再反馈指导施工。
注重环保施工过程中要严格按照贵州省、民航总局等有关施工环境保护的规定,严格控制对植被的破坏,注重绿化,并控制施工噪音、机械废气的排放,施工道路要经常洒水除尘。
施工废弃物运至指定地点堆放或掩埋,运输过程中进行覆盖严防洒漏,确保施工区内环境保护达到有关要求。
文明施工施工全过程按照有关工程建设、文明、安全施工管理的各种规定的要求,对施工驻地、施工场地、机械和材料的停存放场地进行统一规划,做到整齐、清洁、美观。
采取可靠的施工措施防止扰民,维护和保持与施工相关的道路畅通。
注重保护高低压线路,主动解决与相邻合同段及后续工程施工单位的相关问题,不扯皮、不推诿。
预定目标质量目标确保本工程按中华人民共和国行业标准《民用机场飞行区工程竣工验收质量检验评定标准》验收评定为优良工程,工程一次验收合格率,主要分部工程达到优良工程标准,单位工程优良率达到以上,并配合其它合同段创民航总局、贵州省优质工程。
安全目标杜绝因工伤亡事故,杜绝交通责任事故,无火灾、洪灾事故,创建贵州省安全文明工地。
安全目标:五无;二控制;三消灭。
五无:无死亡事故;无重大交通事故;无重大机械操作事故;无火灾、无变压器、火工品等爆炸事故;无违法犯罪活动。
二控制:年重伤率控制在‰以内;年轻伤率控制在‰以内。
三消灭:消灭违章指挥;消灭违章作业;消灭事故隐患。
工期目标我公司的工期目标是:严格按照业主要求的合同工期按时完成,即年月日开工,年月日竣工,施工总工期天。
环保目标依照国家及贵州省有关环境和治理的相关法规,控制施工污染,减少污水、粉尘、空气及噪音污染,严格控制各项环保指标,做好绿色防护,保护生态环境,创绿色环保样板工地,配合全线建设一条绿色环保工程。
文明施工目标严格按照建筑工程文明施工的相关管理办法执行,搞好精神文明建设,确保实现文明施工工地。
、编制范围、编制依据及编制原则编制范围本施工组织设计编制范围为贵州省州某机场场道土石方工程合同段工程,其内容包括:①按施工图纸对该合同段道面区、土面区和边坡的不同要求,清除其上的植物土、树根等杂物,并对沟、塘进行处理;②挖除该合同段超高部分土石方;③回填作业前,(强夯)或碾压处理清理后的原地面;④填挖交接面的处理、道面区超挖部分褥垫层的施工、区设计标高以下厘米厚土质的回填;⑤按施工图分区(区、区)的不同压实度及土质要求进行土石方回填;⑥本合同段范围的石方开挖;⑦填方及挖方边坡处治;⑧本合同段范围的集水沟、盲沟等排水工程。
⑨以上所有工程的施工、竣工和修复缺陷。
编制依据贵州省州某机场场道土石方工程《招标文件》、《补遗书》。
《民用机场飞行区技术标准》()《民航机场场道工程施工技术要求》()《建筑地基处理技术规范》()《公路土工试验规程》()《公路路基路面现场测试规程》()《民用机场飞行区工程竣工验收质量检验评定标准》现场调查情况()既有道路情况、当地劳务、运输、房屋、电力、水源等。
()当地气候及社会情况。
()取、弃土场及工程所需材料来源地点、可供数量、质量标准。
目前我公司所指定参加施工的专业施工队伍及机械设备能力。
我公司经北京九千标准质量体系认证中心认定的质量手册和程序文件。
编制原则严格执行国家颁布的环保法律、法规,水土保持管理的有关规定。
环境保护工作贯彻“全面规划、合理布局、预防为主、综合治理、强化管理”的方针和“谁污染谁治理、谁破坏谁恢复”的原则。
施工总体布置以高起点、高标准贯穿始终,以整体创优、确保工期、安全生产为目标,统筹规划,合理布局,节约用地、减少干扰,避免环境污染。
遵循《招标文件》的原则,严格按招标文件中的合同段划分、工期、质量、安全目标等要求编制施工组织设计,使业主各项要求均得到有效保障。
遵循设计文件的原则,认真阅读核对技术设计文件资料,了解设计意图,掌握现场情况,严格按设计资料和设计原则编制施工组织设计,满足设计标准和要求。
遵循科技是第一生产力的原则,充分应用新技术、新工艺、新设备、新材料四新成果,发挥科技在施工生产中的先导保障作用。
遵循专业化队伍施工和综合管理的原则,在组织施工时,以专业化队伍为基本形式,配备必要的施工机械设备,同时采取综合管理手段合理调配,以达到整体优化的目的。
遵循贯标机制的原则,质量标准体系在本项目自始至终得到有效运行。
二、工程概况、工程简况本项目为贵州省某机场场道工程土石方工程,场址位于某县城东偏北约方向,直线距离约公里,公路距离约公里,在水尧乡功村威刀水库西侧坡地上。
跑道中心点位置为:东经、北纬;跑道轴线坐标方位为:。
机场跑道长,宽为,两侧道肩宽米。
合同段主要工程为土石方及防护排水工程,其中主要工程为挖方,填方,填方区坡面防护(三维),盲沟,填方坡面区集水沟。
、设计标准跑道跑道长米,宽米,两侧道肩宽米。
联络滑行道联络滑行道中线距跑道南端米,长米(跑道边到站坪边),宽米,两侧道肩宽米。
站坪站坪面积平方米(长米,宽米),道肩宽度为米,可同时停放两架()飞机。
升降带升降带长米,宽米。
、主要工程数量主要工程数量详见“表主要工程数量表”。
、沿线自然地理特征地形、地貌场区位于捞村一水尧背斜东南翼一侧的更梁山——梅文岭一带,属构造剥蚀低山地貌。
该山岭以更梁山——梅文岭为山脊线,走向北西——南东并以北西高、南主要工程数量表表东低的走势而逐渐降低。
由于受构造及岩性控制山体被切割起伏的形态变化较大,据此将场区划分为三个地貌单元:剥蚀低山岭脊区,深切沟谷陡崖区,侵蚀缓坡沟谷区。
现将各种地貌类型分述如下:剥蚀低山岭脊区主要分布于场区的西部,以更梁山—梅文岭为最高段从北西往南东成波状起伏渐渐降低。
山岭地区由于受岩性及构造的影响发育由石英砂岩组成的岭脊及泥页岩组成的沟谷,呈北北东—南南西的方向延伸,往缓坡区这种格局被近东西向的沟谷所代替。
山岭地区由于岩层产状变化的原因,地形有的较陡(坡度大于),有的较平缓(坡度小于)。
山脊区是东西两侧沟谷的分水岭。
侵蚀缓坡沟谷区位于更梁山分水岭东侧的流水侵蚀沟谷。
共六条沟,各条沟皆因在构造裂隙的基础上,经岩层的风化。
流水的侵蚀以及重力地质作用的结果发育而成,沟的主流方向近东西向谷底多为崩坡积物或出露基岩,如东#沟和东#沟出露大片石英砂岩。
深切沟谷陡崖区主要分布于更梁山分水岭的西侧及场区北侧,地形坡度~,一般上陡下缓,区内发育小型崩滑。
工程地质条件土质情况场区内出露的地层为第四系松散覆盖层和石炭系下统岩关组基岩地层。
根据地表调查、探坑及钻孔揭露本区可划分出以下岩土类型:耕土、淤泥土、粉土、粘土、混合土及石英砂岩、泥质砂岩、泥页岩类。
场区内的构造以北北东—南南西的榴皱为主,其次有北西—南东向招皱构造叠加。
由于场区处于复式背斜的东翼近核部位置,所以无论剪性裂隙和拉张裂隙都比较发育,次级溜皱在场区内较为发育,场区断裂构造不发育。
场区土石比场区土石比指的是场区范围内、设计标高以上的土与石的大致比例为:。
水文地质条件场区位于更梁山一梅文岭分水岭位置,距离东西两侧的局部侵蚀基准面约~多米相对高差。
根据勘察分析,地下水在空间分布不均匀,许多地方地层处于疏干状态。
地下水出自第四系松散覆盖层中,其次是砂岩裂隙水,少数出于泥页岩的层面或风化裂隙中,为上层滞水或潜水,局部具有承压性。
气象本工程位于亚热带湿润季风区,气候温和,雨量充沛。
据某县气象局近五年的实测资料和年初设于场区北端点的气象站观测统计:某机场的年气温一般℃~℃,日平均气温℃,最高气温℃,最低℃。
该区年平均降雨量毫米,日最大降雨量毫米,平均年降雨日数(≥毫米)天,平均年雾日天,平均年雷雨日天,统计时间段内无冻雨和冰雹。
年主导风向为北东,次为东北东,静风占,风速~占,~的风占,~的风各占,最大风速。
水文拟建机场地处珠江水系上游支流漳江东岸。
场区以更梁山为分水岭两侧的溪流汇流至场区西北方向漳江上游的水春河段后(水春某),经某县城往南西方向流去。
水春河段距机场直线距离约公里,年平均流量,洪峰流量,枯水期最低流量为,含砂量。
河段水位相对机场规划标高的高差约米,对机场建设无威胁性。
更梁山分水岭东侧的水流多为间歇性溪流,主要接受大气降水和泉水的补给,因此流量随季节而变化。
据年月日雨后测得的流量一般为~。
各支溪流顺地势向低洼沟谷处汇集,如航站区南米四水汇合处(东一沟及东二沟)流量可达到(雨后测量)。
东侧溪流汇入威滔水库及下游河水中,经水尧乡政府前小河沟后,最终汇入漳江。
场区在地表小溪最大流量,一般流量小于。
地震烈度地震基本烈度为度。
、工程施工条件材料供应业主将对土石方工程、盲沟、边坡坡面等所需的主要材料(柴油、汽油、炸药、水泥、砂石料、土工格栅)统一供应,汽车运至工地;其它次要材料均在某县城购买,汽车运至工地。
交通条件本合同段的主进场便道为机场专用进场路,起自荔大公路公里处,终至机场大门口,已由业主修筑完成,交通十分便利。
场内施工便道将根据实际情况布置,报项目监理和业主批准后自行修建。
施工及生活用水业主已将外接水源用工地干管通至各合同段施工驻地,只需安水表、接用水支管即可满足用水要求。
施工用电业主已将电源通至工地现场,施工及生活用电只需接用电支线,供电条件较好。
通讯条件根据现场调查,本合同段范围内均被通讯信号所覆盖,移动电话和固定电话均可利用。
、工程特点及重难点工程工程特点场道土石方工程数量较大,场地集中,是施工组织的重点。
本机场土石方工程大约在,宽的范围内分为个标段同时施工,挖填工程数量均较大,造成施工场地狭窄,相互施工干扰较大。
