扩刷安全技术措施

合集下载

工作面切眼扩刷托煤掘进安全技术措施

工作面切眼扩刷托煤掘进安全技术措施

工作面切眼扩刷掘进工作面托煤掘进技术措施按照工作面设计要求,工作面切眼扩刷期间需托煤掘进。

为保证托煤期间施工顺利进行,特编制本技术措施。

一、工程概况工作面切眼扩刷段巷道设计掘进长度173.3m,扩刷段巷道断面形状为矩形,一次支护形式为锚网索支护,断面规格净宽3000mm,净高2900mm,掘进期间若顶板破碎或托的顶煤掉落严重时,则采取注化学浆加固顶板。

二、施工方案1.托煤掘进期间严格控制托煤厚度,每班掘进前探测一次顶煤厚度,及时掌握托煤情况并及时填写台账。

2.托煤掘进期间必须短掘短支,一刀一排,每循环1.0m,一循环一支护,掘进后及时对顶板、帮部进行支护,减少顶、帮裸露时间,支护不符合要求严禁掘进。

顶板钢筋梯锚索、槽钢梁锚索、点锚索支护紧跟迎头,若顶板破碎及时打设超前锚杆进行支护,防止迎头冒落或帮部片帮。

掘进前,帮上部2根锚杆滞后最前一排钢筋梯锚索距离不大于1个钢筋梯锚索排距。

3.顶板托的顶煤掉落严重时,超前对掘进区域顶板注化学浆进行加固,加固后方可继续掘进。

4.当班跟班队长和验收员必须对施工质量严格监督,确保打设锚索符合措施要求,保证使用锚索长度符合规定,严禁剪锚索或使用短锚索。

开工前,对迎头顶板及迎面墙进行安全确认,发现异常立即停止施工并撤出人员。

三、注化学浆技术要求1.工作面注浆孔布置(1)施工钻孔采用MQT-130/2.8型钻机在迎头对迎面墙及顶板打眼,钻头为φ28mm,钻杆为B19mm中空六棱钻杆,孔深8m(下3根注浆管,每根注浆管长度为2m),两帮注浆孔沿掘进方向与中线夹角15~20°,仰角为35~50°,中线注浆孔沿掘进方向打设,仰角35~50°。

(2)注浆孔布置在距巷道顶板以下500~1000mm的位置,注浆孔共布置2根,巷道中线处一根,扩刷侧距巷帮500mm位置一根,也可根据巷道顶板破碎情况调整注浆孔位置,片帮、冒顶严重地段可适当调整或增加注浆孔位置。

扩刷安全技术措施

扩刷安全技术措施

扩刷安全技术措施一、概述依据生产要求,东翼轨道巷转线掘进南轨道大巷,需在拐点处安装一台转载机头,由于原先巷道规格不符合安装要求,现需扩刷南轨道大巷拐点左帮4.5米巷道,以满足实际转载机头安装要求,为保证在扩刷过程中的施工安全,特制定本安全技术措施。

二、准备工作1、技术科:指定巷道的扩刷位置,扩刷量,向施工单位贯彻本措施。

2、施工队:将扩刷段的设备移走,准备好打眼时所用的机具,炸药箱、放炮母线及发爆器等,在扩刷位置准备防护设施,放炮前将电缆、管路及机电设备保护好。

3、机电科:将扩刷位置的各种管路和电缆放到顶板上并用皮带保护好,扩刷完成后及时挂好。

三、扩刷方式及巷道规格扩刷方式采纳风镐和放炮的方式进行扩刷,扩刷位置在拐点处导线点G7点后1.3米处至G7点前3.2米处。

扩刷巷道左帮,扩刷工程量4.5米,深度为0.7米,扩刷后巷道中线至左帮为2.8米,高度为3米。

由于扩刷后的巷道断面过高,为了满足打炮眼以及打顶锚的要求,放顶及扩帮后的渣石暂时不要清理,待安装好顶锚及打完炮眼后方可出渣。

四、刷扩、支护及要求:1、由于原巷道支护方式为锚网梁锚索支护,扩刷时必须先将施工处原有的帮部、拱部支护逐段拆掉,每次拆掉不得大于两排。

必须严格按正规循环作业,严禁超循环进尺作业,严禁空顶作业,最大空顶距不得超过1.6m。

2、刷扩尺寸具体规格见施工图。

3、临时支护①临时支护采纳2根吊挂式前探梁作为临时支护。

前探梁使用2寸的钢管制作,长度为4.0 m,间距不大于0.8m,吊环采纳高强螺母与直径20mm的钢筋焊制成直径150mm防滑式圆环,用丝扣拧在锚杆上,数量4个,吊环形式为圆形,使用时必须上满丝。

前探梁最大控顶距离为1.8m,前探梁上方使用规格不小于长宽厚=200020050mm的木板、数量不少于5块,横向放置在前探梁的前端,并用木楔与顶板接实。

②、当顶板不平整时,应使用3根带有初撑力、支撑高度为2.0m~2.1m的金属安全点柱,合理有效地支撑顶板,作为临时支护。

1603切眼扩刷安全技术措施

1603切眼扩刷安全技术措施

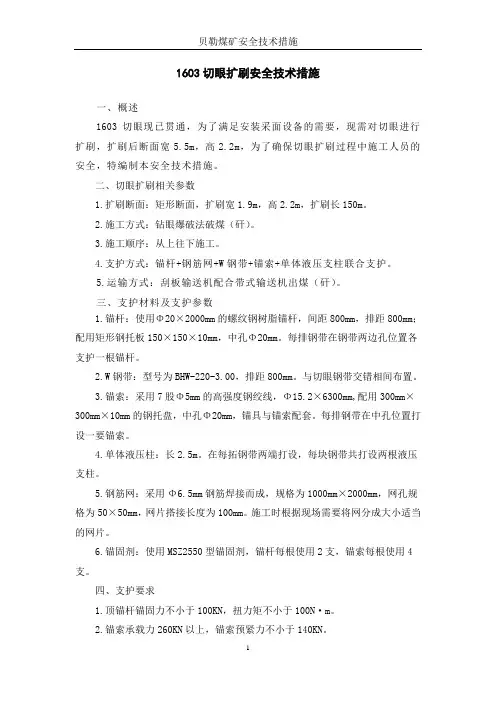

1603切眼扩刷安全技术措施一、概述1603切眼现已贯通,为了满足安装采面设备的需要,现需对切眼进行扩刷,扩刷后断面宽5.5m,高2.2m,为了确保切眼扩刷过程中施工人员的安全,特编制本安全技术措施。

二、切眼扩刷相关参数1.扩刷断面:矩形断面,扩刷宽1.9m,高2.2m,扩刷长150m。

2.施工方式:钻眼爆破法破煤(矸)。

3.施工顺序:从上往下施工。

4.支护方式:锚杆+钢筋网+W钢带+锚索+单体液压支柱联合支护。

5.运输方式:刮板输送机配合带式输送机出煤(矸)。

三、支护材料及支护参数1.锚杆:使用Φ20³2000mm的螺纹钢树脂锚杆,间距800mm,排距800mm;配用矩形钢托板150³150³10mm,中孔Φ20mm。

每排钢带在钢带两边孔位置各支护一根锚杆。

2.W钢带:型号为BHW-220-3.00,排距800mm。

与切眼钢带交错相间布置。

3.锚索:采用7股Φ5mm的高强度钢绞线,Φ15.2³6300mm,配用300mm³300mm³10mm的钢托盘,中孔Φ20mm,锚具与锚索配套。

每排钢带在中孔位置打设一要锚索。

4.单体液压柱:长2.5m。

在每拓钢带两端打设,每块钢带共打设两根液压支柱。

5.钢筋网:采用Φ6.5mm钢筋焊接而成,规格为1000mm³2000mm,网孔规格为50³50mm,网片搭接长度为100mm。

施工时根据现场需要将网分成大小适当的网片。

6.锚固剂:使用MSZ2550型锚固剂,锚杆每根使用2支,锚索每根使用4支。

四、支护要求1.顶锚杆锚固力不小于100KN,扭力矩不小于100N²m。

2.锚索承载力260KN以上,锚索预紧力不小于140KN。

3.网与网搭接长度为100mm,搭接采用托盘压紧后,双股14#铁丝绑扎,绑扎间距200 mm。

4.锚杆安装质量:托板基本密贴岩面,安装牢固、不松动,拧矩≥100N.m。

15101工作面切眼刷扩施工安全技术措施

15101工作面切眼刷扩施工安全技术措施

15101工作面切眼刷扩施工安全技术措施一、概况15101工作面切眼全长120米,为保证综采支架能正常安装,须将工作面往采煤面刷扩至6.5米宽,采用综掘机刷扩,刷扩宽度为2.9米,切眼刷扩后断面尺寸及支护设计如图所示(附后)。

二、施工顺序及方法(一)施工顺序:1、切眼刷扩采用综掘机一次性施工,扩刷一排支护一排。

(二)施工方法:1、综掘机切眼刷扩时,防爆铲车装煤上运输巷皮带,一次成巷的方法刷扩。

2、刷扩工艺流程为:安全检查→割煤(出煤、备料)→安监→铺网→临时支护→安设顶锚杆→安装帮锚杆→打设安装顶锚索→验收合格后进入下一循环三、作业形式及要求1、处理隐患施工前后及施工过程中,跟班队长、组长必须带领相关人员对作业地点的安全状况进行详细检查,发现问题必须及时处理,确认无危险后方可施工。

2、正常掘进3、风钻打眼顶锚杆、锚索采用MQT-130/2.8锚杆钻机钻孔、安装锚杆锚索;帮锚杆采用ZQS-50/1.8型手持式风动钻机配合YT-28型岩石钻机钻孔、安装。

4、锚杆支护原理及技术要求(1)顶板支护:锚杆布置:每排4根顶锚杆,锚杆间距800mm,排距800mm。

锚杆:左旋螺纹钢高强锚杆,Φ22×2000mm,长度2.0m,杆尾螺纹规格M20。

锚固方式:顶锚杆全锚,采用K2850一卷,Z2850一卷;帮锚杆锚固剂采用Z2360药卷,每空一卷。

W钢带规格:280mm×2800mm。

锚杆配件:采用拱型托盘、高强螺母,托盘规格为150mm×150mm×10mm。

锚杆角度:靠近巷帮的顶锚杆安设角度为与垂线成15°外偏角,其它顶锚杆垂直顶板。

网片规格:顶板钢筋网采用φ6.5mm圆钢焊接加工而成的钢筋网,钢筋网网孔规格为100×100mm;开采帮采用尼龙网,网孔规格为40×40mm;网片搭接100mm,钢筋网使用14#铅丝连接,尼龙网采用阻燃塑料电缆绑扎带绑扎,扣间距均为200mm。

新副立井井壁刷扩安全技术措施

新副立井井壁刷扩安全技术措施

神华宁煤集团金能煤业分公司新副立井井壁刷扩安全技术措施1、工程概况神华宁夏煤业集团金能煤业分公司位于宁夏最北端的石嘴山市惠农区,交通便利。

金能公司副立井井筒净径9m,井深534.5m,井口标高为+1107.000m,工程于2010年6月15日开工,2011年8月24日竣工,已施工验收完毕。

在2012年10月24日由中煤五建五处进行井筒装备安装过程中,发现井筒上部井壁混凝土有掉渣现象,随后对井壁进行了仔细检查,发现在井深86-94m (锁口下第20、21模)处井壁混凝土存在开裂和破损现象,于11月5日上报建设工程管理部,组织建设单位、质量监督单位、监理单位、设计单位、施工单位、安装单位对井壁进行检查,通过对井壁混凝土回弹、表面观感、钻芯取样、打检查孔、资料对比检查,11月9日召开金能公司副立井井壁修复专题会议,将结果上报集团,经集团11月14日召集各单位会议研究,排除施工质量问题,确定该段为青灰色砂质粘土岩,遇水膨胀引起的井壁受压地质原因造成的井壁开裂,决定由我处负责修复。

2、井壁开裂简况新副立井井筒于11年8月24日施工结束,由于该段为青灰色砂质粘土岩,遇水膨胀引起的井壁受压地质原因造成的井壁开裂,经现场测量21模井筒东侧向内侧移动1~5cm。

3、施工方案本次对锁口下第20、21模进行刷扩,具体方案如下:1、在18模、19模各施工两排锚索加强支护,锚索采用φ17.8×8300mm,使用3卷K2850锚固剂,托板采用规格为【20×300mm。

2、对20、21模进行刷扩。

先采用G10与B87C风镐将19模与20模接缝处刷开,然后采用7655型风锤,1.5m长中空六角合金钢钎杆,配合φ42的“一”字钻头,进行打眼,打眼深度600mm,间排距300mm;打完眼后,开始装破碎剂,装完破碎剂24小时后,开始刷扩井壁,壁厚600mm,约刷扩实体C35混凝土145m ³,刷至设计位置后,采用锚网临时支护,锚杆采用Ф20×2400mm左旋螺纹钢树脂锚杆,锚杆间排距800×800mm,采用K2850树脂药卷端头锚固,每孔两卷,金属网采用φ6.5钢筋制作,网幅为1000mm×2000mm,网孔100×100mm,刷扩高度1m锚网一次;待20模刷扩结束后,进行喷射混凝土封闭,砼强度C20,喷射厚度100mm。

主平硐扩刷施工安全技术措施

主平硐扩刷施工安全技术措施

主平硐扩刷施工安全技术措施根据生产安排现我队对主平硐进行扩刷施工,为确保施工期间的安全与质量,特制定如下安全技术措施。

一、施工位置、规格及工程安排:配风巷与主平硐全断面贯通——施工 B—A——B—D——施工A—C段(如图所示)(一)贯通配风巷与主平硐先以小断面贯通,即宽:2.5m,高 4.7m,具体施工方式如下:1、当配风巷与主平硐剩余3m贯通时,采用人工刷扩的方式进行掘进至平硐碹体处,并复喷到位。

2、当工作面复喷到位后,方可开始拆碹并挑顶。

拆碹规格(拆碹宽2.5m,高4.7m),拆碹挑顶后,及时将顶板支护完毕,并复喷到位后,开始施工B—A 段。

(即从B向A开始施工)(二)B—A段施工(如图)只有配风巷与主平硐小断面贯通后,并支护到位后,方可开始从B向A进行护刷主平硐并拆碹。

1、施工规格:施工长度5500mm,高度4700mm即挑顶高度1600mm,挑顶后巷道掘高4700mm,顶板挑成圆弧形(挑顶时,墙高2200mm),支护后巷道净高4540mm。

2、支护形式挑顶后采用锚网梁喷砼联合锚索支护。

其中:锚杆全部采用Φ20×2500高强锚杆。

锚杆间排距“800×800㎜” (铺双层钢筋网),锚索间排距:1500×1500㎜(锚索长度7200mm),锚索距帮不大于1500㎜,喷厚:150㎜,基础:200mm。

3、施工前准备工作①在巷道拆碹前,必须先用木点柱对巷道处前后5m进行支护牢固。

(即:碹体临时支护:平硐贯通点碹体采用木点柱配合长木板梁进行支护:即将木板梁固定在木点柱大头端,然后将其定在碹体下方(木点柱间距1.5m,每组2根,并用耙钉固定牢固)。

②在巷道拆碹前,必须先架设施工平台后,平台上操作面积不小于2.5m2,平台必须高于架空线0.3-0.4m。

③施工前,必须将平硐右帮电缆用皮带包好,并落地用木板遮盖。

④施工前,必须先将主平硐架空线电源停掉,并停止主平硐所有车辆通行。

工作面切眼扩刷安全技术措施( -

工作面切眼扩刷安全技术措施( -

150102 切眼工作面切眼设计长度为150m (平距),斜距160m ,切眼工作面设计宽度为9m,切眼巷道高度为4.0m,属大跨度大断面巷道。

故分两次进行施工,先掘进切眼导硐与150102 运输顺槽贯通,再返回开始扩刷切眼至设计断面,现切眼导硐已掘进至110m 处,剩余50m 到位。

为保证切眼施工期间的安全,针对扩刷切眼问题,由建设单位组织监理公司及施工单位分管领导及各科室人员,到150102 切眼工作面支护参数、工程水文地质、压力显现等相关情况进行了现场勘查,并召开了专题会议,会议要求施工单位必须提前做好扩刷切眼期间各项准备工作,制定可行、可靠的施工技术措施,为矿井后续开切眼施工积累经验和探明方向。

按照会议要求,我施工单位编制了《150102 切眼工作面扩刷安全技术措施》。

为确保扩刷切眼期间的施工安全,特制定150102 切眼工作面扩刷专项安全技术措施如下:150102 切眼工作面开口位于150102 回风顺槽以里1380m 处西北方向,上下顺槽的平面距离为150m,按平均倾角20°计算,开切巷斜长为160m,为便于工作面安装采用伪倾斜的方式进行布臵,为便于工作面设备安装,切眼上端头设臵2 个绞车硐室,下端头设臵1 个绞车硐室,在150102 切眼口部以下20m 范围巷道(挨近工作面侧)扩刷采煤机滚筒安装硐室,宽度为1.5m。

( 1)准备好施工所需的支护材料、机具和矿压观测仪器,并保证质量。

(2)对施工队伍进行贯彻学习,使其了解施工工艺和要求,掌握有关机具的操作,以便在井下施工中保证质量。

(3)在掘进过程中,使用激光指示仪指导巷道掘进,激光指示仪安装在开切眼的右帮 (激光距右帮0.7m),激光指示仪只允许地测人员或者技术员确定,其它人员或者单位严禁挪移和改变。

(4)完善通风系统和风水管路以及皮带机的敷设。

( 1 )施工工艺:切眼扩刷期间煤巷采用综掘工艺,综掘机型号EBZ125;岩巷掘进期间采用钻眼爆破法进行落矸,综掘机装岩,运输采用切眼工作面一部 40 型刮板机,转至 150102 回风顺槽 3 部皮带机上,再经皮带下山、转载皮带巷及主斜井皮带运至地面矸石场;(2)施工顺序:为确保后续安装工程能正常进行,切眼扩刷采用由上而下的刷扩顺序, 150102 运输顺槽与 150102 切眼贯通后,再从切眼下端向上端开始进行扩刷切眼。

主斜井维修、刷扩安全技术措施

主斜井维修、刷扩安全技术措施

主斜井刷扩、维修、更改支护安全技术措施编制:生产矿长:机电矿长:安全矿长:总工:矿长:织金县苍海煤矿二O一一年九月二十日贯彻人:贯彻时间:施工队长:调度室:学习人员:主斜井刷扩、维修、更改支护安全技术措施主斜井由于原施工断面不能满足安装皮带运输机后行人及皮带运输机两帮安全距离不足的要求。

为了保证主斜井巷道扩帮、维护、锚喷的施工安全,特制定本安全技术措措。

一、施工队伍要求:主斜井扩帮、更改支护方式的工作技术要求高、施工难度大,要求施工队伍必须具备在复杂环境下进行锚喷支护作业的技术力量及有较高的安全意识,必须严格按照本安全技术措施的要求进行施工。

二、断面形状、支护方式、巷道规格断面形状:半圆拱形支护方式:锚杆+钢筋梯梁挂网+喷浆巷道净宽最小保持3米(毛宽最小3.2米,喷浆厚度0.1米),净高最小保持在2.8米,净断面保证在6.m2以上。

在保证巷道断面达到要求的前提下,还必须保证巷道四周见硬帮硬顶,没有浮煤、浮矸,巷道光滑平整。

三、施工组织措施1、由工程技术人员对主斜井的施工地点按技术要求进行标定。

2、对主斜井的扩修必须按照从上至下、从外后里原则进行。

严禁有人站在斜井的下方作业,以防矸石滚落伤人。

在主斜井皮带机尾处设置两道防止矸石及物体坠落的临时防护网及装置,严禁有人皮带机尾下以下行走及施工作业。

2、对要拆拱维护、刷扩的巷道的扩修前必须先加强巷道前后5米的巷道支护,每次拆拱不能超过一米,且必须先支护好拱墙再拆拱(特别是对拱墙已严重变形,向巷道中间倾斜的要更加小心)。

拱顶拆除后必须马上打锚杆支护顶板,只有在顶板打好了锚杆确保不会垮塌时才可以去拆拱墙。

3、对主斜井中要拆拱的巷道必须拆一米支护好一米,严禁空顶空帮,一下子拆除几米巷道的原支护而不采取措施。

4、采用铁板对主斜井巷道内的机电、运输、管线等设备的进行保护。

5、喷浆作业前必须对所有机电设备、管线先用破损风筒或其他可遮挡物进行遮挡后方可进行喷浆作业。

四、打锚杆、挂网、喷浆的质量要求1、巷道必须严格按中腰线施工,中线至任何一帮的误差不得超过+100mm,不得出现负误差。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

南轨道大巷刷帮施工安全技术措施一、概述根据生产要求,东翼轨道巷转线掘进南轨道大巷,需在拐点处安装一台转载机头,由于原先巷道规格不符合安装要求,现需扩刷南轨道大巷拐点左帮4.5米巷道,以满足实际转载机头安装要求,为保证在扩刷过程中的施工安全,特制定本安全技术措施。

二、准备工作1、技术科:指定巷道的扩刷位置,扩刷量,向施工单位贯彻本措施。

2、施工队:将扩刷段的设备移走,准备好打眼时所用的机具,炸药箱、放炮母线及发爆器等,在扩刷位置准备防护设施,放炮前将电缆、管路及机电设备保护好。

3、机电科:将扩刷位置的各种管路和电缆放到顶板上并用皮带保护好,扩刷完成后及时挂好。

三、扩刷方式及巷道规格扩刷方式采用风镐和放炮的方式进行扩刷,扩刷位置在拐点处导线点G7点后1.3米处至G7点前3.2米处。

扩刷巷道左帮,扩刷工程量4.5 米,深度为0.7米,扩刷后巷道中线至左帮为2.8米,高度为3米。

由于扩刷后的巷道断面过高,为了满足打炮眼以及打顶锚的要求,放顶及扩帮后的渣石暂时不要清理,待安装好顶锚及打完炮眼后方可出渣。

四、刷扩、支护及要求:1、由于原巷道支护方式为锚网梁锚索支护,扩刷时必须先将施工处原有的帮部、拱部支护逐段拆掉,每次拆除不得大于两排。

必须严格按正规循环作业,严禁超循环进尺作业,严禁空顶作业,最大空顶距不得超过1.6m。

2、刷扩尺寸具体规格见施工图。

3、临时支护①临时支护采用2根吊挂式前探梁作为临时支护。

前探梁使用2寸的钢管制作,长度为4.0 m,间距不大于0.8m,吊环采用高强螺母与直径20mm勺钢筋焊制成直径150mn防滑式圆环,用丝扣拧在锚杆上,数量4 个,吊环形式为圆形,使用时必须上满丝。

前探梁最大控顶距离为1.8m,前探梁上方使用规格不小于长X宽X厚=2000X200X 50mn t勺木板、数量不少于5块,横向放置在前探梁的前端,并用木楔与顶板接实。

②、当顶板不平整时,应使用3根带有初撑力、支撑高度为2.0m〜2.1m的金属安全点柱,合理有效地支撑顶板,作为临时支护。

4、永久支护支护形式:永久支护采用锚网梁喷射混凝土加锚索补强支护。

①、支护材料及支护规格顶板支护:采用© 20m M L2000mn高强度左旋无纵筋螺纹钢锚杆。

锚杆间排距800m M 800mm配合①12mn钢筋焊制的托梁及长、宽为2000X 1000mn 金属平焊网,网孔规格100X 100mm全断面覆盖,用16#铁丝100mm-200m连接一道。

锚索支护:锚索为17.8m m的1 7股高强度低松弛预应力钢绞线,延伸率4%锚索长度为6500mm配合W型钢带支护。

锚索沿扩刷巷道中均匀布置,排距1000mm在扩刷最宽处打2根锚索,锚索托板采用300mm< 300m M 16mm高强度可调心托板及配套锁具。

巷帮支护:采用© 20m M L2000mm高强度左旋无纵筋螺纹钢锚杆。

配合①12mm钢筋焊制的托梁及长、宽度为2000X 1000mm金属平焊网,网孔规格100X 100mm全断面覆盖,用16#铁丝100mm-200m连接一道。

锚杆采用两卷树脂锚固剂端锚,K2335和z2360各一卷。

锚索采用三卷树脂锚固剂端锚,K2335一卷,z2360两卷。

②、特殊地段支护永久支护一般情况选用锚梁网喷射混凝土加锚索补强支护,在顶板破碎处,选用锚杆、锚网、钢带喷射混凝土加锚索补强支护以及增加锚索密度,确保对顶板的有效支撑。

顶板特别破碎时,采用矿用U型钢制成的半圆拱型棚进行加强支护,每架棚顶帮必须使用水泥背板(规格1000mr H15mM 25mm,全周长构顶帮,背板内空隙处必须用矸石填满,严格执行支棚工操作规程,以防顶板在两棚之间形成坠兜而造成顶板离层。

5、质量要求(1)、锚杆间排距误差不超过士100mm锚杆孔深度误差0〜50mm锚杆必须推到底,外露长度(露出螺母) 30〜50mm(2)、托盘和托梁要紧贴壁面,锚杆与岩面、煤壁应垂直,偏差士 5 0。

锚杆孔深度误差为0〜50mm(3)、锚索应垂直于顶板或巷道轮廓线布置,角度误差不超过士5°,锚索孔深度误差士50 mm。

锚索间距误差士100 mm。

钢绞线必须推到孔底,尾部露出锁具不得小于150mm不得大于300mm五. 运矸:采用原有的胶带输送机。

六、施工要求1、各施工人员必须经安全技术培训考试合格后方可入井作业,严格遵守煤矿三大规程以及安全技术措施。

2、必须风、水管路接接到位后,方可施工。

3、开口前应检查各种设备、管线以及各种安全设施的完好情况,开炮前必须将电缆、管路、设备等保护好,确认安全无误后方可施工。

4、加强顶板支护,施工期间班组长必须现场跟班作业。

5、必须严格按正规循环作业,严禁超循环进尺作业,严禁空顶作业,最大空顶距不得超过1.8m。

6、严格执行敲帮问顶制度,敲帮问顶工作要贯穿于作业全过程,特别是开工前,打锚杆前,等要进行细致的敲帮问顶工作,彻底处理危岩活岩,及时处理顶板隐患,确认安全后方可作业。

7、临时支护紧跟工作面,严禁空顶、空帮支护作业。

支护时,锚杆按设计要求一次安设完毕。

锚杆施工必须按操作规程进行,保证质量,必须是打一个眼安装一根锚杆,不合格的锚杆要立即补打合格。

&瓦斯检查员和班组长必须检查工作面地点的通风、瓦斯、支护情况、顶板、涌水等有无异常,确认安全后方可施工。

9、风筒连接要求平直,接口完好,确保工作面所需风量,不得微风、无风作业。

10、掘进时风流中瓦斯浓度达到0.8%时,必须停止掘进,米取措施做出处理,只有瓦斯浓度降到0.8%以下后方可恢复作业。

11、任何人不准无计划停电、停风,若有临时停电、停风必须停止工作,撤出人员,切断电源。

12、施工时,必须有专职安全员和瓦斯检查员到现场跟班,发现安全隐患及时要求施工队整改。

13、落实队长跟班制度,加强现场安全管理,发现问题及时进行处理。

施工中,矿领导、调度室要及时协调处理施工中存在的问题,施工单位处理不了的问题,必须及时向有关部门和领导汇报解决。

14、采用风钻打眼放炮,眼距依据炮眼布置图设计布置,炮眼深度为1800mm打眼要掌握好角度,严格控制装药量,放炮前检查巷道支护及瓦斯情况。

15、爆破前必须先洒水、冲洗、灭尘并检查瓦斯,瓦斯浓度超过0.5%不准爆破。

爆破时严格执行“一炮三检”和“三人连锁放炮”制度。

必须设好警戒并有班长在现场指挥。

施工期间班组长必须现场跟班作业。

五、施工安全技术措施1、采用风钻打眼,炮眼使用黄土泥封填,炮眼全炮泥封满,严禁用块状材料做封泥,无封泥严禁放炮。

2、装药时,每装好一个炮眼,雷管脚线必须拧成短路。

严禁拖在综掘机上,不得与电缆等导电体接触。

3、放炮前,必须将电器设备和管线缆掩护好。

4、有下列情况的,不准装药放炮:(1)、风量不足或无风时(2)、在施工过程中,严禁无风、微风作业,停风必须撤人。

当瓦斯浓度达到0.8%时,必须停止作业,撤出人员,进行处理;当瓦斯浓度达到0.8%时,必须停止作业,撤出人员,切断所有电源,进行处理,当瓦斯浓度降低到0.4%以下时,经瓦检员确认安全后,方允许进入作业。

(3)、炮眼内出现水异常。

(4)、炮眼质量不合格或数量不足时。

(5)、掘进工作面的控顶距离不符合作业规程的规定。

4、爆破后,待工作面的炮烟吹散后,班组长、放炮员、瓦检员及时检查爆破地点的通风、瓦斯、顶板、拒爆、残爆等情况,如有危险情况,必须立即处理。

放炮前后,在放炮地点附近30M内洒水降尘。

处理瞎炮的方法是:先弄清瞎炮炮眼的角度,在距离瞎炮炮眼至少300毫米的位置,另打一个同瞎炮炮眼平行的新炮眼,重新装药放炮。

两个炮眼千万不能靠得太近,严禁用镐刨挖来处理瞎炮,不许从炮眼中取出原放置的引药或从引药中拽出电雷管。

不准用打眼的方法往外掏,也不准用压风吹这些炮眼,不得将炮眼残底继续加深。

炸药的爆炸反应过程是瞬间完成的。

但由于起爆能不足、炸药变质、装药量过大等原因,有的炮眼里炸药不立即起爆,而是先以较慢的分解速度燃烧,在密封的炮眼内,由于热量和压力的逐渐积聚和增高,炸药最后由燃烧转为爆轰。

这种缓爆现象,爆炸时间可延缓几分钟甚至十几分钟。

所以,放炮时发现炸药不爆炸,不要立即进入放炮地点查找原因,否则最容易造成伤亡事故。

如果等十几分钟还不爆炸,再按瞎炮进行处理。

处理瞎炮后,放炮员要详细检查炸落的煤、矸石,收集没有爆炸的电雷管,交回爆炸材料库。

瞎炮处理完之前,禁止在该地点进行同处理瞎炮无关的工作。

5、施工中必须坚持洒水降尘,水管必须紧跟掘进迎头。

6、打眼必须采用湿式打眼,严禁干式打眼。

7、掘进工作面工人要求佩带防尘口罩,做好个体防护。

&巷道经常冲刷,无粉尘积聚现象。

七、爆破作业操作要求1、放炮员必须是经过培训合格的并持证上岗。

严格控制药量,装药和连线工作必须由放炮员一人担任。

炮眼用钎子凿出,炮眼深度为 1.8米,封泥长度必须充满炮眼。

放炮员必须是最后一个撤离放炮点。

2、放炮前,瓦检员必须检查迎头内的瓦斯浓度,若超过0.8%时严禁放炮。

3、放炮前,跟班队长必须派专人设置警戒,警戒位置距放炮点的距离不小于75米。

人员撤离距放炮点以外不小于100米,母线不小于80 米。

班长必须清点人数,爆破工离开爆破点后,由跟班队长下达起爆命令,以爆破员吹哨为警戒信号,每次起爆至少要吹3次哨子,确认无人员、无问题后方可起爆。

4、放炮后,待炮烟吹散后,由班长、放炮员、瓦检员、安检员到爆破点一同巡视,确认爆破点无安全隐患后,人员方可进入工作面工作。

必须严格执“一炮三检”制度。

5、爆破后必须检查是否有瞎炮、残爆,如有异常情况,必须停止一切工作,按?煤矿安全规程?规定执行并进行排除。

6、爆破工必须把炸药、电雷管分别存放在专用爆炸材料箱内并加锁,严禁乱扔乱放,爆破材料箱必须存放在顶板完好,且避开机械、电气设备的地点。

爆破作业时必须将爆破材料箱放到警戒线以外的地点。

7、放炮后,要进行细致的敲帮问顶工作,彻底处理危岩活岩,确认安全后方可作业。

&爆破后破碎大块矸石时,必须在有支护的地点破碎大块矸石,严禁空顶作业。

大块矸石严禁进入运输系统。

9、参加施工人员必须认真学习本措施,并签字。

组织措施1、施工前,施工队必须组织工人认真学习本安全措施,否则不准施工。

2、施工时,必须有专职安全员和瓦斯检查员到现场跟班,发现安全隐患及时要求施工队整改。

3、施工时,施工队必须安排经验丰富的工人操作,发现险情及时撤人处理。

4、落实队长跟班制度,加强现场安全管理,发现问题及时进行处5、施工中,调度室要及时协调处理施工中存在的问题,施工单位处理不了的问题,必须及时向有关部门和领导汇报解决。

6、施工中,矿领导和工程技术人员要经常到现场检查,及时处理安全隐患和本措施落实情况。

本措施未尽事宜,严格按照《煤矿安全技术操作规程》以及《煤矿安全规程》及上级有关规定执行。
