徐州港徐州港区顺堤河作业区煤炭码头一期工程(FJ-2)综合办公楼、公寓楼静压桩压、试桩施工方案编制人:审核人:江苏兴港建设集团有限公司徐州港顺堤河作业区煤炭码头一期工程2012年2月22日目录一、总体概述 (1)二、施工现场平面布置图 (3)三、施工进度计划表和进度保证措施 (3)四、各分部分项施工方案及质量保证措施 (4)(一)施工方案 (4)1、施工准备工作 (4)2、施工工艺及施工步骤方法 (5)3、施工注意事项 (7)(二)质量保证措施 (8)1、质量管理目标 (8)2、技术保证措施 (10)3、材料保证措施 (11)五、安全文明施工、环境保护和消防措施 (12)1、安全生产目标 (12)2、安全生产保证体系 (12)3、安全施工措施 (12)4、文明施工、环境保护措施 (13)5、消防措施 (13)六、项目管理班子人员配备情况 (13)七、劳动力、施工机械设备及材料的投入计划和进退场计划 (14)八、关键施工技术、工艺及工程项目实施的重点、难点和解决方案 (15)九、夏季、雨季、夜晚施工措施 (16)十、保证工期措施 (18)十一、地下、地上管线及其他设施加固、保护等特殊措施 (21)一、总体概述㈠、工程概况:拟建徐州港徐州港区作业区煤炭码头一期工程综合办公楼、公寓楼,该工程试桩施工由中交水运规划设计院有限公司设计。
设计采用预应力管桩处理地基,试桩桩采用PHC预应力混凝土管桩,桩型为PHC500 AB 125—22a和PHC500AB125-25a。
桩端全截面进入持力层粘土⑤2层不小于1米,预应力管桩大约8000米。
单桩承载力应通过单桩竖向静载荷试验确定,试桩数不少于3根,试桩经试验符合设计要求后方可进行工程桩施工并以桩长控制为主贯入度控制作为参考。
㈡、总体施工部署2.1、总体施工进度划分⑴施工准备施工机械进场并调试、施工用电的设置、临时设施的搭建、预制管桩进场、定位放线⑵工程施工桩位复核、压桩施工。
PHC管桩试桩方案.

PHC管桩试桩方案一、工程基本概况PHC管桩采用C80预应力混凝土,桩外径500mm,壁厚100mm,矩形布置,沿轨道纵向桩间距2.0~3.0m,横向桩间距2.5m,桩长为35~40m。
二、试桩目的正式施工前,按所选桩机型号对PHC桩进行试桩,通过试桩确定压桩的终压技术参数、校验静压桩设备的技术性能、工艺参数及技术措施的适应性。
按设计要求计划试桩2根。
三、PHC桩静压施工1、施工准备1)计划进场主要设备情况2)动力供应设施的配备计划前期在地方电力未接通前,利用200KW发电机组做为动力源。
接通后采用地方电力。
3)场地清理、平整对施工区域内进行清表处理,彻底清除施工场地下的旧建筑物基础。
根据场区内地质情况,计划在静压桩机施工区域表层填筑50-100cm厚的建筑砖碴,以避免陷机情况的发生。
4)管桩进场检验所有管桩进场检查出厂证明及合格证,并根据管桩的尺寸允许偏差要求及外观质量要求对管桩进行检查,严禁不合格的管桩用于工程上。
管桩的尺寸允许偏差桩的棱角破损深度应在10mm以内,其总长度不大于40cm;管桩不得有裂缝(表面收缩裂缝除外)。
5)管桩的堆放根据现场实际施工情况,管桩堆放场地选择离施工区较近、运输方便的空地。
对管桩堆放场地进行平整、压实,必要时填筑建筑砖碴。
叠层堆放时在垂直于管桩长度方向的地面设置2道垫木,垫木分别位于距桩端0.2倍桩长处,底层最外缘的管桩在垫木处用木楔塞紧,以防滚动。
桩尖向同一端,堆放层数不超过4层。
2、施工工艺桩位测量定位→桩机就位→吊桩→对中→焊桩尖→压第一节桩→焊接接桩→压第N节桩→送桩→终压→截桩1)桩位采用坐标测量定位,利用钢尺进行校核。
2)压桩前,利用全站仪调好桩身垂直度,同时静压桩机应水平、稳定,桩尖与桩身保持在同一轴线上。
垂直度偏差不大于1%。
管桩焊接采用手工电弧焊,接桩时上下节对接偏差不大于2mm,管桩对接前应用钢丝刷将上下桩节端板刷至露出金属光泽。
施焊应对称进行,先在圆周上对称点焊4~6点,然后再分层施焊。
静力压桩施工方案

静力压桩施工方案(一)、施工工艺流程图场地平整→桩位放线→桩机就位→桩机调整(在此之前完成管桩的检验和运输工作)→吊桩定位(桩尖焊接)→垂直检查→试桩→静压桩→接桩→再静压桩→压桩完成静力压桩施工流程(二)、确定桩机行走路线1、确定桩机行走路线为确保桩机行走方便,保证桩位的准确控制在规范的偏差范围内,根据场地的实际情况,应编制可行的桩机行走线路图。
根据本工程的实际情况以及现场的目测,拟安排2台YZY600T型静力压桩机对本工程项目的预应力管桩基础进行施工。
预应力管桩基施工时随着入桩段数的增多,各层地质构造土体密度随之增高。
土体与桩身表面间的摩擦阻力也相应增大,压桩所需的压入力也在增大。
为使压桩中各桩的压力阻力基本接近,入桩线路应选择单向行进,不能从两侧往中间进行(即所谓压关门桩),这样地基土在入桩挤密过程中,土体可自由向外扩张,即可避免地基土上溢使地表升高,又不致因土的挤压而造成部分桩身倾斜,保证了群桩的工作基本均匀并符合设计值。
天津市第五中学迁建工程桩基础工程,沉桩线路原则上为桩中心离建筑物近处开压,尽可能地降低挤土效应影响。
具体详见线路图。
(具体操作详见桩机行走线路图)附表二。
静压预应力管桩数据一栏表(三)、预应力管桩的进场检验对混凝土预制桩在使用前,除按规定提供相应的材料质量证明文件之外,还必须提供材料出厂检验报告和生产企业的资质证书,对管桩质量进行进场验收。
1、管桩的外观质量要求:(四)、静压预应力管桩工艺流程实施方法1、正式施压管桩前的准备工作(1)压桩施工前必须对桩基设备、压力表进行检测和地下管线进行勘测,发现地下障碍物和管(道)线,并作及时迁移。
对桩机高压线进行架空,架空高压线距离压桩机不得小于10米,场地表面应平整,排水应畅通,并满足压桩所需要的地面承载力。
(2)压桩机运入现场安装就位后,应认真检查压桩设备各部位的质量和性能,施工前机械设备试行运转正常,并定期对机械设备维修保养。
静压管桩施工技术措施方案

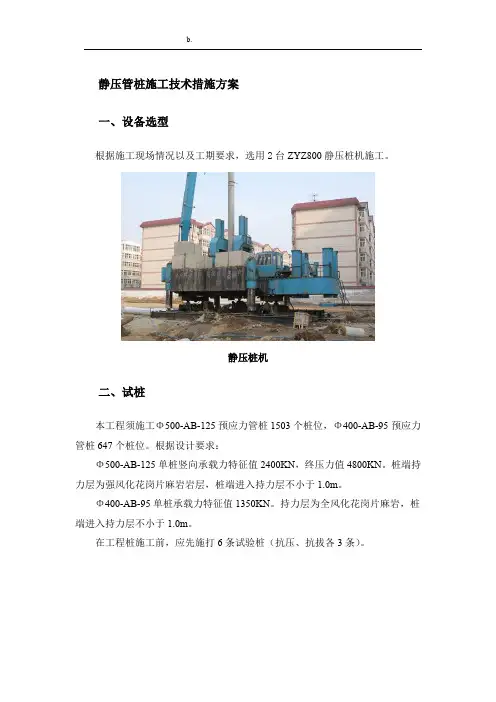

静压管桩施工技术措施方案一、设备选型根据施工现场情况以及工期要求,选用2台ZYZ800静压桩机施工。
静压桩机二、试桩本工程须施工Φ500-AB-125预应力管桩1503个桩位,Φ400-AB-95预应力管桩647个桩位。
根据设计要求:Φ500-AB-125单桩竖向承载力特征值2400KN,终压力值4800KN。
桩端持力层为强风化花岗片麻岩岩层,桩端进入持力层不小于1.0m。
Φ400-AB-95单桩承载力特征值1350KN。
持力层为全风化花岗片麻岩,桩端进入持力层不小于1.0m。
在工程桩施工前,应先施打6条试验桩(抗压、抗拔各3条)。
1、试桩工艺流程测放桩位桩机就位吊桩夹桩管桩堆放对中垂直压桩控制桩顶标高复压、记录移机下一桩位预应力500管桩单桩静压荷载终压力值为4800KN,预应力400管桩单桩静压荷载终压力值为2700KN,且复压2~3次,终压时稳压时间应控制在3~5秒。
2、试桩施工(1)桩机就位试桩采用工程桩,参考地质资料,选取有代表性的工程桩位,尽量选择岩面较深的部位。
全站仪测定桩位,桩机行走至桩位。
(2)起吊管桩、桩机夹桩先拴好吊装用的钢丝绳及索具,然后应用索具捆绑住桩上部约50cm处,启动机器起吊管桩,使桩垂直对准夹桩箱夹桩钳口,缓缓放下,启动电机收复钳口夹稳桩身。
然后下沉夹桩箱门,使管桩中心对准桩位。
对好桩位后焊接桩尖。
(3)压桩当桩尖插入桩位后,微微启动压桩油缸,当桩入土至50cm时,再次校正桩的垂直度和平台的水平度,保证桩的纵横双向垂直偏差不得超过0.5%(在不受施工影响范围内,成90度方向设置吊锤校准),然后启动压桩油缸,把桩徐徐压下,控制施压速度,一般不宜超过2m/min。
最终压力控制值取设计值的两倍为4800KN。
(4)接桩接桩是在上一节压至距地面0.5m左右时进行,将准备配用的桩到位,端面焊接时要将桩端铁板清理干净,并使其接面调平接直,确定桩身自然垂直后方可焊接,不得在施焊后矫正桩身垂直度偏差。
静压桩试桩方案

三维化工研发中心预应力管桩工程施工组织设计太原太工桩基工程有限公司二○○九年六月十五日三维化工研发中心预应力管桩工程施工组织设计编制:齐红博审核:赵小全审批:薛耀军太原太工桩基工程有限公司二○○九年六月十五日目录第一章工程说明第一节工程概况第二节工程地质及水文地质情况第三节现场施工条件第二章施工方案第一节施工工艺程序第二节指导思想与组织机构第三节施工组织第三章主要工程项目的施工方法第一节工程测量与定位控制第二节沉桩施工方法第四章质量保证体系及质量保证措施第一节质量目标第二节质量保证体系第三节质量保证措施第四节防止质量通病措施第五节成品保护措施第六节统计技术第七节材料采购第八节产品标识和可追溯性第五章安全生产保证措施第一节安全生产管理体系第二节安全生产保证措施第三节安全用电和电气防火措施第四节分项工程安全技术措施第五节主要施工机具安全技术措施第六章文明施工第七章进度控制措施第八章其他保证措施第一节季节性施工措施第二节现场消防措施第三节降低成本措施第四节地下管线及其它地上和地下设施保护措施第五节对施工中可能出现的问题的预见应变措施第九章静压管桩的验收与竣工资料一、静压管桩的验收二、工程交工时必须提供完整齐全的技术资料:第一章工程说明第一节工程概况阳煤集团太原办事处拟建化工研发大楼,该场地位于太原市高新开发区长治南路西侧,科技街南侧。
设计采用静压预应力管桩处理地基、要求单桩承载力特征值达到1100KN、桩长定为8m,如标高达到但压力达不到,则桩长变为12m,桩端进入持力层第四层。
工程桩采用PHC-AB400(95)a型预应力高强度砼管桩。
第三节工程地质及水文地质情况拟建场地标高为777.76-778.63,地貌单元属于汾河东岸Ⅰ级阶地,地层基本情况:第①层为素填土,层底埋深1.7-3.3m;第②-④层为粉土,层底埋深21.3-22.8m;第⑤-⑦层为粉土、粉细砂、粉质粘土。
地下水稳定水位为5.4-5.9m,标高介于771.96-772.73m,地下水类型上部为孔隙水,主要含水层为第⑤层粉细砂层,第⑥层粉质粘土层以下为承压型。
建华管桩有限公司 静压管桩试桩施工组织设计

目录一、现场须具备的试桩条件二、试桩管桩规格三、设备进场及试桩事件四、试桩组织与安排五、试桩施工工艺及质量保证措施六、确保试桩工程质量、安全施工的组织措施七、雨天施工措施八、文明试桩根据辽宁省电力设计院及通辽热电厂指挥部提供的试桩要求,我司编制静压管桩试桩施工方案如下:一、现场须具备的试桩条件1、380V动力电源、功率120KW以上。
2、试桩场地符合进场条件(三通一平,场地接地压强大于140kPa)。
3、为了满足试桩要求,更接近实际的施工条件,开挖试桩基坑,基坑开挖位置见设计院提供位置图。
二、试桩管桩规格该工程试桩采用天津建华管桩有限公司生产的先张法预应力高强混凝土管桩,桩身混凝土强度等级大于C80,采用PHC - A 500*125型管桩。
三、设备进场及试桩时间2004年7月28日,我公司静压桩施工设备运至现场,3日内组装完毕,进行试桩。
由于6月20日开始国家加强对汽车超载、超高、超宽的管理,致使我公司原计划于2004年7月15日准备的搬机计划做出改变,原因是我公司的静压桩机主机必须经过细部拆分方可符合国家运输规定,目前我公司已经联系好生产厂家技术人员,近期来沈阳进行主机分解。
四、试桩组织与安排1、施工组织机构及人员配置该工程试桩,设专人负责试桩工程的组织管理工作,具体人员组织配置如下表所示:2、管桩进场计划用于进行试桩的管桩随施工设备同步进场。
五、试桩施工工艺及质量保证措施(一)施工工艺标定桩位——桩机就位——吊桩插桩——桩身对中——桩身调整——拖桩静压沉桩——电焊接桩——再拖桩静压沉桩——至设计要求——满载复压在整个压桩过程中,此工序要连续进行,直至达到要求的持力层,才能完成该桩的施工。
1、量放线及桩孔定位:测量工程师根据测量基准点数据和桩位设计图纸,使用经纬仪测放轴线,用经纬仪与钢尺结合测放桩位,桩位点用长30cm的钢筋定位并打入地下,其上撒以白灰以便辨认,放桩位允许偏差≤5cm,所放轴线及桩位须经有关人员复测无误后方可利用。
静压试桩工程施工方案

静压试桩工程施工方案一、工程概述静压试桩是指在地下工程中用来检验土体的承载力和变形特性的一种试验桩。
它是通过施加一定荷载、持续一定时间,观测其承载力和变形情况,从而评价土体的力学性质和桩基承载力的一种手段。
静压试桩工程施工是土木工程建设中的重要环节,其施工方案的制定和实施将直接影响整个工程的质量和进度。
二、工程准备1.施工前期准备(1)确定施工单位和工程管理人员;(2)组织并配备必要的施工机具设备;(3)对施工用地进行勘察,确定合适的试验桩布置位置;(4)准备试验桩施工所需的材料,如钢筋、混凝土、试验设备等;(5)确定施工所需的安全措施,并进行安全教育;(6)编制静压试桩施工方案及施工组织设计,并报相关部门审批。
2.施工人员配备(1)施工人员需要具备岗位资格证书,包括司机、机械操作工、钢筋工、混凝土工等;(2)施工人员需接受相关安全培训,熟悉施工现场的安全规定和操作流程;(3)根据施工计划确定所需工种和人员数量,合理分配工作任务。
三、施工方案1.桩基设计根据工程设计要求,确定试验桩的尺寸、布置和承载力等主要参数。
考虑到不同地质条件和荷载要求,采用合适的试验桩形式和布置方式,保证试验结果的准确性和可靠性。
2.试验桩制作(1)桩身加固:钢筋在地基中的分布影响着试验桩的承载性能和变形特性,在实际制作中应按设计要求进行钢筋加固,保证桩体的承载力和稳定性。
(2)混凝土浇筑:在桩筏和桩身的制作中,要按照设计要求进行混凝土浇筑,保证试验桩的强度和稳定性。
3.施工工艺(1)桩基开挖:按照设计要求进行试验桩的基坑开挖,保证桩基的稳定性和承载力。
(2)试验桩安装:根据设计要求将试验桩插入基坑中,并进行沉实,保证试验桩的垂直度和稳定性。
(3)试验桩浇筑:将混凝土倒入试验桩的基坑中,填充桩孔,保证桩体的连续性和稳定性。
4.试验流程(1)施加荷载:根据设计要求对试验桩施加荷载,并逐步增加荷载,观测桩的变形和承载情况。
(2)保持荷载:在达到设计荷载后,保持一定时间,观测桩的变形和承载情况。
静压桩压试桩方案

静压桩压试桩方案
静压桩是一种重要的桩基处理方式,通过施加静载荷来模拟工程中实际承受的荷载,以验证桩基设计方案的可行性。
为了确保进行静压桩测试的准确性和有效性,需要提前制定详细的测试方案。
下面将介绍静压桩压试桩方案的几个关键要素。
1. 测试桩的选择
首先要确定测试桩的类型和规格,一般情况下可以选择钢筋混凝土方桩或钢管桩作为测试桩。
测试桩的直径、长度和钢筋配筋等参数需要按照设计要求确定,以保证测试结果的准确性。
2. 静载荷的施加
在进行静压桩测试时,需要提前确定施加静载荷的方式和方法。
一般可以采用静载荷压机或水袋加压系统来施加荷载,测试过程中需要严格控制荷载的施加速度和幅度,保证测试数据的可靠性。
3. 测试过程的监测
在进行静压桩测试时,需要对测试过程中的各个参数进行实时监测和记录。
包括测试桩的沉降变形、土体应力应变、荷载变化等数据,以便后续的数据分析和评估。
4. 数据分析与评估
静压桩测试完成后,需要对测试数据进行详细分析和评估。
通过对测试桩的荷载-沉降曲线进行拟合和分析,可以得出关键参数如桩的承载力、承载特性等,为后续的设计提供参考依据。
总之,静压桩压试桩方案的制定需要考虑多个方面的因素,包括测试桩的选择、静载荷的施加、监测过程和数据分析等。
只有全面细致地制定测试方案,才能确保静压桩测试结果的准确性和可靠性,为工程建设提供有力支撑。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
徐州港徐州港区顺堤河作业区煤炭码头一期工程(FJ-2)综合办公楼、公寓楼静压桩压、试桩施工方案编制人:审核人:江苏兴港建设集团有限公司徐州港顺堤河作业区煤炭码头一期工程2012年2月22日目录一、总体概述 (1)二、施工现场平面布置图 (3)三、施工进度计划表和进度保证措施 (3)四、各分部分项施工方案及质量保证措施 (4)(一)施工方案 (4)1、施工准备工作 (4)2、施工工艺及施工步骤方法 (5)3、施工注意事项 (7)(二)质量保证措施 (8)1、质量管理目标 (8)2、技术保证措施 (10)3、材料保证措施 (11)五、安全文明施工、环境保护和消防措施 (12)1、安全生产目标 (12)2、安全生产保证体系 (12)3、安全施工措施 (12)4、文明施工、环境保护措施 (13)5、消防措施 (13)六、项目管理班子人员配备情况 (13)七、劳动力、施工机械设备及材料的投入计划和进退场计划 (14)八、关键施工技术、工艺及工程项目实施的重点、难点和解决方案 (15)九、夏季、雨季、夜晚施工措施 (16)十、保证工期措施 (18)十一、地下、地上管线及其他设施加固、保护等特殊措施 (21)一、总体概述㈠、工程概况:拟建徐州港徐州港区作业区煤炭码头一期工程综合办公楼、公寓楼,该工程试桩施工由中交水运规划设计院有限公司设计。
设计采用预应力管桩处理地基,试桩桩采用PHC预应力混凝土管桩,桩型为PHC500 AB 125 —22a和PHC 500 AB 125-25a。
桩端全截面进入持力层粘土⑤2层不小于1米,预应力管桩大约8000米。
单桩承载力应通过单桩竖向静载荷试验确定,试桩数不少于3根,试桩经试验符合设计要求后方可进行工程桩施工并以桩长控制为主贯入度控制作为参考。
㈡、总体施工部署2.1、总体施工进度划分⑴施工准备施工机械进场并调试、施工用电的设置、临时设施的搭建、预制管桩进场、定位放线⑵工程施工桩位复核、压桩施工。
⑶桩基检测和验收动载或静载进行桩基测试、桩位偏差的测量、桩基验收、资料整理归档2.2、机械设备安排(见下表)计划投入的机械设备表2.3、人员安排⑴现场机构设置(见下页)管理网络图⑵计划投入的人员表二、施工现场平面布置图(见总平面图)三、施工进度计划及保证措施、材料进场计划及保证措施㈠、施工进度计划每天每台桩机计划打桩700米。
㈡、施工进度保证措施:1、压桩采用24小时施工,从早到晚息人不息机。
2、合理安排施工进度。
3、加强机械维护保养,现场备齐备足易损机械零配件,保证机械设备高效运转。
4、加强施工管理,做好各工序的衔接,缩短停歇时间。
所有可实行平行作业的工序,实行平行作业,决不允许影响连续工序的时间。
5、做好雨天施工防护措施。
6、实施经济激励机制,对速度快、质量好的班组进行物质及经济奖励,提高员工的施工积极性。
㈢、材料进场保证措施在机械设备进场后一天进行管桩进场以保证能满足施工机械进场按时开工。
(1)、桩型分别堆放,按施工进度、施工行驶路线进行,桩进场按制桩日期的先后进行,确保不因桩型不对而造成误工。
(2)、运管桩由建设单位组织运输。
运输道路由建设单位的提供。
(3)、管桩装卸时应轻起轻放,吊运过程应保持平稳。
①、吊桩的设备机具需安全可靠、牵具、夹具须经计算有足够的强度。
吊桩用钢丝绳索具长度应一致,吊桩时夹角≤90°。
②、预制桩转运过程中,应按设计吊点位置搁置好垫木,车辆行驶保持平稳,避免激剧振动和撞击。
装卸过程应轻吊轻放,防止损伤桩体。
四、各分部分项工程施工方案及质量保证措施㈠、施工方案1、施工准备工作1.1考虑到施工现场情况,首先应进行场地处理,确保桩机所需地耐力能满足施工要求,根据甲方要求工程确保一台静压桩机进行施工。
另外根据现场实际情况,场地需平整处理,且地面下大的混凝土块需要排除。
1.2为确保桩机顺利作业,桩机进场正常施工及时安排施工区域四周排水沟及集水井,以保证及时将雨水及其它影响施工的集水排出场地。
1.3临时设施,我方安排两个占地约25M2集装箱作为办公室、宿舍区、工具室,在施工入口处设立施工概况牌。
1.4场地保证三通一平,电通,由业主提供380/220V电力源,本两台机器启动电力均需180KW。
1.5预制管桩由具有资质的厂家供应,管桩计划提前5天报给管桩厂1.6汇同甲方、设计、监理及有关单位进行设计图纸交底会审,做好会议交底记录。
1.7根据设计图纸、交底记录以及有关规范、图集,组织施工人员学习、熟悉图纸内容,并逐级做好技术交底工作,使操作人员人人对该工程的施工心中有数。
1.8配合规划部门进行角桩定位放线,及各桩位放线,做好定位放线验收记录。
同时保护好甲方提供的水准点及坐标控制点。
1.9本工程根据现场总体场地情况和施工特点,施工顺序如下:根据现场总体场地情况和施工特点:桩基施工过程中,我施工单位从西向东施工.2、施工工艺及施工步骤方法2.1 静力压桩的施工工艺测量定位压桩机就位吊桩喂桩桩身对中调直送桩接桩送桩终止压桩2.2 桩位放样:2.2.1 桩位放样:根据桩位布置图,进行各桩位的平面放样,样桩用小竹签标识,顶端部涂以红漆,使得目标明显,利于检查与核对,同时主轴线引测至桩基施工场区以外,标注上各轴线名称。
2.2.2 桩位验收:2.2.2.1 施工测量员放样完毕后,报技术部进行验收,自检合格后,填写定位放线验收记录表,报请甲方及监理进行复验。
2.2.2.2 桩位放样允许误差≤2cm,超出该要求的桩位进行校正。
2.3 压桩机就位经选定的压桩机进场安装调试好以后,行至桩位处,使桩机夹持钳口中心(可挂中心线陀)与地面上的样桩基本对准,调平压桩机,再次校核无误,将长船落地受力。
2.4 吊桩喂桩用压桩机上的工作吊机自行吊桩喂桩,当桩运至桩机附近后,采用一点起吊法使桩身竖直进入夹桩的钳口中。
2.5 桩身对中调直当桩被吊入夹桩钳口后,由指挥员指挥吊机司机将桩徐徐下降至桩底部离地面10CM左右为止,然后夹紧桩身,微调压桩机使桩底部对准桩位、并将桩压入土中0.5~1.0米,暂停下压,从两个正交侧面校正桩身垂直度,待其偏差小于0.5%时方可正式压桩。
2.6 压桩压桩是通过主机的压桩油缸伸程之力将桩压入土中,然后松夹,上升,再夹,再压,如此反复进行,将一节桩压下。
2.7、接桩2.7.1当下节桩被压入地面仅剩余0.60~0.80米时停压,吊上节桩。
施工中,分为上节桩和下节桩。
2.7.2管桩对接前,应用钢丝刷清理上、下桩节的端板,坡口处应刷至露出金属光泽。
2.7.3桩采用气包焊接法。
把上节桩提升就位于下节桩桩顶上,校正桩身垂直度,使得上、下节桩中心线重合,桩顶吻合(有空隙处用铁片垫实)。
焊接的材质均应符合设计要求,焊接件应作好防腐处理。
2.7.4接桩完毕后,焊好的焊接接头应自然冷却后,才可继续沉桩,2.7.5做好自检记录和施工记录,通知业主、监理进行隐蔽工程验收。
符合规定后,方可压桩。
每一根桩应一次连续压到底,接桩,送桩中间不得无故停歇,尽量缩短的时间。
2.8、送桩对桩顶已达设计标高,而仍未达规定的压桩力时,应及时将施工记录报送监理工程师,根据监理工程师指令方可继续施工;当压桩力达到规定,而桩顶未达设计标高时,也应及时将记录报送监理工程师,根据监理工程师指令方可继续施工。
采取桩长压桩力双控的办法压桩。
2.9 压桩结束当达到设计要求或压力表读数达到设计值时,便可以停止压桩(送桩)截掉余桩(具体情况依据设计交底会议成果)。
3、施工注意事项3.1 施工前应对现场的土层、土质情况了解清楚,同时应做好设备的检查工作,防止压桩过程中出现事故而使压桩中断,引起间隙后压桩阻力过大,发生压不下去的事故。
电梯承台下桩位较密,桩基施工过程中,我施工单位看实际情况,如压力过高,在电梯承台四周挖沟,措施减少对周围建筑物的影响。
3.2 压桩机应根据土质情况配足额定重量。
3.3 施压过程中应保证桩的轴心受压,始终保持桩帽、送桩的轴线重合,如有偏斜,要及时调整。
3.4 压同一根桩应连续进行,应尽量缩短间歇时间。
3.5 压桩过程中,当桩端部碰到夹砂层时,桩尖阻力增大,导致桩压不下去。
这时应以最大压桩力压桩,忽停忽开,使桩有可能缓缓下沉穿过夹砂层。
㈡、质量保证措施我公司本着“百年大计,质量第一”的方针,以“质量就是生命”为指导思想,坚持质量就是信誉,质量就是效益的观念,对每一项工程实施全面质量管理。
为确保本工程质量达到一次验收合格率100%,我公司将严格执行国家及上级机关颁布的各项技术标准、规范、质量检验与评定标准和技术操作规程,建立严格的质量管理制度和完善的质量保证措施。
1、质量管理目标:一次验收合格率100%1.1 实行优胜劣汰的弹性用人用工制度,充分调动各方的积极性,树立“质量”取胜的观念。
1.2 建立质管机构,完善质量保证体系与措施:建立健全项目经理部项目经理负责下,以内部监理工程师为首的质量保证体系,尊重和服从监理工程师的指令,认真开展自检、互检和专职质量检查的三级质量检查制度,将质量控制分解落实到人,落实到每一道工序。
坚持预防为主的方针,贯彻专职检查和群众检查活动相结合的方法,在定人定岗的前提下实行全员管理,人人管质量,质量与人人有关。
项目经理、管理层职能部门和责任人员3个层次的现场质量体系组织机构,规定由项目总工程师负责的质量体系的有关质量职能的组织、协调、督促和检查落实工作,做到现场质量工作事事有人管,人人有专责,办事有程序,检查有标准,形成从上到下的质量管理网络系统。
1.3 强化目标管理,建立质量管理岗位责任制。
建立质量责任制,是实行全面质量管理的关键举措,也是建立经济责任制的主要环节。
我公司按照质量管理的工作内容分类建立以下质量责任制即项目经理责任制、工序责任制、质量检查责任制、质量事故处理责任制、质量管理部门责任制。
严格执行“三不放过”的原则,消除质量隐患,并将质量责任制作为经济责任制的主要内容,进行考核和奖罚。
根据目标,制定保证工程质量必须达到优良的总目标,并进行三级目标分解。
第一级目标分解,确定建筑工程所含分部工程质量等级目标、质量保证资料得分率、观感质量得分率和单位工程实测质量等级目标,并落实到组织、责任和配合实施部门。
按照上述目标进行第二级分解,制定各分部工程的所含工程质量等级目标,质量保证资料所含8个方面资料验核得分率,观感质量所含建筑工程和建筑设备安装工程基础上评定得分率和单位工程有关5个实测项目和合格率目标。
根据各分部工程所含分项工程一次合格率和一次优良率目标,按照国家验评标准规定,对各分项工程的保证项目、基本项目和允许偏差项目具体内容,要求进行第三级目标分解,明确各个优良分项工程和合格分项工程有关保证项目,基本项目和允许偏差项目的具体实施目标,落实到有关执行部门、责任人员和作业层,同时对质量保证资料、观感质量和单位工程实测项目的具体项目,也进行系统分解和具体落实。
