施工方案-振动沉管碎石桩施工方案
CFG桩沉管施工方案

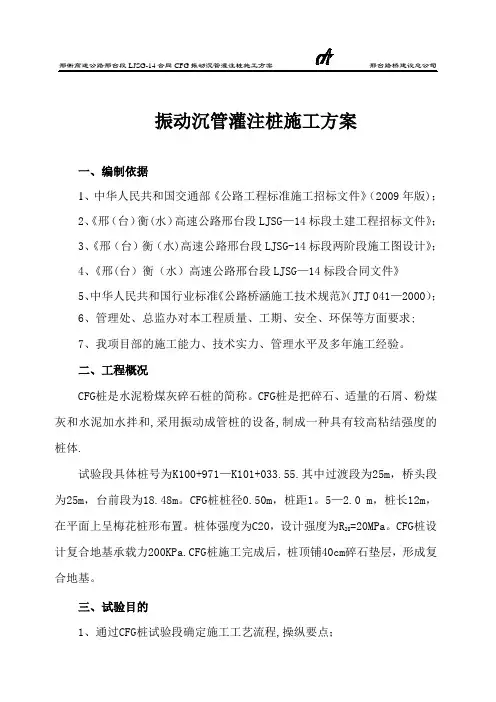

振动沉管灌注桩施工方案一、编制依据1、中华人民共和国交通部《公路工程标准施工招标文件》(2009年版);2、《邢(台)衡(水)高速公路邢台段LJSG—14标段土建工程招标文件》;3、《邢(台)衡(水)高速公路邢台段LJSG-14标段两阶段施工图设计》;4、《邢(台)衡(水)高速公路邢台段LJSG—14标段合同文件》5、中华人民共和国行业标准《公路桥涵施工技术规范》(JTJ 041—2000);6、管理处、总监办对本工程质量、工期、安全、环保等方面要求;7、我项目部的施工能力、技术实力、管理水平及多年施工经验。
二、工程概况CFG桩是水泥粉煤灰碎石桩的简称。
CFG桩是把碎石、适量的石屑、粉煤灰和水泥加水拌和,采用振动成管桩的设备,制成一种具有较高粘结强度的桩体.试验段具体桩号为K100+971—K101+033.55.其中过渡段为25m,桥头段为25m,台前段为18.48m。
CFG桩桩径0.50m,桩距1。
5—2.0 m,桩长12m,在平面上呈梅花桩形布置。
桩体强度为C20,设计强度为R28=20MPa。
CFG桩设计复合地基承载力200KPa.CFG桩施工完成后,桩顶铺40cm碎石垫层,形成复合地基。
三、试验目的1、通过CFG桩试验段确定施工工艺流程,操纵要点;2、确定混合料配合比;3、确定技术参数,人员、机械配备等施工要素;4、为今后大面积施工提供科学依据。
四、试验段质量目标1、原材料检测满足设计值;2、桩距检测合格率达到95%;3、桩长检测合格率达到100%;4、桩径检测合格率达到100%;5、竖直度检测合格率达到100%;6、桩体强度不小于设计值;7、单桩和复核地基承载力不小于设计值。
五、施工部署此工程由路基分部负责施工,主要人员组成:路基工程师1名,现场技术负责人1名,现场施工负责人1名,试验负责人1名,质检工程师1名,测量工程师1名,机长1名,测量员4名,试验员4名,施工员5名,民工20名。
振动沉管碎石桩法施工

材料准备
01
保障施工材料充足
02
根据设计要求,确定碎石、水泥等材料的 规格、数量及质量要求。
03
采购材料时,应选择质量可靠、价格合理 的供应商。
04
对进场的材料进行质量检验,确保符合设 计要求和施工规范。
人员组织与培训
01
提高人员素质与技能
02
根据工程规模和要求,组建专业、高效的施工团队。
03
对施工人员进行技术交底和安全培训,确保他们了解施工工艺和安全 操作规程。
工期紧,要求快速完成地基处理。
03
02
地质条件
表层为软土层,厚度约3米;下层为 硬土层。
方案选择
振动沉管碎石桩法因其快速、高效 的特点被选为地基处理方法。
04
施工效益分析
1 2
施工效率
采用振动沉管碎石桩法,地基处理效率高,缩短 了工期。
成本节约
与其它地基处理方法相比,该方法成本较低。
3
质量保证
通过合理的施工工艺和质量控制措施,保证了地 基处理质量。
振动沉管碎石桩法 施工
contents
目录
• 振动沉管碎石桩法概述 • 施工前准备 • 施工过程 • 质量检测与控制 • 安全措施与环境保护 • 工程实例与效益分析
01
CATALOGUE
振动沉管碎石桩法概述
定义与特点
定义
振动沉管碎石桩法是一种地基处理方 法,通过振动和压力将碎石桩沉入地 下,以加固软弱地基。
定期进行施工现场安全检查和评估,及时发现和整改安全隐患,确 保施工过程符合安全规范和标准。
施工现场安全防护
设立安全警示标识
在施工现场设置明显的安全警示 标识和安全操作规程,提醒员工 注意安全,防止误操作和意外事 故的发生。
振动沉管碎石桩作业指导书

碎石桩作业指导书一、工程概况沈阳绕城高速公路改扩建工程路面综合二合同段路基工程,桩号K21+500~K28+500,路基全长 7km,其中振动沉管碎石桩段落为:K25+120~K25+310(朱尔屯互通区)、K25+310~K26+340、K26+340~K26+520(沈北服务区),该施工段落内存在厚度 不均的软土,厚度 2~10 米,地表为 3~4 米的粉质土硬壳层。
软土层主要为粉 质黏土层。
振动沉管粒料桩设计为:桩长 8~14 米,桩径 0.5 米,间距 1.5 米, 工程量共计 17889 根,总长度 177757 米。
处理位置:纵向:K25+120~K26+520;横向:摆布侧均为原路基开挖台阶后的最下一级内侧开始处理至护坡道外缘处。
二、编制依据1、依据招、投标文件、设计图纸中规定的技术标准及工艺要求。
2、依据《公路工程质量检验评定标准》(土建工程)(JTG F80/1—2004)。
3、依据《公路路基施工技术规范》(JTG F10—2022)。
4、依据《公路工程施工工艺标准》(FHEC-LJ-14)。
三、合用范围碎石桩合用于挤密松散砂土、素填土和杂质土等路基,对于饱和黏性土地 基上主要不以变形为控制的工程也可采用碎石桩置换。
碎石桩加固地基普通用于加固路堤、工民建构筑物、港湾构筑物、土工构筑物、材料堆场等的地基, 地基加固深度普通为 7~8 米。
四、施工准备1、熟悉图纸,掌握地质情况和现场施工条件。
2、确定碎石桩施工顺序,安排好施工进度和劳动组织。
3、向施工技术人员交底以全面了解设计意图。
4、对各班组和操作人员进行技术安全交底。
5、清除路基范围内杂草、树根、腐殖土等。
碾压整平。
做好场地暂时排水 系统,做好保证运输道路畅通。
6、振动打桩机、装石料斗等通过吊钩、缓冲器吊起,沿导杆上下挪移,检 查机械各部件及操作系统是否正常运转。
辅助设备有起重机、装载机、空压机 等。
7、碎石级配以自然级配为宜,粒径控制在 2~5㎝,含泥量不大于3%。
沉管碎石桩施工方案

沉管碎石桩施工方案
我合同段K112+400~K112+680属软基地段,设计采用振动沉管碎石桩+碎石垫层+土工格栅的处治方案。
该段碎石桩桩距为1米,单根桩长10米,共长90169米。
碎石桩正式施工之前应先进行试桩,我项目部拟采用两台桩机进行施工,每台桩机试桩9根,以验证设计参数的合理性,确定桩管提升高度和速度,挤压次数和悬振时间,电机工作电流,及充盈系数。
如发现设计参数不满足设计要求,应及时会同设计单位予以调整间距和砂石灌入量等有关参数,重新试桩或改变设计。
试桩之前,先在原地面铺筑0.5~1.0米厚的碎石土,并整平场地,施工工序如下:
平整场地布置桩位桩机就位开机沉管造孔填料挤密成桩关机就位
桩的施工次序采用由一边向另一边推进的方式。
施工机械采用DZ-40型沉管桩机,并采用120KW柴油发电机供电。
填料采用机轧碎石,粒径为2mm~5mm,含泥量不大于5%。
试桩时应保证起重设备平稳,导向机架与地面垂直,且垂直度偏差不大于1.5%,成孔中心与设计桩位偏差不应大于50mm,桩径偏差控制在20mm以内,桩长差不大于100mm,碎石灌入量不少于设计值的95%,如不能顺利下料时可适当往管内加水。
质量检验在成桩后3~5天后进行,检验采用两种方法:动力触探
试验和土工试验。
桩间土质量检测位置应在等边三角形或正方形中心。
在试桩过程中,我项目部一定严格按原设计及有关技术规范进行施工,指定专人作好施工记录。
确定出合理的施工参数,确保挤密均匀和桩身的连续性,为正式施工奠定良好基础。
云南省路桥二公司。
碎石桩专项施工方案

一、工程概况本工程为某住宅小区地基加固工程,场地位于我国某城市,占地面积约10万平方米。
根据地质勘察报告,场地土质主要为粉土和砂土,地基承载力较低,需进行地基加固处理。
本方案采用碎石桩加固技术,以提高地基承载力,确保建筑物的安全稳定。
二、编制依据1. 国家相关建筑地基基础设计规范;2. 地质勘察报告;3. 施工图纸;4. 施工现场实际情况。
三、施工工艺1. 桩基施工(1)施工设备:采用振动沉管、柴油锤成孔等方法进行桩基施工。
(2)施工顺序:先施工周边桩,再施工中间桩。
(3)施工要求:1)桩位偏差控制在±50mm范围内;2)桩径偏差控制在±20mm范围内;3)桩长偏差控制在±50mm范围内。
2. 碎石填充(1)碎石选用:采用粒径为20-40mm的碎石,含泥量不大于5%。
(2)填充方法:采用人工填充,分层压实,每层厚度为300mm。
(3)填充要求:1)填充密度达到95%以上;2)填充均匀,无空洞。
四、质量控制1. 桩基施工质量:(1)桩位偏差、桩径偏差、桩长偏差控制在规范要求范围内;(2)桩基施工过程中,做好施工记录,及时进行质量检查。
2. 碎石填充质量:(1)填充密度达到95%以上;(2)填充均匀,无空洞;(3)做好填充记录,及时进行质量检查。
五、安全措施1. 施工现场设置安全警示标志,确保施工安全;2. 严格按照操作规程进行施工,避免安全事故发生;3. 加强施工现场管理,确保施工顺利进行。
六、进度保证措施1. 制定详细的施工进度计划,明确各工序的施工时间;2. 加强施工人员培训,提高施工效率;3. 严格控制施工质量,确保工程进度。
七、文明施工保证措施1. 施工现场保持整洁,及时清理垃圾;2. 严格执行施工现场管理制度,确保文明施工;3. 加强施工人员文明素质教育,提高文明施工意识。
八、环境保护措施1. 严格控制施工过程中的噪声、粉尘、废水等污染;2. 施工结束后,及时清理施工现场,恢复原状。
振动沉管碎石桩施工方案

振动沉管碎石桩施工方案1. 引言振动沉管碎石桩是一种常用的地基处理方法,适用于土层较好的地区,可以有效加固地基并提高地基承载力。
本文档将介绍振动沉管碎石桩的施工方案,包括施工准备、施工工艺以及质量控制等内容。
2. 施工准备2.1 现场勘测在施工前,需要进行现场勘测,包括地基情况、建筑结构要求等。
通过现场勘测可以确定施工的桩长、桩径和桩间距等参数。
2.2 材料准备施工所需材料包括振动沉管、碎石等。
在施工前需要检查材料的质量,并进行必要的试块强度检测。
2.3 施工机械准备振动沉管施工需要使用振动沉管设备,需要确保设备良好工作和维护。
3. 施工工艺3.1 振动沉管施工流程•确定振动沉管的位置和间距。
•安放振动沉管设备,调整设备角度和位置。
•启动振动沉管设备,开始振动沉管。
•沉管至设计深度后,停止振动并通过压力注水方式确保沉管不回浮。
•碎石注入:使用碎石充填沉管,充填的碎石应符合设计要求,并在充填过程中进行振动和冲击以提高填充密实度,直至达到设计要求。
•抽管:当施工完成后,通过短时间的振动将沉管抽离。
3.2 操作要点•振动沉管施工过程中,需严格控制振动沉管的下沉速度,避免地基内土层破坏。
•碎石注入过程中,要保证碎石充填均匀,密实度符合设计要求。
•抽管过程中,需注意控制抽离速度,避免引起地基的沉陷。
4. 质量控制4.1 施工过程监控在振动沉管碎石桩施工过程中,应安排专人进行现场监控,及时发现和处理问题。
监控内容包括振动沉管设备工作状态、碎石填充情况以及施工现场的安全等。
4.2 施工记录在施工过程中,需要详细记录施工的各项参数和数据,包括振动沉管的下沉深度、振动时间、碎石充填量等,以便后续的施工质量评估和验收。
4.3 质量检测施工完成后,需要进行质量检测,包括碎石桩的抗压强度检测、桩身垂直度检测等。
5. 安全注意事项5.1 个人防护措施在振动沉管施工过程中,工作人员需佩戴合适的安全帽、防护眼镜、耳塞等个人防护设备,并遵守相关施工规范和安全操作要求。
振动沉管碎石桩施工方案
振动沉管碎石桩施工方案一、项目概述二、施工方法1.剖河准备工作在施工前需要对河床进行剖河处理,确保施工河段的水流稳定,河床平整。
剖河需要考虑水位变化等因素,选取合适的时间段进行作业。
2.沉管施工(1)桩体定位:依据设计要求,确定桩体位置,并标注在地面上。
桩的水平度、垂直度需要满足相关要求。
(2)振动沉管:根据桩排布情况,选择适当的超重振动器和功率适当的振动锤,将桩底端沉入地层中。
振动沉管的工作原理是通过打击振动锤,产生震动力,将桩体沉入地层中。
振动锤的振动频率和力度需要根据不同地质条件进行调整。
(3)排除空隙:通过拔管作业,将管外侧的土层清除,保证桩与土层的充分接触,提高桩的稳定性和承载力。
(4)碎石注入:将碎石通过沉管管道注入管内,在振动的同时进行,确保碎石能够充分填充桩体,提高桩的承载力。
3.施工安全措施(1)施工现场应设置明显的安全标志,划定施工区域,禁止无关人员和机械进入。
(2)施工人员必须穿戴符合要求的劳动保护用品,并严格遵守相关工作规程和安全操作规定。
(3)施工现场应配备必要的消防设备,定期检查消防设施的性能和使用情况。
(4)施工机械设备需要进行定期检修和保养,确保其安全可靠性。
(5)在振动沉管施工中,要实时监测振动参数及土层变形情况,如果发现异常情况及时停工并采取相应措施。
(6)水上施工时,必须严格遵循水上交通规则,安排专人负责防护和监测工作。
三、施工工艺流程1.剖河准备工作2.桩体定位、标注3.准备振动设备、振动锤4.振动沉管5.拔管、排除空隙6.碎石注入7.检查桩基质量8.清理施工现场四、施工机械设备清单1.振动锤2.振动设备3.拔管设备4.剖河机械设备5.水上交通工具6.碾压机7.清理设备五、施工进度计划具体施工进度根据现场实际情况和工期要求进行合理安排,合理分配资源,通过研究协调,确保施工工程质量和进度目标的实现。
六、施工质量控制1.施工前,对地质及环境因素进行调查,制定详细的施工方案并经有关部门审核;2.施工人员必须具备相应的从业资格,并进行岗前培训,确保施工质量;3.施工现场应配备相应的监测设备,对振动参数、土层变形等进行实时监测,并及时采取相应措施;4.施工结束后,进行验收,对桩基进行检测,确保桩基质量符合相关规范要求。
沉管碎石桩施工方案
欢乐滨海城九年一贯制学校项目地基施工处理工程沉管碎石桩专项施目录工程概括施工准备施工工艺四施工要点、五质量监测、六沉管碎石桩的检测、七、安全措施一、工程概况本项目地址为瑞海本路13号,场区位于青岛胶州湾高速西侧,占地面积50581平方米。
场区地层的平面分为顺填淤泥区、过渡区、杂填区三个地基处理区。
其中处理区面积5720 〃。
本专项沉管碎石桩为过渡区,第一阶段地基处理,桩长约18米左右,直径0.5米,锥形布置,间距1.5米。
震动沉管挤密碎石桩是一种软地基的处理方法,加固过渡区地基,使地基的承载了力增加,为后续强夯增加承载力。
二、施工准备在碎石桩施工前首先平整场地,局部低洼处可填土或填碎石找平,再进行初压,采用静压压路机碾压,确保桩机走行平稳,其次进行材料准备、测量放线,实地标出打桩范围与桩位,然后才开始碎石桩施工。
碎石桩施工的机械设备是以振动沉管桩机为核心,其他设备与桩机的生产能力相匹配,并满足质量控制和检测的需要。
架设电压为380三相电线,修理便道桩机进场。
由于地基处理深度大,因此打桩机采用激振力280-550KN成孔直径50cm成孔最大深度18米左右。
2台东风151型自卸汽车供料,1台ZL-50型装载机配合人工上料。
对进场的碎石按规范要求进行检验,要求碎石为自然级配,粒径20~60mm含泥量控制在10%以下。
对施工人员进行技术交底,明确各自的职责。
施工劳动力安排:工班长1名,全面负责桩机施工;记录员1名,负责挤密碎石桩记录;安全员1名负责碎石桩施工安全;卷扬机司机2名操作卷扬机和桩机移位;投料员10名扶正碎石桩管及向管内投料;电工1名,接通电源和维修桩机。
三、施工工艺沉管碎石桩的施工顺序为:整平原地面一一振动沉管打桩机就位振动沉管成孔一一边拔管、边振动、边加料、反插留振——桩成形——打桩机移位。
具体施工为:(1)、桩机就位。
根据桩机走行钢轨上标出的桩位标记,移动桩机,使桩机对准打桩线;启动0.5t卷扬机,按照下横梁上标出的桩位标记移动导向架,使桩管对准打桩点,并将卷扬机离合器刹紧;松动1t卷扬机离合器,人工合龙活瓣式桩尖,对准地面上标定的桩位。
振动沉管碎石桩施工方案
振动沉管碎石桩专项施工方案1、工程概况本工程软弱地基处理采用振动沉管法碎石桩,桩径0。
5m。
2、施工总体方案2。
1施工准备1)、场地平整施工:振动沉管法碎石桩施工前先进行场地平整,场地平整标高为根据地形图拟定的标高,施工时根据"宁填勿挖”的原则进行整平。
挖除地表坚硬物体,使振动器能顺利下钻。
2)、布置场内运输道路、道路两边的排水盲沟、纵向排水沟、料场、准备好照明设施以便夜间施工。
3)、场地清理与掘除:在现场确定清理、掘除、拆除的范围后,按施工规范和设计要求进行清理。
a、土及草皮在较干硬的地主要用推土机、人工配合、装载机铲除,自卸车运输弃于指定弃土区。
低洼潮湿的地方主要用挖掘机清除,机械无法清除的地方则用人工挖除.b、填方路基用地范围内的垃圾、有机物残渣及原地面以下至少200mm内的草皮、树根、农作物的根系和表土予以清除,并符合振动沉管法碎石桩桩顶标高。
4)、测量放样及布桩:测量放线,恢复中线,放出路段边线桩,清理平整施工段地基表面,测量地面整平后的标高,做好排水系统,保证排水通道的畅通;根据图纸要求的布桩原则进行布桩,并绘制测量放线图,交与监理及项目部复核后,方进行测量放样,每个桩位均作标志,编制桩号.5)、进行施工技术交底.在施工的各项准备工作完成后,施工前由技术负责人根据设计要求向全体施工人员进行技术交底。
2。
2材料要求挤密碎石桩所用碎石应由未风化的干净砾石或扎制碎石而成,级配采用1-2-3 自然级配,要求碎石坚硬,压碎值小于32 %,含泥量不大于3%,最大粒径8cm,大于粒径5cm要求要超过50%,最小粒径2cm.2.3碎石桩施工顺序碎石桩采用振动沉管法施工,施工顺序采用跳打形式,在砂质土地基中:由外缘或两侧向中间进行,且隔行施打,相邻两根桩必须采用跳跃间打;在淤泥质粘土地基中:宜从中间向外围逐行或隔行施打,每根桩的碎石灌注量不小于0.128m3/m,具体成桩工艺如下:1)清理整平施工场地,进行桩位放样.轴线放样:根据业主提供的控制点及设计图纸,由专业测量人员测放出中桩,并加以妥善保护。
沉管碎石桩施工方案
沉管碎石桩施工方案1. 引言沉管碎石桩是一种常见的土木工程施工方法,通过将沉管下沉至设计深度,然后注入一定数量的碎石,形成一种稳定的基础支撑结构。
本文将介绍沉管碎石桩施工的具体步骤和注意事项。
2. 施工步骤2.1 准备工作在开始施工之前,需要进行一些准备工作,确保施工顺利进行。
具体的准备工作包括:•根据设计要求,准备所需数量的沉管碎石桩和碎石。
•检查施工现场,确保没有障碍物和安全隐患。
•准备所需的施工机械和工具,如吊车、注浆设备等。
2.2 沉管安装首先需要安装沉管,具体步骤如下:1.根据设计要求,确定沉管的位置和朝向。
2.使用吊车将沉管降至施工现场。
3.根据设计要求,使用沉管接头连接沉管。
4.使用吊车将沉管逐步沉入地下,直至到达设计深度。
5.验证沉管的下沉情况,确保符合设计要求。
2.3 碎石注入完成沉管的安装后,需要进行碎石注入的步骤:1.使用注浆设备向沉管中注入一定数量的水泥浆液,以增加稳定性。
2.根据设计要求,确定碎石的种类、规格和数量。
3.使用注浆设备将碎石逐渐注入沉管中,注入过程要均匀且不间断。
4.持续注入碎石,直至沉管内的碎石达到设计要求的堆积密度。
2.4 确认施工质量在完成碎石注入后,需要对施工质量进行确认:1.使用测量工具测量沉管位置和垂直度,确保符合设计要求。
2.对注入的碎石进行抽样检测,检验其密度和强度,确保满足设计要求。
3.检查沉管周围的地表,确认没有发生沉陷或其他异常情况。
3. 注意事项在进行沉管碎石桩施工时,需要注意以下事项:1.施工过程中严格按照设计要求操作,确保施工质量。
2.沉管安装时要尽量避免碰撞或摩擦,以免造成损坏。
3.碎石注入过程要均匀且逐渐进行,避免发生局部密度不均的情况。
4.注入的碎石要经过筛选和清洗,以确保质量。
5.碎石注入过程中要注意控制注浆量,避免过量或不足。
6.施工现场要做好防护措施,确保施工人员的安全。
4. 总结沉管碎石桩是一种常用的基础支撑结构,具有稳定性好、承载能力强的特点。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
振动沉管碎石桩专项施工方案1、工程概况本工程软弱地基处理采用振动沉管法碎石桩,桩径0.5m。
2、施工总体方案2.1施工准备1)、场地平整施工:振动沉管法碎石桩施工前先进行场地平整,场地平整标高为根据地形图拟定的标高,施工时根据"宁填勿挖"的原则进行整平。
挖除地表坚硬物体,使振动器能顺利下钻。
2)、布置场内运输道路、道路两边的排水盲沟、纵向排水沟、料场、准备好照明设施以便夜间施工。
3)、场地清理与掘除:在现场确定清理、掘除、拆除的范围后,按施工规范和设计要求进行清理。
a、土及草皮在较干硬的地主要用推土机、人工配合、装载机铲除,自卸车运输弃于指定弃土区。
低洼潮湿的地方主要用挖掘机清除,机械无法清除的地方则用人工挖除。
b、填方路基用地范围内的垃圾、有机物残渣及原地面以下至少200mm内的草皮、树根、农作物的根系和表土予以清除,并符合振动沉管法碎石桩桩顶标高。
4)、测量放样及布桩:测量放线,恢复中线,放出路段边线桩,清理平整施工段地基表面,测量地面整平后的标高,做好排水系统,保证排水通道的畅通;根据图纸要求的布桩原则进行布桩,并绘制测量放线图,交与监理及项目部复核后,方进行测量放样,每个桩位均作标志,编制桩号。
5)、进行施工技术交底。
在施工的各项准备工作完成后,施工前由技术负责人根据设计要求向全体施工人员进行技术交底。
2.2材料要求挤密碎石桩所用碎石应由未风化的干净砾石或扎制碎石而成,级配采用1-2-3 自然级配,要求碎石坚硬,压碎值小于32 %,含泥量不大于3%,最大粒径8cm,大于粒径5cm要求要超过50%,最小粒径2cm。
2.3碎石桩施工顺序碎石桩采用振动沉管法施工,施工顺序采用跳打形式,在砂质土地基中:由外缘或两侧向中间进行,且隔行施打,相邻两根桩必须采用跳跃间打;在淤泥质粘土地基中:宜从中间向外围逐行或隔行施打,每根桩的碎石灌注量不小于0.128m3/m,具体成桩工艺如下:1)清理整平施工场地,进行桩位放样。
轴线放样:根据业主提供的控制点及设计图纸,由专业测量人员测放出中桩,并加以妥善保护。
测放桩位:放线定位严格遵守《工程测量规范》中有关桩基施工的规定。
定位与打桩间隔不超过24 小时,施工过程中,要尤其注意防止破坏标识引起桩位不准,并随时复核,对因挤土作用引起的桩位偏差,及时调整。
2)桩机就位,合拢合瓣桩尖,将管桩向下垂直,使桩尖对准桩位标记,利用锤重及沉管自重徐徐静压1-2m 后开动振动锤振动下沉。
调整桩机搭架,使沉管与地面基本垂直,校正桩管垂直度应≤1.5%;校正桩管长度及投料口位置,使之符合设计桩长;设置二次投料口;在桩位处铺设少量碎石。
3)启动振动锤,将桩管下到设计深度,每下沉0.5m 留振30 秒。
4)稍提升桩管使桩尖打开。
5)停止振动,立即将碎石由加料口注入桩管内,灌入量按桩身理论方案量值与充盈系数计算。
做好现场施工记录,严格控制每根桩的碎石充盈系数,充盈系数一般控制在1.15,不得小于0.95。
避免先期大后期小的不良现象,以增加桩的均匀性。
6)振动拔管:管内灌入碎石高度需大于1/3 管长,方可开始拔管,应有专人负责碎石灌入量,以防超灌或少灌。
拔管前先振动1 分钟以后边振动边拔管,每提升0.5~1m 导管应反插40cm,留振30-60 秒,如此反复直至全管拔出,拔管速度为0.8~1.2m/min (平均速度)。
7)根据单桩设计碎石用量确定第一次投料的成桩长度,进行数次反插直至桩管内碎石全部拔出。
8)提升桩管开启第二投料口并停止振动,进行第二次投料直至灌满。
9)继续边拔管边振动,直至拔出地面。
10)提升桩管高于地面,停止振动进行孔口投料(第三次投料)直至地表。
11)启动反插,并及时进行孔口补料至该桩设计碎石桩用量全部投完为止。
12)孔口加压至前机架抬起,完成一根桩施工。
13)移动桩架至另一孔位,重复以上操作14)、做好场地整洁,文明施工。
15)、铺设碎石垫层:碎石桩处理完成后,在桩顶上铺填80cm厚砂砾石垫层,全部处理范围均采用20t振动压路机重叠轮迹碾压至少二遍。
3、施工机具设备的配置与要求1)施工机具设备的配置序号设备名称规格型号数量技术状况备注1 振动式打桩机 CZ-75 1 良好2 装载机 ZL-10 1 良好2)施工机械要求由于地基处理深度大,因此,要求振动打桩机采用激振力280~550kN,成孔直径50cm。
4、碎石桩施工工艺碎石桩处理路基的施工顺序是:清理平整场地→放线布设孔位→吊机进场→ 振孔器就位→ 振动挤土成孔→ 提起振孔器倒入碎石→ 重复振捣注碎石→ 制桩至孔口→ 移位至下一点。
施工要点如下:1)先进行桩位测放,测量人员测量放出中心线及边线控制桩,并做好控制桩保护,标示桩点里程,根据桩位平面布置图,用钢尺布桩,布桩误差控制在2cm内。
2)机具定位:将打桩机就位,合拢合瓣桩尖,将管桩向下垂直,使桩尖对准桩位标记,继续向下垂移桩管使桩尖入土。
调整桩机搭架,使沉管与地面基本垂直,一般控制在1%以内。
3)沉管达到设计深度后,进行碎石灌注作业,将碎石由加料口注入桩管内,灌入量按桩身理论方案量值与充盈系数计算。
做好现场施工记录,严格控制每根桩的碎石充盈系数,充盈系数一般控制在1.15。
避免先期大后期小的不良现象,以增加桩的均匀性。
4)桩身拔管:管内灌入碎石高度需大于1/3管长,方可开始拔管,应有专人负责碎石灌入量,以防超灌或少灌。
拔管时应先振动5~10s后开始拔管,边振边拔,每拔高度0.5~1.0m停振,如此反复直至全管拔出。
拔管速度要均匀,一般为0.8-1.2m/min(平均速度)。
5)拔管成桩:振动沉管碎石桩的拔管作业与沉管灌注桩作业相同,其程序为:灌料后原位振动→振动拔管→振动→反插→振动拔管→再次罐料→第二次振动。
以此为循环周期直至到设计桩顶标高完成一根桩施工作业(反插次数及反插深度均应满足桩身设计,横截面积为控制依据)。
5、振动沉管挤密碎石桩法质量控验碎石桩质量采用加固电流法(按自升式电流或冲击式电流控制加固质量)或综合指标法来控制碎石桩加固质量,综合指标包括:1)振动头工作频率:一般按24.5Hz控制;稳定电压一般为380 V±20V2)激振力:激振力一般采用280~345kN,激振力根据现场制桩试验定。
3)倒入碎石高压:倒入碎石高度一般为1~1.5m。
4)振动器密实电流:振孔器密实电流根据现场制桩试验定,严格在超过密实电流的情况下作业。
5)留振时间:振动器留振时间一般为30~60s,振动器留振时间根据现场制桩试验定。
6)拔管速度:拔管速度以0.8~1.2m/min,拔管速度根据现场制桩试验定。
7)加固密度的方式:加固碎石桩密度的方式,多采用边拔管边振动、留振和反插相结合的方法。
地面下1.0~2.0m由于侧向约束薄弱,不利于成桩,至此深度时应采取超载投碎石法,再通过振挤以提高粒料的密实度。
要求单位深度灌碎石量大于0.2m³,当检验碎石桩发现有上下不连续,单位深度灌碎石量不足,碎石桩平面位置和垂直于复合地基强度不符合要求以有断桩、缩颈、沉桩等质量问题时,应视质量问题。
6、确保碎石桩施工安全生产,须作好以下安全技术措施:1)起重施工安全,起重臂下严禁站人,吊机安装振动沉管机时要对准桩位,有起重工指挥。
2)进入施工现场要带好安全帽(系安全带),高处作业(配合起重,维修)但要求系安全带。
3)碎石桩施工人员要熟练掌握该施工工艺技术,并遵守相关的安全生产操作规程。
4)现场施工用电严格执行"一机、一闸、一漏电开关"。
5)施工人员每月至小进行一次安全学习或安全教育。
7、环保、水保、文物保护和文明施工措施7.1废料、废方的处理1、清理场地的废料和土石方工程的废方时,不得随意倾泻,影响附近排灌系统及农田水利设施。
应按规定在适当地点设置弃土场;有条件时,力求少占土地。
2、碎石桩施工过程中废弃物等,应在工程完工时及时清除干净,以免堵塞河道和妨碍交通。
3、废方堆放点应统筹安排,堆放点应远离河道,尽量不要覆盖植被,尽可能选择荒地。
4、及时对弃方进行压实,并在其表面进行植被覆盖,可以种植草皮、灌木或树木,既可防止水土流失,又能美化环境。
7.2、防止水土流失1、在施工期间,应始终保持工地的良好排水状态,修建一些临时排水渠道,并与永久性排水设施相连接,且不得引起淤积和冲刷。
2、桩基及下部结构施工时施工现场地面应筑成适当的横坡,避免积水;3、施工中应因地制宜地采取有效预防措施,防止施工场所占用的土地或临时使用的土地受到冲刷,防止从本工程施工中土石方材料对河流、水道、灌溉或排水系统产生淤积或堵塞。
4、施工中的临时排水系统应能最大限度地减少水土流失及对水文状态的改变,不得干扰河道、水道或现有灌溉或排水系统的自然流动。
7.3、防止和减轻水及大气污染保护水质:1、施工废水、生活污水不得直接排入农田、耕地、灌溉渠和水库,不得污染饮用水源。
2、施工区域、砂石料场,在施工期间和完工以后应妥善处理,以减少对河道、溪流的侵蚀,防止沉渣进入河道或溪流。
3、冲洗集料或含有沉积物的施工用废水,应采取过滤、沉淀池处理或其它措施,使能做到达标排放。
4、施工期间,施工物料如水泥、油料、化学品等应严格堆放、管理,防止物料随雨水径流排入地表及附近水域,造成污染。
5、施工机械应经常检查维修防止漏油,禁止机械将在运转中产生的油污水未经处理就直接排放或维修施工机械时油污水直接排放。
7.4控制扬尘:1、为减少施工作业的产生的灰尘,应随时进行洒水或其它控制扬尘措施,使不出现明显的扬尘。
2、易于引起灰尘的细料或松散料的材料堆场应予遮盖或适当洒水润湿。
运输时应用帆布、盖套或类似遮盖物覆盖。
3、运转过程时有粉尘发生的施工场地(如拌和站等)应有防尘设备。
在这些场所作业的工作人员,应配备必要的劳保防护用品。
4、如果承包人预防措施不利,并已对附近的河流、池塘、农田或卫生环境造成了危害,则由此而引起的一切损失及后果应由承包人负责。
7.5减少噪声、废气污染1、各种临时设施和场地,如堆料场、加工场等距居民区不宜小于300m,而且应设于居民区主要风向的下风处。
2、施工机械设备的工艺操作,要尽量减少噪声、废气等的污染;建筑施工场地的噪声应符合《建筑施工场界噪声限值》(GB12523-1990)的规定,并应遵守当地有关部门对夜间施工的规定。
7.6、做好绿色植被和现有公用设施的保护1、施工时应尽量保护用地范围之外的现有绿色植被。
若因修建临时工程破坏了现有的绿色植被,应在拆除临时工程时予以恢复。
2、对于受本工程影响或正在受影响的一切公用设施与结构物,应在本工程施工期间采取一切适当措施加以保护。
3、靠近公用设施的开挖作业,施工前应通知监理工程师及有关部门,并邀请有关部门代表在施工时到场;发现问题应积极配合有关部门予以解决。
