管片拼装质量控制专业技术

合集下载

盾构施工管片拼装质量控制2021.11.12

盾构施工管片拼装质量控制2021.11.12

盾构施工管片拼装质量控制2021.11.11盾构施工管片拼装质量控制一、工程概况本工区隧道工程含三个区间,分别为:合肥站~凤阳路站区间、凤阳路站~明光路站区间、明光路站~大东门站区间。

合肥站~凤阳路站~明光路站~大东门站盾构区间隧道由两台盾构机在合肥站南端头井下井后向大东门站方向掘进,其中,在凤阳路站和明光路站采用过站的方式过渡。

盾构机到达大东门站后解体吊出。

本工区区间左、右线总长度3268.21米,盾构施工中所用衬砌管片均为通用楔形管片内径5.4m,外径6m,厚度0.3m,拼装方式均采用错缝拼装。

二、 QC小组简介及活动计划2.1、QC小组简介QC小组成员一览表表2.1-1合肥地铁盾构施工管片拼装质量和控制小组中铁四局城轨分公司合所在部门肥地铁项目部小组名称注册号 QC教育学习情况 48小时姓名占义张睿张永翔姚宇张文星小组成员于文富吴双双杨帆张松年崔南南张斌周卓李文欢董永性别男男男男男男男男男男男男男男成立日期课题类型登记日期活动次数 2021年1月发布人攻关型组长张永翔占义 14人 2021.1.15 成员人数 10 2021年1月~活动时间 2021年4月组长副组长副组长组员组员组员组员组员组员组员组员组员组织领导组织领导组织协调组织协调技术指导技术指导方案设计活动实施活动实施活动实施活动实施活动实施活动实施活动实施年龄文化程度职务及职称小组职务组内分工 37 30 30 53 28 46 27 29 27 27 24 25 24 24 专科本科本科大专本科专科本科专科本科专科本科本科中专项目经理总工程师副经理工程部长技术主管施工队长施工队长试验室主管技术员技术员技术员技术员党工委书记副组长专科工程部副部长组员2.2、质量小组活动计划质量小组活动计划表表2.2-1项目课题确定现状调查 P 确定目标分析原因要因确认制定对策 D 对策实施 C 效果检查 A 巩固措施总结和展望时间(2021) 1.15 1.25 2.5 责任人占义、张永翔张文星、吴双双张永翔小组全体人员张永翔、吴双双张永翔、张文星杨帆、张松年、张斌、周卓崔南南、李文欢吴双双张永翔 2.152.253.5 3.25 三、选题理由3.1、2021年12月15日合肥站~凤阳路站区间右线始发以来,因场地限制,合肥站~凤阳路站区间右线采用分体转接的形式始发,转接阶段单环施工时间长,施工不连续,隧道成环质量差,项目部决定成立质量控制小组,攻克技术难关,提高拼装质量。

TBM管片拼装注意事项

TBM管片拼装注意事项

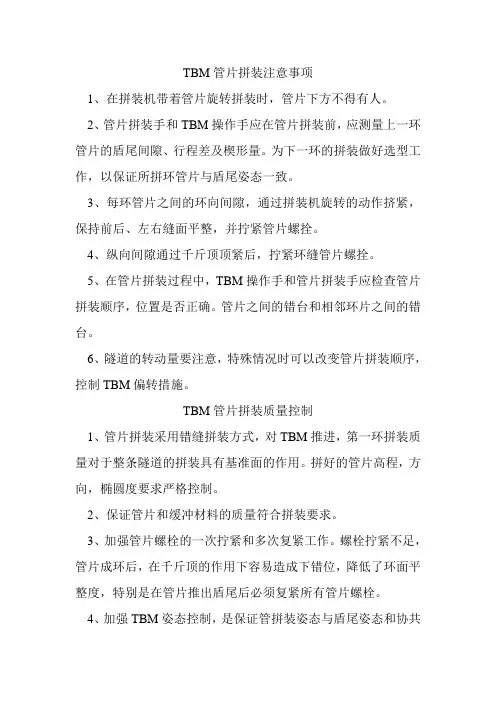

TBM管片拼装注意事项1、在拼装机带着管片旋转拼装时,管片下方不得有人。

2、管片拼装手和TBM操作手应在管片拼装前,应测量上一环管片的盾尾间隙、行程差及楔形量。

为下一环的拼装做好选型工作,以保证所拼环管片与盾尾姿态一致。

3、每环管片之间的环向间隙,通过拼装机旋转的动作挤紧,保持前后、左右缝面平整,并拧紧管片螺拴。

4、纵向间隙通过千斤顶顶紧后,拧紧环缝管片螺拴。

5、在管片拼装过程中,TBM操作手和管片拼装手应检查管片拼装顺序,位置是否正确。

管片之间的错台和相邻环片之间的错台。

6、隧道的转动量要注意,特殊情况时可以改变管片拼装顺序,控制TBM偏转措施。

TBM管片拼装质量控制1、管片拼装采用错缝拼装方式,对TBM推进,第一环拼装质量对于整条隧道的拼装具有基准面的作用。

拼好的管片高程,方向,椭圆度要求严格控制。

2、保证管片和缓冲材料的质量符合拼装要求。

3、加强管片螺栓的一次拧紧和多次复紧工作。

螺栓拧紧不足,管片成环后,在千斤顶的作用下容易造成下错位,降低了环面平整度,特别是在管片推出盾尾后必须复紧所有管片螺栓。

4、加强TBM姿态控制,是保证管拼装姿态与盾尾姿态和协共处的重要环节。

5、加强管片底部注浆和豆粒石回填的及时跟进,以保证成形管片的整体性,为后拼管片提供稳定的支撑。

管片纠偏TBM在掘进过程中是一个不断修正纠偏的过程,总是沿隧道轴线蛇形前进。

要保持成形管片与盾尾的和协一致,就需要不断的调整管片的楔形量,使管片被衬与盾体有一定的间隙,不至在换步过程中拉坏管片。

保持拼装环管片的环面与盾体轴线接近垂直;当盾体轴线偏离设计轴线较大时,应当是一个渐变纠偏的过程,管片也是一个渐变偏向设计轴线的过程,要连续多环才能得到控制。

在出现偏离轴线趋势时,要及时调整千斤顶的行程差,必要时加贴纠偏材料进行纠偏。

管片拼装椭圆度控制管片拼装成环后,及时检查椭圆度,方法是用尺子测量管片外壁和盾壳之间的间隙,每环管片测量一次,根据测量成环管片的椭圆度采取措施:1、加强TBM姿态控制和管片选型。

管片质量控制措施

管片质量控制措施

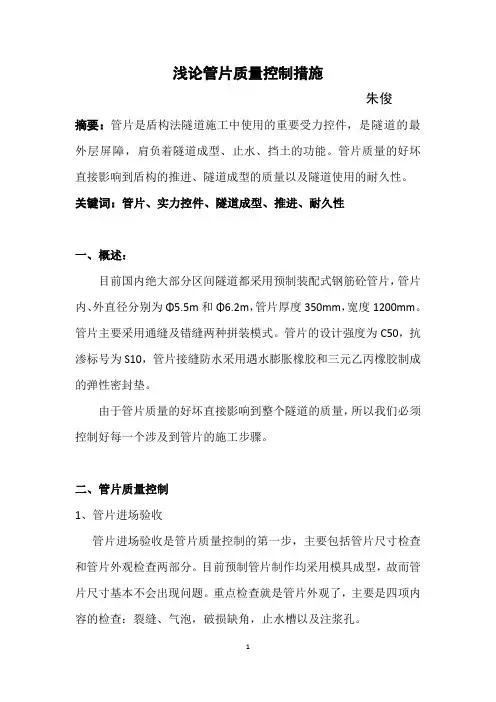

浅论管片质量控制措施朱俊摘要:管片是盾构法隧道施工中使用的重要受力控件,是隧道的最外层屏障,肩负着隧道成型、止水、挡土的功能。

管片质量的好坏直接影响到盾构的推进、隧道成型的质量以及隧道使用的耐久性。

关键词:管片、实力控件、隧道成型、推进、耐久性一、概述:目前国内绝大部分区间隧道都采用预制装配式钢筋砼管片,管片内、外直径分别为Φ5.5m和Φ6.2m,管片厚度350mm,宽度1200mm。

管片主要采用通缝及错缝两种拼装模式。

管片的设计强度为C50,抗渗标号为S10,管片接缝防水采用遇水膨胀橡胶和三元乙丙橡胶制成的弹性密封垫。

由于管片质量的好坏直接影响到整个隧道的质量,所以我们必须控制好每一个涉及到管片的施工步骤。

二、管片质量控制1、管片进场验收管片进场验收是管片质量控制的第一步,主要包括管片尺寸检查和管片外观检查两部分。

目前预制管片制作均采用模具成型,故而管片尺寸基本不会出现问题。

重点检查就是管片外观了,主要是四项内容的检查:裂缝、气泡,破损缺角,止水槽以及注浆孔。

管片裂缝及气泡处理方法:深度大于2mm,直径大于3mm的气泡、水泡孔和宽度不大于0.2mm的表面干缩裂缝用胶黏液与水按1:1~1:4的比例稀释,再掺进适量的水泥和细砂填补,研磨表面,达到光洁平整管片破损缺角处理方法:破损深度不大于20mm,宽度不大于10mm,用环氧树脂砂浆修补,再用强力胶水泥砂浆表面填补及研磨处理。

小尺寸缺角可用丁二烯与苯乙烯共聚物乳液与水泥混合搅拌组成水泥浆,与快硬水泥共同组成管片修补剂进行修补。

若管片裂缝及缺角较大,或者止水槽及注浆孔部位损坏,为保证工程质量,施工方应直接将问题管片退回管片生产厂家。

2、管片吊装及堆放管片吊装过程中必须使用吊装带进行吊装,不得使用钢丝绳进行吊装,由于钢丝绳受力面较小,极易造成管片缺边现象的发生,且在吊装过程中,需采用柔性材料将管片外弧面四角包好,避免吊装时碰撞,造成缺角现象的出现。

堆放时管片应内弧面向上平稳地堆放整齐,管片下及管片之间应垫有柔性材料,垫条应对称放置,使管片间无碰撞,堆放高度不得超过四层。

盾构施工管片质量控制与选型技术要点(课件)

盾构施工管片质量控制与选型技术要点(课件)

第三章
盾构施工管片质量控制关键环节
3、联络通道段 (1)联络通道段有四环为特殊管片,拼装点位固定,且无楔形量,因此在进 入联络通道前要将盾尾间隙调整到位,盾构姿态良好; (2)若联络通道处在曲线上,要提前考虑掘进的偏转量,掘进控制好要提前 调整油缸行程差,管片提前顺应转弯形式,避免在联络通道位置出现较大的错台 和破损。
施工过程中常见的质量问题及原因分析
管片渗漏水: 管片渗漏水主要在管片接缝处和吊装孔位置。造成管片渗漏水的主要 原因有: 1、管片的止水条粘贴质量存在问题,不牢固、有缝隙; 2、拼装时止水条被挤裂、挤掉、变形严重; 3、拼装时止水条上带有泥沙,管片挤压时止水条被割破; 4、管片破损、裂缝较大或管片外弧面破损; 5、管片错台或管片浮动较大造成的止水条松动。
36.14 11.74
第二章
施工过程中常见的质量问题及原因分析
盾构施工中常见的质量问题主要围绕管片的外观质量和线性控制,管片质量问 题主要分为错台、破碎、渗漏水三类,线性控制的问题主要表现在成型隧道的轴线 与设计轴线偏差超限。
管片质量问题虽然表现为三类,但产生问题的原因往往是相同的,甚至这些问 题不是单一出现,产生这些问题最主要的原因就是管片选型不当、盾构间隙不足和 管片拼装控制不严;成型隧道超限的问题更多出现在施工程序管控不严,技术管理 不严谨。
(一): 前文已经将管片楔形量的问题,大的选型原则和比例的问题讲解了,针对单 环或后几环的情况,应当如何进行考虑,第一次选型方法是在前文的基础上更为 具体的计算,把曲线段单环掘进的理论变化量和管片楔形量进行结合。 在曲线段,要实现良好的拼装环境和最大限度的拟合线性,盾构机的姿态和 前进方向必须与设计轴线高度契合或者沿着曲线的割线前进。
第三章

管片拼装质量控制技术

管片拼装质量控制技术

成都地铁四号线二期土建五标管片拼装质量控制技术一、工程概况及管片简介二、管片拼装施工流程三、管片选型(1)管片选型的原则(2)管片选型的依据(3)管片选型错误引起的后果分析四、管片拼装施工措施(1)管片堆放运输(2)一般地段管片的拼装(3)特殊地段管片的拼装(4)管片拼装注意事项五、管片拼装常见问题分析(1)管片错台(2)管片破损(3)管片上浮(4)管片渗漏水一、工程概况及管片简介1、工程概况十陵东站~西河镇站盾构区间位于成都市龙泉驿区境内,盾构区间隧道起于十陵东站东段2#明挖区间,止于西端3#明挖区间。

盾构区间起讫里程为YDK43+999.3~YDK44+900.700,ZDK43+001.135~ZDK44+900.700,左线线路总长890.7m,短链长8.840m,右线线路总长894.3m,短链长7.105m,全线总长为1785m。

区间隧道拱顶最大覆土埋深18m,最小埋深4.1m,最小曲线半经700m,最大坡度28‰,最小坡度16‰(车站过渡段2‰),相应附属工程含4个洞门、1个联络通道兼泵房(里程YDK44+530.000、ZDK44+530.078)。

盾构区间下穿的主要建筑物有绕城高速、燃气管线及成花铁路等;隧道设计为外径6000mm,内径5400mm的盾构隧道,管片厚度为300mm,管片幅宽采用1500mm。

采用圆形装配式钢筋混凝土管片单层衬砌,其砼强度等级不小于C50、抗渗等级不低于P12。

每环衬砌环由6块管片组成,其中1块封顶块、2块邻接块、3块标准块。

采用4度楔形块接头角和9度插入角,设计采用了左、右转弯楔形环,通过与标准环的组合来达到满足曲线地段线路拟合及施工纠偏的需要。

楔形环楔形量38mm,为双面楔形式,衬砌环纵、环缝采用弯螺栓连接,其中1.5m幅宽的管片纵缝间采用12根M27螺栓连接成环,相邻环缝间采用10根M27螺栓连接。

A型配筋管片螺栓机械性能等级为5.6级,螺母级别为6级,垫圈机械性能等级为Hv=140,其它配筋型式管片螺栓机械性能等级为8.8级,螺母级别为8级,垫圈机械性能等级为Hv=200。

管片拼装施工方法与技术措施

管片拼装施工方法与技术措施

管片拼装施工方法与技术措施1)管片拼装施工流程管片拼装施工工艺流程详见下图。

管片止水条及衬垫粘贴管片运输组织及下井管片吊机卸车、倒运管片管片安装区清理管片安装与连接管片脱离盾尾后的二次紧固缩回安装部位油缸管片安装就位掘进1.5m 或1.2m盾构掘进管片安装施工准备推进缸顶紧就位管片管片拼装施工流程2)施工方法及要点管片拼装施工方法及要点详见下表。

管片拼装施工方法及要点序号 施工工序 施工方法及要点 示意图1 管片进台车 列车编组将管片输送至管片吊机位置。

序号施工工序施工方法及要点示意图2 管片吊装(1)管片吊机将管片输送至拼装机区域(喂片机上)。

(2)吊装阶段路径不得站人或放置设备。

3 管片清洗成环管片拼装前需清洗干净,确保拼装结合处无异物夹杂,影响拼装质量。

/4 管片拼装(1)拼装前检查止水条是否粘贴牢固并对拼装区清理。

(2)所有推进油缸行程伸出的长度都大于管片长度300mm时,进行管片拼装,相邻两环采用错缝拼装。

(3)拼装机将管片依次拼装形成整环支护。

(4)先拼装底部大块,在依次拼装腰部管片,最后拼装封顶块。

管片拼装易出现环面不平整、纵缝质量不符合要求等质量通病,其主要预防技术措施详见下表。

管片拼装施工质量通病及预防技术措施序号质量通病技术措施1 环面不平整(1)拼装前检测前一环管片的环面情况,决定本环拼装时纠偏量及纠偏措施。

(2)清除环面和盾尾内的各种杂物。

(3)控制千斤顶顶力均匀。

(4)提高纠偏楔子的粘贴质量。

(5)检查止水条的粘贴情况,保证止水条粘贴可靠。

(6)盾构推进时骑缝千斤顶应开启,保证环面平整。

(7)对于已形成环面不平的管片,在下一环及时加贴楔子纠正环面,使环面平整。

2 管片环面与隧道设计轴线不垂直(1)拼装时做好清理工作,防止杂物夹杂在管片环缝间。

(2)尽量多开启千斤顶,使盾构纠偏的力变化均匀。

(3)在施工中经常测量管片环面的垂直度,并与轴线相比较,发现误差,及早安排制作楔子纠环面。

管片拼装安全技术规定(5篇)

管片拼装安全技术规定(5篇)

管片拼装安全技术规定1管片拼装必须落实专人负责指挥,拼装机操作人员必须按照指挥人员的指令操作,严禁擅自转动拼装机,以免发生伤亡事故。

2举重臂旋转时,必须鸣号警示,严禁施工人员进入举重臂活动半径内,拼装工在管片全部定位后,方可作业。

在施工人员未能撤离施工区域时,严禁启动拼装机。

3拼装管片时,拼装工必须站在安全可靠的位置,严禁将手脚放在环缝和千斤顶的顶部,以防受到意外伤害,同时,所有的螺栓必须穿连到位,否则不得松动千斤顶。

拼装工必须始终在拼装机操作人员的视线范围内。

4举重臂必须在管片固定就位后,方可复位,封顶拼装就位未完毕时,人员严禁进入封顶块的下方。

5举重臂拼装头子必须拧紧到位,不得松动,发现磨损情况,及时更换,不得冒险吊运。

6管片在旋转上升之前,必须用举重臂小脚将管片固定,以防管片在旋转过程中晃动。

7当拼装头子与管片预埋孔不能紧固连接时,必须制作专用的拼装架。

拼装架设计必须经技术部门认可,经过试验合格后方可使用。

8拼装管片必须使用专用的拼装销子,拼装销必须有限位。

9拼装上部管片时,必须使用专用的移动式防护栏,以防高空坠落。

人员穿越防护栏杆作业时,必须佩带安全带。

10单轨梁(双轨梁)运送管片就位拼装时,人员严禁站立在管片的前方,以防止管片溜滑伤人。

管片拼装安全技术规定(2)管片拼装是隧道工程中常用的一种施工技术,其安全性是施工过程中的重要考虑因素。

以下是管片拼装安全技术规定的一些方面:1. 加强施工现场管理:确保施工现场有足够的空间和通风条件,并设置合理的施工区域划分,明确分工,确保施工安全。

2. 建立安全管理制度:制定和执行管片拼装安全管理制度,明确责任分工,规范操作流程。

包括必要的培训和考核,确保工人具备必要的安全知识和技能。

3. 严格的施工材料质量控制:管片的质量要求高,所使用的材料必须符合国家和行业标准。

在施工过程中要进行钢筋、混凝土等质量检查,确保材料达标。

4. 控制施工速度:管片拼装的速度要根据具体情况进行合理的安排。

盾构管片安装质量问题原因分析及控制措施

盾构管片安装质量问题原因分析及控制措施

第二章 管片质量原因分析
3、管片破损控制措施 (1)在搬运过程中轻吊慢放,着地时要平稳;堆放时不宜超
过4层,并正确摆放垫木。吊放管片不得使用钢丝绳,应采用吊装 带吊装。选择、摆放好垫木,在管片车上管片搁置部位设置橡胶 条,以起到缓冲作用。按要求贴好角部止水橡胶条、传力衬垫、 橡胶板。
(2)拼装前,先测量前一环各管片之间的相互高差,包括环 向和径向。拼装前清理上一环管片上的泥块及泥浆,保证环面清 洁,无加泥。拼装时保证初衬砌环圆度,块与块不错位。推进油 缸的伸顺序应与管片拼装顺序一致。管片拼装过程中切忌野蛮操 作,强行插入和敲打。
(2)管片受到地基回弹作用。盾构机的重量主要集中在前盾,由盾 尾至后配套台车一段衬砌基本无压载,管片脱出盾构后失去了约束,同 时还受到周围土层的作用。土层可能对管片产生压力,也可能盾构出土 造成地基卸载,地基回弹导致土层对管片产生浮力。
(3)施工中盾构推进千斤顶造成的管片纵向偏心载荷,致使管片纵 向发生的弯曲变形,从而可能导致管片上浮。
第二章 管片质量原因分析
3、管片渗漏水控制措施
(1)管片质量控制 (2)注浆控制 (3)掘进控制
以上控制方法前面已经详述,这里不再赘述。
第二章 管片质量原因分析
五、造成管片质量问题的其他原因 1、管片生产运输及吊装
管片进场验收是管片质量控制的第一步,主要包括管片尺寸检查和管片 外观检查两部分。管片吊装过程中必须使用吊装带进行吊装;堆放时管片应 内弧面向上平稳地堆放整齐,管片下及管片之间应垫有柔性材料,垫条应对 称放置,使管片间无碰撞,堆放高度不得超过四层。
(3)拼装后:同步注浆后,隧道上部的浆液会逐渐向下部流 动,形成下部浆液多而上部浆液少的状况,引起管片上浮,上部 管片与盾构机内壳间隙减少,推进时造成管片破碎。管片姿态还 未完全稳定前,当二次注浆压力不均匀时,会使部分管片产生位 移,位移管片与未发生位移的管片相互挤压会形成应力集中,容 易产生环向破碎现象。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

管片拼装质量控制技术——————-—---———————-—-———————————作者:——————-——---————-———————————————日期:管片拼装质量控制技术1管片的特征深圳地铁7号线7301—2标盾构管片环主要为通用环,管片环外径为6m,内径为5.4m,幅宽1.5m,厚度为0。

3m,楔形量38mm。

每环由6片管片组成,其中三块标准块,两块邻接块,一块封顶块;管片混凝土强度等级为C50,抗渗等级不小于p10.管片拼装除了这些特征外,在设计中还有拼装点位、楔形等一些特征。

1.1管片的拼装点位本区间的管片拼装分10个点位,和钟表的点位相近,分别是1、2、3、4、5、7、8、9、10、11。

管片划分点位的依据有两个:管片的分块形式和螺栓孔的布置.拼环时点位尽量要求ABA(1点、11点)形式,隧道管片要求错缝拼装,相邻两环管片不能通缝。

管片拼装点位有很强的规律,管片的点位可划分为两类,一类为1点、3点、5点、8点、10点;二类为11点、2点、4点、7点、9点。

同一类管片不能相连,例如1点后不能跟3、5、8、10这四个点位,只能跟11、2、4、7、9这五个点位。

在成型隧道里两联络通道之间的奇数管片是同一类,偶数管片是同一类.1.2管片楔形的种类楔形管片分为前楔形、后楔形、等腰楔形(6000:19)。

本工程采用的管片为等腰楔形.后楔形和等腰楔形容易控制管片方向,纠偏比较灵活,前楔形一般不可取。

如图所示,在楔形量相同的情况下后楔形管片纠偏的能力最强,前楔形管片纠偏能力最差。

1.3管片楔形量的确定隧道在曲线上,外边长大于内边长,且盾构机姿态始终蛇行前进,所以要求管片在隧道里拼装时,可以灵活地调整走向,即需要管片设计楔形量.确定管片楔形量的因素有三个,分别是线路的曲线半径、管片宽度、标准环数与楔形环数之比。

本标段管片楔形量为38mm。

2盾构管片拼装施工流程盾构管片拼装的施工流程:管片进场检查→粘贴防水材料→由技术人员和质检员检查防水材料粘贴情况→吊装下井→电瓶车将管片运至盾尾→盾尾清理→缩回安装位置油缸→管片就位→拼装管片→管片螺栓连接→管片脱离盾尾后→二次紧固螺栓.3管片拼装施工措施管片拼装是盾构法施工的重要环节,其拼装质量的好坏不仅直接关系到成洞的质量,而且对盾构机能否继续顺利推进有着直接的影响。

因此,管片在拼装前仍要进行一次检查,再次确认管片种类正确、质量完好无缺和密封垫黏结无脱落,管片的吊装孔预埋位置正确,封堵盖完好无损,以及其他主要预埋件和混凝土的握裹牢固,管片接头使用的螺栓、螺母、垫圈、螺栓防水用密封垫等附件准备齐全后,才允许拼装。

每环管片拼装结束后要及时拧紧各个方向的螺栓,且在该环脱出盾尾后再次拧紧。

3。

1拼装机械设备管片安装机整体外形为一圆环状,套装在2个安装器行走悬伸臂上,主要用于管片的拼装衬砌。

其安装头具有6个自由度,包括随安装器的前后移动、旋转运动、伸举运动和绕管片自身的三轴旋转运动,管片安装手通过操作控制台能够精密控制管片的动作和定位。

管片安装器由液压驱动,安装器旋转的旋转角度在±200°范围内.3。

2管片的堆放运输管片出厂前逐片进行尺寸、外观的检测,不合格者不允许进厂。

外观的检测内容有:管片表面光洁平整,无蜂窝、露筋,无裂痕、缺角,无气、水泡,无水泥浆等杂物;灌浆孔螺栓套管完整.安装位置正确。

对于轻微的缺陷进行修饰,止水带附近不允许有缺陷.达到龄期并检验合格的管片有计划地由平板车运到施工现场.管片运输时其间用垫木垫实,以免使管片产生有害裂纹,或棱线部分被碰坏。

管片到达现场后由龙门吊卸到专门的管片堆放区。

管片堆放区应选择适当,以免因其自重造成场所不均匀沉降和垫木变形而产生异常的应力而破裂。

在卸之前对管片进行逐一的外观检测,不符合要求(裂缝、破损、无标志等)的管片立即退回。

管片下井采用龙门吊进行。

洞内运输采用电瓶车牵引管片车运输。

管片车上的管片堆放有序,堆放次序是依据管片安装顺序。

管片运到盾构机附近后,由管片吊装机卸到管片喂片机,再送到管片安装机作范围内,并被从下到上依次安装到相应位置上.当最后一块插入块安装紧固后,一环管片即安装完毕,可以进行下一环的掘进.3。

3管片拼装管片拼装时采用错缝拼装方式,先拼装底部标准块,然后按左右对称顺序逐块拼装两侧的标准块和邻接块,最后拼装封顶块。

封顶块拼装时先搭接2/3环宽,径向推上,再纵向插入。

本标段均采用M24弯螺栓,每环纵向10根,环向12根,计22根/环。

管片拼装过程如下:a.用管片拼装机将管片吊起,沿吊机梁移动到盾尾位置。

b.拼装前彻底清除盾壳安装部位的垃圾和积水,同时必须注意管片的定位精确,尤其第一环要做到居中安放。

c.管片拼装采取自下而上的原则,由下部开始,先装底部标准块(或邻接块),再对称安装标准块和邻接块,最后安装封顶块,封顶块安装时,先径向搭接2/3,径向推上,然后纵向插入d.拼装时千斤顶交替收回,即安装哪段管片收回哪段相对应的千斤顶,其余千斤顶仍顶紧。

e.管片拼装要把握好管片环面的平整度、环面的超前量以及椭圆度,还要用水平尺将第一块管片与上一环管片精确找平。

f.第二块管片与上一环管片和第一环管片大致对准后,先纵向压紧环向止水条,再环向压紧纵向止水条,并微调对准螺栓孔。

g.边拼装管片边拧紧纵、环向连接螺栓。

h.在整环管片脱出盾尾后,再次按规定扭矩拧紧全部连接螺栓。

3.4管片拼装质量控制根据合同文件中的《技术要求》规定,以及《市政工程施工及验收技术规程》中有关圆隧道验收标准并结合拼装的工艺特点,提出本隧道盾构施工管片质量标准如下(《综合性施组》):衬砌成环后直径允许偏差:12mm相邻环环面间隙:不大于1mm纵缝相邻块块间间隙:不大于1mm对应的环向螺栓不同轴度:小大于1mm相邻环管片的允许高差(踏步允许值):4mm相邻管片肋面不平整度偏差:3mm.螺栓联结穿进:环向螺栓和纵向螺栓,100%穿进盾构轴线控制:高程、平面控制均为50mm管片无贯穿裂缝,无大于0.2mm宽度的裂缝及砼剥落现象3。

5管片拼装的注意事项a.每一环推进长度必须达到大于环宽300mm(1800mm)以上方可拼装管片,以防损坏封顶块止水条。

b.管片吊装头必须拧紧.为避免管片旋转过程中安装头单独承受管片重量,应将4条压板均匀地接触管片。

c.管片拼装过程中,第一块管片的位置尤为重要,它决定了本环其他管片的位置及拼缝的宽窄。

管片高于相邻块,将会导致封顶块块的位置不够;低于相邻块,纵缝过大,防水性降低。

同时,第一块应平整,防止形成喇叭口。

d.管片拼装应满足规范规定的偏差.e.拧紧螺栓应确保螺栓紧固,紧固力矩要达到设计要求300N.m (参考深圳5标段).f.同一环内各管片的相邻位置,应符合设计图纸要求,不可互换。

每环管片上有管片类型标记、环类型标记、纵缝对接标记,安装管片时应认真查看这些标记,保证管片安装正确;管片迎千斤顶面和背千斤顶面不同,方向不要错装。

操作手在安装管片时看到管片中心标记字符应是正向的,如果是倒置的,则管片上字体朝向错误。

g.管片封顶块拼装方法为先纵向搭接2/3,然后安装器径向顶到预定位置再纵向插入。

h.安装时注意小心轻放,避免损坏管片和止水条。

i.对掘进过程中出现的管片裂缝和其他破损,要及时观察记录并提醒盾构机操作手注意,并要选择合适时间对管片进行修补。

j.每次根据需要拼装管片的位置,回缩相应位置的部分千斤顶。

过多的千斤顶回缩是十分危险的,前面土体的支撑压力会使得盾构机后移,轻则导致盾构机姿态变样,重则引趁安全事故.4片拼装常见问题分析4.1管片错台a.错台的概念及分类盾构管片错台包括径向错台、环向错台和纵向错台.径向错台是指一环管片内,两相邻管片块接缝处存在的径向相对位移。

环向错台是指相邻两环管片之间环向接缝处存在的相对位移。

纵向错台是指相邻两环管片在纵向上存在的相对位移,一般只在通缝拼装时出现。

环向错台径向错台纵向错台b.导致错台的原因管片错台是拼装好的管片同一环各片,或者是管片与管片之间的内弧面不平整。

管片的错台,一般是由于受力不均匀造成的;当某点的集中荷载超过了设计极限后,必然会导致管片的相对位移。

线路位于曲线段和软硬不均地层时,容易产生管片错台现象.这是由于在曲线段盾构掘进,千斤顶推力将会给管片产生一个向外的分力,管片自然就会向外产生位移,从而引起错台的发生。

同理,在软硬不均地层中掘进,由于地层物理力学性能差异,导致管片姿态容易跑偏从而产生错台。

盾构机各组千斤顶油缸推力不同,导致各管片块体所受千斤顶撑靴的推力不同,在管片通缝拼装的情况下,容易使管片产生纵向错台。

管片安装时,在盾尾残留的渣土未清理干净,尤其是底部,有时是盾尾漏泥沙,清理困难,在此位置的某片管片很难就位,甚至螺栓难以插入,造成错台。

由于采用人工操作机械安装,安装时不按照规范要求,未调整好管片内环面平整度,引起错台.管片安装完毕后,管片螺栓未按照要求复紧造成错台。

注浆量和注浆压力不均引起错台.在施工过程中,管片与围岩之间的环形间隙采用同步注浆模式充填快凝浆,并且间隔一定环数进行二次补注浆。

注浆压力过大或过小,都将导致管片所受径向压力而产生径向错台;注浆压力将不均导致管片各部位受力不均从而导致管片发生错台。

管片上浮有时可造成管片错台.尤其在围岩很稳定的地层中,当盾构掘进速度较快时,如果没有立即采取防止隧道管片上浮的措施,隧道管片的上部会发生连续的“叠瓦式”错台.c.错台的控制措施根据以上分析,管片错台的相应防治措施有:优化线路曲线设计,尽量避免小半径的曲线段;选择合理类型的管片,转弯管片的比例必须达到实际施工的需求;严格控制管片螺栓的质量。

加强盾构掘进过程中的参数控制,盾构姿态应与线路姿态相吻合;纠偏幅度控制在±(5~6) mm;油缸行程上下左右控制在40mm范围内;加强盾尾间隙的量测频率,一般应为2次,掘进结束时量测1次,管片拼装前量测1次,以管片拼装前量测的结果作为最终管片选型的依据;盾尾间隙要尽量均匀.严格注浆管理,根据不同地层,调整不同的注浆方式,控制注浆压力,若地质条件复杂,地面沉降大,注浆压力不能超过其设计压力的25%;同步注浆应与盾构掘进紧跟,每一环的注浆量应保证在(3。

142*3.14—32*3。

14)*1。

5*200%=8。

1m3(施工组织设计参考压浆量为理论压浆量的130%~250%,取200%计算),否则进行补充注浆。

安装管片时,必须严格执行操作规范,螺栓紧固严格执行“三次紧固”的原则.(第一次:管片拼装中第一次紧固,紧固扭矩大小为设计的50%;第二次:管片拼装结束第二次紧固,紧固扭矩大小为设计的75%;第三次:管片出盾尾位置后第三次紧固,紧固扭矩大小为设计的100%.)4.2管片破损a.管片破损的形式管片在运输、安装过程中,因各种原因,会造成不同程度的少量外脱缺陷,主要表现为:螺栓孔混凝土崩裂、崩角、崩边,吊装孔混凝土崩裂、裂缝等.b.导致管片破损的原因管片破碎原因很多,主要有管片本身质量问题、拼装工艺问题、掘进参数没定问题、二次注浆问题。
