水泥稳定碎石施工技术交底
水泥稳定碎石基层技术交底

水泥稳定碎石基层技术交底为了保障道路工程的建设质量,确保道路使用过程的安全性、稳定性与耐久性,设计与施工中采用水泥稳定碎石基层技术方案可以相应降低路面损坏率,延长路面的使用寿命。
水泥稳定碎石基层技术概述水泥稳定碎石基层技术是一种利用水泥作为胶结材料,与碎石混合而成的一种基层。
该技术将碎石与水泥按一定比例配合后,再进行混合、压制而成。
水泥稳定碎石基层具有优异的力学性能,例如稳定性、强度、耐久性等,已经成为道路工程中常用的一种基层材料。
该基层材料适合土质较差或仰泥深、地下水较多、大面积土质稳定性较差地层道路的路基、路面和其他设施的构造。
这种技术可以降低路面损坏率,防止路面变形,从而达到延长路面寿命的效果,因此,水泥稳定碎石基层技术被广泛应用于高速公路、市政道路、铁路和机场等交通建设中。
施工原则1.土壤基层应符合设计要求,进行原状或改良处理后确保达到设计强度指标;2.施工前深耕打草,清理残草及泥浆等杂质,确保路基表面、施工段长为100米以下之路段宽度清理干净;3.施工前将水泥均匀洒在碎石表面,但不得在同一地方重复撒水泥;4.每次加水应保持同一加水量,调拌浆应均匀地与碎石混合,极力避免出现死角;5.碎石要用机械水平再铺设,施工时碎石压机不能造成碎石移位、错位、轻浮或堆重现象。
施工程序1.清理坑底及原状土表面的并捣实15cm;2.倒入碎石,用细碾机碾碎,并用水泥罐均匀加入水泥,对混合材料进行充分混合,浇水调整,要求水分一致,不得分层、有面干面湿的现象;3.在碎石与水泥均匀混合后,及时进行压实,压实层数一般为2层,每层厚度为15~20cm,压实机压力一般调整到1.6Mpa左右,单边起端互碾吻合,维持道路横、纵向倾斜度和纵向平稳度;4.完成整个压实之后对其进行养护处理,养护时间一般在2-3天之间,以缓慢加速其强度,并在养护过程中避免车辆或人员压实和践踏刚完成施工的基层。
施工质量检测与验收对于水泥稳定碎石基层的施工,为了保证其施工质量,应进行全过程的质量控制与检测,并进行合格验收。
施工技术水泥稳定碎石技术交底

施工技术水泥稳定碎石技术交底施工技术中的水泥稳定碎石技术交底随着建筑行业的不断发展,施工技术也在不断提高。
在道路建设和维修中,水泥稳定碎石技术被广泛使用。
该技术具有高强度、高承载力、耐久性好等优点,成为道路施工的首选技术。
本文将详细介绍水泥稳定碎石技术交底,包括技术原理、施工流程和技术要点等方面。
一、水泥稳定碎石技术的基本原理水泥稳定碎石技术是一种以水泥为胶凝材料,碎石为骨料的道路施工方法。
通过在碎石层表面洒布水泥砂浆,将碎石层稳定,再通过压实机具碾压达到规定强度。
该技术的设计原理主要是依据水泥的化学反应原理和碎石的嵌锁原理。
当水泥与水发生水化反应后,会形成硅酸钙等化合物,这些化合物会填充碎石之间的空隙,从而形成一种稳定的路面结构。
二、水泥稳定碎石技术的施工流程水泥稳定碎石技术的施工流程主要包括以下几个步骤:1、准备下承层:在施工前,需要先对碎石基层进行整平、压实等处理,以确保下承层的平整度和压实度。
2、测量放样:根据设计图纸要求,进行测量放样,确定路面边缘线和路中线。
3、洒布水泥砂浆:在碎石层表面按设计要求洒布水泥砂浆,确保砂浆厚度和均匀性。
4、铺设碎石:按照设计要求,将碎石均匀铺设在水泥砂浆上,并使用平板振捣器振捣。
5、压实:在碎石层铺设完成后,使用压路机进行压实,以达到规定强度。
6、养护:在压实完成后,对路面进行养护,通常采用洒水养护的方式。
三、水泥稳定碎石技术的技术要点在水泥稳定碎石技术的施工过程中,有几个技术要点需要注意:1、水泥品种选择:应根据施工环境和路面要求选择合适的水泥品种,如普通硅酸盐水泥、矿渣硅酸盐水泥等。
2、碎石质量要求:应选用耐磨、硬度高、级配好的碎石,以确保路面结构的稳定性和耐久性。
3、水泥砂浆配比:应根据设计要求和实际情况,合理配制水泥砂浆,以确保其强度和流动性。
4、压实厚度和压实遍数:应根据设计要求和实际情况,合理确定压实厚度和压实遍数,以确保路面的平整度和压实度。
水稳施工技术交底

水稳施工路基处理完毕后,进行水稳施工,采用摊铺机进行摊铺,机械碾压密实,及时养生。
1、准备下承层:水泥稳定级配碎石的下承层表面平整、密实,具有规定的路拱和强度,其平整度和压实度应符合有关规范及图纸的要求。
如发现基底弹软,应将其挖除采取换填处理。
2、施工放样:水泥稳定级配碎石在施工前全面恢复中线,每隔10m设一桩。
3、运输:运送水稳混合料的汽车采取覆盖措施,以防水份蒸发。
在运输、卸料过程中特别注意不得碰撞钢钎和钢丝绳,以免影响正常的摊铺厚度。
为防止离析现象的发生,卸料时需注意将汽车料斗缓缓扬起,并注意卸料的速度,需与摊铺速度相协调。
汽车后轮严禁碰撞摊铺机,利用摊铺机前进的动力将卸料的汽车向前推动。
4、摊铺:摊铺水泥稳定碎石利用摊铺机进行摊铺,摊铺时采用的速度结合现场料车情况,如料车较多,摊铺速度可适当的加快,如料车较少,摊铺速度适当的放慢,尽量减少摊铺机待料的时间。
在摊铺机后面设专人消除粗细集料离析现象,对局部粗集料窝,用新拌和的混合料填换。
如果发现局部混合料含水量低,及时派人用喷壶局部喷水,增加混合料的含水量,以使其在碾压时达到最佳含水量,并随时检测摊铺高程和宽度。
5、碾压:成型之后的水泥稳定碎石应在全宽范围之内碾压。
碾压时先用YZ18压路机跟在摊铺机后面及时静压,然后用YZ18振动压路机、三轮压路机继续碾压密实,并保证当天摊铺混合料当天碾压完成。
碾压过程中水稳碎石表面需保持湿润,如果出现弹软、松散等现象,及时处理,直到达到质量标准为止。
碾压完成的水泥稳定碎石达到表面平整密实,边线整齐,无松散、坑洼、软弹现象。
6、养生:严禁各种车辆在已完成的或正在进行碾压的路段上调头和急刹车,如果必须在其上调头,应采取相应的措施,以保证水稳混合料表面不受损。
碾压成型的水稳混料需及时采取养生措施。
水泥稳定碎石技术交底

水泥稳定碎石基层施工技术交底项目名称:编号交底内容:集料级配3%混合料的配合比设计根据平行试验结果确定混合料的设计配合比为:石屑(0~4.75mm):碎石(4.75~9.5mm):碎石(9.5~19mm):碎石(19~31.5mm)=1.1:1:90:7.9,水泥剂量为3.0%,最佳含水量3.9%,最大干容重2.371g/cm3。
4%混合料的配合比设计根据平行试验结果确定混合料的设计配合比为:石屑(0~4.75mm):碎石(4.75~9.5mm):碎石(9.5~19mm):碎石(19~31.5mm)=1.1:1:90:7.9,水泥剂量为4.0%,最佳含水量4.3%,最大干容重2.364g/cm3。
三、施工资源配备1、主要施工人员配置2、主要机械设备洒水车东风10m3四、主要施工工艺2、施工工艺流程2.1下承层准备、测量放样、模板安装 (一)下承层准备(1)本工程水泥稳定碎石基层下承层为水泥石灰土底基层(或水泥稳定碎石基层),施工前应确保下承层养生7天以上,并进行验收,验收合格后方可进行施工。
(2)下承层表面要平整、坚实,具有规定的路拱,宽度、高程、平整度、压实度、弯沉等检测指标满足设计及规范要求。
(3)施工前应将下承层表面可能存在的建筑材料、杂物等清理干净,并表面洒水1、施工工艺流程 试峻踣E湿润。
2.2混合料拌制开始拌和前,检查场内各种集料的含水量,计算当天的配合比,拌和机按配合比拌制混合料,开始搅拌之后,出料时要取样检查是否符合给定的配比,进行正式生产之后,每1~2小时检查一次拌和情况,抽检其配比、含水量是否变化,混合料在拌制时的含水量根据气温变化,一般比最佳含水量高1.0%左右,拌和时向拌和楼电脑输入每吨混合料的各种原材料设计用量,并保证计量准确、拌和均匀。
L二A13IL+-联机摊铺丸缱水泥稳定碎石层碾压成型并养护7天后(冬季相应延长),方可允许运输车辆通行,但不允许重车上路(施工机械除外)。
水泥稳定碎石基层施工技术交底

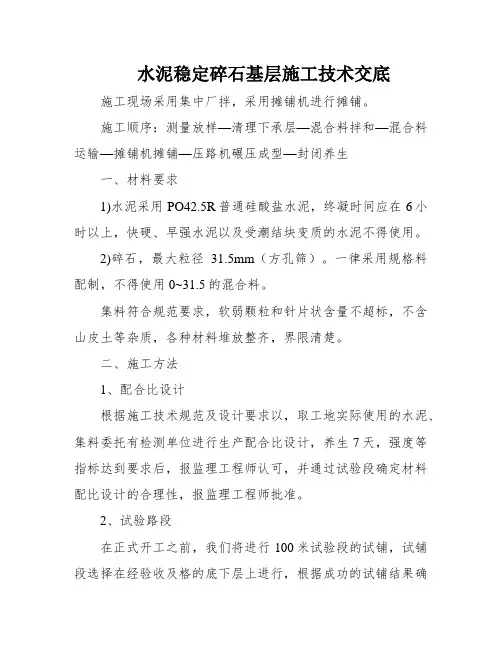

水泥稳定碎石基层施工技术交底施工现场采用集中厂拌,采用摊铺机进行摊铺。
施工顺序:测量放样—清理下承层—混合料拌和—混合料运输—摊铺机摊铺—压路机碾压成型—封闭养生一、材料要求1)水泥采用PO42.5R普通硅酸盐水泥,终凝时间应在6小时以上,快硬、早强水泥以及受潮结块变质的水泥不得使用。
2)碎石,最大粒径31.5mm(方孔筛)。
一律采用规格料配制,不得使用0~31.5的混合料。
集料符合规范要求,软弱颗粒和针片状含量不超标,不含山皮土等杂质,各种材料堆放整齐,界限清楚。
二、施工方法1、配合比设计根据施工技术规范及设计要求以,取工地实际使用的水泥、集料委托有检测单位进行生产配合比设计,养生7天,强度等指标达到要求后,报监理工程师认可,并通过试验段确定材料配比设计的合理性,报监理工程师批准。
2、试验路段在正式开工之前,我们将进行100米试验段的试铺,试铺段选择在经验收及格的底下层上进行,根据成功的试铺结果确定出用于施工的集料配合比例、尺度的施工方法、最佳的机械组合、最佳的碾压遍数、最佳的碾压步伐、最佳的人员配备、合理的摊铺速率、材料的松铺系数、每一功课段的合适长度、一次铺筑的1合适厚度。
3、集料的拌和在正式拌制稳定土混合料之前,先调试所用的厂拌设备,使混合料的颗粒组成和含水量都到达规定的请求。
原集料的颗粒组成发生变化时,重新调试设备。
我们采用装有电子秤的拌和站,可以对各种材料进行计量掌握,以保证混合料中各集料的比例和含水量,保证拌和质量。
拌和时,把干料掺拌均匀后,再加水拌合,使混合料拌和均匀,保证出料质量。
每天开始搅拌前,检查场内各处集料的含水量,计较当天的配合比,外加水与天然含水量的总和要比最佳含水量略高。
每天开始搅拌以后,出料时要取样检查是否符合设计的配合比,进行正式生产以后,每1~2小时检查一次拌和情形,抽检其配比、含水量是否变化。
再根据生产当天的天气状况,例如温度的高低,风的大小,天气的阴晴等情形及时调解。
水泥稳定碎石层施工安全技术交底

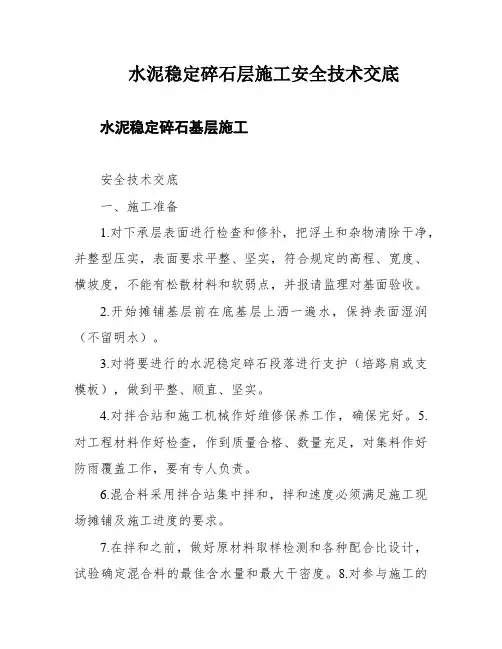

水泥稳定碎石层施工安全技术交底水泥稳定碎石基层施工安全技术交底一、施工准备1.对下承层表面进行检查和修补,把浮土和杂物清除干净,并整型压实,表面要求平整、坚实,符合规定的高程、宽度、横坡度,不能有松散材料和软弱点,并报请监理对基面验收。
2.开始摊铺基层前在底基层上洒一遍水,保持表面湿润(不留明水)。
3.对将要进行的水泥稳定碎石段落进行支护(培路肩或支模板),做到平整、顺直、坚实。
4.对拌合站和施工机械作好维修保养工作,确保完好。
5.对工程材料作好检查,作到质量合格、数量充足,对集料作好防雨覆盖工作,要有专人负责。
6.混合料采用拌合站集中拌和,拌和速度必须满足施工现场摊铺及施工进度的要求。
7.在拌和之前,做好原材料取样检测和各种配合比设计,试验确定混合料的最佳含水量和最大干密度。
8.对参与施工的现场管理人员、施工技术人员、作业人员进行技术交底、培训工作。
9.合理规划交通,避免交通事故发生。
二、测量控制1.为精准控制施工精度,道路控制线至少保证边线、中线三条控制线。
2.在施工路段两侧离铺设宽外30cm~40cm处,直线段每10米(曲线段每5米)设一钢钎抄平挂线。
定桩时要特别注意,提前计算好尺寸,采用大钢尺三角形定桩的方式,确保定桩准确,高程控制准确。
3.标高误差控制在-2mm、+5mm间。
钢钎必须埋设牢固,在整个作业期间应有专人看管,严禁碰钢丝,发现异常时立即恢复。
测量人员紧盯施工现场,经常复核钢丝标高。
4.摊铺机施工选用Φ2~3mm的钢丝作为基线。
张拉长度100~200m为佳,且须在两端用紧线机同时张紧,避免因钢丝不紧而产生挠度,XXX为1KN。
三、混合料拌和1.拌和站设置电子称量仪并鉴定合格。
在拌料前进行配合比的调试并进行试拌,确定各料仓的皮带转速,严格控制各料仓的材料用量,试拌制的混合料级配组成、含水量都应满足规范要求。
2.混合料拌和时,随时观察并检测含水量,控制最佳含水量。
若遇到大风和高温天气,对混合料的含水量应作相应上调1~2%,使混合料运到现场摊铺后碾压时含水量接近最佳含水量。
水泥稳定碎石基层技术交底

水泥稳定碎石基层施工技术交底1、施工准备1、对施工作业段面派出专人提前采取安全措施、实施有效的交通安全管制。
2、对各种施工机具进行全面检修,应经调试并使其处于良好的性能状态。
应配备有足够的机械,施工能力需配套,重要机械宜有备用设备。
工序:准备下承层-施工放样-加水拌和-运料-摊铺整形-碾压-接缝处理-试验检测-养生2、施工放样施工前对铺筑路段按10m一个断面进行路线标高及中边桩测量。
各结构层的纵断面高程(厚度)采用悬挂细线来控制。
每间隔10米设一基准线立柱,按高程悬挂细线。
为保证细线绷紧,在两端紧线器上安装测力器,以保证细线拉力。
细线悬挂完成后,对基准线进行复测。
摊铺过程中随时对基准线进行检测。
在下面层的表面撒出控制平地机行走方向的灰线,保证平地机始终沿灰线行走。
3、摊铺及碾压1 、整形后,当混合料的含水量等于或略大于最佳含水量时,立即用20t以上振动压路机进行碾压。
直线和不设超高的平曲线段,由两侧路肩开始向路中心碾压;在设超高的平曲线段,由内侧路肩向外侧路肩进行碾压。
碾压时,后轮应重叠1/2轮宽;后轮必须超过两段的接缝处。
后轮压完路面全宽时,即为一遍。
碾压一直进行到要求的密实度为止。
一般需碾压4~8遍,应使表面无明显轮迹。
压路机的碾压速度,头两遍以采用1.5~1.7km/h为宜,以后用2.0~2.5km/h。
碾压按照先轻后重,先边后中的原则,洒水碾压至规定的压实度,在施工过程中应控制结构层高程,宽度,厚度,平整度,横坡等。
2、路面的两侧应多压2~3遍。
3、严禁压路机在己完成的或正在碾压的路段上调头或急刹车。
4、养生经质检合格后,对水泥稳定碎石路段进行喷雾洒水养护,严格控制喷雾洒水量,用水量过多容易造成细微粒的流失,粗颗粒裸露,洒水后立即覆盖塑料薄膜进行养护。
养护期封闭道路,保证无外力对其扰动,养护期为7天。
5、质量管理施工过程中检查和控制基层外形尺寸(厚度、宽度、高程、平整度、压实度等)。
经监理工程师检验合格后方可进入下一道工序。
水泥稳定碎石基层安全施工技术交底

水泥稳定碎石基层安全施工技术交底一、前言水泥稳定碎石基层是道路工程中常用的基层材料之一,其稳定性和安全性对道路的使用寿命和质量具有重要的影响。
为了确保水泥稳定碎石基层施工的安全性,本文将从施工前的准备工作、施工过程的技术要点以及施工后的注意事项三个方面进行详细的交底。
二、施工前的准备工作1. 设计确认:在施工前,应仔细核实设计图纸和相关技术要求,确保施工过程符合设计要求和规范要求。
2. 施工材料准备:水泥、砂石、碎石等材料应严格按照标准进行选购,并检查其质量合格证明。
同时还需要准备好混凝土搅拌设备、压路机、平板振动器等施工设备。
3. 人员安排:确定施工队伍,明确每个人员的职责和工作任务,保证施工过程中各项工作顺利进行。
4. 安全措施:制定施工方案和安全措施,确保施工现场的安全。
包括但不限于:设立警示标志、施工区域划定、安全员安排等。
三、施工过程的技术要点1. 实地勘察:在施工前需要对施工场地进行实地勘察,确认基础土质条件和排水情况,确保施工的稳定性和安全性。
2. 基层处理:根据设计要求,对基层进行处理,包括基层的压实、修复和调整。
在处理过程中,要注意选用合适的施工方法和设备,确保基层的平整度和稳定性。
3. 水泥稳定碎石的拌和:按照设计比例,将水泥、砂石和碎石进行充分的拌和,确保材料的均匀分布和充分混合。
同时,要注意控制拌合水的用量,保证拌合后的水泥稳定碎石具有合适的流动性和强度。
4. 基层施工:将拌合好的水泥稳定碎石均匀地铺设在基层上,并使用压路机进行较密实的压实。
在压实过程中,要注意控制压路机的速度和频率,以及保持压路机的稳定性,确保水泥稳定碎石的密实度。
5. 养护处理:在水泥稳定碎石基层施工后,进行养护处理是必要的。
通常采用覆盖防尘网和喷洒温水等方式进行养护,以保持基层的湿润和防止裂缝的发生。
四、施工后的注意事项1. 工程验收:施工结束后,应进行工程验收,核实施工的质量和合规性。
确保水泥稳定碎石基层的施工符合相关标准和要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水泥稳定碎石施工技术交底1、编制依据(1)《公路路面基层施工技术规范》( JTJ 034-2000 )(2)《公路工程质量检验评定标准》( JTG F80/1-2004 )(3)招投标文件、设计图纸(4)总体施工组织设计(实施阶段)等2、工程概况G327 长垣封丘界至封丘县城段改建工程CF1 标段,起点桩号K0+000 ,终点桩号K15+000 ,路线全长 15 公里。
本项目采用四车道一级公路标准,设计速度80 公里 /小时,一般路段路基宽度为24.5 米,过重要村镇路段且村镇预留宽度足够时,行车道外设置慢车道,路基宽度30米。
横断面组成为 1.0m 中央分隔带+ 2×0.5m 路缘带+ 4×3.75m 行车道+ 2× 3m 硬路肩+ 2× 0.75m 土路肩,机动车道路面标准横坡 2.0% 。
路面结构设计:行车道为:新建及加快路面结构为5cmAC - 16C 中粒式改性沥青砼中面层+ 8cmAC-25C粗粒式沥青砼下面层+36cm (分 18+ 18 两层)水泥稳定碎石基层 +18cm 水泥稳定碎石底基层,老路改造部分在面层和基层刨铣处理后,铺筑5cmAC - 16C 中粒式改性沥青砼中面层+8cmAC-25C粗粒式沥青砼下面层+36cm (分 18+ 18 两层)水泥稳定碎石基层。
按照交通厅《高速公路沥青路面规范化施工与质量管理指导意见》的要求,在基层正式开工之前,先进行试验路段施工。
底基层厚度为18cm ,水泥稳定碎石采用DG4000型拌和楼集中拌和,摊铺时单幅由 1 台摊铺机作业。
施工时必须注意横向接缝处的平整度。
初步确定试验段设在K14+400 - K14+700 共 300 米,计划 9 月 1 号开工。
3、试验段施工目的通过试验段的施工,要明确以下主要内容:(1)验证用于施工的混合料配合比①调试拌和机,分别称出拌缸中不同规格的碎石、水泥、水的重量,测量其计量的准确性;②调整拌和时间,保证混合料均匀性;③检查混合料含水量、碎石级配、水泥剂量、7d 无侧限抗压强度。
(2)确定铺筑的松铺厚度和松铺系数(3)确定标准施工方法①混合料配比的控制方法;②混合料摊铺方法和适用机具(包括摊铺机的行进速度、摊铺厚度的控制方式);③含水量的增加和控制方法;④压实机械的选择和组合、压实的顺序、速度和遍数,至少应选择两种确保能达到压实标准的碾压方案;⑤拌和、运输、摊铺和碾压机械的协调和配合。
(4)确定每一碾压作业段的合适长度(一般建议以50m 为宜)。
(5)严密组织拌和、运输、碾压等工艺流程,缩短拌和到碾压完成时间。
(6)质量检验内容、检验频率及检验方法。
(7)试铺路面质量检验结果。
4、施工配合比我部按照实验室提供的配合比进行生产,控制选定水泥稳定碎石底基层的设计配合比,具体见实验室提供的配合比资料。
5、施工前准备在开工前,首先组织技术人员及施工人员、机械操作人员认真学习《公路路面基层施工技术规范》、《公路工程质量检验评定标准》,认真熟悉施工图纸,使每一位施工人员都能明确施工工艺和施工质量要求。
从路基施工完毕进入底基层施工是整个路面工程施工中重点工序交接控制点之一。
我项目部在指挥部和驻地办的领导和协调下,会同路基施工单位,对路基所需检查的项目进行共同检测,试验段路基适当加大检查频率,合格后进行移交,从而以合格的路基施工质量来确保底基层的施工质量。
6、原材料的控制各类原材料质量应完全符合《公路路面基层施工技术规范》及设计要求,另外还应特别强调以下几点:( 1)材料堆放场地采用碎石盲沟进行排水,保证料场排水通畅,运输车辆停放场地、进出场道路进行平整、硬化。
(2)各类原材料需隔墙分仓堆放,确保材料间不混合、不受污染。
细集料采用彩条布进行覆盖,防止被雨淋受污染。
(3)选用 42.5 级的普通硅酸盐水泥,水泥初凝时间 3 小时以上、终凝时间不小于 6 个小时;水泥各龄期强度、安定性等应达到相应指标要求;禁止使用快硬水泥、早强水泥以及其它受外界影响而变质的水泥。
( 4 )各类碎石为新乡料场生产的碎石,石料最大料径不超过37.5mm ,小于0.075mm颗粒含量小于5% 。
不同粒级石料应分仓堆放,石料级配应符合要求。
碎石的压碎值不大于25% ,有机质含量不超过2% ,硫酸盐含量不超过0.25% ,针片状含量不大于 15% ,含泥量低于规定值。
碎石材料堆放时应防止离析。
7、施工技术方案7.1 下承层的准备铺筑好的路基表面应平整、坚实、具有规定路拱,路基的高程、宽度、压实度、平整度等应符合规范要求,并用重型压路机进行碾压,检查是否有轮迹、弹簧现象,凡不合格的路段应分别采取补充碾压、换填好的粒料等措施进行整改,低洼和坑洞应仔细填补、压实。
桥涵接坡处,采用挖机进行开挖整平处理。
清除表面的浮土、积水等,将作业面表面洒水湿润。
7.2 测量放样在摊铺混合料前一天要进行测量放样,放出道路中线、底基层边线。
放样时用全站仪每隔10m (在平曲线上为5m )打钢钎,用水准仪测量出基准高程,拉出二条摊铺基准线,并打好厚度控制线支架,根据松铺系数算出松铺厚度,决定控制线高度,挂好控制线。
摊铺的找平采用两边走钢丝法的方法。
钢丝离开摊铺边线(放石灰线)处 10cm ,钢丝应用弦紧器拉紧,拉力不小于800N ,以防下垂挠度超限,并使各测点弦线基准准确无误。
(普工安排:拉皮尺、洒石灰 2 人)7.3 混合料的拌和和运输水泥稳定碎石拌和机共设五个料斗、一个拌缸、一个放料斗,通过螺旋电机的转速和料门的开度来控制集料的流量。
开拌前,试验室人员到场检查场内各档集料的含水量,计算当天的施工配合比。
料门开度,试验室派专人对拌和楼进行监控,检查混合料情况,如含水量、集料级配,以确保混合料质量,发现问题立即进行处理。
外加水与天然含水量的总和要比最佳含水量略高,使混合料运到现场摊铺后碾压时的含水量能接近最佳值。
开始搅拌之后,出料时取样检查是否符合设计的配合比,进行正式生产之后,每1~2 小时检查一次拌和情况,抽检其配比、含水量是否变化。
高温作业时,早晚与中午的含水量要有区别,要按温度变化及时调整。
拌和机出料口配备带活门漏斗的料仓,由漏斗出料直接装车运输。
装车时车辆应前后移动,分三次装料,避免混合料离析。
运输车辆在开工前,检验其完好情况,由运输负责人确保装料前应车厢清洗干净的要求。
运输车辆数量满足拌和出料与摊铺需要,并尽快将拌成的混合料运送到铺筑现场。
车上的混合料应用蓬布覆盖,减少水分损失。
装料时运输车辆排队等候在贮料仓下,装料前对车辆车厢进行清洗、晾干,装料时按前→后→ 中至少三次移动的方法进行装料,不得装料太满外溢,有效地防止了装料堆高交叉部产生严重离析现象。
运输车辆在出水稳拌和站前统一在水稳拌和站地磅过磅,由项目部材料人员进行监磅。
运输车辆到场后由专人指挥车辆在未洒水的路段上调头,倒车驶进摊铺现场,以免影响下承层;摊铺机前有专人指挥车辆,以确保水稳碎石的连续均匀摊铺。
车辆到场后分列两边,前后相距约10m ,车辆倒车时统一在摊铺机前10~30cm 处停车,挂空挡卸料,倒料时位置要准确,不得撞击摊铺机。
(普工安排:指挥车辆 1 人)卸料过程中运料车应挂空档,靠摊铺机推动向前,卸完料后应立即驶离摊铺机,在摊铺机料斗内混合料未铺完前,下一辆料车就应停靠在摊铺机前并开始卸料,保证摊铺机料斗内有 10cm 厚的混合料(摊铺机前应保证有五辆运料车),避免出现起伏波浪现象。
7.4 混合料的摊铺和碾压7.4.1 混合料的摊铺摊铺前应将下结构层表面洒水湿润,在熨平板底垫上与按计算松铺厚度同厚的木板起步,松铺厚度根据规范及以往高等级公路施工经验,松铺系数暂取 1.25 。
摊铺前检查摊铺机各部分运转情况,而且每天坚持重复此项工作。
摊铺机摊铺时向前找平两侧钢丝;调整好传感器臂与导向控制线的关系;严格控制基层厚度和高程,保证路拱横坡度满足设计要求。
(普工安排:打钢钎拉钢丝2人、挂钢丝基准线 1 人)摊铺速度结合拌和机实际产量采用相对连续不间断行驶。
摊铺机应保证速度一致、摊铺厚度一致、松铺系数一致、路拱坡度一致、摊铺平整度一致、振动频率一致等。
(普工安排:摊铺机周围清扫及整平 4 人)在摊铺过程中,摊铺机的螺旋布料器应有三分之二埋入混合料中。
摊铺机两侧传感器设有专人看护,随时检查摊铺高程与基准线是否一致,并做好记录,若发现标高出现偏差应及时校正。
考虑到水泥稳定碎石是冷料摊铺、熨平板自重较大,应保证摊铺过程中横坡的准确性。
(专业人员安排:看护两侧传感器 2 人)开始摊铺 3~6 米长时,由测量人员立即检测摊铺面的标高和横坡,不符合设计要求时,应适当调整熨平板高度和横坡直到合格,再进行摊铺。
正常施工时,摊铺机每前进 10 米,测量人员应检测一次摊铺机的标高、横坡,并做好虚铺厚度记录。
摊铺面上的泥块及大颗粒的石块应人工拣除。
(普工安排:铲除泥块及大颗粒的石块 1 人)摊铺过程中要保持摊铺机的速度恒定,应考虑拌和场的生产能力与摊铺速度相匹配,避免中途不必要的停机,摊铺速度在 1.0~1.5 米/分钟。
另外,也要保证摊铺机的夯锤或夯板的震捣频率均匀一致。
由于本路段半幅一次成型,为了防止摊铺在两侧的混合料出现少许离析现象,应将摊铺机螺旋输送器最外端叶片反装。
在摊铺机后面应设专人消除细集料离析现象,特别应该铲除局部粗集料“窝”,并用新拌混合料填补。
(普工安排:消除离析料 1 人)7.4.2 混合料的碾压压路机紧跟在摊铺机后面进行碾压,一次碾压长度视施工气候情况,一般建议以50m 作为一个段落为宜。
碾压段落设置明显的分界标志,层次分明,有专人指挥。
当摊铺好的混合料达到碾压长度、表面水分尚未大量蒸发、含水量接近最佳含水量时进行碾压,碾压后混合料的压实度不小于98% 。
在施工过程中,以50m 为一个碾压施工段,按照进场碾压机械的特点和施工经验,制定不同的碾压方案,包括压实机械的选择和组合、压实的顺序、速度和遍数等,通过测试压实度的方式进行检验,最后选定两种碾压方案。
每种碾压方案选择150m 为一试验段落,初步拟定的碾压方案见下表。
压路机组合方式、碾压遍数及碾压速度表压路机种类碾压方式碾压遍数碾压速度(KM/H)YL27-3 轮胎压路机静压1 1.7 SR20MP振压1 1.7 YL27-3 轮胎压路机静压1 2.0 SR20MP振压1 2.0SR20MP振压2 2.0BW202静压1 2.0碾压采用先轻后重、由路边向路中、低速行驶碾压的原则,避免出现推移、起皮和漏压的现象。
碾压时,遵循初压→轻振动碾压→重振动碾压→稳压的程序,压至无轮迹为止。
初压要充分,振压不起浪、不推移。
碾压时严格控制行驶速度,第 1~2 遍为 1.5~1.7km/h ,以后各遍应为 1.8~2.2km/h 。
