盾构掘进作业指导书
盾构到达掘进作业指导书

盾构到达掘进作业指导书1.编制目的指导盾构接收施工作业流程,有效指导作业人员进行盾构到达掘进施工,确保盾构接收施工质量及安全、使盾构接收期间风险处于可控状态。
2.适用范围适应于盾构机到达掘进施工。
3.工艺概述及作业内容3.1工艺概述盾构到达接收位置的施工过程,自区间隧道贯通前100m掘进至区间隧道吊出井的过程。
3.2作业内容盾构到达掘进主要作业内容包括:盾构掘进、管片拼装、管线(水、电、气等)接驳、隧道运输、端头加固检测、测量、洞门凿除、洞门密封圈安装、接收托架安装、同步注浆、补充注浆、隧道清理等作业内容。
4.施工准备4.1内业技术准备(1)应根据工程及盾构到达施工的特点,编制到达掘进专项方案和应急预案,并对作业人员进行安全及技术交底。
(2)制订施工安全保证措施,提出应急预案。
(3)对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
4.2外业技术准备(1)根据地质、水文、施工现场等情况,设置合理的盾构到达掘进参数。
(2)盾构到达前100m进行联系测量。
(3)接收工作井满足盾构到达要求,施工所需水、电、照明、排水、排污设施已准备就绪。
4.3技术要求(1)根据盾构洞口地层稳定性评价结果,严格按地铁施工规范、施工设计对洞口端头进行地层(注浆、旋喷桩等)加固处理。
(2)洞门凿除根据洞门的稳定性,决定洞门凿除的时间,应避免破除后暴露时间过长产生坍塌。
(3)盾构主机到达掘进50m 、20m 的位置及出洞洞门环,要进行导向系统的测量复测和精确度调整,保证出洞误差在设计允许范围内。
5.施工工艺及质量控制流程5.1施工工艺流程盾构到达掘进工艺流程见图5.1。
图1 盾构到达施工流程图5.2工艺步骤说明5.2.1端头加固盾构接收之前对洞口地层加固情况按照设计要求进行检查评定,选择加固措施的基本条件为加固后的地层要自稳能力,且不能有地下水的损失。
地层加固要保证洞门破除后的土体有充分的强度和稳定性,在盾构到达掘进时不能坍塌。
盾构掘进作业指导书

盾构掘进作业指导书一、盾构隧道掘进开挖主要控制参数(1)根据地质条件、覆土厚度和试掘进过程中的经验结果进一步优化掘进参数。
(2)推进过程中,严格控制好推进方向,将施工测量结果不断地与计算的三维坐标相校核,及时调整。
(3)盾构操作人员应根据当班工程师指令设定的参数推进,推进与管片背后注浆同步进行。
不断完善施工工艺,控制施工后地表最大变形量在+10~-30mm之内。
(4)盾构掘进过程中,坡度不能突变,隧道轴线和折角变化不能超过0.4%。
(5)盾构掘进施工全过程须严格受控,工程技术人员根据地质变化、隧道埋深、地面荷载、地表沉降、盾构机姿态、刀盘扭矩、千斤顶推力等各种勘察、测量数据信息,正确下达每班掘进指令,并即时跟踪调整。
盾构机操作人员须严格执行指令,谨慎操作,对初始出现的小偏差应及时纠正,应尽量避免盾构机走“蛇”形,盾构机一次纠偏量不超过4mm/环,以减少对地层的扰动。
(6)盾构机掘进时的切口泥水压力应介于理论计算值上下限之间,并根据地表建构筑物的情况和地质条件适当调整。
在逆洗过程中,由于泥水仓或盾构机内的排泥管处于堵塞状态,因此逆洗时应提高排泥流量,但不能降低切口水压。
盾构机推进、逆洗和旁路三状态切换时的切口水压偏差值均控制在:-20~+20kPa。
(7)正常掘进条件下,掘进速度应设定为20~40mm/min;在盾构机通过砾砂、圆砾地层时,掘进速度应控制在15~30mm/min。
(8)当发现掘削量过大时,应立即检查泥水密度、粘度和切口水压。
此外,也可以利用探查装置,调查土体坍塌情况,在查明原因后应及时调整有关参数,确保开挖面稳定。
二、其它要求1、操作手必须严格按照相关设备操作规程施工作业,严谨野蛮施工。
2、方向控制及纠偏注意事项:(1)在切换刀盘转动方向时,应保留适当的时间间隔,推进油缸油压的调整不宜过快、过大,切换速度过快可能造成管片受力状态突变,而使管片损坏。
(2)根据掌子面地层情况应及时调整掘进参数,调整掘进方向时应设置警戒值与限制值。
【精品】盾构掘进作业指导书

第一章第二章盾构操作内容一、盾构操作基本步骤二、操作中应注意的问题三、操作面板1.控制室面板现场遥控板一、盾构机操作步骤(1)准备工作开机前应首先确认无人停留在盾构机的危险区域(如皮带机等区域),无人对盾构机进行维修工作。
其次应依次打开水阀、加压泵和两台空压机,并确认它们能否正常工作。
再次检查土斗是否已准备好。
最后检查所余的电缆和水管长度是否足够。
(2)操作顺序1、检查复位功能键“Reset”工作是否正常(LED灯亮或不亮)。
若工作正常并使盾构机处于掘进模式,则先使测量系统(VMT)处于“advance”掘进模式,再依次按下下列泵的“start”键。
“filtercircuit”→“filtercircuitshield”→“lubricationpump”→“gearoilpump”→“steeringpump”→“feedpump”→“cutterheaddrive1”→“cutterheaddrive2”→“cutterheaddrive3”→“screwconveyor”→“auxiliaryhydraulics”→“pushpump”→“tailskinsealingcompound(“automatic”模式)“。
其次启动“cutterHeadStart”模式下的“Step1(慢速)”或“Step2(快速)”→“left或right”→“start”。
同时启动泡沫系统(现今使用“manual”模式),先启动“liquidpump(速度一般调至最大,约50左右)”,其次启动“airregulation”(速度一般在300L/min左右)。
再次,是否马上掘进(advance)取决于土仓压力,若土仓压力过高,则依次按下“beltconveyor”中的“start”键→“strokegate2”中的“open”键→“SCREWCONVEYOR”中的“start”键。
进行出土以减少土仓压力。
若过小,则先按“advance”掘进键,待压力升高到一定值后再出土。
盾构掘进施工作业指导书

成都地铁一号线一期工程【火车南站~桐梓林~倪家桥】区间盾构工程盾构掘进施工作业指导书编制:审核:批准:中铁隧道集团有限公司成都地铁盾构项目部二零零六年十一月一、编制依据(1)《地铁设计规范》(GB50157-2003);(2)《地下铁道工程施工及验收规范》(GB50299-1999);(3)本工程《实施性施工组织设计》。
二、编制目的(1)规范操作程序,指导现场施工;(2)确保盾构掘进施工的连续、顺利;(3)确保工程施工质量。
三、适用范围成都地铁一号线【火车南站~桐梓林~倪家桥】盾构区间隧道盾构掘进施工作业。
四、定义4.1掘进模式掘进模式是指根据不同的工程水文、地质条件进行相应掘进控制的方法。
本工程施工过程中将使用的掘进模式包括泥水平衡模式、“D”模式(即加气模式)两种掘进模式。
4.2管理基准管理基准包括根据工程水文地质条件确定的掘进模式、掘进参数、泥浆调制标准和方法、泥水压力管理标准等掘进参数以及管片衬砌背后注浆参数和根据盾构机姿态、盾构当前所处的线路要素,以及盾构下一步进行姿态调整的趋势确定的管片型号及封顶块安装位置等施工控制参数。
它是进行盾构掘进施工的依据和标准。
也可称作掘进施工参数。
五、盾构掘进施工作业流程盾构掘进施工作业流程如盾构掘进施工作业工序流程图所示。
六、掘进施工参数设定6.1、泥水室压力设定6.1.1、理论计算上限值:P 上=P1+P2+P3 =γw ·h +K0·[(γ-γw)·h+γ·(H-h)]+20式中:P 上-泥水室压力上限值,kPa ;P1-地下水压力,kPa ;P2-静止土压力,kPa ;P3-变动土压力,一般取 20 kPa ;γw -水的溶重,kN/m3;h -地下水位以下的隧道埋深(算至隧道中心),m ; 开始设置管理基准开挖掘进同步注浆是否达到掘进循环进尺1#编组列车出洞管片衬砌拼装2#编组列车进洞1#列车装料开挖6m 延伸轨道下一个循环否是是否盾构掘进施工作业工序流程图K0-静止土压力系数,γ-土的溶重, kN/m3;H-隧道埋深(算至隧道中心),m。
高强度硬岩间杂软弱岩地层作业指导书

中铁十三局集团有限公司施工过程控制标准化管理手册(地铁分册)高强度硬岩段间杂软弱岩地层盾构掘进施工作业指导书编制:金东哲审核:潘大鹏批准:纪尊众目录1. 适用范围 (1)2. 作业准备 (1)3. 技术要求 (1)4. 人员组织 (2)5. 主要机具、设备 (3)6. 材料要求 (4)7. 施工工艺流程 (5)8. 施工作业方法与要求 (6)9. 质量控制要点 (13)10. 常见问题与处理方法 (15)11. 安全与环保要求 (17)12. 估算指标 (19)高强度硬岩段间杂软弱岩地层盾构掘进施工作业指导书1.适用范围适用于盾构机在硬岩段距离长、强度高、曲线半径小、软硬两种地层间相互混杂、突变、复杂多变、层间水丰富、岩层透水性较强等各种不利因素共存的复合性质下掘进施工控制。
2.作业准备(1)在开工前组织技术人员认真学习、阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
对所有参加施工人员进行上岗前培训、三级安全教育和技术交底。
(2)完成测量与监控测量的准备工作,对复杂、多变、突变和地质不祥的地段加密探孔勘测。
(3)对楼房基础差、容易出现下沉的地层提前进行加固或提前做好加固准备,在盾构通过前或通过后与时进行加固。
(4)完成盾构机的选型与配置,使其具备硬岩掘进和软土掘进功能,防喷涌功能,超挖能力,渣土改良能力。
(5)根据施工图纸计算材料需用量,提出材料需用计划,提前备足管片、水泥等施工材料与钢轨、枕木等周转材料。
3.技术要求3.1.高程和平面偏差表 3-1隧道轴线平面位置和高程偏差3.2.表 3-2隧道允许偏差3.3.监测报警值表 3-3监测报警值4.人员组织表 4-1施工人员配置表5.主要机具、设备表 5-1主要机械设备配置表6.表 6-1主要材料需求表表 6-2主要周转材料需求表7.施工工艺流程图 7-1掘进作业工序流程图图 7-2 掘进工序操作控制程序框图8.施工作业方法与要求8.1.优化盾构配置8.1.1.提高刀盘结构强度和加强耐磨保护对刀盘的面板和边缘加焊耐磨网纹,加装12把边缘保护刀;螺旋输送机的易磨损部位进行耐磨堆焊,螺旋叶片安装可更换的耐磨衬板;。
盾构掘进作业指导书

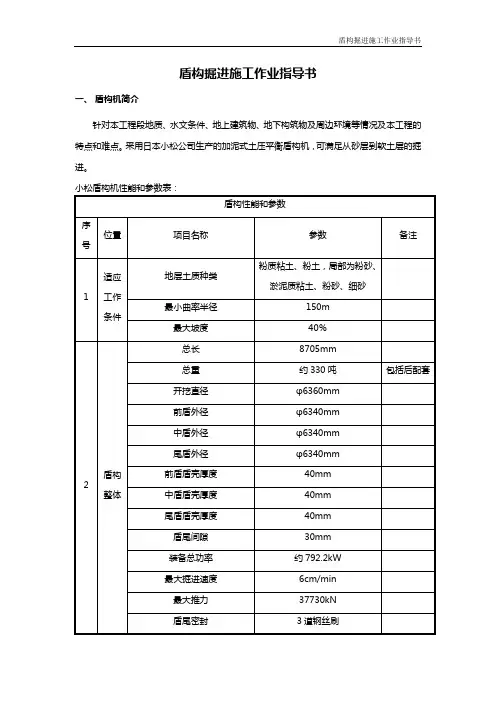

盾构掘进施工作业指导书一、盾构机简介针对本工程段地质、水文条件、地上建筑物、地下构筑物及周边环境等情况及本工程的特点和难点。
采用日本小松公司生产的加泥式土压平衡盾构机,可满足从砂层到软土层的掘进。
盾构机主机图及刀盘图:盾构机主机图盾构机刀盘图二、盾构施工准备2.1 补充勘察区间隧道勘探孔沿区间两侧边线布置,勘探点孔距约为40m轴线(投影距离),一般在隧道边界线外侧3~4m处布置。
勘探孔沿隧道左右线两侧边线“之”形布置。
大约每160m 处布置一条勘探横断面。
联络通道、中间风井处单独布置勘探孔。
根据工程的特点和风险点可在施工阶段进行一定数量的补充地质勘探,以进一步查明沿线地质情况。
根据地质情况及施工需要在联络通道、车站各端头、中间风井及过河段各补勘1个孔。
1、补充地质勘探的布孔原则(1)隧道洞身穿越区域砂层分布变化地段;(2)可能含有承压水地段(3)盾构始发端、到达端位置和联络通道位置。
(4)沿线岩土分层界线起伏变化超过5m(尤其在隧道洞身范围内)。
(5)原勘探孔距超过50m的,地层有一定变化的地段。
(6)部分钻孔没有穿过隧道底板,周围应补充钻孔,查明地质界线。
(7)计划换刀地点周围,过影响范围房屋基础地段。
(8)过重要建筑以及构造物位置,需要桩基处理位置。
(9)始发井附近可以尽量参考车站相关地质资料。
2、补充调查范围和内容(1)通过补勘详细查明岩土特征、地层分布、构造特征等参数。
(2)查明岩土物理力学性质,尤其是抗压强度和完整性,从而确定掘进模式和掘进参数。
(3)所有钻孔钻探完毕后,采用325普通混凝土水泥浆注浆封孔,并将地面补平以恢复原貌。
2.2 技术准备(1)设计单位详细进行施工图设计并进行设计交底后,由项目总工组织,设计施工图纸进行全面会审,认真领会设计意图。
(2)结合地质补充钻探、地面建筑物及地下管线调查资料,掌握工程地质及水文地质、周围环境等工程条件,紧抓工程特点、重点和难点,制定相应施工技术措施,对每一分项进行施工安排计划,确定施工方案、施工方法、施工工艺以及采取的技术措施。
盾构掘进(管片拼装) 危险作业指导书

工程师、
3. 作业前进行安全交底。
3. 交底到位且有针对性。
建造工程
1. 硬岩底层:宜选择半敞开或敞开模式。掘进时要向刀盘和
师
螺旋输送机内多加泡沫,向土仓内加适量的水,对刀盘和
螺旋机进行冷却、润滑,同时保证冷却水足够的流量和良
好的洞内通风。
2. 软弱地层:在土压平衡模式下进行土压平衡盾构掘进,在
泥水平衡模式下进行泥水平衡盾构掘进。掘进时向刀盘多
盾构经 理、建造
总监
监理、技 术总监、 安全总监
师
须在标养抗压试块检测合格后方能注浆。注浆作业时,应观
同步注浆浆液初凝时间为6~8h,固结体24h强度
察注浆压力及流量变化,严格控制注浆参数。注浆过程中,
不低于0.2MPa,28d强度不低于0.5 MPa;稠度为
5 同步注浆 若注浆压力变化不大但注浆量突然增大时,必须先停止注
1. 土仓内的压力可以维持刀盘前方的围岩稳 定,施工后最大沉降量在设计和规范要求范 围内。
2. 土压平衡(EPB)模式最大土压值不能大于 3bar。
盾构司 机、建造 工程师、 设备工程
师
5. 硬岩破碎地层:土压盾构宜采用半敞开模式掘进。多加泡
沫改善碴土性状,减小刀具磨损,提高碴土的流塑性,加
强盾尾密封油脂的注入。
8-12cm,倾析率不大于5%;)注浆完成后,管 浆,待分析原因并采取有效对策后方可继续施工。长时间停
片无开裂、无渗漏、地面沉降达到稳定状态。 机时,必须用膨润土浆液填充注浆管路防止管路堵塞。
建造工程 师
内业技术 工程师、
监理、技 术总监、
建造总监 安全总监
螺旋输送 向刀盘、土仓内或螺旋输送机内注入泡沫或膨润土,以对渣 渣土改良后螺旋输送机排土时不应出现喷涌、刀
盾构始发、正常掘进、到达施工作业指导书

盾构始发、正常掘进、到达施工作业指导书XX工程项目经理部批准:年月日审核:年月日编写:年月日目录1.编制目的 (1)2.编制依据 (1)3.适用范围 (1)4始发前的准备 (1)4.1始发端头加固 (1)4.2始发施工流程 (2)4.3 安装始发托架 (2)4.3.1预埋件 (2)4.3.2始发托架安装 (3)4.4盾构机组装及调试 (4)4.4.1主机下井组装 (4)4.4.2后配套地面组装 (4)4.4.3主机后配套连接及调试 (4)4.5反力架及支撑系统设计及安装 (4)4.5.1反力架结构设计 (4)4.5.2反力架位置 (5)4.5.3反力架及支撑系统的安装 (6)4.5.4盾构调试 (6)4.6始发洞门破除 (7)4.5.1盾构端头地层加固效果检查 (7)4.5.2洞门破除方法 (7)4.7负环管片拼装 (12)4.6.1负环管片概述 (12)4.6.2反力架端面调平 (12)4.6.3负环拼装 (12)5.3试掘进的掘进参数选取 (15)5.4出土量控制 (15)5.5推进速度控制 (15)5.6土压力控制 (16)5.7 掘进中的碴土改良 (16)5.6.1渣土改良概述 (16)5.6.2渣土改良的主要技术措施 (16)5.6.3膨润土、泡沫注入装置 (16)5.6.4膨润土、泡沫注入工艺 (17)5.6.5膨润土、泡沫添加量 (17)5.8同步注浆 (18)5.7.1注浆材料及配比设计 (18)5.7.2同步注浆主要技术参数 (18)5.7.3同步注浆方法、工艺与设备 (19)5.9二次注浆 (20)5.8.1注浆方式与工艺流程 (20)5.8.2注浆材料、配合比 (20)5.8.3注浆设备 (21)5.8.4注浆施工 (21)5.10注浆方式选择 (22)5.11管片拼装 (22)5.11.1拼装前的准备 (22)5.11.2管片选型 (23)5.11.3拼装工艺要求 (23)5.11.4管片拼装程序 (24)5.11.5管片脱离盾尾后的二次复紧 (26)5.11.6管片安装允许误差 (26)5.11.7管片拼装注意事项和质量保证措施 (26)5.12 施工运输 (27)5.12.1 洞内水平运输 (27)5.12.2 垂直运输 (27)5.13 施工通风 (27)5.14 洞内管线布置 (27)5.15 盾构设备保养、维修制度 (27)5.盾构正常掘进段 (28)5.1盾构掘进流程 (28)5.2盾构掘进操作控制程序 (29)5.3掘进模式的选择及操作控制 (29)5.3.1不同掘进模式的特点及适用条件 (29)5.3.2掘进模式的选择 (29)5.3.3掘进参数的选取 (29)5.4盾构轴线控制 (29)5.4.1盾构掘进姿态调整与纠偏 (30)5.4.2姿态控制及纠偏注意事项 (30)6. 刀具检查和更换方案 (31)6.1刀具失效原因分析 (31)6.2刀具检查更换计划 (32)6.3 换刀前的准备工作 (34)6.4换刀后的检测及注浆工作 (34)7.盾构接收 (34)7.1 盾构到达接收流程 (34)7.2隧道接收施工措施 (35)7.2.1 到达端头加固 (35)7.2.2盾构定位及到达端洞口位置复核测量 (36)7.2.3 洞口处理 (36)7.2.4 盾构接收段掘进 (36)7.2.5 碴土清理及洞门临时密封装置安装 (37)7.2.6 接收基座安装及盾构机步上接收基座 (37)7.2.7 洞门圈封堵 (37)7.3 盾构接收段施工注意事项 (37)8.盾构机拆卸转场 (38)8.1拆卸场地布置及吊装设备 (38)8.2拆卸顺序 (38)9.风险因素分析及对策 (39)9.1洞门涌水、涌砂 (39)9.2反力架变形 (40)(5)盾构机吊装时应注意平稳放置在托架上,避免产生较大冲击力,造成托架变形; (40)9.3分体始发下穿平房 (40)9.4下穿东水西调管线 (41)(4)特别注意隧道衬砌的防渗,压注足量的盾尾密封油脂、确保管片间接缝防水质量等; (42)9.5侧穿中国移动通信塔 (42)9.6下穿中国电信通信塔 (42)9.7地面沉降安全保证措施 (43)盾构始发、正常掘进、到达施工作业指导书1.编制目的明确盾构始发、正常掘进、到达施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范施工作业。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
盾构掘进作业指导书一、编制目的规范及指导盾构推进施工,使盾构推进处于受控状态。
二、适用范围本作业指导书适用于土压平衡盾构机掘进施工。
三、掘进作业工序流程和操作控制程序盾构掘进作业工序流程见图3-1掘进作业工序流程图,工序操作控制见图3-2掘进工序操作控制程序框图。
图3-1 掘进作业工序流程图图3-2 掘进工序操作控制程序框图四、盾构掘进参数的初步设定与控制4.1土仓压力值P的选定盾构在掘进过程中据此取得平衡压力的设定值,具体施工时,根据盾构所在的位置的埋深、土层状况及地表监测结果进行调整。
盾构掘进过程中地表隆陷与工作面稳定的关系以及相应技术对策见下表:表4-1 地表沉降与工作面稳定关系及相应对策4.2出碴量的控制每环理论出碴量每(实方)为:[(π•D²)÷4]×L=[(π×6.28²)÷4]×1.5=46.46m³/环盾构推进出碴控制在98%~100%之间,即45.53m³/环~46.46m³/环。
4.3掘进速度掘进速度及推力的选定以保持土仓压力为目的,根据施工的实际情况并调整掘进速度及推力。
正常情况下应为20~40mm/min。
4.4盾构轴线及地面沉降控制盾构轴线偏离设计轴线不大于±50mm,地面隆陷控制在+10mm~-30mm。
4.5盾构推进中的碴土改良一般地层土不会自然具有这些特性,从而使刀盘摩擦增大,工作负荷增加。
同时,密封仓内碴土塑流状态差时,在压力和搅拌作用下易产生压密固结等现象,从而无法形成有效的对开挖仓密封和良好的排水状态。
当碴土透水性强时,碴土在螺旋输送机内排出时无法形成有效的压力递降,土仓内的土压力无法达到稳定的控制状态。
当碴土满足不了这些要求时,需通过向刀盘、土仓及螺旋输送机内注入添加剂对碴土进行改良,采用的添加剂种类主要是泡沫或泥浆。
(1)泡沫剂的使用泡沫通过盾构机上的泡沫系统注入。
泡沫的组成比例如下(一般为):泡沫溶液的组成:泡沫添加剂3%,水97%。
泡沫组成:90~95%压缩空气和5~10%泡沫溶液混合而成。
泡沫的注入量按开挖方量计算:300~600L/m³。
(2)膨润土的使用在粉性土层中推进时要考虑往土仓注入膨润土。
其配合比为:水:膨润土:粉煤灰:添加剂= 4:1:1:0.1,加膨润土量为5%~20%土量。
注入压力与盾构的土仓压力一致或略高。
五、施工步骤5.1盾构掘进(1)推进阶段采用100米试推阶段掌握的最佳施工参数。
通过加强施工监测,不断地完善施工工艺,控制地面沉降。
施工进度应采用均衡生产办法。
(2)推进过程中,严格控制好推进里程,将施工测量结果不断地与计算的三维坐标相校核,及时调整,将里程偏差控制在,缓和曲线、圆曲线X(隧道设计纵轴方向即沿里程方向)Y(垂直隧道沿设计轴线方向)<50mm。
(3)盾构应根据当班指令设定的参数推进,推进出土与衬砌外注浆同时进行。
不断完善施工工艺,控制施工后地表最大变形量在+10~-30mm之间。
(4)盾构掘进过程中,坡度不能突变,隧道轴线和折角变化不能超过0.4%。
(5)盾构掘进施工全过程须严格受控,工程技术人员根据地质变化、隧道深埋、地面载荷、地表沉降、盾构机姿态、刀盘扭矩、千斤顶推力等各种勘探、测量数据信息,正确下达每班掘进指令,并即时跟踪调整。
盾构机操作人员须严格执行指令,谨慎操作,对初始出现的小偏差应及时纠正,应尽量避免盾构机走“蛇”形,盾构机一次纠偏量不宜过大,以减少对地层的扰动。
(6)作好施工记录,记录内容:①隧道掘进——环号——掘进速度——盾构正面土压力——刀盘转速、油压、螺旋机转速——盾构推力、千斤顶开启数量及位置、油压——盾构内壁与管片外侧环形空隙(上、下、左、右)②同步注浆——注浆压力、数量、稠度——注浆材料配比——注浆试块强度(每天取样实验)——实际注浆与理论注浆量的百分比③测量——盾构倾斜度——盾构旋速——隧道椭圆度——推进总距离——隧道每环衬砌环轴心的确切位置(X、Y、Z)与设计轴线的偏差。
④隧道渗漏水统计展示图及渗漏水量,每推进100m,提交一次给监理工程师。
上述记录的副本施工单位及时提交给监理工程师。
5.2盾构在曲线地段的掘进在曲线段(包括水平曲线和竖向曲线)施工时,盾构机推进操作控制方式是把液压推进油缸进行分区操作,分别控制和调整推进油缸的油压。
盾构机按预期的方向进行渐进调向运动。
按盾构设计本标段曲线施工时,除通过调整推进油缸推力调整盾构机掘进方向外,还采取安装契形块(平曲线)和在管片环缝粘贴石棉橡胶板的方法,使推进轨迹符合设计路线的弯道要求。
在曲线段推进时,注意以下几点:(1)进入弯道施工前,调整好盾构的姿态。
尽量减少盾构机中心轴线和隧道中心轴线的夹角和偏移量,避免产生较大的超挖量;(2)精确计算每一推进循环的偏离量与偏转角的大小,合理调整推进推力、分区与组合方法;(3)加强监控测量工作,及时反馈信息,调整和优化参数。
根据陀螺仪导向系统的测量结果,确定下次推进的纠偏量与推进组合运用方式。
经常对盾构机的姿态进行测量,校对导向系统的测量并进行调整;(4)合理的运用超挖刀,控制好超挖量。
尽量使盾构靠近曲线内侧推进,推进速度控制在30~40mm/min内;(5)为防止管片移动错位,要求油缸推力差尽量减少,并尽量缩短同步注浆浆液的凝胶时间,减少管片的损坏与变形,也可使千斤顶的偏心推力有效地起作用,确保曲线推进效果;(6)在曲线推进的情况下,应使盾构当前所在位置点与远方的连线设计曲线相切。
纠偏幅度每次不超过4mm;(7)对掘进参数实行动态管理,根据开挖地面情况适时的调整掘进数保证掘进方向的准确,避免引起更大的偏差;(8)施工中,盾构曲线走行轨迹引起的建筑空隙比正常推进大,应加注浆量,正确选好压注点,并做好盾尾密封;(9)当盾构偏离曲线的设计路线时,应停止盾构推进,采取相应措施,避免下述现象发生:在曲线推进过程中,出现管片损坏、管片螺栓折断,接头部件损坏,管片拼装困难,盾构出现较大的滚动、蛇形等;(10)在竖曲线上掘进时需要通过在管片环缝垫设石棉胶板进行纠偏,进入竖曲线前,施工人员应明确所处竖曲线的曲线路径并准备足够的材料。
石棉橡胶的使用方法由土木工程师按设计及实际情况编制技术交底,施工现场严格按交底施工。
5.3掘进方向的控制与调整由于地层软硬不均、隧道曲线和坡度变化以及操作等因素的影响,盾构推进不可能完全按照设计的隧道轴线前进,而会产生一定的偏差。
当这种偏差超过一定限界时就会使隧道衬砌侵限、盾尾间隙变小使管片局部受力恶化,并造成地层损失增大而使地表沉降加大,因此盾构施工中必须采取有效技术措施控制掘进方向,及时有效纠正掘进偏差。
(1)采用VMT隧道自动导向系统和人工测量辅助进行盾构姿态监测该系统配置了导向、自动定位、掘进程序软件和显示器等,能够全天候在盾构机主控室动态显示盾构机当前位置与隧道设计轴线的偏差以及趋势。
据此调整控制盾构机掘进方向,使其始终保持在允许的偏差范围内。
随着盾构推进导向系统后视基准点需要前移,必须通过人工测量来进行精确定位。
为保证推进方向的准确可靠,拟每周进行两次人工测量,以校核自动导向系统的测量数据并复核盾构机的位置、姿态,确保盾构掘进方向的正确。
(2)采用分区操作盾构机推进油缸控制盾构掘进方向根据线路条件所做的分段轴线拟合控制计划、导向系统反映的盾构姿态信息,结合隧道地层情况,通过分区操作盾构机的推进油缸来控制掘进方向。
①在上坡段掘进时,适当加大盾构机下部油缸的推力和速度;在下坡段掘进时则适当加大上部油缸的推力和速度;在左转弯曲线段掘进时,则适当加大右侧油缸推力和速度;在右转弯曲线掘进时,则适当加大左侧油缸的推力和速度;在直线平坡段掘进时,则应尽量使所有油缸的推力和速度保持一致。
②在均匀的地质条件时,保持所有油缸推力与速度一致;在软硬不均的地层中掘进时,则应根据不同地层在断面的具体分布情况,遵循硬地层一侧推进油缸的推力和速度适当加大,软地层一侧油缸的推力和速度适当减小的原则来操作。
③在稳定的硬岩段掘进时,可采用加大刀盘转速,减小刀具入岩深度以减小推进时盾构震动,采用刀盘正反转以控制盾构机滚动偏差。
(3)盾构姿态调整及纠偏在实际施工中,由于地质突变等原因盾构机推进方向可能会偏离设计轴线并超过管理警戒值。
在稳定地层中掘进,因地层提供的滚动阻力小,可能会产生盾体滚动偏差;在线路变坡段或急弯段掘进,有可能产生较大的偏差。
因此应及时调整盾构机姿态、纠正偏差。
①分区操作推进油缸来调整盾构机姿态,纠正偏差,将盾构机的方向控制调整到符合要求的范围内。
②在急弯和变坡段,必要时可利用盾构机的超挖刀进行局部超挖来纠偏。
③当滚动超限时,盾构机会自动报警,此时采用盾构刀盘反转的方法纠正滚动偏差。
(4)技术措施①在切换刀盘转动方向时,保留适当的时间间隔,切换速度不宜过快,切换速度过快可能造成管片受力状态突变,而使管片损坏。
②根据掌子面地层情况及时调整掘进参数,调整掘进方向时应设置警戒值与限制值,达到警戒值时就应该实行纠偏程序。
③蛇行修正及纠偏时应缓慢进行,如修正过程过急,蛇行反而更加明显。
在直线推进的情况下,选取盾构当前所在位置点与设计线上远方的一点作一直线,然后再以这条线为新的基准进行线形管理。
在曲线推进的情况下,使盾构当前所在位置点与远方点的连线同设计曲线相切。
④推进油缸油压的调整不宜过快、过大,否则可能造成管片局部破损甚至开裂。
⑤正确进行管片选型,确保拼装质量与精度,以使管片端面尽可能与计划的掘进方向垂直。
⑥盾构始发、到达时方向控制极其重要,应按照始发、到达掘进的有关技术要求,做好测量定位工作。
5.4盾构掘进过程中的蛇行和滚动控制出现蛇行和滚动主要与地质条件、推进操作控制有关。
应针对不同的地质条件,进行周密的工况分析,制定合适的控制方案和措施。
推进期间应注意以下几个问题:(1)根据盾构通过地层的物理力学性质选定合理的参数,施工过程中要不断检查盾构机推进系统、监控系统及导向系统的工作正常进行以提供正确的操作信息:(2)盾构机在掘进过程中要注意变换刀盘的旋转方向,保证盾构机的滚动变化量⊿R≦6‰;(3)盾构机通过富水软弱地层时,岩土对盾壳的环向约束性较弱,可向盾壳压注膨润土悬浮液增大盾壳与地层间的摩擦力;(4)在开挖面地层不一致的情况下,开挖面产生的反力变化频繁或大小不对称,盾构机的姿态较难控制极易产生蛇行,可根据实际施工情况建立较大的土仓压力并降低推进速度,调整好油缸推力。
同时应注意,在这样的地层中掘进油缸的推力大小差异一般较大,对管片产生的横向力也较大,为防止管片错台或破损,应缩短浆液的凝胶时间以给管片尽快提供早期的稳定。
六、应急预案在盾构掘进过程中比较容易出现的紧急情况主要有地表塌陷、喷涌和建构筑物地段地面沉降过大几种,针对两种情况采取不同的应急措施。
