大坝迎水面混凝土面板施工方案

合集下载

大坝迎水坡面板混凝土浇筑施工工艺

大坝迎水坡面板混凝土浇筑施工工艺

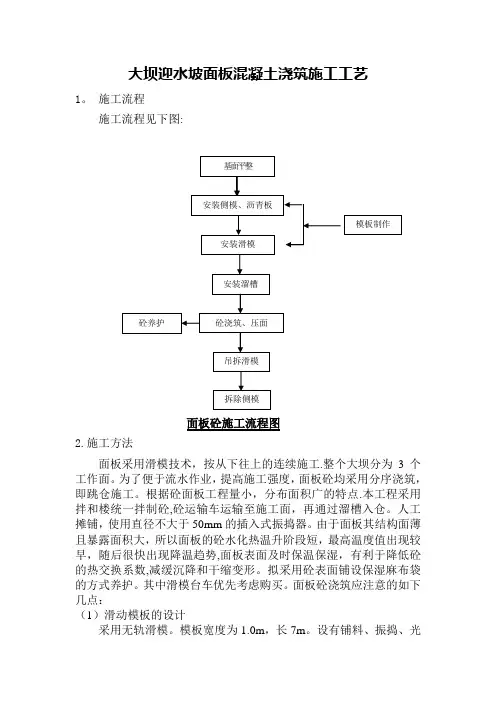

大坝迎水坡面板混凝土浇筑施工工艺1。

施工流程施工流程见下图:面板砼施工流程图2.施工方法面板采用滑模技术,按从下往上的连续施工.整个大坝分为3个工作面。

为了便于流水作业,提高施工强度,面板砼均采用分序浇筑,即跳仓施工。

根据砼面板工程量小,分布面积广的特点.本工程采用拌和楼统一拌制砼,砼运输车运输至施工面,再通过溜槽入仓。

人工摊铺,使用直径不大于50mm的插入式振捣器。

由于面板其结构面薄且暴露面积大,所以面板的砼水化热温升阶段短,最高温度值出现较早,随后很快出现降温趋势,面板表面及时保温保湿,有利于降低砼的热交换系数,减缓沉降和干缩变形。

拟采用砼表面铺设保湿麻布袋的方式养护。

其中滑模台车优先考虑购买。

面板砼浇筑应注意的如下几点:(1)滑动模板的设计采用无轨滑模。

模板宽度为1.0m,长7m。

设有铺料、振捣、光面的操作平台,配备相应的通讯设施和安全保证设施。

构造如下所示:每台滑模配备2台5t转扬机,卷扬机固定在坝顶.施工时间,滑模的滑升速度适宜为1~2m/h.最大滑升速度不应大于4m/h。

滑模重量的设计:模板重量应满足下式要求.(G1+G2)cosα≥p式中G1、G2――模板的自重、配重,KN;α――滑模面板与水平面的夹角;p――新浇砼堆斜面上滑模的浮托力;KN。

p由下式计算:p=P n Lb sinα式中P n――内倾模板的砼侧压力,KP a;L――滑动模板长度即所浇砼板的宽度,m;b――滑动模板宽度,m;砼侧压力选用5kpa。

计算得:(G1+G2)≥10。

9 KN。

滑模板牵引力计算:T=(Gsinα+fG cosα+τF)K式中T――滑模牵引力,KN;G――滑模自重加配重,KN;f――滑模与侧模间滑动摩擦系数;τ――刮板与新浇筑砼之间的黏结力,KN/m2;F――滑动与新浇砼板接触的表面面积,m2;K――安全系数,取3~5。

式中G取10.9 KN,f取0。

2,τ为0.5 KN/m2,K 取5,T=43。

河口村水库大坝混凝土面板施工方案(修)

河口村水库大坝混凝土面板施工方案(修)

河南省河口村水库主体工程ZT4标段大坝工程(合同编号:HKCSK-ZTSG-04 )混凝土面板施工技术方案河南省水利第一、第二工程局联合体河口村水库大坝工程项目经理部2013 年1月批准:杨金顺审核:姚党照编制:石春童目录一、编制依据 (3)二、工程概况 (3)三、施工总平面布置 (4)三、施工程序 (5)四、施工方法 (6)4.1混凝土施工前的准备工作 (6)4.2钢筋制安 (7)4.3止水施工 (7)4.4模板工程 (9)4.5溜槽架设 (10)4.6混凝土拌制与运输 (10)4.7周边三角区混凝土浇筑 (10)4.7面板混凝土浇筑顺序安排 (11)4.8面板混凝土浇筑与滑模滑升 (11)4.9混凝土压面抹光 (11)4.10混凝土养护与防护 (12)五、施工进度计划及施工强度 (12)六、混凝土面板防裂技术措施 (13)6.1提高混凝土的抗裂能力 (13)6.2选择有利的浇筑时间 (14)6.3降低周围环境对面板混凝土的约束应力 (15)6.4消除滑模对混凝土的机械损伤 (15)6.5加强现场施工组织管理 (15)6.6加强面板的保湿、保温、防风措施 (15)七、混凝土面板外观质量控制措施 (16)7.1原材料控制 (16)7.2模板 (17)7.3面板施工 (18)7.4混凝土温控措施 (18)八、主要资源配制 (20)8.1主要施工机械设备 (20)8.2主要劳动力计划(见下表) (20)九、面板混凝土浇筑应急预案 (21)9.1现场停电应急措施 (21)9.1.1停电应急领导小组 (21)9.1.2预防措施 (21)9.2机械故障应急措施 (22)9.2.1机械故障应急领导小组 (22)9.2.2预防措施 (22)9.3特殊天气条件下应急措施 (22)9.3.1大雨大风等恶劣天气应急领导小组 (22)9.3.2预防措施 (22)十、安全施工措施 (23)10.1高空和临边作业的安全保证措施 (23)10.2混凝土施工安全保证措施 (23)十一、文明施工措施 (23)11.1文明施工目标 (24)11.2文明施工保证体系 (24)11.3文明施工实施方案及措施 (24)十二、附图 (27)混凝土面板施工技术方案一、编制依据(1)工程承包合同:河南省河口村水库主体工程第二批项目ZT4标(HKCSK-ZTSG-04)(2)招标、投标文件及施工图纸;(3)《水利水电工程土工合成材料应用技术规范》SL/T 225—1998;(4)《土工合成材料测试规程》SL/T 235—1999;(5)《土工合成材料应用技术规范》GB 50290一1998;(6)《混凝土面板堆石坝施工规范》SL49-94;(7)水利水电建设工程验收规程 SL/223-2008;(8)河南省水利第一工程局体系文件二、工程概况河口村水库是一座以防洪、供水为主,兼顾灌溉、发电、改善河道基流等综合利用的大(2)型水利枢纽,工程位于黄河一级支流沁河最后一段峡谷出口处,下距五龙口水文站约9km,属河南省济源市克井镇,是控制沁河洪水、径流的关键工程,也是黄河下游防洪工程体系的重要组成部分。

河北水电站大坝面板混凝土施工方案

河北水电站大坝面板混凝土施工方案

河北水电站大坝面板混凝土施工方案目录1概述 (1)2主要施工依据 (2)3施工特(难)点分析 (2)4施工布置 (3)4.1 施工道路 (3)4.2 施工用水 (3)4.3 施工用电 (3)4.4 综合加工厂 (3)4.5拌和系统 (3)5施工顺序及进度计划安排 (4)6施工方案 (5)7施工方法 (6)7.1混凝土施工准备 (6)7.1.1坝面碾压砂浆护坡坡面修整及砂浆条带制作 (6)7.1.2周边趾板与面板相接的侧面混凝土缺陷处理、止水修复 (6)7.2面板垂直缝底部止水加工及安装 (7)7.2.1铜止水加工 (7)7.2.2 铜止水片安装及焊接 (7)7.3面板钢筋制安 (8)7.4侧模制安 (8)7.5滑模就位及溜槽搭设 (8)7.6面板混凝土浇筑 (9)7.6.1混凝土运输 (9)7.6.2混凝土入仓 (9)7.6.3混凝土平仓及振捣 (10)7.6.4滑模滑升 (10)7.6.5收面 (11)7.6.6拆模 (11)7.6.7养护 (11)7.6.8周边三角块浇筑 (12)7.6.9面板及周边缝缝面止水施工 (12)8质量保证措施 (13)8.1面板表面平整度控制 (13)8.2面板混凝土防裂控制 (13)8.3雨季施工 (14)8.4过程质量控制 (14)9安全文明生产及环境保护措施 (15)1概述鹤峰县坪江水电站大坝坝址选择在祠堂岭,坝址处河床高程1056.7m,砼面板趾板嵌入微风化层0.5m作为地基特力层;水库正常蓄水位1119m,坝顶高程1123m,最大坝高69m。

上游坝坡1:1.3,下游坝坡1:1.35,坝顶宽6m,最大坝底宽206.8m,最大坝顶长151m。

坝体从上游侧至下游侧依次设置面板、碾压砂浆、3.0m宽垫层料、4.0m宽过渡料、上游堆石区和下游堆石区。

大坝面板设计厚度为0.4m,设计坡比1:1.3,混凝土设计标号C25 W8F150,面板钢筋为单层双向配筋。

大坝面板设计分块共计16块,其中分缝6m宽7块,12m宽7块,6.469m宽1块,7.716m宽1块。

水库大坝防渗面板砼专项施工方案

水库大坝防渗面板砼专项施工方案

大坝防渗面板施工案第一章概况东塘水库位于义乌北部大镇东塘片,浦支流大江上游,坝址位于大镇新建村上游200m峡谷中,距义乌市区约30km。

坝型为浆砌重力坝,水库集雨面积F=19.37km²,主流长度10.96km,总库容293.31万m³,正常库容254.79万m³。

正常水位168.20m (1985高程基准,下同),50年一遇设计洪水位169.83m,300年一遇校核洪水位170.25m。

本水库是一座以供水、灌溉为主,结合防洪等综合利用的小(一)型水库。

大坝防渗面板位于大坝迎水面,处于“U”型河谷中,左岸坝0+000~坝0+.4段建基面高程为162.70~134.6m,河谷底坝0+.4~坝0+086段建基面高程为134.6m,右岸坝0+086~坝0+134.05段建基面高程为134.6m~169.42m;防渗面板顶高程为170.9m,顶部宽度0.50m,迎水面坡度为1:0.1,背水面与原大坝相连,采用C25W6F100砼。

防渗面板每隔10~15m设伸缩缝一条,距面板表面200mm设铜片止水一道,并在表层设SR塑性填料及盖片,缝间用低发泡聚乙烯闭塑料填充。

底板下设固结灌浆2排,间间距3m,深在建基面以下8m;帷幕灌浆1排,间间距2m,布置在底板基础轴线上,帷幕灌浆伸入相对不透水层(q<5Lu)以下5m;砼底板与岩地基之间连接设Ф25锚筋,锚筋间距1.2m形布置伸入岩基础2.5m,共3排;主要布置在大坝两侧山体段嵌槽(围:坝0+000至坝0+,坝0+086至坝0+134.05)。

遇断层及破碎带进行挖槽回填砼处理。

主要工程量:嵌槽开挖3280 m3,C25W6F100砼防渗面板6432m3,铜片止水265m,伸缩缝842 m2,迎水面锚筋2930根,趾板锚筋393根,迎水坡原高频振捣砂浆防渗面板凿除2945 m2。

第二章施工准备通过对现场进一步的踏勘分析,对大坝防渗面板作如下的施工布置:1风、水、电系统的布置1、供风系统在大坝顶设2台3.5立移动空压机和在坝脚设7立固定式空压机,再用2寸或3寸管向大坝开挖、锚杆钻和固结灌浆钻供风。

大坝迎水面混凝土面板施工方案

大坝迎水面混凝土面板施工方案

中国葛洲坝集团第一工程有限公司CHINA GEZHOUBA GROUP NO.1 ENGINEERING CO。

,LTD新疆布仑口-公格尔水电站土建Ⅰ标工程沥青混凝土心墙坝上游护坡施工方案葛洲坝集团第一工程有限公司新疆布仑口-公格尔水电站工程项目经理部二〇一二年四月批准:审核:校核: 编制:目录1. 概述......................................................................................................................................... - 1 -1.1 编制依据...................................................................................................................... - 1 -1。

2工程概况..................................................................................................................... - 1 - 2。

平面布置.............................................................................................................................. - 1 -2.1 施工道路...................................................................................................................... - 1 -2.2 施工用水...................................................................................................................... - 1 -2.3 施工供电...................................................................................................................... - 1 -2。

大坝面板混凝土施工方案

大坝面板混凝土施工方案

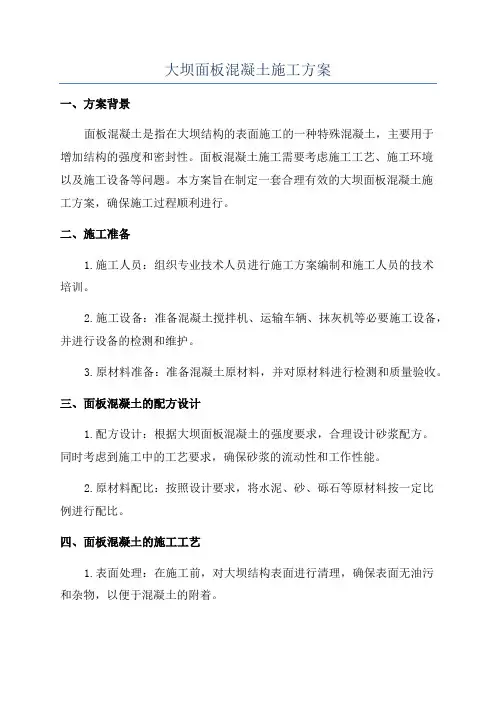

大坝面板混凝土施工方案一、方案背景面板混凝土是指在大坝结构的表面施工的一种特殊混凝土,主要用于增加结构的强度和密封性。

面板混凝土施工需要考虑施工工艺、施工环境以及施工设备等问题。

本方案旨在制定一套合理有效的大坝面板混凝土施工方案,确保施工过程顺利进行。

二、施工准备1.施工人员:组织专业技术人员进行施工方案编制和施工人员的技术培训。

2.施工设备:准备混凝土搅拌机、运输车辆、抹灰机等必要施工设备,并进行设备的检测和维护。

3.原材料准备:准备混凝土原材料,并对原材料进行检测和质量验收。

三、面板混凝土的配方设计1.配方设计:根据大坝面板混凝土的强度要求,合理设计砂浆配方。

同时考虑到施工中的工艺要求,确保砂浆的流动性和工作性能。

2.原材料配比:按照设计要求,将水泥、砂、砾石等原材料按一定比例进行配比。

四、面板混凝土的施工工艺1.表面处理:在施工前,对大坝结构表面进行清理,确保表面无油污和杂物,以便于混凝土的附着。

2.混凝土浇筑:将配制好的面板混凝土进行浇筑,确保混凝土的配比准确,并进行充分的振捣以排除空气和提高混凝土的密实度。

3.平整抹灰:在混凝土浇筑完毕后,对表面进行平整抹灰,确保面板的表面光洁平整。

4.养护处理:对已施工完成的面板进行养护处理,保持适当的湿度,防止混凝土裂缝和渗漏现象的发生。

五、施工控制1.施工质量控制:施工过程中,严格按照设计要求和施工工艺进行操作,确保面板混凝土的强度和密封性。

2.施工进度控制:制定详细的施工计划,并根据施工进度进行合理安排,确保施工进度的顺利进行。

3.安全管理:加强施工现场的安全管理,做好安全防护工作,确保施工过程中的安全。

六、施工注意事项1.施工环境:根据面板混凝土的施工要求,保证施工环境的干燥和无风,并做好防水措施以防止混凝土早期脱水。

2.施工温度:根据当地气候和季节的变化,合理控制施工温度,避免温度过高或过低对混凝土强度和工作性能的影响。

3.施工人员:施工人员需要具备一定的技术和操作经验,并接受专业培训,确保施工过程的安全和质量。

抽水蓄能电站水库工程大坝面板混凝土施工方案

抽水蓄能电站水库工程大坝面板混凝土施工方案

抽水蓄能电站水库工程大坝面板混凝土施工方案1.1概述大坝面板为钢筋混凝土面板,面板最大斜长为131.1m,总计42块面板,面板顶部高程104.2m厚度0.3m,面板底部高程28.0m最大厚度0.529m(法向),其厚度按公式t=0.3+0.003H(m)(H为距坝顶的高差)计算,面板表面坡比1:1.4。

两岸受拉区每隔6m设一条垂直伸缩缝,中间受压区每隔12m设一条垂直伸缩缝,面上刷一道水泥基渗透结晶型防渗涂料。

面板采用C30二级配混凝土,混凝土总量13103m3,面板混凝土布置单层钢筋,钢筋布置在面板截面中部,面板在顶部和底部端面配置抗挤压钢筋,钢筋制安917t。

1.2面板施工方案面板施工时坝体已经填筑到坝顶,且坝体至少已有3个月以上的预沉降期。

面板浇筑前,上游坡面应通过质检验收,其超、欠填和干密度等都应符合设计要求,坡面保护已经完成并通过验收,趾板混凝土浇筑已完成,且已达到28天龄期要求。

⑴模板:采用2套无轨滑模,1套14m长的滑模和1套15m长的滑模,其中15m长滑模可分拆成2套7.5m滑模,4套侧模循环使用。

⑵混凝土混凝土运输路线及入仓手段:下水库混凝土拌和系统一下水库上坝公路T坝顶体填筑平台一卸料经受料斗转溜糟入仓。

1.3面板混凝土浇筑施工准备1.3.1无轨滑模设计及制作⑴无轨滑模设计的技术要求①滑模必须有足够的自重(27t),再设配重水箱,以克服混凝土振捣时的浮托力;②滑模必须有足够的刚度,以保证滑模在下放和上拉时不扭曲,中间挠度不超过5mm;③滑模必须提供安全可靠的操作平台,包括上部的行人走道及后部的抹面平台;④滑模设计时要满足新浇混凝土的保温、养护要求。

⑵无轨滑模制作因大坝面板混凝土浇筑块宽度为6m和12m,制作1套无轨滑模长度为14m满足12m宽面板混凝土浇筑;为让无轨滑模灵活使用,另制作1套无轨滑模长度为15m,可拆分成2套7.5m长的无轨滑模,即能满足12m宽面板混凝土浇筑又满足6m宽面板混凝土浇筑。

混凝土堆石坝面板混凝土施工方案

混凝土堆石坝面板混凝土施工方案

xx水电站大坝土建及金属结构安装工程(合同编号:)大坝一期面板混凝土施工方案批准:审查:校核:编制:1概述xx水电站大坝类型为混凝土面板堆石坝,最大坝高135.8m,上游坝面坡比均为1:1.4,下游坡面干砌石(浆砌石)坡比为1:1.45及1:1.5。

大坝迎水面为钢筋混凝土面板,C30混凝土总量20500m3,面板顶部厚度均为30cm,并随高度降低逐渐加厚,底部最大厚度为77.9cm。

面板总计分为33块(1#~33#),其中1#~10#面板和23#~33#面板宽度均为6m,11#~22#面板宽度则均为12m。

根据业主要求,为满足大坝蓄水节点目标,将面板以EL3260m高程划分两期施工,EL3260m以下为一期面板,EL3260m以上为二期面板,一期混凝土共计约12000 m3。

处于一期面板施工范围内的为5#~31#面板,其中1#~10#和23#~31#面板宽度均为6m,11#~22#面板宽度则均为12m,最大单仓斜长为153m,最大单仓方量为1110 m3。

具体分仓见后附图:《混凝土面板堆石坝一期面板分缝及编号图》YZH-BX-MBH-001。

一期面板主要工程量(初步统计量,仅作为参考,最终以实际量计)见表1。

2施工布置2.1施工场地布置大坝一期面板施工的主营地规划在原铁二十三局砂石料场位置,结合其它部位混凝土施工,共规划6排施工住房,共60间,计2592m2。

施工所需的钢筋台车、下料斗、拉模等在施工营地进行加工。

大坝面板施工所需材料等均存放在坝顶。

2.2道路布置大坝面板浇筑施工道路三条:(1)大坝坝前EL3262m填筑面—经右岸EL3265m上坝道路-其它部位(或右岸拌和系统)。

(3)大坝面板下部水平趾板位置--经上游围堰--其它部位。

2.3风、水、电布置施工供风:在大坝坝前EL3262m填筑面适当位置布设一台21m3移动空压机进行供风。

施工供电:使用原大坝施工供电线路。

施工供水:采取从右岸系统水池交通洞进口EL3305.0m位置接口处经EL3265m路-大坝坝前右岸趾板(EL3262m)-左岸趾板(EL3262m)设置供水线路,坝面上每隔20m 设置供水节阀。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中国葛洲坝集团第一工程有限公司CHINA GEZHOUBA GROUP NO.1ENGINEERING CO.,LTD新疆布仑口-公格尔水电站土建Ⅰ标工程沥青混凝土心墙坝上游护坡施工方案葛洲坝集团第一工程有限公司新疆布仑口-公格尔水电站工程项目经理部二〇一二年四月批准:审核:校核:编制:目录1.概述 (1)葛洲坝集团第一工程有限公司1.1编制依据 (1)1.2工程概况 (1)2.平面布置 (1)2.1施工道路 (1)2.2施工用水 (1)2.3施工供电 (1)2.4施工照明 (1)2.5施工通讯 (1)3.施工程序及方法 (1)3.1大坝上游护坡开挖 (1)3.2护坡混凝土浇筑 (2)4.资源配置及工期安排 (4)4.1人力资源配置 (4)4.2机械设备资源配置 (4)4.3进度强度分析及进度计划 (4)4.4进度保证措施 (4)5质量保证及技术控制措施 (5)6.安全保证措施 (5)葛洲坝集团第一工程有限公司1.概述1.1编制依据⑴按照招标文件明确的国家、水利部颁发的现行设计规范、施工规范及技术规程、质量检验评定标准、验收办法编制;⑵依据变更后的设计文件结构尺寸编制;⑶依据招标文件、监理单位提供的设计文件;⑷编制过程考虑了目前现场实际情况。

1.2工程概况大坝上游坝坡采用砼板护坡,底部高程▽3280.5,顶部至坝顶高程为▽3295.0,坡比为1:3,总面积约12000㎡,护坡厚0.25m,总方量约3000m³。

分块尺寸6m×6m,采用沥青砂板分缝。

每块混凝土距边缘1.5m处的四角设4个PVC排水管,D=100mm,混凝土标号为C25,F300,二级配,坡脚▽3280.5处设阻滑键,宽度0.9m,高度0.7m,埋入坝壳料中。

在▽3289.05和▽3291.2处分别两道设导冰坎。

2.平面布置2.1施工道路利用上坝公路及314国道至坝顶公路。

2.2施工用水混凝土拌和用水利用现有拌合楼50m³水池供水,按200Kg/m³混凝土用水量计算,可浇筑混凝土1000m³。

混凝土养护用水采用2.2KW潜水泵从大坝与围堰间基坑水池内抽取,接φ20橡胶软管引至各工作面。

2.3施工供电利用左右岸原有变压器及供电线路。

2.4施工照明浇筑仓面临时布置1KW碘钨灯。

拌合系统利用本身照明系统和外加的碘钨灯进行照明,保证夜间施工。

照明线路采用绝缘线路。

2.5施工通讯现场采用无绳对讲机指挥和联系,保证工作面信息畅通。

3.施工程序及方法3.1大坝上游护坡开挖沥青混凝土心墙坝上游边坡采用挖掘机随大坝上升由上至下按测量控制线进行坡面开挖,坡面开挖预留10cm保护层,坡面坡度严格按照设计要求进行修整履带碾压,减小超欠挖现象发生。

葛洲坝集团第一工程有限公司3.2护坡混凝土浇筑3.2.1施工准备1、材料⑴水泥:水泥选用阿克苏天山多浪水泥有限责任公司喀什分公司生产的多浪牌P.O.42.5水泥,每批水泥进场时附有出厂合格证和品质检验报告,由现场实验室进行检验。

⑵骨料:骨料选择C6料场砂石骨料生产系统所生产的天然骨料;天然砂的细度模数为中砂范围,粗骨料按照溢洪道混凝土的级配要求来选取。

生产的所用级配的骨料同样在正式使用之前进行试验检测。

⑶水:拌合用水直接从盖孜河中抽取,在水池沉淀之后使用。

⑷外加剂:采购的外加剂(引气剂、缓凝减水剂等)符合有关标准的规定,进场时进行检测。

其掺量须经实验室试验符合要求后,方进行使用。

⑸粉煤灰:选用华电喀什华澄商贸有限公司生产的粉煤灰,掺量根据实验室试验加以确定。

粉煤灰进场时进行检验验收。

⑹模板:钢模板的选用优先考虑Q235钢,木模板木质的质量以Ⅲ等标准以上的材质标准来选取。

木模板使用的木材经过干燥后使用。

2、混凝土配合比沥青混凝土心墙坝上游护坡混凝土标号为C25,F300,二级配。

3.2.2护坡混凝土分块沥青混凝土心墙坝上游护坡混凝土按照设计要求单块尺寸6m×6m,块间采用沥青砂板分缝。

每块混凝土距边缘1.5m处的四角设4个D=100mmPVC排水管。

3.2.3护坡混凝土施工程序混凝土面板施工流程图3-1。

整理工作面混凝土养护拆除模板混凝土收面混凝土浇筑测量与放样大坝上游护坡开挖仓位测量与放样人工休整护坡立模3-1混凝土面板施工流程图葛洲坝集团第一工程有限公司3.2.4基础面处理方法机械开挖完成上游坡面应预留10cm保护层,待重新进行测量放样后,进行人工坡面休整至满足设计要求坡比方可进行后序施工。

3.2.5模板工程(1)模板制安沥青混凝土心墙坝上游护坡采用1015、3015型钢模板拼装而成,局部配合木模拼装而成,钢模板使用拼装时注意表面平整,拼缝严密,必要时嵌缝贴泡沫或双面胶带,防止漏浆。

模板安装按混凝土结构物的施工详图、测量放样单,重要部位多设控制点,以利检查校正。

混凝土浇筑过程中,安排专人负责值班,经常检查、调整模板的形状及位置,并做好记录。

(2)模板支撑模板采用外撑内拉法进行模板加固,保证混凝土在浇筑过程中模板固定、不变形。

(3)模板拆卸模板周转使用,须妥善管理,加强保护,每次拆除后要清理干净并涂隔离剂。

拆模时不得猛烈敲击,要按顺序拆卸,损坏处及时修理。

3.2.6混凝土浇筑本项目混凝土采用集中拌制,混凝土搅拌运输车运输,搭设溜槽直接入仓,护坡混凝土浇筑次序为由下至上隔仓浇筑,在混凝土浇筑前预埋PVC排水管,排水管加固后方可进行进行混凝土浇筑。

沥青混凝土心墙坝上游护坡混凝土采用搭设移动式溜槽直接入仓,仓内均匀下料,人工平仓后振捣,骨料集中时人工均匀分散,使用φ50插入式振捣器,平板振捣器(或自制振捣器)振捣。

振捣时间以混凝土不再显著下沉、不出现气泡并开始泛浆为准。

振捣顺序依次,方向一致,避免过振、漏振或欠振。

混凝土收平后,对混凝土外露面进行收光抹面。

待混凝土终凝前进行二次收面,确保混凝土表面光洁和平整。

3.2.7混凝土养护混凝土施工完毕后,应及时洒水、流水进行养护,并覆盖草帘、薄膜、毡等材料,保持混凝土表面湿润,养护时间应在混凝土浇筑完毕后6~18h内开始进行,其养护时间不应少于28d。

混凝土养护派有专人负责,并作好养护记录。

3.2.8混凝土缺陷处理混凝土通常出现的缺陷有:混凝土表面裂缝、“挂帘”、“蜂窝”、“麻面”、脱皮、凹凸不平等,若出现上述缺陷将报送专题方案,批准后实施。

葛洲坝集团第一工程有限公司表 4-1 投入本工程的人力资源表 表 4-2 投入本工程的机械设备资源表4.资源配置及工期安排4.1 人力资源配置根据工程进度,拟投入本项目施工人员情况见表 4-1。

4.2 机械设备资源配置根据工程进度,拟投入本项目机械设备情况见表 4-2。

4.3 进度强度分析及进度计划根据现场施工进度情况及工程蓄水验收要求,沥青混凝土心墙坝上游护坡 于 2012 年 5 月 15 日开始施工,本年 6 月 25 日前完成上游护坡全部施工工序。

4.4 进度保证措施⑴认真做好沥青混凝土心墙坝上游护坡混凝土施工技术准备工作,保证在序号 机械名称 规格型号 数量(台套)备注1 挖掘机 SK210、SK3302 2 自卸汽车 15t 63 混凝土搅拌运输车 9.0m³4 4 混凝土搅拌站 HLS120 15 交流点焊机 BX-350 26 电焊机 BX1-400 27 插入式振捣器 ZX50 68 全 站 仪 莱卡 402 19 水准仪 DS3 1 10 发电机250KW1序号 工种 数量(人)序号 工种 数量(人)1 管理和技术人员3 7 模板工 8 2 测量员 3 8 混凝土工 12 3 试验员 2 9 电工 24 汽车司机 12 10 机械修理工 25 机械操作手 4 11 电焊工 3 6木工112普工4 合 计56施工作业面提交后能及时组织混凝土施工。

⑵提前做好拟投入本工程使用的各主要施工机械设备的保养和准备工作,主要施工机械按计划提前保养,施工周转性材料的配置留有一定的余量,保证各主要施工设备及材料能按时投入使用。

⑶配足混凝土生产、运输、入仓机械设备,高峰期混凝土浇筑配置足够的入仓机械设备,施工机械的配置留有余地。

⑷配足施工力量,保证混凝土施工有多个工作面能形成流水作业。

⑸加强现场施工技术力量的配置,现场施工队配置专职质检员和技术员,做好对现场一线工人的技术交底工作,落实质量“三检”制,加强施工过程中的质量控制,减少返工。

5质量保证及技术控制措施⑴做好混凝土配合比设计和原材料(包括骨料、水泥、添加剂、粉煤灰和水等)以及混凝土的控制试验。

⑵混凝土浇筑前严格按三检制程序做好各工序的质量检验工作,经工程师批准后,方可开仓浇筑。

⑶做好平仓振捣作业,严防漏振,确保混凝土振捣密实。

对混凝土生产、运输、入仓进行明确的规定,由专人负责指挥。

⑷认真做好温控、防雨和防冻工作和混凝土的保护工作。

由于混凝土浇筑历时较长,应认真做好混凝土的温控和保温措施。

⑸严格按标书要求做好各类混凝土的养护工作,以防止早期失水过快产生塑性裂缝。

6.安全保证措施⑴加强施工作业人员的安全培训管理,特种作业人员做到人人持证上岗,认真做好班前五分钟安全教育工作。

⑵施工现场合理布置配电设施,所有配电盘均必须安装触漏电保护装置,现场的施工接线全部由专业电工完成,临时施工电源均采用电缆供电,并经常对电缆进行破损检查,施工电源禁止私拉乱接。

⑶对于大型设备,必须定期保养维修,保证设备性能良好。

⑷进入施工现场的人员均必须戴好安全帽,采用溜槽输送混凝土时,对溜槽采用彩条布铺盖,防止飞石伤人。

葛洲坝集团第一工程有限公司。
