施工方案及主要施工方法

合集下载

施工方案及施工方法

施工方案及施工方法

施工方案及施工方法一、工程概况及编制依据本工程主要涉及[具体工程名称],位于[具体地点],包含[工程具体内容,如建筑结构、道路铺设等]。

本次施工方案及方法的编制,依据国家及地方相关建筑法规、技术规范、安全标准以及业主提供的设计图纸和技术要求,结合现场实际情况进行编制。

二、主要施工方法技术基础处理:根据地质勘察报告,采用相应的地基处理方法,如换填、桩基等,确保基础稳固。

主体结构施工:采用模板支撑、钢筋绑扎、混凝土浇筑等工艺,确保主体结构安全稳定。

装饰装修施工:按照设计要求,选用合格材料,采用精细化施工工艺,保证装修质量。

机电安装施工:遵循专业标准,确保设备选型合理、安装准确、运行稳定。

三、质量标准保证措施建立质量管理体系,明确质量目标及责任人。

严格把控材料进场关,确保材料质量合格。

加强施工过程中的质量检查与验收,确保每道工序符合质量标准。

定期组织质量评估与改进,持续提升工程质量。

四、进度安排保证措施制定详细的施工进度计划,明确各阶段的施工任务及时间节点。

加强施工现场管理,合理安排劳动力及施工机械,确保施工效率。

定期进行进度检查与调整,确保施工进度与计划相符。

五、安全防护环保措施严格遵守安全生产法律法规,制定安全操作规程及应急预案。

加强现场安全监管,设置安全警示标识,确保施工人员及设备安全。

采取有效措施减少施工噪音、扬尘等污染,保护周边环境。

六、施工资源部署计划合理配置施工机械、设备及工具,确保施工顺利进行。

根据施工进度安排,提前采购所需材料,确保材料供应及时。

加强与供应商的合作,确保施工资源的质量和稳定性。

七、劳动力组织与管理根据工程需要,合理调配劳动力资源,确保施工人员数量及技能满足施工要求。

加强施工人员培训与教育,提高施工技能和安全意识。

建立完善的劳动力管理制度,规范劳动纪律,提高劳动效率。

八、应急预案与文明施工制定详细的应急预案,包括安全事故、自然灾害等突发事件的应对措施。

加强施工现场的文明施工管理,保持现场整洁有序。

总体施工方案、主要施工方法

总体施工方案、主要施工方法

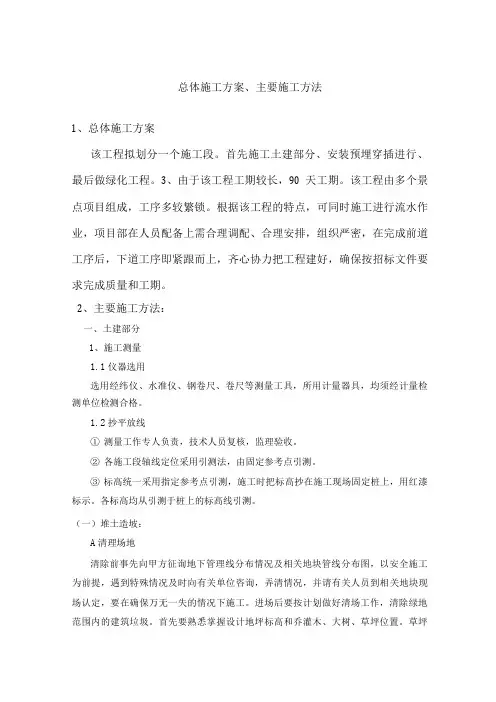

总体施工方案、主要施工方法1、总体施工方案该工程拟划分一个施工段。

首先施工土建部分、安装预埋穿插进行、最后做绿化工程。

3、由于该工程工期较长,90天工期。

该工程由多个景点项目组成,工序多较繁锁。

根据该工程的特点,可同时施工进行流水作业,项目部在人员配备上需合理调配、合理安排,组织严密,在完成前道工序后,下道工序即紧跟而上,齐心协力把工程建好,确保按招标文件要求完成质量和工期。

2、主要施工方法:一、土建部分1、施工测量1.1仪器选用选用经纬仪、水准仪、钢卷尺、卷尺等测量工具,所用计量器具,均须经计量检测单位检测合格。

1.2抄平放线①测量工作专人负责,技术人员复核,监理验收。

②各施工段轴线定位采用引测法,由固定参考点引测。

③标高统一采用指定参考点引测,施工时把标高抄在施工现场固定桩上,用红漆标示。

各标高均从引测于桩上的标高线引测。

(一)堆土造坡:A清理场地清除前事先向甲方征询地下管理线分布情况及相关地块管线分布图,以安全施工为前提,遇到特殊情况及时向有关单位咨询,弄清情况,并请有关人员到相关地块现场认定,要在确保万无一失的情况下施工。

进场后要按计划做好清场工作,清除绿地范围内的建筑垃圾。

首先要熟悉掌握设计地坪标高和乔灌木、大树、草坪位置。

草坪地块种植泥控制在50CM以上,相应建筑垃圾必须挖至设计草坪标高以下50CM。

在大树和乔木地块,建筑垃圾必须要1.5M深,2-3M范围内全部清除,特别是所遇到的砼构件或其它硬质大块材料时,必须给予清除,若机械无法使用的,需人工进行凿除或者破碎及翻挖,部分建筑垃圾外运至甲方指定弃点。

B标高测定仪器测设现状地形高程,并对比设计地形高程,同时,仪器现场布设设计高程点。

施工高程桩点采用沿等高线走向布设,这样在操作上更具直观性,即要每圈等高线上以一种颜色彩旗竹竿(以适当密度)做标志,应注意密度不能过密过稀,一般等高线平面走向曲率大可密些,但在注意控制精度同时,还要求方便施工作业。

主要施工方法、方案和施工措施

主要施工方法、方案和施工措施

主要施工方法、方案和施工措施第一节施工准备一、施工技术准备1.熟悉和审查施工图纸。

由项目总工程师组织项目经理部有关各专业工程师技术人员尽快熟悉图纸,提出图纸问题及在施工中所要解决的问题和合理化建议等,进行图纸会审。

2.修改和完善施工组织设计。

按设计图纸要求,根据工程特点结合现场环境和本工程具体情况,进一步修改和完善已编制好的施工组织设计,确保工程好、快、省、安全地完成。

3.编制施工图预算和施工预算。

由项目部预算人员根据施工图纸所确定的工程量、施工组织设计拟定的施工方法和进度计划、建筑工程预算定额和有关费用定额,进行施工图预算的编制。

向材料部门提供详细的材料计划,并作好劳动力、材料及机械台班需用量分析。

4.进行施工技术交底。

工程开工前由项目总工组织施工人员、质安人员、班组长进行交底,针对施工的关键部位、施工难点、质量和安全要求、操作要点及注意事项等进行全面的交底,各个班组长接受交底后组织操作工人认真学习,并要求落实在各个施工环节之上。

5.资料准备。

施工中严格按国家和行业现行质量检验评定标准和施工技术验收规范进行施工和检查,且遵照天津市的有关规定,开工前准备好各种资料样表,施工中及时填写整理,分册保管,待工程竣工后装订成册。

6.检验试验准备6.1为严格控制进场材料的质量情况,坚决杜绝伪劣产品进入现场,选定有资质的材料检测中心进行现场进场材料的检测,进场材料实行见证取样送检制度。

6.2在工程施工过程中,项目部技术质量组应按使用材料的规格、数量,并按有关试验的取样要求,分阶段提出各种材料、混凝土试块的送检计划,并及时向监理单位报验。

6.3施工前提前做好混凝土的级配、砂浆的配比试验,组织各种进场材料的检验以及钢筋焊接(接头)试验工作,准备好各种混凝土试模,各种测量工具提前送检报验。

二、施工现场准备(一)施工现场准备计划施工准备工作主要包括:施工力量的组织准备与思想准备工作;技术准备工作;物资条件准备工作;场地条件准备工作,即人员、机械、物资调配;施工计划准备;施工劳动力准备;主要物资材料计划,施工组织设计以及临时设施施工准备等工作。

主要施工方案与技术措施

主要施工方案与技术措施

主要施工方案与技术措施在进行施工工程时,为了确保工程质量和进度,必须制定合理的施工方案和采取相应的技术措施。

下面就主要施工方案与技术措施进行详细说明。

1. 施工方案1.1 施工队伍组织选择技术过硬、经验丰富的施工队伍,确定施工队伍组织机构,明确各个岗位的职责分工和协作关系。

1.2 施工方法选择根据工程的特点和要求,选择合适的施工方法,包括传统工艺、模块化施工、预制装配式等,确保施工质量和工期。

1.3 施工进度计划根据工程的规模和施工条件,制定详细的施工进度计划,明确各个工序的时间节点和前后工序的关系,合理安排施工进度。

1.4 安全生产方案制定详细的安全生产方案,包括施工起重机械、高空作业、临时用电等方面的安全管理措施,确保施工过程中的安全。

2. 技术措施2.1 施工质量控制严格按照设计要求和工程规范执行施工,加强现场质量检查和监督,确保各项施工工艺和施工质量达到标准要求。

2.2 施工工艺优化根据工程实际情况,采取合理的施工工艺,例如采用模板支撑技术、钢结构拼装技术等,提高施工效率和质量。

2.3 施工设备选用选择合适的施工设备和机械,确保施工过程的顺利进行,减少人力消耗和工时浪费。

2.4 施工现场管理加强施工现场管理,包括临时设施搭建、物资供应、环境保护等方面,提高施工效率和安全性。

2.5 施工材料控制控制施工材料的质量和使用,确保材料符合标准要求,减少施工过程中的浪费和损耗。

综上所述,合理的施工方案和科学的技术措施是保证施工工程质量和进度的重要条件。

通过优化施工工艺、加强安全管理、控制施工质量和材料等方面的措施,可以确保施工过程的顺利进行,达到预期的效果。

主要工程项目的施工方案及施工工艺

主要工程项目的施工方案及施工工艺

主要工程项目的施工方案及施工工艺施工方案和施工工艺是工程项目成功完成的关键。

下面我们将介绍主要工程项目的施工方案及施工工艺。

一、道路建设项目:1.施工方案:包括施工进度计划、施工组织设计、施工人员配备、材料和设备供应计划等。

根据地形和土质,确定挖填路基的方式;选择合适的路面结构和材料;设置标志和信号等。

2.施工工艺:主要包括路基处理、路面铺设、路缘和标线施工等。

路基处理包括挖掘、填土和压实等工序;路面铺设包括沥青混凝土或水泥混凝土铺设和压实等工序;路缘和标线施工包括路缘石的安装和路面标线的划线等。

二、桥梁建设项目:1.施工方案:包括起重方案、施工组织方案、施工进度计划等。

根据桥梁类型和跨度,确定合适的施工方法;确定合理的起重设备和起重方案;根据施工时间和面积,合理安排施工进度。

2.施工工艺:主要包括基础施工、上部结构施工等。

基础施工包括灌注桩、钻孔灌注桩和挖孔桩等工序;上部结构施工包括拼合梁的制作、吊装和安装等工序。

三、房屋建设项目:1.施工方案:包括施工组织设计、施工进度计划、施工设备和材料供应计划等。

根据建筑功能和用途,确定合适的施工序列;根据施工时间和空间,合理安排施工进度;根据工程要求,选择合适的施工设备和材料。

2.施工工艺:主要包括基础施工、主体施工和装饰施工等。

基础施工包括地基处理、基础建设和地下管线敷设等工序;主体施工包括结构施工、墙体施工和屋面施工等工序;装饰施工包括内部装修和外立面装修等工序。

四、水利工程项目:1.施工方案:包括施工组织设计、施工进度计划、水文调查和设计计划等。

根据工程类型和功能,确定合适的施工方法;根据施工时间和水位变化,合理安排施工进度;根据水文调查结果,确定合适的设计计划。

2.施工工艺:主要包括土方施工、混凝土施工和水工设施施工等。

土方施工包括挖土和填土等工序;混凝土施工包括混凝土浇筑和养护等工序;水工设施施工包括堤坝建设和渠道开挖等工序。

以上是主要工程项目的施工方案及施工工艺的介绍。

主要施工方案及技术措施

主要施工方案及技术措施

主要施工方案及技术措施一、引言在工程建设中,主要施工方案及技术措施是确保工程质量和安全的关键手段。

本文将从设计、施工组织、施工工序、材料选择等方面,详细介绍主要施工方案及技术措施的制定和执行。

二、施工方案制定1. 设计阶段:在施工过程中,施工方案的制定必须与设计方案相结合,保证施工的可行性和安全性。

2. 项目管理:施工方案需要综合考虑进度、质量、人员、材料等因素,确保施工进度和质量的可控性。

3. 详细施工计划:具体明确各施工工序的开展时间和顺序,合理分配资源,提前做好物资储备,确保施工进度和质量的稳定性。

三、技术措施1. 土方工程:(1)对土壤进行勘察分析,根据土壤性质采用合适的工程机械进行挖掘和回填。

(2)严格按照工程设计要求进行土方开挖、边坡处理、挡土墙施工等各个环节的操作,确保土方工程的稳定性和安全性。

2. 混凝土工程:(1)在混凝土浇筑过程中,严格按照设计要求选取合适的水泥、骨料和掺合料,确保混凝土的强度和耐久性。

(2)采用先进的浇筑设备和技术,控制施工过程中的温度、湿度,防止混凝土裂缝和变形。

3. 钢结构工程:(1)对钢结构进行充分检查,确保其质量达到预期标准。

(2)采取科学的焊接工艺,保证焊缝的质量。

严格按照施工图纸和规范要求进行焊接操作,提高钢结构工程的稳定性和安全性。

4. 安装工程:(1)在设备安装前,进行设备的检验和试运转,确保设备的性能符合设计要求。

(2)严格按照安装图纸和工艺要求进行设备组装和调试,保证设备的正常运行和安全使用。

5. 管线工程:(1)对管道进行充分的预埋验收,确保管道的质量和安全性。

(2)采用合适的工艺和材料进行管道的焊接、连接和维护,确保管线工程的可靠性和安全性。

四、施工现场管理1. 人员管理:合理组织施工人员,进行专业培训和安全教育,提高施工人员的技能和安全意识。

2. 现场安全:设置安全防护措施,建立安全责任制,加强现场巡查,及时排除安全隐患。

3. 质量管理:建立质量监控体系,设立质量监督岗位,进行质量验收和记录。

主要施工方案及技术措施

主要施工方案及技术措施主要施工方案及技术措施主要施工方案:1.前期准备工作:在施工前进行必要的勘测和测量工作,确定施工区域的地形、地质情况和土壤承载能力,制定施工计划。

2.基础施工:根据设计要求和土壤承载能力,采用适当的基础施工方式,如浅基础或深基础,确保建筑物的稳定性。

3.结构施工:根据设计图纸和技术要求进行结构施工,包括搭建施工模板、浇筑混凝土、安装钢筋等工作。

4.外装施工:进行墙体砌筑、装饰材料安装、外墙涂料等工作,确保建筑物的美观与实用性。

5.内装施工:进行室内墙体、地板、天花板的装饰施工,包括砖砌、贴瓷砖、安装吊顶等工作。

6.工程设备安装:安装建筑物所需的各种设备,如电气设备、水暖设备、空调设备等。

7.细部装饰施工:进行建筑物内部的其他细节装饰工作,如壁纸贴饰、家具摆放等,以提升建筑物的舒适度和美观度。

技术措施:1.严格控制施工质量:加强施工现场管理,确保施工按照设计图纸和技术规范进行,严禁违规操作和施工缺陷。

2.合理选择施工材料:根据设计要求和实际情况,选择符合建筑标准的优质建筑材料,确保施工质量。

3.科学施工工艺:采用现代化的施工工艺,如预制构件、模块化施工等,提高施工效率和质量。

4.安全管理:建立完善的安全管理体系,加强对施工人员的安全培训和日常监督,确保施工过程中的安全。

5.环境保护:施工过程中,严格按照环保要求进行施工,做好扬尘、噪音等污染物的防控工作,保护周边环境。

6.技术创新:借助新技术、新材料提高施工效率和质量,如使用BIM技术进行建筑信息模型设计和施工管理,应用无人机、激光扫描等技术进行测量和监控。

7.施工现场管理:加强对施工现场的管理,科学划定施工区域,合理安排施工人员和机械设备,有效协调施工进度和安全生产。

通过以上主要施工方案和技术措施的落实,能够确保建筑物的稳定性、安全性和使用功能,提高施工效率和质量,保护环境。

同时,也能够为建筑物的后续运营和维护提供良好的基础。

主要工程项目的施工方案施工方法

主要工程项目的施工方案施工方法施工方案是指在工程建设过程中,针对具体工程项目而制定的一系列施工措施和工作步骤,以确保工程质量、安全和进度的计划和安排。

不同的工程项目需要制定不同的施工方案,以适应具体的施工环境和要求。

下面将针对几个主要工程项目的施工方案进行介绍。

1.建筑工程施工方案:建筑工程施工方案主要包括基础施工、主体施工、装饰施工等内容。

其中,基础施工方案要包括基坑开挖、地下室施工、地基处理等内容;主体施工方案要包括土石方施工、结构施工、防水施工等内容;装饰施工方案要包括墙面装修、地面装修、屋顶装修等内容。

2.桥梁工程施工方案:桥梁工程施工方案主要包括桥台基础、桥墩施工、桥面板施工等内容。

其中,桥台基础施工方案要包括桩基施工、承台施工、墩身施工等内容;桥墩施工方案要包括承重墩施工、非承重墩施工、盖梁施工等内容;桥面板施工方案要包括预应力板施工、钢板桥面板施工、混凝土板施工等内容。

3.隧道工程施工方案:隧道工程施工方案主要包括隧道开挖、支护施工、衬砌施工等内容。

其中,隧道开挖施工方案要包括先拆顶进尺施工、悬索施工、双壁隧道施工等内容;支护施工方案要包括钢支撑施工、混凝土衬砌施工等内容;衬砌施工方案要包括拱顶衬砌施工、侧墙衬砌施工等内容。

施工方法是指在具体施工过程中,根据施工方案而采取的具体施工措施和操作步骤。

下面将针对几个主要工程项目的施工方法进行介绍。

1.基础施工方法:基础施工方法主要包括直接开挖、人工沉井、钻孔灌注桩等。

其中,直接开挖是指直接在地面上进行开挖作业,通常用于土质较好的场地;人工沉井是指先把一定数量的水泥构件沉入地下水中,然后再清空井中泥土,通常用于水下开挖作业;钻孔灌注桩是指通过机械钻孔的方法开挖孔洞,然后注入和振捣混凝土,通常用于复杂地质条件下的基础施工。

2.结构施工方法:结构施工方法主要包括模板搭设、钢筋加工、混凝土浇筑等。

其中,模板搭设是指根据设计要求,在需要浇筑混凝土的构件四周搭设模板,用以固定混凝土,通常用木板或钢板搭设;钢筋加工是指根据设计要求,将钢筋进行切割、折弯、焊接等处理,形成预定的形状和尺寸,通常用钢筋加工机械进行加工;混凝土浇筑是指将预先配制好的混凝土均匀地倒入模板内,然后用振捣器振捣混凝土,通常用于基础、柱子、梁、板等结构体的施工。

主体结构主要施工方法或方案和施工措施

主体结构主要施工方法或方案和施工措施一、施工顺序:本工程主体部分墙柱、梁板分两次施工,墙柱一次施工,梁板一次施工。

抄平放线→绑扎框架柱墙钢筋→支框架柱模→浇筑框架柱混凝土→支梁底模→绑扎梁、板钢筋→支梁、板模板→浇筑梁、板混凝土。

二、施工测量:1、施工测量准备:(1)测量设备选择:(2)校对测量仪器:为了保证测量结果的准确性,本工程所用测量工具必须经过校准,并确保使用时在有效检测周期内。

(3)复核水准点及控制桩点:进行主体施工放线前,先复核基础施工时的轴线控制桩点和高程水准点如有问题及时纠正。

3、主体结构的平面控制:(1)用现场内设置的控制轴线对基础所使用的定位控制桩进行复测,校核无误后,作为工程首层施工的依据。

(2)在各施工段施工时,对地面上有控制桩的控制线可直接由地面用经纬仪投测到工作面上。

对没有控制桩的控制线采用中间挑线法将控制线投测到工作面上,挑线必须左右盘取中,控制线投测误差应不大于3mm;放细部线前应对控制线进行校核,控制线间距误差应不大于5mm,然后根据控制线测设墙、0.00,两个控制点应相互校核。

其相互较差应小于3㎜,并依两点的平均点抄测水平线。

抄平时,尽量将水准仪安置在测点的中心位置,并进行一次精密定平。

在结构层内引测标高时,要使用水准仪引测,并往返测量与基准点校核,误差要控制在规范控制范围内。

5、建筑沉降观测:根据天津市有关文件要求,委托天津市有资质的第三方测量单位进行变形观测,同时我公司将做好相应的变形观测及记录。

(1)沉降观测点的准备工作:采用精密水准仪及与之配套使用的水准尺。

(2)水准点的设置:沉降观测应依据稳定良好的水准点进行,水准点应考虑永久使用,为相互检查核对,埋设地点必须稳定,不受施工机械碰压,防止水准点高程变动。

沉降观测点的埋设如图所示:(3)将水准点组成闭合水准路线进行往返测量,其闭合差必须符合规范要求,本工程采用S3 型水准仪,按国家二等水准测量技术要求施测。

施工方案及主要技术措施

施工方案及主要技术措施目录一、前言 (3)1.1 编制依据 (4)1.2 工程概况 (5)1.3 施工目的及意义 (6)二、施工方案 (7)2.1 施工流程 (8)2.2 施工方法 (10)2.2.1 土建工程 (11)2.2.2 安装工程 (13)2.2.3 装饰工程 (14)2.3 施工进度计划 (16)2.4 施工资源安排 (17)2.5 施工质量控制 (18)三、主要技术措施 (19)3.1 土建工程技术措施 (20)3.1.1 基础处理 (21)3.1.2 模板安装 (23)3.1.3 混凝土浇筑 (24)3.1.4 砌筑工程 (25)3.2 安装工程技术措施 (26)3.2.1 设备安装 (27)3.2.2 管道安装 (28)3.2.3 电气安装 (29)3.3 装饰工程技术措施 (31)3.3.1 地面铺设 (32)3.3.2 墙面处理 (33)3.3.3 顶棚装修 (34)3.3.4 油漆工程 (36)四、安全生产及文明施工 (38)4.1 安全生产措施 (39)4.1.1 安全组织 (40)4.1.2 安全教育 (41)4.1.3 安全检查 (42)4.2 文明施工措施 (43)4.2.1 环境保护 (44)4.2.2 劳动保护 (45)4.2.3 现场管理 (46)五、风险评估与应对措施 (47)5.1 风险识别 (49)5.2 风险评估 (50)5.3 应对措施 (52)一、前言本次施工方案的制定旨在确保项目顺利进行,实现高质量的施工效果。

我们将通过详细的施工方案和主要技术措施,确保每个施工环节都得到精准把控,从而满足项目的需求。

本文档的施工方案及主要技术措施部分,是我们根据多年经验和专业知识,结合项目实际情况,经过深入研究与讨论后制定的。

我们充分认识到施工的重要性及其对施工质量和项目成功的深远影响,我们将竭尽全力确保本次施工过程的顺利进行。

在编制本方案时,我们充分考虑了项目的特点、施工环境、技术要求以及安全因素等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工方案及主要施工方法1、外墙涂料施工方法本工程中外墙建筑涂料涂装体系分为三层,即底漆、第一遍面漆、第二遍面漆。

其作用如下:底漆:底漆封闭墙面碱性,提高面漆附着力,对面涂性能及表面效果有较大影响。

如不使用底漆,漆膜附着力会有所削弱,墙面碱性对面漆性能的影响更大,尤其使用腻子的底面,可能造成漆膜粉化、泛黄、渗碱等问题,破坏面漆性能,影响漆膜的使用寿命。

第一遍面漆:第一遍面漆主要作用是提高附着力和遮盖力,增加丰满度,并相应减少面漆用量。

第二遍面漆:第二遍面漆是体系中最后涂层,具装饰功能,抗拒环境侵害。

2、外墙涂料施工工艺修补→清扫→填补腻子、局部刮腻子→磨平→贴玻纤布→满刮腻子→磨平→底漆施工→第一遍面漆施工→第二遍面漆施工3、外墙涂料施工操作方法a、修补施涂前对于基体的缺棱掉角处、孔洞等缺陷采用1:3水泥砂浆(或聚合物水泥砂浆)修补。

下面为具体做法:空鼓——如为大面积(大于10cm2)空鼓,将空鼓部位全部铲除,清理干净,重新做基层,若为局部空鼓(小于10cm2),则用注射低粘度的环氧树脂进行修补。

缝隙——细小裂缝采用腻子进行修补(修补时要求薄批而不宜厚刷),干后用砂纸打平;对于大的裂缝,可将裂缝部位凿成“V”字形缝隙,清扫干净后做一层防水层,再嵌填1:2.5水泥砂浆,干后用水泥砂纸打磨平整。

孔洞——基层表面以下3mm 以下的孔洞,采用聚合物水泥腻子进行找平,大于3mm的孔洞采用水泥砂浆进行修补待干后磨平。

此外对于新的水泥砂浆表面,如急需进行涂刷时,可采用15%-20%浓度的硫酸锌或氧化锌溶液涂刷于水泥砂浆基层表面数次,待干燥后除去表面析出的粉末和浮砂即可进行涂刷。

b、清扫尘土、粉末──可使用扫帚、毛刷、高压水冲洗,油脂──使用中性洗涤剂清洗;灰浆──用铲、刮刀等除去;霉菌──室外高压水冲洗,用清水漂洗晾干。

c、填补腻子,局部刮腻子如果墙体平整、光滑,可不使用腻子;腻子的要求除了易批易打磨外,还应具备较好的强度和持久性,在进行填补、局部刮腻子施工时要求,宜薄批而不宜厚刷。

要求腻子应具备更好的粘结性,粘结持久性及耐水性。

使用的腻子采用107胶白水泥浆加159d一20M的细沙拌合。

刮腻子时的施工技术:①掌握好刮涂时工具的倾斜度,用力均匀,以保证腻子饱满。

②为避免腻子收缩过大,出现开裂和脱落,一次刮涂不要过厚,根据不同腻子的特点,厚度以0.5mm为宜。

不要过多地往返刮涂,以免出现卷皮脱落或将腻子中的胶料挤出封住表面不易干燥。

③用油灰刀填要填满、填实,基层有洞和裂缝时,食指压紧刀片,用力将腻子压进缺陷内,将四周的腻子收刮干净,使腻子的痕迹尽量减少。

d、磨平①不能湿磨,打磨必须在基层或腻子干燥后进行,以免粘附砂纸影响操作。

②砂纸的粗细要根据被磨表面的硬度来定,砂纸粗了会产生砂痕,影响涂层的最终装饰效果。

③手工打磨应将砂纸(布)包在打磨垫:块上,往复用力推动垫块厂,不能只用一两个手指压着砂纸打磨,以兔影响打磨的平整度。

机械打磨采用电动打磨机,将砂纸夹于打磨机上,轻轻在基层上面推动,严禁用力按压以免电机过载受损。

④打磨时先用粗砂布或打磨机打磨,再用细砂布打磨;注意表面的平整性,即使表面的平整性符合要求,还要注意基层表面粗糙度、打磨后的纹理质感,要是出现这两种情况会因为光影作用而使面层颜色光泽造成深浅明暗不一的错觉而影响效果,这就要求局部再磨平,必要时采用腻于进行再修平,从而达到粗糙程度一致⑤对于表面不平,可将凸出部分用铲平,再用腻子进行填补,等干燥后再用砂纸进行打磨。

要求打磨后基层的平整度达到在侧面光照下无明显批刮痕迹、无粗糙感,表面光滑。

⑥打磨后,立即清除表面灰尘,以利于下一道工序的施工。

e、贴玻纤维布采用网眼密度均匀,不要用太密的玻纤维布进行铺贴;铺贴时自上面下用浓度高的107胶水边贴边用刮子赶平,同时均匀地刮透;出现玻纤维的接搓时,应错缝搭接2—3公分,待铺平后用刀进行划切,划切时必须划齐,并让玻纤维布并拢,以使附着力增强。

f、刮腻子再磨平采用聚合物腻子刮平整,主要目的是为了修平贴玻纤布引起的不平整现象,防止表面的毛细裂缝。

用0#砂布或打磨机磨平做到表面平整、粗糙程度一致,纹理质感均匀。

此工序要求重复检查、打磨直到表面观感一致时为止。

g、涂料的涂刷涂料涂刷时要求:基层表面含水率不得大于8%,如遇有大风、雨、雾等到天气时不得进行面层涂料的施涂;施工时要求根据设计要求做样板墙,直到竣工验收时为止。

①、施工涂料的调配本外墙涂料施工方案中所有采用的涂料均为诚美涂料公司按色卡选定的颜色进行配色后的成品。

在施涂过程度中,如发现涂料有沉淀,必须将其搅拌均匀,涂料的拌合采用电动搅拌机进行,搅拌时间控制在8-10分钟为宜。

②施涂方法施工时以墙的阴阳角处及水落管为分界线,同一面墙应采用同一批号的涂料,每层涂料不宜施涂过厚,涂层应均匀,颜色一致。

涂料施工时,施工保养条件要求较高。

施工保养温度高于5℃,环境湿度低于85%,以保证成膜良好。

低温将引起涂料的漆膜粉化开裂等问题,环境湿度大使漆膜长时间不干,并最终导致成膜不良。

外墙施工必须考虑天气因素,在涂刷涂料前,12小时不能下雨,保证底材干燥,涂刷后,采取相应措施防止由于24小时内下雨而造成漆膜被雨水冲坏。

进行涂料施涂时主要采用刷涂和滚涂:其中刷涂采用人工特制的刷子进行,主要用于对边角、水管后等不易滚涂到的部位的施工。

刷涂施工时要求前一度涂层表干后方可进行后一度的涂刷,前后两层的涂刷时间间隔得小于2至4小时。

刷涂方法:为便于用后的清洗,先将刷毛用水或稀释剂浸湿、甩干,然后再蘸取涂料。

刷毛蘸入涂料不要过深,蘸料后在匀料板或溶器边口刮去多余的涂料,然后在基层上依顺序刷开。

布料时刷子与被涂面的角度约为50-70度,修饰时角度则减少到30-45度。

涂刷时动作要迅速,每个涂刷片段不要过宽,以保证相互衔接时边尚未干燥,不会显出接头的痕迹;涂到门窗、墙角等部位时,为避免粘污,应先用小刷子将不易涂刷的部位涂刷一下,然后再进行大面积的涂刷。

这种技法通常称为“卡边”。

卡边的宽度一般是5-8cm。

滚涂采用手工滚涂,采用工具为羊毛制成的辊子,主要用于大面积墙面的施涂。

施工时在辊子上蘸少许涂料后再在墙上轻缓平稳地来回滚动,直上直下,不得歪扭蛇形,以保证涂层厚度一致、色泽一致、质感一致。

滚涂方法:滚涂施工前先用水或稀释剂将滚筒刷湿润,在废纸上滚去多余的液体再蘸取涂料,蘸料时只须将滚筒的一半浸入料中,然后在匀料板上来加滚动使之含料均匀。

滚涂时自上而下再自上而下,按“W”形方式将涂料滚在基层上,然后再横向滚匀,当滚筒较干时再将刚滚涂的表面轻理一下,每一次滚涂的宽度不得大于滚筒的4倍,同时要求在滚涂的过程中重叠滚筒的三分之一,避免在交合处形成漆痕,滚涂过程中要求要用力均匀,开始时稍轻,然后逐步加重。

在涂刷的过程中要求,滚筒的速度不宜过快,以免涂料飞测。

③涂装技巧要想达到良好的涂装效果,熟练的操作水平是必要的。

首先,底材的要求应清洁干燥和牢固,按使用说明书操作,涂装条件适合,稀释比例准确,过量稀释会使涂料不遮底,粉化,有光泽涂料会失光,色彩不一。

其次,好的施工用具也是必须的。

外墙涂装上漆顺序要先上后下,从屋檐、柱顶、横顶、门窗洞口。

其中每一部分也须自上而下依次涂刷。

在涂刷每一部位时,中途不能停顿,如果不得不停下来,也要选择建筑结构上原有的连接部位,如墙面与窗框衔接处。

这样就能避免难看的接缝。

在涂刷檐板线条时要分下述两步,先刷檐板的底部,尔后刷向阳部位。

同时刷几块檐板时,顺着墙依次进行,涂刷过程中动作要快,并不时地在已干和未干的接合部位来回刷几下,以避免留下层叠或接缝。

④涂刷后处理施工完毕后,工具需即刻清洗,同时立即清理不小心被污染的门窗,否则涂料干结后,会损坏工具、难于清除掉门窗上的污迹;剩余涂料保持清洁,密闭封存。

⑤质量要求在涂施完毕后要求涂层不得出现以下情况:不得出现漏涂、透底、掉粉、起皮、同时不得出现反碱、咬色、并且颜色要求一致,疏密均匀,此外不得出现流坠、疙瘩、刷纹并不得污染门窗。

4、外墙涂料施工注意事项A. 涂料使用前应核对标签,并仔细搅拌均匀,用后须将盖子盖严。

B. 涂料的贮存和施工应符合产品说明书规定的气温条件,通常应在5℃以上。

如果涂料在贮运中冻结,应置于较高温度的房间中任其自然解冻,不得用火烤。

解冻后的涂料经确认未发生质变方可使用。

C. 涂料调色最好由诚美涂料公司完成,以保证该批涂料色彩的一致性。

如果在施工现场需要调色,必须使用诚美涂料配套提供或指定牌号、产地的色浆,按使用要求和比例,由专人进行调配。

D. 应注意涂料工程的成品保护,防止交叉作业引起的人为污染。

已经施工的墙面如受到脏物污染,可用干净的湿抹布轻轻擦洗,污染严重时应重新涂刷。

E. 施工前注意天气预报,避免在雨雪来临前作业。

F. 涂刷工具用毕应及时清洗干净并妥善保管。

5、外墙涂料施工安全防护措施A. 施工期间,操作人员应当保证有充足的睡眠,确保高空作业时精力集中,不出意外;B. 施工前应检查脚手架、架板是否搭设牢固,确认安全可靠后方可开始操作;C. 禁止穿拖鞋、底面光滑的鞋及高跟鞋在脚手架上工作;D. 在贮存和使用溶剂型底涂料、面涂料及稀释剂之处,严禁烟火;E. 配备必要的防护眼镜、防护面罩;F. 施工及照明电器必须按电工安全规范安装接线,严禁随意拉线、接线;G. 向现场全部人员进行安全教育。

四、材料管理1、现场材料归总到工地现场保管,并做好收、发、用台帐,做到帐实相符。

2、在现场涂刷一定量的面积来预算整个工程的预计用料并统筹备料,来料认真验收。

不同品种、不同颜色涂料分别堆放。

3、每种涂料在施工之前需充分搅拌,根据实际日用量出库,在产品规定时间内用完。

每天收工后将剩余的材料放回仓库,做好落手清工作。

4、在施工中严格按照外墙涂料施工方案施工,加强对工程质量验收的成功率,杜绝返工。

五、外墙涂料质量检查1、严格执行三级质量检查。

指操作者自我把关、自我检查;工长检查;项目管理人员复查。

通过上下级检查,层层把关,达到工程质量的目标。

2、施工队必须执行外墙涂料施工方案和正常施工工序,不得擅自减少或更改。

如有特殊情况需书面通知,做技术交底。

3、对墙面涂料施工规范,必须按照中华人民共和国行业标准的建筑装饰施工及验收规范中高级薄涂料的标准(新的验收规范)来进行验收,不得出现掉粉、起皮、漏刷、透底、返碱、咬色、流坠、疙瘩、对装饰线和分割线平直(按5m线检查,不足5m拉通线检查),偏差不大于施工规范值;门窗、灯具等成品、半成品必须保护洁净、完好。

4 质量标准1 保证项目:(1)、油漆涂料工程等级和材料品种、颜色应符合设计要求和有关标准的规定。

(2 )、油漆涂料工程严禁脱皮、漏刷和透底。

2 基本项目,见表9-41。
