铁路框架涵施工方案
铁路框架涵施工方案
一、编制依据
⑴、铁道第二勘察设计院郑州至西安客运专线设计图纸、设计文件、招标
文件。
⑵、中华人民共和国行业标准铁建设函[2005]754 号《客运专线无碴轨道铁
路设计指南》、铁路工程施工技术指南《客运专线铁路桥涵工程施工技术指南》、中华人民共和国行业标准铁建设函[2005]160 号《客运专线铁路桥涵工程施工质
量验收暂行标准》。
⑶、从工地现场调查、采集、咨询所获取的资料。
⑷、本公司现行的《质量手册》(第三版)、《程序文件》(第三版)。
⑸、本企业拥有的科技成果、工法成果、机械机具设备、管理水平、技术
装备以及多年积累的类似工程施工经验。
⑹、铁道部建设文明工地标准及当地政府在环保等方面的具体规定和要求。
二、编制范围
本框架涵工程实施性施工组织设计编制范围为郑州至西安客运专线******、
******框架涵。
三、工程概况
******为过水涵,正交涵,孔径为1-2.0,净高2.5 米,入口泄水井,出口与泄水洞相接;******涵洞为交通涵,正交涵,孔径为1-6.0,净高4.7
米,位于观音堂隧道出口和长山隧道进口之间。
两座涵洞均为一座一孔的钢筋混凝土框架涵。
四、主要施工工艺及施工方法
桥涵主体采用现浇法施工,施工顺序为:先正线后两侧,先主体后附属,先主体框架后出入口.
具体施工顺序如下步骤:
4.1 基坑开挖
采用机械开挖,并辅以人工清底找平,基坑的开挖尺寸据据涵洞底版的尺寸、支模及操作的要求进行确定。
基坑的开挖坡度以保证边坡的稳定为原则。
根据现场土质,一般采取1:0.5 边坡。
4.2 箱身主体施工
箱身主体分节施工,每节长度按设计图纸的分节长度而定。
浇注箱身混凝土分两部分施工,先浇注箱身底板至边墙下梗肋部,当底板混凝土强度达到70% 后,再浇注边墙及顶板混凝土。
边墙与底板混凝土接榫处必须凿毛清洗干净,后涂纯水泥浆,再浇注上部混凝土。
4.3. 模板工程
4.3.1 模板制作
涵身主体模板采用钢模和木模结合,根据施工进度及设计台型进行加工改装。
要求模板表面平整,尺寸偏差符合设计要求,具有足够的刚度、强度、稳定性,且拆装方便接缝严密不漏浆。
4.3. 2 模板及支架安装
模板采用吊车配合人工安装,安装好后,检查轴线、高程符合设计要求后加固,保证模板在灌注混凝土过程受力后不变形、不移位。
模内干净无杂物,拼合平整严密。
支架结构的立面、平面均应安装牢固,并能抵挡振动时偶然撞击。
支架立柱应在两个互相垂直的方向加以固定,支架支承部分必须安置在可
靠的地基上。
模板支撑好,刷脱模剂,经监理工程师对模板检查合格后,方可进行下道工序。
4.4 钢筋的制备
钢筋统一在钢筋加工厂加工成半成品,运到现场后进行绑扎和焊接。
4.4.1 钢筋半成品加工基本要求
(1)、钢筋应具有出厂合格证。
(2)、钢筋表面洁净,使用前应将表面油腻、漆皮、鳞锈等清除干净。
(3)、钢筋平直,无局部弯折。
采用冷拉方法调直钢筋时,I 级钢筋的冷拉率不宜大于2%。
(4)、钢筋的弯制和末端符合设计及规范要求。
(5)、各种钢筋下料尺寸符合设计及规范要求。
4.4.2 成型安装要求
(1)、钢筋骨架绑扎适量的垫块,以保持钢筋在模板中的准确位置和保护层厚度。
(2)、按设计图纸要求,做好综合接地钢筋的设置。
4.5 混凝土浇筑
混凝土采用自动计量拌和机集中拌和,砼输送车运输至现场,泵送入模,插入式振动棒捣固。
4.5.1 施工要求与注意事项:
(1)浇筑前,对支架、模板、钢筋和预埋件进行检查,模板内的杂物、积水和钢筋上的污垢应清理干净;模板如有缝隙,应填塞严密,模板内面应涂刷脱模剂。
(2)浇筑前,检查混凝土的均匀性和坍落度。
(3)浇筑混凝土使用的脚手架,应便于人员与料具上下,且必须保证安全。
(4)混凝土分层浇筑厚度不宜超过30cm。
边墙混凝土施工时,混凝土需
对称分层浇注、振捣。
(5)浇筑混凝土时,采用插入式振动棒振动捣实。
振动器振动捣实,应符合下列规定:
①插入式振动器移动间距不应超过振动器作用半径的1.5 倍;与侧模应保持5~10cm 的距离;插入下层混凝土5~10cm;每一层振动完毕后边振动边徐徐
提出振动棒;避免振动棒碰撞模板、钢筋及其它预埋件。
②对每一振动部位,必须振动到该部位混凝土密实为止。
密实的标志是混凝土停止下沉、不再冒出气泡、表面呈现平坦、泛浆。
(6)混凝土的浇筑应连续进行,如因故必须间断时,其间断时间应小于前层混凝土的初凝时间或能重塑的时间,允许间断时间应经试验确定,若超过允许间断时间,须采取保证质量措施或按工作缝处理。
(7)在混凝土浇筑过程中,应注意观测:
在灌注过程中应注意模板、支架等支撑情况,设专人检查,如有变形,移位或沉陷应立即校正并加固,处理后方可继续浇筑。
(8)在浇筑过程中或浇筑完成时,如混凝土表面泌水较多,须在不扰动已浇筑混凝土的条件下,采取措施将水排除。
继续浇筑混凝土时,应查明原因,采取措施,减少泌水。
(9)混凝土浇筑完成后,及时用塑料薄膜包裹并定时洒水养护。
4.6 防水层、保护层施工
箱身防水分三部分,其顶部先用M10 防水砂浆垫成三角排水坡,再在其上粘贴3mm 厚BAC 防水卷材;侧墙先抹20cm 后通水不透水土壤保护层,再粘
贴4mm 厚BAC 防水卷材,箱底和槽底先在夯填层面做200mm 厚C20 厚混凝
土垫层,其上抹20mm 厚M10 水泥砂浆找平层,再粘贴石油沥青玛碲脂,最后
一层上抹50mm 厚水泥砂浆保护层。
4.7 沉降缝施工
沉降缝的施工,要做到使缝两边的构造物能自由沉降,又能严密防止水分渗漏,故沉降缝必须贯穿整个断面(包括基础)。
4.7.1 沉降缝施工步骤为:
(1)、安装钢筋支架和横筋
在安装框架钢筋时,将钢筋支架和横筋与框架钢筋固定在一起,用以固定传力杆和橡胶止水带
(2)、固定传力杆和橡胶止水带
(3)、浇注箱身混凝土
浇注混凝土时要注意加强橡胶止水带周围混凝土的捣实。
(4)、安装沥青木板
在浇注下一节箱身混凝土前将加工好的沥青木板(2cm 厚)固定好。
(5)、填塞聚氯乙烯胶泥
当相邻两节箱身混凝土浇注完毕,在沥青木板箱身内侧填塞5cm 长聚氯乙烯胶泥,用于加强沉降缝的防水。
4.7.2 沉降缝断面大样图如下图所示:
BAC防水卷材
沥青纱胶
钢筋混凝土框架
| 8Υ钢筋支架@25
| 1Υ2横筋
外涂沥青30cm
| 2Υ8传力杆
橡胶止水带捆扎
留3cm 空隙填木屑
|5Υ0硬聚氯乙烯管长
10cm
5
沥青木板
硅基有机硅抗渗剂
2cm
聚氯乙烯胶泥沉降缝断面大样图
4.7.3 沉降缝施工质量要求
(1)、沉降缝填塞前,缝内应清扫干净,保持干燥,不得有杂物和积水。
(2)、沉降缝表面质量应达到缝宽均匀、缝身竖直,环向贯通,塞填密实,外表光洁。
(3)、沉降缝不得渗水。
4.8 涵身主体施工工艺流程
施工工艺流程见图6. 1。
图 4. 1 框架预制施工工艺流程图
测量放线
.
绑扎底板及边墙下部钢筋
立底板侧模及端模
浇注底板边墙根部混凝土制作混凝土试件
钢筋加工绑扎墙身钢筋
立墙身模
搭设支架
立顶板底模及边墙模
绑扎顶板钢筋
立顶板侧模及端模
浇注墙身及顶板混凝土制作混凝土试件
框架防水层、保护层
4.9 翼墙施工
4.9.1 基坑开挖
翼墙基坑采用人工配合机械开挖,基坑挖至设计标高经检查合格后,立即进行翼墙基础施工。
4.9.2 翼墙及帽石
本框架桥翼墙基础和墙身和帽石采用C30 混凝土。
基础混凝土施工要求参照框架混凝土施工要求。
4.9.3 施工工艺流程
翼墙施工工艺流程见图4. 2。
图 4. 2 施工工艺流程图
测量放样
基坑开挖基坑支护混凝土配合比基础混凝土制作混凝土试件
混凝土配合比墙身混凝土制作混凝土试件
反滤层泄水孔
墙背夯回填
墙身施工至设计高度
混凝土配合比帽石制作混凝土试件
4.10 出、入口施工
进出口砌筑采用M10 浆砌片石。
施工时要进行放线定位,基础开挖的同时要开挖好施工排水沟。
砌体砌筑时要注意片石尺寸满足设计要求,座浆饱满,沉降缝直顺。
砌体表面线型直顺、勾缝美观、坡度顺适。
浆砌片石砌筑时应严。
穿越铁路框架涵施工方案
1穿越铁路框架涵施工方案1.1.1穿越铁路框架涵工程(1)对既有铁路进行线路加固采用D24便梁加固,支撑桩采用φ125cm挖孔桩。
(2)框架涵主体采用现场平整场地做滑板,整体钢模板现浇法施工预制。
(3)框架涵主体就位,分三节顶进,其中右侧中继法顶进施工。
1.2重要工程施工措施1.2.1线路加固1.2.1.1挖孔桩施工1.2.1.1.1施工准备①挖孔桩施工前要精确测定桩位,平整场地,做好防护设施。
②安装井架。
根据施工需要,为便于出碴,在开始挖井时采用扒杆,开挖较深时在井口设置1台3t卷扬机作为提高设备。
③配置齐全所需旳机具、器材、照明及人员上下设施。
1.2.1.1.2桩身开挖桩施工时,都是运用列车间隙时间24小时昼夜施工,夜间施工做好照明设施,列车通过工地时严禁施工,且丼下人员必须撤离现场。
①井口部分。
根据桩身井口段土质状况将井口挖至1m深时,立模灌筑第一节混凝土护壁。
此节护壁在井口0.5m高度范围内壁厚20cm,如下为10cm。
顶面要平整,并高出原地面20cm,用来防止下节井壁开挖时井口沉陷以及防止土、石杂物滚入孔内伤人。
②桩井掘进。
采用边挖边护旳措施,每节开挖深度视地质状况确定。
每次井壁开挖及衬砌立模,均要从井口吊线测量,以防止超挖欠挖及护壁偏斜。
每挖深0.5m~1.0m后,沿井壁立模灌注一节混凝土护壁,形成框架。
③出碴。
井内采用人工装碴,使用卷扬机及吊桶做提高设备,井上设专人指挥,将吊桶直接提高到井口,卸入车中运出。
④护壁支撑。
为保证桩井开挖旳施工安全采用钢护筒护壁。
⑤安全设施。
桩身开挖必须严格遵守《建筑安装工人安全技术操作规程》,井下石方开挖采用空压机风镐掘进,严禁爆破,各工序必须有安全员职守。
⑥施工时井口四面必须设防护栅栏,多种材料及施工器材距井口有一定距离,以防落入井内伤人。
⑦挖孔工人必须配戴安全帽、安全绳,必要时搭设掩体。
提高设备要常常检查,挖孔工作暂停,孔口必须罩盖。
为处理施工人员上下井,井深2m以内设扶梯,井深2m发下设带安全卡旳吊笼。
框架箱涵施工方案
框架箱涵施工方案框架箱涵是公路、铁路等交通工程中常用的一种支撑结构。
本文旨在探讨框架箱涵的施工方案,以确保施工过程安全、高效。
一、施工前准备1.设计方案确认:施工前应核对、确认设计方案,包括设计荷载、涵洞尺寸、材料等。
2.材料准备:根据设计方案,准备好所需的建筑材料,如钢筋、混凝土等。
3.施工设备准备:准备好施工所需的设备,如起重机、混凝土搅拌车等。
4.人员培训:对施工人员进行必要的培训,确保他们了解框架箱涵的施工工艺及安全操作规范。
二、施工工序1.基坑开挖:根据设计要求,挖掘出合适的基坑,保证涵洞的尺寸和位置准确。
2.基础施工:按照设计要求进行基础施工,主要包括基础的浇筑和钢筋的布置。
3.立柱安装:立柱是框架箱涵的主要承重构件,需要按照设计要求进行准确安装。
4.横梁安装:横梁作为连接立柱的主要构件,需要进行准确的安装,确保其与立柱之间的连接牢固。
5.板架安装:框架箱涵的板架是保证涵洞强度的关键构件,需要进行准确、牢固的安装。
6.方案调整:在施工过程中,如发现设计方案存在问题或者实际情况需要调整,及时与设计方进行沟通,确保施工的顺利进行。
7.涵洞封闭:在完成框架箱涵的主体结构施工后,进行涵洞封闭,以防止土方失稳,确保施工人员和设备的安全。
三、施工中的安全措施1.安全检查:在施工前、施工过程中和施工完成后,进行安全检查,确保施工场地的安全、设备的安全以及人员的安全。
2.临时工程:施工过程中可能需要进行一些临时工程,如搭设施工场地围挡、通风、照明等,以确保施工现场的安全。
3.施工人员的防护:施工人员应佩戴安全帽、安全鞋等个人防护装备,并严禁在施工场地内穿戴宽松的衣服,以防止事故发生。
4.安全培训:对施工人员进行必要的安全培训,确保他们了解施工中的各项安全规定,提醒他们在施工中注意自身安全和周围环境的安全。
四、施工质量控制1.材料检查:对施工材料进行检查,确保其质量符合设计要求,不得出现破损、缺陷等问题。
铁路盖板涵、框架涵施工方案(1)
铁路盖板涵、框架涵施工方案(1)在铁路工程中,盖板涵和框架涵是常见的桥梁结构形式,其施工对铁路线的安全和运行起着至关重要的作用。
本文将详细介绍铁路盖板涵和框架涵的施工方案。
1. 铁路盖板涵施工方案1.1 施工准备阶段在进行铁路盖板涵的施工前,必须做好充分的施工准备工作。
首先要进行现场勘测,确定施工位置和工程量,然后进行材料采购和人员配备。
同时,要制定详细的施工计划,确保施工过程顺利进行。
1.2 施工步骤1.基础施工:铁路盖板涵的施工首先要进行基础的施工,包括挖土、浇筑基础底座等工作。
2.盖板安装:在基础完成后,盖板的安装是关键的一步。
需要精确的测量和调整,确保盖板位置准确。
3.防水处理:在盖板安装完成后,要对整个结构进行严密的防水处理,以确保结构的密封性。
4.填土与回填:最后是进行填土和回填工作,将土方填充到盖板涵结构中,使其与周围环境相协调。
1.3 施工质量控制在整个施工过程中,质量控制是至关重要的。
要定期检查施工质量,及时发现和处理问题,保证铁路盖板涵的安全和稳定。
2. 铁路框架涵施工方案2.1 施工准备阶段铁路框架涵的施工准备工作同样重要。
在进行框架涵施工前,需要进行详细的设计和方案制定,包括材料选取、工序安排等。
2.2 施工步骤1.框架搭建:铁路框架涵的施工首先要进行框架的搭建工作,确保框架结构的稳定和牢固。
2.混凝土浇筑:在框架搭建完成后,进行混凝土的浇筑工作,填充到框架结构中,形成整体的框架涵结构。
3.防腐处理:对框架涵结构进行防腐处理,增强其耐久性和稳定性。
4.整体施工:最后进行整体的施工,包括各个部件的连接和调整,以确保框架涵的完整性。
2.3 施工质量控制同样需要对铁路框架涵的施工质量进行严格控制,确保施工过程中各个环节符合设计要求,保证框架涵的安全使用。
结语铁路盖板涵和框架涵作为铁路工程中常见的结构形式,在施工过程中需要严格遵循相关规范和标准,确保施工过程安全、高效。
本文从施工准备、施工步骤到质量控制等方面详细介绍了铁路盖板涵和框架涵的施工方案,希望能对相关人员有所帮助。
铁路工程框架涵施工方案
铁路工程框架涵施工方案一、前期准备工作1.方案准备:根据项目需求、技术要求和施工条件,制定建设方案,并获得相关审批文件。
2.人员组织:组建项目工程团队,明确各职责,制定施工组织管理制度。
3.物资准备:准备相关材料、设备和机械,并确保供应链的畅通。
4.环境保护:制定环境保护措施,确保施工过程中对环境的影响最小化。
5.安全措施:制定施工安全措施,确保施工人员的安全。
二、技术准备工作1.勘测设计:进行现场勘测和设计,明确涵的尺寸、位置和结构。
2.施工图纸:制定涵的施工图纸,包括结构图、工艺图、连接图等。
3.施工方法:确定施工方法,包括开挖、支护、浇筑等工序。
4.涵体与管线:对涵体与管线进行深入研究,确定施工方案。
5.施工剖面:制定涵的施工剖面图,包括挖方和填方剖面。
三、施工准备工作1.现场平整:确保施工现场的平整,清除障碍物。
2.施工区划:划分施工现场的不同区域,明确各区域的职责和工作内容。
3.施工设备:安装必要的施工设备,包括起重机械、挖掘机械等。
4.材料准备:准备所需的材料,包括混凝土、钢筋等。
5.临时设施:设置临时设施,如办公室、工人宿舍等。
四、施工方法及流程1.土方开挖:根据施工剖面图,采用机械或人工进行土方开挖。
2.土方支护:根据施工图纸,采用支撑或围护结构进行土方支护。
3.混凝土浇筑:根据施工图纸和工艺要求,进行混凝土浇筑。
4.钢筋安装:根据施工图纸和工艺要求,进行钢筋的布置和焊接。
5.涵体防水:采用防水材料对涵体进行防水处理。
6.机电设备安装:根据工艺要求,安装涵内的机电设备。
7.排水管道:根据设计要求,进行涵的排水管道的安装和连接。
8.完工验收:对施工完成的涵进行验收,确保质量符合要求。
五、关键技术要点1.施工作业安全:加强施工现场管理,确保施工作业安全。
2.施工质量控制:采用先进的施工技术和施工设备,确保施工质量。
3.环境保护:采取环境保护措施,减少对周边环境的影响。
4.施工进度控制:严格按照施工计划进行施工,确保工期的实现。
框架涵施工方案
框架涵施工方案1. 引言框架涵是一种重要的基础工程设施,用于保护桥梁、隧道、下穿道、道路等交通设施,在公路、铁路、城市道路等项目中得到广泛应用。
本文档将介绍框架涵施工方案,包括施工准备、工程布置、施工过程控制等方面的内容。
2. 施工准备在框架涵施工前,需进行详细的施工准备工作,以确保施工的顺利进行。
以下是施工准备的具体步骤:2.1 确定施工方案根据设计方案和相关规范要求,制定详细的施工方案。
施工方案应包括工程布置、施工方法、施工步骤、施工时间等内容。
2.2 获取施工许可按照相关法规和标准程序,申请施工许可,并获得相应的批准文件。
2.3 确定施工人员和设备根据项目需要,确定参与施工的人员和所需的施工设备。
人员包括工程师、技术人员、施工人员等,设备包括起重机、挖掘机等。
2.4 准备材料和荷载按照设计要求,采购和准备所需的建筑材料和荷载。
材料包括钢筋、混凝土、砂石等,荷载包括施工荷载和施工期间的交通荷载。
3. 工程布置在施工现场进行合理的工程布置,是保证施工进展和施工质量的重要因素。
以下是工程布置的一般步骤:3.1 制定工程布置图根据施工方案和现场实际情况,制定详细的工程布置图。
工程布置图应包括施工区域、施工道路、施工设备布置等内容。
3.2 确定临时设施位置根据施工方案和工程布置图,确定临时设施的位置,包括临时办公室、施工材料堆放区、设备停放区等。
3.3 设置施工标识和警示标志根据施工安全要求,设置施工标识和警示标志,确保施工现场的安全。
3.4 组织场地清理和平整在施工前,对施工场地进行清理和平整,清除多余杂物和障碍物,确保施工道路畅通。
4. 施工过程控制在框架涵施工过程中,需要进行有效的施工过程控制,以确保施工质量和安全。
以下是施工过程控制的一般步骤:严格按照设计要求和相关规范进行施工,保证施工质量的符合性。
监测和记录施工过程中的关键质量控制点,如混凝土浇筑、钢筋焊接等。
4.2 安全施工控制建立严格的安全施工管理制度,确保施工过程中的安全。
铁路工程框架涵施工方案

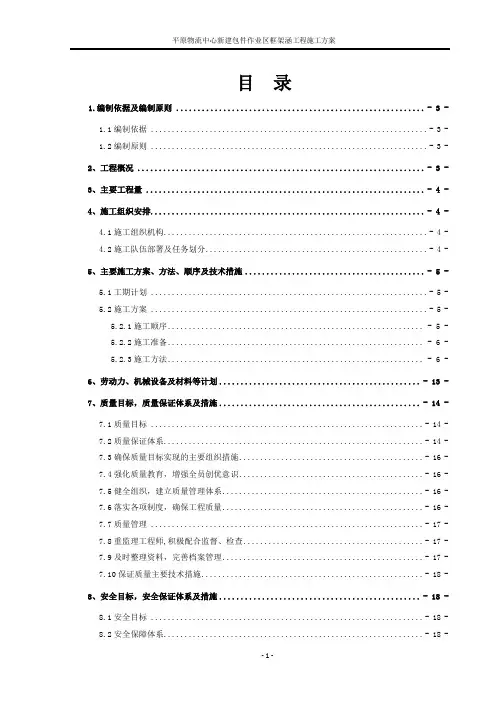

目录1.编制依据及编制原则 .......................................................... - 3 -1.1编制依据 (3)1.2编制原则 (3)2、工程概况 ................................................................... - 3 -3、主要工程量 ................................................................. - 4 -4、施工组织安排................................................................ - 4 -4.1施工组织机构 (4)4.2施工队伍部署及任务划分 (4)5、主要施工方案、方法、顺序及技术措施.......................................... - 5 -5.1工期计划 (5)5.2施工方案 (5)5.2.1施工顺序............................................................. - 5 -5.2.2施工准备............................................................. - 6 -5.2.3施工方法............................................................. - 6 -6、劳动力、机械设备及材料等计划............................................... - 13 -7、质量目标,质量保证体系及措施............................................... - 14 -7.1质量目标 (14)7.2质量保证体系 (14)7.3确保质量目标实现的主要组织措施 (16)7.4强化质量教育,增强全员创优意识 (16)7.5健全组织,建立质量管理体系 (16)7.6落实各项制度,确保工程质量 (16)7.7质量管理 (17)7.8重监理工程师,积极配合监督、检查 (17)7.9及时整理资料,完善档案管理 (17)7.10保证质量主要技术措施 (18)8、安全目标,安全保证体系及措施............................................... - 18 -8.1安全目标 (18)8.2安全保障体系 (18)8.3安全管理组织机构 (18)8.4施工安全措施 (20)8.4.1保证安全的组织措施.................................................. - 20 -8.4.2保证安全的主要技术措施.............................................. - 20 -8.4.3施工用电的安全管理措施.............................................. - 20 -8.4.4机械设备和车辆的安全管理措施........................................ - 21 -8.4.5既有线地下电缆、管线安全保护措施:.................................. - 22 -9、冬季施工保证措施........................................................... - 22 -10、文明施工措施.............................................................. - 24 -10.1文明施工措施 (24)10.2施工环保措施 (25)框架涵施工方案1.编制依据及编制原则1.1编制依据⑴由中铁工程设计咨询集团有限公司提供的设计文件:平远物流中心新建包件作业区框架涵工程设计施工图纸。
既有铁路人工挖孔桩防护接长框架涵施工方案
既有铁路人工挖孔桩防护接长框架涵施工方案一、工程概述本施工方案旨在对既有铁路进行人工挖孔桩防护接长框架涵的施工工作进行详细规划和安排。
施工地点为既有铁路沿线,施工内容包括人工挖孔桩、接长框架涵等工程。
二、施工准备工作1.施工前,应对施工现场进行勘察,并制定详细的施工图纸和工艺方案。
2.租赁或购买所需的施工机械和工具,包括挖掘机、钢筋剪切机、焊接设备等。
3.招聘有经验的施工队伍,并进行相关安全培训。
4.获取相关审批手续,包括土地使用证、施工许可证等。
三、施工步骤1.确定挖掘孔的位置和尺寸。
2.使用挖掘机进行人工挖孔桩的挖掘工作,根据设计要求,对孔壁进行支护,防止塌方。
3.将挖孔桩安装到挖掘好的孔中,按照设计图纸要求进行正确的位置和角度的定位。
4.使用钢筋剪切机对挖孔桩的长度进行修剪,并进行焊接和连接。
5.安装接长框架,根据设计要求进行正确的安装和调整。
6.进行接长框架涵的模板制作和浇筑混凝土施工。
7.在施工过程中,需要定期检查孔的稳定性和挖孔桩的连接情况。
8.施工结束后,进行必要的检测和验收,确保施工质量符合要求。
四、安全措施1.施工现场应划分为安全区域和施工区域,并设置相应的安全标志。
3.施工期间应保持施工现场整洁,及时清理掉积水和泥浆。
4.严格遵守施工期间的交通安全规定,设置警示标志和围栏,确保施工现场的安全。
5.在施工过程中,需要定期对施工人员进行安全教育和培训,提高他们的安全意识。
六、施工质量控制1.对施工现场的土质进行检测和分析,确保土壤条件符合设计要求。
2.对挖孔桩和接长框架的材料进行质量检测,包括焊接质量、钢筋连接等。
3.使用合适的混凝土配合比和浇筑工艺,确保混凝土的强度和密实度。
4.对施工过程中的关键部位进行必要的监测和测试,如孔壁的稳定性、挖孔桩的位置和角度等。
5.确保施工记录的真实性和完整性,包括施工过程的照片、测量数据等。
七、环境保护措施1.施工期间,应采取有效的措施防止土壤和水源的污染,包括设置围挡、洒水降尘等。
铁路框架涵施工方案
铁路框架涵施工方案铁路框架涵施工方案1.施工背景铁路框架涵是指在铁路上设立的涵洞,主要用于解决铁路线路与道路、农田等交叉的问题。
铁路框架涵施工需要考虑到地质条件、水文条件以及交通运输需求等因素,以确保施工质量。
本方案旨在提供一种高效、安全、经济的铁路框架涵施工方案。
2.施工目标(1)保证施工安全,确保施工人员的生命财产安全。
(2)保证施工进度,确保工期能够按时完成。
(3)保证施工质量,确保铁路框架涵的使用性能满足要求。
(4)保证施工经济,确保施工成本合理、控制在预算范围内。
3.施工方案(1)前期准备工作根据设计要求进行现场勘查并制定详细的施工方案,包括材料选择、施工工艺、施工顺序等。
(2)施工准备成立施工组织机构,明确各岗位分工和责任,制定详细的施工计划,并对各项设备、材料进行检查和调整。
(3)基础处理根据土质情况选择合适的基础处理方法,如土石方开挖、沉桩等,确保框架涵的基础牢固。
(4)结构施工根据设计要求进行结构施工,包括框架涵的拼装、钢筋绑扎、混凝土浇筑等工序,确保框架涵的稳定性和强度。
(5)验收和交付在施工完成后进行验收,确保框架涵的使用性能符合要求,然后将其交付给相关部门进行使用。
4.施工措施(1)确保施工安全制定完善的施工组织与施工安全管理制度,落实安全监护责任制,提供必要的施工安全培训,配备必要的安全防护设施。
(2)保证施工质量严格按照设计要求执行,加强与设计单位的沟通与配合,确保每个施工工序的质量。
(3)控制施工进度合理安排施工流程及进度,确保各个工序有序进行,及时处理进度延误的问题。
(4)节约施工成本合理配置施工人员和设备,避免资源浪费,优化施工方案,降低施工成本。
5.施工风险预防(1)地质风险:对不同地质条件进行预知预测,采取相应的地质处理措施,如加固地基或防渗措施等。
(2)水文风险:结合水文调查资料,进行水文分析,采取防渗措施,避免水泥液带来的不良影响。
(3)施工人员安全风险:严格执行施工安全管理制度,保证施工人员的安全。
框架涵施工方案
框架涵施工方案一、工程概况:1.工程简介:黄万铁路工程是朔黄铁路的一段,南起朔黄铁路的黄骅南站,北至天津市的万家码头站,全长67.807km。
中铁四局承建线下综合A-9标段,起讫里程为DK41+550~DK45+331,全长3.894Km,位于天津市大港区太平镇境内,涉及2个镇6个行政村,主要工程有路基土石方及附属工程、桥涵及附属工程和轨道工程(不含铺轨)。
2.工期要求:2005年1月31日前软基处理完;2005年3月31日前,桥涵主体完;2005年7月31日前,路基主体完; 2006年4月15日前,附属工程完,道碴上到轨枕底,达到铺轨条件。
3.本工程特点:地下水位较高,软基分布普遍,结构物密集,平均每100米就有1个结构物。
工期紧张,需要进行冬季施工。
二、施工准备情况:1.地产调查: (1) 碎石:产地天津市蓟县,质量较好,产量较大,能满足施工要求,距本管段的运距为200Km。
(2)中粗砂:产地河北省新乐,质量较好,料源丰富,汽车运距为300Km。
(3)片石:产地天津市蓟县,质量一般,产量能满足施工需要。
(4)石灰:产地河北省唐山市丰润地区,质量及产量能满足施工要求。
2甲供料:水泥已到位80吨,且试验室已抽检,合格。
钢筋到位15吨,试验室已抽检,材质合格。
施工用水已经铁三院试验室进行了水质化验,达到了施工用水标准。
3.施工测量:2004年11月9日设计院交桩,目前复测工作已经完成,包括与相邻标段联测,各结构物的细部放样正在进行,能够保证施工需要。
4.2004年11月24日,由业主组织设计单位进行了技术交底。
2004年11月12日领到施工图纸,图纸审核已完。
5.搅拌站:目前场地平整及硬化工作已结束,搅拌机已安装完毕,正在联系大港区计量所进行标定;地磅已安装标定完;试验室组建完毕,砼、土工及钢筋等试验仪器已到位,且已调试安装结束,并经过大港区计量所标定,所有试验仪器运作正常,目前已达到了正常使用。
铁路框架涵施工方案
铁路框架涵施工方案1. 引言铁路框架涵是铁路上的一种附属设施,用于跨越河流、道路或其他障碍物。
它是铁路工程中的重要组成部分,对于确保铁路交通的安全和便捷具有重要意义。
本文档将介绍铁路框架涵施工方案,包括方案目标、施工步骤、施工要点以及注意事项等内容。
2. 方案目标铁路框架涵施工的目标是确保施工过程安全、高效,并保证最终建成的框架涵结构稳定可靠。
具体目标包括:•确保施工过程符合相关铁路规范和安全标准;•实施科学的施工进度控制,确保施工按计划进行;•保证框架涵结构的承载能力和稳定性;•优化施工过程,尽量减小对铁路运输的影响。
3. 施工步骤铁路框架涵的施工步骤主要包括如下几个阶段:3.1 施工准备阶段在施工开始之前,需要进行充分的准备。
具体包括:•完成相关设计文件的审查和准备工作;•按照设计要求组织施工队伍和所需设备;•制定施工计划和安全预案。
3.2 地基处理和桩基施工阶段在进行框架涵施工前,需要对地基进行必要的处理和加固。
主要包括以下工作:•清理地表杂物和积水,保证施工区域干燥;•进行土方开挖、回填和夯实;•桩基施工,包括打桩、围护桩和基础桩的施工。
3.3 框架涵墩台施工阶段在桩基施工完成后,进行框架涵墩台的施工。
主要包括以下工作:•浇筑框架涵墩台的混凝土;•施工钢筋和预埋件;•框架涵墩台的养护和加固。
3.4 框架涵梁施工阶段在框架涵墩台施工完成后,进行框架涵梁的施工。
主要包括以下工作:•安装桁架模板和支撑架;•浇筑混凝土构成梁体;•养护和加固框架涵梁。
3.5 缝隙处理和保护阶段在框架涵梁施工完成后,需要进行缝隙处理和相关的保护工作。
主要包括以下工作:•进行缝隙处理,填充密封材料;•加固和保护框架涵结构的表面。
4. 施工要点在铁路框架涵施工过程中,需要注意以下要点:•严格按照设计要求进行施工,确保施工质量;•保证施工现场安全,设置必要的防护措施;•合理安排施工进度,确保施工按计划进行;•加强施工组织和协调,保证施工过程的顺利进行;•做好施工记录和资料整理。
