SMW工法桩三轴水泥搅拌桩置换土方量计算方法

合集下载

SMW工程量计算方法

SMW工程量计算方法

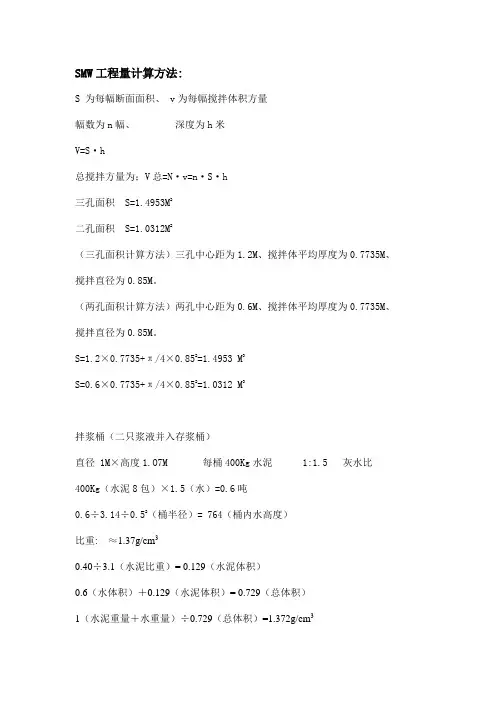

SMW工程量计算方法:S 为每幅断面面积、 v为每幅搅拌体积方量幅数为n幅、深度为h米V=S·h总搅拌方量为;V总=N·v=n·S·h三孔面积 S=1.4953M2二孔面积 S=1.0312M2(三孔面积计算方法)三孔中心距为1.2M、搅拌体平均厚度为0.7735M、搅拌直径为0.85M。

(两孔面积计算方法)两孔中心距为0.6M、搅拌体平均厚度为0.7735M、搅拌直径为0.85M。

S=1.2×0.7735+π/4×0.852=1.4953 M3S=0.6×0.7735+π/4×0.852=1.0312 M3拌浆桶(二只浆液并入存浆桶)直径 1M×高度1.O7M 每桶400Kg水泥 1:1.5 灰水比400Kg(水泥8包)×1.5(水)=0.6吨0.6÷3.14÷0.52(桶半径)= 764(桶内水高度)比重: ≈1.37g/cm30.40÷3.1(水泥比重)= 0.129(水泥体积)0.6(水体积)+0.129(水泥体积)= 0.729(总体积)1(水泥重量+水重量)÷0.729(总体积)=1.372g/cm3每根桩体积及水泥用量:开幅(第一幅)24.1M(桩长)×1.495M2=36.0295M3××0.36吨=12.97吨12.97吨÷0.4吨=32.425≈32.5(桶)套幅24.1M(桩长)×1.0312M2=24.852M2×0.36吨=8.947吨8.947吨÷0.4吨=22.367≈22桶开幅(三孔面积)=1.495M2×深度套幅(二孔面积)=1.0312M2×深度开幅+套幅+--------最后不足部分算一幅。

注浆浆流量200L/min×2只工作压力≤4.0MPa下钻和提升速度依据(理论计算);泵流量每400L/min 浆液下钻时注入70﹪提升时注入30﹪浆液注入量656L/M3÷400L= 1'38 ″≈100″/M3656L×70﹪=459.2L÷70″×60″=393.6L/min (泵流量每400L/min可满足)下钻: 1.0312 M2×0.85M(深度)= 0.8765M3×0.36×1.5+107.1=575L×70﹪=402L (泵流量每400L/min可满足)提升:1.0312M2×2M=2.0624M3×.036×1.5+0.2395=1353.1L×30﹪=405L(泵流量每400L/min可满足)以上下钻≤1M/min与提升≤2M/min基本在要求范围内。

根据三轴水泥搅拌桩水泥用量计算公式

根据三轴水泥搅拌桩水泥用量计算公式

根据三轴水泥搅拌桩水泥用量计算公式
引言
三轴水泥搅拌桩是一种常见的地基处理方法,其施工需要精确
计算所需水泥的用量。

本文将介绍根据三轴水泥搅拌桩水泥用量计
算公式的方法和步骤。

计算公式
三轴水泥搅拌桩水泥用量计算公式如下所示:
水泥用量(单位:kg) = 桩直径(单位:m) ×桩长度(单位:m) ×桩数量 ×单桩含水率(单位:百分比) ×单桩含水率调整系

其中,单桩含水率调整系数考虑了不同土质下水泥含水率对施
工效果的影响,根据实际情况选择合适的系数值。

计算步骤
以下是根据三轴水泥搅拌桩水泥用量计算公式的具体步骤:
1. 确定需要进行三轴水泥搅拌桩的桩的直径、长度和数量;
2. 根据施工现场的土质情况,确定单桩含水率调整系数;
3. 将上述值代入计算公式,得到所需水泥的用量。

注意事项
在进行三轴水泥搅拌桩水泥用量计算时,需要注意以下几点:
- 确保准确测量桩的直径、长度和数量;
- 根据实际情况选择合适的单桩含水率调整系数;
- 确保计算时采用统一的单位。

结论
根据三轴水泥搅拌桩水泥用量计算公式,可以准确计算所需水泥的用量,有助于保证施工的精确性和效率。

在实际施工中,需要根据具体情况进行调整和优化。

以上是根据三轴水泥搅拌桩水泥用量计算公式的相关说明,希望对您有所帮助。

SMW工法桩三轴水泥搅拌桩置换土方量计算方法

SMW工法桩三轴水泥搅拌桩置换土方量计算方法

S M W工法桩三轴水泥搅拌桩置换土方量计算
方法
Document number【AA80KGB-AA98YT-AAT8CB-2A6UT-A18GG】
SMW 工法桩三轴水泥搅拌桩置换土方量计算方法
一、假设以桩长10m ,桩径
850,水灰比1.5,水泥掺量
20%
(1)一幅桩一米体积:1.031m3/m
扇形面积=(3.14×0.425m ×0.425m )×90o/360o=0.1418m2
三角形面积=0.425m ×0.425m ÷2=0.0903m2
重合面积=2×(0.142m2-0.09m2)=0.103m2
每幅桩的截面积=3.14×0.425m ×0.425m ×2-0.103m2=1.031m2
(2)水灰比1.5:重量=1+1.5=2.5T
每幅桩用水泥(以桩长10m 计, 土体容重按每立方1.8T/m3,水泥掺量20%):=10m/幅×1.031 m3/m ×1.8T/m3×20%≈3.72T/幅
每幅桩水泥浆重量=3.72T/幅×2.5T=9.3T
水泥浆比重1.37T/ m3 ;水泥浆比重=1?1.5?1.37 T/ m3 0.323?1.5
矿渣水泥、火山灰水泥、粉煤灰水泥的密度2.8~3.1g/cm3 =1/3.1=0.323 m3 每幅桩水泥浆体积 9.3T ÷1.37T/ m3 =6.78 m3
置换率: 6.78 m3÷(10m ×1.031m3/m )=0.657
根据现场实际施工情况及地质情况,结合以往施工经验,产生外运泥浆约为桩体积的20%。

三轴水泥搅拌桩(SMW工法桩)计算原理

三轴水泥搅拌桩(SMW工法桩)计算原理

关于三轴水泥搅拌桩工程量的计算
2013-01-25
工程量的计算:
定额的工程量计算规则是按桩径截面积乘以桩长,采用多轴施工搅拌桩的工程量计算关键在于桩截面积的确定,仍采用“桩径截面积”则不可行,应该扣除桩径截面一次形成的重叠部位面积,如下图为三轴搅拌桩,一次成活三个桩径断面,应扣除两个部位的重叠面积。

设桩径为650mm,桩轴(圆心)矩为450mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:
原面积: S1=(0.65/2)2×3.1416×3=0.9955m2
圆心角:θ=2×acos(0.225/0.325)=92.3738°
一个扇形面积:S2=(0.65/2)2×3.1416×92.3738/360=0.085 m2
三角形面积: S3=(0.3252-0.2252)1/2×2×0.3/2=0.0528 m2
一个弓形面积: S4=S2-S3=0.085-0.0528=0.0322 m2
每次成活桩截面积: S=S1-4×S4=0.9955-0.0322*4=0.8667m2
套接一孔:
每幅桩平均断面积为:
(0.9955+0.3318-0.0322*4)/2=0.59866m3。

三轴水泥土搅拌桩工程量计算方法

三轴水泥土搅拌桩工程量计算方法

三轴水泥土搅拌桩工程量计算方法
三轴水泥土搅拌桩的工程量计算方法可以按照以下步骤进行:
1. 确定工程量计算范围:根据设计图纸和工程实际情况确定需要计算工程量的范围,
包括地下桩身、桩头等部分。

2. 测量桩长和直径:使用测量工具测量每个桩的长度和直径,取整数值作为计算参数。

3. 计算每根桩的体积:根据桩的长度和直径计算每根桩的体积。

水泥土搅拌桩可以看
作是一个圆柱体,其体积可以通过以下公式计算:V = π * r^2 * h,其中V为体积,
π为圆周率(取3.14),r为半径(直径的一半),h为高度(桩长)。

4. 根据工程的需求和安全系数计算实际需求的桩数量:根据工程设计要求和安全系数,计算实际需求的桩数量。

5. 计算总工程量:将每根桩的体积乘以实际需求的桩数量,得到总工程量。

需要注意的是,以上计算方法仅适用于三轴水泥土搅拌桩的工程量计算,其他类型的
桩需要使用相应的计算方法。

此外,还需要根据施工情况和实际需求进行合理调整和
修正。

置换土计算

置换土计算
双侧
2
YK11+855~+908
53
1.0312
15
44
1366.34
0.3
409.90
3
合计
75
2479.18
0.3
743.75
计算方法二
1、YK11+818~855段三轴搅拌
一幅桩一米体积:1.0312m3/m
水灰比1.5,重量1+1.5=2.5t
每幅桩长17.5m,土体容重按每立方1.8t/m3,水泥掺量20%,则:
15m/幅×1.0312 m3/m×1.8t/m3×20% =5.6t/幅
每幅桩水泥浆重量=5.6t/幅×2.5t =14t
水泥浆比重1.372t/ m3
每幅桩水泥浆体积14t÷1.372t/ m3=10.2m3
置换率:10.2m3÷(15m×1.0312m3/m)= 0.659
则:YK11+855~908段主线隧道南北两侧工法桩共1320m(见附表)
37
31
17.5
1085
南北
双侧
2
YK11+855~+908
53
44
15
1320
3
合计
75
2405
(根据设计图纸显示,工法桩地层多为淤泥质粉质粘土层,土质为一类土,松散系数为1.3)
则:YK11+818~855段主线隧道南北两侧工法桩共1079m(见附表)
置换土方量(松散)=1085×0.656×(1.3-1)=213.5m3
2、YK11+855~908段三轴搅拌
1、每幅桩长15m,土体容重按每立方1.8t/m3,松散系数1.2,水泥掺量20%,则:

三轴搅拌桩施工专项方案(SMW工法)

三轴搅拌桩施工专项方案(SMW工法)

SMW工法-三轴搅拌桩施工专项方案目录一、三轴搅拌桩施工方法及施工技术措施 (1)二、施工工艺 (1)三、施工顺序 (2)四、测量放线 (2)五、开挖沟槽 (3)六、桩机就位 (3)七、水泥土配合比 (3)八、制备水泥浆液及浆液注入 (4)九、钻进搅拌 (5)十、清洗、移位 (5)十一、施工冷缝处理 (5)十二、报表记录 (5)十三、施工质量控制与检验 (5)一、三轴搅拌桩施工方法及施工技术措施本工程三轴水泥土搅拌桩为Φ650@450型号,主要布置在基坑西侧地下连续墙内外侧,采用二喷二搅标准连续方式施工,其中外侧搭接形式为全断面套打(套接一孔法),内侧搭接200mm。

三轴搅拌桩施工机械采用ZLD180/85-3型三轴钻孔搅拌机,该机配备大功率动力头,可以保证3根螺旋钻杆不同方向旋转钻进30m,配不同的钻头可穿过砾石层及砂层,采用高压注射系统,二侧的钻杆再钻进和提钻时可随时开泵注浆,中间钻杆喷射高压气体,使土与水泥浆搅拌更为均匀,使止水帷幕桩体连续性好,强度更高,从而大大提高止水效果。

二、施工工艺本工程三轴搅拌桩设计要求采用“二喷二搅"的施工工艺,止水帷幕采用套接一孔法施工,墙体内侧搅拌桩相邻桩搭接200mm。

搅拌桩采用42。

5普硅水泥,水泥掺量为20%,水灰比1。

5。

三轴水泥土搅拌桩施工工艺流程图:三、施工顺序(1)总体施工顺序三轴搅拌桩施工顺序首先自基坑西北角逆时针施工坑外侧搅拌桩,然后,自基坑西南角顺时针施工坑内侧搅拌桩。

(2)施工顺序三轴搅拌桩施工按下图顺序进行,其中阴影部分为重复套钻,保证墙体的连续性和接头的施工质量,保证桩与桩之间充分搭接,以达到止水作用.跳槽式双孔全套复搅式连接:一般情况下均采用该种方式进行施工(2)单侧挤压式连接方式:对于围墙转角处或有施工间断情况下采用此连接.四、测量放线根据甲方提供坐标基准点、总平面布置图、围护工程施工图.按图放出桩位控制线,设立临时控制标志,做好技术复核单,提请甲方及监理验收.五、开挖沟槽根据基坑围护边线用1。

计算三轴搅拌桩方量

计算三轴搅拌桩方量

SMW工法三轴搅拌桩技术总结最近几年我一直做高速公路方面的技术和合同工作,偶得公司去年八月份在天津溏沽响螺湾商务区中标金唐大厦基坑与工程桩工程,其中的三轴搅拌桩在做标书单价分析时,我就对其工艺和价格分析概念上很模糊,原因是我以前接触的多是单轴或二轴的,所以中标进场后我就对SMW三轴搅拌桩施工工艺和计算方法较留心,现通过总结写下来,希望我的同行朋友们遇到此类问题时能有所帮助。

一、首先是概念上的介绍:SMW是Soil Mixing Wall的缩写,SMW工法1976年在日本问世,是日本一家中型企业--成辛工业株式会社所拥有和开发的一项专利,现该法广泛应用于沿海地区地下连续墙和深基坑止水帷幕。

该工法是以多轴型钻掘搅拌机在现场向一定深度进行钻掘,同时在钻头处喷出水泥系强化剂而与地基土反复混合搅拌,在各施工单元之间则采取重叠搭接施工,然后在水泥土混合体未结硬前插入H型钢或钢板作为其应力补强材,至水泥结硬,便形成一道具有一定强度和刚度的、连续完整的、无接缝的地下墙体。

SMW工法最常用的是三轴型钻掘搅拌机,其中钻杆有用于粘性土及用于砂砾土和基岩之分,此外还研制了其他一些机型,用于城市高架桥下等施工,空间受限制的场合,或海底筑墙,或软弱地基加固。

SMW工法施工顺序如下:1、导沟开挖:确定是否有障碍物及做泥水沟。

2、置放导轨。

3、设定施工标志。

4、SMW钻拌:钻掘及搅拌,重复搅拌,提升时搅拌。

5、置放应力补强材(H型钢)6、固定应力补强材。

7、施工完成SMW.SMW工法的主要特点。

1、施工不扰动邻近土体,不会产生邻近地面下沉、房屋倾斜、道路裂损及地下设施移位等危害。

2、钻杆具有螺旋推进翼与搅拌翼相间设置的特点,随着钻掘和搅拌反复进行,可使水泥系强化剂与土得到充分搅拌,而且墙体全长无接缝,从而使它可比传统的连续墙具有更可靠的止水性,其渗透系数K可达10-7cm/s。

3、它可在粘性土、粉土、砂土、砂砾土、Φ100以上卵石及单轴抗压强度60MPa以下的岩层应用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
