SMW工法桩施工方案
SMW工法桩施工方案

SMW工法桩施工方案本项目SMW工法桩为Φ850三轴搅拌桩止水帷幕内插H700×300×13×24型钢。
(一)施工步骤1、场地平整SMW工法桩施工前,须预先进行必要的场地平整,修筑临时施工便道,清除施工区域范围地上地下障碍物,场地地面及施工便道荷载以能行走工法桩机为准。
2、测量放线根据业主(或总包单位)提供的坐标基准(控制)点,按照设计图进行放样定位及工程引测工作,并做好永久点及临时点标志。
放样定线后作好测量技术复核单,交由总包、监理单位复核合格后进行下一道工序。

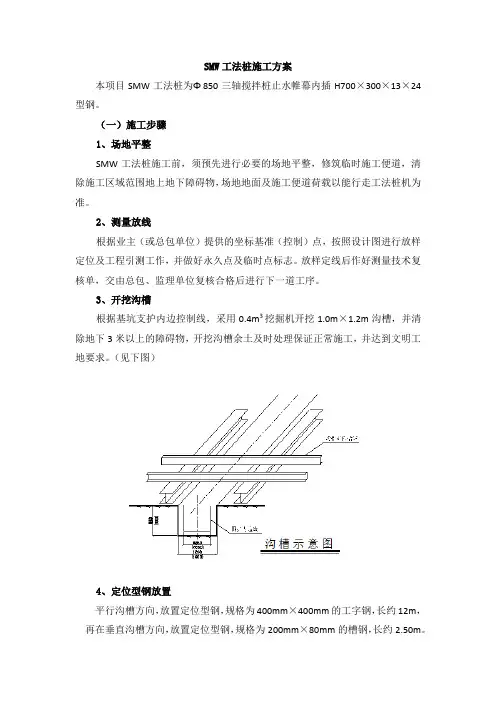

3、开挖沟槽根据基坑支护内边控制线,采用0.4m3挖掘机开挖1.0m×1.2m沟槽,并清除地下3米以上的障碍物,开挖沟槽余土及时处理保证正常施工,并达到文明工地要求。
(见下图)4、定位型钢放置平行沟槽方向,放置定位型钢,规格为400mm×400mm的工字钢,长约12m,再在垂直沟槽方向,放置定位型钢,规格为200mm×80mm的槽钢,长约2.50m。
5、三轴Φ850mm搅拌桩孔位定位三轴Φ850mm搅拌桩的三轴中心间距为600mm+600mm,根据这个尺寸在平行H型钢表面用红漆划线定位。
(二)SMW工法工艺流程(详见下图)(三)SMW工法支护桩施工程序(四)定位型钢放置垂直沟槽方向,放置两根定位型钢,规格为200mm×80mm的槽钢、长约2.50m,再在平行沟槽方向放置两根定位型钢,规格为400mm×400mm的工字钢,长约12m,转角处H型钢采取与支护中心线成直角插入,H型钢定位采用型钢定位卡。
参见下图(视实际情况而定)。
(五)SMW工法支护桩施工顺序SMW工法支护桩施工按下图顺序进行,其中阴影部分为重复套钻,保证墙体的连续性和接头的施工质量,水泥土搅拌桩的搭接以及施工设备的垂直度补正是依靠重复套钻来保证,以达到止水的作用。
SMW搅拌桩施工顺序采用单侧挤压式连接方式。
SMW工法桩施工方案定稿

SMW工法桩施工方案定稿一、项目背景及概述得介绍一下这个项目,这是一座位于城市中心的高层建筑,地处繁华地段,周边环境复杂。
项目采用了SMW工法桩进行基础施工,旨在确保施工安全、质量可靠、进度可控。
二、SMW工法桩简介SMW工法桩,全称是SoilMixingWall,也就是搅拌桩墙。
它是将水泥浆与土体混合,形成具有一定强度和防渗性能的墙体。
这种工法桩适用于软土地基,具有施工速度快、效果好、对周边环境影响小等优点。
三、施工准备1.人员准备:组建一支专业的施工队伍,包括项目经理、技术人员、施工人员等,确保各项工作的顺利进行。
2.设备准备:选用合适的搅拌桩机、水泥搅拌车、泵车等设备,确保施工进度。
3.材料准备:采购符合要求的水泥、土体改良剂等材料,保证施工质量。
四、施工流程1.桩位测量:根据设计图纸,对桩位进行精确测量,确保桩位准确无误。
2.桩基施工:采用搅拌桩机进行桩基施工,按照设计要求搅拌水泥浆与土体,形成搅拌桩。
3.桩身施工:在搅拌桩的基础上,继续施工桩身,达到设计要求的桩长。
4.桩顶施工:对桩顶进行施工,确保桩顶质量。
5.检查验收:对施工完成的桩基进行检查验收,确保质量符合要求。
五、质量控制1.严格把控材料质量,确保水泥、土体改良剂等材料符合要求。
2.施工过程中,严格按照设计要求和规范操作,确保施工质量。
3.加强施工队伍的培训和管理,提高施工水平。
4.对施工过程进行实时监控,发现问题及时处理。
六、安全措施1.做好施工现场的安全防护工作,设置安全警示标志。
2.施工人员必须佩戴安全帽、安全带等防护用品。
3.加强施工现场的用电安全管理,确保用电安全。
4.对施工现场进行定期检查,及时发现并排除安全隐患。
七、进度计划1.制定详细的施工进度计划,确保施工进度。
2.根据实际情况,对施工进度进行调整,确保项目按期完成。
3.加强与各参建单位的沟通协调,确保施工顺利进行。
3.为今后类似项目提供参考。
九、附件1.设计图纸2.施工方案审批表3.施工日志4.施工验收报告5.安全生产责任书随着咖啡的香气渐渐消散,这份SMW工法桩施工方案终于完成了。
SMW工法桩专项施工方案

第一节编制依据1.1、现有文件及图纸(1)、xxxxxxxxxxxx《综合管廊基坑支护施工图纸》及《综合管廊工程设计施工图》。
(2)、xxxxxxxxxxxx实施性施工组织设计。
(3)、xxxxxxxxxxxx地勘报告。
(4)、建设单位提供的资料信息和我公司对施工现场调查后得到的资料。
1.2、规范依据(1)、GB50009-2012《建筑结构荷载规范》。
(2)、JGJ120-2012《建筑基坑支护技术规程》。
(3)、JGJ311-2013《建筑深基坑工程施工安全技术规范》。
(4)、GB50204-2015《混凝土结构工程施工质量验收规范》。
(5)、JGJ94-2008《建筑桩基技术规范》。
(6)、GB50497-2009《建筑基坑工程监测技术规范》。
(7)、GB50202-2002《地基与基础工程施工及验收规范》。
(8)、JGJ79-2012《建筑地基处理技术规范》。
(9)、GB50108-2008《地下工程防水技术规范》。
(10)、GB50208-2011《地下工程防水质量验收规范》。
(11)、GB1499.2-2007《钢筋混凝土用热扎带肋钢筋》。
(12)、GB1499.1-2008《钢筋混凝土用热扎光圆钢筋》。
(13)、JGJ8-2016《建筑变形测量规范》。
(14)、JGJ94-2008《建筑桩基技术规范》。
(15)、JGJ46-2005《施工现场临时用电安全技术规程》。
(16)、其他现行相关的强制性标准和技术规范、规程,中国国家标准、行业标准、地方标准;国家及地方有关的法律、法规、条例;云南省的有关规定、条例;国家的其它权威标准;以上技术标准、规范如有修订版本,按修订后的最新版本执行。
第二节工程概况2.1、总体概况xxxxxxxxxxxx,改造道路全长2.7km,路基红线宽度分为55.5m和36.5m 两种。
道路等级为城市主干道,双向六车道,设计车速主线60km/h,辅道40km/h。
(完整版)SMW工法桩施工方案

(完整版)SMW工法桩施工方案(完整版)SMW工法桩施工方案一、工程概述本工程为XXX工地XXX项目的SMW工法桩施工方案,施工内容为XXX。
二、技术要求1. SMW工法桩的选材要求:a. 桩身材料:使用优质混凝土;b. 桩端内埋件材料:使用高强度钢筋;c. 桩头顶材料:使用高强度钢筋和混凝土。
2. 施工时间要求:a. 桩基施工工期:预计XX天;b. 桩身固结时间:预计XX天。
3. 施工设备要求:a. 桩机:选用经验丰富的操作人员,保证施工准确;b. 测量设备:使用高精度的测量仪器,确保桩的位置和垂直度。
4. 固结剂要求:a. 使用环保型固结剂,符合国家环保标准;b. 固结剂使用前进行充分搅拌,确保均匀性。
三、施工流程1. 准备工作:a. 桩施工区域清理,并确保施工场地平整;b. 桩机组装和试运行,检查各项操作和安全装置。
2. 桩基施工:a. 制定桩基施工方案,包括桩基布置图和施工顺序;b. 按照方案要求进行挖孔、清孔、固结;c. 确保桩身垂直度和位置的准确性;d. 按照设计要求进行桩顶处理。
3. 桩身固结:a. 在桩身灌注混凝土,保证固结质量;b. 混凝土浇注后,进行养护,保证桩身强度和稳定性。
4. 桩顶处理:a. 按照设计要求进行桩头顶的处理;b. 确保桩头顶与上部结构的连接稳固。
四、施工安全措施1. 施工前,进行施工安全交底,确保每位施工人员了解施工安全要求。
2. 施工过程中,严格遵守操作规程,使用必要的个人防护装备。
3. 桩机操作人员必须持有效的操作证书,并经过专业培训。
4. 在施工现场设置明显的安全警示标志,并定期进行安全巡检。
五、附件1. 桩基施工方案图2. 桩机操作证书3. 施工安全交底记录表六、法律名词及注释1. SMW工法桩:一种采用预制成型桩身的施工方法,具有施工速度快、质量可控等优点。
2. 混凝土:一种由水泥、砂子、碎石和水等材料混合而成的硬化材料。
3. 环保标准:指符合国家环境保护法规和标准的要求,对环境造成较小的影响。
SMW工法围护桩施工方案

SMW工法围护桩施工方案一、工程概述本工程位于_____,为_____项目。
施工场地周边环境复杂,临近_____等重要建筑物及设施。
为确保施工安全及周边环境稳定,采用SMW 工法围护桩进行基坑支护。
二、SMW 工法围护桩简介SMW 工法是 Soil Mixing Wall 的缩写,即劲性水泥土搅拌桩法。
该工法是通过特殊的多轴深层搅拌机在现场按设计深度将土体切散,同时从钻头前端将水泥浆强化剂注入土体,使之与原位土反复混合搅拌,在各施工单元之间采取重叠搭接施工,然后在水泥土混合体未结硬前插入 H 型钢或其他受拉材料,形成具有一定强度和刚度的、连续完整的、无接缝的地下墙体。
三、施工准备1、技术准备熟悉施工图纸及相关规范要求,编制详细的施工方案,并进行技术交底。
对施工场地进行勘察,了解地下管线、障碍物等情况,并采取相应的保护或迁移措施。
进行测量放线,确定桩位及施工控制线。
2、材料准备选用符合设计要求的水泥,其强度等级不低于_____。
水应采用清洁的自来水。
H 型钢应符合国家标准,其规格、型号应根据设计要求选用。
3、机械设备准备配备多轴深层搅拌机、履带式起重机、压浆泵、电焊机等机械设备,并进行调试和维护,确保设备性能良好。
4、现场准备平整施工场地,清除障碍物,确保施工道路畅通。
搭建临时设施,如水泥库、材料堆场、办公区等。
四、施工工艺流程1、测量放线根据设计图纸,使用全站仪或经纬仪放出桩位中心线,并设置好控制桩。
桩位偏差应控制在允许范围内。
2、开挖导沟沿桩位中心线开挖导沟,导沟宽度和深度应根据施工设备和工艺要求确定。
导沟的作用是为搅拌机施工提供导向,并防止水泥浆外溢。
3、桩机就位将多轴深层搅拌机移动至桩位处,调整桩机水平和垂直度,确保钻头中心与桩位中心重合。
4、搅拌下沉启动搅拌机,钻头边旋转边下沉,同时按照设计要求注入水泥浆。
下沉速度应根据土质情况和搅拌机性能进行控制,一般为05 10m/min。
5、搅拌提升当钻头下沉至设计深度后,边搅拌边提升,提升速度一般为 1020m/min,同时继续注入水泥浆,确保桩体的均匀性和强度。
SMW工法桩施工方案

SMV工法桩施工工艺与施工方案1、施工工艺及施工顺序i.i 施工工艺SMW工法桩采用三轴深层搅拌机施工,起重设备采用50t履带式吊车和300t 起拔设备,采用套打施工工艺,施工工艺流程见图 1图1 SMW工法桩施工流程图1.2 施工顺序SMWT法施工按下图顺序进行,其中阴影部分为重复套钻,保证墙体的连续性和接头的施工质量,水泥搅拌桩的搭接以及施工桩体的垂直度补正是依靠重复套钻来保证,以达到止水的作用施工顺序2 施工顺序4施工顺序1 施工顺序3 , 施工顺序5SMWT法施工顺序图一(1)单排咬合式连接:一般情况下均采用该种方式进行施工。
(2)跳槽式全套复搅式连接:对于围护墙转角处或有施工间断情况下采用此连接。
当遇停电等情况使相邻桩施工间隔超过12h时,采取外侧补桩措施,保证止水帷幕的整体性和防渗性。
施工顺序3 施工顺序5 ,SMW工法施工顺序图2、施工技术参数(1)水泥土搅拌桩采用P.O42.5普通硅酸盐水泥,水泥掺量(即消耗水泥重量和被加固土体重量的百分比)20% 土体容重统一取18kN/mL(2)SMWT法水泥土搅拌桩的施工采用三轴搅拌设备,桩型采用①850@60(水泥土搅拌桩,在桩体范围内必须做到水泥搅拌均匀,桩体垂直偏差不得大于1/250 o (3)围护桩施工前必须对施工区域地下障碍物进行探测,如有障碍物必须对其清理及回填素土,分层夯实后方可进行围护桩施工。
(4)现场施工时第一批桩(不少于3根),须始终在监理人员检查下施工。
检查内容:水泥投放量、浆液水灰比(宜用比重法控制)、浆液泵送时间、搅拌下沉及提升时间、桩长及垂直度控制方法。
(5)搅拌桩施工应有连续性,不得出现24 小时施工冷缝(施工组织设计预留除外)。
如因特殊原因出现施工冷缝,则需补强并在图纸及现场标明位置以便最后统一考虑加强方案,超过48 小时须在接头旁加桩或进行压密注浆补强。
(6)型钢须保持平直,若有焊接接头,接头处须确保焊接可靠。
smw工法桩施工方案

smw工法桩施工方案目录1. 项目背景1.1 工程概况1.2 施工要求2. 施工准备2.1 材料准备2.2 设备调试3. 施工过程3.1 钻孔施工3.2 钢筋安装3.3 浇筑混凝土4. 质量控制4.1 检验检测4.2 问题处理5. 安全施工5.1 安全防范措施5.2 突发事件处理6. 污染防治6.1 施工期间6.2 施工后期维护7. 现场整理收尾---项目背景1.1 工程概况SMW工法桩是一种常用于基础工程中的桩基施工方法,适用于各类土质条件下的基础支撑工程。
其施工方式灵活高效,广泛应用于建筑工程、桥梁工程、道路工程等不同领域。
1.2 施工要求在进行SMW工法桩施工前,需对施工现场进行认真评估,确保施工条件符合要求。
同时,需要严格按照设计要求和施工规范进行操作,确保施工质量和安全。
---施工准备2.1 材料准备在进行SMW工法桩施工前,需要准备好各种所需材料,包括桩身材料、钢筋、混凝土等,确保施工过程中材料供应充足。
2.2 设备调试施工过程中需要使用各种设备,如钻孔机、搅拌机等,施工前需要对设备进行调试检测,确保设备运转正常,提高施工效率。
---施工过程3.1 钻孔施工钻孔是SMW工法桩施工的重要环节,需根据设计要求和土层情况选择合适的钻孔机进行作业,并严格控制钻孔深度和直径。
3.2 钢筋安装钻孔结束后,需要及时安装预埋钢筋,确保桩体结构的强度和稳定性。
钢筋安装过程中需注意位置准确、连接牢固。
3.3 浇筑混凝土最后一步是浇筑混凝土,填充钻孔孔隙并固定钢筋,形成完整的SMW工法桩结构。
浇筑过程中需注意浇筑均匀、密实。
---质量控制4.1 检验检测在施工过程中需要定期对SMW工法桩进行检验检测,确保施工质量符合设计要求。
如发现质量问题,需及时整改处理。
4.2 问题处理在施工过程中可能会出现各种问题,如材料质量、设备故障等,需要及时处理并找到解决方案,保证施工进度和质量。
---安全施工5.1 安全防范措施施工现场需要建立健全的安全防范措施,包括安全警示标识、作业人员安全培训等,确保施工过程中安全生产。
SMW工法桩施工方案

一、工程概况1、工程简述为了满足工期要求,渡线段咬合桩改为Ф1000@750SMW工法桩。
渡线段南端桩长为27.3m(桩顶标高5.3m,桩底标高-22m),采用密插800×300×14×26 H型钢,型钢长度为27.10 m(型钢底标高为-20.5m)。
其余桩长为26.3m(桩底标高-21m)采用三插二形式,型钢长度为24m(型钢底标高为-17.4m)。
根据设计图纸水泥掺入量为搅拌土体重量的25%。
为了使H型钢能顺利的拔出,型钢顶面高出冠梁50cm(冠梁顶标高6.10m,型钢顶标高6.60m)。
桩位外放量控制在10cm。
为了保证渡线段能提前开挖,在车站距渡线段17m位置做一排SMW工法桩(素桩),使渡线段成为封闭的围护结构。
(详见渡线段围护结构图、渡线段桩位布置图)2、主要工程量主要工程数量表3、工程地质、水文条件○1工程地质⑴围护结构地质剖面图一。
⑵各岩土层主要物理力学指标见表1。
⑶车站基坑范围主要为②-1d4粉砂、②-3d2-3粉细砂层中。
○2水文地质条件根据所街站勘探资料,所街站长江漫滩相沉积物呈二元结构,上部主要由淤泥质粉质粘土或粉细砂为主,下部以砂性土为主,场地地下水类型属孔隙潜水:砂性土层中地下水具有一定的承压性。
地下水稳定水位埋深1.60~2.95米,潜水位埋深2.20~2.90米,承压水埋深6.20~6.65米。
主要补给来源为大气降水及人工用水的补给。
深部承压含水层中的地下水与长江及外秦淮河均有一定的水力联系。
地下水不良作用主要表现为基坑突涌、潜蚀、流砂等现象。
二、施工总体安排1、施工场地兴隆大街围挡范围内作为H型钢加工场地,设备进场的同时探明地下管线分布及埋深,场地回填、平整、夯实。
2、测量放线用全站仪准确的放出桩位中心线,开挖施工沟槽,利用H型钢定出临时桩位点。
3、施工顺序根据围挡范围及管线拆迁情况,以东西高压线为界,先施工高压线以南,后施工高压线以北。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
大理市中心城区综合管廊PPP项目漾濞路SMW工法桩施工方案中国建筑第五工程局有限公司二〇一七年二月五日目录第一章编制说明及依据 (1)一、编制说明 (1)二、编制依据 (1)第二章工程概况 (1)一、总体情况 (2)二、地质情况 (2)三、水文地质条件 (4)四、 SMW工法桩施工范围 (4)第三章施工部署 (4)一、工期目标 (4)二、安全生产目标 (4)三、质量控制目标 (5)四、使用的主要机具设备 (5)五、劳动力组织 (5)第四章施工方法 (6)一、施工原理 (6)二、工艺流程 (6)三、施工技术参数 (7)四、施工步骤及施工方法 (7)五、施工影响区域内管线、建筑物保护措施 (13)(一 ) 施工影响区域内管线的保护措施 (13)(二 ) 施工影响区域建筑物保护措施 (14)第五章质量保证措施 (14)一、深层搅拌桩施工质量措施 (14)二、施工冷缝处理 (15)三、插入H型钢质量保证措施 (16)四、质量检验方法 (16)第六章安全保证措施 (16)一、安全管理目标 (17)二、安全管理方针 (17)三、安全保证体系 (17)四、安全管理制度 (17)五、安全保证措施 (18)第七章环境保证措施 (20)一、施工废水 (20)二、施工粉尘 (21)三、施工噪声 (21)第一章编制说明及依据一、编制说明根据对设计图纸、地质勘察说明及对周边环境的调查,并对工程特点进行深入分析,在总结以往同类工程施工经验的基础上,编写了本专项施工方案。
严格贯彻“安全第一、质量为本”的原则。
确保工程质量、确保施工总工期及关键性节点工期、确保施工安全。
施工方案和工艺合理、先进,与施工规范、设计要求相符,并达到完善。
科学规划施工场地,保证施工全过程对环境破坏最小、占用场地最少,并有较周密的环境保护措施。
施工过程中严格按照中国建筑第五工程局有限公司《标准化管理手册》的要求进行,加强施工管理,确保施工质量,保证现场施工安全、文明施工,保护环境,保证职工身体健康。
二、编制依据1、漾濞路综合管廊围护结构工艺图;2、《型钢水泥土搅拌墙技术规范》(DGJ08-116-2005);3、《建筑地基基础工程施工质量验收规范》(GB50202-2002);4、其他有关国家、省市有关的现行技术标准、规范、规程等。
第二章工程概况一、总体情况工程场地地形平缓,主要为市政道路。
地貌上属于大理盆地南部边缘地貌单元。
二、地质情况地层主要由表层填土层及第四系冲洪积及湖相沉积层组成。
其中①大层为表层填土层,②大层为冲洪积黏性土层,③大层为湖相沉积黏性土层。
④大层为冲湖积黏性土层,现自上而下简述如下:①1杂填土:颜色杂,稍湿,地表为混凝土地坪,其下为道路建设过程中回填的碎石块、砂土及少量黏性土等,土体结构松散,整个场地均有分布,层厚约0.5~2.0米,局部位置厚约5.0米。
①2素填土:黄夹红,稍湿,硬塑状态,局部可塑,以粉质黏土夹有约5%~10%的全~强风化泥岩、砂岩为主。
高压缩性,岩芯切面较粗糙,干强度及韧性中等,无摇振反应。
标贯实测锤击数为8~18击,平均为13.0击。
标贯实测锤击数为5~12击,平均锤击数为8.3击。
层顶埋深为0.5~2.6米,层底埋深为1.3~5.0米,层厚约0.6~4.5米,场地均有分布。
②黏土:浅红、褐黄夹红、褐黄夹灰色,稍湿,硬塑状态,局部可塑,中压缩性,干强度、韧性中等,局部为粉质黏土,偶夹腐物。
标贯实测锤击数为6~13击,平均锤击数为9.1击。
层顶埋深为0.7~5.0m,层底埋深为2.7~12.5米,层厚约0.5~10.5米,场地均有分布,部分钻孔终孔未穿。
③1黏土:灰褐、褐灰、蓝灰色,稍湿,可塑状态,局部硬塑,中~高压缩性,岩芯切面光滑,干强度、韧性中等,偶夹腐物,局部地段为粉质黏土。
标贯实测锤击数为5~11击,平均锤击数为7.0击。
层顶埋深为1.9~19.2m,层底埋深为4.4~20.6米,层厚约0.5~14.1米,部分钻孔终孔未穿,场地大部分有分布。
③11粉砂:灰、褐灰、蓝灰色,湿,稍密状态,局部中密状态,中压缩性,摇震反应中等,偶夹腐物。
标贯实测锤击数为9~19击,平均锤击数为13.6击。
层顶埋深为3.0~18.7m,层底埋深为5.1~19.2米,层厚约0.5~4.0米。
为③1层中的透镜体,分布不均。
③12泥炭质土:黑灰、深灰褐色,湿,可塑状态,质量轻,孔隙大,高压缩性,干强度、韧性低,夹腐物,层厚薄,不连续。
标贯实测锤击数为4~7击,平均锤击数为5.5击。
层顶埋深为2.7~16.4m,层底埋深为4.6~17.0米,层厚约0.5~2.6米。
为③1层中的透镜体。
③2粉质黏土:灰褐、褐灰等色,湿,软塑状态,局部为淤泥质土,高压缩性,岩芯切面稍光滑,干强度及韧性中等,无摇振反应。
标贯实测锤击数为2~4击,平均锤击数为3.0击。
层顶埋深为2.2~10.3m,层底埋深为7.0~25.8米,层厚约1.8~21.9米,厚度较大,部分终孔未穿。
④粉质黏土:紫红、褐红色,稍湿,硬塑状态,局部可塑。
中压缩性,干强度、韧性中等,无摇振反应,局部为黏土。
标贯实测锤击数为6~13击,平均锤击数为9.7击。
层顶埋深为4.5~22.3m,层底埋深为10.0~25.2米,层厚约1.4~12.2米。
厚度较大,终孔未穿。
场地分布不均。
三、水文地质条件本工程场地区域上属澜沧江水系洱海流域。
区域内大气降水汇入洱海,经西洱河流入澜沧江。
本工程场地位于大理市天井片区洱海边缘。
项目所经区域,地下水主要为第四系松散堆积层中的孔隙型潜水,地下水与洱海地表水体存在相互补给关系。
地下水较丰富,混合稳定水位一般埋深约为0.5~8.7m。
绝对标高约1964.52~1993.93m。
四、SMW工法桩施工范围漾濞路综合管廊长度1230m,SMW工法桩位于综合管廊两侧,桩径850mm,间距600mm,总计约1390幅。
第三章施工部署一、工期目标拟定于2017年3月10日开工,2017年6月10日完工。
二、安全生产目标严格按照GBT28001-2001标准实现安全文明生产目标:实现“五杜绝,二控制,三消灭,一创建。
”五杜绝:杜绝重大死亡事故,杜绝多人伤亡事故,杜绝重大机械事故,杜绝重大交通事故,杜绝重大火灾事故。
二控制:年重伤率控制在0.5‰以下,年负伤率控制在10‰以下。
三消灭:消灭违章指挥,消灭违章作业,消灭惯性事故。
一创建:创建云南省建筑施工安全生产标准化工地。
三、质量控制目标总体质量等级达到合格等级,杜绝质量事故,工程全部达到国家现行的工程质量验收标准和设计要求;工程一次验收合格率达到100%。
四、使用的主要机具设备图表1 主要机具设备表五、劳动力组织图表2 项目部管理人员图表3 主要劳动力安排表第四章施工方法一、施工原理SMW工法桩是以多轴型钻掘搅拌机在现场向一定深度进行钻掘,同时在钻头处喷出水泥系强化剂而与地基土反复混合搅拌,在各施工单元之间则采取重叠搭接施工,然后在水泥土混合体未结硬前插入H 型钢或钢板作为其应力补强材,至水泥结硬,便形成一道具有一定强度和刚度的、连续完整的、无接缝的地下墙体。
二、工艺流程施工工艺见施工工艺流程图。
图表4 SMW 工法桩施工工艺流程图三、施工技术参数 SMW 工法水泥土搅拌桩的施工采用三轴搅拌设备,桩型采用Φ850@600水泥土搅拌桩。
水泥土搅拌桩采用P32.5普通硅酸盐水泥, 水灰比1.5,水泥掺入比20%,外加剂木质素用量为水泥用量的0.2%。
为保证水泥土搅拌均匀,必须控制好钻具下沉及提升速度,钻机钻进搅拌速度一般在1m/min ,提升搅拌速度一般在1.0~1.5m/min 。
施工时应保证水泥土能够充分搅拌混合均匀。
提升速度不宜过快,避免孔壁塌方等现象。
桩施工时,不得冲水下沉。
相邻两桩施工间隔不得超过12个小时。
H 型钢必须在搅拌桩施工完毕后3小时内插入,要求桩位偏差不大于±20mm ,标高误差不大于±100mm ,垂直度偏差不大于0.5%。
H 型钢须保持平直,若有焊接接头,接头处须确保焊接可靠。
H 型钢在地下结构完成后予以回收,故在成桩及浇筑围檩混凝土时施工单位应考虑相应回收措施。
四、施工步骤及施工方法施工前,必须先进行场地平整,清除施工区域的表层硬物,并用开挖导沟设置定位型钢水泥浆液拌制搅拌成桩注入水泥浆液 型钢涂减摩剂 插入型钢 施工完毕型钢回收 残土处理SMW 桩机就位素土回填夯实,路基承重荷载以能行走35T大吊车及DH608桩架130吨为准。
⑴.测量放线根据提供的坐标基准点,按照设计图进行放样定位及高程引测工作,并做好永久及临时标志。
为防止万一搅拌桩向内倾斜,造成内衬墙厚度不足,影响结构安全使用,按设计和实际施工要求每边外放10cm,放样定线后做好测量技术复核单,提请监理进行复核验收签证。
确认无误后进行搅拌施工。
⑵.开挖沟槽根据基坑围护内边控制线,开挖沟槽,并清除地下障碍物,沟槽尺寸如图一,开挖沟槽余土应及时处理,以保证SMW工法正常施工,并达到文明工地要求。
图表5 沟槽开挖示意图⑶.定位型钢放置垂直沟槽方向放置两根定位型钢,规格为200×200,长约2.5m,再在平行沟槽方向放置两根定位型钢规格300×320,长约8~20m,H 型钢定位采用型钢定位卡。
具体位置及尺寸见下图。
图表6 定位型钢示意图⑷.三轴搅拌桩孔位定位三轴搅拌桩三轴中心间距φ850的为1200mm,根据这个尺寸在平行H型钢表面用红漆划线定位。
⑸.SMW工法成桩施工顺序SMW工法搅拌成桩一般采用跳槽式双孔全套复搅式连接和单侧挤压式连接方式两种施工顺序,详见下图。
其中阴影部分为重复套钻,保证墙体的连续性和接头的施工质量,水泥搅拌桩的搭接以及施工设备的垂直度修正是依靠重复套钻来保证,从而达到止水的作用。
a).跳槽式双孔全套复搅式连接:一般情况下均采用该种方式进行施工。
b)单侧挤压式连接方式:对于围护墙转角处或有施工间断情况下采用此连接。
c).对于围护墙转角处,为保证工法桩的质量和止水效果有时也采用如下连接。
①桩机就位a)由当班班长统一指挥,桩机就位,移动前看清上、下、左、右各方面的情况,发现障碍物应及时清除,桩机移动结束后认真检查定位情况并及时纠正。
b)桩机应平稳、平正,并用经纬仪对龙门立柱垂直定位观测以确保桩机的垂直度。
c)三轴水泥搅拌桩桩位定位后再进行定位复核,偏差值应小于2cm。
②搅拌成桩施工a)搅拌轴成桩搅拌施工采用一次钻进一次提升的方法,但对于桩底深度以上2~3米范围提升1~2次。
b)钻进施工时为边注浆边充气搅拌,提升时为不充气只注浆搅拌。
充气采用压缩空气,压缩机选用BLT—75A螺杆式空气压缩机,排气量/排气压力为10.0/0.70m3/min/Mpa~7.6/1.20m3/min/Mpa。
