静压预应力混凝土管桩施工方案

合集下载

静压预应力混凝土管桩施工方案

静压预应力混凝土管桩施工方案

静压预应力混凝土管桩施工方案目录一、工程概况 (2)1. 项目背景介绍 (2)2. 工程基本特点 (3)3. 施工环境与条件分析 (3)二、设计依据及规范要求 (4)1. 设计图纸审查与交底要求 (5)2. 施工规范及标准选择依据 (7)3. 质量控制指标及验收标准 (7)三、静压预应力混凝土管桩选用及参数确定 (8)1. 管桩类型选择依据及优缺点分析 (9)2. 管桩规格尺寸与强度等级确定原则 (11)3. 单桩承载力计算与验证方法论述 (12)4. 管桩连接方式选择与施工工艺流程 (13)四、施工准备及现场布置规划 (14)1. 施工队伍组织及人员配置方案 (16)2. 施工机械设备选型及配置计划 (17)3. 材料采购、验收与存储管理要求 (18)4. 现场布置规划与安全保障措施 (19)五、静压预应力混凝土管桩施工工艺流程 (20)1. 施工前准备及场地勘察工作要点 (21)2. 管桩基础定位与放样技术要求 (23)3. 静压施工流程及操作要点说明 (24)4. 接桩、焊接与验收标准规定 (25)5. 施工质量监控与验收程序执行 (26)六、质量控制与安全保障措施制定实施 (26)一、工程概况工程内容:本工程主要包括静压预应力混凝土管桩的施工安装、基础处理、管道敷设等工作。

管桩直径为800mm,长度为L10m,单根管桩承载力不小于100kN。

工期计划:本工程计划从2023年1月1日开始施工,预计于2023年6月30日完成全部施工任务。

1. 项目背景介绍本工程为XX城市建设中的基础结构关键项目,旨在通过采用静压预应力混凝土管桩技术,确保建筑物基础结构的稳定性和安全性,满足长远使用要求。

预应力混凝土管桩因其优良的承载能力、抗震性能和施工便捷性,被选为该工程的主要桩基结构材料。

随着城市化进程的加快,该区域建筑物密度逐渐增加,要求本工程在施工过程中严格控制噪声和粉尘污染,最大限度地减少对周边环境和居民生活的影响。

静压预应力钢筋混凝土管桩施工方案2023

静压预应力钢筋混凝土管桩施工方案2023

静压预应力钢筋混凝土管桩施工方案20231. 引言本文档旨在提供关于静压预应力钢筋混凝土管桩施工方案的详细信息。

静压预应力钢筋混凝土管桩是一种常用的基础施工技术,用于提高土壤的承载力和稳定性。

本方案描述了施工过程、材料要求和安全措施等关键信息。

2. 施工过程2.1 准备工作在施工之前,需要进行充分的准备工作,包括勘察设计、施工图纸制定和人员培训等。

2.2 桩基施工静压预应力钢筋混凝土管桩的施工包括以下步骤:- 桩基开挖:根据设计要求和现场情况,进行桩基的开挖工作。

- 桩基处理:清理桩基,确保桩基底部和侧壁的光洁度和平整度。

- 钢筋安装:按照设计要求,在桩基内安装预应力钢筋。

- 预应力管安装:将预应力管放置在桩基内,并确保其位置和方向正确。

- 预应力管张拉:使用静压设备对预应力管进行张拉,使其获得预定的预应力。

- 混凝土浇筑:将预应力钢筋混凝土浇注至桩基内,确保充分填满整个桩基。

2.3 桩顶处理完成桩基施工后,需要对桩顶进行处理:- 切割顶部:将超出地面的桩顶部分切割至设计高度。

- 钢筋连接:连接桩顶的钢筋和上部结构的钢筋。

3. 材料要求- 预应力钢筋:按照设计要求和相关标准选择合适的预应力钢筋。

- 预应力管:选择耐腐蚀、具有足够强度和刚度的预应力管材料。

- 混凝土:按照设计要求和相关标准配制合适的混凝土。

4. 安全措施在施工过程中,必须严格遵守以下安全措施:- 工地封闭和警示标志设置:确保工地周边的安全和人员的警示。

- 安全防护设施:提供合适的安全防护设施,如安全帽、防护眼镜、手套等。

- 管理人员培训和指导:管理人员必须具备相关的安全知识和技能,对施工人员进行培训和指导。

5. 总结本文档详细介绍了静压预应力钢筋混凝土管桩施工方案,包括施工过程、材料要求和安全措施等关键信息。

在实施该施工方案时,需要严格按照相关标准和要求进行操作,并确保施工安全和质量的同时,提高土地的承载能力和稳定性。

静压预应力管桩施工方案

静压预应力管桩施工方案

静压预应力管桩施工方案【1】主要施工机械设备【1.1】工程桩施工机械本工程预应力高强混凝土管桩施工根据管桩直径及单桩极限承载力选用YZY-150~500型静压桩机,钻孔灌注桩选用GPS-15型工程钻机,GPS-15型工程钻机性能参数表如下:【1.2】钢筋笼加工机械㈠钢筋弯曲机选型及数量根据本工程钢筋加工量及钢筋直径的大小,配备2台WJ40-1钢筋弯曲机。

性能参数表如下:㈡钢筋切割机选型及数量根据需切断钢筋直径的大小选择2台GJ51-32钢筋切断机,机械性能如下表:㈢对焊机及直螺纹套丝机选型及数量根据钢筋连接方式选择2台钢筋对焊机和2台钢筋直螺纹套丝机:对焊机主要是对焊直径14和16的钢筋,直螺纹套丝机主要加工直径16以上钢筋丝头。

1、直螺纹套丝机性能参数:2、钢筋对焊机性能参数:【1.3】吊装机械根据以往钻孔灌注桩钢筋笼吊装施工经验,本工程钻孔桩钢筋笼拟采取双机抬(50t吊车+50t吊车)多点抬吊吊装、整体空中回直入孔的吊装方案。

预应力高强混凝土管桩吊桩、喂桩选用2台30t轮胎起重机。

【1.4】主要机械设备一览表一、拟投入的施工机械二、拟投入的检测与测量仪器【2】施工方案或方法【2.1】工程测量一、放线依据依据甲方提供的施工图纸。

二、平面控制依据甲方提供的施工图纸。

三、使用仪器全站仪;J2型激光经纬仪;S3型水准仪;50m钢尺及3.5m尺。

四、测量人员组织本工程专门设置测量小组,负责人由项目经理担任负责整个工程测量方案的制定、实施及测量技术复核工作;测量人员在技术负责人的指导下,完成整个工程施测任务。

五、施工测量的基本要求根据国家标准GB 50026—2007《工程测量规范》的规定,建筑物施工控制网满足国家一级导线的要求,边长相对中误差l/30000,对应的测角中误差为±7秒;高程控制应满足国家二等水准的精度要求,闭合差≤±4SQRT(L) mm (L为附合或闭合线的长度单位为km)。

PHC预应力砼管桩静压施工工法

PHC预应力砼管桩静压施工工法

PHC预应力砼管桩静压施工工法PHC预应力混凝土管桩静压施工工法1.引言PHC预应力混凝土管桩静压施工工法是一种常用于建造工程中的桩基施工方法。

通过静压设备的作用,将预制的PHC管桩逐推入地下,实现桩基的建设与加固。

本将详细介绍PHC预应力混凝土管桩的施工流程、关键技术要点、施工注意事项等内容。

2.材料准备2.1 PHC管桩准备:罗列PHC管桩的规格、长度、强度等要求。

2.2 静压设备:介绍静压设备的种类、型号、工作原理等信息。

2.3 辅助材料:施工过程中所使用的辅助材料,如锚具、导向桩等。

3.施工准备3.1 地基处理:对原地基进行清理、平整等处理措施,确保施工过程的稳定性。

3.2 现场准备:包括场地布置、设备调试、安全措施等方面的准备工作。

4.施工流程4.1 桩位布线:详细说明桩位的布置及设置要求。

4.2 设备安装:介绍静压设备的安装、校准及预应力钢束的连接等步骤。

4.3 桩基施工:包括预应力管桩的逐推过程、静压设备的操作与控制、管桩连接等。

4.4 防护与检测:介绍施工过程中的安全防护要求以及对施工质量的检测措施。

5.施工注意事项5.1 设备操作:说明静压设备的操作规范、注意事项及故障处理方法。

5.2 现场安全:施工现场的安全注意事项,并提供相应的安全防护措施。

5.3 施工质量:强调施工过程中对质量的要求,包括管桩沉降、预应力张拉力等方面的控制。

5.4 环保要求:提及施工过程中的环境保护要求,如噪音、粉尘等的控制措施。

6.施工工艺6.1 钢筋加工:介绍预应力钢束的加工要求、质量控制措施等。

6.2 管桩连接:详细描述管桩连接的方法、工艺及质量要求。

6.3 预应力组浆:介绍预应力组浆的原理、材料要求等内容。

6.4 其他工艺:施工过程中的其他工艺要求,如注浆、压浆等。

附件:1. PHC管桩相关图纸及规格表格2. 静压设备操作手册3. 现场安全操作规程4. 相关检测报告和记录表格法律名词及注释:1. 建造法:指定了建造工程施工管理的法律法规。

静压预应力混凝土管桩施工方案

静压预应力混凝土管桩施工方案

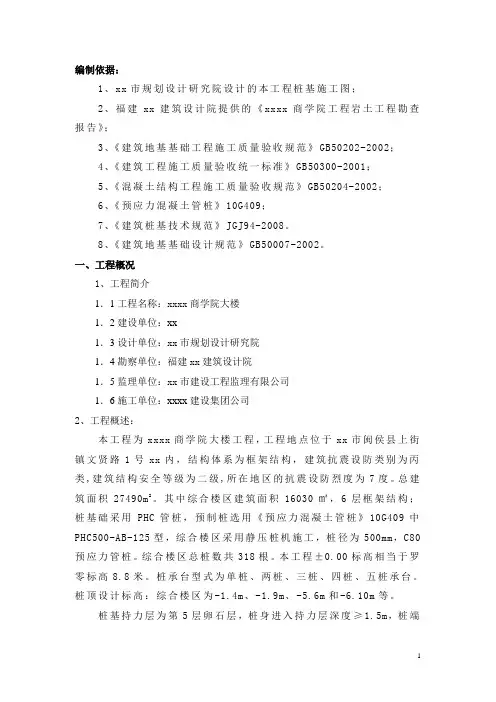

编制依据:1、xx市规划设计研究院设计的本工程桩基施工图;2、福建xx建筑设计院提供的《xxxx商学院工程岩土工程勘查报告》;3、《建筑地基基础工程施工质量验收规范》GB50202-2002;4、《建筑工程施工质量验收统一标准》GB50300-2001;5、《混凝土结构工程施工质量验收规范》GB50204-2002;6、《预应力混凝土管桩》10G409;7、《建筑桩基技术规范》JGJ94-2008。

8、《建筑地基基础设计规范》GB50007-2002。

一、工程概况1、工程简介1.1工程名称:xxxx商学院大楼1.2建设单位:xx1.3设计单位:xx市规划设计研究院1.4勘察单位:福建xx建筑设计院1.5监理单位:xx市建设工程监理有限公司1.6施工单位:xxxx建设集团公司2、工程概述:本工程为xxxx商学院大楼工程,工程地点位于xx市闽侯县上街镇文贤路1号xx内,结构体系为框架结构,建筑抗震设防类别为丙类,建筑结构安全等级为二级,所在地区的抗震设防烈度为7度。

总建筑面积27490m2。

其中综合楼区建筑面积16030㎡,6层框架结构;桩基础采用PHC管桩,预制桩选用《预应力混凝土管桩》10G409中PHC500-AB-125型,综合楼区采用静压桩机施工,桩径为500mm,C80预应力管桩。

综合楼区总桩数共318根。

本工程±0.00标高相当于罗零标高8.8米。

桩承台型式为单桩、两桩、三桩、四桩、五桩承台。

桩顶设计标高:综合楼区为-1.4m、-1.9m、-5.6m和-6.10m等。

桩基持力层为第5层卵石层,桩身进入持力层深度≥1.5m,桩端以下持力层(卵石层)厚度小于 2.5m时,桩身应穿透卵石层进入第8层强风化花岗岩,桩身进入第8层持力层深度≥1.5m。

持力层为卵石层时,桩长约13米(综合楼区),持力层为第8层时,桩长约22米(综合楼区)。

桩尖采用锥形钢桩尖。

单桩竖向极限承载力:1、单桩竖向抗压极限承载力标准值为2600KN,承载力特征值为1300KN;2、单桩竖向抗拔极限承载力标准值为680KN,承载力特征值为340KN。

PHC预应力砼管桩静压施工工法三篇

PHC预应力砼管桩静压施工工法三篇

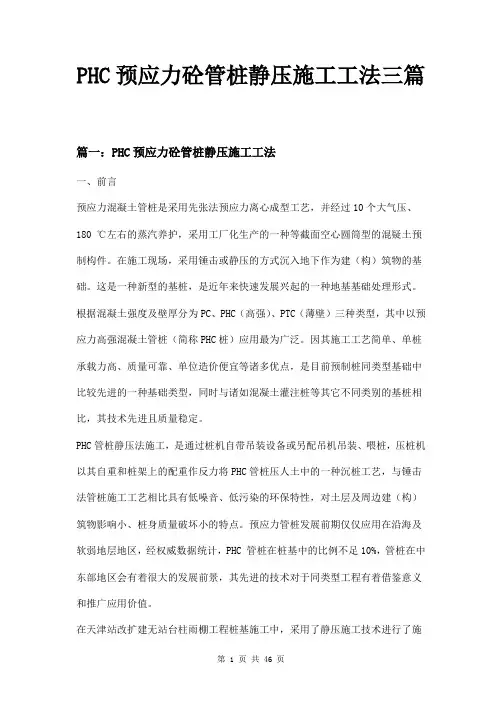

PHC预应力砼管桩静压施工工法三篇篇一:PHC预应力砼管桩静压施工工法一、前言预应力混凝土管桩是采用先张法预应力离心成型工艺,并经过10个大气压、180 ℃左右的蒸汽养护,采用工厂化生产的一种等截面空心圆筒型的混疑土预制构件。

在施工现场,采用锤击或静压的方式沉入地下作为建(构)筑物的基础。

这是一种新型的基桩,是近年来快速发展兴起的一种地基基础处理形式。

根据混凝土强度及壁厚分为PC、PHC(高强)、PTC(薄壁)三种类型,其中以预应力高强混凝土管桩(简称PHC桩)应用最为广泛。

因其施工工艺简单、单桩承载力高、质量可靠、单位造价便宜等诸多优点,是目前预制桩同类型基础中比较先进的一种基础类型,同时与诸如混凝土灌注桩等其它不同类别的基桩相比,其技术先进且质量稳定。

PHC管桩静压法施工,是通过桩机自带吊装设备或另配吊机吊装、喂桩,压桩机以其自重和桩架上的配重作反力将PHC管桩压人土中的一种沉桩工艺,与锤击法管桩施工工艺相比具有低噪音、低污染的环保特性,对土层及周边建(构)筑物影响小、桩身质量破坏小的特点。

预应力管桩发展前期仅仅应用在沿海及软弱地层地区,经权威数据统计,PHC 管桩在桩基中的比例不足10%,管桩在中东部地区会有着很大的发展前景,其先进的技术对于同类型工程有着借鉴意义和推广应用价值。

在天津站改扩建无站台柱雨棚工程桩基施工中,采用了静压施工技术进行了施工,收到了良好的社会效益与经济效益。

二、工法特点PHC管桩施工工艺主要有锤击法和静压法两种,在管桩发展前期主要是锤击机械引领着管桩的施工作业,近几年来,随着大吨位( 8000KN ) 的液压压桩机的问世和静压沉桩施工工艺的完善,静压法施工工艺与锤击法相比具有明显的优点,因此发展十分迅速,正在逐步取代锤击法施工的工艺。

1、质量可靠、单桩承载力高由于管桩材料为预应力高强混凝土,高速离心成型工艺和二次湿热养护工艺工厂化制作,桩身质量及沉桩长度可用直接监测,管桩质量可靠;施工中采用静压桩机进行沉桩施工,压桩力可通过压力表直观、安全、准确地反映,因而对桩体承载力的控制、判断精确度高;静压法沉桩与锤击法沉桩施工相比,因沉桩过程是慢速均匀加载,无冲击和反射应力波,对桩身冲击应力小,施工质量易保证。

PHC预应力管桩静压法施工方案

PHC预应力管桩静压法施工方案

目录一、编制依据、编制范围............................... 错误!未定义书签。

1、编制依据........................................ 错误!未定义书签。

2、编制范围........................................ 错误!未定义书签。

二、工程概况.......................................... 错误!未定义书签。

三、工程地区自然条件.................................. 错误!未定义书签。

1、地形地貌特征.................................... 错误!未定义书签。

2、地质、水文特征.................................. 错误!未定义书签。

3、气候特征........................................ 错误!未定义书签。

四、总体施工安排...................................... 错误!未定义书签。

1、配备管理及施工人员.............................. 错误!未定义书签。

2、总体施工方案.................................... 错误!未定义书签。

3、总体进度安排.................................... 错误!未定义书签。

4、机械及检测设备配置.............................. 错误!未定义书签。

5、主要材料准备.................................... 错误!未定义书签。

五、工艺试验的目的及选择.............................. 错误!未定义书签。

静压预应力管桩施工

静压预应力管桩施工

静压预应力管桩施工静压预应力管桩施工一、引言静压预应力管桩施工是一种常见的基础施工方式,主要用于土质较松软、承载能力较低的地区。

本文将对静压预应力管桩施工的相关内容进行详细介绍和细化。

二、施工前准备1. 工程前期准备施工前需要进行充分的工程前期准备工作,包括土质勘察、设计方案的制定、材料和设备的购置等。

勘察阶段需要考察地基的承载能力、土质情况、地下水位等。

2. 施工方案制定根据勘察结果和设计要求,制定详细的施工方案,包括桩径、桩长、桩间距、预应力设计等内容。

方案应考虑地质状况、周边环境以及工期等因素,保证施工的顺利进行。

三、施工工艺流程1. 环境准备在施工现场进行环境准备工作,包括暂时道路的建设、施工食宿设施的搭建等。

确保施工场地的安全和便利性。

2. 管桩定位根据设计方案和地质勘察结果,确定管桩的位置和布置方式。

采用测量技术对桩位进行准确定位,并做好标示。

3. 钻孔施工使用钻孔机进行钻孔作业,根据设计要求控制好钻孔的直径和深度。

钻孔过程中要检查钻孔壁是否垂直、孔内是否有松散土壤等情况。

4. 预应力钢筋安装将预应力钢筋安装至钻孔中,保证钢筋的正确位置和布置方式。

根据设计要求进行预应力拉筋,并进行拉力测试,确保拉筋的稳定性。

5. 灌注混凝土将预先调配好的混凝土灌注至钻孔中,施工过程中需要控制好灌注速度和压力,确保灌注质量。

灌注完毕后,对混凝土进行养护。

6. 后期加固处理静压预应力管桩施工完毕后,根据需要进行后期加固处理,包括注浆、加固衬砌等。

确保管桩系统的稳定和密封性。

四、施工中需要注意的问题1. 施工设备的选择与使用针对不同的地质条件和设计要求,选择合适的施工设备,并严格按照设备操作手册进行操作。

设备的选择和使用应符合国家标准和安全规范。

2. 施工现场安全在施工过程中,确保施工现场的安全。

进行必要的防护措施,设置警示标志,严禁违章操作。

3. 材料质量控制对施工所用的材料进行质量控制,确保其符合相关标准。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

桩基工程静压桩施工方案XX工程公司年月日目录一、编制说明二、工程概况三、施工总体方案四、主要项目施工技术措施五、施工中常见问题及预防措施六、施工计划安排七、现场施工平面布置八、施工组织管理机构九、质量保证体系及质量保证措施十、安全文明施工措施十一、工程施工应提交的资料一、编制说明1.1 编制原则××××研究生公寓1#、2#桩基工程施工组织设计是指导本工程施工过程中各项生产活动的技术、经济综合性文件。

1.2 承包范围及内容承包范围:××××研究生公寓1#、2#桩基工程。

承包内容:静压管桩。

承包方式:包工包料。

1.3 质量要求:质量等级“合格”。

自报工期:14日历天。

1.4 编制依据(1)本工程桩基设计图纸,即桩位布置图以及设计中的有关规定。

(2)无锡市勘察设计研究院有限公司编制的《××××研究生公寓楼1#、2#岩土工程勘察报告》。

(3)《建筑桩基技术规范》(JGJ-94-94)。

(4)江苏省结构构件标准图集《先张法预应力混凝土管桩》苏G03-2002。

(5)《建筑地基基础工程施工质量验收规范》(GB50202-2002)。

(6)实用桩基工程手册。

(7)《建筑工程质量检验评定标准》(GBJ-301-88)。

(8)建筑地基手册。

(9)施工机械设备的说明书(部分)。

(10)中华人民共和国颁布的《建筑安装工程施工及验收规程》及江苏建工颁发的《建筑安装工程施工验收规范》。

(11)国家建筑工程局1980年颁发的《建筑安装工人安全技术操作规程》。

二、工程概况2.1 总说明××××研究生公寓1#、2#桩基工程。

2.2 建筑设计简况拟建的1#、2#研究生公寓楼楼高十五层、局部十四层,均设一层地下室,结构形式为框架结构,场地复杂程度等级为二级,地基复杂程度等级为二级,岩土工程勘察等级为乙级,地基基础设计等级为乙级。

2.3 桩基础设计概况(1)桩型:先张法预应力混凝土管桩采用PHC-AB600 (130)AB-C80)-8,9(9,9),总计188根桩,沉桩方式采用静压法。

2.4工程条件(1)场地状况及周围环境:场地请及时完成三通一平。

(2)施工用水用电:施工专用电、生活办公用水、电已接至现场。

2.5工程地质特点本次勘探最大揭示深度为50.50米,在此范围内场地土层自上而下共分十层,各层的特征描述工程特性评价如下:①-1层:杂色,含碎石、砖块及其它建筑垃圾,土质不均匀。

土层厚度0.6-1.8米。

①- 2层:黄褐,含植物根茎,土质松散。

土层厚度0.8-7.0米。

②层粉质粘土:黄褐色,可塑-硬塑,局部为粘土,含铁锰质结核,有光泽,干强度中等,韧性中等。

全场分布,土层厚度4.3-8.2米。

该土层中压缩性,工程地质特性一般。

③层粉质粘土:黄褐色,软塑状,局部可塑,有光泽,干强度中等,韧性中等。

全场分布,土层厚度3.9-7.9米,该土层中偏高压缩性,工程地质特性较差。

④层粉质粘土:黄褐色,可塑状,含铁锰结核,有光泽,干强度中等,韧性中等。

全场分布,土层厚度3.9-7.9米。

该土层中压缩性,工程地质特性一般。

⑤层粉质粘土:黄褐色,可塑-硬塑状,局部为粘土,含铁锰结核,有光泽,干强度高,韧性高。

全场分布,土层厚度5.9-10.2米。

该土层中压缩性,工程地质特性较好。

⑥层粉质粘土:灰黄色,硬塑状,局部为粘土,含铁锰结核及青灰色高岭土斑纹,有光泽,干强度高,韧性高。

全场分布,土层厚度5.1-9.9米。

该土层中压缩性,工程地质特性较好。

⑦层粉质粘土:灰黄色,可塑状,局部为粘土,含铁锰结核及青灰色高岭土斑纹,有光泽,干强度中等,韧性中等。

全场分布,土层厚度1.6-2.7米。

该土层中压缩性,工程地质特性一般。

⑧层粉质粘土:灰黄-黄褐色,硬塑状,局部为粘土,含铁锰结核青灰色高岭土斑纹,有光泽,干强度高,韧性高。

全场分布,土层厚度10.7-13.4米。

该土层中压缩性,工程地质特性较好。

⑨层强风化粗砂岩:灰黄-灰绿色,夹较多白色颗粒,局部为砾砂,手捏易碎,遇水软化,锤击声哑。

该土层中压缩性,工程地质特性一般。

本次勘察未揭穿。

三、施工总体方案3.1 总体施工安排在接到中标通知书后,立即进行现场建筑物轴线、水准点的接收工作,实施现场场地夯实、平整、临时排水系统;根据桩基承载力要求并兼顾现场施工条件及工期要求,我公司拟投入1台600t静压桩机进行管桩施工。

主要施工安排:平整场地→测量放样→管桩进场→底桩(带桩尖)就位、对中调直→静压沉桩→接桩→再静压→打至持力层→停机→移至下一根桩。

3.2 施工准备(1)场地交接:在接到业主中标通知书后,立即进行现场建筑物轴线、水准点的接收工作,并与建设单位、监理单位及有关部门办理书面交接手续。

(2)对已经进场的机械设备进行各种机械性能检查,消除隐患,自检合格后报监理验收。

(3)组织管桩进场,经甲方、监理验收合格方可使用。

(4)会同甲方、设计院、监理等有关方面进行图纸会审。

并向各施工班组做好技术交底工作。

(5)施工准备:A、桩基础施工前,应清除妨碍施工的地上、地下障碍物,如电杆、架空线、地下构筑物、树木、埋设管道等。

B、沉桩场地的平整处理:施工设备进场前应做好场地的平整工作,对松软场地应进行夯实处理。

若施工场地的地基承载力不能满足桩机作业时的要求,应在表面铺以碎石,并予以整平,以提高地基表面承载力,保证桩架作业时平直。

遇雨时,必须采取排水措施。

(6)施工测量放样:该工程桩位放样采用极坐标法进行放样。

a选点在施工前根据施工现场的条件以及桩位放样的需要以及桩基础结束时桩基位移检测时的需要,在场地外围布置一条闭合导线,控制点的埋设采用砼浇注,外围用砖砌成台形,高出地面50cm左右。

b测角、量边导线采用全站仪观2测回,为保证精度,放样、复核均采用全站仪,导线有关精度按国标《工程测量规范》GB50026-93规范规定执行。

c高程高程路线按控制点而设一条闭合水准路线,采用校核过的自动按平水准仪观测,水准高程闭合差按国标《工程测量规范》GB50026-93规范规定执行。

d导线有关限差不得超过下表规定:表1e放样为确保桩位准确无误,桩位坐标推算后,必须校核,桩位采用极坐标法进行施测,桩位以木桩标记,周围以白灰画圈。

(7)底桩(带桩尖)就位、对中、调直打入地下的第一节管桩俗称“底桩”。

底桩就位前,应在桩身上划出以米为单位的长度标记,并按从下至上的顺序标明桩的长度,以便观察桩的入土深度及记录油表压力。

将底桩吊直,先管桩吊入压桩机夹持腔内,再用人工扶住管桩下端将管桩桩尖(靴)在白灰圈内就位并压入土中0.5-1.0米,暂停下压,再从桩的两个正交侧面校正桩身垂直度,等桩身等垂直度偏差小于0.5%时才可正式开压。

(8)静压沉桩:压桩通过主机的压桩油缸伸程之力将桩压入土中,压桩油缸的最大行程视不同的压桩机而有所不同,一般为1.5-2.0米,所以每一次下压,桩入土深度约为1.5-2.0米,然后松夹--上升--再夹--再压,如此反复进行,可将一节桩压下去,当一节桩压到离地面80-100cm时,可进行接桩或放入送桩器将桩压至设计标高。

施工过程中应认真记录桩入土深度和压力表读数。

(9)在正式开工前,将本企业的施工资质、项目经理资质、现场各施工人员的上岗证、特殊工种(机械操作工、焊工、电工等)的相应证件、施工组织方案等报送监理审批。

3.3 施工方案的选择3.3.1机械选型根据施工场地工程地质条件及结合我公司多年的施工经验,并评估沉桩的可能性及保证试桩的测试,我公司选择了一台600t静压桩机,该种机型为步履行走机构,便于移位、对桩位,方便快捷,适于在本工程施工。

3.3.2施工方案选择打、送桩要求:应认真记录桩入土深度和压力表读数。

打桩时要严格按有关标准做好每米入土深度等原始记录,焊接接桩要作好焊接隐蔽记录,插桩时一定要让桩头对准地面桩位标志,然后用两台经纬仪在离打桩架15米以外成正交方向进行观察,也可在正交方向上设置两根吊砣垂线进行观察校正,打桩机尚应配备一把长条水准尺,可随时测量桩身的垂直度,保证桩身的垂直度在5‰以内。

送桩时一定要用水准仪严格控制送桩标高,其误差为±5CM。

焊接要求:桩要清除焊接范围的泥土等杂物,然后进行对称分段焊接,减小变形和残余应力。

如有间隙应用铁片垫实焊牢。

焊缝应连续饱满。

焊好后要清除焊渣进行检查,不合格的应补焊,只有经监理确认后方可继续施工。

根据现场标高及±0.00的情况,静压桩机需配备送桩器才能满足设计标高要求,送桩器的侧面应标明尺寸线,便于观察送桩深度。

当桩被压入土层中一定深度或桩尖进入设计持力层一定深度后可以终止压桩。

3.3.3工艺流程静压管桩施工主要包括场地整平、测量控制桩位、桩机就位平整调平、压桩、桩顶标高的控制、开挖复测及测试。

具体工艺流程见图一。

图一:静压桩工艺流程图四、主要项目施工技术措施4.1 静压管桩1、商品桩运到现场,要求堆放整齐,堆桩场地平整,根据桩强度,堆放高度不超过五层,管桩按支点位置放在垫枕上,层与层之间用垫木隔开,每层垫木放在同一水平面上,各层垫木在同一垂直线上,堆垛时,必须在两侧打好防止滚垛的木楔,垫木不得用软垫木、腐朽木。

2、管桩倒运:应轻吊轻放,严防碰撞,起吊吊点符合规范要求,起吊时钢索与桩的夹角应大于45°。

3、预检:我公司工作人员将在压桩前对进场的桩进行预检,外观有质量问题的桩不用。

现场起桩、堆桩及起吊时应轻吊轻放,禁止互撞或与其它物体碰撞。

临时堆放层数不超过三层。

4、每根桩根据轴线进行测放,并经监理复核后方可施工,并做好样桩保护工作。

5、桩机就位前施工员和班组必须进行桩位复查,凡误差>20MM应重新检测,待校正后方可施工。

施工时必须控制桩的垂直度。

6、静压桩前和电焊接桩前要用两台经纬仪在桩的相邻的两面作垂直度观察,确保桩身垂直。

7、送桩时,经纬仪跟踪调整送桩器垂直度,其垂直度偏差值应<0.5%。

8、施工时按有关规定,严格做好各项记录。

记录必须及时真实、齐全、清晰,要求逐项填写。

9、桩位水平位置控制①打桩前保持场地平整,送桩孔及时回填,打桩机配水平尺两根以确保打桩平稳,校对桩位准确后,再移机上位,插桩前,对样桩再次用仪器进行检查,确保桩位无偏差,桩尖对准样桩,参照经纬仪调桩至竖直方可压桩。

②现场桩位定位常用小木桩(或钢筋),洒白灰来表示桩位,这种方法打压桩过程中,由于周转场地土壤被挤压,原标定的桩位常常发生移动,因此每根桩施工前要校核,以防桩位水平位移。

10、桩身垂直度控制在打桩过程中,如果桩身不垂直,会导致偏心受压而桩身断裂,且引起桩水平位置偏差加大,施工将采取如下措施,机台操作员按桩机竖直悬针调平桩机,指挥员参照两台经纬仪(架在桩身机相邻两个方向桩长2倍处)及垂球指挥调下桩身使偏差不超过0.5%,并随时接受检查,接桩时上下节桩中心线必须在同一铅垂线上。

相关文档
最新文档
