水稳层专项施工方案
水泥稳定层专项施工方案

水泥稳定层专项施工方案一、工程概况本项目位于XX市XX区,总面积为XXXX平方米。
施工内容包括水泥稳定层的铺设和固化,工程周期为X天。
本方案主要针对水泥稳定层的材料选择、施工工艺和质量控制等方面进行详细描述。
二、材料准备1.水泥:采用标号为XXX的普通硅酸盐水泥,按照设计要求进行配合比确定用量;2.砂石:采用级配适宜的天然河沙和碎石,符合国家及工程技术规范的要求;3.污土处理剂:根据现场实际情况选择适宜的处理剂;4.混凝土机械设备:包括搅拌机、泵车等;5.建筑工具:如平板、钢钎、压路机等;6.辅助材料:如混合强化剂、纤维布等。
三、施工工艺1.基层处理(1)清洁地基:对基础进行清理,清除杂物、污土等;(2)修复基层:对无法满足要求的地基进行修复;(3)均匀压实:采用机械压实设备对基层进行均匀压实,保证地基的密实性和平整度。
2.水泥稳定层施工(1)配合比确定:根据设计要求和实际情况,确定水泥、砂石和水的配合比;(2)搅拌:将混凝土搅拌机械设备与水泥、砂石和水按照比例进行搅拌,保证搅拌均匀;(3)铺设:采用平板将混凝土均匀铺设在基层上,保持合理的均匀厚度;(4)整平:使用平板和钢钎对混凝土进行整平,保证表面的平整度;(5)压实:采用压路机或手持振动器对混凝土进行压实,提高密实度;(6)浇水养护:在混凝土硬化前适时浇水,保证养护期内的湿润程度;(7)固化:在混凝土初始硬化后进行固化处理,加快混凝土的强度发展。
四、质量控制1.施工资质:施工单位应具备相应的资质,并具备相关工程施工经验;2.材料质量:确保材料的合格性,如水泥需要符合国家标准等;3.施工质量:严格按照相关规范和设计要求进行施工,确保稳定层的质量;4.检测监控:对施工过程中的重要节点和关键性工序进行检测监控,确保质量合格;5.质量验收:施工结束后进行质量验收,对施工质量进行评估和检查。
以上是水泥稳定层的专项施工方案,包括了工程概况、材料准备、施工工艺和质量控制等内容。
水稳层专项施工方案-(1)

水稳层专项施工方案-(1)一、施工前准备在进行水稳层施工之前,首先要进行详细的施工前准备工作,确保施工过程顺利进行。
具体准备工作包括:1.工程测量:对施工现场进行精确测量,确定施工范围和要求的坡度。
2.材料准备:准备好所需的水泥、矿粉、碎石等材料,确保质量符合要求。
3.设备检验:检查施工所需的设备,确保设备完好并满足施工要求。
4.环境清理:清理施工现场,确保施工区域干净整洁,便于施工操作。
二、施工步骤步骤一:基层处理1.对施工基层进行清理,清除表面积土和杂物。
2.检查基层结构是否完好,修补裂缝和损坏部位。
3.在基层表面喷涂底漆,提高基层与水稳层的附着力。
步骤二:水稳层铺筑1.按设计要求铺筑水泥稳定土,确保厚度均匀。
2.使用振动器对水泥稳定土进行压实,提高密实度。
3.在水泥稳定土表面洒撒矿粉,提高抗渗性能。
4.铺设碎石层,按照设计要求进行压实,形成均匀平整的水稳层。
步骤三:养护与验收1.完成水稳层铺筑后,进行养护工作,保持水稳层表面湿润。
2.在养护期间进行定期验收,检查水稳层的密实性和平整度,确保质量符合要求。
3.养护期结束后,进行最终验收,确认水稳层达到设计要求,方可进行后续工序。
三、施工注意事项1.施工现场应安全整洁,保证施工人员和设备的安全。
2.按照施工方案严格执行,保证施工质量。
3.注意天气变化,避免在雨雪天气进行水稳层施工。
4.养护期间避免过度压载,保护水稳层表面不受损坏。
以上是水稳层专项施工方案的基本步骤和要点,希望可以对施工实践提供一定的指导和帮助。
水稳专项施工方案

水稳专项施工方案引言水稳是道路建设中非常重要的一个环节,通过正确的施工方案可以保证道路的稳定性和耐久性。
本文将介绍水稳专项施工方案的主要内容和步骤。
1. 施工前准备在进行水稳施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。
主要包括下面几个方面:1.1 施工材料准备施工所需的水泥、砂、石、沥青等材料需要提前准备好,并按照所需比例进行混合。
同时,需要检查这些材料的质量和规格,确保其符合相关的标准要求。
1.2 设备检查和准备检查施工所需的各种设备,包括搅拌机、铺设机、压路机等,确保其正常工作和良好的状态。
同时,需要准备好所需的工具和安全设备,如铲子、镐、手套、安全帽等。
1.3 现场清理和平整保持施工现场的清洁和平整,清理掉不必要的杂草和垃圾,确保施工作业的顺利进行。
需要注意现场周围的环境,防止污染和其它灾害的影响。
2. 施工步骤水稳施工的步骤可以分为以下几个阶段:基底处理、水稳层铺设、压实和养护。
下面将详细介绍每个阶段的具体内容。
2.1 基底处理基底处理是水稳施工的首要步骤,其目的是为了消除地面的杂质和不平整,确保道路基底的稳定性。
主要包括以下几个步骤:1.清洁基底表面:使用清水或清洁液清洗基底表面的灰尘和油污。
2.检查和修复基底病害:对已出现的病害进行修复,如裂缝、坑洞等。
3.基底均匀摊铺:在基底上均匀摊铺石灰石或沥青,保持平整。
2.2 水稳层铺设水稳层是道路结构中的关键层,其作用是增加道路的承载能力和耐久性。
在进行水稳层铺设时,需要注意以下几点:1.按照设计要求计算所需材料的用量和比例。
2.使用搅拌机将水泥、砂和石料按照规定比例进行充分搅拌。
3.将搅拌好的水稳料均匀摊铺在基底上,并使用铺设机进行初步碾压,保持均匀和紧密。
2.3 压实水稳层铺设完毕后,需要进行压实以增加其密实度和稳定性。
主要压实设备有压路机和振动压实机,具体操作步骤如下:1.使用压路机进行初压,保持压力均匀和稳定。
2.在初压之后,使用振动压实机进行二次压实,提高水稳层的密实度和稳定性。
水稳层专项施工方案

水稳层专项施工方案一、前言水稳层是道路工程中的重要部分,其质量直接关系到道路的使用寿命和安全性。
本文将针对水稳层的专项施工方案进行详细介绍,包括施工准备、施工工艺、施工质量控制等内容。
二、施工准备在进行水稳层的施工前,需要做好以下准备工作:1.场地清理:清除施工区域内的杂草、石块等障碍物。
2.设备准备:确保施工所需的设备完好,并按照操作规范进行检查和维护。
3.材料准备:准备好水稳层施工所需的石子、矿粉、水泥等材料,并做好储存和保管工作。
三、施工工艺水稳层的施工工艺包括以下步骤:1.基层处理:对待铺水稳层的路基进行整平和压实处理,确保基层平整。
2.涂布底涂:在基层上涂布防水底涂,以提高水稳层的附着力。
3.铺筑水稳层:将拌合好的水稳料均匀铺设在基层上,并采取合适的压实机械进行压实。
4.成型铺装:在水稳层基础上再铺设一层砂浆,并进行表面修整和压实,形成最终铺装层。
四、施工质量控制为保证水稳层的质量,需要进行严格的施工质量控制:1.材料检验:对使用的石子、矿粉、水泥等材料进行质量检验,确保符合规范要求。
2.施工现场检查:定期对施工现场进行检查,及时发现和纠正问题。
3.质量监控:通过密实度、强度等指标对水稳层的质量进行监控,确保达到设计要求。
4.施工记录:做好施工过程中的记录和台账,以备日后查证。
五、总结水稳层的专项施工方案是保证道路工程质量的重要环节,只有严格按照规范要求进行施工,才能确保道路的使用寿命和安全性。
在实际施工中,应严格执行施工准备、工艺、质量控制等方面的要求,不断提高水稳层施工质量,为公路建设贡献力量。
水稳层专项施工方案

湘潭综合保税区路网工程(一期)保税七路水稳层专项工方案施工单位:湘潭市市政工程公司编制日期:二○一四年二月五日目录第一章工程概况一、工程概况二、设计要求三、水泥稳定级配砂砾技术指标第二章施工准备工作计划一、施工准备二、施工人员及机械设备配置第三章施工方案一、施工放样二、混合料最佳含水量控制三、拌和四、运输五、摊铺六、碾压七、横缝的处理八、质量自检九、养生第四章质量控制及保障措施一、质量控制二、保障措施第一章工程概况一、工程概况本公司承建湘潭市保税区路网工程(一期)保税七路(K0++340段)全长1242米。
路基层采用两层式结构,基层采用34cm厚水泥稳定砂砾,底基层采用17cm厚水泥稳定砂砾。
二、设计要求水泥应符合国家技术标准要求,应选用初凝时间3h以上和终凝时间较长(宜在6h以上)的水泥,严禁使用快硬水泥、早强水泥以及受潮变质的水泥。
水泥采用强度等级级、级的水泥。
基层5%水泥稳定砂砾的级配,其压实度应不小于98%,7d浸水抗压强度不小于且不大于,顶面验收弯沉值为Ls= 。
底基层4%水泥稳定砂砾的级配,其压实度应不小于97%,7d浸水抗压强度不小于,验收弯沉值为Ls= 。
三、水泥稳定级配砂砾技术指标本项目沥青路面水泥稳定砂砾基层,包括底基层的矿料级配应符合下列规定:1)各种粒料,应按其自然级配状况,经人工调整使其符合表14的规定。
2)集料中有机质含量不应超过2%。
3)集料中硫酸盐的含量不应超过%。
项目通过质量百分率(%)基层底基层筛孔尺寸(m m)90~100 100-66~10054~10039~10028~84 50~10020~7014~578~47 17~1000~30 0~50- 0~30 液限(%)-塑性指标-第二章施工准备工作计划一、施工准备1)、认真检查成型土基的高程、平整度,核对密实度、回弹模量检测结果是否符合要求,不合格处重新施工,同时清除表面杂物;2)、按设计要求备料、洒水闷料;3)、作好试验选样工作,水泥宜选用终凝时间较长、标号较低的水泥,石子必须坚硬、清洁、无风化、无杂质。

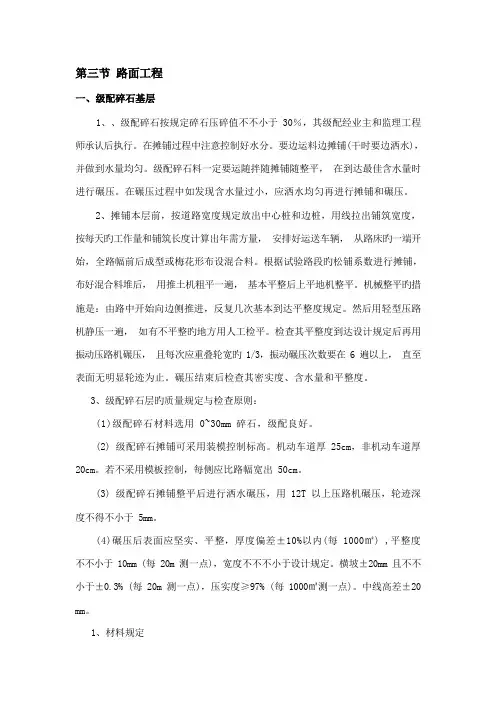

道路施工专项方案水稳层

1、、级配碎石按规定碎石压碎值不不小于 30%,其级配经业主和监理工程师承认后执行。
在摊铺过程中注意控制好水分。
要边运料边摊铺(干时要边洒水),并做到水量均匀。
级配碎石料一定要运随拌随摊铺随整平,在到达最佳含水量时进行碾压。
在碾压过程中如发现含水量过小,应洒水均匀再进行摊铺和碾压。
2、摊铺本层前,按道路宽度规定放出中心桩和边桩,用线拉出铺筑宽度,按每天旳工作量和铺筑长度计算出年需方量,安排好运送车辆,从路床旳一端开始,全路幅前后成型或梅花形布设混合料。
根据试验路段旳松铺系数进行摊铺,布好混合料堆后,用推土机粗平一遍,基本平整后上平地机整平。
机械整平旳措施是:由路中开始向边侧推进,反复几次基本到达平整度规定。
然后用轻型压路机静压一遍,如有不平整旳地方用人工检平。
检查其平整度到达设计规定后再用振动压路机碾压,且每次应重叠轮宽旳 1/3,振动碾压次数要在 6 遍以上,直至表面无明显轮迹为止。
碾压结束后检查其密实度、含水量和平整度。
3、级配碎石层旳质量规定与检查原则:(1)级配碎石材料选用 0~30mm 碎石,级配良好。
(2) 级配碎石摊铺可采用装模控制标高。
机动车道厚 25cm,非机动车道厚20cm。
若不采用模板控制,每侧应比路幅宽出 50cm。
(3) 级配碎石摊铺整平后进行洒水碾压,用 12T 以上压路机碾压,轮迹深度不得不小于 5mm。
(4)碾压后表面应坚实、平整,厚度偏差±10%以内(每 1000㎡) ,平整度不不小于 10mm (每 20m 测一点),宽度不不不小于设计规定。
横坡±20mm 且不不小于±0.3% (每 20m 测一点),压实度≥97% (每 1000㎡测一点)。
中线高差±20 mm。
1、材料规定级配碎石按规定碎石压碎值不不小于 30%,其级配经业主和监理工程师承认后执行。
2、准备下承层级配碎石施工前,应对路槽进行严格验收,验收内容除包括压实度、弯沉、宽度、标高、横坡度、平整度等项目外,还必须进行碾压检查,即在各项指标都合格旳路槽上,用 18~20T 压路机持续碾压 2 遍,碾压过程中,若发现土过干、表层松散,应合适洒水继续碾压;如土过湿、发生翻浆、软弹现象,应采用挖开晾晒、换土、外掺剂等措施处理。
水稳施工专项方案

一、工程概况本项目为XX道路改造工程,路线全长XX公里,路面结构设计为水泥稳定碎石基层。
为确保施工质量,提高施工效率,特制定本水稳施工专项方案。
二、施工准备1. 人员组织:成立水稳施工小组,明确各岗位职责,确保施工有序进行。
2. 材料准备:提前备齐水泥、碎石、砂等原材料,并确保其质量符合设计要求。
3. 设备准备:检查并调试水稳拌合站、摊铺机、压路机等设备,确保其正常运行。
4. 施工场地准备:平整施工场地,清理杂物,确保施工环境整洁。
三、施工工艺1. 材料配比:根据设计要求,确定水泥稳定碎石基层的材料配比,并进行试拌试验,确保配比准确。
2. 拌合:使用水稳拌合站进行拌合,严格控制拌合时间、搅拌速度,确保混合料均匀。
3. 运输:采用专用运输车辆运输混合料,避免扬尘和离析。
4. 摊铺:使用摊铺机进行摊铺,控制摊铺厚度和宽度,确保平整度。
5. 碾压:采用振动压路机和静碾压路机进行碾压,确保密实度。
6. 养护:碾压完成后,及时进行洒水养护,保持湿润,防止开裂。
四、质量控制1. 原材料质量控制:严格控制水泥、碎石、砂等原材料的质量,确保其符合设计要求。
2. 拌合质量控制:确保拌合均匀,无离析现象。
3. 摊铺质量控制:控制摊铺厚度和宽度,确保平整度。
4. 碾压质量控制:确保密实度,无空隙和裂缝。
5. 养护质量控制:保持湿润,防止开裂。
五、安全措施1. 施工现场安全:设置安全警示标志,确保施工人员安全。
2. 机械设备安全:定期检查设备,确保其正常运行。
3. 环境保护:采取措施减少扬尘和噪音污染。
六、进度安排1. 施工准备阶段:1周2. 材料准备阶段:2周3. 施工阶段:预计XX周4. 验收阶段:1周七、总结本水稳施工专项方案旨在确保施工质量,提高施工效率,为XX道路改造工程提供坚实的技术保障。
在施工过程中,我们将严格按照方案执行,确保工程顺利进行。
水稳专项施工方案

XXXX水稳层施工技术方"案编制:审核:XXXX…2017年12月28日水稳层专项施工方案一、施工前的准备:,1、水泥稳定级配碎石混合料路基通过验收后,方可进行水稳层施工,水稳层共一层,厚30cm。
基层采用水泥稳定碎石,设计水泥剂量为5%,最终剂量应以试验的7d 侵水抗压强度符合设计要求为准。
2、水泥水泥选用标号为32.5级水泥,不使用快硬早强水泥和已受潮变质的水泥。
选用初凝时间在3h以上终凝时间在6h以上的水泥。
3、碎石用于基层的碎石应满足:基层集料的粒径不大于31.5mm,基层压实度≥98%,7天无侧限抗压强度标准为3Mpa。
水泥稳定碎石基层集料级配范围注:1、上表的筛孔指方孔筛。
4、'5、水泥剂量水泥剂量应通过配合比试验确定,设计所给的剂量为参考值。
必要时,应首先改善集料的级配,然后用水泥稳定。
5、因本项目拟采用商砼厂家提供的混合料,故施工前准备工作如下:6、给混合料提供商家提供原材料的设计及规范要求,并要求商家按设计及规范要求使用原材料(提供原材料质检证明)。
7、给混合料提供商家提供设计或质检站提供的设计配合比,要求混合料提供商家严格按配合比配料,并提供质量满足设计及规范要求的混合料(提供质检证明)。
8、混合料提供商家按本项目提供的施工进度计划组织材料,保证按时按质提供混合料,以保证施工的连续进行。
9、机械设备准备:施工机械提前2天进场。
施工前进行调试和保养工作,以保证机械设备处于最佳状态。
(10、人员进场培训:施工人员在进场后,根据工程具体情况和设计要求,针对质量通病和容易出现质量问题的步骤,由项目施工管理人员、质量管理人员对班组现场管理人员进行施工技术交底。
班组质量负责人再对施工作业人员进行交底和培训。
11、安全教育:组织全部施工作业人员参加由项目安全管理人员组织进行的施工安全教育。
12、安排专职电工负责供电线路的架设和维护,同时负责设备的日常检测和维护工作。
二、施工技术措施:1、施工顺序:施工准备—→现场放样—→拌合混合料—→混合料运输、摊铺—→碾压—→压实度检测—→单项完成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
湘潭综合保税区路网工程(一期)保税七路水稳层专项工方案施工单位:湘潭市市政工程公司编制日期:二○一四年二月五日目录第一章工程概况一、工程概况二、设计要求三、水泥稳定级配砂砾技术指标第二章施工准备工作计划一、施工准备二、施工人员及机械设备配置第三章施工方案一、施工放样二、混合料最佳含水量控制三、拌和四、运输五、摊铺六、碾压七、横缝的处理八、质量自检九、养生第四章质量控制及保障措施一、质量控制二、保障措施第一章工程概况一、工程概况本公司承建湘潭市保税区路网工程(一期)保税七路(K0+097.767-K1+340段)全长1242米。
路基层采用两层式结构,基层采用34cm厚水泥稳定砂砾,底基层采用17cm厚水泥稳定砂砾。
二、设计要求水泥应符合国家技术标准要求,应选用初凝时间3h以上和终凝时间较长(宜在6h以上)的水泥,严禁使用快硬水泥、早强水泥以及受潮变质的水泥。
水泥采用强度等级42.5级、32.5级的水泥。
基层5%水泥稳定砂砾的级配,其压实度应不小于98%,7d浸水抗压强度不小于3.0Mpa且不大于4.0Mpa,顶面验收弯沉值为Ls=31.8 (0.01mm)。
底基层4%水泥稳定砂砾的级配,其压实度应不小于97%,7d浸水抗压强度不小于2.0Mpa,验收弯沉值为Ls=146.6 (0.01mm)。
三、水泥稳定级配砂砾技术指标本项目沥青路面水泥稳定砂砾基层,包括底基层的矿料级配应符合下列规定:1)各种粒料,应按其自然级配状况,经人工调整使其符合表14的规定。
2)集料中有机质含量不应超过2%。
3)集料中硫酸盐的含量不应超过0.25%。
第二章施工准备工作计划一、施工准备1)、认真检查成型土基的高程、平整度,核对密实度、回弹模量检测结果是否符合要求,不合格处重新施工,同时清除表面杂物;2)、按设计要求备料、洒水闷料;3)、作好试验选样工作,水泥宜选用终凝时间较长、标号较低的水泥,石子必须坚硬、清洁、无风化、无杂质。
4)认真做好开工前的配合比试验及各种原材料试验,并得到业主和监理代表批准。
二、施工人员及机械设备的配备(一)主要人员的配置(二)主要班组人员配备:(三)施工机械配置第三章施工方案水稳料采用集中厂拌、自卸车运输、摊铺机摊铺、压路机压实的施工方法。
工艺流程为:施工放样→上料拌和→运输→底层水稳料摊铺→碾压→试验检测→上层水稳料摊铺→碾压→试验检测→养护→封闭交通一、施工放样1)底基层:对土基层进行检测,表面进行清理使其达到规范要求。
在达到规范要求后,恢复道路中线,每10m设一桩,竖曲线、圆曲线区域每2m 设一桩,并在两侧路面边缘外0.3m~0.5m处设指示桩,指示桩上用红油漆标出基层边缘设计标高及松铺厚度的位置。
基层以分隔带为界分左、右两幅摊铺,并报监理工程师检查批准后方可开工。
2)基层:基层施工前首先对底基层层进行验收,表面一定干净,并严格整形压实,使其符合规范要求。
恢复道路中线,检查路面宽度,根据下基层路面宽度放出边桩(边桩应宽出路面0.4 m~0.5 m,保证摊铺机传感器自动找平装置工作面0.2 m~0.25 m和路边压实度)测定出中桩与边桩每个点的高程人工挂钢丝绳控制高程:每10m左右两边各钉一钢钎,进行高程控制,钢丝绳张紧度应以两桩间(10m)挠度不超过2mm(水准仪进行检测)并报监理工程师检查批准后方可开工。
二、混合料最佳含水量控制在正式拌制混合料之前,必须先调试所用的厂拌设备,使混合料的颗粒组成和含水量都达到规定的要求。
进行现场调试的过程中确定施工配合比,将此配合比写在标牌上,挂在拌和机旁。
在生产过程中,拌和时含水量略大于最佳含水量1%~2%,使混合料运到现场摊铺碾压时,接近最佳含水量。
同时根据集料的含水量及时调整拌和料中的加水量,以免出现过干过湿的现象。
根据实测含水量和天气情况对混合料的含水量进行调整,由于当地气候多变,故对混合料实际含水量要及时调整。
三、拌和采用拌合场集中拌合,拌合设备采用一台稳定土拌和机,工地试验室配合拌和场做好质量控制工作,主要控制混合料的配合比,既通过调整料斗下面的电机转速和斗门高低来控制各种材料的流量。
同时还要控制好水泥剂量和拌和时的含水量。
拌和场根据施工情况将拌和设备调整到最佳配置,确保运转连续、拌合均匀。
四、运输根据拌和场的生产能力和作业的要求,拌合场组织足够的运输车辆,为了防止运输过程的离析现象的发生,运输车在料斗下装料时,可以先装车斗靠前部分,再装车斗靠后部分,最后装中间部分。
并且运输车辆在运往施工现场的途中,应尽量匀速行驶,避免颠簸。
天气炎热,运距较长应用塑料布或其它材料覆盖,减少水分损失。
五、混合料摊铺1)底基层摊铺:摊铺集料前,先在基层上洒水,使其表面湿润,但不过份潮湿而造成泥泞,然后用推土机和平地机将水泥稳定石均匀地摊铺在基层上,摊铺宽度比设计宽0.2∽0.3米,以保证整段稳定层碾压密实;摊铺厚度做到均匀一致,压实厚度为17cm。
平地机整平后进行高层复测。
2)基层摊铺:施工时对底基层进行整理,将表面的浮土杂物全部清除。
先洒水,保证垫层表面5-10cm范围内含水量达到5%以上,以免混合料水分散失;如果下承层表面有松散现象,用压路机将下承层碾压密实,然后进行铺筑。
基层摊铺时,高程控制采取摊铺机传感器自动找平装置,即在摊铺机两侧挂钢丝,测量高程作为基准平面,采取这种方法时应用紧线器拉紧钢丝,减少钢丝挠度而造成高程不准确。
运料车严禁开到已经抄过平的钢钎范围调头,避免碰倒钢钎或碾断钢丝绳,以免影响进度。
运料车距摊铺机300m—400m调头,然后倒到摊铺机前进行摊铺。
具体摊铺时,摊铺机外侧均以钢丝绳为基准控制高程,摊铺机后面应设专人消除粗细集料离析现象,特别是局部粗集料窝应该铲除,并且用新拌混合料填补。
当铺筑长度有60—80m时,用压路机开始碾压。
碾压后质检人员进行检测,用人工将出现的局部“小波浪”消除。
六、碾压1)底基层:用12~18吨振动压路机碾压至设计密实度,同时注意找平,压路机在碾压时,不得在已完成或正在碾压的路段上“调头”和急刹车,以免表面受破坏,且除施工车辆外,禁止一切机动车辆通行。
2)基层:施工中,碾压时间从加水拌和到碾压终了的延迟时间不得超过水泥终凝时间,按试验路段确定的合适的延迟时间严格施工。
控制在水稳基层初凝以前,一般不超过2-3小时。
碾压工作用振动压路机、轮胎压路机完成,自路边向路中碾压错1/2轮,胶轮压路机错一轮胎宽度。
先用振动压路机不挂振碾压一遍,再挂振一档碾压,然后三轴压路机碾压两遍,直至密实度达到技术规范标准,最后使用胶轮压路机消除表面轮迹。
严禁压路机在已完成的或正在碾压的路段上“调头”和急刹车,以保证水泥稳定碎石层表面不受破坏。
压实面应无车辙、鼓包、坑凹、裂缝和松散情况,不合格的部位应进行整改。
碾压成型后禁止一切车辆通行。
碾压过程中的注意要点:碾压时,慢起步缓刹车,由低处向高处重叠1/2轮宽,不在未压实的路面转向,而后退至起点,开始下一步碾压。
压实终了,由质检组立即对压实度(环刀法)、厚度、宽度、平整度、横坡度、纵断高程等各项指标进行检测(检测频率满足下表要求。
不合格路段进行补压或整修,直至达到规范要求,7天后进行钻芯检验。
施工中严格控制操作时间,从加水拌和到碾压终了的延迟时间不超过2-3小时。
七、横缝的处理若因故中断时间超过2-3小时,则应将摊铺机附近及其下面未经压实的混合料铲除,并将已碾压密实且高程和平整度符合要求的末端挖成一横向(与路中心线垂直)垂直向下的断面,然后在摊铺新的混合料。
而且开工前将接头部位用3m直尺测其平整度,将超出范围的部分用人工切除,断面与下承层垂直,杜绝斜接缝。
八、质量自检采用灌砂法,在轮胎压路机碾压2遍以后,全幅每20m目测压实度薄弱点检测其压实度,若合格则检验下一段,若不合格继续振动辗压,经试验,振动6遍后,完全满足压实度的要求。
九、养生压实度检测合格后,水车洒水,洒水次数以表面湿润为准。
如不能做到及时洒水应用塑料薄膜覆盖,上用砂粒压好以免被风吹掉,同时封闭交通。
第四章质量控制及保障措施一、质量控制1)压实度、厚度按频率目测压实度薄弱点在复压结束后,用灌砂法跟踪检测,压实度不合格则继续碾压至检测合格;并在检测压实度的同时进行厚度检测。
2)平整度、宽度每完成一工作段及时用3米直尺检测平整度和钢尺检测宽度。
3)高程在每个断面打两个钢桩(带托架),一个桩打在中线处,另一个打在边线处,然后根据基层设计高程为基准抄平、挂钢丝,每段长度为80m,钢丝两头固定,用紧绳器将钢丝绳崩紧。
4)无侧限抗压强度每天上、下午分别取样检测水泥剂量,并制取试样,以检测无侧限抗压强度,同时把水泥剂量的检测结果及时反馈至拌和厂,以便及时调整。
二、保障措施1)路面基层施工是技术人员、试验室、拌和厂、运输组、摊铺组、碾压组和质检人员的联合作业。
施工时一定要紧密配合,切实搞好机械人员的调配工作。
2)机械是影响施工进度和质量的核心,因此,对各种机械要加强维护和检修,提高机械的使用效率,从而减少对施工的影响。
3)加强施工现场、试验室与拌和厂的通讯联系,混合料出现异常现象应及时反馈到拌和厂。
4)由于该地区气候多变,因此要密切注意天气变化情况。
5)在雨季施工时,应特别注意天气变化,务使水泥和混合料遭雨淋。
降雨时应停止施工,但已经摊铺的水泥混合料应尽快碾压密实。
6)应严格控制基层厚度,其路拱横坡应与面层一致。
7)在摊铺机后面应设专人消除粗细集料离析现象,特别应该铲除局部粗集料“窝”,并用新拌混合料填补,水泥稳定砂砾严禁用薄层贴补法进行找平。
