浅谈碾压混凝土重力坝取芯与压水试验施工及其结果分析

合集下载

关于水利工程中碾压混凝土施工技术的分析

关于水利工程中碾压混凝土施工技术的分析

关于水利工程中碾压混凝土施工技术的分析我国经济飞速发展,基础设施的建设越来越完善,同时,运用混凝土到水利工程中,由此便激起了水利工程的高速发展,也提高了整体的施工技术水平。

碾压混凝土作为水利施工的首要问题,其为水利工程的发展带来了前所未有的机遇。

标签:水利工程;碾压混凝土;技术分析现今社会的不断发展,水利工程的施工措施也在逐步完善,而且混凝土的施工规模也在不斷的扩展。

如今,要想确保社会关系的良好性就必须保证水利工程的质量,同时也随着科学技术的不断进步,其发展措施和要求也在不断改变。

现在,混凝土的碾压技术已经在应用的过程中不断提升,并且发展成为混凝土石坝工程中的重点项目,同时也是与混凝土技术相结合的主要施工技术。

现在施工的过程中,最主要是通过振捣和碾压来进行混凝土的处理。

一、当今碾压混凝土施工技术的几种形式1.摊铺和碾压施工。

采用碾压混凝土施工技术进行施工,需要先摊铺材料,自动卸货汽车的工作效率要远高于人工卸料。

平仓碾压也是这项技术中的重要技术,但是并不需要一些特殊的处理方式,对于施工强度要求也不高,使用推土机和平仓机都能够顺利完成。

2.模板施工。

采用特定的模板进行混凝土施工是许多工程中普遍使用的技术,水利工程当然也不例外。

模板施工技术具有较多的种类,不同种类使用的部件也有所不同,起到的效果也不能一概而论。

3.灌浆施工。

水利工程最重要的是不能离开水的参与,但是水的温度和工程建设的要求有一定差异,这样会影响到最后的施工质量和使用效果,这就需要进行相应的施工措施来改善这些问题。

由此灌浆技术主要是对诱导缝和横缝进行灌浆,从而稳定拱坝。

灌浆技术在使用过程中,一定要和结合实际施工情况进行综合考虑,保证施工质量。

4.垫层混凝土施工。

在碾压混凝土工程施工中,需要对混凝土进行垫层处理。

常态混凝土进行浇筑是常见的方法,这样能够保证施工的安全性和稳定性,减少坍塌问题的出现。

当前进行的垫层混凝土施工,主要在基岩水平面上进行,能够有效控制坝体的温度。

浅谈水利工程碾压混凝土施工技术

浅谈水利工程碾压混凝土施工技术

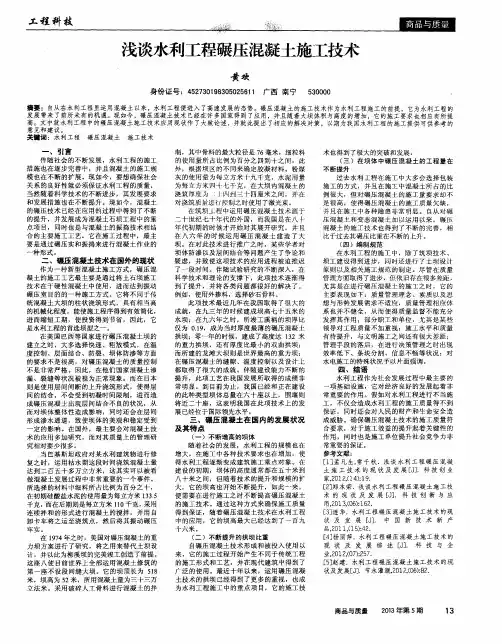

建立之 时 ,大 多选择快速 、粗放模 式 ,在温
度控制 、层面 结合 、防裂 、坝体 防渗等方面 利 的我 的要 求不是很 高,对碾压 混凝土 工 增 国 的质量控制 施加 程 , 利 水 不 是非常严格 因此 ,在他们 国家混凝土渗 漏 、裂 缝等状 况被视 为正常现象 。而在 日本 工 它 工 则 是使用层 间间断 的上 升浇筑形 式,使得层 的 的 程 前间限制 拖的 间 的结合 ,不 会受到初凝 时 ,进而造 提 工施 成碾压 混凝土 出现层 间结合不 良的状况 ,从 要 工 而对 坝体整 体性造成 影响 ,同时还会在层 间 它 求 提 形成渗 水通道 ,致使坝 体的美观和 稳定受 到 为 也 供 水 相 可 定的影 响。在 国外 ,最主要会 对混凝 土技 利 应 供 术 的应用 多加研究 ,而对其质量 上的管 理研 工有参 究 相 对 要 少很 多 。 程 所 考 当 巴基斯 坦政府对 某水利建 筑物进 行修 的 提 的 复 之时 ,运 用枯水 期这段时 间浇 筑混凝 土量 达 到二百 五十多万立 方米 ,这其 实可 以被 看 做 混凝土 发展过程 中非常重 要的一个事 件。 所 选择 的材 料中细料 所 占比例 为百分之 十, 在初 期硅 酸盐水泥的使用量为每立方米 1 3 3 . 5 千 克, 而 在后期则是每立方米 l 1 0千克,采用 连 续拌和 的形式进行 混凝土 的搅 拌 ,并用 自 卸 卡车将 之运至浇筑 点 ,然 后将其振动 碾压 牢实。 在 1 9 7 4年之时 ,美国对碾压混凝土的重 力 坝方案 进行 了研 究 ,将之 用来替代土 坝设 计 ,并 以此为柳溪坝的完美竣工创造 了前提 。 这 座八使 目前世界 上全部运用 混凝土修 筑的 第 一座 不设段 间缝 大坝 。它的坝顶长 为 5 1 8 米 ,坝 高为 5 2米,所用混凝土量为三十三万 立 法米 。采用破碎 人工骨料 进行混凝 土的拌

水利工程大坝施工中碾压混凝土施工技术分析

水利工程大坝施工中碾压混凝土施工技术分析

水利工程大坝施工中碾压混凝土施工技术分析摘要:近几年来,我国水利工程事业取得迅猛发展,碾压混凝土是水利工程大坝施工中的一项关键技术,因其独特的性能和施工优势,在全球范围内得到了广泛应用。

综上所述,本文将重点解析水利工程大坝施工中碾压混凝土施工技术要点与质量控制措施,希望提高技术应用效果与质量控制水平,促进我国水利工程取得进一步发展。

关键词:水利工程;大坝施工;碾压混凝土;施工技术前言:碾压混凝土施工技术凭借其施工快速、经济效益显著、环境友好等特点,在水利工程建设中扮演了重要的角色。

随着技术的持续进步和优化,相信RCC将在未来的水利工程中发挥更大的价值,进一步促进水利建设的可持续发展。

一、水利工程大坝施工中碾压混凝土施工技术价值碾压混凝土施工技术(简称RCC)之所以得到重视,是由于其多方面的技术优势。

碾压混凝土施工技术结合传统混凝土的高强度和岩石填料的高密实性,因此在耐久性和稳定性方面表现卓越。

与传统的湿拌混凝土相比,RCC的水灰比更低,这样不仅减少了水泥的用量,也增强了混凝土的抗渗性和耐侵蚀性。

这一特性使得碾压混凝土成为制作大坝、蓄水池和航运设施等项目的理想材料。

从施工流程上来看,RCC技术具有快速施工的优势。

由于使用干硬性的混凝土,RCC可以通过层层碾压来紧实[1],这个过程不需要采用振捣或其他复杂的工艺。

其结果就是施工速度可以大幅提高,对于需要在短时间内完成的大型水利工程尤为重要。

同时,由于RCC可以在较短时间内达到设计强度,因此早期的工程进度可以得到加快,从而缩短整个项目的建设周期。

由于RCC不需要使用大量水和水泥,这降低了材料成本。

其施工流程的高效化更是减少了劳动力和设备的使用,降低了人工和机械投入。

这些因素综合起来,使得RCC在水利工程中的总造价相比其他施工技术更为经济。

二、水利工程大坝施工中碾压混凝土施工技术应用要点(一)混凝土拌和浇筑技术根据设计需求,正确计算水泥、骨料及外加剂的配比。

碾压混凝土坝取芯施工技术探讨

碾压混凝土坝取芯施工技术探讨

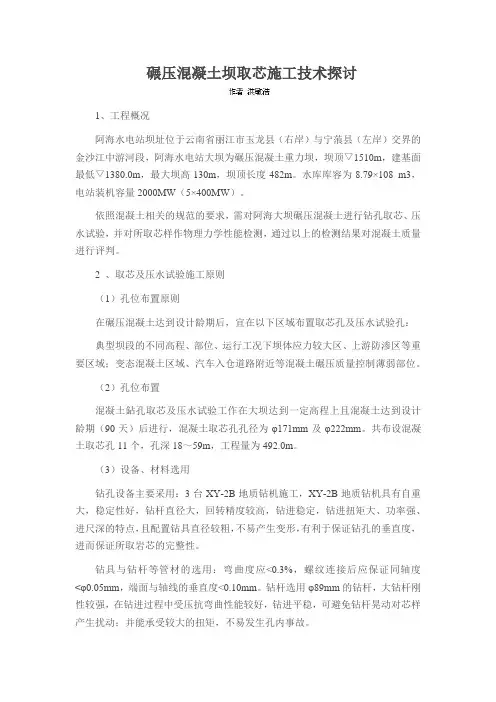

碾压混凝土坝取芯施工技术探讨1、工程概况阿海水电站坝址位于云南省丽江市玉龙县(右岸)与宁蒗县(左岸)交界的金沙江中游河段,阿海水电站大坝为碾压混凝土重力坝,坝顶▽1510m,建基面最低▽1380.0m,最大坝高130m,坝顶长度482m。

水库库容为8.79×108 m3,电站装机容量2000MW(5×400MW)。

依照混凝土相关的规范的要求,需对阿海大坝碾压混凝土进行钻孔取芯、压水试验,并对所取芯样作物理力学性能检测,通过以上的检测结果对混凝土质量进行评判。

2 、取芯及压水试验施工原则(1)孔位布置原则在碾压混凝土达到设计龄期后,宜在以下区域布置取芯孔及压水试验孔:典型坝段的不同高程、部位、运行工况下坝体应力较大区、上游防渗区等重要区域;变态混凝土区域、汽车入仓道路附近等混凝土碾压质量控制薄弱部位。

(2)孔位布置混凝土鉆孔取芯及压水试验工作在大坝达到一定高程上且混凝土达到设计龄期(90天)后进行,混凝土取芯孔孔径为φ171mm及φ222mm。

共布设混凝土取芯孔11个,孔深18~59m,工程量为492.0m。

(3)设备、材料选用钻孔设备主要采用:3台XY-2B地质钻机施工,XY-2B地质钻机具有自重大,稳定性好,钻杆直径大,回转精度较高,钻进稳定,钻进扭矩大、功率强、进尺深的特点,且配置钻具直径较粗,不易产生变形,有利于保证钻孔的垂直度,进而保证所取岩芯的完整性。

钻具与钻杆等管材的选用:弯曲度应<0.3%,螺纹连接后应保证同轴度<φ0.05mm,端面与轴线的垂直度<0.10mm。

钻杆选用φ89mm的钻杆,大钻杆刚性较强,在钻进过程中受压抗弯曲性能较好,钻进平稳,可避免钻杆晃动对芯样产生扰动;并能承受较大的扭矩,不易发生孔内事故。

金刚石钻头与扩孔器的选用:一般在碾压混凝土中钻孔要求金刚石目数为40#~45#,品级为JR5,钻头胎体硬度为25°~28°。

浅析水利工程大坝混凝土碾压施工及存在的问题

浅析水利工程大坝混凝土碾压施工及存在的问题

浅析水利工程大坝混凝土碾压施工及存在的问题【摘要】当今随着社会主义的进步,水利事业的发展,在水利工程建设中,大坝混凝土碾压施工存在着的问题,影响了工程的进度和工程的质量。

【关键词】水利工程;大坝混凝土;碾压施工;存在的问题本文分析了碾压混凝土斜层碾压的施工技术以及提出了斜层碾压施工技术在施工中存在的问题。

一、大坝混凝土斜层碾压工艺应用技术2、大坝碾压混凝土浇筑先后在10号施工道路及上游围堰上进行了平层和斜层碾压试验,在试验的过程中,运用了平层和斜层碾压技术,而且斜层碾压施工技术打破了以往斜层碾压只能上下游方向倾斜的惯例,还运用了从右岸向左岸的斜层碾压。

4、斜层碾压坡脚处理的试验为了验证斜层碾压坡脚施工技术效果,对斜层碾压坡脚进行了简单试验。

通过用目测方法测量斜层坡脚的桩号和高程,用钻孔取芯、压水试验对斜层坡脚混凝土进行了检查,而且还与非坡脚处的芯样,压水检查结果进行了比较。

5、混凝土取芯、压水试验检查效果。

通过一枯、二枯碾压混凝土取芯、压水试验表明,芯样表面光滑,结构致密,胶结情况很好,没有明显的碾压层面和间歇层面及缝面,芯样层面和缝面结合没有界限,验证了碾压混凝土层面结合致密。

说明碾压混凝土整体质量好,适合设计要求。

压水试验检查符合要求。

二、混凝土斜层碾压工艺的产生在确保混凝土碾压施工质量两大标准是:第一,在拌和机出料到仓面碾压完成时间要在2h以内,第二,碾压混凝土层间间隔要在混凝土初凝时间以内。

全断面碾压混凝土坝由于仓面超大,要是按传统的平层碾压施工技术,运用以下方案:首先,要按照施工质量标准,把整个坝面分解成若干浇筑仓块分开浇筑。

其次,加大设备,即碾压混凝土浇筑按最大浇筑仓面配置混凝土的拌和、运输、平仓、碾压所需的设备。

假如,运用分仓浇筑,就加大了仓面处理的工作量,就得延长工期,而且给汽车的进仓卸料带来了很大的困难,但要按最大浇筑仓面来配整套设备的话,就得投入大量资金,而且许多设备有时还处于不工作的现象,这样就导致利用率及地低,平时还得保养设备,造成资金周转困难。

水电站碾压混凝土重力坝施工技术分析

水电站碾压混凝土重力坝施工技术分析

水电站碾压混凝土重力坝施工技术分析发布时间:2021-08-24T15:29:25.780Z 来源:《工程管理前沿》2021年4月第10期作者:曹军[导读] 国家发展和居民生活对用电量提出了更高需求,水电站作为基础建设设施,建设质量直接影响了最终用电输送量,而碾压混凝土重力坝施工技术作为水电站施工中的常用工曹军中国水利水电第四工程局有限公司青海西宁 810007摘要:国家发展和居民生活对用电量提出了更高需求,水电站作为基础建设设施,建设质量直接影响了最终用电输送量,而碾压混凝土重力坝施工技术作为水电站施工中的常用工艺,又对水电站建设质量有直接影响,为进一步深化施工工艺的发展,本篇文章以某水电站碾压混凝土重力坝施工为例,考虑了其特点,具体施工方案,对其施工进行了总结,此次大坝混凝土施工已基本完成,整体过程一体化程度高,基本选用机械化,标准化模式进行施工,快速完成了混凝土振捣,铺浆等工作,确保施工顺利完成。

基于此,本文对水电站碾压混凝土重力坝施工技术进行深入分析,为后续大坝施工提供参考依据。

关键词:水电站;碾压混凝土;重力坝;施工技术引言本文以某工程为例(该工程为单一的发电站建设工程)对其施工过程中所选用的标准化施工方式进行深入探讨,结合实际施工内容对大坝混凝土施工工艺技术要点进行总结,为后续施工提供参考。

1 碾压混凝土大坝概述近些年来,我国水利事业的飞速发展为水电站水量激增打下良好基础,尤其是伴随着科学技术的不断进步,水电站建设规模也随之扩大,各类大型水电站逐步完工,这在很大程度上为国家发展提供便利,但同时也对施工材料和技术提出了更高要求。

例如龙滩碾压混凝土大坝工程作为国家重点新建工程,使用到了大量的碾压混凝土。

碾压混凝土作为一种干硬性贫水混凝土在上世纪工程建设中已经有所应用,随着技术的不断进步,在大型水利工程建设中应用频率再创新高。

2大坝设计及施工特点此次大坝施工工程在过往施工中是比较成功的一次施工案例,大坝设计充分考虑了碾压混凝土施工的技术要点,充分发挥了碾压混凝土坝快速施工的优势,具体表现在以下几个方面:(1)整体施工中所使用横缝较少,减少了后期裂缝几率,整体把施工中只设置一条横缝,其余缝隙均选用自制切割机切缝诱导缝的形式进行建设,这种方式切缝方式减少了混凝土碾压量,降低了碾压混凝土施工仓面面积,帮助施工难度进一步下降,在一定程度上加快了施工进度。

水利工程大坝碾压混凝土施工及问题分析

水利工程大坝碾压混凝土施工及问题分析
关键词 : 水 利 工程 ; 大坝混凝土 ; 碾压 工艺; 质 量控 制
水 利工程是 一项 国计 民生 的项 目, 在发展 的初期我们面 临着很 作为施工人员应 该多 方位 考虑各种 可能影 响工程质量 的因素 , 例如 多的问题 , 随着科技的不断的发展 , 取得 了很 大的成绩 , 但是现 阶段 施工环境 、 施工技术 、 施工人员素质等等。由于水利工程大坝混凝土 的还是有很多 的问题 , 怎样解 当前 的问题 , 成为 了研究 的重点 。 面 工程具有施 工强度大 、 工程 量多 , 技术要求严格 的特| 点, 在具 体施工 对 与问题应该勇敢 的面对 ,只有踏着 问题才 能够更好 地解 决问题 , 过程 中必须认 真对待每个施工程序 , 进一步提高工程质量。虽然 我 从 而促进行业 的向前发展 。 国水利工程施工行业发展 十分迅速 , 但是 相关 的施 工人 才却 十分匮 1 水 利 工 程 大 坝碾 压 混凝 土施 工 工 艺 要 点 分 析 乏, 没有形成一支高素质高水 准的施 工队伍 , 施工技术也 比较落后 , 1 . 1大坝碾压混凝 土的混合料拌 制工艺 同时 , 在一些地区 , 有些施工单位为 了获得更多的经济效益 , 使用质 大坝碾压混凝土工程需要拌制大量 的混合料 , 混合料的拌制是 量不合格的施工材料 , 给后期 的使用带来威胁。 否科学也关系到整个混凝土工程的质量 , 所 以必须保证在拌制的过 2 . 3建筑材料 程 中每种原料都能够按照实际需求 进行拌合 。 施工人员需要认真对 在整个 水利工程施工过程 中, 建筑材料 所起 的作用是十分重要 也是混凝 土工程质量 的基本保证 。随着水利工程建设事业 的快 待原料 的称 重工作 , 尽量保证称 量的准确性 , 尽量控 制误差在允 许 的 , 的范 围内, 保证混合 料的配制符合 混凝 土工程的实际需求。 目前在 速发展 ,混凝土大坝碾压所使用的材料和设备种类不断发生变化 , 更需 水利工程大坝混凝土工程 中最为常用的就是强制搅拌机 , 它能够时 这给管理工作带来一定的困难 。特别是 涉及 到一些特殊材料 , 刻保持混合物的均匀搅拌 , 进而保证混凝土的质量 。 此外 , 在混合料 要 管理人员注意 。 作为施工材料采购人员应该对市场上众 多的施工 搅 拌的过程中应 该控制搅 拌车和运料车之间 的落差在两米 以内, 避 材 料进行鉴别 , 根据工程 的实 际需要 选择合适的施工 材料 , 同时要 免混合料出现离析现象 , 影响后期 的施工效果。 实践证 明 , 性能好的 特别注意施工材料的质量 。随着科学技术的快速发展 , 新型材料 的 搅 拌机不仅 能够提高拌合 料的质量 ,同时也能够提 高工程施工效 产生虽然能够提高工程质量 , 但是也给材料监督管理工作带来了挑 率。 战。要想保证整个工程建设水平就必须把握好施工材料 的质量 。 1 . 2大坝碾压混凝土 的混合料的运输 3 加 强大 坝 碾 压 混 凝 土 施 工 质量 的控 制 措 施 由于混凝土搅拌地和施工现场 存在一定 的距 离 , 所 以在均 匀搅 3 . 1混凝 土材料控制 拌 混凝土原料 之后就需要使 用汽车将混凝 土运 输到指定 的施工场 做好混凝土材料的控制工作对保证工程质量意义重大。通过研 地 。在运输 的过程 中不仅要考虑平稳性 , 同时还应该考虑到长距离 究混凝土材料的特性 , 提出了相应 的控制措施。 一是使用外加剂 。 通 运输过程 中为了避免原料 中水分 的散失 , 应该覆盖混合料 。为 了保 过在混凝土材料 中加入外加剂能够增强抗渗性 、 稳定性以及混合料 最为常用的外加 剂就是减水剂和引气剂 。 二是使 证混凝土原料到达施工现场后仍然能够满足工程需要 , 通常都会采 的强度。目前为止 , 用 连续 式搅拌器 , 作 为施工人员硷 该控 制好车辆行驶 的速度 , 尽量 用骨料 。相 比其他种类 的施工材料 , 骨料的质量决定了整个混凝土 减少过程 中停顿 的时间 。所 以, 施 工单位应该综合考虑运料车 的安 的质 量 。 当前 有关 骨料 的规 定 中明确 说 明骨料 的颗粒 不 能超 过 排情况 , 保 证混合料 的均匀性 , 这也是保证混凝 土施工质量 的一个 O . 0 8 m m, 这样才能够提高材 料的胶结性 , 进 而保证材料 的粘性符合 因素 。 工程需求 。混合料 中砂石 的含量直接关系到混凝土的干缩性 , 所 以 1 . 3大坝碾压混凝 土混合料摊铺 、 碾压施 工工 艺分析 在进行混合 之前应该检测砂石的含量。三是使用粉煤灰 。为了保证 必须选择使用 一级 粉煤 灰。粉煤灰是混凝 土材料 中最为 为 了确保混凝土摊铺的密实度 、平整度符合施工质量要求 , 一 工程质量 , 般使用沥青摊铺机 。这种摊铺机具有熨烫板 的强力非 常大 , 影响摊 关键 的一种材料 , 为 了采 购到优质 的粉煤灰 , 采购人 员应 该 比较市 铺质量 的有 其 自身 的找平 系统和摊铺进 行的速度 和熨烫板设 置的 场上多家粉煤灰厂家 , 综合考虑之后再进行 购买 。 参数等 。 在进行混凝土摊铺时 , 应做到 以下几点 : 一是重点查看找平 3 . 2 施 工 工 序 控 制 系统的性能是否 良好 , 如有 问题 , 应请有关人员立 即进行检查 , 及时 在混凝土工程施工 中需要进行很多施工工序。只要做好施工工 排除施工质量与安全隐患。二是 在碾压作业时 , 摊铺 机应 在相对匀 序 的控制工作 , 才能进一 步提 高工程 的质量 和效率 。根据相关 的调 速的状态下行驶。如果摊铺 机的速度过慢 , 就会影 响正常的施 工进 查 , 发现大多数 的工程事故都是 因为工序不合理所导致 的, 例如 , 不 度, 使设备 的利用率降低 。反之 , 若速度 过快 , 就会影 响混凝土 的摊 按照规范的施工工序进行 、 施工工序的控制工作不到位等 。相 比其 铺效 果 , 使施工质量大大降低 。 因此 , 控制好摊铺速度是混凝土摊铺 他工程项 目来说 ,碾 压混凝 土工程是一项 十分复杂 的系统性工程 , 工艺的难点 和要点 。三是在完成 摊铺施工后 , 就应做好混合料 的碾 施工人员必须做好工程施工工序 的控制工作 , 才能保证工程的可靠 压施 工。碾压 过程 与混凝 土摊铺 的工 艺要 求差不多 , 必须确保混凝 性 。由于影响碾压混凝土工程质量 的因素比较多 , 所 以必须根据工 土的密实度 、 平整度等均能满足施工质 量要求 。 程实际建立起科 学完整 的施工 管理体系 ,并 落实好相关施工制度 。 2 影 响 大 坝 碾 压 混 凝 土 施 工质 量 的 因素 施工人员需要把施工进度 和施工工序规划相结合 , 保证施工的科学 2 . 1相应理论及技术的欠缺 性。 1 9 7 0 年, 美 国率先提 出了进行碾压混凝土筑坝 。1 9 7 8年 , 我 国 结束语 意识 到开展才碾 压混凝 土筑坝 的重 要性 ,进 行尝试性研 究。 1 9 8 6 综上所述 , 在水利工程建设 中大体 积碾 压混凝土 的工程质量 至 年, 在我 国相关学者 和专 家的研究下 , 完成 了第一 座碾压混凝 土试 关重要。施工单位应该根据具体工程建设 的需要 , 通过严 格的工程 验坝 一坑 口电站 。 然而 , 对 于国外碾压混凝土技术的发展 , 我 国还存 管理控制措施 , 保证碾压混凝 土的工程质量 , 提高水利 工程 的发展 速度。

水利工程大坝碾压混凝土施工及问题分析

水利工程大坝碾压混凝土施工及问题分析

水利工程大坝碾压混凝土施工及问题分析水利工程建设是我国民生工程中的重要组成部分,其质量的好坏直接关系到后期的使用效果。

混凝土工程是水利工程建设中的关键环节,其中碾压的效果直接影响到整个混凝土工程的质量,所以必须加强对水利工程大坝碾压混凝土施工的重视,并针对其中存在的问题提出相应的解决办法。

文章就主要针对这一方面进行分析,希望能够给相关人士提供一定的借鉴性。

标签:水利工程;大坝混凝土;碾压工艺;质量控制1 水利工程大坝碾压混凝土施工工艺要点分析1.1 大坝碾压混凝土的混合料拌制工艺大坝碾压混凝土工程需要拌制大量的混合料,混合料的拌制是否科学也关系到整个混凝土工程的质量,所以必须保证在拌制的过程中每种原料都能够按照实际需求进行拌合。

施工人员需要认真对待原料的称重工作,尽量保证称量的准确性,尽量控制误差在允许的范围内,保证混合料的配制符合混凝土工程的实际需求。

目前在水利工程大坝混凝土工程中最为常用的就是强制搅拌机,它能够时刻保持混合物的均匀搅拌,进而保证混凝土的质量。

此外,在混合料搅拌的过程中应该控制搅拌车和运料车之间的落差在两米以内,避免混合料出现离析现象,影响后期的施工效果。

实践证明,性能好的搅拌机不仅能够提高拌合料的质量,同时也能够提高工程施工效率。

1.2 大坝碾压混凝土的混合料的运输由于混凝土搅拌地和施工现场存在一定的距离,所以在均匀搅拌混凝土原料之后就需要使用汽车将混凝土运输到指定的施工场地。

在运输的过程中不仅要考虑平稳性,同时还应该考虑到长距离运输过程中为了避免原料中水分的散失,应该覆盖混合料。

为了保证混凝土原料到达施工现场后仍然能够满足工程需要,通常都会采用连续式搅拌器,作为施工人员应该控制好车辆行驶的速度,尽量减少过程中停顿的时间。

所以,施工单位应该综合考虑运料车的安排情况,保证混合料的均匀性,这也是保证混凝土施工质量的一个因素。

1.3 大坝碾压混凝土混合料摊铺、碾压施工工艺分析为了确保混凝土摊铺的密实度、平整度符合施工质量要求,一般使用沥青摊铺机。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

浅谈碾压混凝土重力坝取芯与压水试验施工及其结果分析
【摘要】本文以云南省红河马堵山水电站工程碾压混凝土重力坝取芯与压水试验施工为平台,详细的阐述了碾压混凝土重力坝取芯与压水试验的施工方法与过程,并根据取样与压水试验结果进行分析从而判断出碾压混凝土重力坝施工质量情况,供水利行业借鉴参考。

【关键词】碾压混凝土重力坝取芯;压水试验施工
1.工程概况
马堵山水电站工程位于红河干流下游红河州的个旧市、金平县境内,是红河干流三江口以下规划的12个梯级的第10个梯级在建梯级电站。

水库总库容5.51亿m3,水库正常蓄水位217m,调节库容2.6亿m3。

电站装机容量288MW,设计年发电量13.14亿kWh。

本工程等别为二等工程,工程规模为大(2)型。

枢纽主要建筑物挡水及泄水建筑物、引水系统及发电厂房,均为2级建筑物。

工程总投资27.0亿元,总施工工期为48个月。

马堵山水电站工程坝型为碾压混凝土重力坝,共分为16个坝段,坝顶总长365.43m,坝顶高程为222.5m,最大坝高105.5m。

混凝土总方量为100万m3,其中碾压混凝土62万m3,常态混凝土38万m3。

2.取芯与压水检查的目的
进一步检查碾压混凝土重力坝砼施工质量。

检查的主要内容有:芯样的外观、胶结、骨料分布、密实性、层面结合、力学强度以及坝体抗渗等级等。

3.钻孔取芯、压水试验孔位布置
坝体上游0.5m范围为二级配变态砼,上游3.0m范围为二级配碾压砼防渗区,大坝内部为三级配碾压混凝土区。

孔位布置由监理单位组织业主单位、设计单位与施工单位现场指定,遵循具有本工程碾压混凝土质量代表性的部位。

本次取芯与压水试验设在RCC重力坝9#坝和12#坝段。

检查内容为:▽195m高程以下二、三级配碾压混凝土进行钻孔取芯与压水试验检查。

取芯共布设4个孔,分别在9#和12#坝段二级配区和三级配区个设一个,二级配区和三级配区取芯芯样直径分别为Ф150mm和Ф200mm;压水试验孔共布设四个,9#和12#坝段各两个,压水试验孔径75mm,自上而下分段进行,分段长度为2.0m,压水试验采用单点法,逐级加压。

4.取芯与压水施工方法
4.1钻孔取芯
钻孔压水试验依据《水工碾压混凝土施工规范》(SL53—94)、《水利水电工程钻孔压水试验规程》(SL25—92)以及我公司在云南红河南沙水电站取芯施工经验等组织施工。

钻孔取芯孔径为219.0mm和171.0mm两种,分别钻取200.0mm 和150.0mm混凝土芯样。

219.0mm孔径钻孔取芯由HGY-1000型钻机完成,171.0mm孔径钻孔取芯由XY-2、XU-2型钻机完成,用于钻孔取芯的机具具有很好的稳定性,不振动、不位移,能很好地适用于RCC钻孔取样,所有芯样均采用金刚石钻头钻取。

对钻孔取出的芯样进行观测分析并进行混凝土芯样描述编制钻孔柱状图。

4.2压水试验
孔径75.0mm,自上而下分段进行,分段长度为2.0m,压水试验采用单点法,逐级加压。

试验段分三级压力,▽195.0~▽180.0高程P设为0.3Mpa,▽180.0~▽163.0高程P设为0.6Mpa,▽163.0~基岩以下0.5m,P设为1.0Mpa。

其中P 设=P计+ P水,P设为试段压力,P计为压力表指示压力,P水为压力计中心至压力计算零线水柱压力。

压力表反映压力稳定,所有部位观测无漏水现象。

这时采用电子秒表计时,进行流量观测,每隔5min记录一次水量,在流量无持续增大趋势,且连续5个流量中最大值与最小值之差小于最终值的10%时,试验便结束。

当渗漏较大时,改用BW-150型水泵利用水表读数,读数的方法与试验工艺相同。

4.3压水试验结果分析
计算依据SL25-92《水利水电钻孔压水试验规程》,其试段透水率按下式计算∶
q=■·■
式中∶q--试段透水率(Lu),L--压水段长(m),Q--流量(L/min),P--试段压力值(Mpa)。

根据以上计算公式求得各段试段透水率并进行成果汇总、分析。

5.封孔
取芯与全孔压水试验完成后,采用与RCC同标号的一级配混凝土进行回填封孔。

6.主要施工设备选用
钻机:采用HGY、XY、XU型地质钻机,钻孔采用金刚石钻头旋转钻进。

止水栓塞:采用单管顶压式压缩胶塞止水隔离,胶塞外径为75mm。

计量系统;采用四组不同的计量装置形成一体,既可单独读数,也可共同联读。

在压水试验过程中,根据渗透量的大小,在不更换设备的情况下,可确保计
量的连续性和准确性。

流量泵:采用高精密流量泵,泵压力可在0~1.6MPa之间无级调节;流量可在0~1.33L/min之间任意调节。

流量较大时,改用常规柱塞泵。

H97-2型流量测试仪:该流量测试仪采用体积法配合电子表联合读数。

由于碾压混凝土存在渗透离散性大的特点,本测试仪设四个档位,可满足不同流量的压水试验精度要求。

测出的最小渗水量为0.00752L/mim。

普通流量表:当流量较大时,均采用流量表计时读数。

7.芯样与压水试验结果分析
7.1芯样观测分析
对钻孔取出的芯样进行观测分析:混凝土整体质量较好,混凝土芯样表面光滑,结构密实,骨料分布均匀,胶结情况良好。

碾压混凝土芯样采取率99.24%、芯样获得率为98.40%、混凝土芯样优良率达到89.29%、混凝土芯样合格率为95.67%。

碾压混凝土局部可见小气孔,个别部位存在骨料集中、浆液离析、骨料包裹不密实,骨料超径等迹象。

钻孔取芯层、缝、层面共计900个,断裂137个,层、缝面完好率84.78%,其中缝面100个,断裂19个,完好率81%;层面800个,断裂118个,完好率85.25%。

三级配钻取Ф200mm芯样单根整长芯样6.0m,二级配钻取Ф150mm芯样单根整长芯样8.6m。

7.2芯样抗压强度
7.3芯样抗剪强度
本次芯样抗剪强度检测(RCC层面)由云南虹龙工程检测有限公司承担,层面抗剪切强度质量满足设计及规范要求,具体强度统计如下。

(说明:抗剪试验每组4个试件。


7.4芯样容重
碾压混凝土三级配设计强度等级为Rcc18015,芯样直径为Ф200mm,芯样容重最大值2473Kg/m3,最小值2405Kg/m3,最小容重达到理论容重的97%,平均容重为2439,最小容重大于2400Kg/m3的设计要求值。

碾压混凝土二级配设计标号Rcc18020,芯样直径为Ф150mm,芯样容重最大值2447Kg/m3,最小值2402Kg/m3,最小容重达到理论容重的98%,最小容重大于2400Kg/m3的设计要求值。

8.压水试验结果分析
进行压水试验154段.次。

压水试验最小透水率为0.00585Lu,最大透水率为1.092Lu (在YS2孔EL210.5~EL208.5高程)。

小于0.01Lu的2段.次,占1.3%,小于0.1Lu的83段.次,占53.9%,小于0.5Lu的152段.次,占98.7%小于1.0Lu
的153段.次,占99.4%,有1段.次超过1.0Lu,占0.6%。

整体抗渗性能较好。

压水试验成果详见下表。

压水检查试段透水率(段数/ %)统计表
9.分析结论
根据马堵山水电站工程大坝本次取芯质量检查,现场芯样及其物理力学强度、压水试验结果可知: RCC施工质量整体较好,砼整体抗渗性能良好,RCC施工质量符合设计要求。
