引汉济渭秦岭隧洞施工技术(修改稿)
化学注浆在引汉济渭秦岭输水隧洞施工过程中的应用研究

化学注浆在引汉济渭秦岭输水隧洞施工过程中的应用研究
张鹏
【期刊名称】《价值工程》
【年(卷),期】2024(43)12
【摘要】水工隧洞开挖施工过程中遇到的地下水和松软岩层工程病害问题的治理
是输水隧洞工程施工中的主要难题之一。
因此,以引汉济渭秦岭输水隧洞工程为背景,针对该隧洞K68+835~K68+851段开挖掌子面及边墙涌水问题,提出采用化学
注浆技术进行涌水堵漏处理。
首先,对节理密集带2m宽初支进行凿除,准确揭示密集带。
其次,给出了涌水堵漏处理区域划分方法、区域注浆堵漏处理顺序以及拱顶、边墙、底板注浆堵漏处理顺序。
最后,通过化学注浆技术在引汉济渭秦岭输水隧洞
开挖掌子面及边墙涌水问题处理中的成功应用,说明该技术可以做到用于指导化学
注浆在输水隧洞施工过程中涌水堵漏处理,为今后类似输水隧洞工程中的涌水堵漏
处理提供借鉴。
【总页数】3页(P70-72)
【作者】张鹏
【作者单位】中铁十七局集团第二工程有限公司
【正文语种】中文
【中图分类】TV554
【相关文献】
1.引汉济渭秦岭输水隧洞施工通风方案研究
2.引汉济渭秦岭输水隧洞出口段施工技术研究
3.引汉济渭工程秦岭输水隧洞4~#施工支洞岩爆预测及预防处理措施
4.引汉济渭秦岭输水隧洞硬岩TBM掘进施工技术
5.超长深埋隧洞岩爆监测与预警技术应用——以引汉济渭工程秦岭输水隧洞为例
因版权原因,仅展示原文概要,查看原文内容请购买。

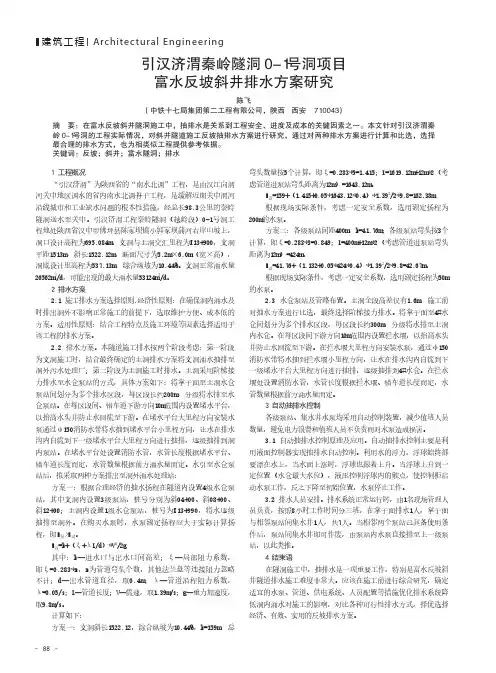

引汉济渭秦岭隧洞0-1号洞项目富水反坡斜井排水方案研究

– 88 –建筑工程 Architectural Engineering1 工程概况“引汉济渭”为陕西省的“南水北调”工程,是由汉江向渭河关中地区调水的省内南水北调骨干工程,是缓解近期关中渭河沿线城市和工业缺水问题的根本性措施,经总长98.3公里的秦岭隧洞送水至关中。
引汉济渭工程秦岭隧洞(越岭段)0-1号洞工程地处陕西省汉中市佛坪县陈家坝镇小郭家坝蒲河右岸山坡上,洞口设计高程为695.084m,支洞与主洞交汇里程为K13+900,支洞平距1513m,斜长1522.12m,断面尺寸为5.2m×6.0m(宽×高),洞底设计里高程为537.13m,综合纵坡为10.44%。
支洞正常涌水量26562m 3/d,可能出现的最大涌水量53124m 3/d。
2 排水方案2.1 施工排水方案选择原则.经济性原则:在确保洞内涌水及时排出洞外不影响正常施工的前提下,选取维护方便、成本低的方案。
适用性原则:结合工程特点及施工环境等因素选择适用于该工程的排水方案。
2.2 排水方案。
本隧道施工排水按两个阶段考虑:第一阶段为支洞施工时,结合最终确定的主洞排水方案将支洞涌水抽排至洞外污水处理厂;第二阶段为主洞施工时排水。
主洞采用阶梯接力排水至水仓泵站的方式,具体方案如下:将掌子面至主洞水仓泵站间划分为多个排水区段,每区段长约200m,分级将水排至水仓泵站。
在每区段间、错车道下游方向10m范围内设置堵水平台,以抬高水头并防止水回流至下游。
在堵水平台大里程方向安装水泵通过φ150消防水带将水抽到堵水平台小里程方向,让水在排水沟内自流到下一级堵水平台大里程方向进行抽排,逐级抽排到洞内泵站。
在堵水平台处设置消防水管,水管长度根据堵水平台、错车道长度而定,水管数量根据前方涌水量而定。
水引至水仓泵站后,拟采取两种方案排出至洞外涌水处理站:方案一:根据合理经济的抽水扬程在隧道内设置4级水仓泵站,其中支洞内设置3级泵站,桩号分别为斜04+00、斜08+00、斜12+00;主洞内设置1级水仓泵站,桩号为K13+990,将水逐级抽排至洞外。
浅谈引汉济渭工程秦岭隧洞设计关键技术

浅谈引汉济渭工程秦岭隧洞设计关键技术摘要隧洞施工,需要建设各方密切配合,根据围岩变化及时确定安全可靠、经济合理的支护措施和施工方案。
就隧洞施工中的动态设计、超前预报、开挖方式、初期支护、二次衬砌与掌子面的距离等常常遇到的若干技术问题结合有关技术文件和规范进行了探讨,希望能引起引汉济渭工程建设者的关注。
关键词:引汉济渭;隧洞施工;技术探讨1 项目概况引汉济渭工程是从陕南的汉江流域调水到渭河流域的关中地区,是解决关中水资源短缺,实现陕西省内水资源的优化配置,促进全省经济协调发展的跨流域调水工程。
秦岭输水隧洞是引汉济渭工程的唯一输水工程。
秦岭隧洞总长98 km,隧洞为明流洞,隧洞设计流量70 m3/s,规划向关中调水15亿m3。
越岭段约40 km 为TBM施工,其余支洞、主洞均为传统的钻爆法施工。
秦岭隧洞施工具有埋深大,地质情况复杂,施工难度大等特点。
参与设计的单位分别为铁一院和黄河院,施工单位以铁路系统施工企业为主。
由于水利水电和铁路、公路隧洞常常有行业技术规范的差异,在施工中,不同行业规范的良好协调与融合,保证了引汉济渭工程隧洞施工的顺利进行,下面就有关技术问题进行探讨。
引汉济渭工程秦岭隧洞具有超长隧洞、大埋深、地质条件复杂、高地温、高地应力、施工通风及运输距离长等特点,隧洞施工难度堪称世界之最。
秦岭隧洞起点位于三河口水利枢纽坝后右岸,终点位于黑河金盆水库东侧黄池沟,全长98。
3km,最大埋深约2000m,其中穿越秦岭主脊段总长约39km,采用TBM 法施工,分岭南TBM施工段和岭北TBM施工段。
岭南施工段由 3 号支洞进入主洞,岭北施工段由 6 号支洞进入主洞,相向施工。
隧洞设计流量70m3/s,平均比降为1/2500,隧洞钻爆法施工段断面采用马蹄型,尺寸6。
76m×6。
76m;TBM 施工段开挖直径为8.02m。
为配合TBM施工,同时修建4#和5#两个施工支洞,断面形式采用城门洞型。
浅议引汉济渭几个关键技术问题

浅议引汉济渭几个关键技术问题蒋建军;刘家宏;严伏朝;张克强;刘扬;胡剑【摘要】引汉济渭工程是陕西省政府在21世纪初叶重点推动建设的战略性水资源配置工程.工程难度大,影响因素多.工程建设必将面临一系列的科学技术难题,现从控制测量、深埋超长隧洞、水库枢纽、泵站与电站、水资源配置、工程调度、移民及经济风险七个方面对该工程的关键技术问题进行了初步探讨.【期刊名称】《南水北调与水利科技》【年(卷),期】2010(008)005【总页数】4页(P133-136)【关键词】深埋超长隧洞;水资源配置;关键技术;引汉济渭工程【作者】蒋建军;刘家宏;严伏朝;张克强;刘扬;胡剑【作者单位】陕西省引汉济渭工程协调领导小组办公室,西安,710032;中国水利水电科学研究院,北京,100038;陕西省引汉济渭工程协调领导小组办公室,西安,710032;陕西省引汉济渭工程协调领导小组办公室,西安,710032;中国水利水电科学研究院,北京,100038;河海大学,水文水资源学院,南京,210098【正文语种】中文【中图分类】TV212.3陕西省关中地区作为陕西省经济和社会发展的主体和核心地带,其资源型缺水问题已经严重制约了区域经济社会的发展,同时,也引发了日益严重的生态环境问题。
引汉济渭是近期解决关中缺水问题的关键性工程,是支撑关中乃至全省可持续发展的重要基础。
工程投入运行后可以有效缓解该地区的缺水问题,保护和修复已严重退化的渭河流域水生态系统。
引汉济渭工程属陕西省内跨流域调水的骨干工程。
该工程以汉江干流黄金峡水库(规划)及其支流子午河三河口水库(规划)为水源,由黄金峡泵站自黄金峡水库提水,通过无压引水隧洞(分为“黄三段”和“越岭段”两段)、自流输水至黑河金盆水库下游黄池沟,连接关中供水网络,实现向关中地区供水。
汛期自黄金峡水库引来的部分多余水量通过设置在三河口水库坝址的地下泵站抽送到三河口水库调蓄,在枯水期经秦岭隧洞(越岭段)自流到黄池沟,接通关中供水网。
引汉济渭工程秦岭隧洞TBM试验段

引汉济渭工程秦岭隧洞TBM试验段(岭南)工程概况
引汉济渭工程秦岭隧洞TBM试验段(岭南)工程(以下称岭南TBM试验段)由TBM后配套安装洞(73.4m)、TBM主机安装洞(50m)、TBM步进洞(186.6m)、TBM始发洞(25m)、TBM检修洞(30m)和TBM掘进施工段(5084.994+13625m)组成。
其中TBM后配套安装洞、TBM主机安装洞、TBM步进洞、TBM始发洞、TBM检修洞采用钻爆法施工,现浇混凝土衬砌。
4号支洞主要解决中间TBM长段落施工通风、出渣等问题。
4号支洞长1601m(平距),斜长1713.43m,坡长38%。
岭南TBM施工段采用一台Φ8.02m敞开式硬岩掘进机施工,支洞固定皮带机+主洞连续皮带机出渣,模筑衬砌段采用全圆穿行式模板台车衬砌。
TBM通过3号支洞运至组装洞室,在洞内组装并完成调试后向出口方向掘进。
3号工区及4号工区弃渣分别弃于蒲河河谷滩地的凉水井渣场与柴家关渣场;预制场利用钻爆法施工弃渣渣顶设置。
本标段施工总体筹划为:利用3号支洞采用钻爆法完成安装洞、步进洞及始发洞施工,同时采用钻爆法施工4号支洞及检修洞;TBM从3号支洞运入安装洞,完成组装、调试,第一阶段TBM掘进至4号洞底的检修洞检修,通风、排水、出渣、进料通过3号支洞完成;然后二次始发,第二阶段TBM掘进至与岭北段相接的拆卸洞,通风、排水、出渣通过4号支洞完成,进料通过3号支洞;TBM拆卸后,由3号支洞运出。
引汉济渭秦岭隧洞工程施工组织设计

目录1 施工组织设计..................................................................................................................... 1-1 1.1施工条件....................................................................................................................... 1-11.1.1工程条件................................................................................................................. 1-11.1.2自然条件................................................................................................................. 1-4 1.2料场选择与开采 ......................................................................................................... 1-131.2.1可研审查意见....................................................................................................... 1-131.2.2料场选择............................................................................................................... 1-131.2.3料场开采............................................................................................................... 1-19 1.3施工导流..................................................................................................................... 1-191.3.1水文特性............................................................................................................... 1-191.3.2导流标准............................................................................................................... 1-20 1.4主体工程施工............................................................................................................. 1-201.4.1概述....................................................................................................................... 1-201.4.2施工支洞............................................................................................................... 1-211.4.3主隧洞工程施工................................................................................................... 1-331.4.4 控制闸工程.......................................................................................................... 1-431.4.5控制闸交通洞....................................................................................................... 1-441.4.6 金属结构安装...................................................................................................... 1-44 1.5施工交通运输............................................................................................................. 1-451.5.1 对外交通运输...................................................................................................... 1-451.5.2 场内交通运输...................................................................................................... 1-47 1.6施工工厂设施............................................................................................................. 1-481.6.1砂石加工系统....................................................................................................... 1-481.6.2混凝土拌和站....................................................................................................... 1-501.6.3综合加工厂........................................................................................................... 1-501.6.4 机械保养厂.......................................................................................................... 1-501.6.5 炸药库.................................................................................................................. 1-511.6.6 施工供风、供水.................................................................................................. 1-51 1.6.1 施工供电.............................................................................................................. 1-51 1.6.8 施工通信.............................................................................................................. 1-52 1.1施工总体布置 ............................................................................................................. 1-52 1.1.1布置原则............................................................................................................... 1-52 1.1.2分区规划............................................................................................................... 1-53 1.1.3土石方平衡及堆渣规划....................................................................................... 1-54 1.1.4工程占地............................................................................................................... 1-55 1.8施工总进度................................................................................................................. 1-56 1.8.1编制依据和原则................................................................................................... 1-56 1.8.2 施工分期.............................................................................................................. 1-57 1.8.3 施工总进度.......................................................................................................... 1-57 1.9主要技术供应 ............................................................................................................. 1-59 1.9.1 主要建筑材料...................................................................................................... 1-59 1.9.2 劳动力供应.......................................................................................................... 1-60 1.9.3 主要施工机械设备.............................................................................................. 1-601 施工组织设计1.1 施工条件1.1.1工程条件1.1.1.1工程地理位置秦岭隧洞工程黄三段为引汉济渭秦岭隧洞工程的组成部分,该工程南起黃金峡枢纽左岸坝后泵站压力管道出水闸,北至三河口枢纽右岸坝下游300m附近的控制闸,全长16.48km。
关于隧道TBM施工反坡排水专题

关于隧道TBM施工反坡排水专题摘要:本文针对隧道TBN施工反坡排水专题开展研究。
首先,分析TBM施工段工程特点。
其次,对案例项目概况进行简要分析。
最后,针对案例项目TBM施工段开展反坡排水技术的应用研究,包括确认涌水量、第一掘进段排水技术等,从而基于TBM施工段反坡排水施工全过程,实现反坡排水技术的研究。
进一本文供我国隧道施工单位借鉴与参考。
关键词:反坡排水;TBM施工;水管配置;支洞排水隧道BTM施工段采用合理的反坡排水施工技术,可确保隧道内部排水畅通,避免浸水、涌水等情况出现,从而保证了TBM施工的安全性和持续性。
同时,反坡排水技术可以缓解隧道深部施工时流体扰动作用对周边环境的影响,减少隧道开挖带来的地表沉降和地震等风险。
因此,针对隧道TBM施工反坡排水技术开展研究,对于我国隧道工程的发展将起到显著的推动效应。
一、TBM施工段工程特点TBM施工段工程的特点在于它需要通过土壳的钻掘来完成隧道的开挖,因此相较于传统的开挖方式,TBM施工方式具有如下特点。
第一,施工速度快。
TBM可以不受地面交通和天气等因素的影响,可以24小时不间断进行施工,因此施工速度相较传统的开挖方式要快。
第二,施工质量高。
TBM施工过程中,工作面的土体不会受到明显的扰动,因此能够降低地层沉降和地面表面的震动,从而保证了施工质量的高水平。
第三,涉及反坡排水。
由于TBM施工过程中需要进行深挖,因此会涉及反坡排水的问题。
故而,施工阶段需要在隧道内部设置一个斜坡,使得排水能够从隧道内流出。
这种反坡排水系统需要经过仔细的设计和施工,以保证隧道内部的排水能力。
二、项目概况陕西省引汉济渭工程秦岭隧洞项目是中国国家重点水利工程之一,它位于秦岭中段,是引汉济渭工程的重要组成部分。
汉济渭工程秦岭隧洞部分包括7座隧洞,其中最长的隧洞为J5隧洞,长44.789公里,是目前中国最长的千米级引水隧洞。
该隧洞采用了TBM(Tunnel Boring Machine)挖掘机进行施工,采用二次衬砌方式,以确保隧洞的安全和稳定。
引汉济渭5号隧洞持续塌方整治对策

文章编号:1009-4539(2020) 08-0149-03•隧道/地下工程_引汉济渭5号隧洞持续塌方整治对策王建伟(中铁十八局集团隧道工程有限公司重庆400700)摘要:本文以?丨汉济渭工程5号隧洞为工程研究背景,结合施工过程中发生的连续塌方事故,在细致分析地质概况、施工工艺、塌方基本情况及产生原因的基础上,针对性提出“土模法”处置方案,并总结其施工应对措施及特点。
该工法与常规塌方处理措施不同之处在于反向快速回填、修饰塌方体形成土模,因地制宜地利用塌方后现有形态的临时稳定资源快速施工支护体系,同时为施工人提供安全作业空间。
该种工法适用范围广、经济合理,能够快速有效地通过塌方段。
关键词:隧洞持续塌方土模法整治中图分类号:T V672 +. 1文献标识码:A DOI:10. 3969/j. issn. 1009-4539. 2020. 08. 035Countermeasures for Continuous Collapse Treatment of the No. 5 Tunnel inHanjiang to Weihe River ProjectW A N G Jianwei(China Railway 18,h Bureau Group Tunnel Engineering Co. Ltd., Chongqing 400700, China)Abstract:Based on the research background of the No. 5 tunnel in Hanjiang to W e i h e River Project, and combined with the continuous collapse accidents occurred in the construction process, the relevant disposal plan of “soil model m e t h o d” is put forward, and the construction countermeasures and characteristics are summarized on the basis of detailed analysis of geological survey, construction technology, basic situation and causes of collapse. T h e difference between the construction method and the conventional collapse treatment measures lies in the reverse rapid backfilling and modifying the landslide to form the soil mold, and using the temporary stable resources in existing forms after the collapse to quickly construct the support system, and providing safe working space for construction personnel. T h e method is widely applicable, economical and reasonable, and can pass through the collapse section quickly and effectively.Key words:tunnel;continuous collapse;soil model m e t h o d;treatment1工程概况陕西省引汉济渭调水工程是针对关中地区缺 水问题修建的省内南水北调工程骨干调水线路,也 是陕西省委、省政府提出的“两引八库”重点水源工 程之一。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3 TBM施工若干技术问题
3.1TBM综述 TBM(Tunnel Boring Machine)是用于岩石地层的全断面隧洞掘进机 的简称,是机、电、液、光、气等系统集成的工厂化流水线隧洞施工装 备,掘进、支护、出渣等施工工序并行连续作业,具有快速、优质、经 济、安全、环保等优点,被称为工程机械的"掘进机之王"。TBM施工虽 然优点突出,但其也一些局限:一是一次性资金投入大;二是TBM技术 支持要求高;三是TBM对地质条件要求比较高,特别是遇到复杂地质条 件时,TBM施工处理措施没有钻爆法灵活。
1 引汉济渭工程概况
1.2引汉济渭秦岭隧洞施工特点
④集中高压涌水,封堵排水困难。在数年的隧洞施工中,有多个标段发 生了特大涌水事件,导致施工掌子面被淹,反坡施工段情况更甚。由于隧洞 埋深大,涌水点多,涌水压力大,排水管路长,所以排水和堵水十分困难。 需花费较长时间进行处理,最危险的涌水事件发生在2016年2月28日,最大用 水量达4.7万m3/d,TBM设备险些被淹,经过2个月的抢险抽排,专业封堵,才 恢复掘进。 ⑤独头掘进长度、长距离通风技术实现突破。引汉济渭秦岭隧洞TBM独 头掘进超过18km,TBM的通风距离也达到15.7km.钻爆法施工段的出口段最 大独头掘进6.5 km,独头掘进和长距离通风两项指标在业界领先。 ⑥钻爆施工连创新高,TBM掘进续写佳绩。在多年的钻爆法施工中,我 们注重总结研究施工安全与开挖、支护、二次衬砌等工序关系,结合断面大 小和围岩变化,妥善处理好施工与安全的关系,5号洞创造了钻爆法施工月进 尺 286m的全国最高记录,岭北TBM在第一阶段的掘进中,也创造了月进尺 868m的好成绩。岭南TBM也在硬岩中砥砺掘进,今年以来持续数月进尺在 300m以上。
预 留 变 围岩 类别 形 量 (cm) 初期支护 Φ22砂浆锚杆 和Φ25中空注浆锚杆 厚度 8 10 21 位置 局部 拱部120° 拱部 120°Φ25 边墙Φ22 拱部 120°Φ25 边墙Φ22 长度 ( m) 2 2.5 3 二次衬砌 (cm) 钢筋网
喷层
位置 拱墙 拱墙
间距 (m) 纵×环
3.3 岭南、岭北TBM进度比较分析 ①岭南、岭北TBM月进度对比分析 将岭南、岭北试掘进以来的逐月进度进行对比见图2,发现前8个月岭南 与岭北虽然进度不同,但稳中有增的趋势相同,那么,什么原因导致岭 南月进度远远落后岭北呢?为此我们就岭南岭北的岩石物理力学指标进 行了系统的分析研究。
1200 1000 937 1001 758 501 559 533 275 282 108 87 70 10 144.2 120.9 147 46.3 15 841 673
对于初期支护,参建各方在实际 施工中不断探索总结,在5、6、7号 洞施工中,利用围岩在无支护条件下的 允许暴露时间也就是围岩的自稳时间, 实现短距离的掘进与支护分离,以减 少施工干扰,加快施工进度,也是对 新奥法理论的实践和对施工规范的创 新,收到了较好的效果。
② 关于锚杆问题 引汉济渭工程隧洞设计的锚杆为Φ22砂浆锚杆和Φ25的中空注浆锚杆。但 在施工中,几乎没有一家施工单位遵从设计要求,而是普遍使用了锚固剂锚杆, 从安全的角度考虑,应该是用锚杆锚固剂更好一些,因为锚固剂里有速凝成分, 可以快速形成强度,能够使锚杆尽快发挥支护作用,加上相应的钢筋网和喷射 混凝土,可以快速对破碎围岩进行支护和封闭。锚固剂能在短时间内起到锚固 作用,且强度快,砂浆锚杆很难保证密实。
2 钻爆法施工技术
2.2隧洞的超前地质预报
引汉济渭工程合同明确了超前预报的责任主体是设计单位,其超前预报 的地质工作由设计单位组织实施,施工单位积极配合。特别是对地质情况复 杂区段,要按照“物探先行,钻探验证,有掘必探,先探后掘”的原则组织施 工。2012年以来,6号洞对发现的两处不良地质地段进行了超前预报,特别是 7月19日,在k67+163位置,准确判断掌子面前方有较大的富水层,四方根据 情况及时确定了“加强排水、加强观测、暂停掘进、择机而进”的方案,随 即安排单位进行了钻孔排水减压,避免了涌水的发生,保证了施工安全。 目前,涌水预测仍然是隧洞超前地质预报中的薄弱环节,往往是在有涌水征 兆或是已发生小量涌水时才进行超前探水预报。为了提高地质超前预报特别 是涌水预测的准确性,对物探发现的异常区进行钻探验证是必要手段。
秦岭隧洞施工采用钻爆法、 TBM分段施工方案。其中,穿越 秦岭岭脊段34km采用TBM施工, 其余64.3km的浅山区采用钻爆法 施工,为此,全线布置了15条施 工支洞,实现“划整为零,长洞 短打。”支洞总长近30km,占主 洞的30%,其中,大于2000m的支 洞有7条,最长的4号支洞达 5820m,为亚洲最长。
1 引汉济渭工程概况
1.1引汉济渭秦岭隧洞简介
秦岭隧洞选线布置是“一洞二段”的布置形式。一洞:就是一条主洞, 长度98.3km。二段:黄金峡到三河口的简称黄三段,长度16.5km,这段全部 是地上隧洞(施工道路以上);三河口到出口段简称越岭段,长度81.8km, 这段全部在地下,最大埋深2012m。
引汉济渭工程隧洞动态设计,有 以下三种情形,第一种是图纸设计与 实际相符,照图施工,不发生变化。 第二种是由施工单位根据围岩的变化 提出变更设计的申请,经监理、设代、 业主四方查看讨论形成意见,确定围 岩类别和支护方式,然后及时履行四 方会签手续,套用设计图中相应类别 围岩的支护方式。
图1 隧洞衬砌标准断面 1:100
随即 1.2×1. 5 1.2×1. 2 1.2×1. 0
位置 无 拱部 拱墙
间距 (c m)
无 25 20
钢拱架
拱 墙
仰 拱
Ⅱ Ⅲ Ⅳ 6
30 35 工16 榀/0.8m 工16 榀/0.8m 40*
30 35* 40*
拱墙
Ⅴ
8
全断面
23
3.5
拱墙
20
45*
45*
2 钻爆法施工技术
2.1隧洞的动态设计
2 钻爆法施工技术
2.1隧洞的动态设计
引汉济渭工程隧洞的动态设计模式,可以概况为“全盘考虑,预先设计; 跟踪施工,及时反馈;动态设计,安全经济”。引汉济渭隧洞施工图是设计 单位根据前期的地质调查勘探资料设计的,一般按照不同区段的围岩类别, 设计有Ⅱ、Ⅲ、Ⅳ、Ⅴ至少四种围岩开挖支护方式,能满足不同围岩类别情 况下的安全掘进需要,不同围岩的详细支护参数如表1,隧洞衬砌标准断面参 见图1。 表1 6号洞衬砌及支护参数表
2.3隧洞开挖方式探讨
引汉济渭隧洞断面按围岩类别的不同,断面大小在47-58m2,按照《水工 建筑物地下开挖工程施工规范》SL378-2007,属于中断面。为方便施工,对Ⅳ、 Ⅴ类围岩,采取了“光面爆、全断面、短进尺、紧支护”的开挖方式,并未 分台阶开挖,实初期支护 ①初期支护的时效
800
600 400 200 0 1 2 3 4 5 6 7 8 9 161 145 118 88
582
330 194.1 171
650
436 239
145
231
1435
0
11 12 13
0
14
0
16
0
17 18 19
岭南TBM进度
引汉济渭秦岭隧洞施工技术
陕西省引汉济渭工程建设有限公司
2017年10月
汇报提纲
引汉济渭工程概况
1 2
5 6
岩爆应对技术
钻爆法施工若干技术
高压集中涌水应对措施
3
TBM施工若干技术问题
7
岭北TBM卡机脱困技术
4
超长距离通风技术
8
优化设计对工程总进度意义重大
1 引汉济渭工程概况
引汉济渭工程是一项具有全局性、基础性、公益性、战略性的水利项 目。对实现陕西水资源优化管理、统筹关中陕北用水,促进陕南循环经 济,促进治理渭河水生态环境,推动全省实现区域协调可持续发展,具 有十分重要的意义。 引汉济渭工程由一期 工程(调水工程)和二期 工程(输配水工程)组成。 调水工程包括黄金峡水利 枢纽、三河口水利枢纽和 98.3公里的秦岭输水隧洞。 汉江水通过秦岭输水隧洞 调入关中后进入输配水工 程,通过南干线和北干线 输配到关中各受水区。
1 引汉济渭工程概况
1.2引汉济渭秦岭隧洞施工特点
①施工难度极大。秦岭是世界十大山脉,中国著名地理标志,中国南北 气候水系分界线。《史记》就有“秦岭,天下之大阻也”的描述。引汉济渭 秦岭隧洞正是从底部穿越秦岭,地质情况、长距离通风、施工排水、岩爆涌 水、极硬围岩、安全风险、环保要求、水利行业特点等等,远远超越公路、 铁路隧洞,院士专家谓之综合施工难度世界第一。 ②地质情况复杂。以分水岭为界,南北地质差异明显。岭南以花岗岩、 闪长岩、大理岩、片麻岩、石英岩为主,属坚硬或极坚硬围岩,1号洞到分水 岭段有26km的花岗岩,在埋深较大的TBM施工段,围岩的饱和抗压强度超过 240MPa,平均强度也达到182MPa,而且围岩的完整性好,已接近不可钻取的 岩石的范畴。岭北以变质砂岩、千枚岩、云母石英片岩为主,尤其是在出口 段和岭北TBM施工段,遭遇了软岩断层大变形等施工考验。 ③岩爆频发,制约施工。在岭南TBM施工中,因为埋深大,围岩强度高, 在施工掘进中,岩爆频发,多次发生中等岩爆和强岩爆,严重威胁人员和设 备安全,施工人员需全副防护才敢进洞作业。这种岩爆在水利隧洞的施工中 十分罕见。
1 引汉济渭工程概况
1.1引汉济渭秦岭隧洞简介
钻爆法施工段的隧洞成洞断面6.67m×6.76m的标准马蹄型,TBM施工段的隧 洞成洞断面为直径φ8.02m的圆形断面,设计过水能力70m3/s.
截止目前,98.3km的主洞累计完成掘进 近80km,占总长度的82%。控制 全线工期的TBM施工段还有约14km,有望于2020年6月前后实现贯通。
3 TBM施工若干技术问题
3.2 TBM施工段的地质概况和计划进度指标 ①引汉济渭秦岭隧洞TBM施工段地质概况 引汉济渭秦岭隧洞岭南段位于秦岭岭脊高中山区及岭南中低山区,地 形起伏。高程范围1050~2420m,洞室最大埋深约2012m。工程范围内主 要涉及地层为下元古界长角坝岩群黑龙潭岩组石英岩、印支期花岗岩、 华力西期闪长岩。岭北围岩为千枚岩、变质砂岩,属于中等硬度岩石. ②招标阶段提出的TBM进度指标 招标设计阶段,设计单位按照传统经验和方法对围岩类别进行了划分, 并且提出了不同围岩类别TBM的掘进指标(见表2)。
