一、引言
背栓式石材幕墙是一种常见的建筑外墙装饰材料,能够赋予建筑物现代感和美
观性。

本文将介绍背栓式石材幕墙的施工方案,包括施工前的准备工作、具体施工步骤和注意事项。

二、施工前的准备工作
1.明确设计要求:根据设计图纸和相关规范要求,了解幕墙的类型、材
质、颜色等。

2.准备材料和工具:准备好石材板、背栓式支撑系统、密封胶、紧固件
等必要材料和工具。

3.安全措施:施工过程中要做好安全防护工作,确保施工人员的安全。

三、施工步骤
1.整体构架安装:首先安装背栓式支撑系统,确保支撑系统稳固可靠。

2.石材板安装:将石材板按照设计要求逐一安装在支撑系统上,并用紧
固件固定好。

3.接缝处理:根据施工要求,对石材板之间的接缝进行密封处理,防止
水渗透。

4.清洁保养:施工完成后,对幕墙进行清洁和保养,确保外观整洁。

四、注意事项
1.施工过程中要注意保护石材板表面,避免划伤和污染。

2.严格按照设计要求施工,保证幕墙的质量符合标准。

3.定期检查维护幕墙,确保其长期稳定和安全使用。

五、结论
背栓式石材幕墙施工需要严格遵循设计要求和施工标准,确保施工质量和效果。

通过本文介绍的施工方案,可帮助施工人员更好地进行背栓式石材幕墙施工,提高工作效率和质量。

背栓点连接花岗石幕墙

背栓点连接花岗石幕墙

背栓点连接花岗石幕墙背栓点连接花岗石幕墙是一种常见的建筑外墙装饰材料,其独特的设计和施工方式使得建筑外观更加美观大方。

本文将介绍背栓点连接花岗石幕墙的定义、特点、施工流程以及注意事项等内容。

一、背栓点连接花岗石幕墙的定义背栓点连接花岗石幕墙是一种采用铝合金支架与花岗石板材相连接的建筑幕墙系统。

它通过背栓点连接方式,将花岗石板材固定在建筑结构上,形成整体的外墙装饰效果。

这种连接方式不仅能够确保幕墙的稳定性和耐久性,还能够提升建筑的视觉效果。

二、背栓点连接花岗石幕墙的特点1. 稳定性:背栓点连接方式能够使花岗石板材与支架之间形成牢固的连接,确保幕墙的稳定性和安全性。

2. 耐久性:花岗石是一种坚硬、耐磨的材料,能够长期抵御风雨侵蚀,保持建筑外墙幕墙的美观。

3. 可塑性:背栓点连接花岗石幕墙可以根据建筑的形状和设计需求进行灵活的安装和拆卸,具有较好的可塑性。

4. 美观性:花岗石具有天然的纹理和色彩,能够赋予建筑外墙独特的质感和美感。

三、背栓点连接花岗石幕墙的施工流程1. 设计规划:根据建筑的外形和设计需求,确定花岗石板块的尺寸、形状和安装位置。

2. 支架安装:安装铝合金支架,根据设计要求进行固定和调整,确保支架的平整度和垂直度。

3. 背栓点连接:在支架上设置背栓点,通过螺栓将花岗石板材固定在支架上,注意背栓点的数量和位置要均匀合理。

4. 测试验收:安装完成后,进行外观质量检查和功能性测试,确保幕墙的稳定性和美观性。

四、背栓点连接花岗石幕墙的注意事项1. 材料选择:选择优质且耐候性好的花岗石板材,确保其质量和美观度。

2. 设计合理:根据建筑的外形和功能需求,进行合理的设计规划,确保背栓点的数量和位置符合要求。

3. 施工专业:此类幕墙的施工需要严格按照规范和施工要求进行,务必委托专业施工团队进行施工。

4. 维护保养:定期对背栓点连接花岗石幕墙进行维护保养,清洁表面积聚的污垢和附着物,保持其美观和耐久性。

通过以上的介绍,我们对背栓点连接花岗石幕墙有了更深入的了解。

背栓式石材幕墙施工工艺

背栓式石材幕墙施工工艺

第x节:背栓式石材幕墙方案本工程石材部分为背栓式石材幕墙。

做法采用框支式幕墙做法,即先在主体结构上安装钢骨架形成框格后,安装石材铝挂件B,将石材面板通过石材铝挂件A和石材铝挂件B挂接的方式固定在钢骨架上。

石材采用国产优质天然花岗岩,骨架采用槽钢和等边角钢。

一、主要施工工艺流程预埋件纠偏-连接件定位放线-连接件安装-连接件安装验收 -钢立柱的定位放线-镀锌钢立柱安装-镀锌钢立柱安装检验-横梁定位放线-镀锌角钢安装-整体钢骨架安装验收-石材面板定位放线-石材面板安装-石材面板安装检验-塞泡沫条打密封胶-清洗交验。

、施工工艺流程网络图三、连接件安装工艺1、连接件安装工艺流程熟悉图纸及技术交底T熟悉施工现场T寻准预埋件对准立柱线拉水平线控制水平高度及进深位置T点焊T检查T加焊T防腐T记录。

2、施工步骤连接件安装的质量与否是关系到幕墙安装质量的一个重要环节,该部份工作还包含预埋件的偏位处理,防雷的连接等。

连接件安装之前,预埋件有偏差的需先按设计要求进行处理,无预埋件的需进行后埋处理,后埋处理采用后埋件通过植化学螺栓与砼结构墙连接,确保安全、经济又能满足相关规范及设计要求。

连接件安装调整:连接件安装时,先宜暂时固定在节点位置,等幕墙竖料安装至少相邻三根后,调整连接件并注意相邻竖料的平整(骨架调平还可利用连接件调节孔进行调整)。

本工程连接件与埋件均通过焊接进行连接。

连接件先固定在埋件上,预埋件偏差的需先按设计要求处理,无预埋件的需进行后埋处理(后埋处理采用后埋件通过植化学螺栓与砼结构墙连接),确保安全、经济又能满足相关规范要求。

安装至少相邻三根竖料后,调平连接件并注意相邻竖料的平整(骨架调平还可利用连接件调节孔进行调整)。

焊接需确保安全、质量以及焊缝宽厚度,及时除掉焊渣报验。

验收合格后,需进行防腐处理即涂刷防腐漆。

3、连接件安装验收1)验收依据:金属与石材幕墙工程技术规范》JGJ133-2001 建筑装饰装修工程质量验收规范》GB50210-2001 钢结构工程施工质量验收规范》GB50205-2001建筑工程质量检验评定标准》GBJ301-88(2)质量要求:1)严格按照图纸施工,做到无图纸或图纸不符合规范不施工;2)焊接必须先进行点焊,待连接件调整符合要求后再行满焊;3)埋件与连接件点焊要求必须可承受骨架重量,与作业载荷为准;4)焊接连接的焊接长度及高度确保图纸要求,无裂纹、焊瘤、气孔、夹渣;5)做好防腐处理,所用的无机富锌漆的所涂厚度必须不小于ioo卩m氯化橡胶面漆厚度不小于80卩m6)做好质量及隐蔽验收记录:对每道工序的检查、验收、返工等质量情况进行详细记录。

后切式背栓连接干挂石材幕墙施工方案

后切式背栓连接干挂石材幕墙施工方案

后切式背栓连接干挂石材幕墙施工方案在建筑多样化的外观设计需求中,石材幕墙由于其高雅、耐久等特性备受青睐。

本文将介绍后切式背栓连接干挂石材幕墙的施工方案,为工程的实施提供详细步骤和注意事项。

1. 施工前准备1.1 准备材料•石材板材•铝合金型材•横向格扇•纵向挂件•背栓•螺栓•螺母•扣板1.2 工具准备•钢尺•手电钻•手动起重机•手工工具箱•螺丝刀•焊接设备2. 实施步骤2.1 基础处理•确认墙体的结构承重能力,并根据设计要求进行基础处理,确保墙体平整、牢固。

2.2 型材安装1.按照设计要求,安装铝合金型材,固定在墙体上,形成支撑结构。

2.安装横向格扇,确保间距均匀,固定型材。

2.3 背栓连接1.根据设计要求,将背栓安装在石材板的背面,确认孔位与横向格扇对应。

2.使用螺母、螺栓将石材板与横向格扇连接,确保连接牢固。

2.4 纵向挂件安装1.安装纵向挂件在横向格扇上,用螺栓固定连接。

2.确保纵向挂件位置准确、平整。

2.5 石材幕墙拼装1.将已连接好的石材板与横向挂件对齐,悬挂在挂件上。

2.对接石材板边缘形成整体幕墙,确保与横向、纵向挂件牢固连接。

3. 质量验收及后续维护3.1 质量验收•检查石材幕墙的平整度、垂直度,确保每块石材板连接无缝。

•检查螺栓、背栓连接是否牢固,无松动或脱落现象。

3.2 后续维护•定期检查石材幕墙连接处是否松动,及时进行维修。

•做好清洁工作,保持幕墙整洁。

以上是后切式背栓连接干挂石材幕墙的施工方案,希望能为工程实施提供参考和指导。

【工程管理】背栓点连接花岗石幕墙概述(doc 13页)

【工程管理】背栓点连接花岗石幕墙概述(doc 13页)

背栓点连接花岗石幕墙概述(doc 13页)部门: xxx时间: xxx整理范文,仅供参考,勿作商业用途背栓点连接花岗石幕墙一.概述用背栓点连接花岗石幕墙进行建筑外饰面花岗石施工是建筑外饰面施工技术的重大突破,它开避了石材幕墙施工工艺的新纪元。

使石材幕墙有了广阔的使用领域,即任何建筑物、任何高度、任何部位、任何构造形式都可以采用背栓点连接花岗石幕墙。

背栓点连接花岗石幕墙的背栓仅用作石板材与连接件的紧固件,这样连接件可按需要灵活设计,而钢销式,短槽式,通槽式的钢销(钢钩)既和横梁(立柱)连接,又和石材连接,它的使用部位和方法带有很大局限性,背栓点连接方法为石材幕墙和玻璃(金属)幕墙组合成组合幕墙创造了条件,即在同一立柱上可左面安装玻璃幕墙,右面安装石材幕墙,在同一横梁上,可上面安装玻璃幕墙,下面安装石材幕墙。

背栓点连接花岗石幕墙已有二十多年历史,我国在二十世纪九十年代开始使用。

1998年建成的上海中银大厦(浦东国际金融大厦)高235m,+139m以下采用了背栓点连接花岗石幕墙,复盖主体结构表面15000m2,花岗石幕墙(其构造型式为凸梯形与凸矩形组合)展开面积22000m2,使用了约3万块花岗石,6万个背栓,花岗石尺寸为(H×B)2.05m×0.3m,花岗石幕墙最高点为139m。

1999年建成的上海交银大厦采用的背栓点连接花岗石幕墙最高标高达196m,全国还有很多工程采用了背栓点连接花岗石幕墙,总用量超过100万m2。

“实践是检验真理的唯一标准”,在建造这些幕墙时,除按惯例进行风压变形,空气渗透,雨水渗漏三项物理性能检测外,还对背栓和背栓锚固石材的连接部位进行了背栓拉伸试验,背栓锚固石材的拉拔试验,背栓锚固的长期(8500h)静载抗剪、抗拉试验,背栓锚固的疲劳试验,以及背栓点连接花岗石幕墙的抗震性能振动台试验,积累了大量试验参数,证明了背栓点连接花岗石幕墙有很高的可靠性,同时找出了局部构造改进的方向。

后切式背栓连接干挂石材幕墙施工工法

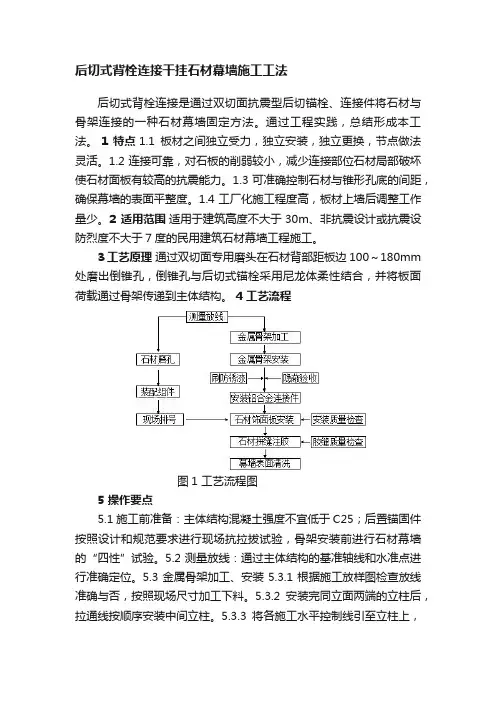

后切式背栓连接干挂石材幕墙施工工法

后切式背栓连接干挂石材幕墙施工工法后切式背栓连接是通过双切面抗震型后切锚栓、连接件将石材与骨架连接的一种石材幕墙固定方法。

通过工程实践,总结形成本工法。

1 特点 1.1板材之间独立受力,独立安装,独立更换,节点做法灵活。

1.2连接可靠,对石板的削弱较小,减少连接部位石材局部破坏使石材面板有较高的抗震能力。

1.3可准确控制石材与锥形孔底的间距,确保幕墙的表面平整度。

1.4工厂化施工程度高,板材上墙后调整工作量少。

2 适用范围适用于建筑高度不大于30m、非抗震设计或抗震设防烈度不大于7度的民用建筑石材幕墙工程施工。

3 工艺原理通过双切面专用磨头在石材背部距板边100~180mm 处磨出倒锥孔,倒锥孔与后切式锚栓采用尼龙体柔性结合,并将板面荷载通过骨架传递到主体结构。

4 工艺流程图1 工艺流程图5 操作要点5.1施工前准备:主体结构混凝土强度不宜低于C25;后置锚固件按照设计和规范要求进行现场抗拉拔试验,骨架安装前进行石材幕墙的“四性”试验。

5.2测量放线:通过主体结构的基准轴线和水准点进行准确定位。

5.3金属骨架加工、安装5.3.1根据施工放样图检查放线准确与否,按照现场尺寸加工下料。

5.3.2安装完同立面两端的立柱后,拉通线按顺序安装中间立柱。

5.3.3将各施工水平控制线引至立柱上,用水平尺校核。

5.3.4按设计图纸要求安装横梁。

若有焊接时,应对下方和相邻的已完工作面进行保护。

焊接时,应采用对焊,减少焊接产生变形,并检查焊缝合格后刷防锈漆。

5.4石材加工、磨孔5.4.1检查石材色差、尺寸偏差以及破损等情况,若有明显色差、缺棱、掉角等应进行更换,合格后将石材板块按图纸编号。

5.4.2石材与骨架通过子母连接件连接,在面板上下两边进行磨孔,孔位距边100㎜~180㎜;横向间距不宜大于600㎜。

连接件应选用锚栓生产厂家的配套产品;连接件与金属骨架的连接应严格按照现行规范要求采取防锈、防腐蚀措施。

石材与锚栓的选择关系单块石材的重量(㎏) 石材厚度(㎜)锚栓规格(㎜)锚栓数量 <100 20 M6X124 <100 25 M6X154 <100 30 M6X184 >100 , <300 20 M8X124 >100 , <300 25 M8X15 4注:上表为常用规格,超规格的应通过具体计算定。

后切背栓石材幕墙的应用

后切背栓石材幕墙的应用

后切背栓在石材幕墙中的应用一、石材幕墙干挂的形式有背钩式锚固法;钢销式锚固法;短槽式锚固法;通槽块装式锚固法;双切面[抗震型]后切背栓锚固法等。

二、传统式干挂石材幕墙分析槽式、销式、槽单元式干挂结构,受力弯矩大,由于开槽处板材易破坏,故规范厚度不小于25㎜,分格面积不大于1.5㎡,托式受力易疲劳破坏。

三、后切背栓干挂石材幕墙分析1、双切面抗震型后切背栓式,由于形成整体受力弯矩较小,在栓外侧四周边矩可以不计,栓内侧长边由于受外侧反力抵消外,长边受承载力就很小,在通过8500h长期静载试验和正压300万次+负压300万次的反复动荷载疲劳试验,在大量试验与分析及承载力确定中得到的数据表明,能为建筑安全提供有效的保证,被专家确定为可适用于任何地区任何高度任何建筑上使用,石板材可减薄至20㎜和可用于超大规格石板材。

2、抗震原理:双切面后切背栓,在通过柔性缓冲套、抗震垫吸收震应力并形成整体原理达到抗震最佳目的,震后对受震和不受震锚栓进行拉拔试验无变化,故定名为“抗震型”。

3、热胀冷缩及压胀应力分析:双切面背栓设有缓冲装置,故可适用于各种温差环境下的使用,可适合花岗岩、大理石、砂岩板、玻璃、微晶玻璃、陶板、瓷板、千思板及各种人造板上使用。

4、抗扭剪分析:双切面在形成整体抗剪抗扭后,在转角板连接和其它造型板上更显优势。

四、后切背栓的连接工艺方法及作用双切面锚栓连接的石材幕墙技术构成,是在石材板背面用特殊工具通过无损高速切削出四个可控制板厚的双切面扩底孔腔,孔腔内安装带有柔性套管和垫片的锚栓,然后再把锚栓通过连接件与幕墙龙骨连接。

双切面的其一切面是钻头,用于钻孔;另一切面是钻头后部的切削圆盘,用于切削板材多余厚度以确保孔深一致,达到紧密接触以抵抗反复荷载作用。

可见,不仅锚栓上的柔性套管和垫片避免了锚栓与石材直接接触,起到了隔振作用,在正力作用下,由于锚栓底部不受力,形成整体受力,而且双切面的作用沿孔深方向形成紧密连接,避免了锚栓在反复荷载作用下顶撞孔底的可能性,从而形成了三向抗震设防。

后切式背栓干挂石材幕墙施工工法(2)

后切式背栓干挂石材幕墙施工工法(2)

后切式背栓干挂石材幕墙施工工法后切式背栓干挂石材幕墙施工工法一、前言后切式背栓干挂石材幕墙施工工法是一种常用的石材幕墙施工方法。

它通过在建筑物主体结构上预埋背栓,将石材挂载在背栓上,以实现幕墙的装饰效果。

本文将对该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施和经济技术分析进行详细介绍,并给出工程实例。

二、工法特点后切式背栓干挂石材幕墙施工工法具有以下几个特点:1. 构造简单:采用背栓连接石材和主体结构,不需要石材表面开槽或切割,减少了施工难度。

2. 可拆卸性:背栓的设置方便了石材的更换和维修,提高了幕墙的可维护性。

3. 结构安全:背栓牢固地连接在主体结构上,能够承受强风荷载和地震力,确保了幕墙的结构安全。

4. 建筑整体性好:石材幕墙与主体结构的连接节点基本看不见,不影响建筑的整体性表现。

5. 良好的隔热、防水性能:背栓幕墙设计可以提供隔热和防水保护层,增强建筑的节能和防水效果。

三、适应范围后切式背栓干挂石材幕墙施工工法适用于各类建筑项目,特别适用于高层建筑和高端商业建筑的幕墙装饰。

四、工艺原理该工法的理论依据在于背栓与主体结构的紧密连接,以及石材的挂载。

施工中会采取以下技术措施:1.主体结构的预留:需要在主体结构上预留背栓孔,一般为φ25mm钢筋埋入混凝土中,确保背栓的稳定性。

2. 背栓的安装:在主体结构上预留的背栓孔中安装背栓,背栓的长度一般为100-150mm,与石材的厚度相适应。

3. 石材的后切加工:根据建筑设计要求,对石材进行后切加工,保留背面金属板,以便与背栓连接。

4. 石材的挂载:将石材用背栓与主体结构连接,一般采用背板与背栓头连接,然后将石材整块挂载在背板上。

五、施工工艺施工过程中包括以下几个阶段:1. 预留背栓孔:根据设计要求,在主体结构上预留背栓孔,并进行标高控制。

2. 背栓安装:在预留的背栓孔中安装背栓,并进行调整和固定,确保背栓与主体结构的连接稳定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

在与次龙骨连接处加焊L=100mm的 L50×5角钢)——次龙骨(窗下墙 采用6.3号槽钢;其余均采用L50×5 角钢作水平钢梁,并加6mm厚钢板 肋。)——连接件(HGG—1)—— 6mm厚后切式螺栓(M6×35)—— 30mm厚灰麻花岗岩。
石材密封胶
角钢 (分段)
不锈钢螺栓
不锈钢 螺栓
角钢 (分段)
合理选择石材的层理性和片理性, 并在同一颜色幕墙应采用同一矿脉 的石材;石材的耐火性应在1500℃ 以上不发生崩坏,石材吸水性能应 不小于0.6 %,石材表面采用有机硅 石材防护液处理。
2.背栓及连接件
背栓采用直径6mm的后切式螺栓, 其材质为不低于316 (OCr17Ni12MO2)的不锈钢制造。 连接件采用HGG—1后切式背栓专用 连接件,厚度不小于3mm。
其中塔楼和裙楼装饰大面积采用了 背栓式花岗岩石材幕墙装饰,挂石 面积约25100平方米;幕墙最高点标 高为87.800米;抗震设防烈度为7度。
二、背栓式干挂
1、背栓式干挂石材幕墙是在石材背 面钻成燕尾孔与凸形螺栓结合,然 后通过背栓连接件与龙骨连接,并 由金属支架组成的横竖(主、次) 龙骨通过埋件件连接固定在主体结 构外墙上。
④、安装时可进行三维调节,保证 了石材固定的可靠性和幕墙的安装 精度。
⑤、每块石材均有四个背栓式挂件, 每个挂件都均匀承受石材重量,石 材挂件与龙骨挂件间接触面积大, 相应的强度和稳定性好。
三、选用材料及技术数据
1.花岗岩 采用30mm厚灰麻花岗岩;石材体积
密度不小于2.8 g/c m 3,干燥压 缩强度不小 于160MPa,石材的弯曲强度设计值 不小于8.0 N/ m m 2,
安装时的控制重点是平面位置、垂 直度、外表面平面度(用激光仪以 相邻三立柱宽度为一检查范围), 均应符合幕墙竖向构件的组装允许 偏差的要求;两根立柱件留伸缩缝 15~20mm。
符合要求后,在型钢立柱件的中心 弹出墨线(此线即主龙骨的位置 线),作为安装次龙骨的依据。
5、安装次龙骨
Hale Waihona Puke 在±0.00以上主体结构外墙
3.耐侯密封胶及结构胶
石材密封胶采用广州白云粘胶厂生 产的SS602B石材专用密封胶。
结构胶选用广州白云粘胶厂生产的 SS622型硅酮结构胶。
4.钢材及五金配件
采用Q235钢;钢材符合相应国家标 准及规范的要求。除不锈钢外, L50×5角钢
(L=100mm)、6mm厚钢板肋、“L” 型钢角码等铁件均进行热浸镀锌防 腐处理。
身的避雷引下线(Ф10钢筋)与均压环
牢固焊接;
土建预留均压环钢筋头与钢角码连 接采用Ф10镀锌钢筋搭接连接,搭 接长度不小于100mm。女儿墙处利用 铝合金单板作为避雷接闪器。幕墙 系统防雷分类可达三类。
2、背栓式干挂石材是近几年从德国 引进的施工工艺,它具有以下优点:
①、板块钻孔及与后切式螺栓连接 可在车间批量完成,既保证装配精 度,又便于实现工厂化管理,提高 工作效率。
②、可随意安装和拆卸幕墙中任意 一块花岗岩石板材,安装、维修操 作非常方便。
③、单片花岗岩均独立承载,荷载 直接传递到钢龙骨框架和建筑结构 上,其受力不叠加,提高了幕墙的 抗震性及安全性。
后切式螺栓 厚钢角码 度锌预埋件 石材密封胶
3 厚花岗岩
槽钢
镀锌预埋件 不锈钢螺栓
后切式螺栓
幕墙分格尺寸
厚花岗岩
幕墙分格尺寸
五、施工方法与技术措施
1、外脚手架
主、次龙骨利用主体围护
封闭脚手架安装;同时要利用主体
围护封闭脚手架对砼外墙表面进行
基层清理、尺寸复核、定位放线、
补打埋件和避雷系统安装;挂石阶
上用水平仪弹出50线,以此作为次
龙骨安装位置和标高的基准控制线;
在主龙骨的中心线上精确定出次龙
骨的安装位置,将次龙骨与立柱一
端焊接,
另一端和加焊于立柱上的6mm厚钢角 码采用M6不锈钢螺栓连接;
拉通线检查次龙骨的平直度;同时 详细检查其上与连接件相连的螺栓 孔位置,应符合安装要求。(图3所 示龙骨布置)
段则采用吊挂脚手架进行安装。
2、基层处理: 根据图纸对砼外墙表面进行测
量、检查其平整度和垂直度,从而 保证主龙骨的垂直度和石材墙面的 平整度;按要求对砼外墙面进行基 层处理,将基准面清理干净。
3、定位放线
依据土建施工单位提供的
基准中心线、标高线对主体尺寸进
行复测,对图纸和实测尺寸之间的
误差进行分配和调整;根据龙骨布
[摘 要] 本文以施工实例介绍了背栓式 外墙干挂石材幕墙施工以及该工艺在施 工过程中的施工方法和技术措施。
[关键词] 石材幕墙,外墙干挂,后切 式背栓
一、 工程概况
青海省银龙大酒店(A段)暨写字楼 (B段),位于西宁市黄河路与五四 大街交汇转角地段内,地下2层,地 上 21层;
该工程外墙装饰由花岗岩石材幕墙、 中空玻璃幕墙、中空点式玻璃幕墙、 15厚落地清玻等组成;
置图在主体结构上弹出主、次龙骨
的位置线,
复核无误后,寻找主体结构上的预 埋件,对预埋件漏放或设计位置偏 差较大时,采用一块10mm厚钢板和 4Ф18膨胀螺栓,钻孔后加环氧树脂, 把膨胀螺栓拧紧后将螺母与螺栓点 焊并作防腐处理。
4、固定主龙骨
根据主龙骨的规格和编号,从下至 上依次进行主龙骨的安装,先将“L” 型钢角码用M12后植螺杆与主体的连 接,再将主龙骨与“L”型钢角码用 M12不锈钢螺栓连接。
梁层标高 梁底标高
角钢
阳台标高 梁层标高 梁底标高
角钢 采用一端焊接一端螺栓连接
槽钢
槽钢
角钢
厚纲 角码
角钢焊接 (加6厚钢肋)
6、避雷技术措施及防火保温防噪音
该幕墙设置独立的防雷装置,
所有主龙骨均通过连接钢角码与土建
结构避雷均压环可靠地连接;幕墙设
置自身的防雷均压环(Ф10钢筋),每
隔三层设置一道,同时幕墙也设置自
四、工艺操作流程及幕墙连接顺序
1、工艺操作流程 结构尺寸复核与基层处理——定位
放线与预埋件复核——安装钢角 码——固定主龙骨——安装次龙 骨——避雷系统安装——石材安装 就位——打胶勾缝——成品保护。
2、幕墙连接顺序
主体结构镀锌预埋件——“L”型 钢角码(沿高度方向每隔1700mm布 置)——主龙骨(首层5M层高处采 用10号槽钢,有剪力处采用5号槽钢, 标准层窗台下采用L50×5角钢,其 余均采用8号槽钢作立柱;
