控制室及MCC施工方案
控制室及MCC施工方案目录1. 编制依据 (1)2. 工程概况 (1)3. 工程特点 (1)4. 施工布置 (2)5 施工进度计划(见附表) (2)6 主要施工方法及施工措施 (2)6.1 土方工程 (2)6.2 钢筋工程 (3)6.3 模板工程 (4)6.4 脚手架搭设 (5)6.5 混凝土工程 (5)7. 施工机具及周转材料计划 (6)8. 劳动力计划(见下表) (7)9 质量保证措施 (7)10 安全文明施工 (7)10.1 安全管理目标 (7)10.2 安全管理体系 (7)10.3 安全施工措施 (8)11 保证进度措施 (8)1. 编制依据1.1中国化学工程公司提供的中以溴化物工程控制室及MCC施工图1.2混凝土强度评定标准GBJ107-871.3工程测量规范GB50026-931.4《混凝土结构施工及验收规范》GB50204-921.5普通混凝土用砂质量标准及验收规范1.6普通混凝土用碎石(卵石)质量标准及验收规范1.7建筑物工程高处作业安全技术规范JGJ79-911.8本项目部编制的中以溴化物工程施工组织设计1.9十六化建公司编制的《质量体系程序文件》和《质量手册》1.10十六化建公司编制的《项目管理办法》11本项目部编制的《溴化物工程质量计划》2. 工程概况本工程为中以溴化物工程中的主装置之一:控制室及MCC装置,它位于阻燃厂西部,与新建溴化物装置相邻。
2.1结构形式本工程为全现浇框架结构,平面尺寸为18m×14m基础为钢筋混凝土板式基础,基础埋置深度-2.4米,独立柱基础与混凝土墙下有梁式条形基础,截面形式为锥形,锥形高度650mm(B轴线柱基)和450mm(条基)A.C(柱基),顶标高-1.20米,基础底宽不等,梁宽700,梁柱基础连成整体,墙宽300,高1140,墙顶标高-0.06m。
2.2主体框架分二层,板顶标高为5.00米和10.90米,框架为矩形截面,尺寸为600*500,一.二层柱上预留钢筋,伸出柱边长度600,其标高见详图,板厚100mm,顶层10.9米,上设4个设备基础,预埋铁件102块,并沿四周预埋φ8φ150女儿墙拉钢筋,5.00平台预铁件21块,框架梁为矩形截面梁,尺寸为300*500和350*500两种,次梁截面尺寸为250×450mm,为避免59*450,框架间设二层楼梯,开间尺寸5000*6000,楼梯顶标高5.57米2.3(1)~(4)/(A)~(1)轴间设C15混凝土电缆沟,沟底板厚250,埋深-1.25米壁厚200和250不等,净深1000,顶标高±0.000,沟总长44米,沿轴线方向布置,地沟盖板88块,用δ=6钢板加工。
3. 工程特点3.1本工程现浇混凝土量大,预埋铁件较多。
3.2本工程电缆够为防水混凝土,现浇屋面为钢筋混凝土自防水结构,因此,对混凝土密度及膨胀与收缩性的要求较高,施工时对混凝土的浇筑采取一定措施。
3.3由于全现浇,且屋面、地沟不允许留置后浇带,因此只能逐层施工,故对模板、脚手架等周转材料需要量较大。
4. 施工布置4.1施工工艺流程(1)准备工作(2)土方开挖(3)垫层浇筑(4)柱基、条形地梁钢筋绑扎(5)定位、放线柱基、梁砼浇筑(6)混凝土墙施工(7)土方回填(8)一层框架柱施工(9)5.00m平台施工(10)二层框架柱施工(11)10.9m屋面施工(12)基础电缆沟施工4.2由于5.00和10.9标高层现浇梁板系统不能留置施工缝5 施工进度计划(见附表)5.1 按甲方要求,本工程土建安装总工期为100天。
根据实际工程量预计土建工期75天,除围护、装修外,主体结构预计50天。
5.2 形象计划见附表。
6 主要施工方法及施工措施6.1 土方工程6.1.1 土方开挖根据基础底标高基本一致以及(B)~(C)/(1)~(4)基础密集,故选择机械开挖,即用反铲开挖基础。
由于7月份处于雨季,另外避免对地基土下层的扰动,因此当机械挖至距设计标高300mm时,采用人工开挖清理至设计标高。
并请业主、管理承包商共同进行验槽。
并进行钎探纪录。
当确定地基的土质符合设计要求且地基下土质均匀无洞穴坟墓等即可进行下道工序。
6.1.2 土方回填施工工艺:基坑地坪的清理——检查土质——分层铺土——整平——夯实——检查密实度——修正找平验收土方回填工作只有等基础所有工作内容完成后才能进行。
土方回填的土料优先使用从坑槽中挖出的土,土块的粒径不应大于50mm,且不得含有淤泥耕植土等杂质。
填土前应清底夯实,回填土可采用机械夯实。
用机械夯实时,每层虚铺厚度不应大于200mm,每层夯实3~4遍。
压实系数不小于0.95。
回填土宜控制在最优含水率情况之下施工。
过干的的土在压实前应加以润湿,过湿的土应晾干,每层压实后的干容重应符合设计要求。
回填时每层至少夯打二遍,打夯应一夯压半夯、夯夯相接,行行相连严禁采用水浇使土下沉。
回填土每层填土夯实后都应进行环刀取样,测出干土的质量密度达到要求后,再进行上一层的铺土。
6.2 钢筋工程6.2.1 钢筋的制作6.2.1.1 钢筋的制作:钢筋的制作采用集中加工的方式进行,有钢筋加工场统一制作,按编号分别堆放,分批分批的运至本工程待安装部位,进行安装。
6.2.1.2 钢筋表面应清洁无损伤,油渍和铁锈等应在使用前清除干净。
待有颗粒状和片状老锈不得使用。
6.2.1.3 钢筋的弯钩或弯折应符合下列的要求:Ⅰ级钢筋的末端需要做180度弯钩,其圆弧弯曲直径D不应小于钢筋的直径d的2.5倍平直部分长度不宜小于钢筋直径d的3倍,Ⅱ级钢筋末端需要做成90度或者135度弯折时钢筋的弯曲直径D 不宜小于钢筋直径d的4倍。
箍筋的末端弯钩应按设计要求做135度的弯钩。
弯钩的弯曲直径大于箍筋的直径且不小于箍筋直径的2.5倍,平直长度不小于10倍的箍筋直径。
6.2.1.4 钢筋的下料长度应根据构件尺寸、混凝土保护层的厚度、钢筋弯曲调整值和弯钩的增加长度等综合考虑。
6.2.2 钢筋的焊接6.2.2.1 对有抗震要求的受力钢筋的接头,宜优先采用焊接与机械连接,对框架柱采用电渣压力焊,对梁采用闪光对焊钢筋接头不宜设在梁端、柱端箍筋加密曲范围内。
6.2.2.2 当受力筋采用焊接接头时设在同一构件内的焊接接头应相互错开,,在任一焊接接头中心直长度为钢筋直径d的35倍且不小于500mm的区段t内同一根钢筋不得有两个接头,在该区段内有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率:受拉区不宜超过50%;受压区不受限制。
6.2.2.3 采用闪光对焊时,对非预应力钢筋均应除去焊接的毛刺和卷边。
6.2.3 钢筋绑扎6.2.3.1 弹线排筋,底板两侧套箍全绑,其余成梅花型间隔绑扎,垫设水泥砂浆垫块。
6.2.3.2 梁和柱的箍筋除设计有要求外,应与受力筋垂直。
箍筋的弯钩处应沿受力筋方向错开设置。
6.2.3.3 各受力钢筋之间的绑扎扣接头应相互错开,有绑扎扣接头的受力钢筋截面面积占总面积的百分比受拉区不超过25%,受压区不超过36%,搭接长度及锚固长度应符合设计要求,当设计无规定5d,在任何情况下,纵向受拉钢筋的搭接长度不应小于300mm受压钢筋的搭接长度不小于200mm。
安装钢筋时,配置的钢筋的级别、直径根数和间距均应符合设计要求,绑扎式焊接的钢筋网和钢筋骨架不得有变形,松脱和开焊,钢筋位置的允许偏差为右上表: 6.3 模板工程6.3.1 柱模板的支设柱轴线应进行复查,复查合格后,方可进行下步施工。
根据复查后的轴线弹出柱四边边线。
柱模在支设前应根据设计标高用砂浆找平,找平位置在柱截面几何尺寸外5~10mm 柱墩上。
框架柱应先支设两端模板,经校正后固定,拉线校正中间柱模,如此依次施工。
柱模U 形卡必须满加,以防止模板变形漏浆。
柱箍采用脚手架钢管,每600mm 设一道柱箍。
6.3.2 梁模板支设在梁模板支设前,应在其标高上设1~2个操作平台,以便堆放使用模板和木工机械,操作平台上材料堆放高度不应超过1.2m ,每平方米重物堆积不得超过300Kg 。
梁长超过4m 均应起拱,起拱高度为全跨的1~3/1000。
在模板支设过程中,应根据设计要求高度先支设两端模板,而后支设中部模板,模板下支撑每600mm 设一道。
6.3.3 平台模板的支设平台根据开间、进深尺寸经设计采用定型钢模板拼接。
柱角处及组合模板不够部分用木模板补缝,平台板搁置在支撑顶部横钢管上,纵横间距控制在60公分以内,不足处铺100×50mm 木材作为板底支撑,木模板补缝处增加支撑,严禁出现松动现象。
6.3.4 电缆沟的模板支设电缆沟深1.35米,而且为防水混凝土结构,因此对模板的支设要求较高:模板采用组合钢模板横向布置,并使用穿墙垫片与横竖钢管紧固,垫片放置在模板的接缝处。
6.3.5 模板的拆除当混凝土达到1.2N/mm2强度时,侧模可以拆除或在其混凝土强度能保证其表面及菱角不因拆除模板而受损后可拆除。
底模应在混凝土强度符合下列条件时方可拆除:6.4 脚手架搭设6.4.1脚手架在回填以后搭设,回填土须分层夯实,坚实平整且要认真做好排水措施。
6.4.2 脚手架整体承压部分为回填土面上置300×4000mm通长木板作为垫板并设扫地杆。
6.4.3 脚手架一经搭设,其地基不准随意开挖。
6.4.4 脚手架系统整体采用Φ48×3.5mm钢管满堂支设,钢管必须满足国标3﹟的技术要求。
扣件、螺栓等金属配件质量应符合有关标准要求,无锈蚀、滑丝等现象。
6.4.5 满堂脚手架立杆横距纵距及水平步距要求为:横距不大于1.2米,框架梁底支撑处为:0.6米,纵距1.5米,框架梁底支撑处为0.9米,步距底部为1.8米,上部为1.5米。
6.4.6 脚手架的拆除在脚手架拆除前应找出工作区域,并设置明显的标志,禁止行人进入。
脚手架拆除应自上而下逐层进行拆除。
拆除原则是后安装的先拆除,先安装的后拆除。
拆除的顺序依此为:栏杆→脚手板→剪刀撑→小横杆→大横杆→立杆。
拆除脚手架应统一指挥,上下呼应,动作协调。
当解开与另一人有关的结扣时,应先通知对方,以防坠落。
6.5 混凝土工程6.5.1 混凝土搅拌混凝土搅拌站后台上料采用一台1.5吨装载机拢料,上料采用人工上料,后台计量磅秤称粗细骨料重量,混凝土搅拌必须按实验室混凝土配合比进行给料试配。
搅拌2分钟后出料量其坍落度是否符合设计要求,不符合设计要求,则应调整用水量;符合设计要求,则给出施工配合比并搅拌施工。
水泥必须具有出厂合格证,并经复试合格;水泥检查项目为:强度和安定性。
砂、石料应检查其含泥量合级配;砂用中砂和细砂,含泥量不大于3%。
石子:粒径在0.5-3.2cm之间,含泥量不大于1%。
混凝土配合比由实验室下达普通和防水混凝土配合比单,在施工工程中应严格按配合比上料施工。
控制间改造施工方案(3篇)
第1篇一、项目背景随着我国经济的快速发展,建筑行业竞争日益激烈,许多企业为了提高生产效率、降低成本,对现有生产设备进行升级改造。
在此背景下,某企业决定对现有控制间进行改造,以提高生产自动化水平,降低人工成本,提升企业竞争力。
本次改造项目旨在通过优化控制间布局、升级控制系统、提高设备运行效率等手段,实现生产过程的自动化、智能化。
二、项目目标1. 提高生产自动化水平,降低人工成本;2. 优化控制间布局,提高工作效率;3. 提升设备运行效率,降低能源消耗;4. 增强控制间安全性,保障生产稳定运行。
三、施工方案1. 施工前期准备(1)组织施工队伍:根据项目需求,组建一支具备丰富经验的施工队伍,确保施工质量。
(2)技术交底:对施工人员进行技术交底,明确施工要求、注意事项及安全措施。
(3)设备采购:根据设计方案,采购所需的设备、材料,确保设备质量。
2. 施工过程(1)拆除原有设备:对原有控制间内的设备进行拆除,注意保护线路,避免损坏。
(2)控制间改造:根据设计方案,对控制间进行改造,包括:a. 重新规划布局:对控制间进行合理布局,确保设备、线路布置合理,提高工作效率。
b. 墙面、地面处理:对墙面、地面进行粉刷、铺设瓷砖等处理,确保整洁美观。
c. 电气线路改造:对原有电气线路进行改造,更换为新型线路,提高安全性。
d. 控制系统升级:升级控制系统,实现生产过程的自动化、智能化。
(3)设备安装:根据设计方案,对设备进行安装,确保设备运行稳定。
a. 设备定位:根据设计图纸,确定设备安装位置,确保设备运行空间充足。
b. 设备安装:按照设备说明书和操作规程,进行设备安装。
c. 设备调试:对安装后的设备进行调试,确保设备运行正常。
(4)电气线路调试:对改造后的电气线路进行调试,确保线路连接可靠,设备运行稳定。
(5)系统联调:对控制系统、设备进行联调,确保整个系统运行稳定。
3. 施工后期(1)清理施工现场:对施工现场进行清理,确保现场整洁。
控制室施工方案

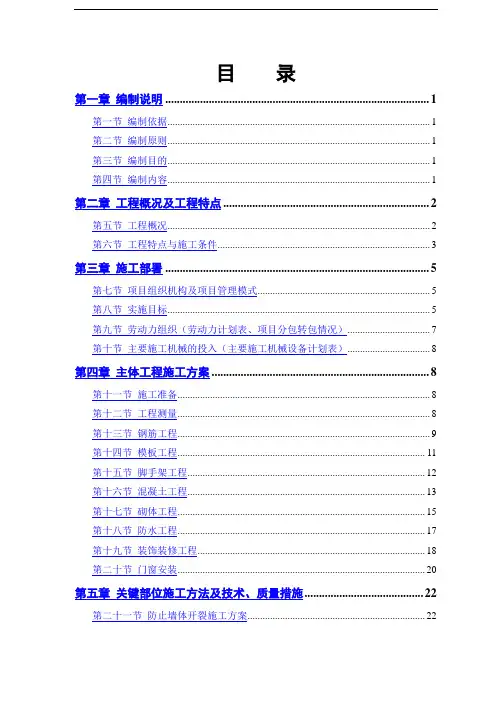

目录第一章编制说明 (1)第一节编制依据 (1)第二节编制原则 (1)第三节编制目的 (1)第四节编制内容 (1)第二章工程概况及工程特点 (2)第五节工程概况 (2)第六节工程特点与施工条件 (3)第三章施工部署 (5)第七节项目组织机构及项目管理模式 (5)第八节实施目标 (5)第九节劳动力组织(劳动力计划表、项目分包转包情况) (7)第十节主要施工机械的投入(主要施工机械设备计划表) (8)第四章主体工程施工方案 (8)第十一节施工准备 (8)第十二节工程测量 (8)第十三节钢筋工程 (9)第十四节模板工程 (11)第十五节脚手架工程 (12)第十六节混凝土工程 (13)第十七节砌体工程 (15)第十八节防水工程 (17)第十九节装饰装修工程 (18)第二十节门窗安装 (20)第五章关键部位施工方法及技术、质量措施 (22)第二十一节防止墙体开裂施工方案 (22)第六章施工进度计划 (23)第二十二节总体施工工期控制及分级施工进度计划表 (23)第二十三节进度计划保证措施 (24)第七章质量等级、质量保障措施 (26)第二十四节质量等级目标 (26)第二十五节质量管理 (26)第二十六节质量保证措施 (28)第二十七节成品保护 (30)第二十八节质量通病与预防措施 (30)第二十九节质量管理制度 (31)第八章安全生产与文明施工 (33)第三十节文明施工 (33)第三十一节安全生产 (34)第一章编制说明第一节编制依据1、新地能源工程技术有限公司设计的图纸文件。
2、国家、广东省、中山市颁布的现行建筑结构和建筑施工、设备安装施工的各类规范、规程、验评标准及有关技术规定。
3、广东省、中山市人民政府有关建筑工程管理、市政管理、环境保护等地方性法规及规定。
4、新地能源工程技术有限公司有关质量管理、安全管理、文明施工管理制度。
第二节编制原则1、严格遵守现行的技术规范、施工规程和质量评定与验收标准。
2、坚持技术先进性、科学合理性、经济适用性与实事求是相结合。
消防控制室系统施工方案
消防控制室系统施工方案1. 项目背景随着城市化进程的加快和人们对生活质量的要求不断提高,建筑物的高层化和复杂化越来越普遍。
这也意味着对消防安全的要求更加迫切和重要。
消防控制室作为重要的安全管理中心,担负着监控、控制和指挥消防设施运行的重要职责。
因此,建立一个高效可靠的消防控制室系统成为了当今建筑工程的必要组成部分之一。
2. 系统概述2.1 系统目标本文档旨在通过详细的施工方案,确保消防控制室系统能够实现以下目标:•监控消防设施运行状态,及时发现并报警处理异常情况;•控制消防设备的开启与关闭,保证应急处理能够迅速响应;•配备显示屏,提供实时的消防监控画面;•提供消防设备的历史记录和统计分析功能,方便事故的追溯和总结分析。
2.2 系统结构消防控制室系统主要包括以下组成部分:•中央处理器:负责系统的整体控制和调度;•监控设备:包括消防设备状态监测设备和摄像头等;•操作终端:提供给操作人员进行设备控制和监测的界面;•数据存储:用于存储设备状态、历史记录等数据。
3. 施工过程3.1 系统设计和选型在施工过程中,需要根据项目需求和系统要求进行详细的设计,并选择合适的设备和技术方案。
采用先进的技术和设备,可以提高系统的可靠性和稳定性。
3.2 设备安装和布线系统的安装和布线是保证系统正常运行的重要环节。
在安装过程中,应严格按照设备安装说明进行,合理布置设备位置和线缆走向,避免干扰和交叉。
3.3 软件调试和系统集成系统的调试和集成是确保系统功能正常的关键步骤。
在调试过程中,需要逐个测试各个模块和功能,确保其正常工作。
同时,还需要进行系统整体的集成测试,确保各个模块之间的协同工作。
3.4 用户培训和验收在系统建设完成后,需要对用户进行培训,使其能够熟练操作系统。
同时,进行系统的验收测试,确保系统满足用户需求和设计要求。
4. 风险控制在施工过程中,存在一定的风险和隐患。
为了控制风险,需要采取以下措施:•严格按照施工方案进行操作,避免操作失误和设备损坏等;•关注施工现场安全,加强安全培训和防护措施;•进行系统测试和调试,确保系统的稳定性和可靠性。
中心控制室施工组织方案2
第一章总则1.1编制说明本施工组织设计是根据建设单位发给的本工程施工图纸、施工合同、中标通知书,按国家颁布的现行施工及验收规范、施工规程和有关工艺标准进行编制的。
我公司根据会审后的施工图纸,建设单位、监理单位对本投标方案提出的修改意见等,对本工程编制了详尽的分项工程施工方案和组织措施,确保本工程施工的顺利进行。
施工过程中,如有变更,我公司项目部将针对变更情况,根据实际情况重新修改相应的施工方案,并报建设单位和监理单位,取得认同后方予以实施。
1.2编制依据1.2.1.国家现行建筑安装工程施工及验收规范、规程、建筑工程预算定额。
1.2.2.本工程施工图纸、施工合同。
1.2.3.本公司《程序文件》及《质量手册》。
1.3编制原则1.3.1.坚持质量第一,用户至上的宗旨,全面执行我公司质量方针,严格按照国际标准及规范要求进行施工管理,确保工程质量和安全。
1.3.2. 严格执行基建程序,发挥我公司技术优势,利用先进的施工技术,科学管理,加快施工进度,确甲方投资尽快产生效益。
1.3.3.充分发挥我公司整体实力,大量使用先进的机械设备,减轻劳动强度,提高劳动生产率,加快施工进度。
1.3.4.遵循国家及市政府有关环保文件精神,采取有效措施,减少环境污染,降低噪音。
1.3.5.严格遵守国家及市政府有关消防要求,做好消防工作。
1.4本工程采用的技术规范本工程施工我公司将贯彻现行建筑施工规范要求。
对分项、分部及单位工程的质量评定严格按《工程质量检验评定标准》进行,确保工程达到优良。
应用于本工程的主要技术规范:《建筑结构荷载规范》(GB50009-2001)〈2006年版〉《建筑地基基础设计规范》(GB50007-2002)《混凝土结构设计规范》(GB50010-2002)《砌体结构设计规范》(GB50003-2001)《建筑抗震设计规范》(GB50011-2001)《建筑结构可靠度设计统一标准》(GB50068-2001)《建筑灭火器配置设计规范》(GB50140-2005)《自动喷水灭火系统设计规范》(GB50084-2001)2005年版《火灾自动报警系统设计规范》GB50116-98《采暖通风与空气调节设计规范》(GB50019-2003)《采暖与卫生工程施工及验收规范》(GB50242-2002)《通风与空调工程施工及验收规范》(GB50243-2003)《公共建筑节能自动喷水灭火系统设计规范》(GB50084-2001)2005年版《建筑给水排水设计规范》(GB50015-2003)《工程测量规范》GB50026-1993《建筑地基基础工程施工质量验收规范》GB50202-2002《砌体工程施工质量验收规范》GB50203-2002《混凝土结构施工质量验收规范》GB50204-2002《屋面工程质量验收规范》GB50207-2002《建筑地面工程质量验收规范》GB50209-2002《建筑装饰装修工程质量验收规范》GB50210-2002《建筑防腐蚀工程施工质量验收规范》GB50212-2002《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002《建筑工程施工质量验收统一标准》GB50300-2001《建筑电气工程施工质量验收规范》GB50303-2002《建筑工程工程量清单计价规范》《建筑施工扣件式钢管脚手架、安全技术规范》JGJ 130-2001《防盗安全门通用技术条件》GA 25-92《钢筋焊接及验收规程》JGJ 18-96《钢筋混凝土用热轧带肋钢筋》GB 1499-1998《钢筋混凝土用热轧光圆钢筋》GB 13013-1991《建筑工程文件归档整理规范》(GB/T50382-2001)《建设工程项目管理规范》(GB/T50382-2001)第二章. 工程概况2.1综合说明工程名称:辽宁绿地国丰清洁燃料有限公司120万吨/年电极焦及其配套工程中心控制室工程设计单位:建设地点:仙人岛能源化工区建筑面积:3950m2结构类型:钢筋混凝土抗爆墙结构建筑层数:地上二层施工范围:土建、钢结构、室内给排水、采暖、电器、通讯和有线电视的穿线管、下暗盒、暗箱及部分安装工程的穿墙套管的等图纸全部内容。
MCC室受电管理实施方案
05
MCC室受电管理案例分析
成功案例介绍
案例名称
某大型企业MCC室受电管理优化项目
案例背景
随着企业规模扩大和用电需求增加,MCC 室受电管理面临诸多挑战,如设备老旧、 维护成本高、安全隐患大等。
解决方案
实施效果
采用先进的受电管理技术和设备,对MCC 室进行全面升级改造,提高设备运行效率 和安全性。
与相关行业和企业展开合作,共同推动MCC室受电管理技术的 发展和应用。
人才培养
加强专业人才的培养和引进,建立完善的人才梯队,为MCC室 受电管理的未来发展提供有力支持。
政策支持
积极争取政府政策支持和资金扶持,推动MCC室受电管理的普 及和应用。
THANKS
谢谢您的观看
方案制定
根据调研评估结果, 制定详细的实施方案 ,包括设备改造、升 级、维护等方面的具 体措施。
方案审批
将实施方案报送相关 部门审批,确保方案 符合法律法规和标准 要求。
组织实施
按照审批通过的实施 方案,组织专业人员 开展设备改造、升级 、维护等工作。
效果评估
对实施后的效果进行 评估,总结经验教训 ,持续改进和完善受 电管理措施。
实施流程与时间安排
流程
调研评估→方案制定→方案审批→组 织实施→效果评估
时间安排
根据实际情况和项目规模,合理安排 各阶段的时间节点,确保项目按时完 成。
03
MCC室受电管理关键技术
受电设备选择与配置
设备选型
根据MCC室的用电需求和设备特性 ,选择合适的受电设备,如变压器、 配电柜、电缆等。
设备配置
提高经济效益
MCC室受电设备的正常运行能够保证企业的正常生产和经营,提高企业的经济效益。有 效的管理和维护能够延长设备的使用寿命,降低维修成本,提高设备利用率。
MCC电气控制系统的方案介绍_王晓静
2014.No.4
2014
- 59 -
水阻柜加热控制小窍门
中 图 分 类 号 :TM571.61
李宝红 (阿克苏天山多浪水泥有限责任公司,新疆 阿克苏 843000)
文献标识码:B 文章编号:1002-9877(2014)04-0059-01
我公司 10kV 绕线式电动机均采用水电阻降压启 动。 由于地处新疆南部,冬天气温较低,水阻柜自动加 热装置的可靠工作就显得很重要。 其加热控制原理为 (见图 1):当液体温度低于设定值时,电接点温度表 下限接点接通,PLC I0.6 导通,液位正常情况下,停机 或 是 启 动 完 毕 后 I0.2 和 I0.3 导 通 ,I0.4 闭 合 , 此 时 Q0.5 输出,加热器工作。
减少 30%左右。 该控制方式仍然是现场优先控制原 理。 这种 MCC 的控制模式,不但很好地解决了施工期 间的交叉作业问题,也便于今后生产运行时的故障排
交钥匙总承包项目中应用了此种控制方式。 控制电缆 和信号电缆的总长度可减少 50%~60%左右。 在该控 制模式下,电力室的电缆出口处基本上没有控制电缆
运行和故障等信号线路,在柜体制作时,由制造厂直 接在柜内连接,并且整体包装和运输。 现场安装时,只 需 连 接 现 场 按 钮 控 制 线 ( 电 缆 号 :C01) 和 电 流 或 功 率 信号线(电缆号:S02)即可。 我公司承建的多米尼加 2 500t/d 交钥匙总承包项目中即应用了此种方式的控 制方式。 据现场返回数据统计,从 MCC 柜引出的控制 信号线根数和安装工程量较以前项目可减少约 35% 左右。 由于该方式仍然是现场优先控制原理,只是解 决了 MCC 柜内状态信号到 PLC 柜的引线问题,现场 的温度、压力、料位、流量、位置和振动等信号,同样需 要引至电力室内 PLC 柜, 电力室电缆出口处拥堵问 题还是没有得到很好的解决。
环控电控柜MCC安装技术要求
环控电控柜MCC安装技术要求一、安装位置和环境要求1.MCC应安装在密闭、洁净、无腐蚀和无尘的室内环境。
2.MCC应与其他设备和物品保持适当的安全距离,便于操作、检修和维护。
二、安装平台要求1.MCC应安装在坚实、稳定的钢制支架或混凝土平台上,支架和平台的尺寸和强度应满足设备的要求。
2.支架和平台的高度应根据操作人员的人体工程学要求进行调整,以方便操作和维护。
三、安装电源和电缆要求1.MCC与电源的连接线应符合国家及行业标准,并采用适当的接地措施。
2.电缆的敷设应符合安全规范,电缆槽、电缆挂架和绝缘套管等设施应完善,确保电缆的安全可靠。
四、开关设备和电气连线要求1.MCC内的开关设备应按照设计要求进行正确的安装和连接。
2.电气连线应使用规定的线缆材料和连接器,并符合国家及行业标准。
五、设备布局和标识要求1.MCC内的电器设备布局应符合设计要求,设备之间的间距应符合操作和维护的要求。
2.MCC的设备、开关以及电线要进行清晰的标识,以便操作人员正确识别和操作。
六、安全防护要求1.MCC应装设过电压和短路保护装置,确保设备和人员的安全。
2.MCC应装设可靠的漏电保护器,以防止漏电引起的意外事故。
七、连接设备和仪器的要求1.MCC应按照设计要求连接相应的仪器和设备。
2.在连接设备和仪器时,应确保连接线路正确、牢固可靠,并进行相应的标识。
总结:MCC的安装技术要求严格,需要安装在适宜的位置和环境中,并符合国家及行业标准。
在安装过程中,需要遵循相关规范和要求,确保设备的安全、可靠运行。
同时,还需要进行合理的布局和标识,方便操作和维护人员的工作。
最重要的是,要注意安全防护,确保设备和人员的安全。
控制室装修施工方案
1.0工程概况1.1 概述1.2工程特点2.0编制依据3.0施工部署3.1.8吊顶所用的操作平台架已搭设完毕。
3.4 施工详细计划见附表4.0施工工艺步骤及控制要求5.0关键工序、重要工序的工艺控制要求6.0工艺过程各阶段的控制方法7.0分项工程的施工工艺8.0组织机构及过程各阶段的职责9.0成品保护措施10.0安全技术措施11.0文明施工1.0工程概况1.1 概述本工程为成都艾尔普气体产品有限公司10万Nm3/年制氢装置(含合成气)项目,本方案针对控制室建筑装饰装修工程编制。
1.2工程特点1.2.2 施工繁杂、用工量大且工期占用时间长、工序之间交叉作业多、高空作业周期长且安全管理点大面广等特点。
控制室装修施工需要投入相当人力和措施材料。
2.0编制依据3.0施工部署3.2劳动力需求及要求3.3主要设备、机具需用及要求主要设备、机具需用计划如下:3.4 施工详细计划见附表4.0施工工艺步骤及控制要求4.1施工工艺步骤4.1.1 抹灰工程施工工艺步骤:基层处理贴饼冲筋做护角抹底灰补洞修槽罩面层4.2 门工程施工工艺步骤4.2.2钢防爆门、木门施工工艺步骤:装木门扇装五金件洞口验收装钢门、木门框装玻璃4.2.3铝合金门施工工艺步骤:4.3 吊顶工程施工工艺步骤:4.4地面工程施工工艺步骤4.4.1 水泥砂浆面层施工工艺步骤:4.4.2 玻化地砖面层施工工艺步骤:4.5 涂料工程施工工艺步骤:4.6饰面砖工程施工工艺步骤4.6.1卫生间、更衣室面瓷砖施工工艺步骤:5.0关键工序、重要工序的工艺控制要求补贴保护膜 找中线装固定片卸玻璃装门窗框固 定 装窗台板填充、嵌缝、清理装玻璃纱窗五金件清理撕膜 准备 吊杆安装zhuang 装装次龙骨吊杆、埋件防腐装 主 龙 骨吊顶内管道、设备调试检查验收饰面板安装、嵌缝 基层清理 基层湿润压头遍结合层贴饼冲筋压二遍第三遍压光养 护基层清理 底灰铺抹、养护镶分格条抹水泥石渣面层 养护 磨头遍磨第二遍磨第三遍出光、酸洗 打 蜡调和漆两道刮腻子经丹两度除锈清理基层抹灰结合层抹灰灰贴面砖 勾 缝弹线分格作贴面砖灰饼6.0工艺过程各阶段的控制方法7.0分项工程的施工工艺7.1砌体工程7.1.1基础砌筑(地坪以下砌体结构)1)材料准备内外墙室内地坪以下部分为240mm厚非粘土实心砖,材料强度MU10,M10水泥砂浆砌筑。
mcc柜改造实施方案
mcc柜改造实施方案随着信息化和智能化的发展,MCC(Motor Control Center)柜作为电气控制系统的重要组成部分,也需要不断进行改造和升级,以适应新的工业生产需求和技术发展。
本文将针对MCC柜改造的实施方案进行详细介绍。
首先,对MCC柜进行改造需要进行充分的前期准备工作。
首先是对原有MCC 柜的运行状态进行全面的评估和分析,包括设备的老化程度、运行稳定性、安全性能等方面的检查。
同时,还需要对新的工业生产需求进行充分的了解和分析,明确改造的目标和方向。
在此基础上,制定MCC柜改造的详细方案,包括改造的内容、时间节点、预算等方面的计划。
其次,针对MCC柜的具体改造内容,可以从以下几个方面进行考虑和实施。
首先是对MCC柜的电气元件进行更新和升级,包括主要的断路器、接触器、继电器等设备的更换,以提高整个系统的可靠性和安全性。
其次是对MCC柜的控制系统进行升级,可以采用先进的PLC控制技术,实现对设备的智能化控制和监测。
同时,还可以考虑在MCC柜中加入能源管理系统,实现对电能的监测和管理,提高能源利用效率。
另外,还可以考虑对MCC柜的外壳和散热系统进行改进,以提高设备的散热效果和工作环境的舒适度。
最后,对MCC柜改造方案的实施需要严格按照计划进行,确保改造过程的顺利进行和改造质量的可控。
在实施过程中,需要充分考虑到现场的安全和生产的连续性,采取有效的措施保障改造过程中的安全和设备的正常运行。
同时,还需要对改造后的MCC柜进行全面的测试和调试,确保设备的性能和稳定性达到预期的要求。
综上所述,MCC柜改造是一个系统工程,需要充分的前期准备和详细的方案设计,同时还需要严格的实施和测试。
通过对MCC柜进行合理的改造,可以提高设备的可靠性和安全性,满足新的工业生产需求,促进工业生产的持续发展。
希望本文的MCC柜改造实施方案能够对相关工程技术人员提供一定的参考和借鉴,推动MCC柜改造工作的顺利进行。
控制室安全整改施工方案
数据恢复策略
建立应急恢复机制,包括 数据恢复流程、恢复时间 目标等。
数据备份恢复测试
定期进行备份恢复测试, 验证备份数据的完整性和 恢复流程的可行性。
软件系统测试与验收流程
测试计划与用例设计
根据升级需求制定详细的测试计划,设计覆 盖全面的测试用例。
测试执行与缺陷管理
按照测试计划执行测试,记录并跟踪缺陷, 确保缺陷得到及时修复。
04 电气线路整改与防护措施
CHAPTER
电气线路梳理与分类
对现有电气线路进行 全面梳理,包括电源 线、信号线、控制线 等。
拆除废旧、无用的线 路,避免线路混乱、 交叉、缠绕等问题。
根据线路功能、用途 和安全性要求,对线 路进行分类标识。
线路保护措施及实施方法
对裸露的电线进行绝缘处理, 采用合适的绝缘材料包裹。
控制室安全整改施工方案
汇报人:
2024-01-30
目录
CONTENTS
• 施工背景与目标 • 施工前准备工作 • 控制室布局调整与优化 • 电气线路整改与防护措施 • 软件系统升级与数据备份恢复方案 • 施工人员培训及现场管理要求 • 质量监督、验收及后期维护计划
01 施工背景与目标
CHAPTER
落实安全检查制度
定期对施工现场进行安全检查,及时发现和整改安全隐患。
实行封闭式管理
对控制室施工现场实行封闭式管理,非施工人员不得进入施工现 场。
应急预案制定及演练组织实施
制定应急预案
针对控制室可能发生的触电、火 灾、高空坠落等事故,制定相应
的应急预案。
开展应急演练
定期组织施工人员进行应急演练 ,提高施工人员应急处置能力。
通风、照明、消防等设施完善
