连续梁0#块施工专项方案

合集下载

连续梁0#块施工技术交底(二级交底)

连续梁0#块施工技术交底(二级交底)

连续梁0#块施工技术交底一、施工前准备工作1.确认施工位置及梁号,检查桥墩是否符合设计要求。

确定梁装车场地,清理垃圾杂物,道路畅通,保证施工现场通畅。

2.检查施工设备,包括起重机、渣土车、砼泵车、搅拌车、塔吊等,保证设备正常运转。

3.梁体检查,检查梁体表面是否平整、毛筋是否完好、预埋件是否齐全。

如发现问题及时处理。

4.施工人员培训,保证施工人员熟悉本次施工的各项工作程序以及安全注意事项。

二、施工步骤1.安装腰模,在墩台或钢支架上进行腰模的安装和调整。

2.安装侧模,在腰模内安装侧模,在侧模上铺设麻袋,并涂抹防粘剂。

3.预埋件安装,按照工程设计图进行预埋件安装,保证预埋件细部尺寸符合设计要求。

4.钢筋绑扎,钢筋绑扎前必须清除表面的油污和杂物,钢筋在封板前应进行细目检查。

5.浇筑混凝土,混凝土浇注前进行混凝土的检测,浇筑前应清理模板及预埋件上的水泥浆,保证混凝土的均匀性。

6.拆除模板,拆除前先进行封板和养护,拆板顺序和拆板位置注意安全,保证拆板后结构满足要求。

7.清理整理施工现场,及时清理施工现场,收拾材料及垃圾。

三、注意事项1.操作人员必须经过岗前培训,持证上岗,严格按照岗位职责执行。

2.施工现场应该保持清洁、整洁、有序,设施设备摆放要合理。

3.施工过程中必须安排值班人员,以保证施工作业顺利实施。

4.施工现场必须设置安全警示标志,严格执行安全交底要求,加强安全工作。

5.施工人员必须严格遵守该施工程序,确保施工顺利完成。

四、连续梁0#块施工是一项重要且复杂的工程,要求施工人员必须具备较高的技术和安全意识。

本文对该工程的施工步骤以及注意事项做出了详细的介绍,希望能够帮助施工人员更好的完成该项目,并保障其安全。

高墩大体积连续梁 0 号段反力架预压施工工法

高墩大体积连续梁 0 号段反力架预压施工工法

高墩大体积连续梁0 号段反力架预压施工工法高墩大体积连续梁0号段反力架预压施工工法是一种用于大桥建设的工法,具有高效、安全、稳定的特点。

适用于大跨度、大变高、大斜率的连续梁建设。

本文将对该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析及工程实例进行详细描述。

一、前言高墩大体积连续梁0号段反力架预压施工工法是一种经过多年实践的工法,具有较高的施工效率和施工质量。

本文将介绍该工法的具体特点和适用范围。

二、工法特点该工法采用预压施工方式,通过在梁体施加预压力,使得梁体成为受压构件,增强了梁体的承载能力和抗震能力。

同时,该工法采用反力架来实现预压和支撑,能够有效控制梁体的变形和运动。

此外,该工法施工周期短,工程质量可靠,适用于各类大型桥梁建设。

三、适应范围高墩大体积连续梁0号段反力架预压施工工法适用于大跨度、大变高、大斜率的连续梁建设。

适用于施工现场有足够空间进行反力架和施工机械设备的布置,并且有足够的施工资源支持。

四、工艺原理该工法通过预压施工实现梁体的加固和抗震能力提升。

工法采用反力架作为预压力和支撑力的传递工具,通过反力架施加的预压力让梁体成为受压构件,增加梁体的承载能力。

同时,在施工过程中,采取了一系列的技术措施来确保施工的准确性和安全性。

五、施工工艺该工法施工过程包括:架设反力架、架设脚手架、预压设备安装、预应力蓄力、预压施工、拆卸反力架等多个阶段。

每个阶段的施工细节和要点都需要严格执行,以确保梁体的质量达到设计要求。

六、劳动组织劳动组织是确保施工进展顺利的重要环节。

根据工地的具体情况和施工进度,合理组织施工人员和设备,确保施工过程的高效性和质量稳定性。

七、机具设备该工法需要使用反力架、脚手架、预压设备等一系列机具设备来完成施工任务。

这些机具设备需要具备一定的性能和功能,以保证施工的安全性和质量。

八、质量控制在施工过程中,需要进行严格的质量控制,确保梁体的施工质量达到设计要求。

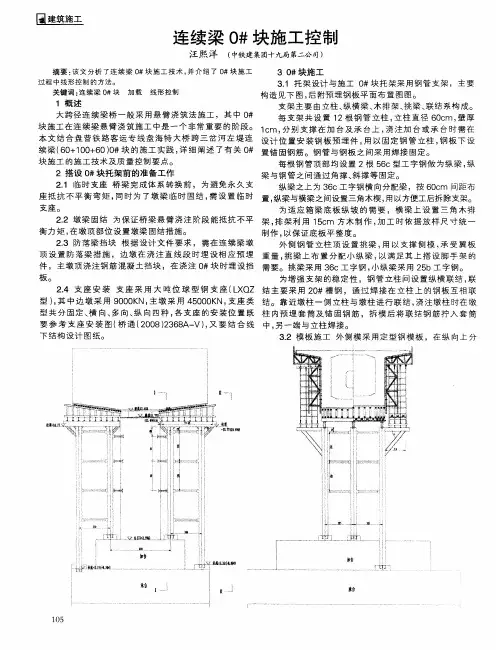

连续梁0#块施工控制

连续梁0#块施工控制
连续 梁 O 样块 施 工控 制
汪熙 洋 ( 铁建集团 局第 中 十九 二公司)
摘 要 : 文 分析 了连 续 梁 O 该 样块 施 工 技 术 , 介 绍 了 O 并 样块 施 工
过 程 中 线 形控 制 的 方法 。 关键 词 : 续 梁 O 连 #块 加载 线 形 控 制
3 0 } 施 工 }块
33 加 载 为检 验 支 架 的承 载 能力 及 支 架和 地基 的变 混凝 土 浇 筑过 程 中 派人 经 常抽 动 , . 以防 止 漏浆 堵 管 : 向 横 形 情 况 , 立模 标 高提 供 依 据 , 为 了消 除砼 施 工 前 支 架 束 和竖 向筋在安 装 管道 时 已经 穿束 ,要 保证位 置准 确 , 为 也 管 的 非弹 性 变 形 , 架搭 设好 后 , 设底 模 , 行 加 载试 压 。 道严 密不 漏浆。 支 铺 进 支 架预 压 采 用一 吨 的袋 子 装砂 加 载 , 荷载 为 12倍 的梁 部 . 37 混凝 土 运输 各 墩 0} 混 凝 土经拌 和 站拌 合 后 , _ }块 施 工荷 载 。 由于墩 项部位 不 用加 载 , 故加 载 的 总量 应扣 除 由混凝 土运输 车运 至施 工现 场 , 送入模 。 泵 墩顶 对 应箱 梁 重量 。 38 混 凝 土 入 模 连 续 梁 O . #块 腹板 高 度 为 66 .5米 ,
31 托 架设计 与施 工 0} 托架 采用钢 管 支架 ,主要 . }块
1 概述
构造 见下 图 , 后附预 埋钢板 平面布 置 图 图。 支 架主 要 由立柱 、 纵横 梁 、 木排 架、 梁、 结 系构 成 。 挑 联 大跨径 连 续梁 桥 一般 采 用悬 臂 浇筑 法施 工 ,其 中 0 # 每 支架 共 设置 1 2根 钢 管 立柱 , 立柱直 径 6 c 壁厚 0 m,

连续梁0号块施工计划安排

连续梁0号块施工计划安排

连续梁0号块施工计划安排下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!现代交通建设工程中,连续梁施工是一个非常重要的环节。

连续梁0#块裂缝分析

连续梁0#块裂缝分析

连续梁0#块裂缝分析(一)荷载引起的裂缝。

1.设计阶段有关应力状态未计算或漏算,特别是钢筋设置偏少,或应力集中部分钢筋遗漏,导致在这些部位产生裂缝,0号块上这种类型的裂缝主要产生在支座部位。

2.施工时对块件顶部随意增加或改变施工荷载,导致块件内部出现裂缝。

3.局部集中力的作用点。

如竖向预应力筋开洞处,有的0号块在腹板部位还有横向预应力筋,并在腹板处留有张拉孔,拆模张拉后,容易沿着开洞的某一倒角发生裂缝。

(二)温度变化引起的裂缝温度变化是产生0号块表面裂缝的主要原因。

在施工阶段引起0号块内外温度变化的主要因素是混凝土凝固过程中产生的水化热.天气骤然降温及昼夜温差较大。

(三)混凝土收缩引起的裂缝在实际工程中,混凝土因收缩所引起的裂缝是常见的。

在混凝土收缩的种类中,塑性收缩和缩水收缩(干缩)是发生混凝土变形的主要原因。

(四)支架模板变形引起的裂缝1.支架竖向支撑及横向固定不牢固,在混凝土浇筑完成后,支架发生不均匀沉降及发生水平位移,则混凝土在强度变形过程中会出现裂缝。

2.模板支撑不牢固或对拉螺丝变形,在混凝土浇筑过程中出现涨模等现象,导致混凝土出现裂缝。

(五)施工工艺质量引起的裂缝1.混凝土保护层过厚,或乱踩已绑扎的上层钢筋,使承受负弯矩的受力钢筋保护层加厚,导致构件的有效高度减小,形成与受力钢筋垂直方向的裂缝。

2.混凝土振捣不密实﹑不均匀,出现蜂窝麻面空洞导致钢筋锈蚀成为荷载裂缝的起源点。

3.混凝土搅拌﹑运输时间过长,使水分蒸发过多,引起混凝土塌落度过低,是混凝土便面出现不规则的收缩裂缝。

4.混凝土在初期养护时急剧干燥,是混凝土与大气接触便面上出现不规则的收缩裂缝。

5.用泵送混凝土施工时,为保证混凝土的流动性,增加水或水泥的用量,或因其他原因加大了水灰比,导致混凝土凝结硬化时收缩量增加,使混凝土便面出现不规则的裂缝。

6.混凝土分成或分段浇筑时,接头部位处理不好,易在新旧混凝土和施工缝之间产生裂缝。

7.施工质量控制差。

连续梁0号块BIM钢筋优化及多孔振捣施工工法(2)

连续梁0号块BIM钢筋优化及多孔振捣施工工法(2)

连续梁0号块BIM钢筋优化及多孔振捣施工工法连续梁0号块BIM钢筋优化及多孔振捣施工工法一、前言连续梁是大型桥梁中常见的结构形式,其承载能力和稳定性对工程质量具有重要影响。

为提高连续梁的施工效率和工程质量,我们引入了BIM技术和多孔振捣施工工法,在连续梁0号块的钢筋优化和施工过程中取得了良好的效果。

二、工法特点1. BIM钢筋优化:利用BIM技术对连续梁结构进行全过程模拟和优化设计,通过自动化的算法和优化工具,实现了对钢筋布置方案的最优化设计,提高了施工效率和钢筋利用率。

2. 多孔振捣施工工法:采用多孔振捣技术,在混凝土浇筑过程中引入振动,增强混凝土的密实度和均匀性,提高梁体强度和减少裂缝的产生。

三、适应范围该工法适用于连续梁0号块的施工,尤其适用于大跨度、大荷载的连续梁结构。

四、工艺原理1. BIM钢筋优化:通过BIM模型对连续梁结构进行三维建模,根据设计要求和结构特点,自动生成钢筋布置方案。

根据施工工艺和标准化要求,利用自动化工具对钢筋进行优化布置,减少了钢筋数量和施工工期。

2. 多孔振捣施工工法:在混凝土浇筑过程中,采用多孔振捣器振动混凝土,通过振动能量的输入,使混凝土得到充分的密实,提高混凝土的强度和耐久性。

五、施工工艺1. BIM钢筋优化施工工艺:根据BIM模型生成的钢筋布置方案,进行钢筋的预制和安装。

采用标准化的工艺和设备,提高了施工效率和工作质量。

2. 多孔振捣施工工艺:在混凝土浇筑过程中,将多孔振捣器放置在梁体上方,通过振动器对混凝土进行振捣,保证混凝土的均匀性和密实度。

六、劳动组织施工队伍由技术人员、钢筋工人、振捣工人等组成,根据施工计划和工艺要求,合理组织施工活动,确保施工进度和质量。

七、机具设备1. BIM钢筋优化:计算机和BIM软件。

2.多孔振捣施工:多孔振捣器、混凝土搅拌车、输送泵等。

八、质量控制1. BIM钢筋优化:通过BIM模型对钢筋布置进行检查和优化,确保钢筋的正确位置和数量。

连续梁0#块反向张拉预压施工技术

连续梁0#块反向张拉预压施工技术

连续梁0#块反向张拉预压施工技术在连续梁主墩承台上预埋精轧螺纹钢,在托架上安装分配梁和横梁,采用张拉千斤顶达到预压托架的目的。

标签:连续梁;托架;张拉;预压;千斤顶挂篮悬臂灌筑连续梁在现在施工中已经成为比较成熟的施工方法,悬臂施工法具有跨度大、施工简单、不影响桥下正常交通等特点,广泛应用于大跨度预应力混凝土梁桥的建设中。

挂篮预压是检验结构安全、消除弹性变形,关系着桥梁整体的线性质量,是施工关键性环节。

1、工程简介本连续梁位于蒙华铁路淄阳河大桥的5#~8#墩之间;梁全长为145.4m,设计跨度为40+64+40m。

0#块总长9m,梁高5.6m,顶板厚度65cm,底板厚度100cm,腹板厚度100cm,设计混凝土244.89m3,总重636.71t;0#块施工采用墩身托架法施工。

托架由专业厂家制作,加工完成后现场安装,托架各杆件之间采用销轴连接,预埋件采用钢板焊接预埋到墩身内部,托架与墩身预埋件之间采用φ32精轧螺纹钢筋作为对拉杆进行连接,两端配双螺母及垫片,且必须拧紧。

三角托架主桁采用2HN 600x200型钢加工而成,上部放置型钢(横梁2HN400*200,纵梁2[36a,排架[10)、方木及竹胶板组成底模系统。

2、0#块托架预压方法选择连续梁0#块常规预压为堆载预压,堆载材料常用混凝土预制块、沙袋等,托架預压存在安全风险大,成本高。

在堆载的过程中需要对大量的预压材料进行转运、吊装、卸载工作,工作量大、费用高、周期长,且有一定的局限性,在高墩、河流和受其他既有道路铁路影响的情况下无法正常实施。

为了保证连续梁在浇注砼后满足设计的外形尺寸及挠度要求,检验托架的整体稳定性及托架的实际承载能力,克服砼浇筑过程中支架的不均匀沉降,避免连续梁砼因托架不均匀沉降而出现裂缝,在浇筑连续梁砼前必须进行托架的压载试验;托架结构空间模型如图1所示。

(1)采用千斤顶张拉精轧螺纹钢预压,消除0#托架的非弹性变形,得出弹性变形量。

连续梁0#块施工控制

连续梁0#块施工控制

连续梁0#块施工控制该文分析了连续梁0#块施工技术,并介绍了0#块施工过程中线形控制的方法。

标签:连续梁0#块加载线形控制1 概述大跨径连续梁桥一般采用悬臂浇筑法施工,其中0#块施工在连续梁悬臂浇筑施工中是一个非常重要的阶段。

本文结合盘营铁路客运专线盘海特大桥跨三岔河左堤连续梁(60+100+60)0#块的施工实践,详细阐述了有关0#块施工的施工技术及质量控制要点。

2 搭设0#块托架前的准备工作2.1 临时支座桥梁完成体系转换前,为避免永久支座抵抗不平衡弯矩,同时为了墩梁临时固结,需设置临时支座。

2.2 墩梁固结为保证桥梁悬臂浇注阶段能抵抗不平衡力矩,在墩顶部位设置墩梁固结措施。

2.3 防落梁挡块根据设计文件要求,需在连续梁墩顶设置防落梁措施,边墩在浇注直线段时埋设相应预埋件,主墩顶浇注钢筋混凝土挡块,在浇注0#块时埋设挡板。

2.4 支座安装支座采用大吨位球型钢支座(LXQZ型),其中边墩采用9000KN,主墩采用45000KN,支座类型共分固定、横向、多向、纵向四种,各支座的安装位置既要参考支座安装图(桥通(2008)2368A-V),又要结合线下结构设计图纸。

3 0#块施工3.1 托架设计与施工0#块托架采用钢管支架,主要构造见下图,后附预埋钢板平面布置图图。

支架主要由立柱、纵横梁、木排架、挑梁、联结系构成。

每支架共设置12根钢管立柱,立柱直径60cm,壁厚1cm,分别支撑在加台及承台上,浇注加台或承台时需在设计位置安装钢板预埋件,用以固定钢管立柱,钢板下设置锚固钢筋。

钢管与钢板之间采用焊接固定。

每根钢管顶部均设置2根56c型工字钢做为纵梁,纵梁与钢管之间通过角撑、斜撑等固定。

纵梁之上为36c工字钢横向分配梁,按60cm间距布置,纵梁与横梁之间设置三角木楔,用以方便工后拆除支架。

为适应箱梁底板纵坡的需要,横梁上设置三角木排架,排架利用15cm方木制作,加工时依据放样尺寸统一制作,以保证底板平整度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、适用范围................................................................................. 错误!未定义书签。

二、作业准备................................................................................. 错误!未定义书签。

内业技术准备 ....................................................................... 错误!未定义书签。

外业技术准备 ....................................................................... 错误!未定义书签。

三、技术要求................................................................................. 错误!未定义书签。

四、工艺流程................................................................................. 错误!未定义书签。

五、施工要求................................................................................. 错误!未定义书签。

】.挂篮拼装、预压、走行、拆除作业 ........................................... 错误!未定义书签。

挂篮安装 ..................................................................................... 错误!未定义书签。

挂篮前移 ..................................................................................... 错误!未定义书签。

挂篮拆除 ..................................................................................... 错误!未定义书签。

挂篮施工注意事项 ..................................................................... 错误!未定义书签。

悬臂挂篮预压 ............................................................................. 错误!未定义书签。

.连续梁边跨现浇支架安装、预压作业 ....................................... 错误!未定义书签。

支架基础处理 ............................................................................. 错误!未定义书签。

!支架设计 ..................................................................................... 错误!未定义书签。

支架预压 ..................................................................................... 错误!未定义书签。

连续梁模板制作、安装、拆除作业 ............................................ 错误!未定义书签。

模板制作 ..................................................................................... 错误!未定义书签。

模板施工注意事项 ..................................................................... 错误!未定义书签。

.连续梁节段钢筋制作、安装作业 ............................................... 错误!未定义书签。

钢筋加工与安装 ......................................................................... 错误!未定义书签。

`定位网 ......................................................................................... 错误!未定义书签。

制孔 ............................................................................................. 错误!未定义书签。

.连续梁混凝土浇筑作业 ............................................................... 错误!未定义书签。

混凝土浇筑顺序及振捣方法 ..................................................... 错误!未定义书签。

浇筑注意事项 ............................................................................. 错误!未定义书签。

混凝土浇筑完的后序工作 ......................................................... 错误!未定义书签。

.连续梁混凝土养护作业 ............................................................... 错误!未定义书签。

连续梁顶板养护剂保温 ............................................................. 错误!未定义书签。

!连续梁箱室内养护 ..................................................................... 错误!未定义书签。

箱梁外侧腹板混凝土养护 ......................................................... 错误!未定义书签。

.连续梁预应力束安装、张拉作业 ............................................... 错误!未定义书签。

钢绞线束制作 ............................................................................. 错误!未定义书签。

钢绞线穿放 ................................................................................. 错误!未定义书签。

千斤顶与油表校正 ..................................................................... 错误!未定义书签。

预应力张拉 ................................................................................. 错误!未定义书签。

.连续梁预应力束孔道压浆作业 ................................................... 错误!未定义书签。

>压浆作业的要求及工艺流程 ..................................................... 错误!未定义书签。

其他注意事项 ............................................................................. 错误!未定义书签。

连续梁合拢段施工及体系转换作业 ............................................ 错误!未定义书签。

合拢段施工要点 ......................................................................... 错误!未定义书签。

合拢段施工注意事项 ................................................................. 错误!未定义书签。

体系转换 ..................................................................................... 错误!未定义书签。

六、劳力组织................................................................................. 错误!未定义书签。

<七、材料要求................................................................................. 错误!未定义书签。

八、设备机具配置......................................................................... 错误!未定义书签。

九、质量控制及检验 .................................................................. 错误!未定义书签。

十、安全及环保要求 .................................................................. 错误!未定义书签。

通启运河特大桥(40+56+40)m连续梁0#块专项施工方案一、编制说明编制依据(1)《新建铁路宁启线南通至启东段施工图》(图号:通启施(桥)-01-11)(2)《(40+56+40)单线预应力混凝土连续梁》(图号:通启施(桥)参-09)(3)设计交底及相关答疑(4)我单位现有机械设备情况、施工技术与管理水平以及多年来工程实践中积累的施工及管理经验(5)有关的标准、规范:《客货共线铁路桥涵施工技术指南》(TZ203-2008)《铁路桥涵工程施工质量验收标准》(TB10415-2003)《铁路混凝土工程施工技术指南》铁建设(2010)241号《铁路桥涵工程施工安全技术规程》(TB10303-2009)《铁路预应力混凝土连续梁(钢构)悬臂浇筑施工技术指南》(TZ324-2010)《铁路混凝土工程施工质量验收标准》(TB10424-2010)《钢筋焊接及验收规程》(JGJ18-2012)等编制目的指导并规范(40+56+40)m连续梁悬臂端的施工,确保现场安全质量目标达到设计要求。
