金刚砂固化地坪施工工艺流程:
①基层处理:地面打磨平整,彻底清除油渍、尘埃等杂物,保证基层清洁。

②涂刷底漆:使用固化剂底漆均匀涂刷于地面,增强地面硬度与耐磨性。

③撒布金刚砂:将金刚砂材料均匀散布于潮湿的地面上,通过机械研磨使之与混凝土紧密结合。

④研磨整平:使用专业机械对撒有金刚砂的地面进行研磨,确保表面平整。

⑤固化处理:喷洒固化剂,让其充分渗透地面,与混凝土发生化学反应,提升硬度。

⑥精细抛光:采用树脂磨片逐步精细抛光地面,从低到高目数顺序进行,直至达到期望光泽度。

⑦清洁养护:施工结束后,彻底清理地面,保持环境通风,进行适当封闭养护,确保完全固化。

金刚砂耐磨地坪及液体硬化剂地坪施工方案

金刚砂耐磨地坪及液体硬化剂地坪施工方案

金刚砂耐磨地坪及液体硬化剂地坪施工方案1.基层处理:首先要对地面进行清理和处理,确保基层的平整度和水平度符合要求。

如果地面有空鼓或者油污等问题,需要进行修复和清理。

2.打底施工:在基层处理完毕后,开始进行打底施工。

一般情况下,使用水泥或者聚合物基材作为打底材料。

将打底材料均匀涂抹在地面上,然后用抹刀将其整平,并保持湿润状态。

3.粘贴金刚砂:待打底材料干燥后,可以进行金刚砂的粘贴。

首先将金刚砂均匀撒在地面上,然后用刮刀将其压实和固定在地面。

重复此步骤,直至金刚砂完全粘贴在地面上,并形成平整的表面。

4.抛光处理:金刚砂固化后,可以进行抛光处理,以提高地面的光亮度和平整度。

使用抛光机对金刚砂表面进行抛光,直至达到要求的光亮度和平整度。

5.涂层施工:最后一步是对金刚砂地坪进行涂层处理,以提高地坪的耐磨性和防尘性能。

根据需要选择适合的涂料,在金刚砂地坪表面涂刷一层或多层涂料,并且要确保涂料干燥后进行封闭处理和养护。

1.基层处理:同样需要对地面进行清理和处理,确保基层的平整度和水平度符合要求。

处理过程中要注意去除地面的油污和污垢。

2.液体硬化剂涂刷:将液体硬化剂均匀涂刷在清洁的地面上,一般使用刷子或者滚筒进行涂刷。

涂刷时要注意均匀分布和避免积累。

3.干燥和固化:涂刷完液体硬化剂后,需要等待其自然干燥和固化。

固化时间一般为24小时以上,具体时间要根据液体硬化剂的类型和环境条件来定。

4.抛光处理:液体硬化剂固化后,可以进行抛光处理。

使用抛光机对地面进行抛光,直至达到要求的光亮度和平整度。

5.涂层施工:最后一步是对液体硬化剂地坪进行涂层处理。

根据需要选择适合的涂料,在地面表面涂刷一层或多层涂料,并进行封闭处理和养护。

以上是金刚砂耐磨地坪和液体硬化剂地坪的施工方案。

在施工过程中需要注意基层处理的质量和细节把握,确保地面的平整度和光亮度。

此外,选择合适的涂料和施工工具也是保证施工质量的关键。

最后,施工完成后要进行适当的养护和维护,以确保地坪的耐磨性和美观性能长久保持。

金刚砂耐磨地面项目施工组织

金刚砂耐磨地面项目施工组织

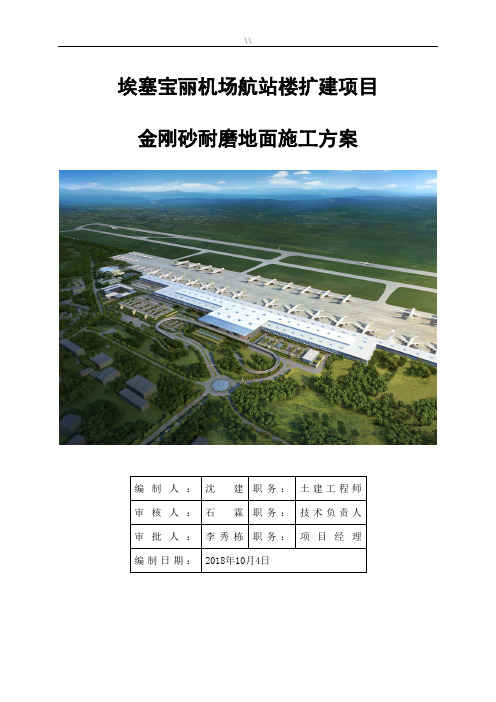

埃塞宝丽机场航站楼扩建项目金刚砂耐磨地面施工方案目录1.编制依据 (1)2.工程概况 (1)2.1建设概况 (1)2.2建筑设计概况 (2)2.3施工概况 (2)2.4设计构造概况 (2)3.施工部署 (3)3.1组织机构及职责 (3)3.2技术准备 (4)3.3材料、机具准备 (4)3.4劳动力准备 (5)4.主要施工方法 (5)4.1工艺流程 (5)4.2 定位放线 (5)4.2 支侧模板 (5)4.3洒水湿润 (5)4.3 喷洒基层界面剂 (5)4.4混凝土浇注 (5)4.5混凝土刮平 (6)4.6第一次撒布耐磨材料及找平、抹光 (6)4.7第二次撒布耐磨材料及找平、抹光 (6)4.8养护 (6)4.9割缝 (6)5.质量控制标准 (7)5.1主控项目 (7)5.2一般项目 (7)5.3其它质量要求 (7)6.成品保护 (7)7.安全要求 (8)1.编制依据2.工程概况2.1建设概况2.2建筑设计概况2.3施工概况本项目位于亚的斯亚贝巴,地处热带,但因地势较高、大部地区气候温和,气温10~27℃,年均气温16℃。

每年10月至次年4月为旱季,4月到6月为小雨季,7至9月为大雨季,年均降水量高原区为1000~1500mm。

根据目前施工进度安排,气候适合金刚砂耐磨地面施工,有助于混凝土养护。

2.4设计构造概况根据设计图纸确定金刚砂耐磨地面的施工范围,下图为行李提取区域局部设计,其它区域施工方法与此相同。

3.施工部署3.1组织机构及职责3.1.1组织机构为顺利完成金刚砂耐磨地面施工任务,保证施工安全质量。

项目经理部成立以项目执行经理为组长的安全质量领导小组,并明确安全质量领导小组的岗位责任、职责。

安全质量领导小组组织如下:组长:李秀栋副组长:石霖、史建明组员:赵宏伟、沈建、伊萨、卫维科、孙超、程朝鹏、张伟3.1.2管理职责组长:负责室内装修施工期间质量、安全全面协调与领导工作。

副组长:对施工图纸进行审查,确定金刚砂耐磨地面施工工序、做法,耐磨地面施工前质量、安全措施计划的制定,过程中质量检查与监控等。

混凝土找平及金刚砂固化地坪施工方案

混凝土找平及金刚砂固化地坪施工方案

混凝土找平及金刚砂固化地坪施工方案1.确定施工范围和需求:首先,根据实际情况确定施工范围和需求,包括地面尺寸、使用要求等。

2.地面准备:在施工开始之前,需要对地面进行准备工作。

首先清理地面上的杂物和灰尘,并检查地面是否有明显的凹凸不平的情况。

如果有,需要进行找平处理。

3.混凝土找平:找平处理是为了保证地面的平整度和平整度。

首先,将需要找平的地面区域涂抹一层混凝土找平剂,然后用专用工具将表面进行平整处理。

找平剂的选用应根据具体情况选择,常见的有水泥砂浆、专用找平剂等。

4.固化剂处理:在找平处理完成后,可以进行固化剂处理。

固化剂是一种用于加固地面的化学材料,可以提高地面的硬度、耐磨性和耐久性。

固化剂处理的方法包括涂抹、喷洒等,根据施工范围和需求选择合适的方法和固化剂。

5.金刚砂铺装:金刚砂是一种常用的地面铺装材料,具有优异的耐磨性和耐腐蚀性。

在固化剂处理完成后,将金刚砂均匀地铺装在地面上,并用专用工具进行压实和整平。

金刚砂的选用应根据具体需求选择,一般可分为钢砂、水晶砂等不同类型。

6.抛光处理:金刚砂固化地坪施工完成后,可以进行抛光处理,提高地面的光滑度和美观度。

抛光处理可以使用机械设备,如抛光机等,根据地面的硬度和光滑度选择合适的抛光垫和抛光液。

7.表面处理:最后,对施工完成的地面进行表面处理,如清洁、上蜡等,提高地面的耐磨性和美观度。

总结:混凝土找平及金刚砂固化地坪施工方案包括地面准备、混凝土找平、固化剂处理、金刚砂铺装、抛光处理和表面处理等步骤,每个步骤都需要根据具体情况选择合适的材料和工具。

这种施工方式可以提高地面的平整度和硬度,延长地面的使用寿命,适用于各种不同类型的场所。

金刚砂地面固化及抛光施工方案

金刚砂地面固化及抛光施工方案

工程名称混凝土密封固化剂(报价单与施工方案)一.产品介绍1、产品描述:无色透明液体、无臭、无毒、不燃。

2、产品特性:混凝土密封固化剂是一种以无机硅酸盐为主要成分,辅以一些功能性助剂的混合水溶液。

无色、无味、无毒、不燃、不含有挥发物(VOC),完全符合当今社会对于环境、健康和安全的规定,能有效控制混凝土地面起尘、提高地面硬度及耐磨性,使用简单而又经济。

混凝土密封固化剂在混凝土上不是涂层,因此,它有效地解决了环氧、聚胺酯、蜡等有机高分子表面处理材料易剥落、易磨损及老化等问题;它也不是用固体去填充混凝土的空隙;而是通过充分渗透到混凝土中去,产生化学反应改变混凝土的结构,在三维空间状态形成一个整体结构,使其永久的密封、硬化、防尘。

这实际上就意味着省去了地坪的维护成本,不需要再一次施用蜡、聚氨酯、环氧等价格不菲且使用寿命短的材料,也省去了定期起掉涂层、重新施工的繁琐。

一旦用了混凝土密封固化剂,你的混凝土地坪就终身再也不需要修补与翻新处理了。

3、作用原理:混凝土其实是水泥及其相关的胶结材料通过水化反应制成的水泥石。

当混凝土密封固化剂被应用倒混凝土地面,密封固化剂就会通过表面毛细孔渗入到表层内部,渗透深度通常在3-6mm之间。

活性硅酸盐就会迅速与氧化钙发生化学反应,产生晶状体硅钙凝胶,而这种硅钙凝胶正是水化水泥最终凝固和粘合成混凝土的主要成分。

(1)硅钙凝胶填堵了地面表层的孔隙,有效增加结构密度,大大增强混凝土地面表层的硬度和耐磨性。

工程名称(2)大量减少地面表层未完全水化反应的水泥和石灰,彻底解决混凝土地面的起尘问题。

(3)大大减少地面表层结构的水分流动的路径,有效阻止水和化学物质的渗入,提高了混凝土地面抗水和抗化学物质腐蚀的能力。

(4)由于混凝土地面表层结构的致密,使得混凝土地面经过自然摩擦或打磨处理后,容易产生较高的光泽,看起来更加光亮和美观。

4、适用范围:新旧混凝土、水磨石、砂浆、石膏、所有裸露混凝土及建筑材料的表面. 工业地坪、车间地坪、超市地坪、混凝土停车场、混凝土高速公路、机场跑道、混凝土桥梁、混凝土码头、混凝土墙面、体育中心、所有以混凝土或水泥砂浆为基层的场所。

金钢砂硬化地坪哪些性能推广备受欢迎

金钢砂硬化地坪哪些性能推广备受欢迎

金刚砂,作为新一代地坪材料广泛应用之后,可以说在地坪硬化的过程中发挥的作用是值得肯定的。

因此,关于金钢砂硬化地坪在建材市场上推广的时候,已经逐渐的代替了传统的地坪材料。

一:耐磨性能。

金钢砂硬化地坪的耐磨性,是决定了在地面上施工之后可以使用多少年限的因素。

结合了这在耐磨方面的工艺要求和细节,都可以看出来耐磨等级较高,已经远远的超过了传统的地坪材料,在比较的过程中,都可以看出其中的技术优点。

二:抗冲击性能。

抗冲击等级高,那么金钢砂硬化地坪在平时使用的过程中,基本上不会受到损坏的。

只有确定了其中的技术特点之后,在比较的过程中,在耐冲击能力上也是较为突出,为的就是在运用过程中达到了更加不一样的技术优势。

三:抗压性能。

抗压性能强,也成为了金钢砂硬化地坪在市场上推广营销的一大优势,唯有在比较的时候,知道了其地坪材质原料之间的差别之处,那么在市场上销售的时候,其优势也是远远的超过了传
统的地坪材料的。

佛山市中广通建材有限公司(原名为中广通耐磨材料厂)成立于2015年,是一家专业生产,研究,销售各种规格金刚砂、金刚砂地坪材料的企业,本公司先进的生产设备和强大的技术开发能力,设有铜矿砂,石英砂破碎和烘干筛选一条龙生产线,并拥有金刚砂耐磨地坪核心技术和先进生产力,可按客户需求生产各种颜色的地坪材料。

因为专业所以我们做得更好!因为从源材料到成品包装所以我们价格更实惠!欢迎来电咨询!。

金刚砂固化地面施工流程

金刚砂固化地面施工流程以金刚砂固化地面施工流程为标题,本文将介绍金刚砂固化地面施工的具体步骤和注意事项。

一、准备工作1. 清理地面:首先需要对施工地面进行清理,清除杂物、尘土和油污等。

2. 表面修复:对地面进行修补,填补裂缝和坑洞,确保地面平整。

3. 检查地面:检查地面是否平整,无明显高低差和凹凸不平的情况。

二、底层处理1. 底层材料选择:根据需要选择适合的底层材料,如沥青、水泥砂浆等。

2. 铺设底层:将选定的底层材料均匀地铺设在地面上,并使用工具进行压实,确保底层坚固稳定。

三、金刚砂固化地面施工1. 金刚砂选择:根据需要选择合适的金刚砂,通常根据硬度和颗粒大小来选择。

2. 涂布胶粘剂:将胶粘剂均匀地涂布在底层材料上,以增加金刚砂与底层的粘结性。

3. 撒布金刚砂:将选定的金刚砂均匀地撒布在胶粘剂上,确保金刚砂覆盖整个施工区域。

4. 压实金刚砂:使用专用的压实设备对金刚砂进行压实,以增加金刚砂与底层的结合力和密实度。

5. 喷洒胶粘剂:在金刚砂表面喷洒胶粘剂,以增加金刚砂之间的粘结性和稳定性。

6. 二次撒布金刚砂:在胶粘剂未完全干燥之前,再次撒布一层金刚砂,确保金刚砂覆盖均匀。

7. 再次压实金刚砂:使用压实设备对金刚砂进行再次压实,使金刚砂更加牢固稳定。

8. 清理施工区域:清理施工区域,清除多余的金刚砂和杂物。

四、养护和维护1. 养护时间:施工完成后,需要对金刚砂地面进行养护,通常需要3-7天时间。

2. 养护措施:在养护期间,需要保持地面干燥,防止水或其他液体渗入金刚砂层。

3. 维护保养:金刚砂固化地面需要定期维护和保养,定期清洗和保持地面干净、整洁。

五、注意事项1. 安全措施:施工过程中要注意安全,佩戴防护设备,避免金刚砂进入眼睛或呼吸道。

2. 施工环境:施工环境应保持干燥,避免雨水或者高湿度对施工质量的影响。

3. 施工温度:施工时温度应在适宜范围内,过高或过低的温度会影响施工效果。

4. 施工工具:使用专业的金刚砂施工工具,确保施工质量和效率。

耐磨金刚砂地坪施工计划及成本

耐磨金刚砂地坪施工计划及成本1. 项目背景本文档旨在制定耐磨金刚砂地坪施工计划,并对施工过程中涉及的成本进行预估和管理。

2. 施工计划2.1 施工时间安排根据项目需求和施工条件,我们制定了以下施工时间安排:- 第一阶段:准备工作(1天)- 第二阶段:底层处理(2天)- 第三阶段:中层施工(3天)- 第四阶段:面层施工(2天)- 第五阶段:养护和清理(3天)2.2 施工步骤1. 准备工作:- 清理施工区域,确保地面平整。

- 检查地面状况,修补裂缝和凹陷。

2. 底层处理:- 使用专业工具打磨地面,提高附着力。

- 进行底漆处理,增强地面的密封性。

- 等待底漆完全干燥。

3. 中层施工:- 涂抹中层材料,均匀覆盖整个地面。

- 使用专业工具进行刮光处理,消除不平整。

- 等待中层材料完全干燥。

4. 面层施工:- 涂抹耐磨金刚砂面层材料,确保厚度均匀。

- 进行刮光处理,使地面光滑亮丽。

- 等待面层材料完全干燥。

5. 养护和清理:- 在施工完成后,进行养护,保护地面材料。

- 清理施工区域,确保整洁。

3. 成本预估根据施工计划和市场行情,我们对耐磨金刚砂地坪的施工成本进行了预估。

以下是大致的成本项目:- 施工材料费用:XXX元- 人工费用:XXX元- 设备租赁费用:XXX元- 其他费用(如底漆、清洁剂等):XXX元总体预估成本为XXX元。

4. 风险控制在施工过程中,我们将采取以下风险控制措施:- 确保施工人员具备相关经验和技能。

- 使用高质量的施工材料,提高地坪的耐久性。

- 定期检查施工进度,及时解决问题。

- 遵守安全规范,确保工作场所的安全。

以上是耐磨金刚砂地坪施工计划及成本的相关内容。

感谢您的关注和支持!。

金刚砂固化地坪施工技术讲解

金刚砂固化地坪施工技术讲解今天咱们来聊聊金刚砂固化地坪是怎么施工的。

这就像是在给地面做一个超级酷的变身。

你看,在施工之前呀,工人叔叔们得把地面打扫得干干净净的。

就像咱们打扫自己的小房间一样,不能有一点儿杂物。

要是地面脏脏的,就像咱们在脏桌子上画画一样,怎么能画出好看的画呢?比如说有个工地,地面上全是小石子和灰尘,工人叔叔们就得拿大扫帚,一点一点把这些东西扫走,还得用吹风机把灰尘吹干净呢。

然后呢,要给地面涂上一层特殊的东西,这就像给地面穿了一件打底衫。

这时候呀,就开始撒金刚砂啦。

金刚砂就像地面的小铠甲。

我给你们讲个小故事吧,有个学校的操场,以前的地面坑坑洼洼的,还很容易脏。

后来做了金刚砂固化地坪,就像给操场穿上了坚固又漂亮的铠甲。

撒金刚砂的时候呢,要撒得均匀。

就像咱们在蛋糕上撒糖霜一样,要是有的地方多,有的地方少,那可不好看啦。

等金刚砂撒好之后,要用专门的机器把它磨平。

这机器就像一个大熨斗,在地面上来回走,把金刚砂紧紧地压在地面上。

这时候呀,地面就开始变得又平又硬了。

我记得有个工厂的地面,经过这一步之后,走在上面都觉得稳稳当当的,再也不怕地面坑洼会绊倒人了。

再之后呢,还要进行一些处理,让地面变得更光滑。

这就像是在给地面做个按摩,让它的皮肤变得滑溜溜的。

工人叔叔们会用很细的磨片再磨一磨地面。

就像我们用砂纸把木头磨得很光滑一样。

最后呀,还要给地面涂上一层保护剂。

这保护剂就像给地面打了一把保护伞。

有个商场的地面,涂了保护剂之后,不管多少人走来走去,地面都不容易脏,而且还很光亮,就像镜子一样呢。

金刚砂固化地坪的施工呀,就像是给地面精心打扮的一个过程。

每个步骤都很重要,这样做出来的地面才能既结实又好看,能在好多地方发挥大作用呢。

不管是学校、工厂还是商场,有了这样的地面,大家都能舒舒服服地走路,也不用担心地面很快就坏掉啦。

SSGF工业化体系1.0金刚砂固化地坪标准做法

集团SSGF工业化体系1.0金刚砂固化地坪标准做法目录一、目的 (3)二、适用范围 (3)三、编制说明 (3)四、建筑构造做法 (3)五、现场施工流程 (4)六、现场施工操作示例 (4)一、目的明确地下室车库地坪的标准做法,提升车库及小区整体品质,减少地下室车库地坪后期的维修管理,质保期10年,使用寿命30年左右。

二、适用范围适用于集团所有采用金刚砂固化地坪的SSGF工业化体系1.0项目。

三、编制说明本标准做法原则上要求所有在建及新建项目均按此做法执行,金刚砂固化地坪施工时间为地下室设备、消防管网、空调管网以及水电管网等工程完成后,避免二次施工成品破坏。

四、建筑构造做法(一)进口砼渗透密封固化剂;(二)合资染色金钢砂耐磨材料(用量:5公斤/平方米,一次撒2/3,二次撒1/3),颜色选择以设计为准;(三) 60mm厚C30无粉煤灰商品砼(内配Ф6@200*200钢筋网片);(四)地下室结构板(板面拉毛);五、现场施工流程施工前准备工作→地面抓毛清洗→浸泡清理地面→设置模板→钢钎维商品砼→小型激光整平机整平施工→砼初凝后提浆打磨→金刚砂耐磨材料施工→收光、边角处理→切缝伸缩缝、灌沥青→盖薄膜、浇水养护(15天)→砼渗透密封固化剂施工→清理场地→验收合格并交付使用(共14个步骤)。

六、现场施工操作示例(一)施工前准备工作1.检查地梁、门槛、落水钩等区域高度,保证混凝土找平层厚度在5cm 以上,避免空鼓开裂;2.施工前要确保隐蔽工程全部完工,避免混凝土成型后破坏式施工;3.施工前做好成品保护工作.(二)地面抓毛清理(光面楼板拉出楼板面,增加吸着力)1.拉毛机前后推进,地面光面须全部抓毛;2.有浮浆的区域须把浮浆清除干净。

墙柱地脚油漆预留50cm ,混凝土浇筑完成后施工小型拉毛机地面附属垃圾、物料等清理干净小型拉毛机(三)高压水枪冲洗干净后浸泡清理地面 1.地面淤泥淤砂,避免找平层空鼓破碎;(四)拉毛冲洗后地面效果(露出地板面) 1.检查地面,仍有浮浆未清干净的,使用电锤剔除干净后再浇筑混凝土;(五)设置模板 1.根据施工进度计划设置边模,并使用水准仪或 手持激光接收器调整模板上平面与混凝土标高一致; (六)浇筑前界面剂处理(背水面自愈合防水体系除外)1.浇筑前浇水保证地面湿润,并撒播水泥粉,使 用扫把来回扫刷,使水泥油均匀粘附地面;激光接收器激光接收器水准仪检测调整模板高度均匀扫刷水泥油高压水枪手持激光接收器(七)根据标高架设并调整激光发射器(控制地面整体平整度,统一标高,平整度3mm ,整个地下室水平度10mm ) 1.激光发射器要架设在空旷的位置,避免障碍物阻碍信号接收;(八)浇筑商品砼,内配钢筋网片(地泵或拖拉机运输) 1.混凝土落地后要尽快摊至初平,不能长时间堆放混凝土,避免混凝土底部硬结后难以整平;2.内配Ф6@200*200钢筋网片,找平层中间布置;3.使用红外激光检测设备检验混凝土高度,减少目测带来的误差;(九)激光整平机施工(平整度高,振捣密实,提浆饱满)1.混凝土激光要沿着浇筑方向匀速倒退整平,整平头覆盖面积要适当避免遗漏;2.人工辅助添料减料,保证整平机正常工作;(十)等待混凝土初凝 1.初凝时间:地下室混凝土整平8h 左右,根据垫层透水泌水、通风情况、混凝土厚度等稍有差异。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

[商业标识案例]——
倾力打造佛山诺普材料金刚砂装甲地坪项目第一部分:佛山诺普材料装甲地坪项目
客户名称:诺普材料科技有限公司
项目坐标:佛山市南海区狮山镇松岗桃园东路自编38号
项目工期:2018年开始施工
涉及工程类:地面改造硬化、设备整装停放规划、
(容达固化地坪施工)
(容达固化地坪施工图示)第二部分:项目背景
本工程为诺普材料地坪施工工程。

本工程建筑面积11897㎡,主要设施包括了人行通道、设备停放区、来访车辆停放区、办公场所等,其中整合通道建筑面积约为10000㎡。

地坪为大面积细石混凝土地面,地面整体硬化8000㎡。

第三部分:现场施工方案
(1)施工工艺:
设备停放区---装甲地坪AB组份混合高硬度耐磨地坪
通道---装甲地坪A组份单硬化地坪
办公场所---装甲地坪AC双组份混合耐磨高光地坪
简装停放区---装甲地坪混合涂板
(2)地坪特点
◆经久耐用。

◆附着力强、强度高、耐冲击、耐磨性能优异。

◆耐酸、碱、盐、化学溶剂、油类腐蚀。

◆防霉菌、不起尘,地坪无缝连接,防潮、封闭性好。

◆表面平滑,达镜面效果,极易清洗。

◆根据需要做防滑地面或哑光地面。

◆可按客户需要调配各种颜色,用不同色彩标示不同区域;
◆地面可方便制作标志、线条,坚固耐久。

(部分施工现场效果图)
第四部分:客户评价
签署合同之后,为了不影响按甲方生产,由项目负责人孙生全程在现场进
行施工现场管理及协调,对地坪防水防腐蚀等标准做了实地测试,现场施工队伍赶工期自主加班。

最后终于提前两天按甲方规定时间完工。

客户的信赖是对容达地坪施工品质及技术服务的最大的肯定。
