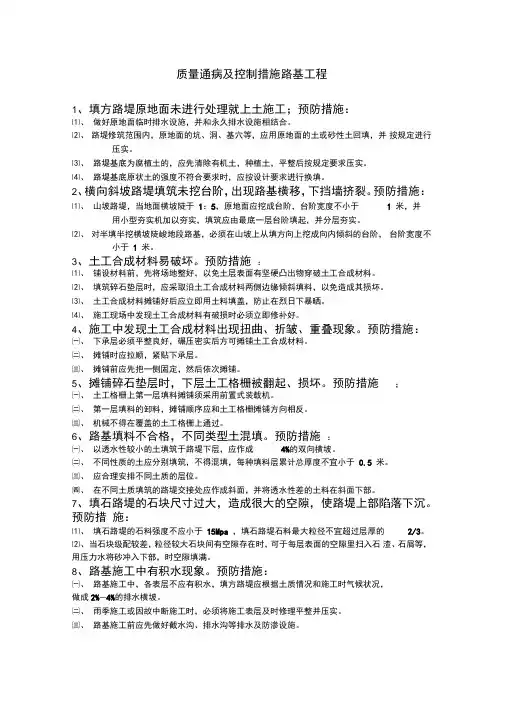

质量通病及控制措施路基工程1、填方路堤原地面未进行处理就上土施工;预防措施:⑴、做好原地面临时排水设施,并和永久排水设施相结合。

⑵、路堤修筑范围内,原地面的坑、洞、基穴等,应用原地面的土或砂性土回填,并按规定进行压实。

⑶、路堤基底为腐植土的,应先清除有机土,种植土,平整后按规定要求压实。

⑷、路堤基底原状土的强度不符合要求时,应按设计要求进行换填。

2、横向斜坡路堤填筑未挖台阶,出现路基横移,下挡墙挤裂。

预防措施:⑴、山坡路堤,当地面横坡陡于1:5,原地面应挖成台阶,台阶宽度不小于 1 米,并用小型夯实机加以夯实,填筑应由最底一层台阶填起,并分层夯实。

⑵、对半填半挖横坡陡峻地段路基,必须在山坡上从填方向上挖成向内倾斜的台阶,台阶宽度不小于 1 米。

3、土工合成材料易破坏。

预防措施:⑴、铺设材料前,先将场地整好,以免土层表面有坚硬凸出物穿破土工合成材料。

⑵、填筑碎石垫层时,应采取沿土工合成材料两侧边缘倾斜填料,以免造成其损坏。

⑶、土工合成材料摊铺好后应立即用土料填盖,防止在烈日下暴晒。

⑷、施工现场中发现土工合成材料有破损时必须立即修补好。

4、施工中发现土工合成材料出现扭曲、折皱、重叠现象。

预防措施:㈠、下承层必须平整良好,碾压密实后方可摊铺土工合成材料。

㈡、摊铺时应拉顺,紧贴下承层。

㈢、摊铺前应先把一侧固定,然后依次摊铺。

5、摊铺碎石垫层时,下层土工格栅被翻起、损坏。

预防措施;㈠、土工格栅上第一层填料摊铺须采用前置式装载机。

㈡、第一层填料的卸料,摊铺顺序应和土工格栅摊铺方向相反。

㈢、机械不得在覆盖的土工格栅上通过。

6、路基填料不合格,不同类型土混填。

预防措施:㈠、以透水性较小的土填筑于路堤下层,应作成4%的双向横坡。

㈡、不同性质的土应分别填筑,不得混填,每种填料层累计总厚度不宜小于0.5 米。

㈢、应合理安排不同土质的层位。

㈣、在不同土质填筑的路堤交接处应作成斜面,并将透水性差的土料在斜面下部。

7、填石路堤的石块尺寸过大,造成很大的空隙,使路堤上部陷落下沉。

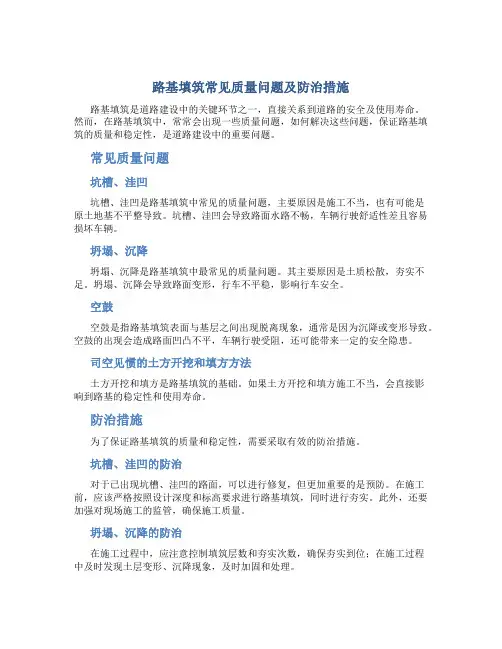

路基填筑常见质量问题及防治措施

路基填筑常见质量问题及防治措施

路基填筑常见质量问题及防治措施路基填筑是道路建设中的关键环节之一,直接关系到道路的安全及使用寿命。

然而,在路基填筑中,常常会出现一些质量问题,如何解决这些问题,保证路基填筑的质量和稳定性,是道路建设中的重要问题。

常见质量问题坑槽、洼凹坑槽、洼凹是路基填筑中常见的质量问题,主要原因是施工不当,也有可能是原土地基不平整导致。

坑槽、洼凹会导致路面水路不畅,车辆行驶舒适性差且容易损坏车辆。

坍塌、沉降坍塌、沉降是路基填筑中最常见的质量问题。

其主要原因是土质松散,夯实不足。

坍塌、沉降会导致路面变形,行车不平稳,影响行车安全。

空鼓空鼓是指路基填筑表面与基层之间出现脱离现象,通常是因为沉降或变形导致。

空鼓的出现会造成路面凹凸不平,车辆行驶受阻,还可能带来一定的安全隐患。

司空见惯的土方开挖和填方方法土方开挖和填方是路基填筑的基础。

如果土方开挖和填方施工不当,会直接影响到路基的稳定性和使用寿命。

防治措施为了保证路基填筑的质量和稳定性,需要采取有效的防治措施。

坑槽、洼凹的防治对于已出现坑槽、洼凹的路面,可以进行修复,但更加重要的是预防。

在施工前,应该严格按照设计深度和标高要求进行路基填筑,同时进行夯实。

此外,还要加强对现场施工的监管,确保施工质量。

坍塌、沉降的防治在施工过程中,应注意控制填筑层数和夯实次数,确保夯实到位;在施工过程中及时发现土层变形、沉降现象,及时加固和处理。

空鼓的防治空鼓的防治主要包括采用合适的压路工艺,加强对路面的夯实工作,避免过度水分和过低的压路密度。

司空见惯的土方开挖和填方方法在土方开挖和填方施工中,应注意控制开挖深度,规范土方填筑工艺。

不同的土质应该有不同的处理措施,施工前应进行充分的土方工程勘测和评估。

同时,对施工过程中的填筑压实加强监管和质量检查。

道路施工中的路基填筑是一个比较复杂的环节,需要严格控制工艺和操作,确保道路的稳定性和使用寿命。

以上提到的常见质量问题及防治措施只是冰山一角,实践中仍需要结合具体情况进行更加细化和详尽的方案制定。

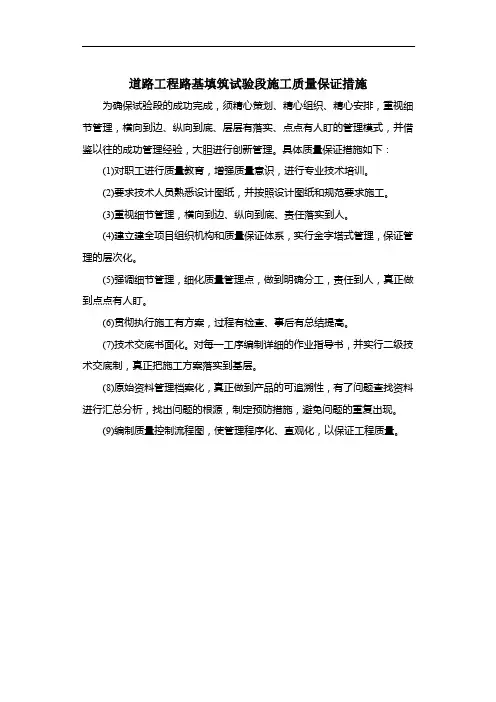

道路工程路基填筑试验段施工质量保证措施

道路工程路基填筑试验段施工质量保证措施

道路工程路基填筑试验段施工质量保证措施为确保试验段的成功完成,须精心策划、精心组织、精心安排,重视细节管理,横向到边、纵向到底、层层有落实、点点有人盯的管理模式,并借鉴以往的成功管理经验,大胆进行创新管理。

具体质量保证措施如下:
(1)对职工进行质量教育,增强质量意识,进行专业技术培训。

(2)要求技术人员熟悉设计图纸,并按照设计图纸和规范要求施工。

(3)重视细节管理,横向到边、纵向到底、责任落实到人。

(4)建立建全项目组织机构和质量保证体系,实行金字塔式管理,保证管理的层次化。

(5)强调细节管理,细化质量管理点,做到明确分工,责任到人,真正做到点点有人盯。

(6)贯彻执行施工有方案,过程有检查、事后有总结提高。

(7)技术交底书面化。

对每一工序编制详细的作业指导书,并实行二级技术交底制,真正把施工方案落实到基层。

(8)原始资料管理档案化,真正做到产品的可追溯性,有了问题查找资料进行汇总分析,找出问题的根源,制定预防措施,避免问题的重复出现。

(9)编制质量控制流程图,使管理程序化、直观化,以保证工程质量。

路基填筑施工质量的控制措施讲解

路基填筑施工质量的控制措施讲解

路基填筑施工质量的控制措施为保障公路工程质量,防止路基出现下沉、变行开裂等质量通病的发生,满足高标准、高质量的要求,特制定以下质量控制措施:路基填筑前的质量要求1、路基原地面清表必须彻底,不得有草皮,腐植土、树根等,清表后必须平整,清表宽度必须路基坡脚桩1米以外,压实度≥90%经压实后原地面2、路基填方材料应有一定的强度,填方材料最大最大粒径不超过10厘米,经野外取土试验确定,路基填料最小强度和最大粒径应符合要求,严格控制路基填料粒径,严禁超粒径石块运到工地后再用人工解小,必须控制在料场。

同时必须对路基填料进行颗粒分析、含水量、密实度、液限、塑限、承载比(CBR)试验和击实试验及有机质含量和易容盐含量试验。

选择路基填料,应选择水稳性好,干密度大,承载能力高的砾石土为宜,土质应均匀一致,不得混杂,保证路基各点密实度的均匀性。

3、路基原地面清表压实后,检测原地面的承载力试验,以检测地基承载力能否满足设计要求。

4、路基填筑前,按水平分层填筑方式进行分层,并计算其每层宽度及长度。

5、加强路基试验路段工作,通过试验路段确定填料的最佳含水量,压路机具碾压遍数,最佳机械配套和施工组织。

6、做好临时排水设施。

同时做好施工期间防水措施,当路基未完工但停止施工和路基虽已完工但未铺筑路面,在冬季停工期应用不透水塑料膜覆盖路基,膜上松铺30厘米砂砾压好。

路基填筑中质量控制1、土方路堤应分层填筑,分层平整,分层压实。

为保证路基边缘压实度,路基填方高度小于5米的路堤,路堤填土宽度每侧应宽于填层设计宽度30cm—50cm以内,压实宽度不得小于设计宽度。

对于填高度大于5米的路堤,路基每侧应加宽50cm—100cm,压实宽度不得小于设计宽度。

2、填筑采用水平分层的填筑施工,(按已计算的水平分层数据),及按照横断面全宽以水平逐层向上填筑,并由最低处分层填起。

3、路基填筑分层的最大松铺厚度不宜超过30cm,填筑至路床顶面最后一层的最小压实厚度,不应小于8cm。

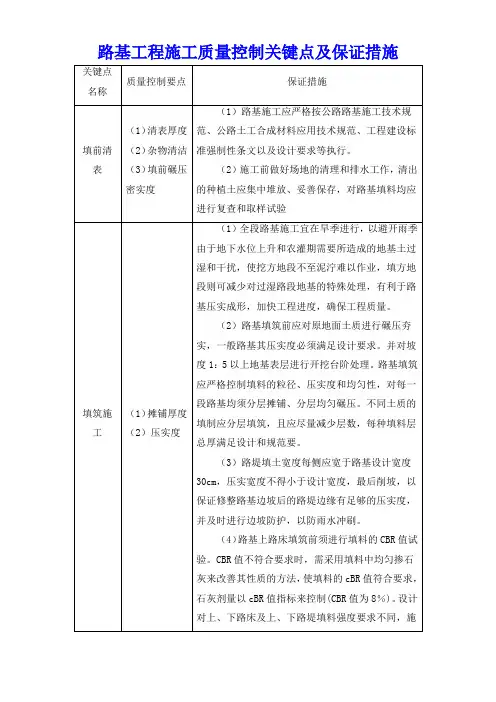

路基工程施工质量控制关键点及保证措施

路基工程施工质量控制关键点及保证措施
陡、高坡路堤
(1)压实深度
(2)材料质量
(3)压实度
(1)施工时除必须按设计图纸分条分幅填筑压实施工外。
(2)严格材料的进场检验,确保材料质量符合设计和规范要求。
(3)采用合格的机械设备并确保设备性能良好。
(4)当开挖发现水文地质情况变化时,则应采取相应的调整措施,以达到填筑土和原状土紧密牢固结合,绝不允许将填料堆码到同一平面高度后才进行压实,给斜陡坡路堤的稳定性带来隐患。
软基处理
(1)材料质量、规格大小
(2)垫层厚度、压实度
(3)填筑密实度
(4)桩径、桩距
(5)碾压机具、遍数
(1)采用填料、挖方路基施工的地基土换填和挖掘顺序、换填土改性处理以及施工现场排水系统等均应符合图纸要求。其成型后的路床的压实度和外形应符合设计和规范要求。
(2)施工工艺、顺序和质量应符合图纸和规范要求。
(2)边坡的开挖必须采用设计和规范要求的开挖方式进行开挖。确保避免边坡松动而破坏岩层的整体性和稳定性。
(3)路基防护工程不论开挖工程量和开挖深度大小,均应自上而下进行应分层开挖,不得乱挖超挖,并随挖随防护,防止边坡因长期暴露产生坍塌,邻近坡3~5米范围必须采用光面爆破施工技术。
(4)严格材料的进场检验,确保材料质量符合设计和规范要求。
(2)平整、密实。
(3)材料及密实度。
(1)填料宜采用透水性材料、轻质材料、无机结合料等.
(2)基坑回填必须在隐蔽工程验收合格后方可进行。基坑回填应分层填筑、分层压实,分层厚度按设计。
(3)采用小型夯实机具时, 基坑回填的分层压(夯)实厚度满足设计要求且应压(夯)实到图纸要求的压实度。
(4)按图纸做好过渡段,并应按图纸做好纵向和横向防排水系统。回填的连接部按图纸要求预留台阶。

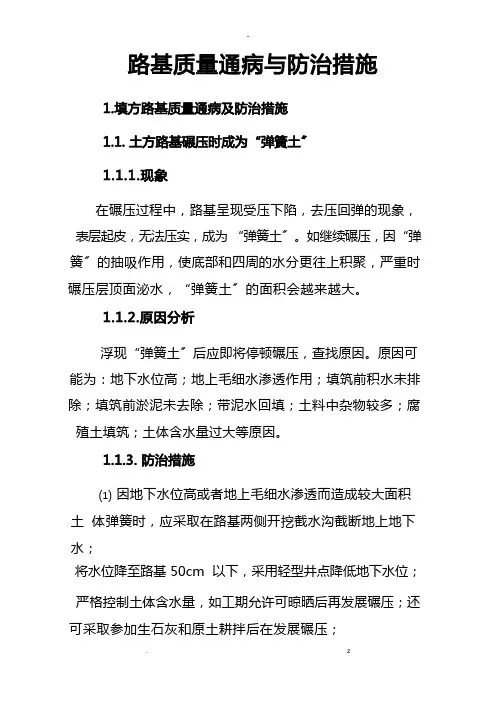

路基质量通病及防治措施

路基质量通病及防治措施

-在碾压过程中,路基呈现受压下陷,去压回弹的现象,表层起皮,无法压实,成为“弹簧土〞。

如继续碾压,因“弹簧〞的抽吸作用,使底部和四周的水分更往上积聚,严重时碾压层顶面泌水,“弹簧土〞的面积会越来越大。

浮现“弹簧土〞后应即将停顿碾压,查找原因。

原因可能为:地下水位高;地上毛细水渗透作用;填筑前积水未排除;填筑前淤泥未去除;带泥水回填;土料中杂物较多;腐殖土填筑;土体含水量过大等原因。

⑴因地下水位高或者地上毛细水渗透而造成较大面积土体弹簧时,应采取在路基两侧开挖截水沟截断地上地下水;将水位降至路基 50cm 以下,采用轻型井点降低地下水位;严格控制土体含水量,如工期允许可晾晒后再发展碾压;还可采取参加生石灰和原土耕拌后在发展碾压;-⑵ 雨季施工时应开挖纵、横向排水沟、排出积水、疏干土体;根据工期要求及天气情况,采取果断措施,必要时进展换土处理;也可掺入 5%-8的%生石灰拌匀、回填压实,或者采用梅花形灰桩〔坑〕吸收水分。

应连续作业,随摊铺随碾压,边坡防护及时跟进;⑶路基填前必须去除杂物,对回填土中的树根、石块等人工挑捡,制止使用有机土发展回填,对过湿的回填土可掺入生石灰处理,工期允许时可发展晾晒,到达或者接近最正确含水量时方可回填发展碾压,并严格控制摊铺厚度;⑷对粘性土质,在沟槽地段回填时必须排除积水,去除杂物,在池塘等位置填筑时应去除淤泥,再发展分层夯实;⑸对粉质土在沟槽回填时可利用轻型井点发展水密法施工,但回填厚度不能超过 60cm,其密实方法为采用插入式振捣器插实,在水密法过程中保持井点降水,每层取样试验,到达密实度要求后,再发展下一层回填,待回填土全部碾压夯实完成后,密实度试验全部合格后再停顿降水,撤除井点。

〔6〕路基填料要防止使用天然稠度小于 1.1 ,液限大于40,塑性指数大于 18,含水量大于最正确含水量 2 个百分点的土。

一定要注意不能用两种不同性质的土发展混填施工,特殊是不能用透水性差的土壤包裹透水性好的土壤。

公路路基工程填筑施工质量控制要点

4
摊铺
整平
路床施工前,应先修筑试验路段,确定能达到最大压实干密度的松铺厚度、压实机械型号及组合、压实速度及压实遍数、沉降差等参数。
二级及二级以上公路的填石路堤应分层填筑压实。二级以下砂石路面公路在陡峻山坡地段施工特别困难时,可采用倾填的方式将石料填筑于路堤下部,但在路床底面以下不小于1.0m范围内仍应分层填筑压实。
2
地表
清理
二级及二级以上公路路堤和填方高度小于1m的公路路堤,应将路基基底范围内的树根全部挖除并将坑穴填平夯实;填方高度大于1m的二级以下公路路堤,可保留树根,但根部不能露出地面。取土坑范围内的树根应全部挖除。对路幅范围内、取土坑的原地面表层腐殖土、表土、草皮等进行清理,并进行填前压实,二级及以上公路路堤压实度不小于90%;三、四级公路不小于85%。
不得在由透水性较好的填料所填筑的路堤边坡上覆盖透水性不好的填料。
6
碾压
碾压时填料的含水量控制在最优含水量的一3%- + 2%范围以内。碾压时先用轻型压路机初压,再用重型振动压路机复压、终压。压路机不可在未完成或正在碾压的地段调头和急刹车。改良细粒土、砂类土每层压实厚度不大于30cm,碎石类填料不大于40cm,最小压实厚度均应不小于10cm
纵断高程(mm)
+10, -15
+10, -20
中线偏位(mm)
50
1
宽度(mm)
不小于设计
平整度(mm)
15
20
横坡(%)
士 0.3
士 0.5
边坡
不陡于设计值
2、填石路堤施工质量控制要点
序号
工序
质量控制要点
1
测量
放样
直线地段每20m、曲线10m为一断面,在边桩上标示出填高,再在桩边打入竹条,绑扎好布条用以控制填筑厚度

路基施工常见质量问题和处理措施

路基施工常见质量问题和处理措施路基施工是公路建设中的重要环节,质量问题直接关系到公路使用寿命和安全性。

在路基施工中,常见的质量问题有很多,如土质不佳、坡度不合理、抗渗性差等。

面对这些质量问题,施工方需要采取相应的处理措施,以确保公路的质量和安全。

本文将就路基施工中常见的质量问题及处理措施进行介绍。

一、土质不佳土质不佳是造成路基施工质量问题的一个重要原因。

如果土质不佳,那么在施工过程中容易发生滑坡、塌方等问题,影响路基的稳定性。

处理土质不佳的方法主要有以下几种:1. 土壤改良:通过添加粉煤灰、水泥等掺合料对土壤进行改良,提高土壤的承载力和抗渗性能,从而改善土壤的质量。

2. 土方开挖和填方:对土壤进行开挖和填方处理,使得路基土的含水量和密实度均匀,确保路基的稳定性和平整度。

3. 引入新的填料:如果路基土质不佳,可以考虑引入新的填料,如碎石、砂子等,以改善土壤的质量。

二、坡度不合理1. 合理设计:在施工前,需要对路基的坡度进行合理设计,确保坡度符合工程要求和地形条件。

3. 加强排水:对于坡度不合理的路基,需要加强排水设计和施工,以确保路基排水畅通,避免积水导致路基沉降和坍塌。

三、抗渗性差路基的抗渗性能直接关系到其稳定性和使用寿命。

如果路基的抗渗性差,容易导致路基内部含水量过高,从而影响路基的稳定性和承载能力。

在施工过程中需要特别注意路基的抗渗性能。

处理抗渗性差的方法主要有以下几种:1. 材料筛选:在施工前,需要对路基材料进行筛选,选择抗渗性好的材料用于路基填充,以提高路基的抗渗性能。

2. 施工工艺:在施工过程中,需要严格控制填土的湿度和密实度,确保填土的排水性能和抗渗性能。

3. 抗渗处理:对于抗渗性差的路基,可以考虑采取特殊的抗渗处理措施,如加铺防渗膜等,以提高路基的抗渗性能。

施工现场基础工程质量控制

施工现场基础工程质量控制
一、土方运销工程质量控制
1. 确保土方清场范围正确,不超过设计限界。

2. 加强土方质量测量检查,确保土方填充厚度与坡度符合设计要求。

3. 运销土方过程中,要求保持生态环境与地质条件,安全施工。

二、基坑开挖工程质量控制
1. 开挖基坑前必须验收平整后的地面,基坑周围临时围边必须保证质量。

2. 开挖过程中判断土层情况,及时报告工程质量安全管理人员处理。

3. 检查基坑开挖深度、坡度与设计一致。

及时处理各种异常情况。

三、地基混凝土浇筑工程质量控制
1. 检查钢模板是否完成安装、钢管是否材质符合规范。

2. 混凝土掺配必须符合设计用量和强度。

3. 浇筑过程严禁随意加减水分或改变掺配比,确保混凝土质量。

4. 浇筑结束后及时养护,28天拆模板前进行钢筋扭紧管理。

以上就是以"施工现场基础工程质量控制"为标题生成的基础论述内
容。

结合实际项目,可以周详阐述各细节要点,以保证基础工程质量。

填方路基施工质量控制论文

浅谈填方路基施工质量控制摘要:路基是公路工程的重要组成部分,它既是公路的主体,又是路面的载体与基础。

?本文针对公路路基施工方法及质量控制谈一些体会。

关键词:路基施工方法质量控制本文结合作者多年施工经验,对土质填方路基施工质量的控制进行一些粗浅的探讨。

一、施工方法1、施工前先填筑试验段施工前选择一长度不小于200m的填方地段作为试验段,以取得压实设备的类型、最佳组合方式、碾压遍数及碾压速度、工序、每层材料的松铺厚度、材料的含水量等有关数据以指导施工。

2、施工前准备工作施工前仔细对填方区进行现场勘查,掌握填方区地质情况,对于特殊地基,根据设计和施工规范的要求,按特殊地基处理方法进行基底处理;对于一般原地面,先将原地面树木杂草及腐植土清除,并疏干积水、凉晒、平整,原地面横纵坡陡于1:5的地段挖成宽度不小于1m的台阶,然后用压路机碾压到规范要求的压实度。

3、路堤填筑采用“四区、八流程”工艺施工。

“四区段”是将作业面分为卸料区、摊铺区、碾压区和检测区,做到界限分明,以便于严格控制摊铺厚度、平整度、含水量,控制碾压范围和碾压遍数,防止漏压,最后便于正确检测密实度。

“八流程”是指填料选择、基底处理、摊铺平整、含水量控制、振动碾压、检测签认、路基成型、边坡修整。

整个路堤施工做到区段合理,流程清晰,保证填方地段施工质量、密实度符合规范要求。

填筑中先用推土机摊铺,人工找平,再压路机碾压,机械不能及的边角、桥台边及台后,用人工配合摊铺、小型机械碾压。

4、路基整修(1)填筑至标高后,进行平整和测量。

恢复中线,水平测量,施放路基边桩,修筑路拱,并用光轮压路机碾压一遍。

(2)修整的路基表层厚150mm内,不应留有尺寸大于100mm的材料。

(3)路基整修采用人工或机械的方法将路基两侧超填的余土清除场外。

(4)整修需加固的坡面时,应预留加固位置。

当填土不足或边坡受雨水冲刷形成小冲沟时,应将原边坡挖成台阶,分层填补。

(5)整修路基时应将边沟内的杂物清除干净,保证排水畅通。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

土质填方路基施工质量的控制措施
路基是公路的重要组成部分,是路面的基础,与路面共同承受交通荷载的作用,是按路线位置和一定技术要求修筑的带状构物。

路基施工质量的好坏将直接影响到路面的稳定性和整条路线的使用品质。

对土质填方路基来说,影响施工质量的因素主要由土质、含水量、压实功能(如机械性能、压实遍数及速度、土层厚度)及压实时外界自然和人为的其他因素等。

本文结合作者多年施工经验,以连徐高速公路CA标
K91+240~K96+045.9段为例对土质填方路基施工质量的控制进行一些粗浅的探讨。

路基填料压实度标准对质量的影响在路基压实过程中,随着碾压遍数的增加,土体空隙率V 逐渐减小,干密度γ逐渐增大,压实层的表面高程h 逐渐变小是一种客观规律,对每一种压路机而言,均存在碾压遍数N 和土体V、h、γ间的相关关系,而且当碾压遍数超过一定值N' 后,上述关系均趋于稳定(图1)。

这种规律表明,V、h、γ三种指标均可作为压实度检测的依据。

N’ N 图1 碾压遍数N 、空隙率V、干密度γ与压实高程h 关系图我国现行路基压实,采用了干密度比的压实检测方法。

即以实测压实土的干密度γ和标准击实试验(重锤或轻锤)得到的最大干密度γ0之比,作为压实度K的检测标准,K=γ/γ0。

高速公路采用重型击实试验方法,对不同深度路基要求达到不同的压实标准,即 0~80cm,K=0.95 80~150cm,K=0.93 >150cm,K=0.90 由于该段路基最高填土在7.0m以上,最低在3.0m 左右,均为高填方路基,工程量较大,总计需土方量67万㎡,项目所在地区为垅岗洼地、相间分布,地势起伏平缓的鲁南低山丘陵的剥蚀残丘和黄海平原过渡地带,地下水位一般埋深在1.5~3.0m,并随汛期发生变化,不但地下水位相对较高,距地表1.5~3.5m深不是弱风化岩就是黄砂或蛾礓石,取土深度受限制,造成取土场分布较散,同一个断面不同深度范围内土质的液限和塑性指数又不同,如果对土质不仔细进行分析或者在检测压实度时都采用同一个干密度,就会出现压实遍数远远的超过,压实度达不到;或者压实遍数还没有到,轮迹较明显,压实度超过100%。

前者,浪费了机械台班不说,还无法报验,影响了施工进度,后者给工程带来质量隐患。

针对这种情况,要对每个取土场不同土层取样进行土壤分析,通过试验确定不同类型土质的最大干密度和最佳含水量。

表1 同一断面不同层次最大干密度层数编号塑性指数最大干密度(KN/MЗ)最佳含水量(%)1 25.1 1.827 14.63 2 16.3 1.90 11.98 3 12.9 1.95 12.4 每个取土场同一断面不同类型的土质根据土壤厚度按一定比例,掺拌均匀后取样分析,再通过击实确定出它们的最大干密度和最佳含水量,试验结果如下:表2 各取土场最大干密度取土场编号塑性指数最佳干密度(KN/MЗ)最佳含水量(%)K91+700 13.9 1.971 13.6 K93+200 17.2 1.861 14.5 K95+800 19.4 1.91 14.6 K96+100 19.1 1.905 13.7 K97+200 20.2 1.932 12.8 在实际施工中,分层取土多数是采用用挖掘机在预定的深度范围内不分层采集装车。

个别时候,不可避免出现掺拌不均匀的情况,根据试验标准,大多数压实度均合格,个别路段压路机反复碾压,压实度仍不够(含水量符合要求)这就得对该段土样进行分析。

因此,在现场测定压实度时,必须核准该层填土的土源,施工时特别注意不同土质不可混合到同一填筑层上,否则影响了压实度检测,出现不必要的麻烦。

目前,造成路基沉降变形的原因很多,现行路基规范的压实检测方法和标准不当也是重要原因之一。

工程实践表明,采用现行压实度检测方法和标准,除上述施工中普遍存在的问题外,下面所述的几个方面,都对施工质量存在不同程度的影响。

1、执行现行标准,不能保证高速公路在使用中不产生沉降、变形。

2、路基设计强度指标E0和土基压实施工控制指标压实度K间,没有直接的关系。

3、路基填土越高,下层土体所受自重应力越大,但土基压实度要求却越低(K=0.90),违背了路基受力和稳定性的客观规律。

4、25~50t振动压路机普遍用于路基压实,与现行击实试验方法不相匹配。

5、路基填料允许含有10~15cm 粒径石料,但土夹石则无法进行标准击实试验,施工中压实度检测也有困难。

6、粘性土击实试验和路基压实常有“反弹”现象,增大压实功CBR 值反而可能降低。

7、土质多变路段,室内击实试验周期较长,难以及时指导施工。

事先预做试验,则在γ0选值上存在人为因素。

路基施工过程质量控制◆施工方法连徐高速公路CA标K91+240~K96+045.9段路基土方施工方法主要是:用挖掘机配合自卸汽车运输土方,用推土机配合平地机找平,洒水车配合压路机碾压。

主要施工流程图如下:图1 原地面施工流程示意图图2 土方铺筑压实工序流程示意图◆确定石灰用量在路基施工中,素土填
筑一般情况下控制好含水量和厚度,通过碾压基本没有什么问题。

而对石灰土来说,生石灰必须保证三级以上的石灰标准,在使用前7~10天充分消解,消解后的石灰保持一定的湿度,保证干不飞扬,湿不结团,用量根据公式W石灰重=(V石灰土-W石灰重量÷2)×R土×I%计算,R土为土的干密度,I%为石灰含量。

石灰按土方施工的方法划出方格堆放后,人工将石灰均匀摊开,并根据石灰的含水量和松密度校对石灰用量是否合适。

◆石灰土拌和拌和时先用轮胎拖拉机耕耙,再用稳定土拌和机拌和,并设专人跟随拌和机,随时检查拌和深度,保证粉碎拌和后的石灰土均匀一致,各层之间不存素土“夹层”,拌和深度达到下层表面1cm厚。

在拌和过程中及时检查含水量,用人工捡出超尺寸的颗粒,消除灰窝,及过分潮湿处,达到要求后及时整平、碾压。

同时严格控制好路基横向坡度和纵向平整度,特别是路基最后三层,应为路面施工打下良好基础。

路基压实的控制措施填土厚度的控制压实厚度对压实效果具有明显的影响,相同压实条件下,实测土层不同深度的压实度随着深度逐渐减少,如果填土厚度过大,压实机具影响范围外的土体密实度就达不到要求。

目前我们最重的光轮压路机是18~21T,振动压路机为CA25型,通过试验路确定填土厚度不宜超过20cm(压实厚度)。

施工时根据填土厚度、松铺系数,计算出单位面积的用土量,用灰线标出方格网,每一方格内铺筑固定的土方数,现场由专人指挥。

每排土堆分布相互错开,以便推土机、平地机整平。

碾压前应再次检查松铺厚度,符合要求后开始碾压。

为了使每方格土方体积一致,每个断面实际用土量与计算量相吻合,在取土场用挖掘机装土时,操作手严格控制每车的斗数。

并且路基土方运输车辆应尽量不要大小混用,避免产生差错。

含水量的控制根据路基压实机理,土的最大干密度,随着含水量的变化而变化,含水量过小,土颗料间的摩阻力增大,在相同压实机具作用下,不易将相邻土颗挤紧,孔隙增大,达不到密实的目的。

含水量过大,土颗粒间的孔隙被水分占据,而水一般又不为外力所压缩,在碾压过程中出现“弹簧”现象,同样达不到压实度要求。

因此在施工过程中为了土壤在土基上能及时晾晒,把整个标段划分成若干个施工段,以便形成有效的流水作业面,当测定某段含水量达到或接近最佳含水量时,迅速进行整平、碾压,当然对压实度K≥90%、K≥93%的区域,含水量大于或小于最佳含水量一定数值仍能碾压达到要求,但是碾压的遍数要增加,而不是试验段所确定的遍数。

碾压程序的控制压实机的选择,以及合理的操作,是影响路基压实效果的另一个综合因素。

通过试验路,我们的一个工作段应配备D80推土机,平地机,带铧犁75KW推土机,旋耕机各一台,CA25型振动压路机一台,18~21T光轮压路机4台。

在上述压实机具,碾压遍数已选定的条件下,压实操作必需遵循“先轻后重,先慢后快,先边后中,相邻两次的轮道重合轮宽的1/3”的原则,对振动压路机而言,先用低频,后用高频,因低频碾压时振幅大,有利于深层密实,高频碾压时振幅小,有利于浅层密实。

在最佳含水量时,90区土质路基的碾压,振动压路机低频一遍,高频一遍,18~21T光轮压路机3遍,即可达到压实度要求,对93区,低频两遍,高频一遍,18~21T光轮压路机4~5遍,对95区,低频两遍,高频两遍,18~21T光轮压路机7~8遍,对于两个工作段搭接部分的碾压,前一段留5~8M不碾压,在下一段施工时一起碾压。

压实度的检测路基的压实度反映了土体在碾压后达到的密实程度,能否达到规定的标准,直接影响到路基的强度和稳定性,由于本段路基填料均为土质,工地实际干密度的测定工作量相对较大,因此,在90区,93区采用灌沙和环刀法相结合,一般灌沙法取样占检测频率的1/3,环刀法占检测频率的2/3,对95区一律采用灌沙法检测,检测频率严格按规范要求进行的。

工地试验室样品含水量测定时,对90区、93区主要采用酒精法,对95区一律采用烘干法。

自检合格,经监理工程师抽检合格后,继续填筑下一层。

由于该段工程在施工过程中,对上述各工序进行了严格控制,在结束交工验收检查时,弯沉、压实度等各项指标均达到理效果,为路面的施工打下了良好的基础。
