气化炉A单系列检修网络进度(2016-04)

合集下载

A系列气化炉检修方案

A系列气化炉检修方案

一.设备损坏情况简介气化炉设备在运行中,若出现问题,将会导致一台气化炉系统停炉,给安全平稳生产带来严重威胁,故需停车检查,制定此方案。

F1201气化炉B系列发现如下缺陷:1.气化炉燃烧室渣口砖、锥底砖、筒体砖、拱顶砖运行周期已到。

2.激冷环水量下降,激冷环堵,管线结垢。

3. 上升管与下降管损坏。

4. 需检查下降管上升管及激冷环损坏情况。

5. 各仪表取样口有堵塞现象。

二.安全注意事项工艺安全交出:1. 建立抽负,待拔出烧嘴,降温。

2. 待气化炉温度降至300℃下,方可停激冷水。

3. 待降至室温,将气化炉加盲板与其他所有系统完全隔离,确认盲板已加到位(办理盲板抽赌安全作业证)。

当炉温降至40℃以下方可进入容器内部检修(后页附盲板抽、堵列表)。

4. 进入设备内作业办理《容器内安全作业证》、动火作业办理《动火安全作业证》按要求进行分析、设备吊装作业办理《吊装安全许可证》、登高作业办理《登高安全作业证》,必须系安全带等应办理齐全相关票证,方可进入气化炉作业。

5. 塔内照明,必须使用安全电压(24V安全行灯,须有安全员确认,电话111111111111),检验仪器和维修工具的用电绝缘应良好,不准有接头,要求可靠接地线,现场作业者佩戴电子报警仪,发现报警,停止作业,查明情况,处理正常后作业,紧急情况时迅速撤离。

6.工艺负责检修安全,检修作业时必须有工艺专人监护(监护人员必须熟知本岗位操作规则,有应急知识能力,不得中途离开),由工艺技术员(1111 电话1111111,1111 电话111111111)现场确认后,向检修负责人(111111111111111111111)进行风险交底。

7. 联系安全员(11111111111111111111111111))落实各项安全措施及安全器材(长管式防毒面具两个、空气呼吸器两个,安全绳两条,要求备用在A炉六楼人孔旁边)拉警戒绳。

8. 落实备品备件及检修用各种器具,联系电气,仪表相关人员协助检修,做到文明检修。

气化炉检修

气化炉检修

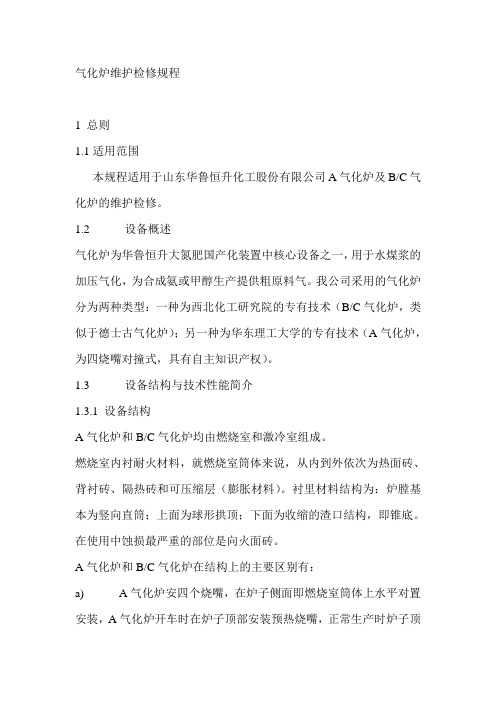

气化炉维护检修规程1 总则1.1适用范围本规程适用于山东华鲁恒升化工股份有限公司A气化炉及B/C气化炉的维护检修。

1.2 设备概述气化炉为华鲁恒升大氮肥国产化装置中核心设备之一,用于水煤浆的加压气化,为合成氨或甲醇生产提供粗原料气。

我公司采用的气化炉分为两种类型:一种为西北化工研究院的专有技术(B/C气化炉,类似于德士古气化炉);另一种为华东理工大学的专有技术(A气化炉,为四烧嘴对撞式,具有自主知识产权)。

1.3 设备结构与技术性能简介1.3.1 设备结构A气化炉和B/C气化炉均由燃烧室和激冷室组成。

燃烧室内衬耐火材料,就燃烧室筒体来说,从内到外依次为热面砖、背衬砖、隔热砖和可压缩层(膨胀材料)。

衬里材料结构为:炉膛基本为竖向直筒;上面为球形拱顶;下面为收缩的渣口结构,即锥底。

在使用中蚀损最严重的部位是向火面砖。

A气化炉和B/C气化炉在结构上的主要区别有:a) A气化炉安四个烧嘴,在炉子侧面即燃烧室筒体上水平对置安装,A气化炉开车时在炉子顶部安装预热烧嘴,正常生产时炉子顶部用堵头堵死;B/C气化炉只一个烧嘴,在炉子顶部朝下安装,开车时预热烧嘴也安装在此。

b) A气化炉在激冷室只有下降管没有上升管,而设置了气泡分离器;B/C气化炉既有下降管也有上升管,没有设置气泡分离器。

1.3.2 技术参数与性能A气化炉和B/C气化炉的介质均为O2、H2、CO、CO2、H2O、H2S、N2和炉渣,工作压力均为6.5MPa,燃烧室工作温度均为1450℃,激冷室工作温度均为252℃。

单炉日处理煤量A气化炉比B/C气化炉略高。

另外,A气化炉产生的气化气中有效气体成分(CO+ H2)含量高。

1.4 设备完好标准1.4.1 零部件a) 各零部件和附件完整、齐全,质量符合要求b) 仪表、仪器、安全联锁装置准确、灵敏,不超期使用1.4.2 设备性能a) 气化气产量、纯度达到设计要求b) 各项工艺参数符合操作指标1.4.4 技术资料1.4.4.1技术资料准确齐全,至少包括:c) 竣工图,制造、安装技术文件(含无损检测记录、设备制造合格证、压力容器制造质量证明书、安装工程交工技术文件),设备调试记录,使用说明书d) 设备结构及易损件图纸e) 设备运行累计时间f) 设备检修方案,实际修理情况记录及技术鉴定记录g) 设备技术改造的方案、图样、材料质量证明书、施工质量检验技术文件和资料h) 安全附件校验、修理和更换记录i) 历年设备缺陷、事故情况记录及处理报告1.6.4.2 操作规程和维护检修规程齐全1.6.5 设备及环境a) 设备静密封点达到《化学工业设备动力管理规定》中的静密封检验标准b) 设备保温良好,无跑冷现象c) 设备防腐完整d) 设备及周围环境清洁,无杂物2 日常维护与常见故障处理2.1 日常维护2.1.1 严格按照气化炉工艺操作规程调整工艺参数,使设备正常运行。

气化炉检修工作计划范文

气化炉检修工作计划范文

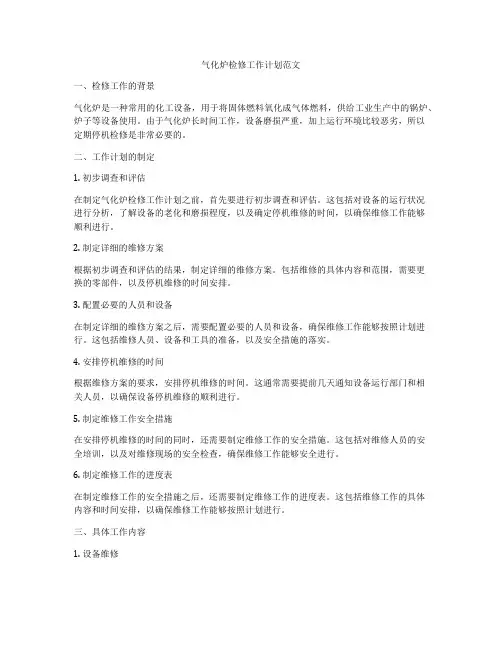

气化炉检修工作计划范文一、检修工作的背景气化炉是一种常用的化工设备,用于将固体燃料氧化成气体燃料,供给工业生产中的锅炉、炉子等设备使用。

由于气化炉长时间工作,设备磨损严重,加上运行环境比较恶劣,所以定期停机检修是非常必要的。

二、工作计划的制定1. 初步调查和评估在制定气化炉检修工作计划之前,首先要进行初步调查和评估。

这包括对设备的运行状况进行分析,了解设备的老化和磨损程度,以及确定停机维修的时间,以确保维修工作能够顺利进行。

2. 制定详细的维修方案根据初步调查和评估的结果,制定详细的维修方案。

包括维修的具体内容和范围,需要更换的零部件,以及停机维修的时间安排。

3. 配置必要的人员和设备在制定详细的维修方案之后,需要配置必要的人员和设备,确保维修工作能够按照计划进行。

这包括维修人员、设备和工具的准备,以及安全措施的落实。

4. 安排停机维修的时间根据维修方案的要求,安排停机维修的时间。

这通常需要提前几天通知设备运行部门和相关人员,以确保设备停机维修的顺利进行。

5. 制定维修工作安全措施在安排停机维修的时间的同时,还需要制定维修工作的安全措施。

这包括对维修人员的安全培训,以及对维修现场的安全检查,确保维修工作能够安全进行。

6. 制定维修工作的进度表在制定维修工作的安全措施之后,还需要制定维修工作的进度表。

这包括维修工作的具体内容和时间安排,以确保维修工作能够按照计划进行。

三、具体工作内容1. 设备维修包括设备外观、内部结构和零部件的检查,确认设备的老化和磨损情况,以及更换需要更换的零部件,确保设备的正常运行。

2. 清洗设备包括设备内部的油污和积灰的清理,以及设备表面的清洁,保持设备清洁干净,提高设备的运行效率。

3. 润滑设备包括对设备各处活动部件的润滑,确保设备的各部分都能够正常运转,减少磨损和损坏。

4. 安全检查包括对设备运行部件的安全检查,确保设备的各项安全系统能够正常工作,保障设备的安全运行。

5. 设备调试在维修工作完成之后,需要对设备进行调试,确认设备的运行状况和效果,保证设备在维修后能够正常工作。

浅谈气化炉检修方法及质量标准

浅谈气化炉检修方法及质量标准

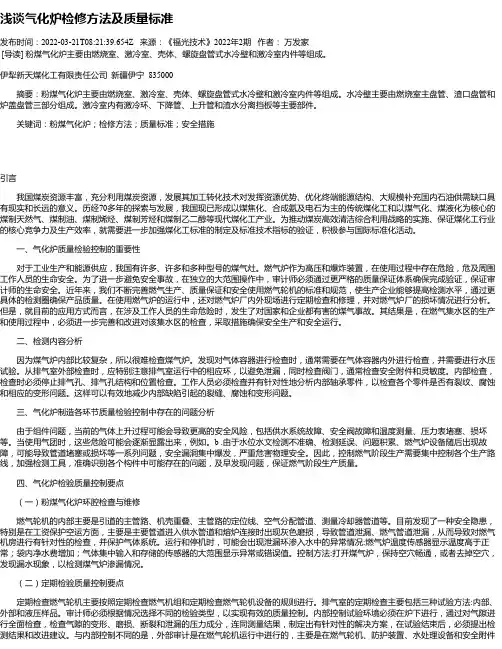

浅谈气化炉检修方法及质量标准发布时间:2022-03-21T08:21:39.654Z 来源:《福光技术》2022年2期作者:万发家[导读] 粉煤气化炉主要由燃烧室、激冷室、壳体、螺旋盘管式水冷壁和激冷室内件等组成。

伊犁新天煤化工有限责任公司新疆伊宁 835000摘要:粉煤气化炉主要由燃烧室、激冷室、壳体、螺旋盘管式水冷壁和激冷室内件等组成。

水冷壁主要由燃烧室主盘管、渣口盘管和炉盖盘管三部分组成。

激冷室内有激冷环、下降管、上升管和渣水分离挡板等主要部件。

关键词:粉煤气化炉;检修方法;质量标准;安全措施引言我国煤炭资源丰富,充分利用煤炭资源,发展其加工转化技术对发挥资源优势、优化终端能源结构、大规模补充国内石油供需缺口具有现实和长远的意义。

历经70多年的探索与发展,我国现已形成以煤焦化、合成氨及电石为主的传统煤化工和以煤气化、煤液化为核心的煤制天然气、煤制油、煤制烯烃、煤制芳烃和煤制乙二醇等现代煤化工产业。

为推动煤炭高效清洁综合利用战略的实施、保证煤化工行业的核心竞争力及生产效率,就需要进一步加强煤化工标准的制定及标准技术指标的验证,积极参与国际标准化活动。

一、气化炉质量检验控制的重要性对于工业生产和能源供应,我国有许多、许多和多种型号的煤气灶。

燃气炉作为高压和爆炸装置,在使用过程中存在危险,危及周围工作人员的生命安全。

为了进一步避免安全事故,在独立的大范围操作中,审计师必须通过更严格的质量保证体系确保完成验证,保证审计师的生命安全。

近年来,我们不断完善燃气生产、质量保证和安全使用燃气轮机的标准和规范,使生产企业能够提高检测水平,通过更具体的检测圈确保产品质量。

在使用燃气炉的运行中,还对燃气炉厂内外现场进行定期检查和修理,并对燃气炉厂的损坏情况进行分析。

但是,就目前的应用方式而言,在涉及工作人员的生命危险时,发生了对国家和企业都有害的煤气事故。

其结果是,在燃气集水区的生产和使用过程中,必须进一步完善和改进对该集水区的检查,采取措施确保安全生产和安全运行。

气化炉检修方案

气化炉检修方案

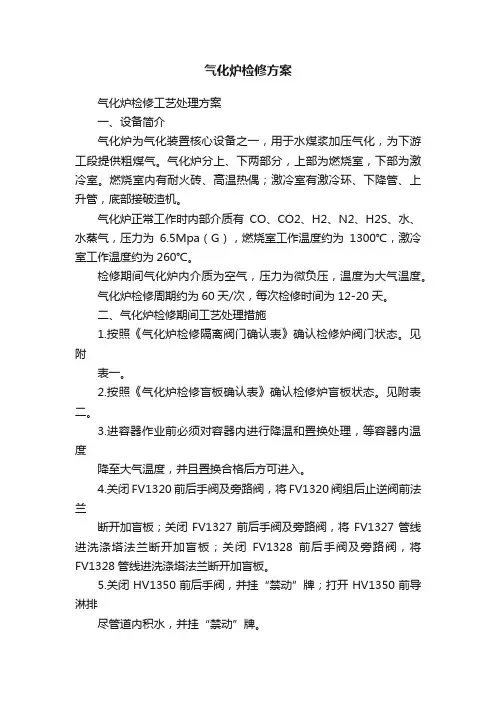

气化炉检修方案气化炉检修工艺处理方案一、设备简介气化炉为气化装置核心设备之一,用于水煤浆加压气化,为下游工段提供粗煤气。

气化炉分上、下两部分,上部为燃烧室,下部为激冷室。

燃烧室内有耐火砖、高温热偶;激冷室有激冷环、下降管、上升管,底部接破渣机。

气化炉正常工作时内部介质有CO、CO2、H2、N2、H2S、水、水蒸气,压力为6.5Mpa(G),燃烧室工作温度约为1300℃,激冷室工作温度约为260℃。

检修期间气化炉内介质为空气,压力为微负压,温度为大气温度。

气化炉检修周期约为60天/次,每次检修时间为12-20天。

二、气化炉检修期间工艺处理措施1.按照《气化炉检修隔离阀门确认表》确认检修炉阀门状态。

见附表一。

2.按照《气化炉检修盲板确认表》确认检修炉盲板状态。

见附表二。

3.进容器作业前必须对容器内进行降温和置换处理,等容器内温度降至大气温度,并且置换合格后方可进入。

4.关闭FV1320前后手阀及旁路阀,将FV1320阀组后止逆阀前法兰断开加盲板;关闭FV1327前后手阀及旁路阀,将FV1327管线进洗涤塔法兰断开加盲板;关闭FV1328前后手阀及旁路阀,将FV1328管线进洗涤塔法兰断开加盲板。

5.关闭HV1350前后手阀,并挂“禁动”牌;打开HV1350前导淋排尽管道内积水,并挂“禁动”牌。

6.关闭HV1351后手阀,并挂“禁动”牌。

7.关闭LV1331旁路阀及后手阀,挂禁动牌;打开LV1331前导淋,挂禁动牌。

8.拆除文丘里短管,未经管理人员同意不得回装。

9.仪表冲洗水单系列总手阀后加盲板。

10.为保障检修安全,防止抽引蒸汽阀门HV1333故障,检修时抽引蒸汽旁路阀应保障有开度,在停炉拔烧嘴时打开抽引蒸汽旁路一定开度。

气化炉抽负正常,保证气化炉内空气流通。

11.检修期间拆除FT1331,打开XV1334,并确认该管线畅通,使洗涤塔C1301无液位。

12.锁斗必须保持直排状态,XV1338、KV1339、KV1352处于打开状态。

气化炉检查、检修安全作业书(C炉11月) (1)

气化炉检查、检修安全作业书(C炉11月) (1)

中盐安徽红四方股份有限公司气化炉(C炉)计划检修安全作业指导书编制:陶新兆审核:邵正军批准:2014年11月日目录序号内容页码1 气化炉计划检修安全作业指导书 12 计划停炉申请报告(附重点检修作业内容清单) 33 计划检修首次会会议纪要 44 检修时间节点计划表 55 备品备件及材料计划申报表 66 气化炉停车置换及工艺处置方案77 工艺烧嘴吊装及更换操作规程88 气化炉检查检修阀门、盲板确认表109 气化炉计划检修停送电措施(附电气停、送电确认表)1110 安装公司气化炉检修作业注意事项1311 检修前安全准备措施、要求实施确认记录表1412 气化炉检修搭架作业规范1513 气化炉检修筑炉(含检查)作业安全规范1714 气化炉检修清洗作业安全规范1915 仪表厂气化炉计划检修安全作业规程2116 危险源辨识与检修环境因素评估4217 附件:气化炉停车过程中需倒切盲板登记表47 气化炉内件检查或更换记录表48 气化炉、洗涤塔内部及激冷水管线、黑水管线清洗记录表50 气化炉激冷水、黑水管线及洗涤塔黑水管线壁厚测定记录表51 渣池内部清理记录表52 传动设备检修记录表53 仪表检修记录表54 电气检修记录表55 气化炉开车过程中需倒切盲板登记表5618 气化炉升压、查消漏方案5719 气化炉烘炉方案5820 检修总结报告单6021 计划检修总结会会议纪要61中盐安徽红四方股份有限公司气化炉计划检修安全作业指导书1 目的为了规范气化炉的检修,做到检修安全有保障,检修质量无返工,检修全面不漏项,特制定本指导书。

2、范围气化车间气化炉【C炉】的单炉系统性计划检修。

3、领导小组顾问:梁春第一组长:杨廷文组长:邵正军副组长:陈兴忠、方跃武、吴孜菘、凌国淮成员:邵世根、刘国胜、杨义杰、王阳春、郭松山、吴明山、刘长宏、陈传友、胡维德、王华明、沈孝文、万宗阳、王新、李仁军、赵俊、陆松、陆道军、王学汤、杜榕军、晋本利、朱立新、宫勋、陆海民、杜平、王强、尹若奎、查丽敏、陶新兆、童跃辉、宋晨、桂荣操、赵根波、胡敬波、钱久明、刘勇、宇宙、杨东旭、程海、宋昱、王乃虎、吴道兵、王坤、王东、倪有志、刘合军、汪金星(清洗公司)、郑前进(耐火砖厂家)4、职责4.1每次必须召开计划检修工作首次会,对关键过程特别是安全工作进行缜密地布置;4.2每次必须详实制订检查检修工作计划;4.3每次必须缜密识别评价危险源及环境因素并落实安全防护措施;4.4负责统筹协调各种施工力量及材料;4.5负责作业全过程的督导,确保安全按质按量按时完成任务;4.6负责检修期间的后勤保障和宣传鼓动工作;4.7负责组织召开检查检修工作末次会,对每次工作适时进行总结评价。

1号炉A引风机检修方案

XXXXXXXXXXXXXXXX分公司1号炉A引风机检修方案批准:审核:编写:设备维护部锅炉专业二零二一年1号炉A引风机检修方案一、概述XXXXXXXXXXXXXX公司(以下简称土默特公司)一期为2*660MW超临界火力发电机组,引风机为上海鼓风机厂生产的SAF31.5-17-2型动叶可调轴流式引风机,结构主要由电机、进气箱、机壳、扩压器、导叶、转子总成等组成,电机与风机共用一套润滑油站。

主要技术参数:引风机型号 SAF31.5-17-2风机转速 990 r/min机壳直径φ3132轮毂直径φ1378叶轮级数 2叶型 14DA13叶片数 28叶片材料 15MnV叶片和叶柄的连接高强度螺栓液压缸径和行程φ415/H100MET叶片调节范围 -37° ~+10°油站参数控制油压2.5-3.5MPa,减压阀前润滑油压0.4-0.8MPa,风机与电机轴承润滑油压0.2-0.4MPa二、现象2021年05月08日17:27分,1号炉A引风机动叶开度高负荷时无法开大,A引风机动叶开度70%时电流255A,持续开大动叶现场实际开度并没有开大,针对上述问题特制定此方案。

三、检修范围及备件3.1 检修范围3.1.1 停运A引风机,B引风机单侧运行,1号炉A引风机在线检修,检修工期预计需要72小时。

3.1.2 打开引风机扩压器人孔门,一是进入引风机叶片位置,进行全行程开关操作,检查转子、轮毂是否有异音。

二是进入引风机液压缸处,检查动叶执行机构输入与输出轴簧片、液压缸本体及其支撑体。

(如发现支撑体开裂后立即进行机加工处理,并对开裂的焊口进行修复,修复后将支撑体法兰进行精加工,保证与液压缸等部件的配合要求。

)3.1.3 揭开A引风机大盖,拆除叶片,检查叶片叶盘根部积灰情况并进行清理,手动活动叶片,正常情况下,每个叶片均有一定的活动量,如检查发现存在无法活动的叶片,拆除叶片进行检查,清理根部积灰,清理后更换引风机叶盘密封。

气化炉检修方案

沧州正元化肥有限公司2018年5月份B气化炉停车检修方案编号:CZZYJX—2018—05编制:设备科:审核工艺科:安全科:批准:日期:2018年 5 月 2 日第1 页共22 页目录一、安全检修组织机构二、检修目的及总体时间安排三、检修项目、验收标准及安全措施四、检修具体要求及考核五、突发事故应急预案六安全环保措施七、检修盲板一览表八、风险分析第2页共22 页 2一、安全检修组织机构:1.总指挥赵艳平:全面负责公司检修协调工作,对人财物技的组织协调领导2.副总指挥崔佳宏: 全面负责组织检修及检修人员分工准备和生产开停车及平衡工作。

陶世成: 协助总指挥完成检修的组织协调工作,按时、按质完成检修任务。

武利平:保证检修工作安全、环保排放达标。

3.技术指导组:孙建:负责气化总体检修整体协调工作,按时、按质完成检修任务。

4.气化检修组:孙建闫军赵冬张韩聪李策检修组织、进度把握及检修人员分工准备和及检修技术、质量监督工作。

5.车间安环组:张韩聪、赵东:负责检修期间车间内的安全工作,确保检维修作业过程安全进行闫军、李策:保证检维修作业期间废渣,废水,粉煤等不乱排,乱放。

避免因检维修作业产生环境危害。

6.安全检查组:封冠军:负责检修全面安全(含外协入厂教育),保证无安全、工伤事故,负责检修全面环保工作,无环保事故(对影响现场第3页共22 页 3的项目提前做好防护预案)7.质检验收组:甄风岐张书平协助组织检修及检修技术、质量工作8.工艺处置组:牛肖峰协助组织气化工段在安全工艺条件下的开停车工作,检维修作业过程中工艺处置措施的监管和落实,同时负责盲板抽堵作业的审批和确认工作。

二、检修目的及时间安排:1、检修目的:解决气化炉支撑板温度高,合成气出口温度高,渣口压差高黑水角阀卡塞等问题;2、检修总体时间安排:2018年5月3日8:00-2018年5月日18:00。

三、检修项目及安全措施:第4页共22 页 4第5页共22 页 5第6页共22 页 6第7页共22 页7第8页共22 页8四、检修具体要求及考核:1、检修做到七个落实[项目、人员、时间、方案(置换、检修、安全、组织)、责任(安全、质量、现场)、考核、物料],做到第9页共22 页9各项安排及预制工作零距离、零等待,保证顺利进入检修。

石化公司装置检修改造项目装置开停工网络

石化公司装置检修改造项目装置开停工网络1.1 炼油板块总体网络统筹安排见下表:序单装置名停工检修开工合计停工检修日开工号位称时间时间时间(天日期期日期(天(天(天名))))1四蒸馏 5.1~ 5.10~ 6.12~9336482炼2#加氢12261149 5.1~ 5.13~ 6.8~3油2#制氢339345 5.3~ 5.6~ 6.14~4延迟焦932546 5.3~ 5.12~ 6.13~一52#硫磺装置已停工,择机安排检---------6厂2#柴油1031849 5.2~ 5.12~ 6.12~7火炬罐010010---------8污油浮0000---------9炼一蒸馏装置正常运行 (常压拔头---------1油连续重625839 4.26 5.2~ 5.27~1中压加734849 5.3~ 5.10~ 5.14~1二1#制氢正常运行(保供炼油板块---------1厂烷基化停工待料(视装置扩量改---------1干气提436343 5.8~ 5.12~ 6.17~1炼航煤加320326 5.8~ 5.11~ 5.31~1二催化正常运行(检修安排在---------1油三催化844456 4.28 5.6~ 6.19~1二气体分844456 4.28 5.6~ 6.19~11# S前期停工待料,检修期间 4.28--- 5.14~2厂2# S330336 5.17 5.20~ 6.20~21#柴油正常运行------ 4.26~序单装置名停工检修开工合计停工检修日开工号位称时间时间时间(天日期期日期(天(天(天名))))2芳烃抽---------检修伴随连续重整装置21#硫磺运行状态(考虑炼油板块---------2 炼丙烷脱1226846 5.3~ 5.15~ 6.10~2油二蒸馏1235552 4.28 5.10~ 6.17~2润滑油停运装置,实施 LTAG 改------ 6.13~三23#三废停工待料---------网络说明及控制点要求:1.1常减压蒸馏装置1#蒸馏装置装置正常运行( 常压拔头方案 ) 。

义马气化厂停车检修总体方案(05年4月)

义马气化厂停车检修总体方案生产部机动部2005年4月15日目前,气化厂安全稳定生产中存在的问题较多,主要有气化炉炉篦系统磨损严重、B套空分空压机打气量不足、锅炉炉膛及过热器积灰较多、压力容器需要检验等,为了保证气化厂的连续稳定生产,满足城市煤气供应,经报请集团公司批准,我厂定于2005年4月26日上午9时开始进行单系列停车检修,检修期间平均每天供应城市煤气48万Nm3,煤气热值3550千卡/Nm3,检修时间共计375小时(15天零15小时),2005年5月11日晚24时恢复双系列运行。

为了使检修工作有序进行,保证检修任务的顺利完成,特制定如下总体方案,望各单位遵照执行。

一、编制依据1.气化厂目前的实际生产运行状况。

2.前几次停车检修的实际进度和经验总结。

3.同类型生产企业的检修经验。

4.3#锅炉4月26日以前要投入正常运行。

二、组织机构为了保证检修工作的顺利进行,按时完成检修任务,并在单系列运行期间保证安全稳定连续供气,特成立停车检修领导小组。

三、单系列检修、单系列运行期间主要平衡1.电平衡发电0.5万KW,外购电0.9万KW,全厂用电1.4万KW。

2.蒸汽平衡单台锅炉产蒸汽120t/h;空分用高压蒸汽19t/h,气化用高压蒸汽39t/h;空分用中压蒸汽2t/h,900#用中压蒸汽3t/h;热电外供低压蒸汽45t/h,气化炉副产低压蒸汽25t/h;400#a用低压蒸汽6t/h,900#用低压蒸汽12t/h;550#用低压蒸汽23t/h,500#用低压蒸汽12t/h;甲醇精馏用低压蒸汽12t/h,其它零星用低压蒸汽5t/h。

3.系统负荷气化氧负荷6800Nm3/h左右,净煤气约2.9万Nm3/h,甲醇装置进气约1.7万Nm3/h,驰放气0.55万Nm3/h,粗甲醇140t/天。

4.城市煤气城市煤气产量48万Nm3/天,热值3550千卡/Nm3,其中甲醇驰放气0.55万Nm3/h,净煤气1.2万Nm3/h,中压氮0.25万Nm3/h。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工艺系统降温
1系统隔离倒工艺盲板为盲,加临时盲板2工艺烧嘴拆旧装新
33
拆洗涤塔上部人孔 、相关人员进塔检查塔盘并紧固螺栓等、拆洗涤塔底部堵板、人孔、LN 管线
443
炉盖拆除,检查密封面,视情况修复54
拆文丘里法兰,取出喷头
6化工清洗FV1216、FV1217、文丘里,过滤器放泥
7洗涤塔内部搭设架子84
洗涤塔内部清理9洗涤塔内部架子拆卸10洗涤塔塔盘复位
11洗涤塔下人孔、低部堵板、LN管线复位121、煤浆管线HN止逆阀拆检
2、拆煤浆弯管(根据拔完烧嘴后定)
133
拆气化炉人孔、拆激冷水四块赌板.拆六楼2块堵板。

144
检查炉砖、激冷环、下降管、上升管、支架15气化炉内搭架子
16拆炉内给水管,拆激冷环丝赌。

17拆除KV1201A阀门18气化炉炉砖更换
19
1、拆气化框架六楼FT1204A后冲洗堵板
2、拆黑水管线六楼以下各管段
3、拆气化炉FT1204A 流量计。

4、拆R1201低压氮气堵板。

5、拆黑水管线二楼和三楼盲法兰
20
化工清洗气化炉激冷室及弯管、激冷环、外环管及炉内积渣
21FV1204A1/A2取前、后手动阀改为短节连接4
4
4
4
4
4
4
4
预装7楼四块堵板,复位6楼止逆阀盖,2块激冷水堵板22
回装KV1201A阀门
气化炉内给水管、丝赌、激冷水四块赌板复位231、作水分布试验、检查炉膛炉砖磨损2、工艺车间封闭前确认检查,拆架子3、封闭人孔
246
拆第一台封头法兰及顶部管道并抽芯254
拆第二台封头法兰及顶部管道并抽芯264
化工清洗两台过滤器及管道
27工艺车间检查完毕,复位第一台过滤器28工艺车间检查完毕,复位第二台过滤器29系统隔离倒工艺盲板,加临时盲板
30拆高、低闪人孔及底部排水堵板、拆高闪角阀四块赌板,真闪三人孔,LV1301堵板,LV1303堵板,下塔拆弯管,总计:16个
316
4
4
安装高、低闪人孔及底部排水堵板、拆高闪角阀四块赌板,真闪三人孔,LV1301堵板,LV1303堵板,下塔拆弯管,总计:16个
32高、低闪内搭架子33高、低闪内拆搭架子34
1、渣水框架三楼气化炉排黑水到高闪管线
2、渣水框架三楼洗涤塔排黑水到高闪管线
3、真空闪蒸罐上塔
4、低压闪蒸罐
351、高压闪蒸罐
2、真空闪蒸罐下塔
3、P1302进出口管线
364
4LV1303 拆DN900堵板,检查磨损情况,视情况更换
39
3
P1204A/B 检修
50P1202A/B 检修
51X1208A检查更换填料,内部检查轴套,刀齿52P1103A小修
534
4
4
捞渣机检修
54FV1217A 旁路阀下线维修
55FV1215A前、后、旁路阀下线维修56P 1203至V1304/V1204/V1310手动阀下线维修57其他工艺管线阀门
58电气、仪表的检修项目 仪表检查流量计59检修操作人员共计:
10
54
44动
设备4
44
4
外委修阀44
4
3
3
4444
23第20~40天
6
4
4
3
4
外委修阀
44第17天
第18天
第19天
4
4
第20~40天
5月4日至5月25日
4
3
201420随着机械维修项目的结束同时结束
4
4月30日4月28日4月29日3
4
3
44
第18天清洗4
化工清理
工艺清理
4
工艺清理 共7天
4
5
第19天5月1日5月2日
5月3日第16天8
5
104月27日第17天新能能源有限公司运保中心R1201A气化炉单系列检修网络控制图
时间检修项目
序号
第1天
第2天第3天第4天第5天本次检修从二〇一六年四月十五日开始检修时间为四十天,二〇一六年五月二十五日具备投料条件。

第6天第7天第8天第9天第10天第11天第12天第14天4月16日4月17日4月18日4月19日第15天4月24日第13天4月25日4月26日4月21日4月22日4月23日4月15日4月20日6
14
气化炉系统
挖泥1
6
5
清洗
激冷水过滤器
渣水

统12343433104
第16天
1317第4天
第5天
第6天
1532第14天
第2天
第3天
第15天
1111231621第9天
11阀门检

22注释说明
①:工艺条件没有具备的情况下,隔一条拆一条螺栓。

一旦具备及时进行拆卸。

②:前面写的检修项目为拆卸任务。

③:后面写的检修项目为复位任务。

说明:
1、如清洗项目或外委项目延误,由工艺经理向生产中心经理汇报。

运保中心根据延误的时间顺延检修时间。

2、如运保中心延误检修时间,由运保中心经理向生产中心经理汇报。

3、为保证检修工作顺利开展,化验室分析人员8点20准时到岗,及时分析避免工作延误。

5、 清洗项目符号。

6、 运保中心检修项目。

第10天
第11天
第12天
第13天
第1天
第7天
第8天
6
3
清洗
清洗4
4
5
43
4
4外委修阀363
拆除旧砖新砖砌筑
4
外委修阀444预装大盖
烘炉
炉砖砌筑完成约5月11日
5月13日烘炉,共12
天。
