城市跨线桥挂篮悬浇法现浇箱梁施工技术

合集下载

桥梁施工中的挂篮悬浇施工技术

桥梁施工中的挂篮悬浇施工技术

桥梁施工中的挂篮悬浇施工技术挂篮悬浇施工技术是桥梁施工中常用的一种施工方法,它利用挂篮设备将混凝土悬挂在空中进行浇筑,能够提高施工效率和施工质量。

下面就对挂篮悬浇施工技术进行详细介绍。

1. 挂篮设备的选用在挂篮悬浇施工中,挂篮设备的选用非常重要。

挂篮设备应具有足够的承载能力和稳定性,在使用过程中应能抵抗风荷载和悬挂分布荷载的作用。

挂篮设备的结构设计要满足桥梁结构的形状和高度要求,以确保施工安全和操作便利。

2. 悬浇浇筑的工艺挂篮悬浇施工技术采用悬挂浇筑的方式进行混凝土浇筑。

首先在桥梁上搭设悬挂架,并将挂篮设备挂在悬挂架上。

然后,将混凝土通过泵送设备输送至挂篮上,利用挂篮的自重控制混凝土的浇筑速度和高度。

在悬浇过程中,需保持混凝土的均匀性和流动性,防止混凝土过早凝结或出现空鼓、砂眼等质量问题。

3. 施工安全措施挂篮悬浇施工技术施工过程中,施工人员要严格按照操作规程进行操作,并配备安全防护用品。

在挂篮悬浇施工中,需特别注意以下安全措施:(1)挂篮设备的使用前需进行检查,确保设备的安全性和可靠性。

(2)挂篮设备的悬挂架搭设要符合规范要求,以确保施工安全。

(3)施工人员在操作过程中需严格按照操作规程进行,避免操作失误导致事故发生。

(4)在风力较大的天气条件下,需采取相应措施,以确保挂篮设备和混凝土的安全。

4. 质量控制挂篮悬浇施工技术施工过程中,需要对混凝土的质量进行控制。

在浇筑前需对混凝土进行试验,确保混凝土的强度和流动性满足要求。

在施工过程中,需控制浇筑速度和浇筑高度,以避免混凝土过早凝结和空鼓等质量问题的发生。

在施工完成后,需对混凝土进行质量检测,确保施工质量符合设计要求。

挂篮悬浇施工技术在桥梁施工中具有重要的应用价值。

它能够提高施工效率和施工质量,同时也需要施工人员严格按照操作规程进行操作,确保施工安全和使用效果。

随着技术的不断发展,相信挂篮悬浇施工技术将会得到进一步的完善和推广应用。

悬臂现浇箱梁挂篮法施工方法

悬臂现浇箱梁挂篮法施工方法

悬臂现浇箱梁挂篮法施工方法悬臂现浇箱梁挂篮法是一种常用的施工方法,广泛应用于桥梁、高层建筑等工程中。

本文将介绍悬臂现浇箱梁挂篮法的施工过程及注意事项。

首先,悬臂现浇箱梁挂篮法施工需要准备一些材料和设备。

比较重要的有挂篮、悬浇钢筋、混凝土、模板等。

其中,挂篮是用来支撑和悬挂模板及混凝土的装置,悬浇钢筋是用来加固箱梁结构的钢筋,混凝土是用来浇筑箱梁的材料,模板是用来固定和成型混凝土的设备。

其次,悬臂现浇箱梁挂篮法的施工过程可以分为以下几个步骤:首先,确定好箱梁的形状和尺寸,并根据设计要求进行施工准备。

其次,安装好挂篮及相关的支撑结构,确保其稳固可靠。

然后,在挂篮上安装好模板,根据设计要求进行调整和固定。

接着,进行悬挑钢筋的安装,确保其布置合理且牢固。

最后,进行混凝土浇筑和养护,保证混凝土的质量和强度。

在悬臂现浇箱梁挂篮法的施工过程中,需要注意以下几个问题。

首先,要确保施工现场的安全,遵守相关的施工规范和操作规程。

其次,要对挂篮及相关设备进行检查和调试,确保其完好无损。

然后,要注意模板的安装和调整,以保证混凝土的成型效果。

接着,要合理布置悬挑钢筋,避免出现钢筋间距过大或过小的情况。

最后,要控制好混凝土的浇筑质量和养护时间,确保箱梁的强度和耐久性。

总之,悬臂现浇箱梁挂篮法是一种重要的施工方法,其施工过程需要合理安排和精心操作。

只有在保证施工质量和安全的前提下,才能顺利完成箱梁的施工。

因此,在实际应用中,施工人员需要根据具体情况,灵活运用悬臂现浇箱梁挂篮法,确保工程的顺利进行。

版大桥连续箱梁挂蓝悬臂现浇施工方案

版大桥连续箱梁挂蓝悬臂现浇施工方案

版大桥连续箱梁挂蓝悬臂现浇施工方案桥梁是交通运输领域中非常重要的基础设施,其建设需要经过详细的规划和施工方案的制定。

本文将详细介绍一种版大桥连续箱梁挂蓝悬臂现浇施工方案。

首先,要对版大桥进行详细的设计和规划,包括确定桥梁的位置、长度、跨度等参数。

然后,进行工程准备工作,包括地基处理、设备和材料的准备等。

接下来,根据设计要求制定施工工序计划。

在进行悬臂段的施工前,需要先进行桥墩的建设。

桥墩是支撑桥梁的重要构件,需要按照设计图纸进行施工,包括桥墩的混凝土浇筑和钢筋安装等工作。

接下来,进行悬臂箱梁的制作和安装。

首先,按照设计要求制作好箱梁模板,然后将模板固定在支架上。

然后,进行钢筋的加工和安装,包括纵向钢筋和横向钢筋的安装。

接着,进行混凝土的浇筑和养护工作。

在悬臂施工过程中,为了提高工作效率和安全性,可以采用挂篮悬浇技术。

挂篮悬浇技术是一种常用的桥梁悬臂施工方法,它可以减少人工操作,提高施工效率,降低施工风险。

具体的施工步骤如下:首先,根据设计要求进行挂篮的悬挂和定位工作。

然后,将混凝土和其他施工材料通过吊车运送到挂篮位置。

接着,进行混凝土的浇筑工作,确保浇筑的混凝土均匀且密实。

同时,要严格控制混凝土的坍落度和施工质量。

在进行挂篮悬臂施工时,需要注意以下几点:首先,要确保悬臂箱梁的稳定性,在施工过程中对悬挂部位进行加固和稳定;其次,要确保挂篮的承载能力和稳定性,避免超载和倾斜;另外,要注意施工现场的安全,设置警示标志和安全措施,避免人员和设备受到伤害。

在进行连续箱梁挂蓝悬臂现浇施工时,还需要进行质量控制和验收工作。

施工期间需要进行监测和测试,确保施工质量符合要求。

施工完成后,还需要进行验收工作,包括结构的安全性、质量和技术指标的检查。

总之,版大桥连续箱梁挂蓝悬臂现浇施工方案需要经过详细的设计和规划。

在施工过程中,需要注意施工质量和安全,采取相应的措施,确保施工顺利进行。

通过以上的施工方案,可以高效地完成版大桥的建设,为交通运输提供更好的设施。

桥梁施工中的挂篮悬浇施工技术

桥梁施工中的挂篮悬浇施工技术

桥梁施工中的挂篮悬浇施工技术悬浇施工是在桥梁施工中常见的一种施工工艺,它可以有效地提高工程进度、降低成本、保证工程质量。

悬浇施工中的挂篮是一种常用的施工设备,它可以在桥梁施工中起到非常重要的作用。

本文将着重介绍桥梁施工中挂篮悬浇施工技术的相关内容,包括施工原理、施工工艺、安全措施等方面。

一、悬浇施工的原理挂篮悬浇施工是指在桥梁悬索施工中,使用挂篮进行悬挂浇筑混凝土的工艺。

悬浇施工的原理是在桥梁悬索上悬挂篮装置,通过钢丝绳将挂篮拉升至浇筑位置,并进行混凝土的浇筑。

挂篮悬浇施工中,挂篮是一个重要的设备,它负责悬挂、拉升和浇筑作业。

二、挂篮悬浇施工的流程1. 施工前的准备工作在进行挂篮悬浇施工时,首先要进行施工前的准备工作。

包括确定施工方案、准备相关材料和设备、进行现场调查和勘测等工作。

在准备工作中,要特别注意安全问题,保证施工过程中的安全。

2. 挂篮的安装和调试挂篮的安装和调试是悬浇施工中的重要环节。

安装和调试要求严格,必须经过专业人员的指导和检验,确保安全可靠。

3. 浇筑混凝土当挂篮安装调试完成后,就可以进行混凝土的浇筑作业。

在浇筑过程中,要根据实际情况控制混凝土的质量和浇筑速度,确保浇筑的质量。

4. 挂篮的拆卸在混凝土浇筑完成后,就需要拆卸挂篮设备。

拆卸工作也是悬浇施工中的重要环节,必须按照规定的程序进行操作,确保安全。

挂篮悬浇施工中安全问题是非常重要的,必须严格按照相关规定和标准操作,保证施工过程中的安全。

在挂篮悬浇施工中,应该做好以下安全措施:1. 挂篮设备的安全检查在进行挂篮悬浇施工之前,必须对挂篮设备进行全面的安全检查。

包括吊钩、钢丝绳、混凝土浇筑设备等,确保设备的安全可靠。

2. 施工人员的安全防护挂篮悬浇施工中,施工人员要做好安全防护措施。

包括佩戴安全帽、安全绳、防护眼镜等,确保自身安全。

3. 现场的安全控制在施工现场,要做好安全控制工作。

包括设置安全警示标志、限制施工区域、确保施工现场的秩序等,保证施工过程中的安全。

跨线桥挂篮悬浇箱梁施工技术

跨线桥挂篮悬浇箱梁施工技术

跨线桥挂篮悬浇箱梁施工技术跨线桥挂篮悬浇箱梁施工技术在道路施工中非常广泛性的应用,笔者在自己多年工作经验的积累基础之上对此项工艺有了一定的了解,并且要对质量进行广泛性的分析就需要按照工程实际,做出更多的思考,以此给同类工程多方面的借鉴和参考。

以下对此项技术进行详细的解读和分析。

标签:跨线桥;挂篮;悬浇箱梁;施工;技术跨线桥挂篮悬浇箱梁施工技术的应用非常广泛,此项技术主要是应对一些复杂情况下的道路施工而存在,也适合在不同的施工条件下进行使用,因此本文主要是以某段公路为例,对跨线桥挂篮悬浇箱梁施工技术进行分析,然后找到提升工程质量的方式,不断的让施工技术得到优化。

一、工程基本情况分析在此项工程中,主要的桥梁结构就是(42.78+63.21+42.15)米。

桥梁是分离方式的单箱双室截面连续性箱梁,分为左右两个部分,半幅响亮的宽度顶端是15.4,米,底部的宽度是11.3米,外侧的悬臂为2.6米,内侧的悬臂为0.9米。

左右两端的半幅箱梁在内侧要通过大约1.2米左右的现浇筑缝隙连接,主梁的施工为1.8-3.5米,使用的材料是混凝土用,类型为C50类型。

二、跨线桥挂篮悬浇箱梁施工技术施工分析1、阶段临时性支撑体系分析临时性的支撑体系就是在箱梁先比施工的过程中有一定的受力构件,如果箱梁的两臂出现了不对称载荷的情况,临时性的支撑体系沉淀感起一定的压力或者是拉力,这样就能够让施工处于一个相对安全的环境中。

临时性支撑体系当中,需要承包人出具专业性的报告,每一项工作都需要有一定的计算工作区支持,并且还需要进行临时性监理工作的复核,按照相应的方案批准施工的进行,对于临时性的支撑体系,主要是桥台的锚固等等进行检查分析,如果在必要的条件下还需要做好更多方面的试验工作,使用悬浇箱梁的施工方式,要注意,支座不能承受重压例,否则会出现被压扁的情况。

临时性的支撑三角垫块,这个垫块的作用就是能够让工字钢的顶面和箱的底版之间还有预应力被同步的制作,然后按照横纵方向做好多方面的调整。

7、挂篮悬臂浇筑箱梁施工技术

7、挂篮悬臂浇筑箱梁施工技术

挂篮悬臂浇筑箱梁施工技术(武汉市汉阳市政建设集团公司吕国鹏王珍宝)摘要:挂篮悬臂平衡浇筑法施工在连续梁、T型刚构、连续刚构及斜拉桥混凝土梁段施工已经得到广泛使用。

此种施工工艺主要适用于跨线及跨障碍桥梁上部变截面箱梁的施工。

本人结合某特大桥的施工情况对挂蓝设计及施工进行简要的介绍,并对本项目的一些有效方法进行介绍。

关键词:挂篮;悬臂;浇筑;设计;施工技术;箱梁1 挂篮施工概述悬臂浇筑法是指在桥梁上部结构施工中,在桥墩两侧设置工作平台,平衡地逐段向跨中悬臂浇筑水泥混凝土梁体,并逐段施加预应力的施工方法。

挂篮是指用悬臂浇筑法浇筑斜拉、T构、连续梁等水泥混凝土梁时,用于承受施工荷载及梁体自重,能逐段向前移动经特殊设计的主要工艺设备。

主要组成部分有承重系统、提升系统、锚固系统、行走系统、模板与支架系统。

它具有占用施工场较小,可以多个工作面同时施工,工期相对较短,桥梁线形易于在施工程中进行动态控制等特点。

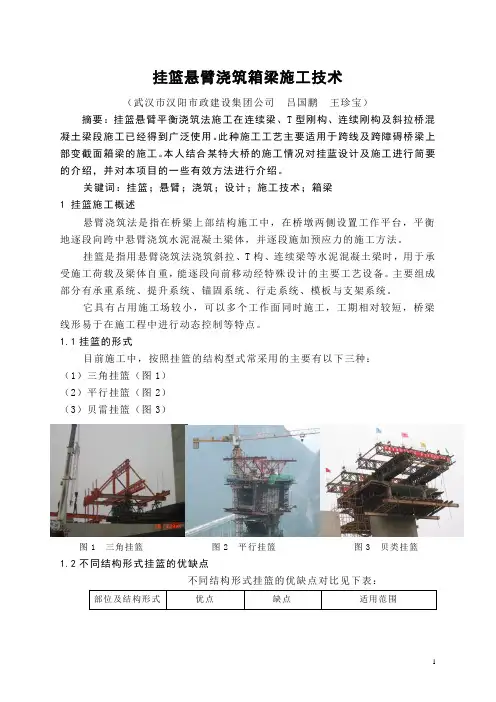

1.1挂篮的形式目前施工中,按照挂篮的结构型式常采用的主要有以下三种:(1)三角挂篮(图1)(2)平行挂篮(图2)(3)贝雷挂篮(图3)图1 三角挂篮图2 平行挂篮图3 贝类挂篮1.2不同结构形式挂篮的优缺点不同结构形式挂篮的优缺点对比见下表:2 工程概况某特大桥横跨山谷及河流,桥位所在地区总体上呈缓“V”字型地貌,两岸主要为构造剥蚀的斜坡地貌。

全桥总长417.07m,具体布置为:90m+160m+90m 预应力砼连续钢构,引桥:3×30m预应力砼T梁。

主桥全桥分左右两幅,结构各自独立,为分离式单箱室预应力砼箱梁;2#、3#主墩下部构造为双肢空心薄壁墩,其中2#主墩高76m;基础为群桩桩基承台。

箱梁断面为变截面单箱室结构,三向预应力,主墩墩顶处梁高9.5m,边中跨合拢段及边跨现浇段梁高3.1m;底板宽6.5m,顶板宽12m,箱梁断面中心处顶板厚0.26m,箱室内顶板根部厚0.85m,自根部起至向外水平距离0.8m处顶板厚度减至0.46m,翼缘板悬臂长2.75m,靠腹板处顶板根部厚0.85m,自根部起向外水平距离0.9m处,翼缘板厚度减至0.45m,端部板厚0.15m;墩顶处腹板厚1.0m,其余浇筑段腹板厚0.55m、0.40m,合拢段腹板厚度均为0.4m,箱梁底板下缘为半立方抛物线,其底板厚度从主墩处1.2m至合拢段0.3m变化;横隔板设置在墩顶0#块4道,边跨梁端设1道,共5道横隔板。

(精编)挂篮悬浇箱梁施工方法

(精编)挂篮悬浇箱梁施工方法

(精编)挂篮悬浇箱梁施工方法挂篮悬浇箱梁施工方法3.4.4.7.挂篮悬浇箱梁施工方法3.4.4.7.1.挂篮悬浇箱梁施工工艺流程挂篮悬灌施工工艺流程见图3.4.4.7-1“连续梁悬臂浇筑施工工艺流程图”。

3.4.4.7.2.墩梁临时固结措施悬浇箱梁在体系转换之前,必须设置临时支座,可以通过设置临时支墩和锚固钢筋的方式来实现。

临时支墩设有厚15~20厘米内设电阻丝的硫磺砂浆夹层,通过电阻丝内通电融化硫磺砂浆即可解除临时支墩。

在临时支墩顶底设塑料薄膜隔离层,锚固钢筋将墩梁固结在一起。

图3.4.4.7-1连续梁悬臂浇筑施工工艺流程图3.4.4.7.3.墩顶现浇段(0#段)施工0#段施工支撑系统采用支架法或托架法施工,当主墩较矮,基础处理简单时,可采用支架法施工,当主墩较高,基础处理工程量大时,可采用托架法施工。

3.4.4.7.3.1.0#段支架法施工⑴支架施工工艺流程见“0#段支架施工工艺流程框图3.4.4.7-2”。

图3.4.4.7-20#段支架施工工艺流程框图⑵支架基础0#段支架不能直接支承于地基上。

一般情况将支架下端支承于承台范围内,支架上端扩展至0#段施工所需尺寸。

承台尺寸较小,搭设支架确有困难,支架需支承在承台以外时,应采用基底换填或桩基础,桩径及桩长根据计算确定,确保支架不产生不均匀沉降。

同时做好地基的排水,防止雨水或混凝土浇注和养生过程中滴水对地基的影响。

⑶支架设计支架设计进行支架刚度和稳定性验算、地基允许承载力的验算、地基沉降的验算,各项验算指标符合规范要求后按设计图进行支架搭设。

⑷支架搭设连续箱梁0#段支架采用钢支架拼装而成,不足2m高度采用短钢管调整。

翼板及箱室内支架采用门式脚手支架,间距可按1.2m×1.2m布置,同时与箱梁支撑连接以保证稳定性。

0#段支架结构见“0#段支架施工方案示意图3.4.4.7-3”。

⑸支架预压在搭设底模时,按估算预留变形量支好后,按设计或规定要求进行加载预压。

挂篮悬浇砼箱梁施工工艺

挂篮悬浇砼箱梁施工工艺

挂篮悬浇砼箱梁施工工艺上构连续箱梁一个“T”构分为10块段,0#块采用支架现浇,1#-8#块段采用挂篮悬浇施工,9#块为合拢段即利用吊篮进行全扰施工,另外边跨合拢10#块和0#块一样采取墩旁支架浇筑成型,然后拖拉到位的“T”构合拢,拆除所有的支架,解除墩梁的监时锚固,实现体系转换。

1、10#块支架构造与安装0#块采用支架现浇施工。

支架采用斜钢管柱支承在承台上,钢管的倾斜为75°,在墩身两侧各4根,钢管柱仍然采用=10mm的钢板卷成内径φ1.0m,8根钢管柱之间采用16号槽钢进行横向联系,并对钢管柱局部加强.另外钢管柱脚通过预埋件固定在承台上.落地支架的上部结构使用万能杆件拼装的2×2m高的桁架,桁架的长度为4.0m。

桁架架的前端支承在钢管柱上,后端支承在墩身预埋牛腿上。

见附图《0#箱梁支架方案图》所示。

上构砼连续箱梁0#块采用支架安装全部利25t水上吊车船安装。

支架的预拱度设置:通过对托架进行水箱法等荷载预压消除支架非弹性变形并设置弹性变形预拱度。

支架浇筑0#块,拟分三次完成,第一次为箱梁底板到侧墙底托以上50cm,第二次到侧墙顶托30cm第三次浇筑完成。

2、挂篮悬臂浇筑施工1)挂篮构造上构砼连续箱梁悬臂现浇施工依靠挂篮施工来实现的。

本桥的挂篮是山底模架、悬吊系统、承重结构、行走系统、锚固系统、工作平台等部分组成。

2)挂篮拼装与施工0#块施工完毕后,即进行挂篮拼装,悬臂浇筑“T”构平衡块段的施工。

利用25t水上吊车船首先将主桁拼装就位,然后是在利用吊车船上拼装底篮,利用卷扬要将其提升悬挂就位。

悬浇施工的主要工序前框图:3)砼工程(1)砼生产供应条件驻地砼生产能力为60m3/h,采用3台砼搅拌车,船载运输到水上吊车船(卧式砼泵),卧式砼泵供料浇筑各段箱梁。

(2)混凝土配合比设计水泥:选用指定或有名的水泥厂家525#中热硅酸盐水泥骨料:箱梁泵送混凝土为二级配外加剂:混凝土中掺早强高效减水剂,掺量根据实验而定混凝土强度保证率≥90%;离散系数Cv≤0.10(3)温控防裂措施7-9月份混凝土浇筑温度不超过25℃;新浇混凝土的侧面遇日平均气温在2-3天内降温大于6-8℃时,一般部位龄期大于5天者,须进行表面保护。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

城市跨线桥挂篮悬浇法现浇箱梁施工技术
1.挂篮的拼接和试压
1.1挂篮的构造在施工浇注节段长度和最大梁段砼浇注量的基本要求下,一般会选择三角挂篮,三角挂篮是由底篮、主桁、悬吊系统、后锚及行走系统、模板系统及工作平台等组成。

其中,主桁包含了立柱、斜拉带和主梁,底篮包含了前横梁、纵梁和后横梁等。

后锚包含了锚杆和锚固梁,上端用锚固梁固定在主梁的尾部,下端用精轧螺纹钢与连接器固定在箱梁上。

1.2挂篮拼装施工在设计要求的基础上掌握挂篮的自重,并在浇注
完成的0#、1#块上来拼装挂篮。

综合考虑大桥的全局和吊运情况,可以采取汽车吊、塔吊等方式来拼装挂篮。

在不同吊运能力下,通常对横梁、平联、纵梁、塔柱和大块钢模等大型物件进行直接起吊的办法,在上面进行组装。

1.3挂篮的试压
对挂篮进行加载试验,可以掌握挂篮主桁架的承重情况,得到挂篮的变形数据,从而验证了设计参数,也为悬浇技术的变形和技术控制提供了重要参考资料。

在加载实验中,以最重的箱梁块加上施工荷载为准,依照砼施工程序进行加载,可以先模拟箱梁底板荷载加载,然后再加上腹板荷载,最后加顶板荷载。


常情况会使用砂袋或水箱加载,也可以用千斤顶来加载。

在不同级别的加载过程中,需要记录测点的标高,当静载的时候要每隔两三个小时记
录一次,三级加载后应持荷3d,只有在变形稳定
的情况下才能进行卸载。

在卸载的过程中,也要逐级记录各测点标高,最终将所有数据进行整理分析,计算出挂篮施工挠度的变形量。

2.悬浇段施工
2.1砼浇注
采用悬臂浇注法浇注砼关键是保持平衡浇注。

一对挂篮在砼浇注要保证平衡,就需要控制最大偏载不大于图纸设计要求。

在浇注的过程中,采用两台地泵输送入模,砼浇筑尽量同步进行,两侧同步的时候要按照“由外向里”的原则,由端部到达根部。

而且,同一块段上的横桥向要保持左右对称,杜绝偏载。

2.2预应力施工主桥箱梁利用三向预应力系统,预应力管道安装应定位准确,线性圆顺。

竖向预应力管道的顶部在桥面板上,在安装锚具时需要按照标高进行,坚持“只低不高”的原则。

3.箱梁合拢段的施工
箱梁合拢施工过程中含有应力控制、体系转换、合拢精度和线性控制等,只有需要掌握好这里面的重点难点,才能控制好主桥受力情况和保证主桥线性达到设计要求。

所以,必须对箱梁的合拢顺序、合拢技术和合拢温度精确掌控。

3.1 合拢程序合拢的程序需要遵照设计要求进行,在这座桥的合拢过程中,需要先边跨合拢,然后去除临时锚固,最后再进行中跨合拢。

在合拢段进行施工的时候,需要采取吊架法,具体环节逐步为压配重―安装施工吊架―立模―绑扎钢筋―预应力管道安装―装置劲性骨架―安装
临时锁定结构―放置横向预应力筋―砼浇注和养生―预应力张拉压浆。

3.2合拢段的施工要点
3.2.1 体系转换当边跨合拢后,根据图纸设计要求,除掉主墩暂时性搭建,除掉支座的固定,进行体系转换,将超静定双悬臂状态变换成为单悬臂状态。

但是,这个过程中需要注意的是解除支承垫的时候,要按照从中间到两边的顺序,确保前后、左右对称操作。

墩梁的锚固解除需要对称缓慢进行,维持结构的稳固性。

总之,在这个环节中,需要密切关注各梁段的标高和永久支座的形状。

如果出现异常状况,需要第一时间停止操作,寻找问题出现的原因,来保证施工的顺利进行。

3.2.2配重
在合拢后,为了避免后梁体产生的附加内力,在两侧悬臂处加配重,使其与合拢段砼的重量相等。

想要控制浇注砼的合拢口一直都稳定,需要在浇注的时候调节两侧配重,等到砼浇注完成后再将配重全部去掉,从而实现弯矩平衡。

平衡压重能够采取水箱放水来实现,具体就是在砌好的水箱墙面上标明刻度线,从两端分别注入和设计要求相等重量的水。

当浇注一部分砼的时候,就需要放掉水箱中相同重量的水,这样的操作直至浇注完成。

3.2.3临时锁定处于合拢的关键阶段,临时锁定中的主桥采取体外劲性骨架的方法,在合拢之前,需要对箱梁悬臂为期两天的监测,挑选天气状况稳定的时候正常施工,选定一天中温度最低、稳定处于平稳状态中采用劲性骨架锁定。

在焊接的时候,讲究对称、快速,为了避免灼
伤砼,应在焊接过程中对预埋件周围的砼进行浇水降温。

为了实现高效、快速地完成合拢焊接,劲性骨架安装后先焊接其中一端,另一端在合拢的时候使用4 台焊机同时作业来完成。

3.2.4合拢时间
在合拢之前,需要对主梁的梁顶高程、大桥长度和大桥轴线进行测量,记录气温的改变以及不同气温状态下梁体竖向与水平向的位置变化,关于记录时间的选择,一般挑选早上太阳升起来之前和下午1、2 点气温最高的时候,连续记录时间要超过两天。

采用悬臂施工合拢的精确度要达到以下水平:平面中线位置误差要小于10 毫米,高度误差要小于20 毫米。

只有在这样的误差范围内,才可以进行合拢施工。

需要注意的是,合拢段的施工要选择一天中气温最低的时候进行。

3.2.5合拢砼施工
随着砼强度不断增强,主梁合拢段将会受到纵向两边已经完成浇注梁段的挤压和拉伸力,所以,需要尽量减少合拢段的施工周期,一般在两天之内完成。

在实际施工的过程中,合拢段砼要求收缩下,最佳的方式就是微膨胀砼,这样能够使砼处于最好的设计强度,有效张拉合拢段的预应力束,避免了砼产生裂缝。

由于中跨合拢后悬臂会受到日照强度的影响,造成标高改变,为了避免这种影响,可以在最大悬臂2 米区域内遮盖防晒物,并洒水降温。

4.施工监控
在悬臂施工过程中,一般以高程控制为主,体现为箱梁的立模标
高值。

工作流程为:根据设计图纸进行主梁施工构造的计算和探究f给出理论立模标高f挂篮变形和施工环节中主梁标高的测量与其它数据的收集f控制探究和误差探究f整合运算f 现阶段梁节段的立模标高。

在实际施工的时候,按照不同的阶段施工状况,测量出不同的标高数据。

每一个悬臂施工节段,需要按照下面四种状况的高程控制测量:(1)在砼浇注之前
(2)在砼浇注之后,纵向预应力张拉之前
(3)在纵向预应力张拉之后
(4)将挂篮撤走之后在箱梁悬臂浇注过程中,需要严格控制温度带来的变形影响。

为此,需要选择合适的观测时间,通常会选择早晨日出前半小时,在春冬季节在早晨八点为佳,在夏秋季节早晨七点为佳,这样才能使施工取得最好的效果。

5.结语
在城市跨线桥采取箱梁悬臂浇注施工过程中,会遇到各种问题和困难。

但是,只要认真分析其中的原因,对施工进行科学设计、精确计算、严密控制,就会促使施工顺利完成。

在这篇文章中,本人对于施工环节中的技术问题做出一些自己认识和理解,还存在一些不足之处,希望能够得到各位同行的指导和帮助。
