项目管理手册内容

合集下载

项目管理手册范本

项目管理手册范本

项目管理手册范本一、引言项目管理手册是为了规范项目管理活动、确保项目按计划高效完成而编制的一份重要文件。

本手册旨在提供一套通用的范本,用于指导和支持项目管理工作。

在编制该手册时,我们考虑了项目管理的各个方面,并根据实际情况进行了相应的调整和优化。

二、背景与目的1. 背景项目管理是为了使项目能够按时、按质、按量完成而采取的一系列管理活动。

项目管理手册的编制是为了明确项目目标、策略和计划,明确项目各方的责任与权利,统一团队的行动和方向。

2. 目的本项目管理手册的目的是:(1) 提供项目的背景资料和项目组织结构,使团队成员了解项目的基本情况;(2) 明确项目目标、范围和目标,明确项目的关键要素;(3) 规范项目的管理流程和工作方法,确保项目按计划进行;(4) 定义项目的风险管理和质量管理方法,确保项目进展顺利;(5) 明确项目的沟通和协作机制,促进团队的合作与沟通。

三、项目概述1. 项目背景本项目旨在开发一套智能家居控制系统,该系统将提供实时的家居设备控制、数据监测和智能化场景设置等功能。

该项目的预期目标是提升家居生活的舒适度和便捷性。

2. 项目范围本项目的主要范围包括:(1) 设计和开发智能家居控制系统的硬件和软件;(2) 集成家居设备和智能化传感器;(3) 开发用户界面和手机应用程序;(4) 测试和验证系统的可靠性和安全性。

3. 项目关键要素本项目的关键要素包括:(1) 项目目标:提供一套智能家居控制系统,提升家居生活的便捷性;(2) 项目约束:限定项目预算和时间,确保项目按计划进行;(3) 项目风险:项目技术风险和市场风险等。

四、项目组织结构1. 项目发起人项目发起人负责项目的策划和决策,提供项目资源和支持。

2. 项目经理项目经理负责项目的整体管理和协调,确保项目按计划、按质、按量完成。

3. 项目团队项目团队由项目经理组建,包括研发团队、测试团队、市场团队等,各团队成员有各自的职责和任务。

五、项目管理流程1. 项目启动阶段(1) 确定项目目标和范围;(2) 制定项目计划和项目执行计划;(3) 确定项目资源需求和分配。

项目管理手册内容

项目管理手册内容

第一篇项目土建施工管理规程第一章四标段1.开工前的准备工作:1.1.清障工程、三通一平(时间:2003年12月6日至2004年3月28日)会同监理公司根据原建筑物设计图,地质勘测报告对现场实际情况进行测量,测出障碍物工程量计算出清障工程总价。

报经济管理中心进行审核,工程部选择施工单位一次性包干。

要求监理单位对清障工程全过程监理,结合总平面图进行施工道路,施工临时排水管线和清障物的堆放布置。

工程部画出清障工程网格图控制清障工程土方量。

施工用电:事业发展部邀请电力局到现场勘察,工程部根据标段划分确定电杆、电箱位置。

安排人员配合电力局进行电杆、电箱安装,并进行验收,验收合格后向监理单位、施工单位办理移交手续,并填写移交表格。

施工用水:事业发展部邀请自来水公司到现场查看,根据标段划分确定水表位置。

安排人员配合自来水公司水表安装,并进行验收,验收合格后向监理单位、施工单位办理移交手续,并填写移交标格。

1.2.溶洞处理(时间:2004年2月28日至2004年3月28日)由于本工程现场局部存在土洞及溶洞,经专家论证,须对压缩土层范围内的土洞及溶洞进行填充加固。

根据场地工程地质情况,结合相关工程经验,从经济、技术角度考虑,溶洞填充加固采用压密注浆方案。

并由工程部选择加固单位,签订合同。

由监理公司对材料进场、溶洞定位、施工操作、制浆注浆等各道程序,严格把关。

加固方案施工结束后,工程部委托专业检测单位进行检测,检测数据请设计院、监理单位、加固施工单位及业主四方共同认证并签字。

1.3.工程测量定位(杭州市勘测设计研究院)(时间:2004年3月2日)事业发展部请杭州市勘测设计研究院于2004年3月2日进行工程定位,安排施工单位、监理单位、工程部人员共同参加,并由杭州市勘测设计院出具勘测成果报告及定位记录。

在收到设计院的成果报告后,建设单位与施工单位进行勘测成果报告的资料移交,并填写资料移交表。

1.4.图纸会审(时间:2004年3月2日)首先熟悉施工图纸,查出施工图纸中存在的问题,工程部着重结合以往工程管理中存在的在产品使用功能上的不合理与投资成本控制,监理公司着重结构安全提出调整意见。

中国铁建项目管理手册

中国铁建项目管理手册

中国铁建项目管理手册
中国铁建项目管理手册是中国铁建集团公司内部使用的一份文件,旨在规范和指导项目管理工作的实施。

该手册包含了项目管理的基本理念、方法和流程,涵盖了项目启动、计划、执行、监控和收尾等各个阶段的内容。

中国铁建项目管理手册主要包括以下几个方面的内容:
1. 项目管理的基本原则和目标:阐述了项目管理的基本原则,如客户满意、质量优先、安全第一、效率至上等,以及项目管理的目标和导向。

2. 项目组织和角色:描述了项目组织的构成和各个角色的职责,如项目经理、项目团队成员、项目治理委员会等。

3. 项目管理过程:介绍了项目管理的各个阶段和具体的过程,包括项目启动、项目计划、项目执行、项目监控和项目收尾等。

4. 项目管理工具和技术:列举了项目管理中常用的工具和技术,如项目计划工具、风险管理工具、质量管理工具等。

5. 项目管理文档和模板:提供了一些项目管理文档和模板的样例,如项目章程模板、项目计划模板、项目变更申请模板等。

6. 项目管理指标和评估:介绍了项目管理中常用的指标和评估方法,如进度指标、成本指标、风险评估等。

中国铁建项目管理手册是中国铁建集团公司项目管理的重要参考资料,对于项目管理人员规范和提升项目管理水平具有重要的指导作用。

项目管理手册

项目管理手册

项目管理手册一、总则坚持法人管项目、系统化管理、持续改进、相关方满意的项目管理方针。

内涵解释:1.1、坚持法人管项目:统一项目管理模式,强化企业的项目管理策划及资源集中调控,规范企业层面对项目的服务、监督行为,确定企业、项目部两个层次的责任及相互关系,促进项目管理体系有效运行,坚持“以市场为主导、以项目为核心、以效益为根本”的原则。

1.2、坚持系统化项目管理:规范项目管理基本流程和方法,以项目管理责任目标为依据,以质量、安全、工期、文明施工为基础,以控制施工成本为中心,以实现合同约定、提高盈利水平、提升社会形象为目标全面开展项目管理工作。

1.3、坚持持续改进:总结、提炼成功经验,改进项目管理制度,优化项目管理体系,健全项目管理考核,提高项目管理绩效。

1.4、坚持相关方满意:以技术先进、成本节约、安全文明、过程环保等手段建设完美工程,实现建设方满意。

提升企业人员道德修养、工作技能和职业发展前景。

保障工人职业安全、技能发展和经济利益。

加强与优秀供应商、分包商的合作与信任,展现企业形象及管理水平。

二、施工项目管理2.1、施工项目管理的概念施工项目管理是在有限的空间、时间和资源条件下,利用各种有效的手段,对使用施工项目寿命周期的各种施工生产要素进行计划、组织、指挥、控制和协调的全过程经营管理方式。

2.2、施工项目管理的三个层次2.2.1、企业管理层,即公司,包括公司领导层和公司各管理部门。

它具有三个主体特点:市场竞争主体、合同履约主体、企业利益主体。

2.2.2、项目管理层,即项目部。

它具有三个“一次性”的特点:企业法人一次性授权管理机构、一次性临时组织、一次性成本中心。

2.2.3、施工作业层,即参与项目施工的各专业分包商、劳务队伍。

2.3、三个层次之间的关系2.3.1、项目管理层服从于企业管理层,企业管理层服务于项目管理层,企业管理层进行监督、检查且为项目管理层提供服务,项目管理层对公司利益负责,服从企业管理层的监督、检查、指导,对施工作业层进行监督、检查、管理、对工程项目的质量、成本、安全、进度负全面责任。

2023年项目管理手册

2023年项目管理手册

引言:随着时代的发展和企业的竞争加剧,项目管理在企业中的重要性日益凸显。

为了规范企业项目管理的流程和方法,我们特别制定了本项目管理手册,以提高项目的运行效率和质量,确保项目的顺利完成。

第一章项目管理概述1.1项目管理定义和意义1.2项目管理原则和目标1.3项目管理流程和组织结构第二章项目启动阶段2.1项目识别和评估2.2项目立项2.3制定项目章程和业务需求文档第三章项目规划阶段3.1制定项目计划3.2制定项目范围和目标3.3制定项目资源和预算计划3.4项目风险管理计划第四章项目执行阶段4.1项目团队组建4.2项目进度管理4.3项目质量管理4.4项目成本管理4.5项目沟通和协调4.6项目风险管理第五章项目收尾阶段5.1项目验收和交付5.2经验总结和项目报告5.3项目归档和档案管理第六章项目管理工具6.1项目管理软件的选择和使用6.2项目数据分析工具6.3项目沟通工具第七章项目管理流程改进7.1项目管理流程评估7.2不断改进项目管理流程第八章项目管理的成功要素8.1项目经理的角色和能力要求8.2项目团队的组建和培训8.3上级支持和资源保障8.4项目干系人的合理管理结语:本项目管理手册是公司项目管理的基本参考资料,旨在实现项目的有序运行和高效完成。

企业的成功离不开优秀的项目管理,希望通过本手册的实施,能够提高项目管理水平,推动企业的发展。

再次强调,项目管理是一个不断学习和改进的过程,希望各位项目管理人员能够持续学习和研究,为企业的项目实施做出更大的贡献。

以上是项目管理手册的内容要求,希望能够对您有所帮助。

项目管理手册 - 项目管理流程及实施指南

项目管理手册 - 项目管理流程及实施指南

项目管理手册 - 项目管理流程及实施指南概述项目管理手册是一个组织或团队在进行项目管理时的重要参考工具。

本手册旨在提供项目管理流程和实施指南,帮助项目团队顺利规划、执行和交付各类项目。

第一章:引言该章节介绍了项目管理的定义、重要性以及本手册的目的和使用方式。

它为读者提供了对后续内容的整体理解,并推动他们进一步探索更深入的主题。

第二章:项目生命周期该章节详细介绍了项目生命周期的定义、阶段和关键活动。

从项目启动到收尾,每个阶段都被解释并附有示意图,以便读者更好地理解每个阶段所涉及的活动和关系。

第三章:规划阶段该章节详细描述了规划阶段中涉及到的所有方面。

包括需求搜集、范围定义、时间计划编制、资源分配和风险评估等。

每个方面都给出了相应的工具和技术,以及最佳实践建议。

第四章:执行阶段该章节着重于执行阶段中各种活动和任务。

其中包括团队协作、进度管理、质量保证和沟通等方面。

读者将了解到如何在项目执行期间实施最佳实践,以确保任务按计划顺利执行。

第五章:监控与控制阶段该章节解释了监控与控制阶段的重要性,以及如何监测项目的进展和性能。

其中涵盖了风险管理、变更管理和问题解决等内容,以帮助项目团队及时应对潜在的挑战和问题。

第六章:收尾阶段该章节介绍了项目收尾阶段中需要进行的活动和任务。

包括交付物验收、成果总结、经验教训归档以及项目关闭等方面。

这有助于确保项目交付结果得到满意的接受,并为下一次类似项目提供反馈。

第七章:工具和技术该章节列举了常用的项目管理工具和技术,例如甘特图、里程碑表、冲刺计划和会议纪要等。

针对每个工具或技术,提供了简单明了的说明和使用建议,帮助读者选择适合自己项目的方法。

第八章:最佳实践最后一章汇总了项目管理中的最佳实践,通过举例和案例研究,帮助读者进一步理解如何应用这些实践。

包括团队合作、风险管理、变更控制和沟通等方面,以提高项目管理的效果和成功率。

结语本项目管理手册提供了全面的项目管理流程和实施指南,旨在帮助读者充分了解和运用项目管理方法。

项目管理手册指南

项目管理手册指南第1章项目管理概述 (4)1.1 项目定义与特征 (4)1.2 项目管理知识体系 (4)1.3 项目管理过程组 (4)1.4 项目管理职业道德与规范 (5)第2章项目启动 (5)2.1 项目目标与成功标准 (5)2.1.1 目标设定 (5)2.1.2 成功标准 (5)2.2 项目章程与项目范围 (5)2.2.1 项目章程 (5)2.2.2 项目范围 (5)2.3 项目利益相关方分析 (6)2.3.1 识别利益相关方 (6)2.3.2 利益相关方分析 (6)2.4 项目启动会议 (6)2.4.1 会议目的 (6)2.4.2 会议内容 (6)2.4.3 会议安排 (6)第3章项目规划 (6)3.1 项目管理计划 (6)3.1.1 项目管理方法 (6)3.1.2 项目生命周期 (6)3.1.3 项目管理过程 (7)3.1.4 项目管理文件 (7)3.2 项目范围管理 (7)3.2.1 范围规划 (7)3.2.2 范围定义 (7)3.2.3 范围验证 (7)3.2.4 范围控制 (7)3.3 项目时间管理 (7)3.3.1 进度规划 (7)3.3.2 活动定义 (7)3.3.3 活动历时估算 (7)3.3.4 进度计划制定 (8)3.3.5 进度控制 (8)3.4 项目成本管理 (8)3.4.1 成本估算 (8)3.4.2 预算编制 (8)3.4.3 成本控制 (8)第4章项目执行 (8)4.1.1 团队组建 (8)4.1.2 团队管理 (8)4.1.3 团队协作与沟通 (8)4.2 项目质量管理 (9)4.2.1 质量规划 (9)4.2.2 质量控制 (9)4.2.3 质量改进 (9)4.3 项目采购管理 (9)4.3.1 采购计划 (9)4.3.2 采购执行 (9)4.3.3 采购监控与控制 (9)4.4 项目沟通与信息管理 (10)4.4.1 沟通管理 (10)4.4.2 信息管理 (10)4.4.3 项目文件管理 (10)第5章项目监控与控制 (10)5.1 项目进度监控 (10)5.1.1 进度监控概述 (10)5.1.2 进度监控方法 (10)5.1.3 进度监控措施 (11)5.2 项目成本控制 (11)5.2.1 成本控制概述 (11)5.2.2 成本控制方法 (11)5.2.3 成本控制措施 (11)5.3 项目质量控制 (11)5.3.1 质量控制概述 (11)5.3.2 质量控制方法 (11)5.3.3 质量控制措施 (11)5.4 项目风险管理与问题解决 (12)5.4.1 风险管理概述 (12)5.4.2 风险管理方法 (12)5.4.3 问题解决方法 (12)5.4.4 风险管理与问题解决措施 (12)第6章项目变更管理 (12)6.1 变更请求识别与评估 (12)6.1.1 识别变更请求 (12)6.1.2 评估变更请求 (12)6.2 变更控制流程 (13)6.2.1 变更请求提交 (13)6.2.2 变更审批 (13)6.2.3 变更实施 (13)6.2.4 变更记录与沟通 (13)6.3 项目范围蔓延与预防 (13)6.3.2 范围蔓延预防 (13)6.4 变更管理工具与技术 (13)6.4.1 变更请求跟踪表 (13)6.4.2 变更影响分析 (13)6.4.3 变更控制软件 (14)6.4.4 项目管理信息系统(PMIS) (14)第7章项目收尾 (14)7.1 项目验收 (14)7.1.1 目标与原则 (14)7.1.2 验收流程 (14)7.1.3 验收标准 (14)7.2 项目总结与评价 (14)7.2.1 目的与意义 (14)7.2.2 总结内容 (14)7.2.3 评价方法 (15)7.3 项目审计与绩效评估 (15)7.3.1 审计目的 (15)7.3.2 审计内容 (15)7.3.3 绩效评估 (15)7.4 知识传递与经验总结 (15)7.4.1 目标与意义 (15)7.4.2 方法与措施 (15)第8章项目管理方法论 (16)8.1 项目管理方法与工具 (16)8.1.1 项目管理方法 (16)8.1.2 项目管理工具 (16)8.2 敏捷项目管理 (16)8.3 项目群管理 (17)8.3.1 项目群管理的目标 (17)8.3.2 项目群管理的方法 (17)8.4 项目组合管理 (17)8.4.1 项目组合管理的目标 (17)8.4.2 项目组合管理的方法 (18)第9章项目管理信息系统 (18)9.1 项目管理信息系统概述 (18)9.2 项目管理软件工具 (18)9.3 项目管理信息系统选型与实施 (19)9.4 项目管理信息系统的应用与维护 (19)第10章项目管理发展趋势与展望 (20)10.1 项目管理发展趋势 (20)10.2 项目管理创新与突破 (20)10.3 项目管理职业发展路径 (20)10.4 项目管理未来展望与挑战 (20)第1章项目管理概述1.1 项目定义与特征项目是为了创造独特的产品、服务或成果而进行的临时性工作。

项目管理手册

项目管理手册随着全球化以及信息化的不断深入,企业对项目管理的要求越来越高。

项目管理手册也因此应运而生,成为了许多企业进行项目管理的基本手段。

在本文中,我们将深入探讨项目管理手册。

一、什么是项目管理手册?项目管理手册是指为了有效管理项目而制定的一份指南。

它描述了项目的目标、范围、组织架构、管理方式和方法、沟通方式以及风险控制等方面的内容。

项目管理手册是项目管理的重要组成部分,是管理团队、干系人和团队成员的参考文档。

二、为什么需要项目管理手册?项目管理手册在项目管理中的作用有以下几点:1.确保项目达成目标一个好的项目管理手册可以帮助团队更好地掌握项目的目标和重点,提供了在项目过程中需要的方法和工具,使团队成员能够更加高效地完成任务,并从而确保项目顺利完成。

2.规范管理方式和方法项目管理手册中记录了项目管理的方法和工具,可以帮助团队执行标准化的管理方式与方法,从而提高管理的效率和效果。

3.提高沟通效率项目管理手册明确了不同团队成员的职责与义务,规范了沟通方式与渠道,使得团队成员能够更好地协同合作,解决问题,并及时地沟通与反馈项目管理问题。

4.提高风险控制能力项目管理手册能够提供识别和评估项目风险的方法与工具,以及制定应对应急措施的程序,减小风险发生的可能性和影响。

三、项目管理手册的主要内容项目管理手册包括许多方面的内容,主要涉及以下几个方面:1.项目管理框架项目管理手册应该定义相关的项目管理框架,包括项目管理的组织结构、项目管理流程、管理职责和管理方法等等。

2.范围管理计划范围管理计划包括项目的范围、目标、可交付成果以及项目执行计划等。

3.进度管理计划进度管理计划描述了项目的时间计划、关键路径、质量控制过程、资源计划以及项目进度报告等。

4.质量管理计划质量管理计划制定了项目的质量目标和标准,以及相应的质量保证,包括质量审核和质量控制等。

5.成本管理计划成本管理计划包括项目成本的预算安排、成本控制和变更管理,以及相关的成本报告。

项目管理手册范本

项目管理手册范本第一章:引言项目管理手册的目的是为了规范和指导项目的实施,确保项目能够按照预期的时间、成本和质量要求完成。

本手册适用于所有项目成员,包括项目经理、团队成员和相关利益相关方。

通过遵循本手册的规定,可以提高项目的成功率,并确保项目能够达到预期的目标。

第二章:项目背景这一章节主要介绍项目的背景和项目的目标。

包括项目的背景信息、项目的目标、项目的约束条件和项目的可行性研究报告。

第三章:项目组织结构项目组织结构是项目管理的基础,它定义了项目的职责和权责分配,明确了项目团队的工作职责和角色。

项目组织结构包括项目经理、项目团队、项目发起人和其他利益相关方的职责和权责分配。

第四章:项目计划项目计划是项目管理的核心,它包括项目的进度计划、资源计划、成本计划和质量计划。

项目计划可以帮助项目团队合理安排工作,确保项目按时交付,并达到质量要求。

第五章:风险管理风险是项目管理中不可避免的因素。

本章将介绍风险管理的流程和方法,包括风险识别、风险评估、风险应对和风险监控。

第六章:沟通管理沟通是项目成功的关键因素之一。

在本章中,将介绍有效的沟通管理方法,并制定相应的沟通计划,确保信息流通畅、项目成员之间的沟通顺畅。

第七章:质量管理质量管理是项目管理的重要内容。

本章将介绍质量管理的步骤和方法,包括质量计划、质量控制和质量保证。

通过制定详细的质量管理计划,并确保执行质量控制措施,可以提高项目的质量。

第八章:变更管理在项目执行过程中,可能会出现需求变更或其他不可预见的情况。

为了管理变更,确保项目的稳定性和可控性,本章将介绍变更管理的流程和方法,并制定相应的变更管理计划。

第九章:项目监控与报告在项目执行过程中,需要对项目的进展进行监控和评估,并及时向相关人员进行报告。

本章将介绍项目监控与报告的方法和工具,包括项目状态报告、里程碑报告和问题解决报告。

第十章:项目收尾与总结项目收尾是项目管理的最后一个阶段,本章将介绍项目收尾的步骤和方法,包括项目交付、项目验收和项目总结。

项目管理手册(完整版)

项目管理手册(完整版)导言项目管理手册是项目管理的指南性文档,对项目管理流程、组织架构、资源管理、风险管理、质量管理和沟通管理等方面进行细致的阐述,指导项目管理团队和成员进行项目管理工作,确保项目在规定范围、时间、成本和质量之内完成。

本手册为项目管理团队提供了标准化和系统化的项目管理流程和方法论,是项目管理的重要参考依据。

项目管理流程项目启动阶段项目启动阶段是项目管理的起点,是确定项目目标和可行性的关键期。

为确保项目顺利开展,需要完成以下工作:•确定项目目标和范围•制定项目管理计划•定义项目角色和职责•确认项目资源和预算•确定项目风险和机遇项目规划阶段项目规划阶段是项目管理的主要工作阶段,涉及到项目的时间、成本、质量、范围等方面的制定和协调工作,为接下来的项目实施阶段提供指导性、决策性和协调性的依据。

具体工作包括:•制定详细的项目计划•评估和决定项目风险•确认项目资源和预算•制定质量管理计划•制定项目沟通计划项目实施阶段项目实施阶段是项目管理的核心阶段,实际上是完成项目目标和项目交付的阶段。

基本工作包括:•实施项目管理计划•组织项目资源•管理项目进度和质量•监控和评价项目风险•决策和协调项目变更项目收尾阶段项目收尾阶段是项目管理的最后阶段,是完成项目目标后的和归档阶段,关键工作内容如下:•做好项目验收工作•编制项目报告•归档项目文档和资料•评估项目管理过程并学做经验•撤销项目组织结构组织架构项目组织架构是项目成功的关键,包括项目管理团队、项目执行委员会、项目组织结构等。

所以项目组织架构必须符合企业组织管理模式,体现合理分工、高效协作和权责明确。

组织架构的主要角色如下:项目管理团队项目管理团队是项目管理的核心组成部分,也是保证项目成功完成的关键。

项目管理团队必须由具有项目经验和实践能力的成员组成。

•项目经理:负责项目管理团队的组织和管理,指导项目流程和计划管理,负责项目的各个方面的协调和控制。

•项目助理:协助项目经理,负责项目管理的日常事务,协调好内外部项目资源和信息的交流。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

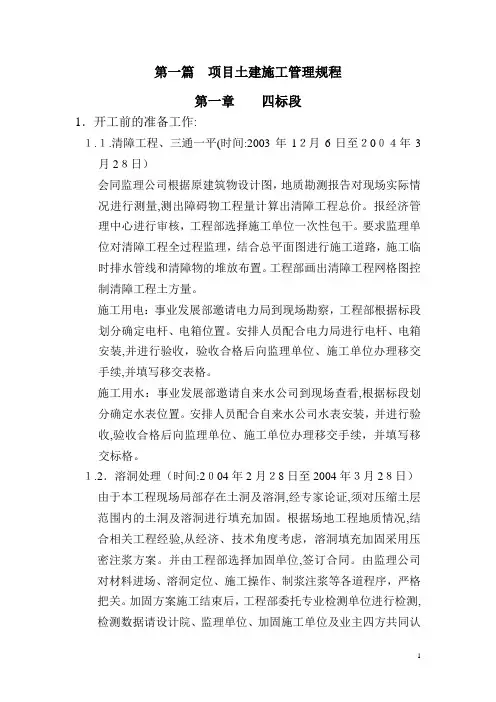

第一篇项目土建施工管理规程第一章四标段1.开工前的准备工作:1.1.清障工程、三通一平(时间:2003年12月6日至2004年3月28日)会同监理公司根据原建筑物设计图,地质勘测报告对现场实际情况进行测量,测出障碍物工程量计算出清障工程总价。

报经济管理中心进行审核,工程部选择施工单位一次性包干。

要求监理单位对清障工程全过程监理,结合总平面图进行施工道路,施工临时排水管线和清障物的堆放布置。

工程部画出清障工程网格图控制清障工程土方量。

施工用电:事业发展部邀请电力局到现场勘察,工程部根据标段划分确定电杆、电箱位置。

安排人员配合电力局进行电杆、电箱安装,并进行验收,验收合格后向监理单位、施工单位办理移交手续,并填写移交表格。

施工用水:事业发展部邀请自来水公司到现场查看,根据标段划分确定水表位置。

安排人员配合自来水公司水表安装,并进行验收,验收合格后向监理单位、施工单位办理移交手续,并填写移交标格。

1.2.溶洞处理(时间:2004年2月28日至2004年3月28日)由于本工程现场局部存在土洞及溶洞,经专家论证,须对压缩土层范围内的土洞及溶洞进行填充加固。

根据场地工程地质情况,结合相关工程经验,从经济、技术角度考虑,溶洞填充加固采用压密注浆方案。

并由工程部选择加固单位,签订合同。

由监理公司对材料进场、溶洞定位、施工操作、制浆注浆等各道程序,严格把关。

加固方案施工结束后,工程部委托专业检测单位进行检测,检测数据请设计院、监理单位、加固施工单位及业主四方共同认证并签字。

1.3.工程测量定位(杭州市勘测设计研究院)(时间:2004年3月2日)事业发展部请杭州市勘测设计研究院于2004年3月2日进行工程定位,安排施工单位、监理单位、工程部人员共同参加,并由杭州市勘测设计院出具勘测成果报告及定位记录。

在收到设计院的成果报告后,建设单位与施工单位进行勘测成果报告的资料移交,并填写资料移交表。

1.4.图纸会审(时间:2004年3月2日)首先熟悉施工图纸,查出施工图纸中存在的问题,工程部着重结合以往工程管理中存在的在产品使用功能上的不合理与投资成本控制,监理公司着重结构安全提出调整意见。

定于2004年3月18日进行施工单位、监理单位、建设单位内部图纸预审,把有关问题汇总上报设计院,并通知设计院于2004年3月22日进行正式图纸会审。

1.5.灰线验收(时间:2004年3月25日)要求施工单位、监理单位根据勘察成果报告进行工程测量定位,并做好工程测量定位的记录,事业发展部邀请杭州市规划局、上城规划局定于2005年3月25日进行灰线验收。

验收时施工单位、监理单位、工程部人员必须参加。

1.6.其它邀请下城区质监站于2004年4月1日进行质监交底,工程部对监理公司进行交底,审核监理大纲并存档,进行工程管理三个管理办法的学习,与各个标段的总包签订消防、安全协议。

要求监理对施工方案进行审批,并对施工单位进行监理交底。

(根据施工单位编制的施工现场总平面布置图,会同监理单位进行审核后报送事业发展部申报临时用房。

)2.地基与基础工程2.1.打桩工程管理流程(时间:2004年4月至2004年5月)2.1.1.试桩(时间:2004年4月11日)组织设计、勘察单位到现场,进行试桩工作,以确定各种施工参数。

2.1.2.委托试桩静载桩基测试并签订合同。

2.1.3.组织试桩静载试验单位、施工单位、监理单位进行桩静载试验相关工作的协调,确定5月20日至5月30日进行桩静载试验。

2.1.4.要求监理公司对打桩中的原材料、成孔、放置钢筋笼、灌注混凝土等进行全过程监理。

2.1.5.桩基施工时碰到地下障碍物时应及时采取处理措施,要求监理单位对每个地下障碍物的深度、用工量、方量都有详细的记录资料,工程部针对障碍物的深度确定是否与清障单位结算相关费用。

2.1.6.由监理公司根据建筑工程施工质量验收规范要求进行验收,并整理好相关资料报送工程部。

由桩基测试单位将测试成果上报监理公司、工程部、设计院。

工程部组织设计单位、监理单位、施工单位、地质勘察单位、质监站进行桩基工程验收。

2.1.7.达不到设计要求的桩及时与设计单位联系并明确处理方案。

2.2.地下室基坑维护工程及结构工程施工管理流程(时间:2004年5月至2004年8月)2.2.1.要求监理单位对施工单位提交的地下室基坑维护及地下室结构施工方案进行认真审查,按照设计及建筑工程施工质量验收规范要求对工程进行验收,并整理好相关资料报送工程部审查。

2.2.2.组织施工单位、监理单位、基坑支护设计单位、基坑监测单位进行地下室围护及结构工程施工方案论证。

2.2.3.土方开挖完成后,工程部组织施工单位、监理单位、设计院、质监站、地质勘察单位进行基槽验收,并做好验收记录。

钢筋绑扎完成后,组织施工单位、监理单位、设计院、质监站进行钢筋隐蔽工程验收。

2.2.4.8月20日±0.000完成后,待土建地上一层完成由事业发展部邀请杭州市规划局进行±0.000验收。

2.2.5.7月至8月进行地下室防水材料的选定,8月25日通知白蚁防治单位进行白蚁防治工作。

2.2.6.9月18日组织施工单位、监理单位、设计院、地质勘察单位进行±0.000结构验收。

3.主体工程施工管理流程(时间:2004年8 月至2005年1月)3.1.要求监理单位做好各施工方案的审查工作,并根据建筑工程施工质量验收规范要求对钢筋工程(如钢筋的规格、数量、位置、接头及焊接、绑扎方式等)、混凝土工程(如砼的振捣质量、坍落度等)、模板工程(如模板的几何尺寸、标高及垂直度和平整度、模板的固定是否牢固、模板拆除时间等)进行严格检验,关键部位旁站监理,整理好相关资料,报送工程部审查。

3.2.工程部对工程使用的钢材、砼厂家予以审核,根据建筑工程施工质量验收规范进行商品砼质量的控制,认真审核工地各项原材料的合格证,并部分抽检进行试验。

3.3.工程部负责在施工过程中碰到设计、施工技术、工程质量、工程进度等问题时,及时组织相关单位进行协调并采取措施予以落实。

3.4.做好各班组、各专业单位与总包单位之间的相互协调工作,以确保工程质量进度的提高。

3.5.要求监理单位对每层钢筋、模板、砼工程进行质量检查,工程部分层进行验收。

3.6.进行轻质隔墙的材料的选定,此项工作8月30日前完成。

(参见甲定乙供材料流程)3.7.组织各标段施工单位、监理单位对于安全文明生产、实测实量、工程资料等进行互检。

3.8.2005年1月25日组织监理单位、施工单位、设计单位、质监站、地质勘察单位进行中间结构验收。

4.屋面工程施工管理流程4.1.要求监理单位做好屋面施工方案的审查工作并报工程部同意,根据建筑工程施工质量验收规范要求对屋面工程进行质量验收,整理好相关技术资料报送工程部审查。

4.2.进行屋面保温材料、防水材料的选定,此项工作2005年1月15日前完成。

4.3.工程部组织施工单位、监理单位对隐蔽工程进行验收,并做好蓄水试验。

5.装饰工程施工管理流程(时间:2005年1月至2005年7月)5.1.要求监理单位做好装饰施工方案的审查工作,并根据建筑工程施工质量验收规范要求对装饰工程进行质量验收,整理好相关技术资料报送工程部审查。

5.2.在装饰阶段要求施工企业进行样板先行。

首先,按规范要求做出一套样板房,样板房包括铝合金窗、进户门、楼地面、内墙粉刷、阳台地砖等各个方面。

完成后,工程部、监理公司进行检查并作为项目今后装饰工程的验收标准。

5.3.对阳台栏杆、楼梯栏杆、屋顶组合栏杆、铝合金门窗等材料的厂家进行考察,并进行方案的确定,做好样板施工,组织监理单位、施工单位进行质量验收。

此项工作2005年2月前完成。

5.4.对外墙外保温材料厂家进行考察,2005年1月底前选定外墙保温材料。

5.5.对防火门厂家进行考察,2005年4月前选定。

5.6.对外墙涂料厂家进行考察,在2005年3月前选定。

5.7.对防霉涂料厂家进行考察,在2005年3月前选定。

5.8.铝合金工程部确定型材厂家→确定铝合金施工方案→由施工单位上报铝合金制作厂家(不少于3~4家)及铝合金玻璃五金等配件品牌→工程部进行考察→确定铝合金窗制作厂家及铝合金配件厂家→施工单位根据确定材料进行铝合金窗的组价→工程部、经管中心对组价进行签复。

5.9.工程部负责住宅底层大厅、消防楼梯、电梯厅等的装饰方案并落实相关材料的样品。

5.10.工程部联系设计院(指程大师)对外墙涂料色彩进行确样,并上报集团公司。

5.11.工程部负责确定外墙石材的样品,并报经管中心确价。

5.12.确定进户门、商铺门生产制作厂家。

5.13确定厨房、卫生间墙面拉毛做法。

6、竣工验收(时间:2005年7月至2005年8月1日)6.1.组织施工单位进行项目自检,对项目自检过程中发现的问题进行整改。

6.2.组织工程部全体成员及监理公司全体成员对项目进行第二次自检,检查要求逐户进行,并详细记录检查中存在的问题,要求施工单位限期落实整改。

6.3.邀请物业公司人员对项目进行检查,并对存在的问题逐一记录,交工程部后,工程部书面通知施工单位进行整改。

6.4.2005年8月1日邀请质监站、设计院、监理单位组织项目的正式竣工验收。

第二章小学1.开工前的准备工作:1.1.清障工程、三通一平(时间:2003年12月6日至2004年3月28日)会同监理公司根据原建筑物设计图,地质勘测报告对现场实际情况进行测量,测出障碍物工程量计算出清障工程总价。

报经济管理中心进行审核,工程部选择施工单位一次性包干。

要求监理单位对清障工程全过程监理,结合总平面图进行施工道路,施工临时排水管线和清障物的堆放布置。

工程部画出清障工程网格图控制清障工程土方量。

施工用电:事业发展部邀请电力局到现场勘察,工程部根据标段划分确定电杆、电箱位置。

安排人员配合电力局进行电杆、电箱安装,并进行验收,验收合格后向监理单位、施工单位办理移交手续,并填写移交表格。

施工用水:事业发展部邀请自来水公司到现场查看,根据标段划分确定水表位置。

安排人员配合自来水公司水表安装,并进行验收,验收合格后向监理单位、施工单位办理移交手续,并填写移交标格。

1.2.工程测量定位(杭州市勘测设计研究院)(时间:2004年3月2日)事业发展部请杭州市勘测设计研究院于2004年3月2日进行工程定位,安排施工单位、监理单位、工程部人员共同参加,并由杭州市勘测设计院出具勘测成果报告及定位记录。

在收到设计院的成果报告后,建设单位与施工单位进行勘测成果报告的资料移交,并填写资料移交表。

1.3.图纸会审(时间:2004年3月2日)首先熟悉施工图纸,查出施工图纸中存在的问题,工程部着重结合以往工程管理中存在的在产品使用功能上的不合理与投资成本控制,监理公司着重结构安全提出调整意见。
