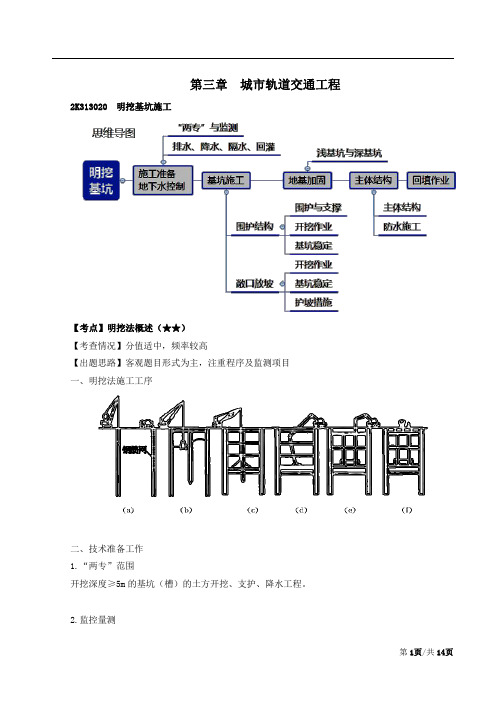

第17讲 2K313020:明挖基坑施工(三)(2015年新版)
明挖基坑施工【完整版】

2K313024工程降水方法一、降水方法选择 (一)基本要求(3)当基坑底为隔水层且层底作用有承压水时,应进行坑底抗承压水突涌验算。
当坑应布置降压井降低承压水水头底含承压水层且上部土体压重不足以抵抗承压水水头时, 压力,防止承压水突涌,确保基坑开挖施工安全。
(4)当因降水而危及基坑及周边环境安全时,宜采用截水或回灌方法。

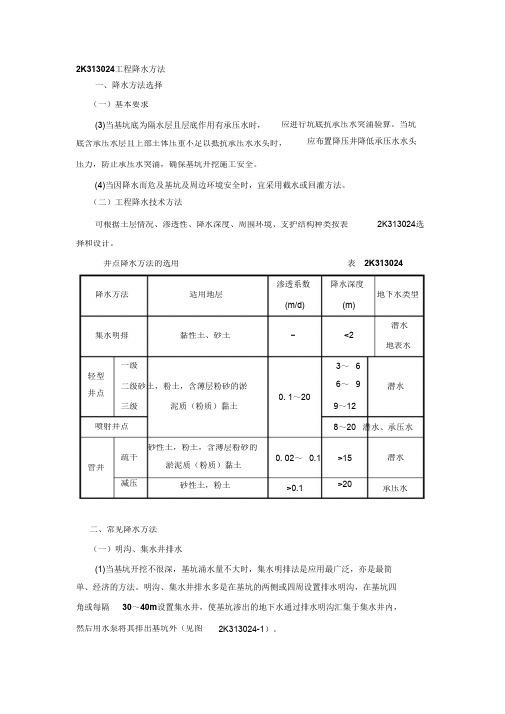

(二)工程降水技术方法可根据土层情况、渗透性、降水深度、周围环境、支护结构种类按表 2K313024选择和设计。
井点降水方法的选用表 2K313024 渗透系数降水深度降水方法适用地层地下水类型 (m/d)(m)潜水集水明排黏性土、砂土—<2地表水一级3~ 6 6~ 9轻型 井点二级砂土,粉土,含薄层粉砂的淤 潜水0. 1~20三级泥质(粉质)黏土9~12喷射井点8~20 潜水、承压水 砂性土,粉土,含薄层粉砂的淤泥质(粉质)黏土砂性土,粉土疏干减压0. 02~ 0.1 >15 >20潜水管井>0.1承压水二、常见降水方法 (一)明沟、集水井排水(1)当基坑开挖不很深,基坑涌水量不大时,集水明排法是应用最广泛,亦是最简 单、经济的方法。
明沟、集水井排水多是在基坑的两侧或四周设置排水明沟,在基坑四 角或每隔 30~40m 设置集水井,使基坑渗出的地下水通过排水明沟汇集于集水井内, 然后用水泵将其排出基坑外(见图2K313024-1)。
(2)排水明沟宜布置在拟建建筑基础边 0. 4m 以外,沟边缘离开边坡坡脚应不小于0.3~0.4m 。
集水井底面应比沟底面低 0.5m 以上,0.3m 。
排水明沟的底面应比挖土面低并随基坑的挖深而加深,以保持水流畅通。
(3)明沟、集水井排水,视水量多少连续或间断抽水,直至基础施工完毕、回填土为 止。
(二)井点降水(2)井点布置应根据基坑平面形状与大小、而定。
当基坑(槽)宽度小于 6m 且降水深度不超过 6m 时,可采用单排井点,布置在 6m 或土质不良,渗透系数较大时,宜采用双地质和水文情况、工程性质、降水深度等地下水上游一侧;当基坑(槽)宽度大于排井点,布置在基坑(槽)的两侧,当基坑面积较大时,宜采用环形井点。
二级建造师《市政公用工程管理与实务》精讲班讲义

3. 降水危及安全时采用截水或回灌..
二工程降水有多种技术方法——可根据土层情况、渗透性、降水深度、周围环境、支护结构种类按表2K313024选择和设计..
方法——降水深度——地下水类型
幻灯片116
2K313024 工程降水方法
二、常见降水方法
一明挖法施工隧道:矩形断面;整体浇筑或装配式
二喷锚暗挖矿山法施工隧道
1.在城市区域、交通要道及地上地下构筑物复杂地区;一般采用拱形结构;其基本断面形式为单拱、双拱和多跨连拱..
2.衬砌的基本结构类型—复合式衬砌:由初期支护、防水隔离层和二次衬砌所组成;复合式衬砌外层为初期支护主要承载单元:用锚杆、喷混凝土、钢筋网和钢支撑等单一或并用而成..
2K313011 地铁车站结构与施工方法
二、施工方法工艺与选择条件
二盖挖法施工
1.区别在于施工方法和顺序不同:盖挖法是先盖后挖..
2.盖挖法具有诸多特点:
围护结构变形小;有效控制土体的变形和地表沉降;
基坑底部土体稳定;隆起小;施工安全;
不设内部支撑或锚锭;施工空间大;
可尽快恢复路面;对道路交通影响较小..
2K313023 地基加固处理方法
一、地基加固处理作用与方法选择
一目的 基坑外加固;基坑内加固
二方法选择
加固型式:五种 适于
1.换填材料加固处理法——适用于较浅基坑..
2.水泥土搅拌、高压喷射注浆、注浆——适用于深基炕..
二、常用方法与技术要点
一注浆法
不同注浆法的适用范围 表2K313023
二水泥土搅拌法
◆ 在城镇交通要道区域采用盖挖法施工的地铁车站多采用矩形框架结构..
2020二建高频考点-市政(三)

第三章城市轨道交通工程2K313020明挖基坑施工
【考点】明挖法概述(★★)
【考查情况】分值适中,频率较高
【出题思路】客观题目形式为主,注重程序及监测项目
一、明挖法施工工序
二、技术准备工作
1.“两专”范围
开挖深度≥5m的基坑(槽)的土方开挖、支护、降水工程。
2.监控量测
监测项目一级二级三级支护桩(墙)、边坡顶部水平位移√√√支护桩(墙)、边坡顶部竖向位移√√√支护桩(墙)体水平位移√√○
支护桩(墙)结构应力○○○
立柱结构竖向位移√√○
立柱结构水平位移√○○
立柱结构应力○○○
支撑轴力√√√
顶板应力○○○
锚杆拉力√√√
土钉拉力○○○
地表沉降√√√竖井井壁支护结构净空收敛√√√土体深层水平位移○○○
土层分层竖向位移○○○
坑底隆起(回弹)○○○地下水位√√√
孔隙水压力○○○支护桩(墙)侧向土压力○○○
【考点】地下水控制(★★★)
【考查情况】分值适中,频率较高
【出题思路】客观、主观题目均可考查,侧重选择方法、井点降水及隔水帷幕
一、工程降水方法及适用条件
适用条件土质类别渗透系数(m/d)降水深度(m)。
2023年二建市政2K313020明挖基坑施工试题及答案解析

2K313020 明挖基坑施工一、单项选择题1、〔〕不宜在永久性隔水工程中使用。
A、沉箱B、地下连续墙C、钢板桩D、注浆帷幕2、以下不符合真空井点成孔规定的是〔〕。
A、在简洁塌孔地层承受套管钻进B、倾斜井点穿过多层含水层时,井管倾向基坑内侧C、成孔直径为 150mmD、成孔深度大于降水井设计深度3、明挖基坑承受分级放坡施工时,下级坡度宜〔〕上级坡度。
A、缓于B、等于C、陡于D、大于等于4、【2023 年真题】以下基坑放坡要求中,说法错误的选项是〔〕。
A、放坡应以掌握分级坡高和坡度为主B、放坡设计与施工时应考虑雨水的不利影响C、上级放坡坡度宜缓于下级放坡坡度D、分级放坡时,宜设置分级过渡平台5、随着基坑开挖深度的增加,设置支撑的柔性墙体表现为〔〕。
A、向基坑内的三角形水平位移B、平行刚体位移C、腹部向基坑内凹出D、腹部向基坑内凸出6、设有支护的基坑土方开挖过程中,能够反映坑底土体隆起的检测工程是〔〕。
A、立柱变形B、冠梁变形C、地表沉降D、支撑梁变形7、以下关于基坑开挖的说法错误的选项是〔〕。
A、依据开挖深度不同,可分为浅层土方开挖和深层土方开挖B、兼做盾构始发井的车站,一般从中间向两端开挖C、基坑内应分层、分段开挖D、水平挖掘和垂直运输分别的开挖能有效保证基坑的安全8、〔〕常用于中砂地基的处理。
A、渗透注浆B、劈裂注浆C、压密注浆D、电动化学注浆9、高压喷射注浆的主要材料为〔〕。
A、水泥B、粉煤灰C、混凝土D、砂浆10、用于深层搅拌法加固地基的喷粉搅拌机目前仅有〔〕搅拌机一种机型。
A、单轴B、双轴C、三轴D、多轴11、基坑内被动区加固形式中,当环境保护要求高或为了封闭地下水时,可承受〔〕加固。
A、墩式B、裙边C、抽条D、满堂12、以下关于软土基坑开挖根本规定说法错误的选项是〔〕。
A、必需分层、分块、均衡地开挖B、分块开挖后必需准时施工支撑C、必需按设计要求对围檩施加预应力D、必需按设计要求施加预应力13、以下不属于基坑开挖确定开挖方案依据的是〔〕。
1K413020明挖基坑施工

1K413020 明挖基坑施工1K413021掌握深基坑支护结构与变形控制1. 深基坑四周一般设置垂直的挡土围护结构,围护结构一般是在开挖面基底下有一定插入深度的板(桩)墙结构;板(桩)墙有悬臂式、单撑式、多撑式。
支撑结构是为了减小围护结构的变形,控制墙体的弯矩。
一、围护结构(一)基坑围护结构体系1.基坑围护结构体系包括板(桩)墙、围檩(冠梁)及其他附属构件。
板(桩)墙主要承受基坑开挖卸荷所产生的土压力和水压力,并将此压力传递到支撑,是稳定基坑的一种施工临时挡墙结构。
(二)深基坑围护结构类型1.基坑围护结构类型有板柱式、柱列式、重力式挡墙、组合式以及土层锚杆、逆筑法、沉井等7种。
2.不同类型围护结构的特点(1)工字钢桩围护结构:工字钢桩围护结构适用于黏性土、砂性土和粒径不大于lOOmm的砂卵石地层;当地下水位较高时,必须配合人工降水措施。
施工噪声大大超过环境保护法规定的限值,宜用于郊区距居民点较远的基坑施工中。
(2)钢板桩围护结构:钢板桩强度高,桩与桩之间的连接紧密,隔水效果好,可重复使用。
(3)钻孔灌注桩围护结构:适于城区施工。
(4)深层搅拌桩挡土结构:作为挡土结构的搅拌桩一般布置成格栅形,深层搅拌桩也可连续搭接布置形成止水帷幕。
(5)SMW桩:优点是止水性好,构造简单,型钢插入深度一般小于搅拌桩深度,施工速度快,型钢可以部分回收、重复利用。
(6)地下连续墙:地下连续墙优点,施工时振动小、噪声低,墙体刚度大,对周边地层扰动小;可适用于多种土层;各种地层均能高效成槽。
地下连续墙挖槽方式可分为抓斗式、冲击式和回转式类型。
在开挖过程中,为保证槽壁的稳定,采用特制的泥浆护壁。
泥浆应根据地质和地面沉降控制要求经试配确定,并在泥浆配制和挖槽施工中对泥浆的相对密度(比重)、黏度、含砂率和pH等主要技术性能指标进行检验和控制。
二、支撑结构类型(一)支撑结构体系:由内支撑和外拉锚组成。
1.内支撑一般由各种型钢撑、钢管撑、钢筋混凝土撑等构成支撑系统;外拉锚有拉锚和土锚两种形式。
2015二建-市政公用实务-精讲班-第21讲:2K313030:喷锚暗挖(矿山)法施工(三)(2015年新版)

2K313033 衬砌及防水施工要求一、防水结构施工原则(一)相关规范规定(2)应遵循“以防为主,刚柔结合,多道防线,因地制宜,综合治理”的原则,采取与其相适应的防水措施。
(二)复合式衬砌与防水体系(1)喷锚暗挖(矿山)法施工隧道通常采用复合式衬砌设计,衬砌结构是由初期(一次)支护、防水层和二次衬砌所组成。
(2)喷锚暗挖(矿山)法施工隧道的复合式衬砌,以结构自防水为根本,辅以防水层组成防水体系,以变形缝、施工缝、后浇带、穿墙洞、预埋件、桩头等接缝部位亍昆凝土及防水层施工为防水控制的重点。
二、复合式衬砌防水施工(1)复合式衬砌防水层施工应优先选用射钉铺设,(4)二衬混凝土施工要求如下:1)二衬采用的补偿收缩混凝土,应具有良好的抗裂性能,主体结构防水混凝土在工程结构中不但承担防水作用,还要和钢筋一起承担结构受力作用。
2K313034小导管注浆加固技术一、适用条件与基本规定(一)适用条件(1)小导管注浆支护加固技术可作为暗挖隧道常用的支护措施和超前加固措施,能配套使用多种注浆材料,施工速度快,施工机械简单,工序交换容易。
(2)在软弱、破碎地层中成孔困难或易塌孔,且施作超前锚杆比较困难或者结构断面较大时,宜采取超前小导管注浆和超前预加固处理方法。
(二)基本规定(1)小导管支护和超前加固必须配合钢拱架使用。
二、技术要点(一)小导管布设(1)常用设计参数:钢管直径30~50mm,钢管长3~5m,采用焊接钢管或无缝钢管;钢管钻设注浆孔间距为100~150mm,钢管沿拱的环向布置间距为300~500mm,钢管沿拱的环向外插角为500~1500,小导管是受力杆件,因此两排小导管在纵向应有一定搭接长度,钢管沿隧道纵向的搭接长度一般不小于1m。
(2)导管安装前应将工作面封闭严密、牢固,清理干净,并测放出钻设位置后方可施工。
(二)注浆材料(1)应具备良好的可注性,固结后应有一定强度、抗渗性、稳定性、耐久性和收缩小的特点,浆液应无毒。
二级建造师《市政工程》高频考点(四)
二级建造师高频考点-《市政工程》第三章城市轨道交通工程明挖基坑施工2K313020【考查情况】分值适中,频率较高【出题思路】客观题目形式为主,注重程序及监测项目一、明挖法施工工序二、技术准备工作1.“两专”范围开挖深度≥5m的基坑(槽)的土方开挖、支护、降水工程。
2.监控量测监测项目一级二级三级支护桩(墙)、边坡顶部水平位移√√√支护桩(墙)、边坡顶部竖向位移√√√支护桩(墙)体水平位移√√○支护桩(墙)结构应力○○○立柱结构竖向位移√√○立柱结构水平位移√○○立柱结构应力○○○支撑轴力√√√顶板应力○○○锚杆拉力√√√土钉拉力○○○地表沉降√√√竖井井壁支护结构净空收敛√√√土体深层水平位移○○○土层分层竖向位移○○○坑底隆起(回弹)○○○地下水位√√√孔隙水压力○○○支护桩(墙)侧向土压力○○○【考点】地下水控制(★★★)【考查情况】分值适中,频率较高【出题思路】客观、主观题目均可考查,侧重选择方法、井点降水及隔水帷幕一、工程降水方法及适用条件适用条件土质类别渗透系数(m/d)降水深度(m)井点间距0.8~2.0m;井管距坑壁≥1.0m;井点管入土深度坑底0.9~1.2m。
三、集水明排排水明沟:坡度宜为0.1~0.5%,沟底防渗集水井:每隔30~50m;低于沟底1.0m;尺寸和数量根据汇水量确定四、隔水帷幕【考点】围护结构(★★★)【考查情况】分值适中,频率较高【出题思路】客观、主观题目均可考查,侧重适用范围、地连墙施工流程一、钢板桩(7~8m;U型;拉森型)①成品制作,可反复使用;②施工简便,但施工有噪声;③刚度小,变形大,与多道支撑结合,在软弱土层中也可采用;④新的时候止水性尚好,如有漏水现象,需增加防水措施。
二、灌注桩(间隔成桩)①刚度大,可用在深大基坑;②施工对周边地层、环境影响小;③需降水或与能止水的搅拌桩、旋喷桩等配合使用;三、SMW工法桩①强度大,止水性好;②内插的型钢可拔出反复使用,经济性好;③用于软土地层时,一般变形较大。
2015二建-市政公用实务-精讲班-第16讲:2K313020:明挖基坑施工(二)(2015年新版)
2K313022基槽土方开挖及护坡技术一、基(槽)坑土方开挖(一)基本规定(1)基坑开挖应根据支护结构设计、降排水要求,确定开挖方案。
(2)基坑周围地面应设排水沟,且应避免雨水、渗水等流入坑内,同时,基坑也应设置必要的排水设施。
(3)软土基坑必须分层、分块、均衡地开挖,分块开挖后必须及时施工支撑,对于有预应力要求的钢支撑或锚杆,还必须按设计要求施加预应力。
(二)异常情况立即停止挖土发生下列情况立即停止挖土,查清原因并及时采取措施:(1)围护结构变形明显加剧;(2)支撑轴力突然增大;(3)围护结构或止水帷幕出现渗漏;(4)开挖暴露出的基底出现明显异常(包括黏性土时强度明显偏低或砂性土层时水位过高造成开挖施工困难时);(5)围护结构发生异常声响;(6)边坡出现失稳征兆。
二、护坡技术(一)基坑边(放)坡2. 基坑边坡稳定影响因素施工不当也会造成边坡失稳,主要表现为:(1)没有按设计坡度进行边坡开挖;(2)基坑边坡坡顶堆放材料、土方及运输机械车辆等增加了附加荷载;(3)基坑降排水措施不力,地下水未降至基底以下,而地面雨水、基坑周围地下给排水管线漏水渗流至基坑边坡的土层中,使土体湿化,土体自重加大,增加土体中的剪应力;(4)基坑开挖后暴露时间过长,经风化而使土体变松散;(5)基坑开挖过程中,未及时刷坡,甚至挖反坡,使土体失去稳定性。
3. 基坑放坡要求按是否设置分级过渡平台,边坡可分为一级放坡和分级放坡两种形式。
(二)长基坑开挖与过程放坡(2)坑内纵向放坡是动态的边坡,在基坑开挖过程中不断变化,(3)基坑纵向放坡不得大于安全坡度,对暴露时间较长或可能受暴雨冲刷的纵坡应采取坡面保护措施,严防纵向滑坡。
(4)若坑外有需要保护的重要地下管线或建(构)筑物,应适当减缓其附近的纵向土坡坡度。
三、边坡保护(一)基坑边坡稳定措施(1)根据土层的物理力学性质确定基坑边坡坡度,并于不同土层处做成折线形边坡或留置台阶;(2)必须做好基坑降排水和防洪工作,保持基底和边坡的干燥;(3)基坑边坡坡度受到一定限制而采用围护结构又不太经济时,可采用坡面土钉、挂金属网喷混凝土或抹水泥砂浆护面等措施;(4)严格禁止在基坑边坡坡顶1~2m范围堆放材料、土方和其他重物以及停置或行驶较大的施工机械;(5)基坑开挖过程中,边坡随挖随刷,不得挖反坡;(6)暴露时间较长的基坑,一般应采取护坡措施。
2015年二级建造师市政真题及答案(完整版)
2015年二级建造师《市政公用工程》考试大纲2015年度二级建造师考试大纲沿用2014年版2015年二级建造师《市政公用工程》考试大纲2K300000市政公用工程管理与实务2K310000市政公用工程施工技术2K311000城镇道路工程2K311010城镇道路工程结构与材料2K311011城镇道路分类2K311012沥青路面结构组成及性能要求2K311013沥青混合料的组成与材料2K311014水泥混凝土路面的构造2K311015不同形式挡土墙的结构特点2K311020城镇道路路基施工2K311021城镇道路路基工技术2K311022城镇道路路基压实作业要求2K311023岩土分类与不良土质处理方法2K311030城镇道路基层施工2K311031常用无机结合料稳定基层的特性2K311032城镇道路基层施工技术2K311033土工合成材料的应用2K311040城镇道路面层施工2K311041沥青混合料面层施工技术2K311042改性沥青混合料面层施工技术2K311043水泥混凝土路面施工技术2K312000城市桥梁工程2K312010城市桥梁工程结构与材料2K312011城市桥梁结构组成与类型2K312012钢筋混凝土施工技术2K312013预应力混凝土施工技术2K312014预应力材料的技术要求2K312015混凝土强度及配合比要求2K312020城市桥梁下部结构施工2K312021各类围堰施工要求2K312022桩基础施工方法与设备选择2K312023承台、桥台、墩柱、盖梁施工技术2K312030城市桥梁上部结构施工2K312031装配式梁(板)施工技术2K312032现浇预应力(钢筋)混凝土连续梁施工技术2K312040管涵和箱涵施工2K312041管涵施工技术2K312042箱涵顶进施工技术2K313000城市轨道交通工程2K313010城市轨道交通工程结构与特点2K313011地铁车站结构与施工方法2K313012地铁区间隧道结构与施工方法2K313020明挖基坑施工2K313021深基坑支护结构与变形控制2K313022基槽土方开挖及护坡技术2K313023地基加固处理方法2K313024工程降水方法2K313030喷锚暗挖(矿山)法施工2K313031喷锚暗挖法的掘进方式选择2K313032喷锚加固支护施工技术2K313033衬砌及防水施工要求2K313034小导管注浆加固技术2K313035管棚施工技术2K314000城镇水处理场站工程2K314010水处理场站工艺技术与结构特点2K314011给水与污水处理工艺流程2K314012给水与污水处理厂试运行2K314013水处理场站的结构特点2K314020水处理场站工程施工2K314021现浇(预应力)混凝土水池施工技术2K314022沉井施工技术2K314023水池施工中的抗浮措施2K314024构筑物满水试验的规定2K315000城市管道工程2K315010城市给水排水管道工程施工2K315011开槽管道施工技术2K315012不开槽管道施工方法2K315013砌筑沟道施工要求2K315014管道功能性试验的规定2K315015给排水管网维护与修复技术2K315020城镇供热管网工程施工2K315021供热管道的分类2K315022供热管道施工与安装要求2K315023供热管网附件及换热站设施安装要求2K315024供热管道功能性试验的规定2K315030城镇燃气管道工程施工2K315031燃气管道的分类2K315032燃气管道施工与安装要求2K315033燃气管网附属设备安装要求2K315034燃气管道功能性试验的规定2K315035燃气管道非开挖修复更新技术2K316000生活垃圾填埋处理工程2K316010生活垃圾填埋处理工程施工2K316011生活垃圾填埋技术的分类2K316012泥质防水层及膨润土垫施工技术2K316013高密度聚乙烯膜防渗层施工技术2K316014垃圾填埋与环境保护要求2K316020施工测量2K316021场区控制测量2K316022竣工图编绘与实测2K320000市政公用工程项目施工管理2K320010市政公用工程施工合同管理2K320011施工阶段合同履约与管理要求2K320012施工合同索赔2K320013施工合同风险防范措施2K320020市政公用工程施工成本管理2K320021施工成本管理2K320022施工成本目标控制的措施2K320023施工成本核算2K320030市政公用工程施工组织设计2K320031施工组织设计编制注意事项2K320032施工方案确定的依据2K320033专项方案编制与论证要求2K320034交通导行方案设计要求2K320040市政公用工程施工现场管理2K320041施工现场布置与管理2K320042环境保护和文明施工2K320043职业健康安全管理2K320044实名制管理2K320050市政公用工程施工进度管理2K320051施工进度计划编制方法的应用2K320052施工进度调控措施2K320053施工进度计划执行情况的检查、报告与总结2K320060市政公用工程质量管理2K320061质量计划编制2K320062质量计划实施2K320063施工准备阶段质量管理措施2K320064施工过程中的质量事故预防措施2K320070城镇道路工程质量检查与检验2K320071无机结合料稳定基层施工质量检查与验收2K320072沥青混合料面层施工质量检查与验收2K320073水泥混凝土面层施工质量检查与验收2K320074冬、雨期施工质量保证措施2K320075压实度的检测方法与评定标准2K320080城市桥梁工程质量检查与检验2K320081钻孔灌注桩施工质量事故预防措施2K320082大体积混凝土浇筑施工质量检查与验收2K320083预应力张拉施工质量事故预防措施2K320090城市轨道交通工程质量检查与检验2K320091地铁车站工程施工质量检查与验收2K320092喷锚支护施工质量检查与验收2K320100城镇给排水场站工程质量检查与检验2K320101取水与排放构筑物施工质量检查与验收2K320102水处理构筑物施工质量检查与验收2K320103泵房施工质量检查与验收2K320104调蓄构筑物施工质量检查与验收2K320110城镇管道工程质量检查与检验2K320111城镇燃气、供热管道施工质量检查与验收2K320112柔性管道回填施工质量检查与验收2K320120市政公用工程施工安全管理2K320121施工安全保证计划编制要求2K320122施工安全检查内容与方法2K320130明挖基坑与隧道施工安全事故预防2K320131防止基坑坍塌、掩埋的安全措施2K320132开挖过程中地下管线的安全保护措施2K320133施工监控量测内容与方法2K320134喷锚暗挖法施工安全措施2K320140城市桥梁工程施工安全事故预防2K320141桩基施工安全措施2K320142模板支架和拱架施工安全措施2K320143箱涵顶进施工安全措施2K320144旧桥梁拆除施工安全措施2K320150市政公用工程竣工验收备案2K320151工程竣工验收注意事项2K320152工程档案编制要求2K320153工程竣工备案的相关规定2K320154城市建设档案管理与报送的规定2K330000市政公用工程项目施工相关法规与标准2K331000市政公用工程相关法规2K331010城市道路管理的有关规定2K331011道路与其他市政公用设施建设应遵循的原则2K331012占用或挖掘城市道路的管理规定2K331020城市绿化管理的有关规定2K331021保护城市绿地的规定2K331022保护城市的树木花草和绿化设施的规定2K332000市政公用工程相关技术标准2K332010城镇道路工程施工与质量验收的有关规定2K332011城镇道路工程施工过程技术管理的基本规定2K332012城镇道路工程施工开放交通的规定2K332020城市桥梁工程施工与质量验收的有关规定2K332021城市桥梁工程施工过程质量控制的规定2K332022城市桥梁工程施工质量验收的规定2K332030地下铁道工程施工及验收的有关规定2K332031喷锚暗挖法隧道施工的规定2K332032地下铁道工程施工质量验收的规定2K332040给水排水构筑物工程施工及验收的有关规定2K332041给水排水构筑物工程所用材料、产品的规定2K332042水池气密性试验的要求2K332050给水排水管道工程施工及验收的有关规定2K332051给水排水管道工程施工质量控制的规定2K332052给水排水管道沟槽回填的要求2K332060城镇供热管网工程施工及验收的有关规定2K332061供热管道焊接施工单位应具备的条件2K332062直埋保温接头的规定2K332070城镇燃气输配工程施工及验收的有关规定2K332071钢管焊接人员应具备的条件2K332072聚乙烯燃气管道连接的要求2K333000二级建造师(市政公用工程)注册执业管理规定及相关要求2K333001二级建造师(市政公用工程)注册执业工程规模标准2K333002二级建造师(市政公用工程)注册执业工程范围2K333003二级建造师(市政公用工程)施工管理签章文件目录2015年二建市政真题及答案一、单项选择题1、可用于高等级道路基层的是()A、二灰土B、级配碎石C、级配砾石D、二灰稳定粒料【参考答案】D【中大网校建造师考试网答案解析】本题考查的是常用无机结合料稳定基层的特性。
二建市政第一部分-第三章-明挖基坑施工(三)
第一部分-第三章-明挖基坑施工(三)2K313020 明挖基坑施工4)SMW桩SMW桩是注入水泥类混合液搅拌形成的挡墙,最后在墙中插入型钢。
砂性土中搅拌桩施工宜外加膨润土。
常用的内插型钢布置形式可采用密插型、插二跳一型和插一跳一型三种。
单根型钢中焊接接头不宜超过2个,焊接接头的位置应避免设在支撑位置或开挖面附近等受力较大处;相邻型钢的接头竖向位置宜相互错开,错开距离不宜小于1m,且型钢接头距离基坑底面不宜小于2m。
拟拔出回收的型钢,插入前应先在干燥条件下除锈,再在其表面涂刷减摩材料。
(小资料)高压喷射桩就是利用工程钻机钻孔至设计处理的深度后,用高压泥浆泵,通过安装在钻杆(喷杆)杆端置于孔底的特殊喷嘴,向周围土体高压喷射固化浆液(一般使用水泥浆液),同时钻杆(喷杆)以一定的速度边旋转边提升,高压射流使一定范围内的土体结构破坏,并强制与固化浆液混合,凝固后便在土体中形成具有一定性能和形状的固结体。
SMW是Soil Mixing Wall的缩写。
SMW工法连续墙于1976年在日本问世,该工法是以多轴型钻掘搅拌机在现场向一定深度进行钻掘,同时在钻头处喷出水泥系强化剂而与地基土反复混合搅拌,在各施工单元之间则采取重叠搭接施工,然后在水泥土混合体未结硬前插入H 型钢或钢板作为其应力补强材,至水泥结硬,便形成一道具有一定强度和刚度的、连续完整的、无接缝的地下墙体。
SMW工法最常用的是三轴型钻掘搅拌机,其中钻杆有用于粘性土及用于砂砾土和基岩之分,此外还研制了其他一些机型,用于城市高架桥下等施工,空间受限制的场合,或海底筑墙,或软弱地基加固。
6)地下连续墙优点:振动小、噪声低,墙体刚度大,对周边地层扰动小;可适用于多种土层,除夹有孤石、大颗粒卵砾石等局部障碍物时影响成槽效率外,对黏性土、无黏性土、卵砾石层等各种地层均能成槽。
按挖槽方式分为抓斗式、冲击式和回转式等类型。
所需主要机械:抓斗钻、挖掘机、吊车、自卸汽车。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2K313023 地基加固处理方法
一、基坑地基加固的目的与方法选择
(一)基坑地基加固的目的
(1)基坑地基按加固部位不同,分为基坑内和基坑外加固两种。
(2)基坑外加固的目的主要是止水,并可减少围护结构承受的主动土压力。
(3)基坑内加固的目的主要有:提高土体的强度和土体的侧向抗力,减少围护结构位移,保护基坑周边建筑物及地下管线;防止坑底土体隆起破坏;防止坑底土体渗流破坏;弥补围护墙体插入深度不足等。
(二)方法选择
(1)在软土地基中,当周边环境保护要求较高时,基坑工程施工前宜对基坑内被动区土体进行加固处理,以便提高被动区土体抗力,减少基坑开挖过程中围护结构的变形。
按平面布置形式分类,基坑内被动区加固形式主要有墩式加固、裙边加固、抽条加固、格栅式加固和满堂加固。
采用墩式加固时,土体加固一般多布置在基坑周边阳角位置或跨中区域;长条形基坑可考虑采用抽条加固;基坑面积较大时,宜采用裙边加固;地铁车站的端头井一般采用格栅式加固;环境保护要求高,或为了封闭地下水时,可采用满堂加固。
加固体的深度范围应从第二道支撑底至开挖面以下一定深度,考虑地表有施工机械运行需要时,也可以采用低水泥掺量加固到地面。
(2)换填材料加固处理法,以提高地基承载力为主,适用于较浅基坑,方法简单操作方便。
(3)采用水泥土搅拌、高压喷射注浆、注浆或其他方法对地基掺入一定量的固化剂或使土体固结,以提高土体的强度和土体的侧向抗力为主,适用于深基坑。
二、常用方法与技术要点
(一)注浆法
(2)注浆材料有很多,其中,水泥浆材是以水泥浆液为主的浆液,适用于岩土加固,是国内外常用的浆液。
(3)在地基处理中,注浆工艺所依据的理论主要可分为渗透注浆、劈裂注浆、压密注浆和电动化学注浆四类;其应用条件见表2K313023。
不同注浆法的适用范围表2K313023
注浆方法适用范围
渗透注浆只适用于中砂以上的砂性土和有裂隙的岩石
劈裂注浆适用于低渗透性的土层
压密注浆常用于中砂地基,黏土地基中若有适宜的排水条件也可采用。
如遇排水困难而可能在土体中引起高孔隙水压力时,就必须采用很低的注浆速率。
挤密注浆可用于非饱和的土体,以调整不均匀沉降以及在大开挖或隧道开挖时对邻近土进行加固
电动化学注浆
地基土的渗透系数k<10-4cm/s,只靠一般静压力难以使浆液注入土的
孔隙的地层
(二)深层搅拌法
(1)深层搅拌法适用于加固饱和黏性土和粉土等地基。
(2)水泥土搅拌法加固软土技术具有其独特优点:
1)最大限度地利用了原土;
2)搅拌时无振动、无噪声、无污染,可在密集建筑群中进行施工,对周围原有建筑物及地下沟管影响很小;
3)根据上部结构的需要,可灵活地采用柱状、壁状、格栅状和块状等加固形式;
4)与钢筋混凝土桩基相比,可节约钢材并降低造价。
(3)深层搅拌法施工步骤由于湿法和干法的施工设备不同而略有差异。
其主要步骤应为:
1)搅拌机械就位、调平;
2)预搅下沉至设计加固深度;
3)边喷浆(粉)、边搅拌提升直至预定的停浆(灰)面;
4)重复搅拌下沉至设计加固深度;
5)根据设计要求,喷浆(粉)或仅搅拌提升直至预定的停浆(灰)面;
6)关闭搅拌机械。
(三)高压喷射注浆法
(1)高压喷射注浆法对于硬黏性土,含有较多的块石或大量植物根茎的地基,因喷射流可能受到阻挡或削弱,使冲击破碎力急剧下降,造成切削范围小或影响处理效果。
(2)高压喷射有旋喷(固结体为圆柱状)、定喷(固结体为壁状)、和摆喷(固结体为扇状)等三种基本形状,它们均可用下列方法实现(见图2K313023-4):
1)单管法:喷射高压水泥浆液一种介质;
2)双管法:喷射高压水泥浆液和压缩空气两种介质;
3)三管法:喷射高压水流、压缩率以及及水泥浆三种介质.
由于上述三种喷射流的结构和喷射的介质不同,有效处理长度也不同,以三管法最长,双管法次之,单管法最短。
(5)高压喷射注浆的全过程为钻机就位、钻孔、置入注浆管、高压喷射注浆和拔出注浆管等基本工序。
(四)加固体水泥掺量与加固体强度
加固体材料技术指标,包括加固体材料强度指标(水泥标号)、水泥掺量、加固体龄期、加固体强度等。
加固时水泥(固化剂)掺入量,是以每立方米被加固软土所拌的水泥重量计。
加固体的强度取决于水泥掺量和龄期
(1)注浆加固时水泥掺入量不宜小于120kg/错误!未找到引用源。
,水泥土加固体的28d龄期无侧限抗压强度比原始土体的强度提高2~3倍;
(2)双(单)轴水泥土搅拌桩的水泥掺入量不宜小于230kg/错误!未找到引用源。
,水泥土加固体的28d龄期无侧限抗压强度不宜低于0.6MPa;
(3)三轴水泥土搅拌桩的水泥掺入量不宜小于360kg/m3,水泥土加固体的28d龄期无侧限抗压强度不宜低于0. 8MPa;
(4)旋喷加固时水泥掺入量不宜小于450kg/错误!未找到引用源。
,水泥土加固体的28d龄期无侧限抗压强度不宜低于1.0MPa;。
