地铁车站明挖深基坑施工方案计划
地铁车站深基坑工程施工方案

地铁车站深基坑工程施工方案一、项目背景地铁在现代城市交通中扮演着重要的角色,而地铁车站的建设离不开深基坑工程。
深基坑工程是指在城市地下建设中需要采取的一种工程措施,为确保地铁车站顺利建设并确保安全运营,施工方案至关重要。
二、工程施工步骤1. 前期准备工作在开始深基坑工程施工之前,需要进行充分的前期准备工作。
包括调查勘测、设计方案确定、材料采购等。
根据地质调查报告和设计方案,确定施工的具体方案和步骤。
2. 地面开挖地铁车站深基坑工程的第一步就是对建筑场地进行地面开挖。
根据设计要求,采取相应的机械设备进行开挖作业,确保开挖的深度和尺寸符合设计要求。
3. 基坑支护在地面开挖完成后,需要对基坑进行支护以防止基坑坍塌。
常用的基坑支护方式包括钢支撑、深层土壤钉墙等,确保基坑结构的稳定性。
4. 地下结构施工完成基坑支护后,需要进行地下结构的施工。
包括地下连续墙、地下车站构造等,确保地铁车站的整体结构稳定。
5. 地铁车站建筑施工最后是对地铁车站建筑的施工。
包括地下通道、站台、电梯等设施的建设,确保地铁车站的功能完善。
三、施工安全措施在地铁车站深基坑工程的施工过程中,施工方需要严格遵守相关安全规定,确保施工过程中人员和设备的安全。
同时,应根据当地的地质条件和气候情况,采取相应的防护措施,防止意外事件的发生。
四、工程质量管理在施工过程中,施工方需要严格执行工程质量管理制度,确保施工质量达到设计要求。
包括对施工过程中的质量进行监督检查和评估,并及时处理施工过程中出现的质量问题。
五、工程竣工验收地铁车站深基坑工程完成后,需要进行竣工验收。
竣工验收的内容包括工程的质量、安全、环保等方面。
只有通过了竣工验收,地铁车站才能投入使用。
六、结语地铁车站深基坑工程施工是一个复杂的工程过程,需要施工方严格按照设计方案和相关规定进行施工。
只有确保施工的安全和质量,地铁车站才能安全、顺利地建设完成。
地铁车站深基坑开挖支护施工方案

地铁车站深基坑开挖支护施工方案一、前言随着城市交通建设的不断发展,地铁在城市交通中扮演着越来越重要的角色。
地铁的建设离不开地铁车站的构建,而地铁车站深基坑开挖是地铁建设中重要的环节之一。
本文将介绍地铁车站深基坑开挖支护施工方案,以确保工程顺利进行。
二、施工前准备1.方案设计:在开始开挖前,需要对工程进行全面的评估和规划,确定支护方案。
2.环境评估:需要对周边环境进行评估,保证工程施工不会对周边环境产生负面影响。
3.材料准备:准备必要的支护材料,确保施工过程中材料的及时供应。
三、开挖施工1.开挖方法:根据地质情况选择适合的开挖方法,如机械开挖或爆破开挖。
2.支护结构:根据地质情况和开挖深度确定支护结构的类型和施工方法,确保开挖过程中的安全性。
3.水文监测:进行水文监测,及时掌握地下水情况,采取有效措施防止水泥工程安全事故。
四、施工安全1.人员培训:对施工人员进行安全培训,提高工人的安全意识。
2.安全设施:在施工现场设置必要的安全设施,如警示标志、安全网等,保障施工人员的安全。
3.定期检查:定期对施工现场进行检查,及时发现存在的安全隐患并采取有效措施解决。
五、施工质量控制1.质量检验:严格按照支护方案的要求,对施工质量进行检验,确保施工质量符合标准。
2.监理检查:由专业监理单位进行定期检查,及时纠正存在的施工质量问题。
3.记录保存:保留施工过程中的相关记录和资料,建立档案,为后期工程验收提供依据。
结语地铁车站深基坑开挖支护施工是地铁建设中重要的环节,需要根据地质情况和开挖深度制定合理的支护方案,确保施工安全和施工质量。
只有在施工过程中充分重视安全和质量控制,地铁车站的建设才能顺利进行,为城市交通发展做出贡献。
某地铁车站深基坑开挖方案

某地铁车站深基坑开挖方案嗨,各位!今天咱们聊聊一个技术活儿——某地铁车站深基坑开挖方案。
这可是个技术含量相当高的活儿,涉及到安全、质量、进度,每一个环节都不能马虎。
下面我就用我那积累了十年的经验,给大家详细说说这个方案。
一、工程概况得介绍一下工程概况。
这个地铁车站位于繁华市区,周边建筑物密集,地下管线众多,所以开挖基坑的难度系数直线飙升。
基坑深度约为20米,相当于7层楼的高度,可不是闹着玩的。
二、施工目标明确了工程概况,就得设定施工目标。
咱们要确保基坑开挖过程中,周边建筑物、道路、地下管线等不受影响,同时确保施工安全、质量、进度达到预期目标。
三、施工方法1.土方开挖土方开挖是基坑开挖的第一步。
咱们采用分层开挖的方式,先挖表层土,再挖深层土。
每层土方开挖深度控制在2米左右,挖出的土方及时外运,避免堆放在现场影响施工。
2.支撑体系基坑开挖过程中,支撑体系至关重要。
我们采用钢管桩加混凝土板支撑,确保基坑稳定性。
钢管桩插入深度要大于基坑深度,以确保支撑效果。
3.基坑排水基坑排水是防止基坑积水的重要环节。
我们采用明沟加集水井的方式,将基坑内积水及时排出。
排水系统要定期检查、清理,确保排水畅通。
4.监测系统基坑开挖过程中,监测系统的作用不可忽视。
我们安装了位移传感器、沉降仪等设备,实时监测基坑周边建筑物、道路、地下管线的位移变化,确保施工安全。
四、施工安排1.施工顺序施工顺序要合理安排,确保各环节顺利衔接。
我们按照“先挖土方,再进行支撑,进行排水”的顺序进行施工。
2.施工进度施工进度要严格按照计划执行。
我们制定了详细的施工进度计划,确保各环节按时完成。
同时,要密切关注施工过程中的实际情况,对进度计划进行及时调整。
3.施工人员施工人员是工程顺利进行的关键。
我们要对施工人员进行严格选拔,确保他们具备丰富的施工经验和技术水平。
同时,加强安全培训,提高施工人员的安全意识。
五、安全管理安全管理是基坑开挖工程的重中之重。
地铁车站深基坑工程施工方案

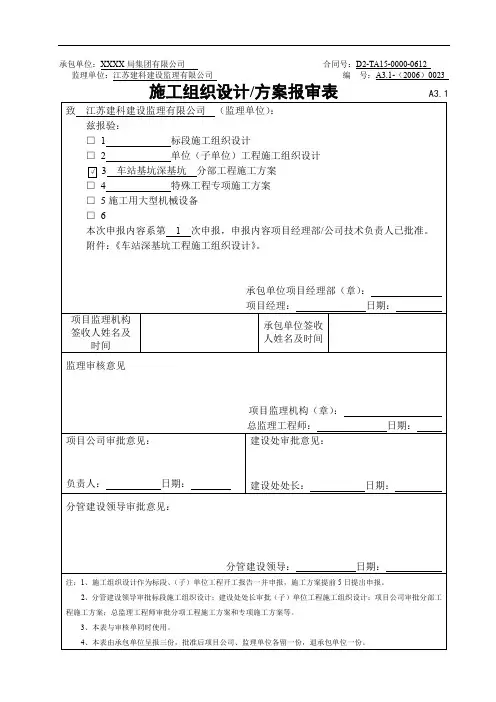

承包单位:XXXX局集团有限公司合同号:D2-TA15-0000-0612 监理单位:江苏建科建设监理有限公司编号:A3.1-(2006)0023A3.1南京地铁二号线一期工程D2-TA15标车站深基坑工程施工组织设计编制:审核:审批:XXXX局集团有限公司南京地铁二号线一期工程D2-TA15标项目经理部2006-10目录第一章编制说明 (1)第二章工程概况 (2)第三章施工部署 (7)第四章主要施工方案 (12)第五章车站基坑开挖支护、土方外运及回填 (29)第六章安全保证措施 (50)第七章文明施工、环境保护的保证措施 (59)第一章编制说明一、编制依据(1)南京地铁二号线一期工程D2-TA15标施工合同文件;(2)车站施工设计图纸;(3)南京地铁二号线一期工程岩土工程详细勘察报告;(4)遵照的技术标准及规范如下:国标GB/T19001标准;安全、环境和职业健康GB/T24001/28001《地下铁道设计规范》(GB50157-2003)《地下铁道工程施工及验收规范》(GB50299-1999)《地下铁道、轨道交通工程测量规范》(GB50308-1999)《地下工程防水技术规范》(GBJ108-2001)《建筑基坑支护工程技术规程》(JGJ/120-99)《钢筋焊接及验收规程》(JGJ18-2003)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《混凝土结构工程施工质量验收规范》(GB50204-2002)《铁路隧道施工规范》(TB10204-2002)《建筑基坑工程技术规范》(YBJ9258-97)《锚杆喷射混凝土支护规范》(GB50086-2001)《建筑与市政降水工程技术规范》(JBJ/T111-98)《建筑桩基技术规范》(JGJ94-94)《建筑安装工程质量验收统一标准》(GBJ300-88)《预制混凝土构件质量检验评定标准》(GBJ321-90)《工程测量规范》(GB50026-93)南京地铁工程“质量验收标准(办法)”国家、行业、地方颁发的相关其他规范和标准(5)我司现有的施工技术、管理水平及机械配套能力。
地铁站点深基坑支护施工方案

地铁站点深基坑支护施工方案一、项目概述与目标设定本项目为地铁站点深基坑支护施工工程,位于我国某大城市繁华地段。
随着城市化进程加快,地铁交通已成为缓解城市交通压力的重要途径。
本项目背景分析的目的是确保地铁站点施工过程中,周边环境及地下管线不受影响,提高施工安全,降低施工风险。
施工方案的制定对工程的安全、质量、进度及成本控制具有重大影响。
本项目目标设定如下:1. 确保施工安全:以零重大事故为目标,对深基坑支护施工进行全面风险管理,制定针对性的安全措施,确保施工过程中人员、设备和周边环境的安全。
2. 质量控制:严格按照国家及行业标准,对施工过程进行质量控制,争创优质工程,为我国地铁建设树立典范。
3. 工期控制:在保证安全和质量的前提下,合理规划施工进度,确保工程在一定时间内完成,满足地铁建设整体进度要求。
4. 优化资源配置:合理配置人力、物力、财力等资源,提高施工效率,降低成本,确保成本控制在预算范围内。
5. 环境保护:在施工过程中,充分考虑环境保护,减少对周边环境的影响,实现绿色施工。
二、施工准备与资源配置为确保地铁站点深基坑支护施工的顺利进行,项目组进行了以下施工准备与资源配置:1. 技术准备:- 编制详细的施工组织设计,包括施工方案、进度计划、质量保证措施等;- 对施工人员进行技术培训,确保掌握相关施工技术及安全操作规程;- 收集和分析地质勘察报告,为施工方案提供依据。
2. 项目管理团队组建:- 选拔具有丰富经验的项目经理,负责整个工程的组织与管理;- 设立技术负责人,负责施工过程中的技术指导与质量控制;- 招聘安全总监,负责现场安全管理与事故预防;- 配备其他相关人员,包括施工员、质量员、材料员等。
3. 采购建筑材料:- 采购符合国家及行业标准的建筑材料,确保工程质量;- 建立材料进场检验制度,对材料进行严格验收,不合格材料不得使用;- 加强材料库存管理,确保材料供应充足。
4. 施工机械配置:- 根据工程需要,租赁或购买必要的施工机械,如挖掘机、吊车、泵车等;- 对施工机械进行定期检查、维护,确保设备正常运行;- 为操作人员提供培训,确保施工机械的安全使用。
地铁基坑支护施工施工方案(3篇)

第1篇随着城市化进程的加快,地铁建设已成为我国城市交通发展的重要举措。
地铁基坑支护施工是地铁建设的关键环节,关系到地铁线路的安全和周边环境的影响。
本方案针对地铁基坑支护施工,制定了一套详细的施工方案,以确保施工质量、安全和进度。
二、工程概况1. 工程名称:XX地铁基坑支护施工2. 工程地点:XX市XX区XX路3. 工程规模:XX米×XX米×XX米4. 工程内容:基坑支护、降水、土方开挖、基坑监测等5. 施工周期:XX个月三、施工方案1. 施工准备(1)组织准备成立项目经理部,负责整个项目的组织、协调和管理。
项目经理部下设技术部、施工部、质量部、安全部等部门,明确各部门职责,确保施工顺利进行。
(2)技术准备1)查阅地质勘察报告,了解地质条件,制定合理的支护方案。
2)根据设计图纸和施工规范,编制详细的施工方案。
3)组织技术人员进行技术交底,确保施工人员掌握施工技术。
(3)材料准备1)采购符合国家标准的钢筋、水泥、砂、石子等原材料。
2)购置施工机械设备,如挖掘机、搅拌机、泵车等。
(4)人员准备1)招聘具备相关资质的施工人员。
2)组织施工人员进行岗前培训,提高施工技能和安全意识。
2. 施工工艺(1)基坑支护1)土钉墙支护:采用土钉墙支护,土钉采用钢筋,间距为XX米×XX米,倾角为XX度。
2)喷射混凝土支护:在土钉墙的基础上,喷射混凝土厚度为XX厘米,强度等级为XX级。
3)锚杆支护:在喷射混凝土的基础上,采用锚杆支护,锚杆长度为XX米,间距为XX米×XX米。
(2)降水1)采用井点降水,井点间距为XX米×XX米。
2)井点深度为XX米,井点管采用PVC管。
3)采用潜水泵进行降水,确保基坑内水位降至地下水位以下。
(3)土方开挖1)采用挖掘机进行土方开挖,分层开挖,每层厚度为XX厘米。
2)开挖过程中,注意保护周边建筑物和地下管线。
3)开挖完成后,及时进行土方回填,确保基坑稳定。
地铁施工深基坑专项方案
一、编制依据与原则1. 编制依据:本方案依据《建设工程安全生产管理条例》、《地下铁道工程施工及验收规范》、《城市轨道交通工程测量规范》等国家和行业相关规范、规程,以及成都地铁3号线一期工程土建2标高新大道站附属结构深基坑安全专项施工方案等相关文件编制。
2. 编制原则:确保施工安全、质量、进度,降低施工成本,保护环境,减少对周边环境的影响。
二、工程概况1. 项目名称:成都地铁3号线一期工程土建2标高新大道站附属结构深基坑工程。
2. 工程规模:车站总建筑面积为17153.9m²,其中主体建筑面积为9468.2m²,附属建筑面积为5578.1m²,设备夹层建筑面积为2107.6m²。
3. 基坑开挖深度:车站标准段基坑开挖深度约17.8m,小里程端盾构井基坑开挖深度21.29m,大里程端盾构井的基坑开挖深度为19.2m。
三、施工方案1. 围护结构:采用地下连续墙+内支撑结构体系,地下连续墙厚度为0.8m,内支撑采用钢管支撑。
2. 土方开挖:采用分层分段开挖,分层厚度控制在1.5m以内,每层开挖后及时进行支护结构施工。
3. 降水措施:采用井点降水,设置降水井,确保基坑内水位低于开挖面。
4. 监测措施:对基坑周边环境、支护结构、土方开挖等关键部位进行监测,确保施工安全。
四、施工步骤1. 前期准备:施工前进行场地平整、排水、围挡等准备工作。
2. 围护结构施工:先进行地下连续墙施工,再进行内支撑施工。
3. 土方开挖:分层分段开挖,每层开挖后及时进行支护结构施工。
4. 降水施工:设置降水井,确保基坑内水位低于开挖面。
5. 监测施工:对基坑周边环境、支护结构、土方开挖等关键部位进行监测。
6. 施工收尾:完成土方回填、道路恢复等收尾工作。
五、安全措施1. 人员安全:加强安全教育,提高安全意识,严格执行操作规程。
2. 设备安全:定期检查设备,确保设备安全运行。
3. 施工安全:加强施工现场管理,防止高处坠落、物体打击等安全事故发生。
地铁车站明挖深基坑施工方案
地铁车站明挖深基坑施工方案
一、前言
地铁项目是城市交通建设中非常重要的组成部分,而地铁车站的建设离不开深基坑的施工。
本文将围绕地铁车站明挖深基坑的施工方案展开讨论,以保障施工质量和工期的达成。
二、施工方案设计
2.1 前期准备工作
在开始明挖深基坑施工前,需要充分做好前期准备工作。
首先要进行现场勘察和设计,确保工程方案的科学性和可行性。
其次要进行地下管线的勘查,避免施工中发生意外。
2.2 施工工艺
明挖深基坑主要包括挖土、支护、注浆和下沉等工艺过程。
挖土时要考虑土质情况和周边环境,采取合适的挖土方式。
支护方面可以采用钻孔灌浆、槽槽打桩等方式来保证基坑的稳定。
注浆是为了加固基坑边坡和周围土体。
下沉操作要精确控制,防止基坑变形或破坏。
2.3 安全防护
在明挖深基坑施工过程中,安全防护是至关重要的。
要确保施工现场的安全,设置警示标识和安全带,划定危险区域和安全通道,严格执行安全操作规程,保障所有施工人员的安全。
三、质量控制
3.1 施工过程监控
在明挖深基坑施工过程中,应当进行严格的质量监控。
监控挖土和支护过程,及时发现问题并进行调整。
定期检查基坑的变形情况,确保工程质量。
3.2 施工成果评估
施工完成后要进行成果评估,检查基坑的支护质量和深度,确认基坑的稳定性和安全性。
如有问题要及时处理,保证施工合格。
四、总结
地铁车站明挖深基坑施工是一个复杂的工程,需要综合考虑设计、施工工艺、安全防护和质量控制等方面。
只有充分准备和严格执行,才能保证工程顺利完成,为城市交通建设做出贡献。
地铁车站施工深基坑开挖方案
目录第一章工程概况 (1)一、工程概况 (1)1.1 工程位置及结构类型 (1)1.2 工程地质状况 (3)1.3 水文地质状况 (7)1.4 不良地质现象 (7)1.5 特殊岩土情况 (7)1.6 周边建(构)筑物及管线 (8)二、车站设计要求 (11)第二章编制依据 (11)一、编制范围 (11)二、编制依据 (11)2.1 相关法律、法规 (11)2.2 参考规范、规程 (11)2.3 设计文件 (12)三、施工组织 (12)四、编制原则 (15)第三章施工计划 (16)一、施工进度计划 (16)1.1 总体施工安排 (16)1.2 交通疏解方案 (16)1.3 周边管线封堵处理措施 (21)二、施工进度保证措施 (21)三、施工准备 (22)3.1 技术准备 (22)3.2 材料物资准备 (22)3.3 设备计划 (22)3.4 场内施工道路 (23)3.5 施工用电及照明 (23)3.6 施工场地排水系统 (24)3.7 施工段划分 (27)第四章施工工艺技术 (29)一、技术参数 (29)1.1 土方开挖 (29)1.2 基坑支护 (30)二、工艺流程 (35)三、施工方法 (35)3.1 基坑开挖 (35)3.2 桩间喷锚 (38)3.3 基坑支护 (40)3.4 检查验收 (46)第五章施工安全保障措施 (46)一、安全施工组织体系 (46)二、主要施工项目安全技术措施 (47)2.1 组织措施 (47)2.2 技术保证措施 (47)2.3 雨季施工措施 (48)2.4 防尘措施 (48)2.5 施工机械、临时用电安全保证措施 (49)2.6 基坑安全保证措施 (50)2.6 文明施工保证措施 (50)2.7 环境保护措施 (51)三、应急预案 (51)3.1 突发事件抢险救援组织 (51)3.2 突发事件抢险救援组织职责 (52)3.3 应急救援物资 (53)3.4 突发事件抢险程序 (54)3.5 突发事件应急抢险措施 (55)四、监测监控 (58)4.1 围护结构变形及位移监测 (63)4.2 支撑轴力监测 (64)4.3 车站水位监测 (65)4.4 建(构)筑物沉降监测 (66)4.5 车站围护结构周边管线监测 (67)4.6 监测控制值及控制标准 (67)4.7 安全保证措施 (69)4.8 监控测量投入的测量仪器及设备 (70)第六章劳动力计划 (71)一、施工人员配置 (71)二、劳动力保证措施 (71)三、特种作业人员管理制度 (72)四、项目部班子主要成员及技术力量的配备 (75)五、项目部的组成与要求 (75)第一章工程概况一、工程概况1.1 工程位置及结构类型车站为五号线一般中间站,前承太乙路站,后接青龙寺站,车站主体位于雁翔路和南二环交叉路口东南侧,沿雁翔路东南向布置于道路下方。
地铁工程明挖基坑施工方法
地铁工程明挖基坑施工方法地铁工程明挖基坑施工方法1、基坑开挖方案1) 某东路车站沿5号线线路方向基坑长184.7m,宽23.9与20.5mm,深16m;沿某宫路基坑长137.2m,宽38m,深16m。
根据总体施工安排,本车站全部为明挖,沿5号线线路方向主体土方分五层开挖,从车站南北两端向中心相对分层分段呈台阶式进行开挖;某支线方向向主体分四层开挖,从车站中心向东西两端相对分层分段呈台阶式进行开挖;采用挖掘机、16T吊车配合施工,ZL50装载机配合经防泄漏改装的15T自卸汽车外运弃土。
做好场地规划,协调好垂直运输与水平运输的关系,合理调配运输车辆,加强调度力量,保证场内、场外道路畅通,加快土方施工进度。
详见”某东路车站施工出碴方案示意图”。
2) 车站基坑开挖总体流程如下图:(1) 5号线某东路车站基坑开挖总体流程(2) 某支线某东路车站基坑开挖总体流程3)车站分层分段(台阶式)开挖方法(1)五号线某东路站主体结构部分每节段开挖由下至上分五部分施工,见下图:(2)某支线某东路主体结构部分每节段开挖由下至上分四部分施工,见下图:某东路车站施工出碴方案示意图2、基坑降、排水及防止沉降的措施车站基坑开挖过程中将穿越杂填土、粉质粘土、粘土、粉土等地层,其地下水较丰富。
根据这种情况,为方便基坑开挖,拟采用大口井井点降低水位,并在基坑内外设置水位观测井,做到随时掌握水位变化情况。
在降水期间对基坑外的地下管线及高大建筑,特别是建筑物基础、行车地面等施行监测保护,及时反馈信息。
1) 深井井点系统(1) 井管:采用Φ400/300毫米水泥砾石滤水管,井下部3m的滤水管外包一层40目/cm2尼龙网。
(2) 水泵:采用QY-25型潜水电泵。
(3) 大口井构造见”大口井构造示意图”。
大口井构造示意图2) 大口井布置及埋设(1) 大口井布置根据本站5号线与某支线呈十字换乘的特点,拟在车站主体一期施工时设置3排井点,每排间距8~10m。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
深基坑开挖专项施工方案目录1、编制依据及编制原则1.1编制依据1.2编制范围1.3编制原则2、工程概况2.1基本概况2.2工程地质及水文地质2.2.1工程地质2.2.2水文地质2.3本工程特征分析2.3.1工程特点2.3.2工程重点、难点2.4主要地下管线情况2.5施工现场周围环境3、施工总体安排3.1施工现场平面布置3.2施工管理机构及劳动力组织3.3施工进度计划3.4拟投入的主要施工机械、材料及人员4、基坑开挖施工方案4.1开挖原则4.2车站基坑土方开挖4.2.1 开挖顺序4.2.2基坑开挖方法4.2.3 基坑开挖应急措施4.3钢支撑安装4.3.1钢支撑制作4.3.2支撑安装工艺流程4.3.3钢支撑体系安装施工要点4.3.4 钢支撑拆除4.4钢支撑保护及防脱落措施4.5开挖、支撑施工必要的措施4.5.1充分备好排除基坑积水的排水设备4.5.2坑顶防护措施4.5.3预应力复加4.5.4施工间隔期间变形控制4.5.5其它保证措施4.6桩间土护壁施工4.6.1 桩间土护壁形式4.6.2 喷射混凝土施工要点5、基坑开挖质量保证措施5.1质量保证体系5.2质量体系要素职责分配5.3组织措施5.4技术保证措施6、施工安全保证措施6.1安全生产目标及保证体系6.1.1安全生产目标6.1.2安全管理机构及安全监控网络6.1.3 建立健全项目部安全保证体系6.2落实安全生产责任制6.3安全技术交底6.4安全教育6.5完善各项安全管理制度6.6认真执行安全检查制度6.7制定切实可行的保证安全的奖惩办法6.8建立健全各项安全作业制度和防护措施6.9安全保证措施6.10安全管理目标和安全防范要点6.11施工安全保证措施6.12重大危险源防控措施7、基坑开挖施工的应急措施7.1基坑开挖及降水施工的应急措施7.2编制应急预案7.2.1项目部应急领导机构与职责7.2.2应急保障7.2.3应急预案7.2.4施工安全风险预警报警标准7.2.5预警后相应及事务处理7.2.6监督管理7.3安全事故应急预案7.3.1 发生基坑坍塌事故的应急预案7.3.2 高处坠落、物体打击、机械伤害事故应急预案7.3.3 发生触电事故的应急预案7.3.4 发生烧伤事故的应急预案7.3.5 发生食物中毒的应急预案7.3.6 发生传染病的应急预案7.3.7 火灾事故的应急预案7.3.8 施工过程中突发事件应急预案8、文明施工及环境保护措施8.1文明施工组织保证与责任分工8.2文明施工管理制度8.3现场文明施工措施8.3.1 减少噪声8.3.2 夜间施工8.3.3 弃土、弃浆8.3.4 控制扬尘8.3.6 运输过程控制8.3.7 控制地下水污染8.4环境保护措施8.4.1 加强施工管理,强化环保意识8.4.2 噪音、振动控制8.4.3 加强废水废气废碴的管理8.4.4 加强监控量测8.4.5 场地围墙整齐美观9、监控量测9.1基坑工程施工监测的目的9.2施工监测的主要任务9.3测点的布设原则9.4监测项目9.5监测方法9.5.1地表沉降监测8.5.2围护桩顶位移监测9.5.3围护桩桩体变形监测9.5.4支撑轴力监测9.5.5周边建筑物监测9.5.6地下水位监测9.5.7地下管线监测9.5.8土压力监测9.5.9桩内钢筋应力9.6监测警戒值10、季节性施工措施10.1雨季施工措施10.1.1 组建雨季施工领导小组10.1.2 技术准备10.1.3 基坑开挖雨季施工措施10.1.4 其他雨季施工措施10.2冬期施工措施10.2.1 冬期施工领导小组10.2.2 冬期施工期间主要施工部位及措施10.2.3 冬季施工安全注意事项1、编制依据及编制原则1.1 编制依据太白南路车站围护结构及主体结构施工图纸、设计交底、现场所获取的调查资料;《太白南路车站岩土工程勘察报告(详细勘察)》;现行国家施工规范、标准及规程:《工程测量规范》(GB50026-2007)《建筑变形测量规程》(JGJ8-2007)《建筑结构荷载规范》(GB50009-2001)《建筑基坑工程技术规范》(YB9258-97)《建筑基坑支护技术规程》(JGJ120-99)《地下铁道工程施工及验收规范》(GB50299-1999)《建筑桩基技术规范》(JGJ94-2008)《建筑施工安全检查标准》(JGJ59-99)《建筑机械技术使用安全技术规范》(JGJ33-2001)《建筑工程施工现场供用电安全规范》(BG50104-93)《钢筋焊接及验收规程》(JGJ18-2003)《混凝土结构工程施工质量验收规范》(GB50204-2002)《地下铁道、轻轨交通岩土工程勘察规范》(GB50307-1999)《铁路工程水文地质勘察规程》(J339-2004)《铁路工程地质勘察规范》(J124-2001)《建筑与市政降水工程技术规范》JGJ/T111-981.2编制范围本基坑开挖方案主要包含太白南路车站车站主体基坑开挖、土方回填及主体基坑涉及到的风险控制工作。
1.3 编制原则1、严格执行施工过程中涉及的相关规范、规程和设计标准;2、遵守、执行招标文件各条款的具体要求,确保实现业主要求的工期、质量、安全、环境保护、文明施工等各方面的目标;3、结合工程实际情况,应用新技术成果,使施工组织设计具有技术先进、方案可靠、经济合理的特点;4、充分研究现场施工环境,妥善处理施工组织和周边接口问题,使施工对周边环境的影响最小化。
2、工程概况2.1基本概况太白南路车站位于太白南路与科技路交汇口,呈东、西向布置在科技路上。
车站沿东西走向,地势较平坦。
车站所处雁塔区属于城建已经成熟的城市建成区,周边车水马龙、高楼林立,同时客流量较大,地下管线复杂。
太白南路车站主体基坑长227.5m,标准段宽20.7m,自大里程2‰坡向小里程,深约为15.21m,覆土埋深约3.1m。
基坑总开挖方量77070 m3。
基坑围护结构采用Φ1000@1500钻孔灌注桩,嵌固深度7-8米,桩间采用C20网喷砼,桩顶设砼冠梁。
沿基坑竖向布3道Φ600mm钢管内支撑,支撑水平间距约为4m。
2.2工程地质及水文地质2.2.1工程地质本标段地貌单元属皂河一级阶地,场地地面高程介于409.010m~409.950之间,地势平坦。
结合本区段的区域地层特性,该工程主要岩土层分别按岩土层代号,岩土名,时代成因,岩性描述如下:(1)全新统地层1-2素填土:以黄褐色为主,主要为粉质黏土,局部含少量砖块,碎石,稍湿,稍密状态,层厚0.80~3.80m。
2-1层黄土状土:褐黄色,大孔隙发育,见虫孔及蜗牛壳碎片,可见红色氧化铁薄膜,含少量钙质结核,一般核径10~30mm,属中压缩性土,具湿陷性,层厚2.0~7.70。
2-2层粉质粘土,黄褐色,可见黑色锰质斑点和红色氧化铁条纹,可塑状态,中等压缩性,发育于皂河一级阶地地貌单元中,层厚1.2m,主要以夹层出现在2-5层中砂中。
2-5层中砂,灰白色,质纯,均匀性好,级配不良,主要成分为石英,长石,一般底部含砾石,砾石成分以石英为主,平均粒径0.272~0.473mm。
水位以上呈稍湿~潮湿状态,水位以下呈饱和状态,密实。
该层发育于皂河一级阶地地貌单元中,局部地段相变为粗砂或细砂,层厚2.3 0~10.50m。
层底深度12.40~19.90,层底标高389.11~397.45m。
2-6层粗砂,灰白色,质纯,均匀性好,级配不良,主要成分为石英,长石,一般底部含砾石,砾石成分以石英为主,平均粒径0.272~0.473mm。
水位以上呈稍湿~潮湿状态,水位以下呈饱和状态,密实。
该层发育于皂河一级阶地地貌单元中,局部地段相变为中砂,层厚5.50~7.80m。
层底深度17.40~17.40,层底标高391.08~392.03m。
(2)上更新统地层3-4层粉质粘土,黄褐色,可见黑色锰质斑点和红色氧化铁条纹,含少量钙质结核, 一般粒径1~3mm,可塑状态。
属中压缩性土,该层区间内场地分布广泛。
层薄层砂层,层底深度17.20~19.90,层底标高389.11~397.45m3-6层细砂,灰黄色,砂质纯净,主要成分为石英、长石、含云母、饱和、标贯击数,密实,该层以夹层或透镜体形式出现于3-4粉质粘土层中,层厚1.2m。
3-7层中砂,灰白色,均匀性好,级配不良,主要成分为石英、长石、含云母、平均粒径0.465。
图2.2-1 太白南路站地质纵断面图2.2.2水文地质(1)地下水位:本站区内地下水属潜水类型,8.49-10.81m,相应高程397.38-397.45m。
水位年变幅2m左右。
车站抗浮设计水位标高按405.0m计。
(2)地下水位补给潜水补给为地下迳流补给,主要流向NW。
潜水排泄方式为迳流、人工开采、潜水越流排泄及蒸发消耗等。
(3)地下水土的腐蚀性评价据场地地下水对混凝土结构具微腐蚀性,在干湿交替条件下,对钢筋混凝土结构中钢筋具微腐蚀性。
该场地地基土对混凝土结构及钢筋混凝土结构中钢筋具微腐蚀性。
2.3本工程特征分析2.3.1工程特点车站位于太白南路与科技路交汇口。
此处交通较为繁忙,车流量大。
预留导行道离主体基坑较近,车流对基坑产生的动荷载较大。
因此基坑开挖施工期间需及时进行钢支撑架设,并对各道工序进行严密监测,以保证基坑的稳固。
2.3.2工程重点、难点在基坑开挖施工中,钢支撑的安装与基坑开挖之间的协调是基坑开挖的重点环节,在开挖过程中的突发事件的处理是基坑开挖的难点,拟采取如下施工对策:2.3.2.1合理协调开挖与钢支撑安装之间的关系1.土方开挖遵循“从东端向西端水平分段、竖向分层,台阶式、快速开挖、快速支撑、中部拉槽、随挖随撑、严禁超挖、确保工程安全质量前提下快速施工”的原则,根据钢支撑的间距确定每层厚度,随挖随撑,并施加预应力,以形成稳定的支护结构。
2.基坑开挖要控制合理的开挖速度和加设横撑的时间,充分利用时空效应。
3.随时对支撑预应力进行监测,当预应力损失时,及时补加预应力至设计值规定值。
4.减少基坑顶边缘地面荷载,严禁超载,特别是机械在坑边作业时采取适当的措施,确保基坑边坡的稳定。
5.合理安排每道工序,加强监测,施工期间,自始至终设专人监测,配备先进的检测仪器,对各项工序进行监测,实行信息化施工。
主要监测内容:坑内外降水曲线监测,地面沉降,钻孔桩垂直度监测,钢管支撑的应力监测等。
2.3.2.2基坑开挖应急措施1.在基坑开挖过程中,各部位支撑受力复杂,如果某部位受力不均,就容易引起基坑失稳,故在基坑开挖时采取以下措施:1)备足一定数量的临时钢支撑、工字钢钢围檩、注浆机、地质钻机、注浆材料等物资材料,成立基坑开挖应急小组,做好防范措施。
2)开挖土方时,严密监控围护结构变形。
如出现围护结构变形过大,应急小组马上启动应急措施,架设工字钢钢围檩及临时钢管支撑,待变形稳定后,方可继续开挖土方。
