高速电气化铁路接触网施工工艺
接触网施工工艺

1.接触悬挂1.1承力索和接触线(一)技术标准1.1.1我段接触网采用全补偿简单链形悬挂,接触悬挂的材质1.1.2 TCG-110、CT-110、CTHA-110型铜接触线用于区间干线、车站正线上,额定张力为10kN;TCG-85、CT-85、CTHA-85型铜接触线用于车站侧线上,额定张力为8.5kN。
1.1.3接触线距轨面的高度应符合规定:一般站场和区间取6000mm,允许误±30mm。
接触线最大驰度距钢轨顶面的高度不超过6500mm;在区间和中间站不少于5700mm。
在编组区段站和个别较大的中间站站场不少于6200mm。
因隧道内、跨越接触网建筑物处结构高度的影响,致使接触线高度不能达到标准值的,可适当降低接触线高度,但导高不得低于5600mm,且最短吊弦长度不得小于250mm。
1.1.4接触线和承力索的张力和弛度标准值:承力索15KN,正线接触线10KN、侧线接触线8.5KN;驰度15mm。
安全值:张力误差允许2%。
全补偿链形悬挂弛度允许误差为10%,弛度误差不足15mm者按15mm掌握。
限界值:同安全运行值。
1.1.5承力索位置标准值:直线区段位于接触线正上方;曲线区段承力索与接触线之间的连线垂直于轨面连线。
跨中偏移值:最大风偏时的跨中偏移值不能大于相邻定位的之字值及拉出值1.1.7接触线坡度(工作支)标准值:160km/h及以下区段,坡度≤2‰;1.1.9接触线、承力索磨耗及损伤(1)承力索、接触线磨耗和损伤后不能满足该线通过的最大电流时,若系局部磨耗和损伤,可以加电气补强线,若系普遍磨耗和损伤则应更换;(2)承力索、接触线磨耗和损伤后不能满足规定的机械强度安全系数时,若系局部磨耗和损伤,可以加补强线或切除损坏部分重新接续,若系普遍磨耗和损伤则应更换;补强线的材质、型号应与被补强线索相同,或者载流量大于或等于被补强线索。
(3)接触线接头、补强处过渡平滑,接触线接头处增设电联结。
高速铁路接触网上部施工技术

高速铁路接触网上部施工技术摘要:文章通过比较传统接触网上部施工工艺与一次性完成支柱安装施工工艺,指出了在高速铁路接触网上部施工中运用一次性完成支柱安装施工工艺的必要性。
从现场测绘、施工数据测算、配件预先安装、施工车安装以及承力索、接触网导线超拉技术等方面详细阐述了高速铁路接触网上部施工技术。
关键词:接触网;施工技术;超拉1一次性完成支柱安装施工工艺一次性完成支柱的安装,其程序包含安装施工图和工艺要求,现场实施支柱埋设之后的技术状况的测绘(搜集现场情报资料)、电脑数据处置、生成安装施工表、集中安装施工以及施工车安装。
2高速铁路接触网上部施工工艺①现场测绘。
对所有支柱实行安装状况的测绘,不但需要将每个支柱线路的状况用数据显示出来,并且所测绘的数据的精准度应该按照高标准。
②施工数据测算。
支柱安装施工、配件预制的尺寸是利用对测绘获得的支柱埋设深度、支柱倾斜率、侧边限界、线路超过高度等实行测算,然后算出拉杆长度、鞍子、所需定位装置的具体安装位置。
可将测算程序利用电脑编程,直接输入现场测绘的数据,得出所需要预先配置的安装尺寸。
③配件预先安装。
按照测算成果,集中各就各位的方式实行腕臂预先安装。
④施工车安装。
为便于作业,安装的时候定位管子与定位器分开预先配置完成,为了精准度,在承力索安装完成之后,对定位环的方位实行测绘复核和检查验算,等接触网导线架设完成后与吊弦一道安装,其余部分在架设导线之前进行安装。
3承力索、接触网导线超拉技术①我国铜电车线、钢绞线初伸长排除方法。
铜电车线、钢绞线初伸长的影响基本体现在两方面:第一,锚固下端的延伸导致补充坠砣的高度出现较大偏离,就会出现坠砣卡滞的不良问题;第二,被吊挂确定位置的延伸,造成定位物、吊挂物竖向偏离太大,进而出现很大的横向偏离,以至于损坏稳定的“弓网”运转关系。
②一次性完成铜电车线、钢绞线的架势以排除初伸长超拉方法、超出拉张力的确立。
超拉方法的确立高压悬空输电线路施工的相关手册中规定,金属绞线的初伸长尺寸,与其结构、弹性指数、外加荷载轻重以及外加荷载时间相关。
高速电气化铁路接触网施工工艺

84
大准电气化铁路动态无功补偿( SVC) 的应用
肖国栋( 神华准能大准铁路公司 供电段, 内蒙古 鄂尔多斯 010300 )
要: 电力牵引负荷功率因数低, 在系统中产生无功功率随牵引负荷增大而增大的现象。 因而, 运 量提高, 无功功率也随之增大。无功、 负序和谐波是运量较大线路的牵引供电系统对电力系统产生不利影 摘 响的重要指标。在牵引变电所采用动态无功补偿装置 , 将有效地补偿无功, 提高功率因数; 降低负序; 降低 母线压损, 提高网压水平; 降低牵引变压器功率损失和网损 , 提高牵引变压器的容量利用率, 由此提高运输 供电的能力。 关键词: 动态无功补偿; 组成; 原理; 应用
收稿日期: 2011 - 11 - 02
性无功的基本原理 u 为交流电压。Th1、 Th2 为两个反 如图 1 所示, 控制这两个晶闸管在一定范围内导通, 并联晶闸管, i 和 u 的基本波形。 则可控制电抗器流过的电流 i,
可调控电抗器相( TCR) 产生连续变化 感性无功的基本原理 α 为 Th1 和 Th2 的触发角, 则有: i = ( cosα - cosωt) i 的基波电流有效值为: i = ( 2 π - 2 α + sin2 α ) 式中: v 为相电压有效值; ωl 为电抗器的基波电抗( ω) 。 因此, 可以通过控制电抗器上串联的两只反并 联晶闸管的触发角 α 来控制电抗器吸收的无功功 率的值。 1. 3 恒无功控制、 保证功率因数及电压波动 SVC 连接到系统中, 电容器提供固定容性无功 通过具有完好线性特征的补偿电抗器的 功率 qc, 电流决定了从补偿电抗器输出的感性无功值 qtcr, 感性无功与容性无功相抵消, 只要 qn ( 系统 ) = qv ( 负载) - qc + qtcr = 恒定值 ( 或 0 ) , 功率因数就能 , 。 保持恒定 电压几乎不波动 图1
接触网施工工艺

5.1一般规定5.1.1接触网工程施工前应按设计文件对支柱杆位进行定测,并应符合下列规定:1 纵向测量应以正线钢轨为依据,从设计规定的起测点或1号、2号道岔开始。
杆位因地形、地物需调整跨距以避让时,跨距调整幅度为设计跨距的-2~+1m,调整后的距距不得大于设计允许最大跨距;2 站场横向测量中,同组软横跨支柱、硬横梁支柱中心的连线应与正线中心线垂直;3 隧道口的起测点,为隧道口顶部水平线与线路中心线的交点;对隧道悬挂点、定位点测量定位时,遇有隧道伸缩缝,不同断面接缝,石缝或明显渗水、漏水的地方应避开;悬挂点跨距可在+1~-2m的范围内调整,但调整后的跨距不得大于设计允许值。
4 桥支柱垂直线路中心线应吻合墩台中心线。
5.1.2基坑开挖前施工单位应进行基坑坑形设计,并按其施工。
坑形设计应包含拉线锚板坑。
基坑开挖后,地质情况与设计不符时,应及时与设计、监理联系,共同确认变更,施工应严格执行变更设计。
5.1.3混凝土搅拌和灌注以及直埋基础的回填应符合下列规定:1 严格掌握水灰比和配合比。
2 在厚大无筋或稀疏配筋的结构中灌注混凝土时,填入片石的数量,不应大于混凝土结构体积的25%。
3 混凝土各种配料的拌和要均匀,灌注混凝土时,宜连续进行,如必须间断,对不掺外加剂的混凝土间歇时间不宜超过2h。
基础的灌注应水平分层进行,逐层捣实。
杯形基础应连续浇制,一次成形。
4 基础回填土,每回填0.3m厚的土层夯实一次。
5 按设计规定横卧板和底板,横卧板应密贴支柱,不得有空隙及夹土。
5.1.4杯形基础连续浇筑,一次成形。
同一组硬横跨的两个基础,先浇筑完一个,再以该基础基准,检查、校核相对应的另一个基坑位置,确认无误后再浇筑。
5.1.5 承力索、接触线宜采用恒张力架设,承力索张力2~3kN,接触线张力3~4 kN。
新建接触网在架设后应进行超拉或其他措施以克服新线蠕变引起的初伸长。
超拉完毕后,方可进行悬挂安装。
5.1.6支柱装配计算,用原始数据的测量应在附加悬挂架设完成后进行。
接触网施工工艺流程(1).docx

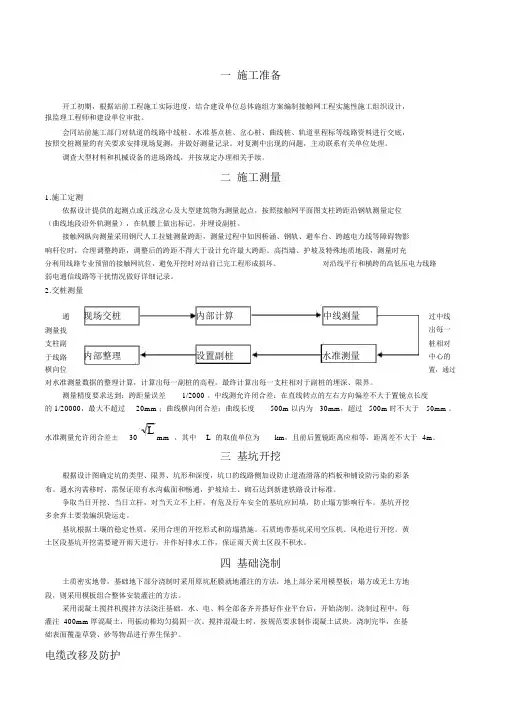

一施工准备开工初期,根据站前工程施工实际进度,结合建设单位总体施组方案编制接触网工程实施性施工组织设计,报监理工程师和建设单位审批。
会同站前施工部门对轨道的线路中线桩、水准基点桩、岔心桩、曲线桩、轨道里程标等线路资料进行交底,按照交桩测量的有关要求安排现场复测,并做好测量记录。
对复测中出现的问题,主动联系有关单位处理。
调查大型材料和机械设备的进场路线,并按规定办理相关手续。
二施工测量1.施工定测依据设计提供的起测点或正线岔心及大型建筑物为测量起点,按照接触网平面图支柱跨距沿钢轨测量定位(曲线地段沿外轨测量),在轨腰上做出标记,并埋设副桩。
接触网纵向测量采用钢尺人工拉链测量跨距,测量过程中如因桥涵、钢轨、避车台、跨越电力线等障碍物影响杆位时,合理调整跨距,调整后的跨距不得大于设计允许最大跨距。
高挡墙、护坡及特殊地质地段,测量时充分利用线路专业预留的接触网坑位,避免开挖时对站前已完工程形成损坏。
对沿线平行和横跨的高低压电力线路弱电通信线路等干扰情况做好详细记录。
2.交桩测量通现场交桩内部计算中线测量测量找支柱副设置副桩水准测量于线路内部整理横向位过中线出每一桩相对中心的置,通过对水准测量数据的整理计算,计算出每一副桩的高程。
最终计算出每一支柱相对于副桩的埋深、限界。
测量精度要求达到:跨距量误差1/2000 。
中线测允许闭合差:在直线转点的左右方向偏差不大于置镜点长度的 1/20000,最大不超过20mm ;曲线横向闭合差:曲线长度500m 以内为30mm,超过500m 时不大于50mm 。
水准测量允许闭合差±30Lmm,其中L的取值单位为km,且前后置镜距离应相等,距离差不大于4m。
三基坑开挖根据设计图确定坑的类型、限界、坑形和深度,坑口的线路侧加设防止道渣滑落的档板和铺设防污染的彩条布。
遇水沟需移时,需保证原有水沟截面和畅通,护坡培土、砌石达到新建铁路设计标准。
争取当日开挖、当日立杆,对当天立不上杆,有危及行车安全的基坑应回填,防止塌方影响行车。
高速铁路接触网施工技术(简版)

2、一次到位的接触悬挂施工技术
腕臂和定位器安装 腕臂安装采用四化一到位的施工方法。 接触网施工的基准点轨面标高、线路中心 线和超高是保证支柱装配质量的关键。 定位装置是弓网受流的关键部件,其安装 质量直接影响接触网的安全运行。其定位 支座的安装高度、拉出值、限位间隙和定 位器斜率或定位器允许抬升量是定位装置 施工安装关键的四要素。
线别 正 线 承力索 接触线 型 号 PH-150mm2 2000Kgf PH-Ag150mm2 GT-CS110mm2 2000Kgf 3300Kgf 3000Kgf 30 分 额定张力 超拉张力 超拉时间
3、接触网检测
德国和西班牙在接触网工程竣工后,先进行临时验 收。临时验收期间要用安装有静态检测设备的车辆 连续测量接触线的静态位置及静态抬升量。 临时验收后,接触网送电开通试运行,一般不超过3 个月。试运行期间,接触网检测车对接触网进行动 态特性检测。其参数主要含有接触线动态几何尺寸、 动态弓网接触压力等。 试运行结束后对接触网工程进行正式验收。
± 30 ± 30 1 .5 ± 50 <20 ±5 0~+100 0 ~ 0 .5 % H + 1 m /-2 m ± 60 无 ± 3º 0~50
0~+50
0 ~ 0 .5 % H + 1 m /-2 m 无 无 ± 3º 0~50
(2 )
0 .3 ° ± 500 ± 150 ± 100 ± 5º ± 50 ± 250
1
法国地中 海线
25kN
12km/h
1.0t
设计咨询
15 kN
10km/h
5~6kN
西门子公 司设计咨 询 BB 意大 利分公司 BB 马德 里分公司 日本建设 公团
接触网施工工艺要求

接触⽹施⼯⼯艺要求160KM/h接触⽹施⼯⼯艺要求5.1基础、锚板及埋⼊杆5.1.1基础适⽤范围腕臂柱:⼀般采⽤传统带横卧板的整体直埋式基础;新建双绕地段采⽤混凝⼟灌注的整体直埋式基础,并设有横卧板;个别地质条件差、基坑深挖困难时采⽤浅埋式杯形基础。
软横跨⽀柱:钢柱采⽤现浇混凝⼟基础,混凝⼟⽀柱采⽤带横卧板的整体直埋式基础。
硬横跨⽀柱:环形等径混凝⼟⽀柱或钢管柱采⽤现浇杯形基础;格构式钢柱采⽤现浇混凝⼟基础。
拉线基础:接触悬挂及中⼼锚结下锚均采⽤钢筋混凝⼟柱式基础,附加悬挂下锚采⽤传统的锚板式基础。
5.1.2杯型基础测量硬横跨杯型基础中线定位应采⽤经纬仪测量,硬横跨杯型基础顶⾯⾼度和杯底深度应采⽤⽔准仪测量。
基础侧⾯限界应采⽤丁字尺测量,其他长度尺⼨可⽤钢卷尺测量。
测量精度以毫⽶计。
5.1.3杯型基础的基坑开挖基坑开挖时,严格控制坑型尺⼨,尽量减少对原路基结构的影响;同时与设备管理单位共同确认地下埋设物,严禁损伤破坏。
基坑开挖产⽣的弃⼟不得污染道床和环境。
基坑位置与既有⽔沟发⽣冲突时,应按设计要求先改移⽔沟再施⼯,挖出的弃⼟严禁堵塞⽔沟。
5.1.4杯型基础浇制基础内模形状应符合设计要求。
内模底盘、定位杆、基坑三者的中⼼线应在同⼀铅垂线上。
钢筋⽹必须保证设计规定的混凝⼟保护层厚度。
内模放置前,其外表⾯宜涂抹脱模剂。
基础浇制完成后,杯⼝直径应符合设计规定,施⼯偏差为+50/0mm。
杯深应符合设计规定,施⼯偏差为+300/0mm。
但根据地形要求,基础露出地⾯的⾼度尽量保持⼀致。
区间、旅客站台范围外基础⾯⾼出地⾯为100~400mm。
旅客站台范围内、货物站台基础⾯⾼出站台⾯为100mm,施⼯偏差为±20mm。
但根据地形要求,基础露出地⾯的⾼度尽量保持⼀致。
5.1.5钢柱硬横跨基础质量检验同⼀组硬横跨两个基础的螺栓中⼼连线应垂直下⾏正线。
每个基础地脚螺栓组相对该组硬横跨两个基础的螺栓中⼼连线的整体扭转不超过±0.25?。
高速铁路接触网施工技术

2.其他施工允许偏差 支柱侧面限界 ±50 拉出值 Re200型和Re250型(mm): ±50 Re330型(mm) :±30 3.验收 1)临时验收 2)试运行和性能验收 3)最终正式验收 4)保证期
10.3.2日本、法国铁路接触网的施工验收标准
日本和法国在时速≤270km/h的动态验收指标表
1)附加悬挂架设 应尽可能先架设附加悬挂,然后测量支柱有 关参数。 采用机械放线 2)支持装置的计算,预配和安装。 腕臂由专门预配小组在沈阳中心仓库预配 3)多线路ห้องสมุดไป่ตู้臂 多线路腕臂代替定位式软横跨
4)棘轮补窗偿装置与预配
5)弹性吊索安装 6)承力索,接触线架设及其中心锚结安装 7)载流式整体吊弦的预配及安装 8)定位装置安装 9)大气温度对接触网施工的影响 10)电力脂与接触网施工的影响 11)动态检测与静态检测
日 本 静态接触压 力(N) 54~64
法 80
国
最小接触压 20 力(N) 最大接触压 190-200 力(N)
30
190-200
(二)施工作业标准化。 施工作业标准化的关键是理论培训,尤其是关键工序和 特殊工序的现场实际操作培训。 (三)施工机具专业化,施工计算电脑化及施工检测科学化 接触网下部工程应主要配备如下施工机具:液压抓斗式 挖土机。打桩机(设计采用桩基础是),带液压吊臂和卡 箍的汽车吊(设计采用混泥土圆杆式),轨道式安装列车 (简称安列),混泥土搅拌及运输汽车,电动振捣机,空 压机,螺杆式钻机,载重汽车,电锯(用于切割混泥土杆) 等等。
上部工程:带液压升降和旋转平台的接触网安装作业车,能实现恒 张力放线的架线车组,带库房式(材料,工具)的安装作业车,带 液压式升降斗枢的轨行车辆,腕臂预配专用制作工具及作业台载流 式整体吊弦专用制作台,链条式手板葫芦,金线器,带刹车装置的 梯车电动压接钳,手动液压钳,短线钳,扭矩扳手梅花扳手(吊板 手)弹性吊弦安装专用拉力计,铜接触线煨弯器,铜铝过渡护套压 接钳等等。 检测仪器仪表主要应配备:数字式拉力计,经纬仪,水平仪,水平 尺,拉出值光学测量仪,伸缩式侧高杆,测量十字架(伸缩式), 检测车,吊弦间距量测量仪等等。 腕臂和吊弦计算软件 (四)施工组织合理化: 1)大循环,小流水。 2)严密的施工计划 3)现代化的物流管理。
