阳煤通字【2016】115号阳煤集团煤矿瓦斯抽采管理规定115解析
瓦斯抽采管理办法

瓦斯抽采管理办法瓦斯抽采管理办法瓦斯抽采是瓦斯综合治理的关键环节,其质量直接关系到瓦斯治理的效果。
为了进一步规范瓦斯抽采管理,确保瓦斯抽采达标,根据公司矿井近期瓦斯抽采情况,特制定本管理办法。
一、钻孔施工单位打钻前,现场必须满足下列要求:1、各类牌板齐全(包括钻孔设计参数牌板和钻孔施板),吊挂整齐,内容全面清晰。
2、配齐与钻机配套的钻具,以及钢卷尺、坡度尺等量具。
3、配备灭火器。
4、特殊钻孔必须由相关单位业务人员在施工地点按设计图放线,并用白漆圈定开孔位置,标明孔号。
二、钻孔施工要求:一)钻孔施工期间钻机的安设必须符合以下要求:1、钻机稳钻前要整平底板,垫上底梁木。
钻孔严格按设计要求进行施工,方位角误差不超过±1º,倾角误差不超过±0.5º。
2、钻机主轴中心线对准钻孔位置,撑起立柱稳固钻机。
3、钻机开孔时必须轻压慢钻,确保钻孔成型完好。
在钻进过程中,若钻机有松动,必须重新稳站,且施工单位必须重新校核钻孔施工参数。
二)施工单位施工时,若无异常情况,钻孔深度必须施工到位。
三)煤巷掘进工作面现场施工负责人可根据煤层变化情况,对部分钻孔参数进行调整(方位角严禁调整),但必须经现场验收人员确认,且调整后的钻孔必须满足设计要求见止煤深度,并向通风调度汇报,通风调度要认真做好记录。
四)遇打钻过程中有喷孔,吸钻,顶钻等现象,孔内岩性变化异常,见顶(底)板,见断层构造而与设计孔深误差较大等的情况,打钻人员及验收人员都必须及时向通风调度汇报,由通风调度通知相关单位和领导。
五)施工单位施工钻孔时,必须认真填写钻孔施工原始记录表。
钻进过程中,每加一次钻杆,要记录一次孔内钻杆数,长度及孔内煤岩情况,遇到孔内煤、岩性有变化时必须及时汇报通风调度记录。
六)钻孔施工原始记录表不得缺项及随意涂改,严禁钻孔施工过程中弄虚作假行为,一旦发现,按规定严肃处理。
七)每月钻孔施工完毕,原始记录表由瓦斯抽采队保存,未见钻孔原始记录表的,现场不予验孔。
阳煤集团瓦斯抽放技术标准

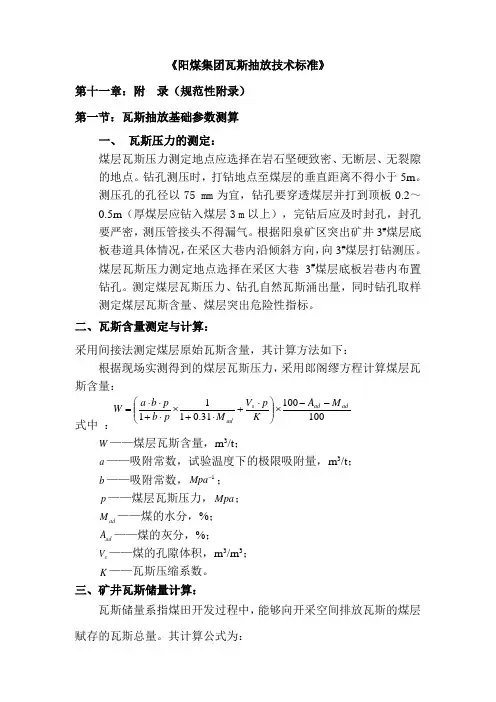

《阳煤集团瓦斯抽放技术标准》第十一章:附 录(规范性附录) 第一节:瓦斯抽放基础参数测算一、 瓦斯压力的测定:煤层瓦斯压力测定地点应选择在岩石坚硬致密、无断层、无裂隙的地点。
钻孔测压时,打钻地点至煤层的垂直距离不得小于5m 。
测压孔的孔径以75 mm 为宜,钻孔要穿透煤层并打到顶板0.2~0.5m (厚煤层应钻入煤层3 m 以上),完钻后应及时封孔,封孔要严密,测压管接头不得漏气。
根据阳泉矿区突出矿井3#煤层底板巷道具体情况,在采区大巷内沿倾斜方向,向3#煤层打钻测压。
煤层瓦斯压力测定地点选择在采区大巷3#煤层底板岩巷内布置钻孔。
测定煤层瓦斯压力、钻孔自然瓦斯涌出量,同时钻孔取样测定煤层瓦斯含量、煤层突出危险性指标。
二、瓦斯含量测定与计算:采用间接法测定煤层原始瓦斯含量,其计算方法如下:根据现场实测得到的煤层瓦斯压力,采用郎阁缪方程计算煤层瓦斯含量:式中 :W ——煤层瓦斯含量,m 3/t ;a ——吸附常数,试验温度下的极限吸附量,m 3/t ;b ——吸附常数,1-Mpa ; p ——煤层瓦斯压力,Mpa ; ad M ——煤的水分,%; ad A ——煤的灰分,%; s V ——煤的孔隙体积,m 3/m 3; K ——瓦斯压缩系数。
三、矿井瓦斯储量计算:瓦斯储量系指煤田开发过程中,能够向开采空间排放瓦斯的煤层赋存的瓦斯总量。
其计算公式为:10010031.0111ad ad sad M A K p V Mp b p b a W --⨯⎪⎪⎭⎫ ⎝⎛⋅+⋅+⨯⋅+⋅⋅=W K = W1 + W2 + W3 式中:W K --- 矿井瓦斯储量,Mm3;W1 --- 可采煤层的瓦斯储量总和,Mm3;nW1 = ∑ A1i× X1ii=1A1i --- 矿井每一个可采煤层的煤炭储量,Mt;n --- 矿井可采层数;X1i --- 每一个可采煤层的瓦斯含量,m3/t;W2 --- 可采煤层采动影响范围内的不可采邻近层的瓦斯储量总和,Mm3;nW2 = ∑ A2i× X2ii=1A2i --- 可采煤层采动影响范围内每一个不可采煤层的煤炭储量,Mt;采动影响范围:上邻近层取煤层厚度的15——20倍,下邻近层取煤层厚度的5——10倍;X2i --- 可采煤层采动影响范围内每一个不可采煤层的瓦斯含量,m3/t;n --- 矿井可采煤层采动影响范围内的不可采煤层数;W3 --- 围岩瓦斯储量,Mm3;当围岩瓦斯很小时,W3 = 0;若含量瓦斯多时,可实测或按下式计算,W3 = K(W1 + W2)K --- 围岩瓦斯储量系数,一般取K = 0.05-0.20 。

阳煤集团通风部关于瓦斯超限统计的规定

阳煤集团通风部关于瓦斯超限统计的规定根据阳煤发【2010】2号文件精神,为进一步加大瓦斯超限治理力度,及时掌握、准确采集瓦斯超限有关数据,从根本上扭转瓦斯超限被动局面,特制定本规定:1.矿井大型检修、局扇有计划停风和停运瓦斯抽放泵不作为瓦斯超限统计考核范围。
2.按照阳煤发【2008】774号文件要求,建立、完善瓦斯超限分析各项管理制度,明确瓦斯超限分析职责,各级通风值班或监控管理人员必须熟悉瓦斯超限分析职责,各级通风值班或监控管理人员必须熟悉瓦斯超限分析填报程序,利用集团公司煤矿安全生产数字化网络实时监测监管系统内的综合调度菜单项下的调度查询一栏,按规定时间、要求进行认真填报每日的瓦斯超限原因;各矿每日井下各地点瓦斯传感器的标校以及断电试验、故障闭锁试验、风电闭锁试验在系统中监察菜单项中要按井下试断电或标校的实际时间进行认真填报。
各矿上报的上述有关数据瓦斯超限数据只作统计,不能替代瓦斯超限分析。
3.连续七天瓦斯超限超三次的统计方法是:按周统计,每月统计4周,最后一次为22日到月底为天数。
工作面无论传感器多少,同一时间断电或某一传感器断电期间,其它传感器再相继断电,均为一次超限断电。
4.按《煤矿安全规程》规定每10天一次进行瓦斯传感器调校和标校,要按程序输入调校的详细内容,在此期间造成瓦斯超限的可不作为超限统计,但必须按规定时间传到集团公司通风部瓦斯监管系统中。
5.由于瓦斯传感器故障在3小时以内及时处理的不作为瓦斯超限统计。
6.凡发生瓦斯超限地点必须及时汇报通风调度。
局扇有计划停风和停运瓦斯抽放泵必须提前一天向集团公司通风部调度汇报,内容包括:抽放泵停运所负担的工作面、停抽时间、原因等有关内容;局扇停风要告知停风时长、现场排瓦斯负责人、掘进面长度、风机功率、风筒直径等内容。
强调:停抽的工作面必须停产否则造成该地点瓦斯超限要进行严格考核。
7.各矿出现井下工作面或掘进头瓦斯超限时,必须在24小时内进行分析并将分析情况填报传输集团公司,其内容上传后将不得更改分析报告。
2015年2号文件(阳煤集团)

阳煤通字〔2015〕2号阳泉煤业(集团)有限责任公司关于印发《阳煤集团2015年“一通三防”工作安排》的通知集团公司所属各煤炭管理公司,各矿(公司):为实现2015年“一通三防”工作目标,现将题为《转变瓦斯治理理念全面落实三年规划强化基础管理工作杜绝通风瓦斯事故》的年度安排印发给你们,要求各单位认真学习,严格贯彻落实。
阳泉煤业(集团)有限责任公司2015年1月7日—1—转变瓦斯治理理念全面落实三年规划强化基础管理工作杜绝通风瓦斯事故---阳煤集团2015年“一通三防”工作安排一、2014年主要工作总结2014年“一通三防”工作紧紧围绕“三会”精神,全面贯彻落实集团公司安全要求,狠抓基础管理,加强了瓦斯防治和自然发火等关键环节管控,制定了阳煤集团瓦斯治理三年计划及中长期规划方案。
全年通风能力建设工程完工3项;抽采能力建设工程完工12项。
本煤层预抽钻孔进尺计划735.85万m,实际完成747万m。
千米钻机进尺计划14.15万m,实际完成14.6万m。
矿井瓦斯抽放量计划11亿m3,奋斗14亿m3,实际达到12.4亿m3,其中:本煤层瓦斯抽放量完成1.97亿m3。
全年瓦斯超限发生27次,同比下降37%。
主扇无计划停风13次,22台;局扇无计划停风22次,136台。
回顾2014年“一通三防”工作虽然取得了一定的成绩,但在基础管理方面还存在一些问题,特别是“5·13”赵家分区煤与瓦斯突出事故,暴露出我们在基础管理还存在很大差距,须深刻汲取近年来发生的瓦斯事故教训:一是不能科学正确处理生产和安全之间的关系,重眼前轻长远;二是个别干部的责任心不强,把关不严,部分单位现场管理混乱,协调不到位,不能严格执行规程规定。
三是抽采率低,严重影响本煤层抽采效果,影响瓦斯—2—治理。
因此,我们要清醒地认识到在技术创新和现场管理存在的不足和差距。
二、2015年“一通三防”工作安排(一)2015年工作指导思想坚持“通风可靠、抽采达标、监控有效、管理到位”,以完成三年瓦斯治理规划为根本目标和任务,解放思想,转变理念,进一步加快两个能力建设,完善三大系统,瓦斯治理坚持地面和井下抽采并重并举,当前以井下为主。
矿井瓦斯抽放管理制度

矿井瓦斯抽放管理制度矿井瓦斯抽放管理制度第一节一般规定第一条、要加强瓦斯抽放技术运营管理,提高抽放瓦斯效果,防止瓦斯事故,保证矿井安全生产,保护环境和开发瓦斯资源。
第二条、矿全面负责矿井瓦斯抽放工作。
定期检查,平衡瓦斯抽放工作,解决所需设备、器材和资金,负责组织编制、审批、实施、检查抽放瓦斯工作的长远规划,年度计划和安全技术措施,保证抽放瓦斯教育工作的正常接替,做到“掘、抽、采”平衡。
第三条、矿行政副职行政负责落实和检查全权负责范围内的瓦斯抽放工作,矿各职能部门负责人对本职能范围内的抽放瓦斯工作,抽放瓦斯所需要的费用、材料和设备等,必须列入矿财务、供应计划。
第四条、瓦斯抽放的油井在进行水平、采区、采掘工作面设计时必须同时进行瓦斯抽采设计,投产验收时,必须同时对瓦斯抽放建筑工程,蒂卡抽放工程不合格不得投产。
做到“三同时,一超前”。
第五条、坚持预抽、边抽边掘、原则边抽边采和采后抽放双管齐下的原则。
第六条、集团公司根据各矿生产接替和瓦斯治理计划,研究、编制全公司年、季度瓦斯抽放计划,并分解落实到各瓦斯抽放矿坑。
抽放矿井要将下达的抽放计划分解落实到具体地点,并上报集团公司(包括简要文字说明和抽放系统图表)。
集团公司下达年度瓦斯瓦斯抽放指标,列入抽放矿井年度生产和工业生产经营承包指标进行考核。
i.为促进矿井其他工作瓦斯抽放和通过工作,各矿要制定若干的若干种奖励办法,对抽放瓦斯工作做出显著成绩个人的和单位给予必要的表彰奖励。
第二节建立斜坡瓦斯抽放系统的统一标准第一条、凡有下列情况之一的矿井,应建立地面永久瓦斯抽放系统。
1、瓦斯资源可靠,储量丰富,瓦斯抽放系统的抽放量平衡在2m3/min以上,预计瓦斯抽放服务年限在10年以上;2、矿井绝对瓦斯涌出量达到以下条件,经论证使用井下局部抽放系统不合理的;①大于或等40m3/min;②年产量1.0-1.5Mt的矿井,大于30m3/min;3、开采有煤与瓦斯突出危险煤层的。
瓦斯抽放各项管理制度

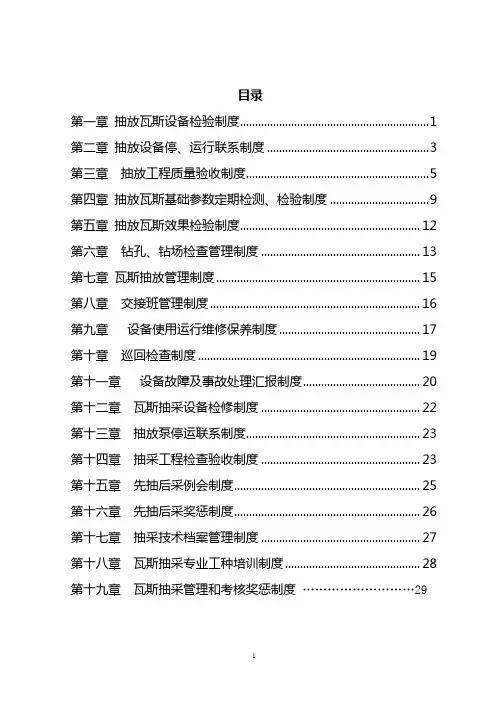

目录第一章抽放瓦斯设备检验制度 (1)第二章抽放设备停、运行联系制度 (3)第三章抽放工程质量验收制度 (5)第四章抽放瓦斯基础参数定期检测、检验制度 (9)第五章抽放瓦斯效果检验制度 (12)第六章钻孔、钻场检查管理制度 (13)第七章瓦斯抽放管理制度 (15)第八章交接班管理制度 (16)第九章设备使用运行维修保养制度 (17)第十章巡回检查制度 (19)第十一章设备故障及事故处理汇报制度 (20)第十二章瓦斯抽采设备检修制度 (22)第十三章抽放泵停运联系制度 (23)第十四章抽采工程检查验收制度 (23)第十五章先抽后采例会制度 (25)第十六章先抽后采奖惩制度 (26)第十七章抽采技术档案管理制度 (27)第十八章瓦斯抽采专业工种培训制度 (28)第十九章瓦斯抽采管理和考核奖惩制度 (29)第一章抽放瓦斯设备检验制度第一条瓦斯抽放设备检查时,必须严格按照《煤矿安全规程》2016最新版、《煤矿瓦期抽放规范》、《煤矿瓦斯抽采暂行规定》等有关规定进行执行。
第二条抽放站负责所有抽放设备的检修、维护和日常管理,并按要求建立相应的瓦斯抽放设备检查记录及各项措施.第三条抽放站必须安排专人每对抽放设备进行一次检查、维护,并按要求填写设备检查台账,确保设备正常运转。
第四条机电部必须每半月对瓦斯抽放设备进行一次全面巡视检查,并建立相应的瓦斯抽放设备检查台账,在检查完毕后按要求填写检查记录。
第五条泵站司机每班三次必须对所有泵站抽放设备进行巡视检查,并做好相应的检查记录。
第六条泵站司机必须每小时对抽放负压、瓦斯浓度、流量、温度等进行检查,并做好相应的巡视检查记录。
第七条安监处、通防部、机电部每月必须组织人员对抽放设备进行一次专项检查、检验,以确保设备可靠运行.第八条瓦斯抽放泵每运转30天必须按要求进行倒机,确保备用机正常使用。
第九条抽放站在开启抽放泵时,必须对抽放泵及电器设备进行检修,在检查合格后方可开启抽放泵。
阳泉煤业集团瓦斯监测监控管理制度汇编

阳泉煤业(集团)有限公司安全监控系统管理制度表报汇编 2008年4月目录阳泉煤业集团瓦斯监测监控管理规定--------------------6 总则---------------------------------------------------------6 系统建设与安装-----------------------------------------------6 井下管理-----------------------------------------------------8 机房、联网与调度管理-----------------------------------------11 便携式仪器管理----------------------------------------------16 机构、人员与投入---------------------------------------------17 设备检修----------------------------------------------------18 制度与资料---------------------------------------------------------------------------19阳煤集团安全监测监控系统年检考核管理制度-----------22概述------------------------------------------------------------------------------------22 设备及机房---------------------------------------------------------------------------22 安装使用------------------------------------------------------------------------------23 机构、人员及制度-------------------------------------------------------------------23 资料、图纸及档案管理------------------------------------------------------------24 考核评审------------------------------------------------------------------------------25 附则------------------------------------------------------------------------------------26 山西省煤矿安全监控系统检查评分标准---------------------------------------27 安全监控系统检查评分表---------------------------------------------------------33 阳煤集团安全监控系统年检意见书---------------------------------------------36阳煤集团瓦斯监控系统网络运行管理制度---------------37 阳煤集团信息传输制度-------------------------------40 阳煤集团安全监控系统计算机病毒防范制度-------------44阳煤集团安全仪表计量检验制度-----------------------46 阳煤集团瓦斯监测监控技术资料管理制度---------------48 阳煤集团安全监控数据分析汇报制度-------------------53 阳煤集团安全监控系统报表管理制度-------------------55 阳煤集团瓦斯监测监控设备设施的管理制度-------------59 阳煤集团安全监控系统安装、维护制度-----------------61 阳煤集团安全监控系统设备调试校正制度---------------64 阳煤集团安全监控系统设备和传输设备的定期检修制度---78 阳煤集团安全监控系统断电功能测试制度---------------95 阳煤集团安全监控系统监测监控异常信息反馈、处理制度-97 阳煤集团安全监测员值班制度-------------------------99 阳煤集团监控机房管理制度--------------------------101 阳煤集团监控机房、库房消防安全管理制度------------106 阳煤集团安全监控要害场所管理制度------------------108 阳煤集团甲烷校准气瓶和空气气瓶安全管理规定--------110 阳煤集团组织机构及监控人员岗位责任制--------------112 监测工岗位责任制-----------------------------------------------------------------112 机房值班员岗位责任制------------------------------------------------------------113 修理工岗位责任制------------------------------------------------------------------113 监测维修人员岗位安全责任制---------------------------------------------------114 监测技术人员岗位安全责任制---------------------------------------------------114 监测班队长岗位责任制------------------------------------------------------------114 阳煤集团监控系统在机电方面的要求------------------116 阳煤集团便携式甲烷检测报警仪使用及管理制度--------122阳煤集团安全监控系统重大事故、故障处理预案--------126安全监控设备、仪表台帐----------------------------132 安全监控系统巡查、调校记录------------------------133 安全监控系统中心站工作日志------------------------134 传感器异常、超限报警、超限断电汇报处理记录--------135 监控装置故障登记及检修记录------------------------136 瓦斯监测监控汇总日报表----------------------------137 新甲烷传感器使用前、在用甲烷传感器大修后调校记录--138 备用电池检查维护记录------------------------------139 传感器使用管理卡----------------------------------140 甲烷传感器调校及断电试验记录----------------------141 监测、监控设备新安装拷机记录----------------------142 监控设备报损记录----------------------------------143 交换机、分站、电源箱使用管理卡--------------------144 井下监控装置6-12月升井检修记录-------------------145 要害部门登记表------------------------------------146 便携式甲烷检测报警仪检修记录----------------------147 便携式甲烷检测报警仪调校记录----------------------148 便携式甲烷检测报警仪年检记录----------------------149 便携式甲烷检测报警仪故障登记及检修记录------------150 便携式甲烷检测报警仪台帐--------------------------151 便携式甲烷检测报警仪使用前、在用便携式甲烷检测报警仪大修后调校记录-------------------------------------------152 监测分站管理牌板样式-------------------------------153甲烷传感器管理牌板样式-----------------------------154 其他传感器管理牌板样式-----------------------------155 开关量传感器管理牌---------------------------------156阳泉煤业集团瓦斯监测监控管理规定第一章总则第一条为贯彻国家煤矿瓦斯治理“先抽后采、监测监控、以风定产“十二字方针,落实集团公司“规范、准确、及时、有效”监测管理目标和理念,充分发挥监测监控系统在瓦斯管理工作中的重要作用,特制定本管理规定。
关于下发《井下瓦斯抽放管路管理规定》的通知

关于下发《井下瓦斯抽放管路管理规定》的通知阳泉煤业(集团)有限责任公司文件阳煤通字[2010]508号签发人:张庆恒关于下发《井下瓦斯抽放管路管理规定》的通知集团公司所属各有关单位:为了加强瓦斯抽采工作,针对目前阳煤集团井下使用的各种材料的瓦斯管存在的问题,根据GB5047-2008标准,特制定本规定。
适用范围:阳煤集团新建矿井、技改矿井、生产矿井的新采区瓦斯抽放管路。
希集团公司所属各单位认真学习贯彻落实本规定,遵照执行。
二○一○年五月二十一日阳煤集团井下瓦斯抽放管路管理规定第一条针对目前阳煤集团井下使用的各种材料的瓦斯管存在的问题,根据GB5047-2008标准,特制定本规定。
第二条适用范围:阳煤集团新建矿井、技改矿井、生产矿井的新采区瓦斯抽放管路。
第三条井下敷设的所有瓦斯抽放管路必须抗静电。
第四条管材的选择1、以下地点必须使用螺旋焊接的钢管:(1)回风井内敷设的瓦斯抽放管路、地面通往井下的专用抽放孔内敷设的抽放管路。
(2)矿井、水平、一翼巷道内敷设的抽放管路。
(3)服务年限在10年以上的采区回风巷内敷设的抽放管路。
(4)井口到瓦斯抽放泵站的地面抽放管路。
(5)螺旋焊接钢管长度要求:Φ80Omm≥1.5m:Φ70Omm≥2m;Φ60Omm≥3m。
2、以下地点可以使用钢板卷管:(1)服务年限在10年以下的采区回风巷内敷设的抽放管路。
(2)专用瓦斯排放巷内敷设的抽放管路。
(3)走向高抽巷口到采区回风巷内敷设的抽放管路。
以下地点可以使用阻燃抗静电高分子管:(1)采掘工作面本煤层预抽管路。
(2)本煤层封孔管。
(3)邻近层钻孔的套管。
4、以上管路的壁厚、管径等由设计部门设计后,按程序和管理职责审查。
第五条管路敷设1、回风立井和地面专用抽放钻孔必须采用焊接连接,立井井筒加设管卡与井壁固定;地面专用抽放钻孔必须用混凝土浇灌。
2、采区及以上管路在沿巷道底板敷设管路时,应采用每3米一个,高度0.3米以上的支撑墩。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
阳煤通字〔2016〕115号阳泉煤业(集团)有限责任公司关于下发《阳煤集团煤矿瓦斯抽采管理规定(试行)》的通知集团公司所属各有关单位:为进一步提高集团公司高突矿井煤层瓦斯抽采效果,实现抽采达标,规范抽采系统管理,落实三年瓦斯治理规划治本攻坚。
根据国家法律、法规和煤矿行业标准、规范及阳煤集团瓦斯抽采管理要求。
经集团公司研究,制定了《阳煤集团煤矿瓦斯抽采管理规定(试行)》的通知,现下发你们,请认真学习遵照执行。
—1—特此通知!阳泉煤业(集团)有限责任公司2016年2月16日—2—阳煤集团煤矿瓦斯抽采管理规定(试行)第一章总则第一条为夯实瓦斯抽采管理基础,规范瓦斯抽采管理,根据有关法律、法规和煤炭行业技术标准及集团公司要求,特制定本管理规定(试行)的通知。
第二条本管理规定适用于集团公司所属高突矿井的瓦斯抽采。
第三条有下列情况之一的矿井必须进行瓦斯抽采,并实现抽采达标:一、开采有煤与瓦斯突出危险煤层的;二、一个采煤工作面绝对瓦斯涌出量大于5m3/min或者一个掘进工作面绝对瓦斯涌出量大于3m3/min的;三、矿井绝对瓦斯涌出量大于或等于40m3/min的;四、矿井年产量为 1.0~1.5Mt,其绝对瓦斯涌出量大于30m3/min的;五、矿井年产量为0.6~1.0Mt,其绝对瓦斯涌出量大于25m3/min的;六、矿井年产量为0.4~0.6Mt,其绝对瓦斯涌出量大于20m3/min的;七、矿井年产量等于或小于0.4Mt,其绝对瓦斯涌出量大于15m3/min的;—3—第四条各矿(公司)所开采煤层按规定需进行预抽本煤层和邻近层瓦斯时,必须建立各自独立的抽采系统,要求系统运行稳定,投运前需验收合格。
第五条瓦斯抽采应坚持“应抽尽抽、多措并举、抽掘采平衡”的原则。
瓦斯抽采系统应当确保工程超前、能力充足、设施完善、计量准确;抽采管理确保机构健全、制度完善、执行到位、监督有效。
应加强抽采瓦斯的利用,减少向大气排放瓦斯。
第六条各矿(公司)矿长全面负责矿井瓦斯抽采工作,每季度要进行瓦斯抽采专题研究、检查、部署抽采工作,保证抽采工作所需要的人、财、物和衔接要求,确保措施落实到位和抽采达标。
第七条各矿(公司)总工程师负责矿井瓦斯抽采技术工作,定期检查平衡瓦斯抽采工作,在瓦斯防治上要有技术决策权和管理权,解决瓦斯抽采设备、器材和资金的需求;负责组织编制、审批、实施瓦斯抽采工作的长远规划、年度计划和安全技术措施,保证瓦斯抽采工作正常接替,做到“抽、掘、采”平衡。
第八条瓦斯抽采的矿井,必须建立健全专业的瓦斯抽采机构。
建立专门的瓦斯抽采队伍,人员配备必须满足抽采瓦斯的要求,由通风区(或抽采区)统一管理,必须配备足够数量的专业工程技术人员,负责瓦斯抽采技术工作。
第九条各矿在编制矿井的生产发展规划和年度生产计划时,必须同时组织编制相应的瓦斯抽采达标规划和年度实施计—4—划,确保“抽、掘、采”平衡。
矿井生产规划和计划的编制应当以预期的矿井瓦斯抽采达标煤量为限制条件。
第十条所有抽采工程竣工后,由矿(公司)总工程师组织设计、生产、通风、安监等部门进行验收,验收合格后签字留存。
凡未验收或未提出验收报告的回采工作面,集团公司组织综采工作面投产验收时,不予通过。
第十一条矿行政副职负责落实和检查分管范围内的瓦斯抽采工作,矿(公司)各职能部门负责人对本职能范围内的抽采瓦斯工作负责。
抽采瓦斯所需要的费用、材料和设备等,必须列入矿财务、供应计划。
第十二条各矿将矿井瓦斯抽采纳入生产衔接计划管理,采区必须首先制订抽采衔接计划,根据抽采衔接计划再制订采掘面接替计划。
采掘工作面地点未达到设计要求的预抽时间、抽采量和瓦斯抽采不达标的,严禁进行采掘作业。
第十三条各矿(公司)应依据集团公司下达年度瓦斯治理工程及瓦斯抽采指标,制定相应的奖罚办法,对抽采瓦斯工作做出突出成绩的个人和单位给予必要的表彰奖励,对完不成抽采指标任务的进行处罚。
第十四条突出煤层和集团公司规定必须抽采的高瓦斯煤层、坚决落实先抽后采,抽采效果必须符合AQ1026-2006行业标准要求后,并编制瓦斯抽采达标评判报告,经矿井技术负责人和主要负责人批准后,方可安排采掘作业。
—5—第十五条矿井每年进行一次通风、抽采能力核定。
矿井年度产量、进尺计划必须依据矿井通风能力和抽采能力确定,以确保1.5倍富裕系数。
第二章瓦斯抽采设计及审批第一节瓦斯抽采设计及审批程序第十六条矿井瓦斯抽采工程设计所依据的瓦斯参数的选取及方案选择要进行可行性论证,依据《煤矿瓦斯抽采工程设计规范》(GB50471-2008)、《煤矿瓦斯抽放规范》(AQ1027-2006)标准等要求进行设计。
第十七条经矿井瓦斯涌出量预测或者矿井瓦斯等级鉴定、评估符合应当进行瓦斯抽采条件的新建矿井、生产矿井新水平、技改和资源整合矿井,其矿井初步设计必须包括瓦斯抽采工程设计内容。
第十八条矿井瓦斯涌出量预测、瓦斯抽采设计及抽采工程验收由集团公司审批后,纳入矿井初步设计,同时上报省煤炭工业厅备案、验收后,方准投入使用。
矿井瓦斯涌出量预测必须由取得国家相关规定资质的单位对抽采系统负担区域内的瓦斯涌出量预测,预测单位对报告结果负责,集团公司组织相关专家进行评定审批,作为瓦斯抽采工程设计依据。
第十九条煤矿瓦斯抽采管道输送安全保障系统设计时应遵循“阻火泄爆、抑爆阻爆、多级防护、确保安全”的基本原则。
第二十条矿井瓦斯抽采工程设计应当与矿井开采设计同—6—步进行,合理安排抽采、开掘、采煤三者间的超前与接替关系,保证有足够的工程施工及抽放时间,投产验收时,必须同时对瓦斯抽采工程及抽采效果验收,瓦斯抽采工程不到位或抽采效果不达标的,不得投产;分期建设、分期投产的矿井,其瓦斯抽采工程必须一次设计,并满足分期建设过程中瓦斯抽采达标的要求。
第二十一条需上报集团公司审批的抽采设计有以下几条:一、矿井需建立局部瓦斯抽放系统时,由矿总工程师负责组织编制设计和安全技术措施,报集团公司批准。
二、按照国家有关规定和集团公司要求对突出煤层和高瓦斯含量煤层必须抽采的采掘工作面,坚决落实“先抽后采”。
由各矿(公司)编制瓦斯抽采设计(本煤层钻孔、邻近层钻孔、走向(初采伪斜)高抽巷及底(顶)抽巷等),掘进工作面抽采设计由矿总工程师负责审批,回采工作面抽采设计需上报集团公司总工程师批准后方可施工,并严格按批复的设计要求组织施工。
三、依照《煤矿安全规程》及法规、标准等规定要求进行瓦斯抽采的矿井,瓦斯抽采工程设计、改变瓦斯抽采主干系统或采用新的抽采方法时,矿要编制专门设计和措施,报集团公司总工程师批准。
第二十二条矿井瓦斯抽采系统的新水平和新采区的管路延长,由通风区提出措施,报矿总工程师审查批准。
第二十三条抽放瓦斯的采区、工作面或掘进巷道的管路延长和拆除,由通风区(抽采区)主任工程师批准。
—7—第二十四条瓦斯抽采设计应包括以下内容:一、采掘工作面地质说明书。
二、瓦斯抽采方法。
三、钻孔、高抽巷布置参数:钻孔的个数、深度、角度、间距、孔径,钻孔总工程量;走向、倾斜高抽布置层位、断面等。
四、管路设计包括:管径、流量、阻力计算、连接方式、封孔方法等五、剖面图(比例1:200),走向高抽巷、初采伪倾斜高抽巷(比例1:500)六、设计说明:工作面相邻关系、巷道施工情况、衔接时间、走向高抽巷开口位置、层位布置、上部煤层开采情况、初采伪倾斜高抽巷、初采钻孔开口位置,仰角、方位角以及与走向高抽巷贯通位置关系、施工钻孔采用钻机型号等内容。
第二节抽采钻孔及高抽巷设计第一小节本煤层钻孔设计第二十五条回采工作面本煤层抽采钻孔设计一、回采面采用本煤层预先抽采瓦斯的方法时、瓦斯抽采顺层钻孔布置方式一般为平行于切巷方向(垂直于顺槽)布置。
选用单侧布孔时,钻孔深度小于工作面采长15-20m。
若采用双侧布孔时,钻孔累计深度应大于工作面采长(即中部垂叠长度不小于15-20m)。
二、各矿应研究本单位煤层的有效抽采半径,钻孔间距不大—8—于抽采半径的2倍;未测定抽采半径数据的单位仍执行集团公司突出(按突出管理)煤层钻孔间距不得大于2.5m,3m以下煤层单排布孔,3m以上双排三花布孔,按规定预抽的高瓦斯煤层钻孔间距不得大于5m。
吨煤钻孔量:中厚煤层钻孔进尺不低于0.15 m/t,厚煤层不低于0.2m/t,详见下表:三、抽采钻孔孔径不得小于110mm,预抽孔口负压不得低于13kPa,预抽时间在抽采达标基础上不得低于6个月。
预抽时间是指工作面全部钻孔的最后一个钻孔或分区段(不少于200m)最后一个钻孔完成后开始抽采日算起。
四、各单位应根据钻机的施工能力来确定工作面采长的布置,并确定钻孔的布置方式及间距,应根据本煤层钻孔施工能力及布孔方式确定,回采工作面本煤层钻孔施工必须到位,所采用钻机的施工能力应满足批复设计钻孔长度要求,避免由于钻孔施工不到位留设抽采盲区。
工作面设计采长超过200m的必须报集团公司批准。
第二十六条掘进工作面抽采钻孔设计掘进工作面预抽方式采取在工作面正前煤头布孔,配合双侧—9—耳状钻场预抽、同步抽采工作面及巷道轮廓线外15m的范围,抽采长度不小于60m为一个单元,双巷掘进的实现一掘一抽,采用煤巷或岩巷超前保护煤巷的,其超前钻孔长度不小于60m,其超前的煤巷工作面必须按规定预抽达标。
第二十七条掘进工作面顺层预抽钻孔设计应符合下列要求一、双巷交替预抽、迈步式布置双侧耳状钻场施工抽采钻孔时,应在工作面正前直接施工超前钻孔进行预抽,正前孔深不小于60m,预留20m超前保护距离,钻孔直径不小于90mm,终孔间距巷道及轮廓线5m范围内间距不大于3m其它不大于5m,巷道轮廓线以外保护范围不小于15m终孔间距(急倾斜煤层20m),每次预抽的效果检验必须经矿(公司)总工程师审查、矿长签字批准后,方可进行采掘作业。
二、超前巷道保护滞后巷道的顺层钻孔布置,终孔位置超过最外侧巷道轮廓线以外15m(急倾斜煤层20m)。
三、在区域预抽钻孔施工时未达到设计要求长度(≥60m)或局部防突措施卸压孔设计长度(≥15m)内遇到地质构造的钻孔,必须制定专项措施,矿(公司)总工程师审查,报集团公司批准。
四、采取区域预抽措施的掘进工作面,钻孔个数、间距必须按批准的设计施工,每米巷道施工不少于45m 钻孔进尺量。
五、掘进工作面预抽区域,经集团公司安监、地质、通风部—10—门认定为瓦斯涌出异常或应力集中区域,所施工的区域钻孔内应下筛管进行抽采。
第二十八条采用底(顶)板岩巷施工穿层钻孔对煤层进行瓦斯预抽的,所施工巷道必须布置在底(顶)板距预抽煤层法线距离大于5m(构造区大于7m)的稳定岩层中,要确保每个钻孔终孔进入预抽煤层底(顶)板0.5m以上,每组钻场间距不大于5m,对于预抽煤层巷道两侧保护范围应不小于15m,终孔间距巷道及轮廓线5m范围内间距不大于3m其它不大于5m,孔径不小于90mm。
