钢筋接头原位取样补强方案

合集下载

钢筋原位取样留置

钢筋原位取样留置

钢筋取样补强方案

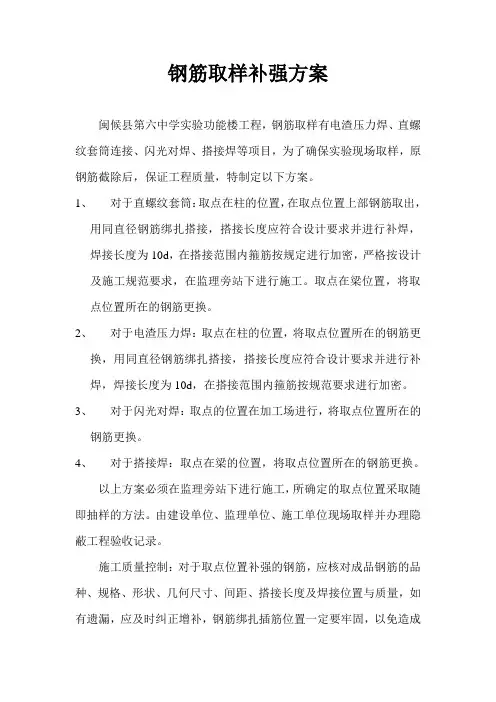

闽候县第六中学实验功能楼工程,钢筋取样有电渣压力焊、直螺纹套筒连接、闪光对焊、搭接焊等项目,为了确保实验现场取样,原钢筋截除后,保证工程质量,特制定以下方案。

1、对于直螺纹套筒:取点在柱的位置,在取点位置上部钢筋取出,
用同直径钢筋绑扎搭接,搭接长度应符合设计要求并进行补焊,焊接长度为10d,在搭接范围内箍筋按规定进行加密,严格按设计及施工规范要求,在监理旁站下进行施工。

取点在梁位置,将取点位置所在的钢筋更换。

2、对于电渣压力焊:取点在柱的位置,将取点位置所在的钢筋更
换,用同直径钢筋绑扎搭接,搭接长度应符合设计要求并进行补焊,焊接长度为10d,在搭接范围内箍筋按规范要求进行加密。

3、对于闪光对焊:取点的位置在加工场进行,将取点位置所在的
钢筋更换。

4、对于搭接焊:取点在梁的位置,将取点位置所在的钢筋更换。

以上方案必须在监理旁站下进行施工,所确定的取点位置采取随即抽样的方法。

由建设单位、监理单位、施工单位现场取样并办理隐蔽工程验收记录。

施工质量控制:对于取点位置补强的钢筋,应核对成品钢筋的品种、规格、形状、几何尺寸、间距、搭接长度及焊接位置与质量,如有遗漏,应及时纠正增补,钢筋绑扎插筋位置一定要牢固,以免造成
轴线偏移,焊接过程中及时清查,焊缝表面光滑平整,加强焊缝应平缓过度,弧坑应填满,控制砼保护层厚度,应符合设计及施工规范要求,正确使用水泥砼垫块。

闽候县第六中学实验功能楼工程项目部
2012-08-10。

钢筋原位补强专项施工方案

钢筋原位补强专项施工方案

临江新天地A标段7地块(一期)1#~7#楼及地下室钢筋取样原位补强方案编制:审核:审批:福建省永泰建筑工程公司2009年08月12日目录一、工程概况 (2)二、钢筋“直螺纹”机械连接施工 (3)三、钢筋电渣压力焊施工 (8)四、钢筋手工电弧焊 (15)五、钢筋原位取样后补强措施 (22)钢筋原位补强专项施工方案一、工程概况临江新天地A标段7地块(一期)位于福州市仓山区中档路东侧,港头河南侧,属于框剪结构;本工程包括1#~7#楼,其中1#楼地下室1层、地上17层,建筑总高度48.6m;建筑面积约14996.84 m2(其中地下室2700 m2),2#、3#楼地下室1层、地上18层,建筑总高度51.65m;2#楼建筑面积约14958.93 m2(其中地下室2700 m2),3#楼建筑面积约15081.41 m2(其中地下室2700 m2),4#楼地下室1层、地上18层,建筑总高度51.0m;建筑面积约22008.92 m2(其中地下室2700 m2),5#楼地下室1层、1~16轴地上15层,建筑高度43.35m;17~48轴地上18层,建筑高度48.75m;建筑面积约22494.32 m2(其中地下室2700 m2),6#、7#楼地下室1层、地上18层,建筑总高度51.35m;6#楼建筑面积约11045.85 m2(其中地下室2700 m2),7#楼建筑面积约18042.0 m2(其中地下室2502.7 m2);建筑总面积约118628.27 m2(其中地下室18702.7 m2)。

建筑层高1#~5#楼为2.7m,其余均为2.8m;总工期780天。

本工程由福州仓前山房地产开发有限公司投资建设,福建众合开发建筑设计院设计,化工部福州地质工程勘察院地质勘查,福建省中福工程建设监理有限公司监理,福建省永泰建筑工程公司组织施工。

本工程地下室底板和顶板钢筋采用绑扎搭接或单面搭接焊,基础梁、独立柱及其他直径大于22㎜的钢筋采用“直螺纹”机械连接,直径小于22㎜大于14㎜的柱墙筋采用电渣压力焊,除此之外所有的钢筋均采用绑扎搭接进行连接。

钢筋接头原位取样补强方案[中建标准化]

钢筋接头原位取样补强方案[中建标准化]

中国建筑工程总公司CHINA STATE CONSTRUCTION ENGRC.CORP.平潭利嘉国际物流园钢筋接头原位取样补强方案中建海峡建设发展有限公司2016年11月一.概况:平潭利嘉国际物流园钢筋规格主要有Ⅰ级钢(HPB300E):6、8、10,Ⅲ级钢(HRB400E):8~18,Ⅳ级钢(HRB500E):18~32。

根据结构设计总说明,钢筋连接形式为d》22mm的钢筋采用直螺纹套筒连接,其余d<22mm的接头可采用电渣压力焊或搭接连接。

按照上述要求,现场各部位主筋拟采取如下连接接头:部位主筋规格接头型式备注柱、墙、承台d≥22 直螺纹套筒连接d<22 搭接连接或电渣压力焊底板和上部结构板≤16 搭接连接或搭接焊梁d≥22 直螺纹套筒连接20以下搭接连接二.取样规则:1)电渣压力焊以同一台班,同一焊工完成的300个同牌号、同直径的钢筋焊接接头作为一批,当同一台班内焊接的接头数量较少时,可在一周内累计,若累计仍不足300个接头,则亦按一批。

2)钢筋机械连接以同一施工条件下采取同一批材料的同等级、同型式、同规格不超过500个接头一批,当现场检验连续10个验收批抽样合格率为100%,验收批的数量可为1000个接头(现场安装同一楼层不足500个或1000个接头时仍按一批)。

3)每批取样为一组,每组3个接头,每个接头500mm长。

从外观检查合格的成品接头或制品中按批随机抽取试件分别作拉伸、弯曲或抗剪等检验。

三.取样部位:接头取样方法采用原位取样形式,取样部位按接头的批次与监理工程师进行随机确定,其数量按取样规则。

四.补强措施:接头试件采用钢锯进行截取,原位取样后,应对原位钢筋进行补强处理,本工程拟采取同直径钢筋帮条焊进行补强,具体做法见下图:10d单面帮条焊(或5d双面焊)同直径钢筋(或5d双面焊)10d单面帮条焊(5d)(5d)原位钢筋钢筋原位取样补强大样电弧帮条焊时,第一层焊缝应从中间引弧,向两端施焊;焊接时,引弧应在帮条或形成的焊缝的部位进行,不得烧伤主筋,焊接地线与钢筋应接触紧密,焊接过程中应及时清渣,焊缝表面应光滑,焊缝余高应平缓过渡,引坑应填满。

钢筋取样恢复技术交底

钢筋取样恢复技术交底

工程名称交底日期施工单位分项工程名称桩基工程交底提要施工现场钢筋笼原位取样恢复技术交底交底内容:1、本表由施工单位填写,交底单位与接受交底单位各存一份。

审核人交底人接受交底人一、目的和依据本交底依据JGJ18-2012《钢筋焊接及验收规程》编制钢筋接头按工程验收规范,钢筋焊接接头及机械连接接头必须做原位取样送检试验,钢筋原位取样切断后须恢复本段钢筋的连接,特制定钢筋原位取样后恢复措施。

二、原位取样接头取样方法采用原位取样形式在现场孔口焊接完成后随机取样,取样部位按接头的批次与监理工程师进行随机确定,其数量按取样规则,接头试件采用角磨机截取不得用焊条烧断。

三、补强措施原位取样后,应对原位钢筋进行恢复处理,本工程采取同牌号、同直径钢筋进行双面焊接,补强钢筋与原位主筋搭接长度为≥5d,具体做法见下图:钢筋原位取样补强大样图四、焊接要求1、电弧焊时,第一层焊缝应从中间引弧,向两端施焊;2、焊接时,引弧在形成的焊缝的部位进行,不得烧伤主筋,焊接地线与钢筋应接触紧密,焊接过程中应及时清渣,焊缝表面应光滑,焊缝余高应平缓过渡工程名称交底日期施工单位分项工程名称桩基工程交底提要施工现场钢筋笼原位取样恢复技术交底交底内容:引坑应填满。

3、采用单面焊时两主筋端面的间隙应为原位取样钢筋接头缺失位置,主筋之间应用四点定位焊固定,定位焊缝与帮条端部的距离宜大于或等于20㎜在端头收弧前应填满弧坑,并应使主焊缝与定位焊缝的始端和终端熔合。

4、钢筋焊接施工之前,应清除钢筋、钢板焊接部位以及钢筋与电极接触处表面上的锈斑、油污、杂物等;钢筋端部当有弯折、扭曲时,应予以矫直或切除。

5、带肋钢筋进行闪光对焊、电弧焊、电渣压力焊和气压焊时,宜将纵肋对纵肋安放和焊接。

6、雨天、雪天不宜在现场进行施焊;必须施焊时,应采取有效遮蔽措施。

焊后未冷却接头不得碰到冰雪。

四、质量要求1、应根据钢筋牌号、直径、接头型式和焊接位置,选择焊接材料,确定焊接工艺和焊接参数;2、焊接时引弧应在垫板、帮条或形成焊缝的部位进行,不得烧伤主筋;3、焊接地线与钢筋应接触良好;4、焊接过程中应及时清渣,焊缝表面应光滑, 焊缝余高应平缓过渡,弧坑应填满;5、焊接接头不得有肉眼可见的裂纹,咬边深度、气孔、夹渣等缺陷允许值及接头尺寸的偏差应符合有关规定。

钢筋连接取样加固处理措施

钢筋连接取样加固处理措施

钢筋连接取样加强处理措施一、工程概况瑞安市东山街道中埠村返回地B地块为商住楼,总建筑面积约195000平方,地下二层,地上6~27层,由10栋单体建筑组成。

本工程为框架剪力墙结构,建筑结构安全等级二级,设计使用年限50年,抗震设防烈度6度,剪力墙抗震等级三级,地下室结构混凝土强度为C40、C35;主体结构混凝土强度从下到上依次调整为C40、C35、C30。

框架结构纵向受力钢筋采用带E的抗震钢筋,钢筋型号最大规格为¢25。

二、钢筋连接方法根据温州市质量监督站、施工规范图集<11G101-1>的要求,钢筋连接采用机械套筒连接、电焊压力焊接、绑扎搭接三种方法。

1.柱墙竖向钢筋连接:¢22~¢25钢筋采用机械套筒连接;¢16~¢20钢筋采用电渣压力焊接;¢14及以下钢筋采用绑扎搭接。

2.框架梁板纵向受力钢筋连接:¢22~¢25钢筋采用机械套筒连接;¢20及以下钢筋采用单面搭接焊或绑扎搭接。

三、接头取样加固处理措施根据施工质量验收规范要求,钢筋连接的接头在监理单位现场见证下随机取样,在现场切割后复查该批接头的力学性能是否合格。

钢筋接头切割后需对该接头部位的钢筋进行加固处理,措施如下:1.钢筋连接取样时,每个接头切割的长度为500mm,同一个接头截面取样数量为一根。

2.接头取样后对该根受力钢筋重新采用绑扎搭接,每边搭接长度按图集及规范要求施工:1)当砼强度为C40时,每边搭接长度不少于:1.4*30d=42d;2)当砼强度为C35时,每边搭接长度不少于:1.4*34d=48d;3)当砼强度为C30时,每边搭接长度不少于:1.4*37d=52d;3.在钢筋绑扎搭接范围内对柱梁箍筋进行加密处理,其箍筋间距不大于100mm;四、质量保证措施1.钢筋取样时,做好技术交底,同一个截面只能取一个接头;2.取样接头采用绑扎搭接进行加强处理,绑扎点不少于3处,接头长度不得小于上述数值;3.接头加强后应通知监理单位及时复查;4.钢筋接头试验报告合格后才能进行隐蔽验收,浇筑砼。

018钢筋原位取样及补强方案

018钢筋原位取样及补强方案

莆田高新技术面板项目南林安置区工程钢筋原位取样及补强专项施工方案编制:审核:审批:中海工程建设总局2017年4月施工组织设计(施工方案)报审表施表7.1共页第页目录一、编制依据 1二、工程概况 1三、钢筋构造设计要求 3四、钢筋接头设计要求 5五、取样规则 6六、取样部位 6七、补强措施 6八、质量要求 7九、隐蔽验收 7一、编制依据1、由福建省建筑设计研究院设计的本工程的全套施工图纸;2、国家现行和福建省、莆田市有关的规范、标准、图集和法规等文件;主要有:(1)《建筑工程施工质量验收统一标准》GB50300-2013(2)《混凝土结构工程施工规范》GB50666-2011(3)《混凝土结构工程施工质量验收规范》GB50204-2015(4)《砌体结构工程施工质量验收规范》GB50203-2011(5)《钢筋焊接及验收规范》 JGJ18-2012(6)《钢筋机械连接通用技术规程》JGJ107-2010(7)《冷轧带肋钢筋混凝土结构技术规程》JGJ95-2010(8)16G101-1《混凝土结构施工图平面整体表示方法制图规则和构造详图》(现浇混凝土框架、剪力墙、梁、板)(9)16G101-2《混凝土结构施工图平面整体表示方法制图规则和构造详图》(现浇混凝土板式楼梯)(10)16G101-3《混凝土结构施工图平面整体表示方法制图规则和构造详图》(独立基础、条形基础、筏型基础及桩基承台)3、本工程的施工组织设计。

二、工程概况莆田高新技术面板项目南林安置区工程位于莆田市涵江区国欢镇南林村,场地北侧为规划三路(未建),南侧为涵城路(未建),西侧为工业街(先建),东侧为场地二期用地,交通较为方便。

莆田高新技术面板项目南林安置区工程由福建省莆田市涵江区交通建设投资有限公司开发建设,福建岩土工程勘察研究院勘察,福建省建筑设计研究院设计,九江市建设监理有限公司监理,中海工程建设总局施工总承包。

莆田高新技术面板项目南林安置区工程共由2栋28层住宅楼(1#、7#楼)、4幢32层住宅(2#、3#、5#、6#楼)、2幢3层社区活动中心(A#、B#楼)、6幢2层沿街工具间(1S#、2S#、3S#、5S#、6S#、7S#楼)以及一个一层地下室组成。

钢筋接头原位取样补强方案

钢筋接头原位取样补强方案

中国建筑工程总公司
CHINA STATE CONSTRUCTION ENGRG CORP.省直屏东危机房改造二期项目










中建七局
第三建筑有限公司
2010年12月
施工组织设计(施工方案)报审表工程名称省直屏东危旧房改造二期项目施工单位中建七局第三建筑有限公司
编制单位
现报上省直屏东危旧房改造二
期项目工程钢筋接头补强施工方
案,请予以审查。

主编
编制人
工程项目部/专业分包施工单位技术负责人




总承包单位审核意见:
年月日总承包单位(盖章)审核人审批人
审查单位监理审查意见:
监理审查结论:□同意实施□修改后报□重新编制
监理单位(盖章)专业监理工程师日期:
总监理工程师日期:
钢筋接头原位取样补强施工方案
施工依据:钢筋接头试验计划
《钢筋焊接及验收规程》JGJ18
《钢筋机械连接通用技术规程》JGJ107
本工程需原位取样钢筋接头种类有:钢筋电弧焊、电渣压力焊、机械连接。

原位取样后拟采用同级别钢筋搭接连接进行补强。

钢筋原位取样补强方案

钢筋原位取样补强方案

钢筋原位取样补强方案一、工程概况。

咱们这个工程啊,在钢筋检测的时候,需要进行原位取样,这就好比从一个好好的“身体”(建筑结构)上取走了一部分“骨头”(钢筋),那肯定得想办法把这个“缺口”补上,让咱们的工程结构还是稳稳当当的,所以就有了这个补强方案。

二、取样位置及情况分析。

1. 确定取样位置。

咱们得先搞清楚都在哪些地方取了钢筋样。

一般是根据检测要求,在那些关键的结构部位,像柱子、梁这些地方取的。

比如说,在某层楼的几根主要柱子上取了样,这些柱子可是承担着上面好多层重量的,就像大力士的腿一样重要。

2. 分析影响。

取走了钢筋,就相当于削弱了这个部位的力量。

就像一个桌子少了几条桌腿里的钢筋,那它就没那么结实了。

所以我们要评估这个取样对结构安全的影响到底有多大。

经过计算(这个计算就像医生给病人看病时的诊断一样,得精确着呢),发现如果不补强,在承受一定重量或者受到外力的时候,这个地方就可能出现裂缝或者变形,这可不行,必须得把它补得结结实实的。

三、补强材料的选择。

1. 钢筋材料。

那补钢筋当然得选好钢筋啦。

咱们选的钢筋得和原来的钢筋性能差不多,就像找替补队员得找水平相当的一样。

要考虑钢筋的强度等级、直径这些参数。

比如说原来的钢筋是HRB400,直径是20mm,那我们补的钢筋也得是这个规格的,这样才能保证它们能很好地协同工作,就像一个团队里的成员能力匹配才能干好活。

2. 粘结材料。

除了钢筋,还得有东西把新钢筋和原来的结构粘在一起,这时候就用到粘结材料了。

我们选用一种高强度的结构胶,这种胶就像胶水界的“大力士”,能把新钢筋紧紧地粘在混凝土上,让它们成为一个整体。

这种胶不仅粘结力强,而且还得耐老化、耐腐蚀,就像一个忠诚的卫士,长期守护着钢筋和混凝土的连接。

四、补强施工步骤。

# (一)施工准备。

1. 人员准备。

找几个技术熟练的工人来干这个活,就像找几个经验丰富的厨师做菜一样。

这些工人得对钢筋施工很在行,知道怎么处理钢筋,怎么保证施工质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3选择焊接参数
钢筋电渣压力焊的焊接参数主要包括:焊接电流、焊接电压各焊接通电时间,参见
F表参数。采用专用焊剂或自动电渣压力焊机时,应根据焊剂或焊机使用说明书中推荐 数据,通过试验确定。
不同直径钢筋焊接时,上下两钢筋轴线在同一线上。钢筋电渣压力焊焊接参数
钢筋直径(mr)i
焊接电流(A)
焊接电压(V)
焊接通电时间(S)
工程名称
钢筋接头原位取样补强方案
编制人:
审核人:
审批人:
编制日期:
Gi)河南闽兴建设有眼公期筋工程施工方案
|FMENAN MINXIhlGCDN^-rRUC-riONCO .L-r钢筋 工程施 工方案
第一章、编制依据1
第二章、工程概况1
第三章、钢筋接头工艺标准与取样标准1
第四章、现场取样补强6
一、编制依据
本工程钢筋制作安装施工专项钢筋接头有直螺纹套筒、电渣压力焊和局部搭接焊, 该项原位取样后,进行补强处理的方法特编制专项补强方案。
1、由XXXX规划设计院有限公司提供地下室、XX楼、XX楼设计图纸;
2、 《混凝土结构工程施工质量验收规范》GB502204-2015
3、《混凝土结构工程施工规范》GB50666-2011
部位接头
地下室底板
剪力墙、柱

14
/
/
16
/
电渣压力焊
/
18
/
电渣压力焊
/
20
/
电渣压力焊
/
22
/
直螺纹套筒
直螺纹套筒
25
/
直螺纹套筒
直螺纹套筒
1、钢筋电弧焊接头
(1)工艺流程: 检查设备、电源——钢筋接头制备——选择焊 ——试焊、作试件——安装焊接钢
筋►施焊质量检查
(2)操作工艺
1检查设备、电源
确保随时处于正常状态,严禁超负荷工作。
电弧焊接参数
钢筋直径(mm
端面间隙(mm
焊条直径(mm
焊接电流(A)
14
9〜11
3.2
100〜110
16
9〜11
3.2
100〜110
18
9〜11
3.2
100〜110
20
10〜12
3.2
100〜110
22
10〜12
3.2
100〜110
25
12〜14Leabharlann 4.0150〜160
5安装焊接钢筋与施焊
焊接时钢筋端部的适当位置采用两点固定,定位端部的距离宜大于或等20m;旱接时 搭接焊形成焊缝中引弧;在端头收弧前应填满弧坑,分道焊接应及时敲掉焊渣,焊接收 口不能损伤母材,并应使焊缝与定位焊缝发始端各终端熔合。
电弧过程U2.1
电渣过程U2.2
电弧过程t1
电渣过程t2
16
200〜250
35〜45
18〜22
14
4
18
250〜300
35〜45
18〜22
15
5
20
300〜350
35〜45
18〜22
17
5
④安装焊接夹具和钢筋
夹具的下钳口应夹紧于下钢筋端部的适当位置,一般为1/2焊剂罐高度偏下2〜
10mm以确保焊接处的焊剂有足够的掩埋深度。
7施焊操作与回收焊剂
1)闭合回路、引弧:通过操纵杆事操纵盒上的开关,先后接通焊机的焊接电流回路和
电源的输入回路,在钢筋端面之间引燃电弧,开始焊接。
2)电弧过程:引然电弧后,应控制电压值。借助操纵杆使上下钢筋端面之间保持一定
的间距,进行电弧过程的延时,使焊剂不断熔化而形成必要深度的渣池。
3)电渣过程:随后逐渐下送钢筋,使上钢筋端部插入渣池,电弧熄灭,进入电渣过程
4、《钢筋焊接及验收规程》JGJ18-2012;
5、《钢筋机械连接技术规程》JGJ107-2016
6、《建筑工程施工质量验收统一标准》GB50300-2013
第二章、工程概况
二、工程概况
1、工程简介
工程名称:
建设单位:XXXXt限公司
设计单位:XXXX勘察设计有限公司
监理单位:XXXXT程建设监理公司
6质量检查
在钢筋电弧焊焊接生产中,焊工应认真进行自检,若发现焊缝表面不平整,有凹陷 或焊瘤,接头区域有肉眼可见的裂纹,咬边深度、气孔、夹渣等缺陷允许值及接头尺寸 允许偏差,焊缝余高大于3mm寸,应及时查找原因,及清除。
(2)质量标准
1钢筋的牌号和质量,必须符合设计要求和有关标准的规定;
2钢筋的规格,焊接接头的位置,同一区段内有接头钢筋面积的百分比,必须符合设
2钢筋接头制备
钢筋安装之前,焊接部位钢筋接头焊接端应预弯,并应使两钢筋的轴线在同一直线
上。
3选择焊条
钢筋电弧焊焊条型号
钢筋级别
电弧焊接头型式
帮条焊、搭接焊
HRB335
E4303
HRB400
E5003
4试焊、作试件、确定焊接参数
在正式进行钢筋电弧之前,必须按照选择的焊接参数进行试焊并作试件送试,以便 确定合理的焊接参数。试件合格后方可正式用于结构焊接。
(3)质量标准
1钢筋的牌号和质量,必须符合设计要求和有关标准的规定;
2钢筋的规格,焊接接头的位置,同一区段内有接头钢筋面积的百分比,必须符合设 计要求和施工规范的规定;
3电渣压力焊接头的质量检验,应分批进行外观检查和力学性能检验,并应按下列规 定作为一个检验批。
在现浇钢筋混凝土结构构件中,应以300个同牌号钢筋接头作为一批;当不足300个接头时,仍应作为一批。每批应由现场监理单位或旁证单位在现场切取3个接头做试 件度试验。
检查设备、电源——钢筋端头制作——试焊、作试件——选择焊接参数—— 装焊 接夹具和钢筋安放铁丝球安放焊剂罐、►填装焊剂►确定
焊接参数k施焊回收焊剂k卸下夹具质量检查
(2)操作工艺
1检查设备、电源
确保随时处于正常状态,严禁超负荷工作。
2钢筋端头制作准备
钢筋安装之前,焊接部位和电极钳口接触的(150mm区段内)钢筋表面上的锈斑、油 污、杂物等应清除干净,钢筋端部若有弯折、扭曲、应予以矫直或切除,但不得用锤击 矫直。
的延时,使钢筋全断面加速熔化。
4)挤压断电:电渣过程结束,迅速压送上钢筋,使其端面与下钢筋端面相互接触,趁
热排除熔渣和熔化金属。同时切断焊接电源
5)接头焊毕,应停歇20〜30s冷却后,才可回收焊剂各卸下焊接夹具。
8质量检查
在钢筋电渣压力焊的焊接生产中,焊工应认真进行自检,若发现偏心、弯折、烧伤、 焊包不饱满等焊接缺陷,应切除接头重焊,并查找原因,及时消除。切除接时,应切除 热影响区的钢筋,即离焊缝中心约为1.1倍钢筋直径的长度范围内的部分应切除。
计要求和施工规范的规定;
3电弧接头的质量检验,应分批进行外观检查和力学性能检验,并应按下列规定作为 一个检验批。
在现浇钢筋混凝土结构构件中,应以300个同牌号钢筋接头作为一批;当不足300个接头时,仍应作为一批。每批应现场监理单位或旁证单位现场切取3个接头做试件试
验。
2、电渣压力焊接头
(1)工艺流程
规检验合格;
2)加工钢筋螺纹时,应采用水溶性切削润滑液;
3)操作工人应逐个检查钢筋丝头的外观质量并做出操作者标记;
4) 经自检合格的钢筋丝头,应对每种规格加工批量随机抽检10%且不少于10个,钢
筋螺纹加工检验记录,如有一个丝头不合格,即应对该加工批全数检查,不合格丝
上钢筋放入夹具钳口后,调准动夹头的起始点,使上下钢筋的焊接部位位于同轴状态, 方可夹紧钢筋。
钢筋一经夹紧,来防晃动,以免上下钢筋错位各夹具变形。
5安放引弧用的钢丝球
安放焊剂罐、填装焊剂。
6试焊、作试件、确定焊接参数
在正式进行钢筋电渣压力焊之前,必须按照选择的焊接参数进行试焊并作试件送试, 以便确定合理的焊接参数。合格后,方可正式生产。当采用半自动、自动控制焊接设备 时,应按照确定的参数设定好设备的各项控制数据,以确保焊接接头质量可靠。
施工单位:XXXXT程局有限公司
2、建筑概况
X X X为三幢地上X层建筑;设计标高±).000相当于绝对标高X Xm;建物为住宅
X X X结构,采用X X X桩桩及X X X基础。
第三章、钢筋接头工艺标准与取样标准
三、钢筋接头工艺标准与取样标准
现浇结构钢筋混凝土构件中,钢筋接头方式如下表:
钢筋直径(mr)i
3、直螺纹套连接接头
(1)工艺流程
钢筋切割滚压螺纹—— 头检验保护帽'现场丝接
(2)操作工艺
1钢筋切割
钢筋切割时应在每个构件中算好下料长度及标识构件部位,进行钢筋切割,确保钢 筋截面平直。
2滚压螺纹
钢筋滚压直螺纹连接,是采用专门的滚压机床对钢筋端部进行滚压,螺纹一次成型。
3丝头检验与保护帽
1)加工钢筋螺纹的丝头、牙形、螺距等必须与连接套牙形、螺距一致,且经配套的量
相关文档
最新文档
