第02章 施工导流和水流控制
河道施工导流及水流控制措施

河道施工导流及水流控制措施1.临时导流渠道的建设:在河道施工期间,为了将水流引到特定的区域,可以建设临时导流渠道,将原本在施工区域的水流引到其他区域,以确保施工区域干燥并方便施工。
临时导流渠道的设计应尽量减小对环境的影响,如避免截取湖泊、湿地等生态区域的水源。
2.防渗措施:在临时导流渠道建设中,为了防止水流渗漏,应采取相应的防渗措施。
如在渠道底部、边坡等位置设置适当的防渗材料,如防渗板、防渗膜等,以防止水流的渗漏。
3.临时堤坝的建设:在施工过程中,需要将河道的一侧或两侧隔离出来,以便进行施工作业。
此时,可以建设临时堤坝来封闭施工区域,阻挡水流。
临时堤坝的设计应考虑河道的水位、流量等因素,以确保堤坝的稳定性和密封性。
4.排水系统的建设:在施工区域内,为了排除表面积水和地下水,可以建设相应的排水系统。
如设置排水沟、排水管道等设施,将施工区域的水流导入到特定的地点,以减小对施工作业的干扰。
5.施工期间的水位控制:在施工过程中,需要对水位进行有效控制,以确保施工区域的安全性和施工作业的顺利进行。
可以采取泵站、水闸等设施来实现水位的升降控制。
6.施工期间的水流速控制:在施工区域内,为防止因水流速度过快而导致的冲刷、侵蚀等问题,需要采取相应的措施来控制水流速度。
可以通过堤坝、水闸、砂袋等控制措施来降低水流速度,并保护施工区域的稳定性和安全性。
7.河道水质监测和处理:在施工过程中,需要对施工区域附近的水质进行监测,并进行相应的处理,以确保施工对水质的影响降到最低。
监测结果可以用于调整施工措施,以适应不同水质条件下的施工需要。
8.环境保护和生态恢复:在施工过程中,需要注意保护周边环境和生态系统,避免对生物多样性和水生物种群的破坏。
可以在施工结束后进行相应的生态恢复工作,如植被的恢复、鱼类的回归等,以将环境恢复至施工前的状态。
综上所述,河道施工导流及水流控制措施是一项重要的工作,有助于确保施工作业的安全和顺利进行。
水运工程施工复习整理的全套知识点(大学期末复习资料

第二章导流与基坑排水第一节导流在河流上修建水运工程时,为了使水工建筑物能在干地上进行施工,需要用围堰围护基坑,并将河水引向预定的泄水通道往下游宣泄,这就是施工导流。
导流建筑物分为导流挡水建筑物(围堰)和导流泄水建筑物(导流明渠、导流隧洞、导流涵管、导流底孔等)。
施工导流设计的主要任务: 1.选定导流标准,划分导流时段,确定导流设计流量;2选择导流方案及导流建筑物的型式;3确定导流建筑物的布置、构造及尺寸;4.拟定导流建筑物的修建、拆除、堵塞的施工方法以及截断河床水流、拦洪渡汛和基坑排水等措施。
导流工程内容体系:施工导流的基本方式 1.围堰工程,导流设计流量的确定(导流标准、导流程序),导流方案的选择2.截流工程(拦洪渡汛,蓄水计划与封堵技术,基坑排水)施工导流的基本方式分段围堰法、全段围堰法分段围堰法分段围堰法导流亦称分期导流,就是用围堰将水工建筑物所在的河段分段分期围护起来的施工方法。
河水通过束窄河床、坝体缺口、坝体底孔等下泄。
两段两期采用较多。
全段围堰法在河床主体工程的上下游各建一道拦河围堰,令河水经河床以外的临时泄水道或永久泄水建筑物下泄。
主体工程完成或接近完成时,将临时泄水道封堵。
与泄水建筑物对应的导流方法 A.隧洞导流 B.明渠导流 C. 涵管导流适用于导流流量较小的河流或只担负枯水期的导流,一般在修筑土坝、堆石坝等工程中采用。
隧洞导流隧洞导流是在河岸中开挖隧洞,在基坑的上下游修筑围堰,河水由隧洞下泄。
明渠导流明渠导流是在河岸上开挖明渠,在基坑的上下游修筑围堰,河水由明渠下泄。
涵管导流适用于导流流量较小或只担负枯水期的导流任务,适用于土坝、堆石坝,涵管埋入坝下。
第二节围堰工程围堰的作用:1.为永久建筑物创造干地施工条件;2.与已完建的永久建筑物共同挡水,电站提前在施工期发电;3.与永久建筑物相结合,成为永久建筑物的一部分选择围堰型式的基本原则:具有足够的稳定性、防渗性、抗冲性和一定的强度;就地取材造价便宜、构造简单,修建、拆除都方便;围堰的布置应力求使水流平衡,不发生严重的局部冲刷;接头联接要安全可靠,不致发生集中渗漏破坏;必要时,应设置抵抗冰凌、船筏冲击破坏的设施;设计标准不宜太高。
施工导流及水流控制措施

第1节施工导流及水流控制5.1 导流建筑物施工该工程导流建筑物主要由上、下游围堰和导流明渠构成,已由其它承包商承建完毕并投入正常使用。
5.2 基坑经常性排水本项目是指施工期基坑的经常性排水,排水时段为2002 年4 月至2003 年11 月15 日河床电站下闸。
5.2.1 排水强度计算基坑施工期的经常性排水,积水来源主要有上、下游围堰渗水,施工期弃水,雨季地表汇流水和基坑开挖渗水,分别计算如下:1. 围堰渗水围堰渗水根据技术规范要求,上游围堰总渗水不大于300 m3/h,下游围堰总渗水不大于100 /h。
截流龙口位置在左岸,C1 标上游围堰渗水按上游围堰总渗水量的2/3 考虑,下游围堰渗水按下游围堰渗水总量的1/2 考虑,上、下游围堰渗水分别取200/h 和50/h,则Q1=250 /h。
2. 降雨根据坝区多年降水资料,日降雨量最大值为q=68.3 mm,基坑汇水面积F 约为8.6 万,取φ=0.9,日最大降雨排水量为:Q2=F. q.φ/(1000.H)=86000×68.3×0.9÷1000÷20=265 /h3. 施工弃水施工弃水主要是砼养护弃水,砼浇筑高峰期月强度N 为31000,每方砼冲洗及养护用水q 按1.0 估算,汇水强度计算如下:Q3=N. q.K1.K2/(K.H)=31000×1.0×1.2×1.5÷30÷20=93 /h4. 基坑开挖渗水参考我局中标承建的导流明渠Ⅰ标开挖施工渗水,初定为Q4=40 m3/h,综合以上四项计算成果,总计经常性排水强度为Q= Q1+Q2+Q3+Q4=648 m3/h5.2.2 排水设施布置为施工方便,考虑布设二个排水系统,分别设在上、下游围堰坡底处。
基坑上游排水总强度约为240m3/h,基坑下游排水总强度约为408m3/h。
在上、下游围堰内坡底处附近各挖一条截水槽,根据地形在最低处挖集水池,布设泵站,集中排水,将水抽到黄河。

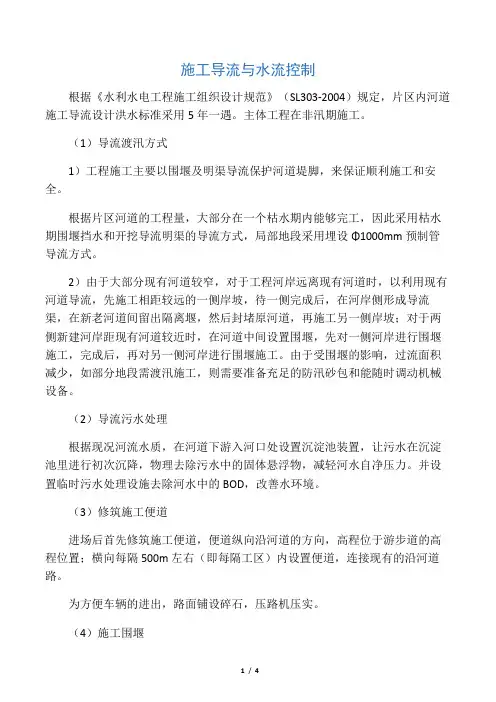

施工导流与水流控制

施工导流与水流控制根据《水利水电工程施工组织设计规范》(SL303-2004)规定,片区内河道施工导流设计洪水标准采用5年一遇。
主体工程在非汛期施工。
(1)导流渡汛方式1)工程施工主要以围堰及明渠导流保护河道堤脚,来保证顺利施工和安全。
根据片区河道的工程量,大部分在一个枯水期内能够完工,因此采用枯水期围堰挡水和开挖导流明渠的导流方式,局部地段采用埋设Φ1000mm预制管导流方式。
2)由于大部分现有河道较窄,对于工程河岸远离现有河道时,以利用现有河道导流,先施工相距较远的一侧岸坡,待一侧完成后,在河岸侧形成导流渠,在新老河道间留出隔离堰,然后封堵原河道,再施工另一侧岸坡;对于两侧新建河岸距现有河道较近时,在河道中间设置围堰,先对一侧河岸进行围堰施工,完成后,再对另一侧河岸进行围堰施工。
由于受围堰的影响,过流面积减少,如部分地段需渡汛施工,则需要准备充足的防汛砂包和能随时调动机械设备。
(2)导流污水处理根据现况河流水质,在河道下游入河口处设置沉淀池装置,让污水在沉淀池里进行初次沉降,物理去除污水中的固体悬浮物,减轻河水自净压力。
并设置临时污水处理设施去除河水中的BOD,改善水环境。
(3)修筑施工便道进场后首先修筑施工便道,便道纵向沿河道的方向,高程位于游步道的高程位置;横向每隔500m左右(即每隔工区)内设置便道,连接现有的沿河道路。
为方便车辆的进出,路面铺设碎石,压路机压实。
(4)施工围堰1)根据工程水文地质报告和本工程实际情况,按照运行安全可靠,施工简便快速的原则,就地取材,采用土围堰或土袋围堰,所有围堰都按照不过水围堰进行设计。
基坑排水采用污水泵抽排。
为了便于两边堤岸施工,施工导流堤沿河道中间布置,两端根据施工需要围断,施工导流堤可直接利用老堤开挖土料或取土填筑,迎水面采用彩色雨布条防渗。
根据施工期洪水要素围堰高度拟定1.5m-2.5m,围堰或导流堤顶宽1.5m。
两边边坡采用1:1。
草袋装土量宜为草袋容量的,袋口应缝合,不得漏土;土袋堆码时平整密实相互错缝;草袋围堰可用黏土填心防渗。
水库施工导流与水流控制措施

水库施工导流与水流控制措施〈二、〉施工导流与水流控制1、导流方式及导流标准(1)导流方式:本工程河床较窄,河床呈基本对称“U”型,右岸坡度单一,采用隧洞方式导流。
(2)施工导流布置原则:①不降低合同规定的施工导流洪水标准和建筑物安全渡汛的标准。
②不改变永久建筑物布置型式和主要尺寸及高程③不降低围堰挡水和永久建筑物临时挡水的设计标准。
(3)导流工程的进度控制期限:①本工程导流洞工程拟于2004年6月中旬开始施工,2004年10月底主河道截流。
②大坝基础及溢洪道开挖分别于2004年10月、2005年2月开始。
③坝体填筑于2004年12月16日至2004年5月底进行。
④趾墙砼浇筑于2004年12月初至2005年5月底进行。
⑤该工程要求2006年5月初发挥经济效益。
(4)施工导流特点①结合施工总进度计划,并利用“运筹学”的原理对土石方进行统筹安排:上游围堰及下游围堰均利用坝肩开挖料碴进行填筑,以缩短开挖料碴转移的运距,加快施工进度,并降低施工成本。
②直接采用PC400-5型挖掘机装碴由右岸运至上游进行土石围堰的填筑,并尽快形成高喷灌浆平台,为后续工序作好铺垫。
③由于河床覆盖层为强透水层,结合坝基坑开挖深度及围堰使用要求,需对上、下游围堰进行高喷防渗处理(经计算,上游围堰1390m 高程以上采用土工膜防渗,下游围堰1385m高程以上采用土工膜防渗)。
④根据总体施工进度计划,上游围堰安排在2004年4月5日前高喷防渗板墙施工完毕,随即进行上部堰体填筑(土工膜防渗)施工,并于2004年4月15日前施工完毕。
下游围堰安排在2004年4月10日前高喷防渗板墙施工完毕,随即进行上部堰体填筑(土工膜防渗)施工,并于2004年4月15日前施工完毕。
2005年6月上旬上游围堰拆除完毕,下游围堰安排在2005年6月下旬拆除完毕。
2005年10月初导流洞下闸蓄水,随即进行导流洞封堵。
(5)导流工程施工的重点难点分析根据施工总进度计划,结合导流工程的特点分析,本导流工程施工的重点及难点主要表现在如下几个方面:在进行上、下游围堰施工时,如何保证高喷防渗墙防渗效果,是本工程施工的重点及难点之一;在进行围堰拆除时,由于高喷砼防渗墙与主体工程相距较近,如何确保拆除时的爆碴块度及控制爆破振动对坝体安全运行的影响、确保围堰拆除时不对其它工程造成破坏,必须采用控制爆破技术,施工难度大、技术含量高。
施工导流与水流控制工程

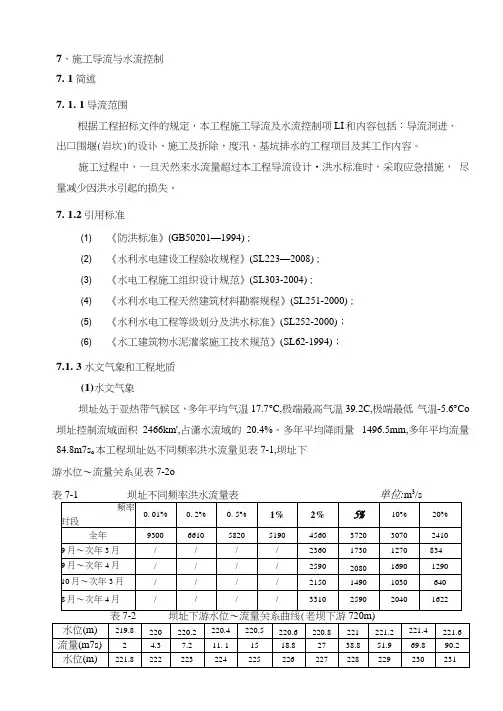

7、施工导流与水流控制7. 1简述7. 1. 1导流范围根据工程招标文件的规定,本工程施工导流及水流控制项LI和内容包括:导流洞进、出口围堰(岩坎)的设讣、施工及拆除,度汛、基坑排水的工程项目及其工作内容。
施工过程中,一旦天然来水流量超过本工程导流设计•洪水标准时,采取应急措施,尽量减少因洪水引起的损失。
7. 1.2引用标准(1)《防洪标准》(GB50201—1994);(2)《水利水电建设工程验收规程》(SL223—2008);(3)《水电工程施工组织设计规范》(SL303-2004);(4)《水利水电工程天然建筑材料勘察规程》(SL251-2000);(5)《水利水电工程等级划分及洪水标准》(SL252-2000);(6)《水工建筑物水泥灌浆施工技术规范》(SL62-1994);7.1. 3水文气象和工程地质(1)水文气象坝址处于亚热带气候区,多年平均气温17.7°C,极端最高气温39.2C,极端最低气温-5.6°Co 坝址控制流域面积2466km',占潇水流域的20.4%。
多年平均降雨量1496.5mm,多年平均流量84.8m7s o本工程坝址处不同频率洪水流量见表7-1,坝址下游水位〜流量关系见表7-2o表7-1 坝址不同频率洪水流量表单位:m3/s(2)工程地质条件根据围岩的岩性、结构构造、风化程度,上覆岩体厚度等地质条件,按照水利水电围岩分类标准,导流洞围岩分为五类:I【类:岩体呈厚〜巨厚层状,微风化〜新鲜状态,构造不发育,上覆岩体厚度大于100m,基本稳定。
坚固系数f=7〜8,单位弹性抗力系数K。
二70〜80MPa/cm。
Ilh类:由中厚〜厚层状岩体组成,呈微风化〜新鲜状态,构造不太发育,见少量软弱夹层,上覆岩体厚度50〜100m,或由厚〜巨厚层状岩层组成,但有规模不大的断层发育。
f二5〜6, K。
二40〜50MPa/cnu【IL类:由中厚〜厚层状岩体组成,呈弱〜微风化状态,软弱夹层及裂隙发育,断层破碎带宽度〈1 m,并与洞线斜交或正交,上覆岩体厚度30〜50cm。
施工导流及水流控制施工方案
施工导流方案编写:校核:批准:2011年10月施工导流方案1.目的为使整个工程能够顺利实施,协调施工且每个阶段处于受控状态,实现总进度要求,特制定本方案。
2. 描述2.1 概述毛里求斯位于热带气候带边缘以南20°,以东57°左右。
毛里求斯是一个孤岛,其气候属于热带海洋性气候。
整个岛屿的地形特征对降雨量有较大影响。
由于该岛地形和地理位置的因素,属于亚热带气候。
一般情况下,一年分两个不同的季节。
夏季从11月~次年4月,该季节温和多雨,会出现热带气旋;其中,2月是最潮湿的月份。
冬季从5月~10月,该季节凉爽干燥。
通常,10月是最干燥的月份。
然而,如果发生严重干旱,11月和12月,即雨季来临之前,将是一年中最干旱和干燥的月份。
GRNW 集水区年均降雨量范围为:沿海地区1200 mm左右到中部高原地区3400mm。
2.2导流程序根据坝址区地形、招标文件提供的地质条件、水文条件及枢纽布置等,本工程采用两期导流的施工方式。
一期导流为开挖右岸导流明渠过流,截断原河道, 基坑全年施工。
二期导流为封堵导流明渠,利用溢流坝底孔泄流,在一个枯水期填筑土石坝段至高程379.00m以上;汛期利用溢流坝底孔和预留在5#坝块376.00m高程的缺口联合过流。
大坝施工导流程序及规划见表1。
表1 施工导流程序表2.3导流建筑物设计洪水标准 2.3.1 一期导流标准根据招标文件提供的资料,导流明渠开挖计划安排在2011年12月~2012年4月进行,导流明渠施工期防护标准采用汛期20%(5年一遇),其相应流量为Q=30m ³/s 。
一期围堰采用河床全年土石围堰挡水,右岸导流明渠过流的方式。
围堰挡水标准为全年5%(二十年一遇洪水),相应洪水流量为Q=53m ³/s 。
2.3.2 二期导流标准(1) 2013年5月~2013年11月,采用导流明渠枯期围堰挡水,溢流坝底孔过流的方式。
围堰挡水标准为枯期5%(二十年一遇洪水),相应洪水流量为Q=9.1m ³/s 。
施工导流和基坑排水
三峡下游围堰
可整理ppt
22
三峡导流明渠
可整理ppt
23
2.2 围堰工程
(3)土工织物的围堰
土工织物作土堤 土工织物:强度高,挡水性能好。
可整理ppt
24
可整理ppt
25
2.2 围堰工程
(4)板桩围堰
材料: 木板桩(木桩),钢板桩。
结构形式: 单排桩、双排 桩、格形钢 板桩等。
优点: 抗冲、抗渗能力大,断面 小,修建和拆除方便,钢板 桩可重复使用,可作过水围 堰。
可整理ppt
29
2.2 围堰工程
(5)砼与钢筋砼围堰
可整理ppt
30
2.2 围堰工程
(6)草土围堰
1-戗台;2-土料;3-草捆
优点: 施工简单,就地取材, 速度快,造价低,体积 小,适用于软土地基, 有一定抗冲和抗渗能力, 拆除方便。 可在水深6m,流速 1.5-3.0m/s下填筑
缺点: 柴草易腐烂,只用于1~ 2年短期施工。
可整理ppt
15
2.2 围堰工程
2.2.1 围堰的特点
1、一个枯水期内完成,当年汛期挡水。 2、水下施工。 3、常需拆除。
要求有足够的稳定性、防渗性、抗冲性、和一定强度、 不发生严重的局部冲刷。
可整理ppt
16
2.2 围堰工程
2.2.2 围堰的分类
按位置分:横向围堰和纵向围堰,上游围堰和下游围堰。
19
2.2 围堰工程
(2)土石围堰
比土围堰抗冲能力 强,能在水流速较 大的河流中进行水 下填筑,可做过水 围堰(此时围堰目 的不是干地施工, 而是蓄水(等)。
缺点:修筑和拆除都较困难。 适用于:工地有大量清基石渣(地基清理产生)可以利用, 而围堰又无需拆除的情况。
施工导流及水流控制施工方案
施工导流及水流控制施工方案施工导流及水流控制是指在施工过程中,为了保证行洪或水流对施工区域的影响最小化,采取一系列的技术措施和方案,以引导水流流向特定区域,并减缓水流的速度和压力,从而降低对施工过程的影响。
下面是一个施工导流及水流控制的施工方案,供参考。
一、施工导流及水流控制方案的目标和要求1.目标:减少水流对施工区域的冲刷和破坏,确保施工人员和设备的安全。
2.要求:控制水流的流向、速度和压力,保持施工现场的稳定和安全,保护环境。
二、现场情况分析和评估1.分析水流的特点:水流的流量、速度、压力、流向等。
2.评估施工区域的地形、地质和现有设施情况。
3.了解当地的气象和水文条件,包括雨量、河流水位变化等。
三、施工导流及水流控制方案的设计和选择1.选择适当的导流工程措施,包括临时拦河坝、导流槽、引水渠等。
2.设计导流工程的尺寸和位置,确保其能够满足水流的要求。
3.选择适当的水流控制措施,如水流消能坎、挡水板等。
4.考虑施工过程中可能发生的突发情况,制定紧急救援预案。
四、施工导流及水流控制方案的实施1.施工前必须将方案告知施工人员,并进行相关技术交底和培训。
2.根据方案的要求,逐步实施导流和水流控制工程。
3.定期监测水流的变化,及时调整导流和控制工程。
4.注意现场环境和水流的安全,随时做好紧急救援准备。
五、施工导流及水流控制方案的验收1.检查和评估实施效果,与方案的目标和要求对比。
2.综合评价导流和控制工程的安全性和可行性。
3.提出改进意见和建议,为今后的施工导流和水流控制提供经验。
总结:施工导流及水流控制是施工过程中重要的一项技术措施,它能够帮助我们减少水流对施工区域的破坏和冲刷,确保施工过程的安全和稳定。
在实际操作中,我们需要综合考虑水流的特点、现场环境和气象水文条件等因素,制定适当的导流和水流控制方案,并严格按照方案的要求进行实施。
通过合理的方案设计和有效的实施措施,我们能够有效地降低水流对施工过程的影响,提高施工的效率和质量。
施工导流及水流控制措施
第1节施工导流及水流控制5.1 导流建筑物施工该工程导流建筑物主要由上、下游围堰和导流明渠构成,已由其它承包商承建完毕并投入正常使用。
5.2 基坑经常性排水本项目是指施工期基坑的经常性排水,排水时段为2002 年4 月至2003 年11 月15 日河床电站下闸。
5.2.1 排水强度计算基坑施工期的经常性排水,积水来源主要有上、下游围堰渗水,施工期弃水,雨季地表汇流水和基坑开挖渗水,分别计算如下:1. 围堰渗水围堰渗水根据技术规范要求,上游围堰总渗水不大于300 m3/h,下游围堰总渗水不大于100 /h。
截流龙口位置在左岸,C1 标上游围堰渗水按上游围堰总渗水量的2/3 考虑,下游围堰渗水按下游围堰渗水总量的1/2 考虑,上、下游围堰渗水分别取200/h 和50/h,则Q1=250 /h。
2. 降雨根据坝区多年降水资料,日降雨量最大值为q=68.3 mm,基坑汇水面积F 约为8.6 万,取φ=0.9,日最大降雨排水量为:Q2=F. q.φ/(1000.H)=86000×68.3×0.9÷1000÷20=265 /h3. 施工弃水施工弃水主要是砼养护弃水,砼浇筑高峰期月强度N 为31000,每方砼冲洗及养护用水q 按1.0 估算,汇水强度计算如下:Q3=N. q.K1.K2/(K.H)=31000×1.0×1.2×1.5÷30÷20=93 /h4. 基坑开挖渗水参考我局中标承建的导流明渠Ⅰ标开挖施工渗水,初定为Q4=40 m3/h,综合以上四项计算成果,总计经常性排水强度为Q= Q1+Q2+Q3+Q4=648 m3/h5.2.2 排水设施布置为施工方便,考虑布设二个排水系统,分别设在上、下游围堰坡底处。
基坑上游排水总强度约为240m3/h,基坑下游排水总强度约为408m3/h。
在上、下游围堰内坡底处附近各挖一条截水槽,根据地形在最低处挖集水池,布设泵站,集中排水,将水抽到黄河。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2 施工导流和水流控制
2.1概述
2.1.1工程范围及主要项目
本合同施工导流及水流控制工程包括以下项目的施工:
(1)坝址区上游横向围堰;
(2)导流洞及冲沙闸工程;
(3)截流工程;
(4)坝址区安全渡汛和防护工程;
(5)大坝、厂房的基坑排水;
(6)下闸蓄水;
2.1.2施工条件
2.1.2.1水文气象条件
(1)气象
Seo Chong Ho流域属于老街省Sapa地区Ngòi Bo的一条主要支流。
该地区属于热带季风气候,多年平均气温21.8℃,最高气温41℃,最低温度1.4℃,多年平均降雨量2852mm。
最大风速31.84m/s,发生频率P%=4。
降雨年内分布情况:5月份开始进入雨季,5~10月份降雨约占全年70~75%左右,旱季为10月至次年4月。
(2)径流
Seo Chong Ho流域径流主要来源于降雨,其次是地下水。
(3)洪水
Seo Chong Ho流域洪水由降雨形式带来。
厂区枢纽以上由于边坡高差相对较大,且河流在首部枢纽上游汇水面积较大,暴雨时容易形成灾害性洪峰,对建筑物及施工人员、施工设备形成危害。
2.1.3工程地质
2.1.2.1坝址区地形地貌
坝址区底部横截面呈U型扩展,底部高程为1537~1560m。
在沿河1537~1545m处,有一台地,呈带状分布。
在1545高程以上,山坡坡度为25~35o。
2.1.2.2围堰防渗土料
围堰基础及堰体采用粘土铺盖防渗,粘土采用坝肩及溢洪道开挖的合格料施工。
2.1.4导流工程施工特点
(1)导流工程是本标工程施工的龙头,截流和围堰基础粘土防渗、导流洞施工是本标工程开始阶段的关键项目,确保这些项目的施工是保证本标工程施工总进度的前提。
(2)本工程截流流量不大,但山区河流的特性是河水暴涨暴落,对围堰、导流洞的质量要求比较高。
2.1.5施工控制性工期要求及施工进度计划
(1)2008年2月1日项目进点,2008年2月10日导流洞洞口开挖开始施工;
(2)2008年5月30日,导流洞衬砌完成;
(3)2008年6月10日,冲沙闸闸墩浇筑至1544m高程;
(4)2008年6月15日,围堰截流。
施工进度计划详见施工总进度计划横道图(XL-3-TB-01)。
2.2导流规划
2.2.1导流方式
本工程采用导流洞导流,由于坝址区河流坡降大,只需要修筑上游围堰,导流洞出口直接汇入老河道。
围堰为过水围堰。
导流时段:2008年6月10日月至2009年5月。
利用上游围堰截断河床,形成一期基坑,利用右岸导流洞导流。
进行取水口、坝基开挖、大坝填筑、溢洪道施工。
2009年雨季,导流洞继续导流,遇特大洪水时,利用已施工完成的溢洪道泄洪。
2.2.2导流标准
本合同导流洞结合永久排沙洞施工,过流断面3.67m2,相应过流能力约10~20m3/s。
主要保证平时正常情况下导流,洪水期间当洪水超过1540m高程后,堰顶过流。
2.2.3导流建筑物布置
施工导流平面布置详见施工总平面布置图详图A(图号:CX-3-TB-Ⅲ-05-01(2/3))。
上游围堰全长约39m,围堰顶部高程1540m,顶宽6m,围堰上游坡面坡度1:2,下游坡度1:1.5。
导流洞:导流洞从河床右岸山体穿过,总长121m,洞身全断面砼衬砌,进水口底板1534m,出水口底板1529m,纵坡4.5%。
导流洞在后期改建为永久排沙洞。
2.3导流建筑物设计
根据现场踏勘,闸址区左右两岸覆盖有较厚的粘土覆盖层。
虽然河道枯水期流量小,但防渗是关键,经过方案比较,围堰采用土石围堰。
围堰基础尽可能深入到基岩或者隔水层部位,保证防渗质量。
围堰堰顶高程1540m,最大堰高约10.0m。
围堰设计顶宽6.0m,迎水面坡比1:2,背水面边坡1:1.5,迎水面采用顶宽2m的粘土铺盖防渗,基础采用换填粘土防渗;为提高围堰稳定性,围堰背水面采用单块大于1m3的块石棱体。
2.4导流建筑物施工
2.4.1导流建筑物施工程序
围堰施工程序见图2-1。
围堰施工程序图2-1
2.4.2施工道路
本合同围堰主要使用上坝公路及坝体上游埋设的施工便涵及下基坑施工道路。
2.4.3土石围堰施工方法
(1)水下填筑
先清除河床大漂石、堰体部位覆盖层,再填筑石料,填筑采用进占法施工,一次性填出水面0.5m~1.0m。
堰体水下填筑采用CAT320液压反铲配合装载机挖装填料,10t自卸汽车运输,TY220推土机向水中推料抛填的方式进行。
(2)水上填筑
填筑时按测量放线分区先填堰体石碴,再填筑粘土斜墙及铺盖,分层压实,每层铺料厚度50cm。
10t汽车进占法填筑,TY220推土机平整,18t振动碾分层压实,压实度不小于90%。
(3)围堰背水面块石衬砌
考虑到导流洞过流能力有限,大坝在汛期必须进行填筑施工,围堰设计为过水围堰,在洪水发生时发生过堰,为保证堰体在过堰情况下堰体安全,围堰背水面设计为大于1m3的大块石护面。
反铲在堆料场挑选大于1m3大块石并装车,自卸车运至堰顶,反铲配合人工码砌。
2.5截流设计与施工
2.5.1截流方式
根据河流流量不大的特点,截流选择上游围堰单戗堤立堵截流,由右岸向左岸进占。
2.5.2截流时段
截流时间定于2008年6月5日~6月15日,视水情而定。
2.5.3截流施工
截流所需材料均分区堆存在右岸堰头预进占形成作业平台上。
2.5.4预进占施工
戗堤预进占从右岸边坡左岸推进,施工采用CAT320液压反铲和3m3装载机挖装填筑料,10t自卸汽车运输,TY220推土机向水中推料抛填的方式进行。
2.5.5龙口合龙
合龙时间计划6h完成,主要设备选用2台CAT320液压反铲和1台3m3装载机挖装填筑料,4台10t自卸汽车运输,1台TY220推土机。
2.5.6采取措施
(1)截流所需的石碴和大块石应备料充足,特殊截流材料和设备在保证强度前提下留有余地。
(2)戗堤裹头利用大块石防护,反铲配推土机就位。
(3)合龙前,积极与当地气象部门联系,掌握气象和水情资料,避开洪水,确保对超标来水有应急措施和充足备料。
2.5.7截流工程量表
截流工程量表表2-1
2.6施工期排水
2.6.1初期排水
由于基坑所处河道坡降较大,河道截流后基坑内除局部坑塘积水外基本无其他存水,初期排水量小,准备4~6台移动潜水泵根据现场实际情况进行抽排。
2.6.2经常性排水
本工程经常性排水包括基坑渗水、降雨汇水和施工废水等。
经常性排水拟采用固定泵站排水。
排水泵站在坝基开挖结束后在基坑内侧较低处布置泵站。
基坑排水设备见表2-2。
基坑排水设备表2-2
2.7施工期渡汛
2.7.1围堰安全渡汛措施
本工程围堰为过水围堰。
Seo Chong Ho流域在每年5月份进入雨季,为安全渡汛,施工中应作好如下工作:
(1)根据流域水情结合多年施工的渡汛经验,制定安全渡汛措施及发生超标准洪水
时的应急措施,并报监理工程师批准。
(2)汛前备足量的粘土、麻包、草袋等材料和机械设备,以备超标准洪水时加固围堰。
(3)临近汛期,积极与当地气象部门联系,掌握气象、水情资料,密切关注气象、水情的变化,以指导防汛工作。
(4)汛前对围堰进行认真检查,汛期对围堰进行昼夜巡视,发现异常情况立即报告和处理。
2.8进水口闸门封堵
按施工总进度安排,2009年3月30日,进水口砼升至闸顶高程,4月30日完成闸门安装,并下闸封堵,以确保引水隧洞汛期安全施工。
2.9资源配置
主要设备汇总见表2-3;主要材料汇总见表2-4;劳动力配置见表2-5。
主要设备汇总表表2-3
围堰工程主要材料表表2-4
施工导流工程劳动力配置表表2-5。
