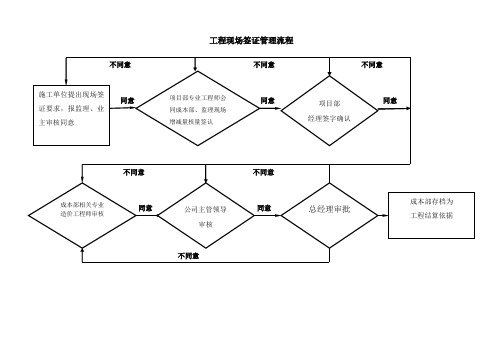

工程现场签证管理流程
工程现场签证流程

工程现场签证流程一、现场签证的概念现场签证是指对施工管理中发生的零星事件的确认。
例如:地下障碍的清除迁移、销售通道的搭建、临时用工、各种非正常情况下技术措施处理、施工过程中出现的奖励和索赔问题、发包单位委托承包单位施工的零星工程(在施工合同之外)以及因设计变更导致已施工的部位需要拆除等。
特急签证是指必须立即执行而且延缓实施会造成更大损失的签证。
二、施工现场各岗位关于工程现场签证的职责1.项目部专业工程师1.1.负责填写现场签证单的工程量内容,并监督承包商的执行情况;1.2.负责给签证单编号,并下发承包商和监理公司;1.3.负责签证量的审核。
1.作为现场签证的主办人,负责跟踪签证的审批过程。
2.现场成本管理员2.1.负责初步审核签证工程造价金额;2.2.负责签证后工程造价的审核。
3.项目部经理3.1.负责审核签证;4.工程总监1.负责签证技术方面的审核。
5.成本管理部5.1.负责签证的审核;6.成本分管副总6.1.负责5000元以下签证单的审批;6.2.负责5000元及以上签证的审核。
7.总经理7.1.负责5000元及以上的签证的审批。
三、工程施工现场签证工作程序1.现场签证的主要类型1.1.因设计变更导致已施工的部位需要拆除;1.2.施工过程中出现的未包含在合同中的各种技术措施处理;1.3.在施工过程中,由于施工条件变化、地下状况(土质、地下水、构筑物及管线等)变化,导致工程量增减,材料代换或其他变更事项;1.4.发包单位在施工合同之外,委托承包单位施工的1万元以内的零星工程;1.5合同规定需实测工程量的工作项目;1.6.红线外施工道路的修补(红线内的施工道路修补宜在合同中包干)。
2.现场签证办理的原则2.1.一单一算原则:一个现场签证单应编制一份预算,且对应一个工程合同。
如果签证内容简单,也可以一份预算对应多个签证单,但是该预算书内应根据不同签证单的内容分别列项。
2.2.完工确认原则:当现场签证完工后,项目部工程师和监理单位工程师必须在完工后5日内签字确认,如属隐蔽工程,必须在其覆盖之前签字确认。
内部工程管理现场签证制度

内部工程管理现场签证制度一、前言为了规范和加强内部工程管理,提高工程质量和进度,保障工程安全,确保施工过程顺利进行,我司决定建立内部工程管理现场签证制度。
此制度适用于公司内部所有工程项目,在项目工程管理过程中将严格执行该制度。
二、签证流程及责任人1.签证流程(1)施工单位在开始进行施工前,根据合同要求提出施工方案,提交给工程经理进行审核。
(2)工程经理审核通过后,会安排专门人员对相关工程进行现场核查,确认施工方案的可行性。
(3)现场核查通过后,由工程经理颁发签证,施工单位方可进行施工。
(4)施工单位在工程施工的过程中,如有对施工方案进行调整的情况发生,需提出签证申请,经过审批后才能进行施工调整。
(5)施工完成后,由工程经理进行终验收,确认工程质量和安全符合要求后结束工程。
2.责任人(1)工程经理:负责签证的审核和颁发工作,保证施工过程规范和符合要求。
(2)现场监理:负责对施工过程进行监督,并对施工方案的可行性进行评估。
(3)施工单位负责人:负责提交施工方案并确保施工过程符合签证要求。
三、签证内容1.施工方案在施工前,施工单位需提交详细的施工方案,包括施工方法、工艺流程、施工材料等内容。
方案需经过工程经理审核通过后才能颁发签证。
2.现场检查在签证颁发前,现场核查是必不可少的步骤。
通过现场核查,能够确保施工方案符合实际情况,保障工程质量和安全。
3.调整签证如在施工过程中需要对施工方案进行调整,施工单位需提出签证申请,经过审批后才能进行调整。
调整后的方案需符合工程质量和安全要求。
4.终验收施工完成后,工程经理将进行终验收,确认工程质量和安全符合要求,工程方可正式结束。
四、签证执行1.签证的颁发需明文制度,签证书需盖有公司公章和工程经理签名。
2.施工单位需严格按照签证要求进行施工,如有违反签证规定的行为,需承担相应责任。
3.施工单位与公司签订合同前,需详细了解签证制度,并严格遵守。
四、总结内部工程管理现场签证制度的建立,将有利于规范施工过程、提高工程质量、保障工程安全,并对提高工程管理水平有重要意义。
工程签证现场管理流程

工程签证现场管理流程工程签证是指工程项目进行中,因工程变更或其他原因需要进行修改或变更的申请,经相关部门审批后,对工程项目进行合理、有效管理的一种制度。
工程签证的现场管理流程非常重要,能够确保工程项目的顺利进行和质量的保障。
本文将介绍一套完整的工程签证现场管理流程。
一、工程变更申请1.工程变更申请书的提交:当工程项目需要进行变更时,施工单位首先需要编制工程变更申请书,包括变更的内容、理由、影响范围等信息,并提交给项目经理。
3.变更申请上报:完成审核后,项目经理将工程变更申请上报给相关部门,如技术部门、质量部门等。
二、工程变更审批1.变更申请审查:相关部门对提交的工程变更申请进行审查,包括技术可行性、对工期的影响、对成本的影响等进行评估。
3.变更申请审批:相关部门将审核意见提交给主管部门进行最终的审批。
4.变更申请批复:主管部门根据审批意见,对工程变更申请进行批复,并告知相关部门和施工单位。
三、工程变更实施1.变更计划编制:根据批复内容,施工单位编制工程变更的详细实施计划,包括变更的具体步骤、影响范围、时间节点等。
2.变更设计:在编制实施计划的同时,施工单位与设计单位一起进行变更设计的制定,确保变更能够符合相关设计标准和要求。
3.变更施工:按照实施计划和变更设计要求,施工单位组织施工队伍进行变更施工,包括拆除、建设、安装、调试等工作。
4.变更验收:施工完成后,进行变更工程的内部验收,并编制相关验收报告。
四、工程变更管理1.档案管理:将变更申请、审批、实施等相关文件整理归档,建立完整的工程变更档案。
2.质量监督:质量部门对变更工程进行监督检查,确保变更过程符合相关质量标准。
3.成本管控:财务部门对变更工程的成本进行管控,确保变更过程的经济合理性。
4.进度管理:项目经理对变更工程的进度进行管理,确保变更工程的按时完成。
以上是一个完整的工程签证现场管理流程,能够有效地管理和控制工程项目中的变更工作。
通过这样的流程,能够确保工程变更的合理性、合法性,提高工程项目的质量和效益。
工程签证工作流程及标准

在该项目业主或发包方没有正式下发工程联系单样式表单前提下,才采用此表单,以供公司各部门和其他单位联系使用。如果业主或总发包方有规定好的则使用该项目的工程联系单;具备以下情况,则编制工程联系单。
工程联系单:用于甲乙双方日常工作联系。只需建设、监理 或设计 、施工单位签认。实际上就是甲方和乙方一种文字沟通的方式。有时候光靠嘴说是不行的,必须要有文字性的东西,方便以后结算;或记录某些重大事情。工程联系单是参建一方对有关工程内容在事前提出、经确认后作为施工和结算依据、涉及工程量变更和工程价款调整的补充性文件,是参建双方履行合同的一个重要组成部分,是控制造价和调整的重要依据。
A6、B6
程序:
在该项目业主或发包方没有正式下发工程量签证单样式表单前提下,才采用此表单,以供公司各部门和其他单位联系使用。如果业主或总发包方有规定好的则使用该项目的工程量签单;具备以下情况,则编制工程量签证单。
工程量签证审核单:用于变更部分的工程量签证,可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权;所有监理业主签字完的工程联系单和工程洽商记录都必须要转换成工程量签证审核单,才能作为结算的依据。结算时,它是和工程联系单及工程洽商记录同时使用,工程量签证单是计算费用及工程量,工程联系单和工程洽商记录是监理业主审定后的支撑文件。
发单人编制,项目领导签字盖章后,送项目资料室,项目资料室报送项目预算部内容审核,项目资料员再报送监理业主,签字返回后发工程部相关发单人和项目预算部;返回后的资料由项目发单人和资料员分别上传到资料管理系统自己文件夹中。
重点:
编制内容表述清楚、准确。
标准:
及时,区分准确。
1个工作日
工程量签证单
现场签证管理流程

工程现场签证管理流程工程现场签证管理流程一、现场签证的主要类型1. 因设计变更导致已施工的部位需要拆除;2. 施工过程中出现的未包含在合同中的各种技术措施处理;3. 在施工过程中,由于施工条件变化、地下状况(土质、地下水、构筑物及管线等)变化,导致工程量增减,材料代换或其他变更事项;4. 发包单位在施工合同之外,委托承包单位施工的1万元以内的零星工程;5. 合同规定需实测工程量的工作项目;6. 红线外施工道路的修补(红线内的施工道路修补宜在合同中包干)。
二、现场签证办理的原则1. 一单一算原则:一个现场签证单应编制一份预算,且对应一个工程合同。
如果签证内容简单,也可以一份预算对应多个签证单,但是该预算书内应根据不同签证单的内容分别列项。
2. 完工确认原则:当现场签证完工后,项目部工程师和监理单位工程师必须在完工后5日内签字确认,如属隐蔽工程,必须在其覆盖之前签字确认。
3. 权力限制原则:公司对现场签证管理实行严格的权限规定,不在权限范围之内的签字一律无效。
4. 正常签证的办理原则是“先估价后施工”,签证审批流程必须在7天内完成。
5. 特急签证办理原则是“边洽边干”,但必须在开工后7日内办妥全部手续。
三、现场签证的提出1. 根据引起现场签证的主体不同,可以将现场签证分两种情况:由甲方相关指令(如设计变更单、工作联系单等)引起现场签证除此之外施工单位根据现场施工条件主动提出的现场签证。
2. 当甲方确定发出相关指令会导致现场签证发生时,首先判断可能要发生的现场签证的性质是属于正常签证,还是属于特急签证(详见3.2术语和定义)。
如果属于正常签证,则按照“先估价,后施工”的原则执行,要求签证的审批在7内完成;如果属于特急签证,为确保不因执行时间延缓导致更大损失,则按照“边估价,边实施”的原则,由甲方发出相关指令,要求施工单位立即执行,同时要求必须在开工后7日内办妥全部审批手续。
3. 施工单位接到甲方指令后,根据甲方相关指令要求,提出办理现场签证的需求,填写《现场签证单》报监理单位审核。
建设工程施工现场签证管理办法

建设工程施工现场签证管理办法第一章总则第一条为加强建设工程施工现场签证管理,规范工程签证行为和工作程序,防止签证的随意性,合理控制项目成本,有效控制工程进度和质量,确保项目顺利实施,依据《中华人民共和国民法典》等有关规定,结合实际特制定本办法。
第二条本办法适用于公司固定资产投资建设项目。
公司生产作业项目及各控股公司项目,结合本单位实际,可参照执行。
第三条工程签证是指按承发包合同约定,一般由承发包双方代表就施工过程中涉及合同约定范围之外的责任事件所作的签认证明。
第四条工程签证分为三类:设计变更签证、停(窝)工签证、其他类签证等。
设计变更签证为技术通知单(可附设计单位出具设计变更单)、工程技术联络单等引起工程量变化的签证;停(窝)工签证为土地征迁、工程外部协调及物资供应等引起施工人员、机具停(窝)工等的签证;其他类签证为工程建设的辅助项目(指非合同承包范围内的临时施工便道、抢修道路及委托承包方代做的零星项目)和紧急情况(如抢险)发生工程量或合同范围内未实施工程内容的签证。
第五条工程管理部为公司固定资产投资项目施工现场签证管理工作归口管理部门,对公司项目管理部(组)及承包商实施业务检查监督与指导。
第二章组织机构及职责第六条工程管理部负责工程签证管理制度的制订、修订和检查落实,检查、审核固定资产投资项目所涉及工程签证事项合规性。
第七条项目管理部(组)是工程签证的施行主体,负责工程施工现场签证办理、施工管理及费用控制等,对工程签证的真实性、合规性、时效性,签证资料的完整性、有效性,工程量准确性、签证费用等进行全面审核,并对签证事项的真实性、工程量准确性负责,建立工程签证统一台账工作。
第八条发展计划部负责工程签证预(结)算管理,按照合同约定对设计变更与现场工程签证内容进行审查、结算。
第九条各参建单位的主要责任(一)监理单位负责审核工程签证的所有支持文件、工程量及费用,对签证工程量现场勘查、复核。
审核人员必须按合同、招标文件和有关文件规定执行,并对签证事项的合规性、真实性、准确性及签证资料的完整性负责。
工程签证管理流程
工程签证管理流程编制日期审核日期批准日期修订记录1.流程图2.流程概况3.1.工程签证产生的原因包括以下几种:1)因设计变更引起的返工工程。
2)在施工过程中,由于施工条件变化、地下状况(土质、地下水、构筑物及管线等)变化;合同补充及合同规定需实测工程量的工作项目;红线外施工道路的修补(红线内的施工道路修补宜在合同内包干)等。
3)配合策划和销售要求;或因赶工措施导致的工程量增减。
4)由甲方提出或因工程管理失误引起的工程量增减。
5)政府要求以及其他原因。
3.2.工程签证提出3.2.1.各方提出的工程签证需求都由施工单位统一向监理单位提报工程签证单,监理单位与城市公司工程部沟通确认后,由工程部组织成本部专业造价师到现场对工程量增减情况进行调查,对签证价格、工程量做出初步估算。
3.2.1.特别提示:技术核定单、工作联系单等,只作为技术认定的证据,不作为经济责任认定的依据,所有涉及工程量增减,经济责任认定的,施工单位必须于施工前报送工程签证单,否则不予认定。
对于施工单位提出的技术签证,需在工程签证单上明确此变更不影响造价。
监理公司对签证内容进行初审;初审后,项目部审批工程签证单。
审批通过后,施工单位按照签证内容进行施工。
3.3.工程签证的审核、审批3.3.1.工程签证审核审批权限划分3.3.2.交工程分管领导审核,总经理审批。
如超出城市公司权限,则需按上表所示报集团领导审批。
3.3.3.项目部、成本部在办理施工单位提交的签证时,要特别关注不合理签证,如发现不合理签证,须做好记录,说明不予签证的原因。
不合理签证包括:1)该签证已经办理,又重复签证的。
2)属于合同中已约定无需再办理的签证。
3)属于施工单位工作失误造成的工程签证(如施工单位前期进度耽误造成后期赶工费用增加;施工单位因质量问题造成的工程返工,费用增加等)。
3.2.2.现场签证的审批时限:1)估算金额≤3万元的签证审批单应在3天内完成审批,估算金额>3万元的工程签证单应在7天内完成审批;2)紧急类签证:项目部可先以工程指令的形式指示施工单位现场实施,但须在开工当天补办签证审批手续。
工程现场签证单管理流程
工程现场签证单管理流程一、引言随着工程项目的进行,会发现有一些非常规工作需要进行,这时就需要进行签证单的管理。
签证单是由业主或监理单位向施工单位提出的一种变更工程设计或工艺要求的请求,需要施工单位进行补充或修改,并经过双方签字确认后方可实施。
本文将详细介绍工程现场签证单管理流程,帮助施工单位和监理单位更好地进行签证单管理。
二、签证单管理流程步骤1.签证单提出签证单的提出通常由业主或监理单位提出,他们会发现工程实施过程中存在一些需要变更的问题,需要进行签证单的申请。
签证单的申请要求详细描述变更的内容,并附上相应的变更图纸、技术要求等文件。
2.签证单审核签证单申请提交后,施工单位需要对签证单进行审核。
审核主要包括签证单的合理性、可行性以及对施工进度、质量、安全等影响的评估。
审核过程中需要与设计单位或相关专业人员进行沟通,讨论签证单的可行性和实施方案。
3.签证单审批签证单审核通过后,需要进行审批。
审批的主体通常为监理单位或业主代表。
审批过程包括对签证单的内容、变更范围、变更费用等进行审核和确认。
审批结果需要以书面形式通知施工单位,并签署相关文件。
4.签证单实施签证单通过审批后,施工单位开始着手进行签证单的实施工作。
实施工作通常包括变更图纸的制作、工艺方案的调整、物料的采购等。
签证单实施过程中需要与其他相关单位进行沟通和配合,确保签证单的实施符合相关要求。
5.签证单记录签证单实施完成后,需要进行签证单的记录工作。
记录包括签证单的编号、申请日期、审核日期、审批日期、实施过程和结果等。
记录过程中需要保留相关的签证单申请、设计文件、审批文件、变更图纸等,以备后续的查阅和追溯。
6.签证单的验收签证单实施完成后,需要进行签证单的验收工作。
验收主要是对签证单的实施结果进行检查和确认,确保变更结果符合要求,并与原设计文件或施工合同进行对比。
验收过程中需要进行实物检查、质量检测等工作,并将验收结果记录在相关文件中。
7.签证单的支付签证单实施完成后,业主需要按照约定进行费用的支付。
_工程签证管理办法
工程签证管理办法一、工程签证界定:在项目施工过程中,对超出合同范围或超出施工图纸以外的工程量及工作量增减进行现场记录、确认、审核、形成书面记录,为办理补充预算、工程付款、工程结算提供依据。
工程签证包括现场签证、设计变更、特急零星项目.二、现场签证流程:1、施工单位(或甲方工程部)书面申报工程签证附件.2、施工单位、监理单位、工程部三方现场审核、确认增减工程量,在附件上三方签字。
3、由工程部专业主管工程师填报工程签证会签单.4、预算部复核。
5、总工及分管副总审批。
并在附件上签署最终审定意见。
6、将签署最终审定意见的附件返回给施工单位、监理单位、工程部、预算部,作为结算及付款依据。
由预算部将签证纳入项目成本预警系统.7、工程签证会签单原件留预算部,复印件留工程部备查。
三、签证权限:1、施工单位:项目经理,加盖公章.2、监理单位:总监(或总监代表),加盖公章.3、工程部:专业主管工程师,工程部经理。
4、预算部:主管工程师,预算部经理。
5、高管:总工、分管副总审批。
非以上人员签字均为无效签证。
签证流程经办人为工程部专业主管工程师。
在签证过程中实行量价分离原则,工程部确认发生的工程量,预算部负责工程量的计算和套价。
四、签证时效:工程签证严禁事后补办,施工单位必须在隐蔽工程隐蔽之前提交签证附件,非隐蔽工程完成3日内提交签证附件,监理单位和工程部接到签证必须在1个工作日内签署意见,预算部接到签证在2个工作日内签署意见,公司高管3个工作日内签署意见。
若施工单位不按规定的时间提交签证单视为放弃签证,逾期不予办理。
五、设计变更:在施工过程中发现施工图纸有问题,必须上报公司分管副总,并会同设计院研究,由设计院出设计变更。
设计变更施工前经四级审核:监理、工程部、预算部、公司高管。
最后由公司副总在设计变更上签署意见,下发实施。
若由施工单位或甲方提出设计变更,均由提出方出方案,按以上流程审核。
六、特急零星项目:在施工过程中出现施工单位进场前清障场地清理,为加快进度要求配合用工,突发事件应急处理,设计盲地处理,工程必须的零星项目,为配合销售、检查、宣传等零星用工,公司高管口头示意小项目等,均列为特急零星项目。
工程现场签证管理流程图
.1目的1.1加强现场变更签证管理,规工作指引,有效地控制成本,提高变更签证审批效率。
在施工过程中,对超出合同围或超出施工图纸外的工程量或工作量增减进行记录、确认、审核,形成书面记录,为办理补充预算、工程付款、工程结算提供依据。
2术语和定义2.1现场签证:是指按承发包合同约定,对施工管理中发生的零星事件的确认,一般由承发包双方代表就施工过程中涉及合同价款之外的责任事件所作的签认证明。
在这里特指除设计变更及工期延期、停工窝工索赔(非施工方原因)引起的经济签证外,所有与施工现场有关的工程经济签证。
2.2现场签证结算:凡是以《签证申请单》或《工程指令单》进行的结算均属于现场签证结算。
2.3重大施工方案:是指具有危险性较大的方案。
包括但不限于:1)挖深度>5M的土方开挖工程以及基坑支护和降水工程;2)模板支撑高度≥8M或跨度>18M或施工总荷载>15KN/M2的高大模板工程;3)起重吊装工程、脚手架工程、拆除爆破工程、幕墙安装工程;4)30M以上高空作业。
3适用围3.1适用于公司所有工程项目的现场签证发起、审批、施工后现场确认的管理。
4关键活动描述4.1现场签证和类型4.1.1现场签证的主要类型:1)因设计变更导致已施工的部位需要拆除(需注明设计变更编号)。
2)现场需要:由于施工条件变化、地下状况(土质、地下水、构筑物及管线等)变化;合同补充及合同规定需实测工程量的工作项目;红线外施工道路的修补(红线的施工道路修补宜在合同中包干)等。
3)材料设备品牌变更。
4)营销需要:配合策划和销售要求或赶工措施导致的工程量增减。
5)甲方要求:由公司提出,或因工程管理失误引起的工程量增减。
6)施工合同外的零星工程的确认。
7)其它:政府要求以及其它原因。
4.2现场签证的成本管理原则4.2.1一单一算一编号一对应原则:即一个现场签证单对应编制一份预算一个编号,且对应一个工程合同。
如果容简单,也可以一份预算对应多个签证单,但该预算书容应根据不同签证容分别列项。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程现场签证管理流程
编制日期
审核日期
批准日期
修订记录
日期修订状态修订内容修订人审核人批准人
工程现场签证管理流程
签证审核、审批
签证实施、复核
监理单位施工单位
审核/审批
工程管理部成本管理部签证性质
发出签证指令
要求施工单位立即实施
提出签证需求申请,填写签证单
工程量、工程造价审核
依据《权责手册》审核、审批
签证单编号下发
Y
按指令要求或签证内容执行
监督执行
监督执行
现场项目成本主管监督执行情况
核实结果
签证完成督促整改
记入结果
Y
月度统计归档并报备相关部门
CP
CP
CP 紧急签证
N
签证事由出现
出具审核意见
签证必要
Y
流程结束,归档备案
N
普通签证
审核/审批
CP
N
工程量、工程造价复核
Y N
1.目的
为了加强现场签证管理,规范工作流程,有效地控制成本,提高现场签证的结算效率。
2.适用范围
公司所有工程的现场签证管理工作。
3.术语和定义
3.1.现场签证是指对施工管理中发生的零星事件的确认。
例如:地下障碍的清除迁移、
销售通道的搭建、临时用工、各种技术措施处理、施工过程中出现的奖励和索赔问题、发包单位委托承包单位施工的零星工程(在施工合同之外)以及因设计变更导致已施工的部位需要拆除等。
3.2.紧急签证是指必须立即执行而且延缓实施会造成更大损失的签证。
4.职责
参见《流程图》及工作程序。
5.工作程序
5.1.现场签证的主要类型
a)因设计变更导致已施工的部位需要拆除;
b)施工过程中出现的未包含在合同中的各种技术措施处理;
c)在施工过程中,由于施工条件变化、地下状况(土质、地下水、构筑物及管线
等)变化,导致工程量增减,材料代换或其他变更事项;
d)发包单位在施工合同之外,委托承包单位施工的1万元以内的零星工程;
e)合同规定需实测工程量的工作项目;
f)红线外施工道路的修补(红线内的施工道路修补宜在合同中包干)。
5.2.现场签证办理的原则
5.2.1.一单一算原则:一个现场签证单应编制一份预算,且对应一个工程合同。
如果签
证内容简单,也可以一份预算对应多个签证单,但是该预算书内应根据不同签证单的内容分别列项。
5.2.2.完工确认原则:当现场签证完工后,工程管理部和监理单位必须在完工后5日内
签字确认,如属隐蔽工程,必须在其覆盖之前签字确认。
5.2.3.权力限制原则:公司对现场签证管理实行严格的权限规定,不在权限范围之内的
签字一律无效。
5.2.4.普通签证的办理原则是“先估价后施工”,签证审批流程必须在10天内完成。
5.2.5.紧急签证办理原则是“边洽边干”,但必须在开工后7日内办妥全部手续。
5.3.现场签证的提出
5.3.1.根据引起现场签证的主体不同,可以将现场签证分两种情况:
a)由甲方相关指令(如设计变更单、工作联系单等)引起现场签证
b)除此之外施工单位根据现场施工条件主动提出的现场签证。
5.3.2.当甲方确定发出相关指令会导致现场签证发生时,首先判断可能要发生的现场签
证的性质是属于普通签证,还是属于紧急签证(详见3.2术语和定义)。
a)如果属于普通签证,则按照“先估价,后施工”的原则执行,要求签证的审批
在10内完成;
b)如果属于紧急签证,为确保不因执行时间延缓导致更大损失,则按照“边估价,
边实施”的原则,由甲方发出相关指令,要求施工单位立即执行,同时要求必
须在开工后7日内办妥全部审批手续。
5.3.3.施工单位接到甲方指令后,根据甲方相关指令要求,提出办理现场签证的需求,
填写《现场签证单》报监理单位审核。
对于紧急签证,需立即执行相关指令进行施工,同时提出办理现场签证的需求,填写《现场签证单》报监理单位审核。
5.3.4.除甲方指令引起签证发生之外,施工单位在日常施工过程中,也可以根据施工需
要,提出现场签证需求,填写《现场签证单》报监理单位审核。
5.3.5.施工单位填写《现场签证单》时,要求附上初步预算或工程量清单。
a)如属实测实量的,需先确定单价,预估工程量;
b)如原合同中有单价约定的,按原单价计算;
c)如无合同或无单价约定的,则需事先确定,包括材料设备的认质认价;
d)如果是由设计变更引起的现场签证,且在设计变更审批过程中已经对签证费用
进行过计算确定的,施工单位不需重新计算。
5.4.现场签证的审批
5.4.1.监理单位接到施工单位现场签证申请的,当日内到现场对工程变化情况进行调查,
审核现场签证内容,并签署意见。
5.4.2.工程管理部核实签证原因、事项,并签署意见。
5.4.3.现场项目成本主管对签证预算进行审核。
a)如果是由设计变更引起的现场签证,且在设计变更审批过程中已经对签证费用
进行过计算确定的,现场项目成本主管和成本部对其中的签证费用进行核算;
b)对于其它情况引起的现场签证,现场项目成本主管和成本部需进行审核。
5.4.4.根据《权责手册—成本管理》签证的审批权限,对签证进行审批。
5.4.5.对于异地项目,工程签证的归口部门是项目公司工程管理部。
工程技术部和现场
项目成本主管负责现场签证的审核,按《权责手册—成本管理》审批权限报相关负责人审批。
5.5.签证单的发放
5.5.1.审批通过后,由工程管理部负责签证单的编号及发放;
5.6.现场签证的实施管理
5.6.1.施工单位按经审批通过的《现场签证单》内容组织实施,监理单位、工程管理部
监督实施情况,并核实执行结果,对未按规定时间和任务完成的,督促整改,直至完成。
5.6.2.现场项目成本主管负责工程量、造价的复核。
5.6.3.现场签证施工结束后,工程管理部组织完成签证实施情况的核实工作,与监理单
位、施工单位、现场项目成本主管共同在《现场签证单》中签字确认。
5.6.4.隐蔽工程签证必须在隐蔽前完成验收手续和工作量确认。
5.7.现场签证的结算
5.7.1.项目对已完工的项目按《工程预结算编制及审核作业指引》进行结算。
5.7.2.施工单位根据确认的签证内容,编制竣工结算,竣工结算需“一单一价”。
7天之
内完成结算,否则不予办理。
5.7.3.施工单位每月25日前汇总上月20日至本月20日经工程管理部审核确认的现场签
证结算,结算编制需“一单一价”,并附《项目年月现场签证汇总表》,依据《责权手册》进行审核、审批。
5.8.现场签证的汇总分析
5.8.1.现场项目成本主管每月对现场工程签证情况进行汇总分析,形成《签证汇总表》。
5.8.2.现场项目成本主管负责对完工的《现场签证签单》进行归档保存。
5.9.其他管理要求
5.9.1.《现场签证签单》字迹端正、语意清楚明了,必要时附上示意图,标明各种尺寸。
5.9.2.签证单必须连续编号;
5.9.3.隐蔽工程签证必须在隐蔽前完成验收手续,工作量确认;
5.9.4.签证必须由甲、乙、监理三方签字后才有效;
5.9.5.签证单需列出附带预算或各工作量计算稿,并画出草图;
5.9.
6.签证原件一般一式五份,乙方两份,监理一份,甲方两份(工程管理部一份,国
英置业成本管理部/项目公司财务成本部一份)。
5.9.7.工程管理部在办理承包商报送的现场签证时,要特别关注不合理签证,如发现不
合理签证,须做好记录,说明不予签证的原因,并完成正常的审批程序,存档备案。
5.9.8.不合理签证包括但不限于以下几种情况:
a)该签证已经办理,又出现的重复签证;
b)该签证的工作内容已经包括在合同中的,无需再办理的签证;
c)属于施工单位工作失误造成的工程签证,如,施工单位前期进度耽误造成后期
赶工费用增加;施工单位因质量问题造成的工程返工,费用增加等;
d)签证所列的工程量内容从预算角度不应该单独列项,其已经包含在其他工程预
算子目中。
6.支持性文件
6.1《设计变更管理流程》 GYZY/YG-QP-SJ-007
6.2《工程预结算编制及审核作业指引》 GYZY/YG-WI-CB-002
7.相关记录
7.1 《现场签证单》 GYZY/YG-QR-XM-007
7.2 《项目年月签证变更汇总表》 GYZY/YG-QR-XM-008。
