关键路径分析法

关键路径分析法(Critical Path Method, CPM)
关键路径法是用寻找关键路径及其时间长度来确定项目的完成日期与总工期的方法。

通俗地来讲,项目活动很多,工期各异,先后顺序不同,需要一定的方法找出关键路径和关键路径上的关键活动和总工期等。

步骤
1.
2.
的EF的最大值,即前置所有相关活动完成后才能开始当前单元活动。

如下图
3.从最后一个单元开始逆推计算LS,LF,最后一个单元的LS=ES,LF=EF,当前单元的LF是后置活动的LS的最小值,即要保证后置所有相关活动能及时开始不耽搁总工期,当前单元活动的LF不能超过后置所有相关活动的LS。

4.找出所有LS=ES,LF=EF的单元,即关键路径上的关键活动,这些活动的总工期就是整个项目的总工期,每个活动都不可获取,其它非关键路径上的活动就允许一定范围内稍微提前或推迟完工都对总工期没有影响。

Case: Psi engineering desires to open a new facility. The timings for the project are shown in the table. Illustrate the following
a) activity network
b) start times & finish times
c) critical activities
d) Psi engineering can pay extra so that activities F, G, H and I can each be finished two weeks quicker than the times shown in the table. Is it worth paying for any of these activities to be speeded up? Give your reasoning.
Solution: a) activity network。

合集下载

策划方案中的关键路径分析方法

策划方案中的关键路径分析方法

策划方案中的关键路径分析方法一、引言在现代工程项目管理中,策划方案的制定显得尤为重要。

为了确保项目的顺利进行,我们需要利用一种有效的方法来确定关键路径,以便在项目执行过程中能够有针对性地进行资源分配和调度,从而最大程度地提高项目进度的可控性和效率。

二、关键路径分析的概念关键路径分析是一种计算方法,用于确定项目中最长的连续活动序列。

这些活动的完成所需时间将决定整个项目的最短完成时间。

关键路径分析主要通过计算每个活动的最早开始时间和最晚开始时间,确定活动的浮动时间,以确定关键路径。

三、关键路径分析的应用场景关键路径分析广泛应用于各种项目管理中,如建筑工程、软件开发、物流配送等。

通过确定关键路径,项目管理者可以合理安排资源、分配人员、制定工期计划等,从而确保项目按时完成。

四、关键路径分析的步骤1. 确定项目的工作流程和任务分解结构,将项目划分为若干个活动;2. 根据活动之间的依赖关系,绘制出活动网络图;3. 为每个活动确定活动时间估算;4. 计算每个活动的最早开始时间(EST)、最早完成时间(EFT)、最晚开始时间(LST)和最晚完成时间(LFT);5. 根据最早完成时间和最晚完成时间,计算出每个活动的浮动时间(TF);6. 找出浮动时间为零的活动,这些活动即为关键路径上的活动;7. 按照关键路径上的活动确定项目的最短完成时间。

五、关键路径分析的优势1. 精确可靠:关键路径分析通过严谨的计算方法,能够准确地确定项目的关键路径,为项目管理者提供有力的依据;2. 可视化表达:通过绘制活动网络图,关键路径分析可以直观地展示项目的工作流程和任务依赖关系,便于团队成员理解和协同工作;3. 及时预警:通过分析关键路径上的活动,可以及时识别潜在的风险点和延误因素,从而采取相应的措施进行调整和优化。

六、关键路径分析的局限性关键路径分析虽然具有重要的作用,但也存在一些局限性。

首先,关键路径分析主要侧重于时间管理,对于项目成本和资源分配等方面的管理支持相对较少。

施工项目进度控制方法关键路径法

施工项目进度控制方法关键路径法

施工项目进度控制方法关键路径法一、背景介绍随着现代社会的发展,施工项目的规模和复杂程度日益增加,项目管理变得愈发重要。

项目进度控制作为项目管理的重要组成部分,是保障项目按时完工的关键。

而关键路径法则是一种经典的项目进度控制方法,已被广泛应用于各类施工项目中。

本文将从关键路径法的原理、应用步骤、优缺点以及案例分析等方面来探讨施工项目进度控制方法关键路径法。

二、关键路径法原理1.定义关键路径关键路径是指在项目中无法延误的一系列活动所构成的路径,其总时间就是整个项目的最短完成时间。

在关键路径上的任何活动的延误都会导致整个项目的延误。

因此,关键路径的确定是项目进度控制的关键。

2.计算关键路径关键路径法通过绘制网络计划图,标记各活动的起始时间、持续时间和结束时间,然后进行路径分析,找出整个项目中最长的路径就是关键路径。

在网络计划图中,还需要确定各活动间的依赖关系,以确保项目按序进行。

3.确定关键活动关键路径上的活动被称为关键活动,其完成时间决定了整个项目的完成时间。

因此,在项目实施过程中,需要特别关注关键活动,确保其顺利进行,以保证项目能够按时完工。

三、关键路径法应用步骤1.制定项目计划在项目启动之初,需要制定详细的项目计划,包括确定项目的目标和范围、分解项目任务、制定活动清单、确定活动持续时间等。

这些信息将作为关键路径法的输入数据。

2.绘制网络计划图根据制定的项目计划,将各活动按照其依赖关系绘制成网络计划图。

在图中标记各活动的持续时间和依赖关系,以便后续的路径分析。

3.分析关键路径利用网络计划图,进行路径分析,找出整个项目中最长的路径,即为关键路径。

同时确定关键路径上的关键活动,以便后续的项目进度控制。

4.编制进度计划根据关键路径上的关键活动,制定详细的进度计划,包括具体的活动开始时间、结束时间和完成时间等。

同时设置项目的里程碑,以便监控项目的整体进度。

5.实施进度控制在项目实施过程中,不断监控关键活动的进度,及时发现问题并进行调整。

工作规划中的关键路径分析和优化建议

工作规划中的关键路径分析和优化建议

工作规划中的关键路径分析和优化建议一、了解关键路径的重要性在工作规划中,关键路径是指在项目或工作中最长的路径,它决定了项目的进度和完成时间。

因此,了解关键路径的分析和优化是保证工作顺利进行的关键。

二、关键路径分析的方法和步骤关键路径分析是通过计算每个任务的最早开始时间(EST)和最晚开始时间(LST),以及最早结束时间(EFT)和最晚结束时间(LFT),并计算出工作完成所需的总时间,从而确定工作的关键路径。

1. 绘制工作流程图:将工作流程分解为具体的任务,并按照任务的先后关系进行排列,绘制工作流程图。

2. 估计任务时间:估计每个任务的完成时间,可以根据历史数据或专业知识进行预测。

3. 确定任务的依赖关系:确定任务之间的依赖关系,即哪些任务必须在其他任务完成之后才能开始。

4. 计算任务的最早开始时间(EST):从最初的任务开始,按照依赖关系进行计算,得出每个任务的最早开始时间。

5. 计算任务的最晚开始时间(LST):从最终的任务开始,按照逆序的依赖关系进行计算,得出每个任务的最晚开始时间。

6. 计算任务的最早结束时间(EFT):根据任务的最早开始时间和完成时间计算出每个任务的最早结束时间。

7. 计算任务的最晚结束时间(LFT):根据任务的最晚开始时间和完成时间计算出每个任务的最晚结束时间。

8. 确定关键路径:通过比较每个任务的最早结束时间和最晚结束时间,确定工作的关键路径。

三、关键路径分析的作用关键路径分析可以帮助工作规划者清楚地了解项目中哪些任务对项目的进度最为关键,从而有针对性地进行资源配置和时间管理。

1. 助力项目管理:关键路径分析可以帮助项目经理确定项目的整体时间表,合理安排任务的先后顺序和时间进度。

2. 增强项目控制:通过关键路径分析,可以及时发现并解决工作中的延误问题,提高项目的整体控制能力。

3. 提高资源利用效率:关键路径分析可以帮助项目团队合理分配资源,提高资源的利用效率,避免资源浪费。

建设项目进度报告的关键路径分析方法是什么

建设项目进度报告的关键路径分析方法是什么

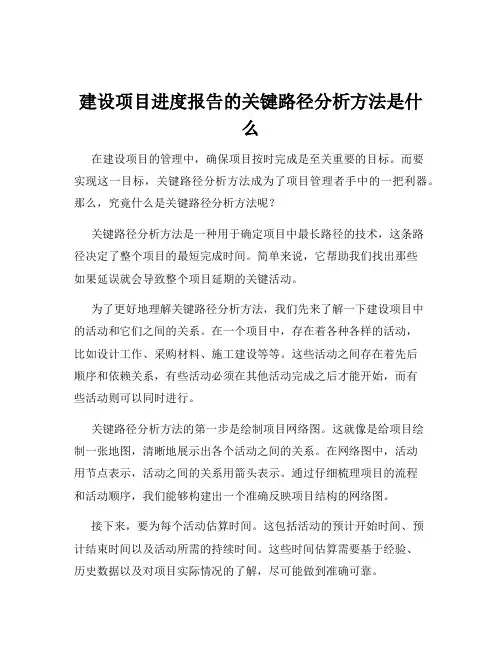

建设项目进度报告的关键路径分析方法是什么在建设项目的管理中,确保项目按时完成是至关重要的目标。

而要实现这一目标,关键路径分析方法成为了项目管理者手中的一把利器。

那么,究竟什么是关键路径分析方法呢?关键路径分析方法是一种用于确定项目中最长路径的技术,这条路径决定了整个项目的最短完成时间。

简单来说,它帮助我们找出那些如果延误就会导致整个项目延期的关键活动。

为了更好地理解关键路径分析方法,我们先来了解一下建设项目中的活动和它们之间的关系。

在一个项目中,存在着各种各样的活动,比如设计工作、采购材料、施工建设等等。

这些活动之间存在着先后顺序和依赖关系,有些活动必须在其他活动完成之后才能开始,而有些活动则可以同时进行。

关键路径分析方法的第一步是绘制项目网络图。

这就像是给项目绘制一张地图,清晰地展示出各个活动之间的关系。

在网络图中,活动用节点表示,活动之间的关系用箭头表示。

通过仔细梳理项目的流程和活动顺序,我们能够构建出一个准确反映项目结构的网络图。

接下来,要为每个活动估算时间。

这包括活动的预计开始时间、预计结束时间以及活动所需的持续时间。

这些时间估算需要基于经验、历史数据以及对项目实际情况的了解,尽可能做到准确可靠。

有了网络图和活动时间估算,就可以开始计算关键路径了。

关键路径是项目网络图中从起点到终点的最长路径。

通过计算每个路径的总时间,找出其中最长的那条路径,就是关键路径。

在计算关键路径的过程中,需要用到一些算法和原则。

比如,正向计算最早开始时间和最早结束时间,从项目的起点开始,按照活动的先后顺序依次计算每个活动的最早开始和结束时间。

然后,反向计算最晚开始时间和最晚结束时间,从项目的终点开始,按照活动的逆序依次计算每个活动的最晚开始和结束时间。

通过这些计算,我们可以得到每个活动的浮动时间。

浮动时间是指活动在不影响整个项目工期的前提下可以延迟的时间。

如果一个活动的浮动时间为零,那么它就在关键路径上。

关键路径分析方法为项目管理者提供了很多有价值的信息。

实施方案关键路径分析方法

实施方案关键路径分析方法

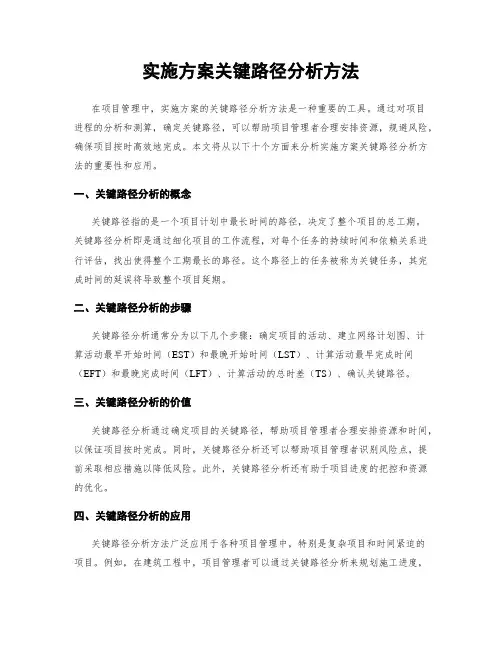

实施方案关键路径分析方法在项目管理中,实施方案的关键路径分析方法是一种重要的工具。

通过对项目进程的分析和测算,确定关键路径,可以帮助项目管理者合理安排资源,规避风险,确保项目按时高效地完成。

本文将从以下十个方面来分析实施方案关键路径分析方法的重要性和应用。

一、关键路径分析的概念关键路径指的是一个项目计划中最长时间的路径,决定了整个项目的总工期。

关键路径分析即是通过细化项目的工作流程,对每个任务的持续时间和依赖关系进行评估,找出使得整个工期最长的路径。

这个路径上的任务被称为关键任务,其完成时间的延误将导致整个项目延期。

二、关键路径分析的步骤关键路径分析通常分为以下几个步骤:确定项目的活动、建立网络计划图、计算活动最早开始时间(EST)和最晚开始时间(LST)、计算活动最早完成时间(EFT)和最晚完成时间(LFT)、计算活动的总时差(TS)、确认关键路径。

三、关键路径分析的价值关键路径分析通过确定项目的关键路径,帮助项目管理者合理安排资源和时间,以保证项目按时完成。

同时,关键路径分析还可以帮助项目管理者识别风险点,提前采取相应措施以降低风险。

此外,关键路径分析还有助于项目进度的把控和资源的优化。

四、关键路径分析的应用关键路径分析方法广泛应用于各种项目管理中,特别是复杂项目和时间紧迫的项目。

例如,在建筑工程中,项目管理者可以通过关键路径分析来规划施工进度,确保各项工作按时完成。

在软件开发中,关键路径分析可以帮助项目管理者合理安排各个阶段的任务,提高开发效率。

五、关键路径分析的优势和限制关键路径分析的优势在于它可以帮助项目管理者清晰了解和掌握项目的进度,及时调整计划并采取相应行动。

然而,关键路径分析也有其局限性,例如在计算关键路径时忽略了资源可用性等因素,可能导致实际结果与计划有一定偏差。

六、关键路径分析与其他方法的结合关键路径分析可以与其他项目管理方法结合使用,以更全面地进行项目规划和控制。

例如,可以结合关键链法来处理资源冲突,结合质量管理方法来确保活动质量,结合风险管理方法来降低不确定性。

工作计划的关键路径与关键节点的分析

工作计划的关键路径与关键节点的分析

工作计划的关键路径与关键节点的分析在项目管理中,工作计划是实现项目目标的重要工具。

为了确保项目按时完成,关键路径和关键节点的分析显得尤为重要。

本文将深入探讨工作计划中关键路径与关键节点的定义、作用以及如何进行分析。

一、什么是关键路径与关键节点关键路径是指在项目计划中,所描述的关键任务按照最短时间完成,从而保证项目整体进度的最长路径。

而关键节点则是指项目计划中不可延迟的任务节点,它们直接影响整个项目的完成时间。

关键路径和关键节点被视为项目进度的敏感点,一旦受阻,就会对整个项目的进展产生重大影响。

二、关键路径与关键节点的作用关键路径和关键节点的分析有助于项目管理者合理安排时间和资源,保证项目在限定的时间内完成。

通过分析关键任务及其时间,可以确保项目计划的可行性、合理性和有效性。

此外,关键路径和关键节点还可以将项目计划可视化,帮助团队成员清晰明确每个任务的具体要求和时间约束。

三、如何确定关键路径确定关键路径的方法主要包括:绘制项目网络图、计算最早开始时间、最晚开始时间和总浮动时间。

首先,绘制项目网络图是确定关键路径的前提。

通过确定任务之间的依赖关系和持续时间,建立项目网络图可以帮助我们更好地理解任务的先后顺序和关系。

其次,计算最早开始时间(ES)和最晚开始时间(LS)。

最早开始时间指任务能够最早开始执行的时间,而最晚开始时间指任务不能够推迟开始执行的时间。

通过计算任务的最早和最晚开始时间,我们可以确定关键路径上的任务。

最后,计算总浮动时间。

总浮动时间是指任务能够灵活推迟或提前的时间,而不对项目整体进度产生影响。

当任务的总浮动时间为零时,该任务即为关键路径上的任务。

四、如何确定关键节点确定关键节点的方法主要包括:关键路径的确定、任务的完成时间和重要性。

首先,根据确定的关键路径,我们可以得到关键节点。

关键路径上的任务节点被视为关键节点。

其次,任务的完成时间是判断任务是否为关键节点的重要指标。

任务完成时间越长,越容易成为关键节点。

关键路径法例题

关键路径法例题摘要:一、关键路径法简介1.关键路径法的概念2.关键路径法的作用3.关键路径法的应用领域二、关键路径法例题解析1.例题介绍2.关键路径分析3.结果与讨论正文:关键路径法(Critical Path Method,CPM)是一种计划和控制项目进度的方法,它通过分析项目中各个活动之间的依赖关系,找出影响项目进度的主要因素,从而制定出最优的项目计划。

关键路径法不仅可以预测项目进度,还可以帮助项目管理人员对项目进行有效的控制。

关键路径法广泛应用于建筑、制造、软件开发等领域的项目管理。

接下来,我们将通过一个关键路径法例题来解析如何使用关键路径法进行分析。

例题:假设有一个项目,包含以下五个活动:1.活动A:需要3 天时间2.活动B:需要5 天时间3.活动C:需要7 天时间4.活动D:需要4 天时间5.活动E:需要2 天时间每个活动之间的依赖关系如下:A ->B -> D -> E| |v vC活动C 可以在A、B、D、E 活动之前或之后开始,但活动C 必须在活动E 之前完成。

请问:1.关键路径是什么?2.项目完成的最少需要多少天?3.如果活动D 延误了2 天,项目会延误多少天?解析:1.关键路径:通过分析活动之间的依赖关系,我们可以得出关键路径为A -> B -> D -> E。

即活动A 开始,经过活动B、D,最后到达活动E。

这条路径上的活动都是关键活动,因为它们中的任何一个活动的延误都会导致整个项目的延误。

2.项目完成的最少需要多少天:根据关键路径上的活动所需时间,我们可以得出项目完成的最少需要14 天。

即活动A 需要3 天,活动B 需要5 天,活动D 需要4 天,活动E 需要2 天。

3.如果活动D 延误了2 天,项目会延误多少天:活动D 原本需要4 天,现在延误了2 天,所以活动D 需要6 天。

关键路径上的活动A、B、E 不受影响,但活动D 的延误会导致整个项目延误2 天,即项目需要16 天才能完成。

利用关键路径法进行问题分析与解决方案

利用关键路径法进行问题分析与解决方案关键路径法是项目管理中一种重要的工具和技术,能够帮助分析和解决项目中的问题,确保项目能够按时完成。

本文将探讨如何利用关键路径法进行问题分析和解决方案的制定。

一、关键路径法概述关键路径法,也被称为CPM(Critical Path Method),是一种用来确定项目中关键任务和关键路径的管理技术。

通过定义各项任务所需的时间、任务之间的依赖关系和任务完成的先后顺序,可以计算出整个项目的最长路径,即关键路径。

关键路径表示项目的最短时间,如果关键路径上的任何一个任务出现延误,整个项目的进度都会受到影响。

因此,通过准确地确定和管理关键路径,可以提高项目的执行效率和成功率。

二、问题分析利用关键路径法进行问题分析时,首先需要明确问题的性质、范围和目标。

然后,将问题拆解为一系列待解决的任务,并确定任务之间的依赖关系。

接下来,根据任务完成所需的时间和依赖关系,绘制出项目的网络图。

网络图是用来表示任务之间的先后关系和执行时间的有向图。

在网络图中,任务由节点表示,节点之间的箭头表示任务的依赖关系。

通过绘制出网络图,可以清晰地展示问题的本质和关键路径。

三、关键路径的确定在网络图中,关键路径是指项目的最长路径,决定了项目的总工期。

关键路径上的任务是不允许出现延误的,否则将影响整个项目的进度。

通过关键路径的确定,可以找到项目中最关键的任务,从而集中资源和精力进行管理和控制。

关键路径可以通过计算每个任务的最早开始时间(EST)和最晚开始时间(LST)来确定。

具体的计算方法是通过遍历网络图,计算每个任务的EST和LST,并根据结果确定关键路径。

四、解决方案的制定一旦确定了关键路径,就可以针对关键路径上的任务制定解决方案。

解决方案应该具体、可行,并且能够有效地解决问题。

在制定解决方案时,可以考虑以下几个方面:1. 资源分配:根据关键路径上的任务要求,合理分配资源,确保任务能够按时完成。

2. 进度监控:建立有效的进度监控机制,及时发现和解决可能出现的问题。

工作计划中的关键路径分析与优化方法

工作计划中的关键路径分析与优化方法工作计划是在项目管理中非常重要的一部分,它可以帮助团队成员有效地安排任务、合理分配资源,并确保项目能够按时完成。

在制定工作计划的过程中,关键路径分析与优化方法是不可或缺的工具。

本文将介绍关键路径的概念、关键路径分析的步骤以及如何通过优化来提高工作计划的效率。

一、关键路径的概念关键路径是指项目中最长的一条路径,它决定了整体工期的长度。

在关键路径上的任务必须按时完成,否则会导致整个项目延误。

因此,对于项目经理来说,了解和分析关键路径是至关重要的。

二、关键路径分析的步骤1. 确定项目的起始任务和结束任务:首先,需要明确项目的起始任务和结束任务。

起始任务是指项目开始时需要先完成的任务,结束任务是指项目完成时的最后一项任务。

2. 绘制项目网络图:根据项目的任务依赖关系,绘制项目网络图。

在网络图中,每个任务表示为节点,任务之间的依赖关系表示为有向边。

3. 计算任务的最早开始时间(ES)和最早完成时间(EF):从起始任务开始,按照拓扑顺序计算每个任务的最早开始时间和最早完成时间。

最早开始时间是指在没有任何限制的情况下,任务可以开始执行的最早时间;最早完成时间是指在没有任何限制的情况下,任务可以完成的最早时间。

4. 计算任务的最晚开始时间(LS)和最晚完成时间(LF):从结束任务开始,按照拓扑逆序计算每个任务的最晚开始时间和最晚完成时间。

最晚开始时间是指在不影响整体工期的前提下,任务必须开始执行的最晚时间;最晚完成时间是指在不影响整体工期的前提下,任务必须完成的最晚时间。

5. 计算任务的总时差(TF):通过计算每个任务的最晚开始时间和最早开始时间的差值,可以得到任务的总时差。

总时差表示了任务可以延误的时间,如果任务的总时差为0,则该任务属于关键路径上的任务。

6. 确定关键路径:根据任务的总时差,确定关键路径上的任务。

关键路径上的任务是项目中最为关键的任务,必须按时完成。

三、关键路径优化方法在关键路径上的任务是决定整个项目工期的关键因素,因此需要通过优化来提高工作计划的效率。

策划方案中的关键路径与风险分析

策划方案中的关键路径与风险分析概述:在任何项目或计划中,确保按计划顺利进行,并在预定的时间内完成,是至关重要的。

为了实现这一目标,关键路径与风险分析成为了必不可少的工具。

本文将详细介绍这两个概念,并探讨它们在策划方案中的重要性和应用。

一、关键路径关键路径是指项目中最重要、最关键的任务序列,对项目的进度具有至关重要的影响。

关键路径由一系列关联的活动组成,这些活动在时间上是紧密相连的,且完成时间一旦延误,将导致整个项目的延期。

确定关键路径的目的是为了优化项目时间,并确保项目能够按计划进行。

二、关键路径分析的步骤关键路径分析涉及以下步骤:1. 根据项目的工作分解结构图将项目任务分解为多个活动;2. 为每个活动确定预计的执行时间;3. 确定活动之间的相互依赖关系;4. 创建项目计划网络图,并确定每个活动的最早开始时间(EST)和最晚开始时间(LST);5. 计算每个活动的最早完成时间(EFT)和最晚完成时间(LFT),并确定活动的总时差(TF);6. 根据计算结果,确定关键路径并进行进一步的分析和调整。

三、关键路径的重要性关键路径的确定对于项目管理至关重要,它有以下几个重要作用:1. 确定项目的时间和资源需求,帮助合理分配资源,避免资源浪费;2. 制定项目进度计划和时间安排,有针对性地进行目标管理和项目控制;3. 预测项目的风险和可能出现的问题,并及时采取相应的措施进行干预和解决;4. 提高项目的执行效率和成功率,保证项目按时交付。

四、风险分析在项目或计划实施过程中,无论多么周密的计划都可能面临各种潜在的风险。

风险分析是对项目风险进行评估、分类和处理的过程,旨在避免或降低风险对项目实施的影响。

五、风险分析的方法风险分析通常采用以下几种方法:1. 理论分析法:基于经验和知识,对项目的各个环节进行潜在风险评估;2. 统计分析法:通过对历史数据的分析,预测未来可能出现的风险;3. 专家咨询法:请专业人士对项目进行评估和分析,提供专业意见和建议。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
